环氧地坪工程技术要求
- 格式:doc
- 大小:75.00 KB
- 文档页数:5

工程规范本项目所描述的技术规范均为国家现行的规范和地方政府相关的现行规定。
1总需求1.1进度要求本项目合同工期为80个日历日,开工日为4月16日_ _ 15日20日。
分包商按发包人的进度要求进行施工。
具体节点建设工期约定如下:每栋楼的具体入驻时间以开发商项目部要求为准。
1.2质量要求:合格工程1.2.1各项材料质量和工程质量必须严格按照国家规定和广东省、汕头市相应地方法规、招标文件、材料生产厂家技术规范的有关要求执行;1.2.2分包商应对承包工程的质量负全部责任,因分包商造成的质量事故,由分包商承担一切经济和法律责任。
2现场管理要求2.1管理团队:2.1.1分包商进场后,应在三天内提交项目管理结构表、管理人员简历、专业技术职称、现场岗位、就业证明复印件、职称、手机和联系电话。
2.1.2分包商必须在其特殊工种开工日期前三天提交特殊工种清单、就业证明复印件和所有参与本项目施工的施工人员登记表,包括:身份证号、临时工居留许可号码、家庭住址和工作类型。
2.1.3各分包商经开发商批准的项目的主要、副经理和关键管理人员(如技术总监、质量员、安全员)不得随意更换,不得兼职。
确需更换的,必须经开发商同意,并书面通知开发商。
同时,必须将更换人员的资质、岗位及岗位证书、联系电话等信息报送开发商。
开发商同意后,即可办理移交手续。
2.1.4分包商法定代表人必须书面授权项目项目经理对项目施工中的人员、财产和材料进行全面控制,并在进场后三日内向开发商提交委托书原件.2.1.5分包商项目经理因故临时离开施工现场的,须经开发商项目经理批准。
临时缺勤超过24小时的,应当委派代表接替,并书面通知开发商并予以批准。
每小时罚款500元。
2.1.6如果分包商的项目经理未能积极主动地完成项目的相关合同条款和开发商的指示、监理,导致进度、质量、安全文明施工等不能让开发商满意的,开发商有权责令其公司限期调离施工现场,并及时安排合格人员接手工作。

一、技术要求以及其他需要说明的事项1 地坪涂料应符合国标GB/T 22374-2008《地坪涂装材料》的性能要求1.1地坪涂装材料底涂应符合下表的技术要求1.2 地坪涂装材料中层涂料(环氧砂浆/ 环氧腻子)的基本性能应符合下表的技术要求(参照无溶剂面漆标准,耐磨性和防滑性不做要求)1.3 地坪涂装材料面涂的基本性能应符合下表的技术要求1.4 应用于室内环境的地坪涂装材料应符合国标GB/T22374-2008《地坪涂装材料》的有害物质限量要求。
2 环氧树脂地坪材料需满足《环氧树脂地面涂层材料》(JC/T 1015-2006)的要求2.1环氧树脂底层涂料产品的要求应符合如下规定:2.2 自流平环氧树脂地面涂层材料产品的要求:2.3 薄涂型环氧树脂地面涂层材料要求3 环氧树脂自流平涂料制成品的试验方法应符合下列规定:3.1 环氧树脂自流平涂料制成品附着力的测定,应按现行国家标准《色漆和清漆拉开法附着力试验》GB/T 521的有关规定执行。
3.2 环氧树脂自流平涂料制成品抗压强度的测定,应按现行国家标准《建筑防腐蚀工程施工及验收规范》GB 50212的有关规定执行。
3.3 环氧树脂自流平涂料制成品硬度的测定,应按现行国家标准《塑料和硬橡胶使用硬度计测定压痕硬度(邵氏硬度)》GB/T 2411或《色漆和清漆铅笔法测定漆膜硬度》GB/T 6739的有关规定执行。
3.4 环氧树脂自流平涂料制成品耐磨耗量的测定,应按现行国家标准《色漆和清漆耐磨性的测定旋转香蕉砂轮法》GB/T 1768的有关规定执行。
3.5 环氧树脂自流平涂料制成品抗冲击性能的测定,应符合下列规定:用1kg的钢球做高度为1m、2m的自然落体冲击,观察其表面是否存在裂纹、起壳、剥落现象。
3.6 环氧树脂自流平涂料制成品耐化学品性能的测定,应按国家标准《色漆和清漆耐液体截止的测定》GB/T 9274的规定执行。
环氧地坪工程技术要求环氧地坪是一种高性能、耐磨、防腐蚀、美观的地面涂装材料,广泛应用于工业厂房、商业场所、医疗机构等场所。
为了确保环氧地坪工程的质量,需满足一些技术要求,下面将详细介绍。
一、基础处理:1.基础地面必须平整、牢固,无起砂、起皮等现象。
地面破损处要修补妥当,没有油渍和灰尘。
2.对于混凝土地面,要清理掉泥土、油渍等杂物,并用刷子刷洗干净。
如果地面较干燥,需要浇水湿润后在2小时内施工。
3.对于金属地面,要处理除锈、除油等工作。
除锈后应立即施工。
二、环氧地坪漆施工:1.底漆施工:底漆的选择要考虑基础地面的特性和使用环境的要求。
底漆施工时要均匀涂刷,厚度不宜过厚,以免影响后续涂层的附着力。
2.防静电处理:对于对静电敏感的场所,需要进行防静电处理。
处理要求必须按要求刷涂防静电底漆,再涂防静电面漆。
3.中涂施工:中涂一般采用环氧腻子。
腻子施工时,要求均匀涂刷,厚度适中,不得有空鼓、断层等现象。
4.面漆施工:面漆选择要根据使用环境的要求,如耐酸碱、耐磨性等。
涂刷时要均匀、一致,避免滴漏、起皮等现象。
5.漆膜干燥和固化:漆膜的干燥和固化时间要根据环境温度和湿度,按照产品说明书的要求进行。
三、环氧地坪工程验收:1.施工质量检查:验收前必须进行施工质量检查,包括检查底漆、腻子和面漆的涂刷质量,是否存在空鼓、杂质等问题。
2.光泽度检查:用光泽度检测仪对环氧地坪进行检测,要求符合所规定的光泽度要求。
3.清洁度检查:检查地面是否干净无尘,无划痕等。
4.是否满足使用要求:验收前需确定环氧地坪的使用要求,如耐酸碱性、防滑性等,是否满足要求。
总结:环氧地坪工程的技术要求包括基础处理、漆膜施工和验收等方面。
基础处理要求地面平整、干净,漆膜施工要求涂刷均匀、厚度适中。
验收包括施工质量检查、光泽度检查、清洁度检查和使用要求检查。
只有满足这些技术要求,才能保证环氧地坪工程的质量。
环氧地坪漆施工质量控制要点环氧地坪是一种高强度、耐磨损、美观的地板。
它具有无接缝、质地坚实、耐药品性佳、防腐、防尘、保养方便、维护费用低廉等优点。
根据不同的使用场所和要求,环氧地坪可以分为四种类型:环氧平涂地坪、环氧自流平地坪、环氧防静电地坪和环氧砂浆耐磨地坪。
在环氧地坪施工过程中,质量控制至关重要。
以下是环氧地坪施工过程中需要注意的要点:1.基面技术要求:基础表面必须坚固、密实,混凝土强度不低于C20,无起砂、脱壳、活动裂缝等。
基础混凝土表面需要平整,采用直尺检查,平整度应符合高差要求。
若不符要求,则需要进行拉线标高、磨除、回填等找平处理。
2.基面处理:混凝土表面如有裂缝情况,需要先进行灌浆处理。
对于渗水裂缝,则需要灌浆止水后打磨处理;对于非渗水裂缝,可采用环氧结构胶无压灌浆的方式灌注饱满后打磨处理。
采用无尘研磨机等进行打磨,将基础表面上的水泥净浆、薄弱层、油污等清除干净,直至外露完好、坚硬、密实的表面。
打磨完后再用吸尘器将混凝土表面上的灰尘清除干净,验收合格(周边密实,表面干燥,无松动颗粒、粉尘、薄弱层及其他污染物等)后,施工人员离场,并封闭施工现场,防止外界灰尘污染已经处理的基面。
3.底层材料施工:按给定的配比与配制方法称量与拌和底层材料。
底层材料拌制应现拌现用,以免因时间过长而影响涂刷质量,造成材料浪费和粘结质量降低。
底层材料拌制后,用辊筒或刮板均匀地刮涂在基面上,刮涂时应尽可能薄而均匀、不流淌、不漏刮,并且使其在混凝土内充分渗透,从而达到封闭混凝土表面气孔的目的。
底层涂料施工完后,应封闭施工现场进行养护,养护时间在36~48h之间。
4.中层材料施工:按给定的配比与配制方法称量与拌和中层材料。
中层材料拌制应现拌现用,以免因时间过长而影响涂刮质量,造成材料浪费和粘结质量降低。
中层材料施工前,先检查有无漏刷底料现象,如有漏刷,则需补刷底层材料。
基础表面的坑洼、麻面等缺陷,作为第1遍中层材料填补找平的重点。
工程标准本工程所说明的技术标准是以国家公布的所有现行标准及地方政府有关的现行规定。
1总体要求1.1进度要求本工程合同工期为 80个日历天,开工日期自20 16 年4月 15 日起计,分包人须根据发包人进度要求进展施工,具体节点工期各楼栋具体进场时间以发包人工程部要求为准。
1.2质量要求:合格工程1.2.1所有材料质量及工程质量必须严格按照国家标准及广东省及汕头市相应地方标准、招标文件、材料厂家的技术标准等的有关要求执行;1.2.2分包人对所承包工程的质量应全面负责,凡由分包人原因造成质量事故,分包人承当一切经济法律责任。
2现场管理要求2.1管理团队:2.1.1分包人进场后,三天内提交工程管理架构表、管理人员工作简历、专业技术职称、现场岗位、上岗证书复印件、职务、手机及联系。
2.1.2分包人必须在其特殊工种人员上岗日三天前提交特殊工种名单、上岗证复印件和所有参加本工程施工的施工人员登记名单,内容包括:身份证号、暂住证号、家庭地址、工种。
2.1.3经发包人认可的各分包人工程正、副经理及主要管理人员〔如技术负责人、质量员、平安员〕不得随意更换且不得兼职。
如确需更换,必须经发包人同意并书面通知发包人,同时把接替人员的资质、任职岗位及岗位证书、联系报发包人,经发包人同意前方可办理交接工作手续。
2.1.4分包人法人代表必须书面委托本工程工程经理全权支配本工程工程施工中的人、财、物并在进场后三天内将委托书原件提交发包人。
2.1.5分包人工程经理因故暂离工地,需经发包人工程经理同意,暂离超过24小时,应指定代替本人职务的代表且书面通知发包人并获得批准,否那么视为无故离岗,每24小时罚款500元。
2.1.6分包人的工程部经理,如不能主动、积极完本钱工程有关合约条款和发包人、监理指令,造成进度、质量、平安文明施工等不能令发包人满意者,发包人有权责令其公司在限期内将其调离本工地并及时安排合格人员到岗接替其工作。
2.1.7分包人的工程管理人员漠视或拒不执行发包人、监理指令,发包人将有权责令分包人在期限内将其调离本工地现场。
环氧树脂地坪施工工艺及技术要求在我们日常生活中,地坪的质量可谓是重中之重。
尤其是那些需要承受重压或者经常被人流走动的地方,选择一款合适的地坪材料可是个大事儿。
而环氧树脂地坪,嘿,就是这样一种既耐磨又美观的材料,今天就让我们聊聊它的施工工艺和技术要求。
1. 环氧树脂地坪的基本概念1.1 什么是环氧树脂地坪?首先,我们得弄清楚什么是环氧树脂地坪。
简单来说,它是一种由环氧树脂、固化剂和各种添加剂调配而成的地面材料,铺在地面上以后,干了就像给地板穿了一层“铠甲”,强度高、耐磨损,真的是个好东西。
用在工业、商业甚至家居环境中,效果都是杠杠的,轻松hold住各种压力和磨损。
1.2 为啥选择环氧树脂地坪?说到选择环氧树脂地坪,理由可多了。
首先,它的外观真的是好看得不要不要的,颜色多样,图案花哨,可以根据不同场合来定制。
其次,它的清洁也很方便,平时只要简单拖一拖就行,谁还不想省点力气呢?再者,环氧树脂的耐化学腐蚀性也很强,特别适合那些易洒溶剂的地方,比如化工厂,简直是“化工界的网红”。
2. 环氧树脂地坪的施工工艺2.1 前期准备在施工前,我们可得准备好一切,不能马虎。
首先,要确保地面干燥平整,任何裂缝或者凹坑都得处理好,否则就算是好的材料,铺上去也不一定好看。
接下来,清理现场,灰尘、油污都得清除,确保环氧树脂能和地面“亲密接触”。
有的朋友可能会问,是否需要打磨?没错,打磨是必须的,就像给地面做个“面膜”,这样能增加附着力,让环氧树脂更牢靠。
2.2 施工步骤好了,准备工作都做完了,接下来就是大展身手的时候。
首先,按照比例调配好环氧树脂和固化剂,一般这个比例得听生产厂家说的,别自己瞎来。
然后用刷子或者滚筒,均匀涂抹第一层,这可是关键的第一步,得小心翼翼,确保没有漏涂的地方。
待第一层干透后,再进行第二层的施工,重复这个过程,通常要涂两到三层,具体看地坪的要求。
施工过程中,温度和湿度也是很重要的,最好在20℃左右进行,这样干得快,效果也好。
一、地坪漆施工对基面的要求1、基层表面必须密实,无疏松、起砂、脱层现象;2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上;3、基层表面平整度达到2米直尺检验不大于3mm;4、首层环氧地面施工,应先进行地面防潮处理;5、基面含水率要求小于4%;二、地坪漆施工对空间环境的要求1、施工场地地面堆放物、工程垃圾及施工设备清场;2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入;3、墙面、顶壁不得有漏水、渗水;4、施工区域保证足够照明,确保施工人员有良好的视线;5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干燥,缩短固化时间。
三、地坪漆施工技术方案(一)施工工艺流程:1、基面处理:基面整体细致打磨、完全除尘;2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成膜,无遗漏,并有一定亮度;3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油;4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子;5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂;6、养护、施工结束。
(二)施工工艺要点:1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。
一定要把基面上的油污及浮尘等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。
2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性能,底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,精品文档以便环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构层。
3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛,并吸尘清理干净。
然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带齿滚筒消泡。
4、环氧面涂施工:中涂施工完毕且完全固化后,稍稍打毛其表面并吸净灰尘。
之后即可用滚筒滚环氧面涂材料。
要求平整、光洁、颜色匀均一致,不允许存在空鼓、分层现象。

环氧地坪技术要求环氧地坪是一种适用于工业、商业和民用建筑的地坪材料,具有耐磨、耐腐蚀、防尘、易清洁等特点,被广泛应用于各种场合。
然而,要想保证环氧地坪的品质和使用寿命,对其施工的技术要求是非常重要的。
首先,环氧地坪施工前需要进行地面的准备工作。
地面需要经过粉刷、清洁、打磨等处理,以确保地面的平整、洁净,并且能够提供良好的附着力。
若地面存在裂纹、凹凸不平等问题,需事先进行修补和填充。
其次,环氧地坪的施工需要选择合适的环氧地坪涂料。
不同的场合和用途需要选择不同种类的环氧地坪涂料,以满足不同的要求。
常用的环氧地坪涂料有水性环氧地坪涂料、溶剂型环氧地坪涂料、自流平环氧地坪涂料等。
在选择涂料时,需要考虑到环境因素、使用要求、施工条件等诸多因素。
第三,环氧地坪施工时,需要注意施工操作的细节。
施工前需要对地面进行底涂,保证涂料与地面的粘结力。
施工过程中,要注意控制施涂料的厚度和均匀性,以免出现涂层的厚薄不均或者漏涂的情况。
此外,还需要注意涂层中的气泡、裂纹等问题,及时予以处理。
最后,环氧地坪施工后需要进行养护。
环氧地坪在施工后的一段时间内需要进行养护,以确保涂层的完整性和强度。
一般来说,需要避免涂层受到重物碰撞、大面积水渍浸泡、强酸碱腐蚀等情况。
同时,也需要注意定期进行清洁和保养,以延长地坪的使用寿命。
综上所述,环氧地坪的技术要求包括地面准备、环氧地坪涂料的选择、施工操作的细节和施工后的养护等方面。
只有在严格按照技术要求进行施工和养护,才能保证环氧地坪的质量和使用寿命,提升环境质量和工作效率。
因此,合理的技术要求对于环氧地坪的施工过程至关重要。
环氧地坪施工质量控制要点环氧地坪是一种高强度、耐磨损、美观的地板,具有无接缝、质地坚实、耐药品性佳、防腐、防尘、保养方便、维护费用低廉等优点。
一、环氧地坪分类(1)环氧平涂地坪(普通车间防尘、对环境要求不高的场所)。
(2)环氧自流平地坪(无尘车间、对厂房净化要求比较高工业生产区域)。
(3)环氧防静电地坪(对抗静电有要求的电子行业制造车间)。
(4)环氧砂浆耐磨地坪(工厂有重负荷运行的车间、仓库、通道、地下停车场等区域)。
二、施工操作要点1、基面技术要求(1)基础表面必须坚固、密实,混凝土强度不低于C20,无起砂、脱壳、活动裂缝等。
(2)基础混凝土表面平整。
采用直尺检查,平整度应符合高差要求。
若不符要求,则视现场情况预先进行拉线标高、磨除、回填等找平处理。
2、基面处理(1)混凝土表面如有裂缝情况,需要先进行灌浆处理。
对于渗水裂缝,则需要灌浆止水后打磨处理;对于非渗水裂缝,可采用环氧结构胶无压灌浆的方式灌注饱满后打磨处理。
(2)采用无尘研磨机等进行打磨,将基础表面上的水泥净浆、薄弱层、油污等清除干净,直至外露完好、坚硬、密实的表面。
根据混凝土基面施工面积及环境条件的不同情况,可采用电动角磨机直接进行打磨处理,也可采用中型无尘研磨机进行研磨。
(3)打磨完后再用吸尘器将混凝土表面上的灰尘清除干净,验收合格(周边密实,表面干燥,无松动颗粒、粉尘、薄弱层及其他污染物等)后,施工人员离场,并封闭施工现场,防止外界灰尘污染已经处理的基面。
3、底层材料施工(1)按给定的配比与配制方法称量与拌和底层材料。
底层材料拌制应现拌现用,以免因时间过长而影响涂刷质量,造成材料浪费和粘结质量降低。
(2)底层材料拌制后,用辊筒或刮板均匀地刮涂在基面上,刮涂时应尽可能薄而均匀、不流淌、不漏刮,并且使其在混凝土内充分渗透,从而达到封闭混凝土表面气孔的目的。
(3)底层涂料施工完后,应封闭施工现场进行养护,养护时间在36~48h之间。
4、中层材料施工(1)按给定的配比与配制方法称量与拌和中层材料。

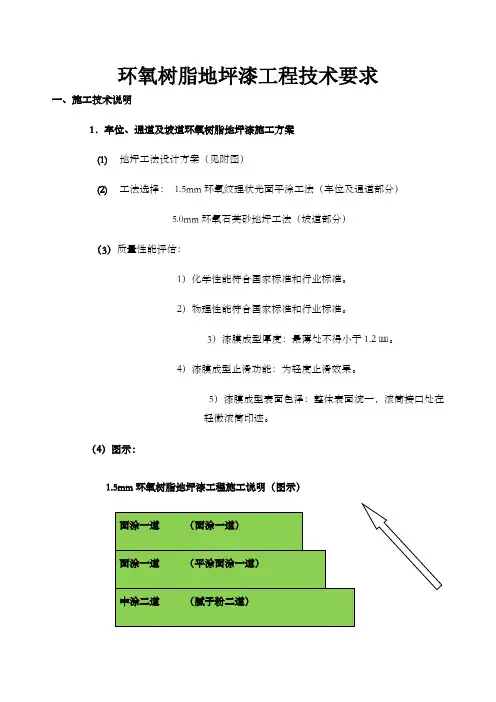

环氧树脂地坪漆工程技术要求一、施工技术说明1.车位、通道及坡道环氧树脂地坪漆施工方案(1)地坪工法设计方案(见附图)(2)工法选择:1.5mm环氧纹理状光面平涂工法(车位及通道部分)5.0mm环氧石英砂地坪工法(坡道部分)(3)质量性能评估:1)化学性能符合国家标准和行业标准。
2)物理性能符合国家标准和行业标准。
3)漆膜成型厚度:最薄处不得小于1.2㎜。
4)漆膜成型止滑功能:为轻度止滑效果。
5)漆膜成型表面色泽:整体表面统一,滚筒接口处在轻微滚筒印迹。
(4)图示:1.5mm环氧树脂地坪漆工程施工说明(图示)5.0mm环氧石英砂地坪漆工程施工说明(图示)(5)需提供1㎡的样板。
(6)基面处理:负四、负三己做过密封固化剂施工,必须用喷砂机将密封固化剂铲除!否则环氧树脂地坪因与基面粘接不上而脱层、破损。
2.环氧树脂地坪施工工艺1)主要施工流程(以下施工流程中所涉及的施工材料并非指定施工材料,根据工艺要求必须提供等同或优于此类品牌的产品)A.施工准备+基面处理B.环氧底涂涂装一道C.环氧中涂砂浆层一道D.环氧腻子中层+腻子粉二道E.环氧树脂平涂面涂涂装一道F.环氧树脂面涂涂装一道G.清理维护、地坪养护2)施工工艺A.基面处理用专业打磨机对基面进行打磨,并检查基底有无裂缝、空壳,如有,则须深层切割清理后用环氧树脂砂浆填补。
由于环氧树脂不溶水,所以在处理过程中只能进行干处理,清理时不可野蛮敲打,以免敲松边上的基层。
B.环氧树脂底涂涂装对基面吸尘干净后,在进行基底处理的同时,可进行环氧底涂涂装,保证材料在涂装时仍符合可使用时间,在胶化前被涂刷完,让材料保持良好的渗透性,保证粘接性能。
C.环氧中涂涂装在底涂固化干后(约8小时),首先采用环氧砂浆将脱层破损的地面修补平,再将已按比例搅拌混好的环氧砂浆用平刀批刮,使用小型专业手磨机充分打磨环氧砂浆层,使达到初步平整;D.环氧树脂面涂涂装环氧腻子砂浆层固化后打磨修饰平整并吸尘干净,在确保封闭的表面滚涂平涂面涂一道,固化后再滚涂面涂一道,以达到现场所要求的轻度止滑表现效果。
环氧薄涂地坪工艺及技术指标一、环氧薄涂地坪工艺1.基面处理:对地面进行扫除、清理,确保基面平整、清洁无尘、无油污。
如有裂缝、孔洞等缺陷,需要进行修补处理。
2.底涂层施工:采用环氧底涂材料,将底涂材料按照施工要求进行搅拌,均匀地涂刷在基面上,保证底涂层的平整度和密实性。
3.中涂层施工:在完成底涂层干燥后,进行中涂层的施工。
中涂层可选择环氧树脂、固化剂、填料等进行搅拌,涂刷在底涂层上。
4.磨光处理:待中涂层干燥后,用磨光机对地面进行磨光处理,使地面平整、光滑。
5.面涂层施工:在磨光处理后,将环氧树脂、固化剂进行搅拌,均匀涂刷在地面上。
涂层施工时需注意涂刷的厚度、涂刷的均匀性,避免起泡、流挂等现象。
6.养护处理:在施工完成后,对地坪进行养护处理。
通常需要静置一段时间,保持施工区域的空气流通,防止尘埃进入。
二、环氧薄涂地坪技术指标1.抗压强度:环氧薄涂地坪的抗压强度是评估地坪质量的重要指标之一、一般来说,抗压强度应达到15MPa以上。
2.耐磨性:环氧薄涂地坪需要具备良好的耐磨性能,使其能够承受车辆行驶、重物滚动等情况。
耐磨性常采用磨耗试验进行评估,试验结果一般要求达到0.1g以下。
3.抗冲击性:环氧薄涂地坪需要具有较好的抗冲击性能,能够承受机械设备的撞击等情况。
抗冲击性一般采用冲击试验进行评估,试验结果一般要求无裂纹、剥离等破坏。
4.防滑性:环氧薄涂地坪需要具备良好的防滑性能,以保证人员安全。
防滑性一般采用摩擦系数来评估,要求满足特定的防滑要求。
5.耐化学性:环氧薄涂地坪需要对酸、碱、溶剂等化学物质具有一定的耐受性,以确保地坪在特定环境下不受损。
耐化学性一般通过浸泡试验、抗腐蚀试验等来评估。
综上所述,环氧薄涂地坪工艺包括基面处理、底涂层施工、中涂层施工、磨光处理、面涂层施工和养护处理等步骤;而技术指标主要包括抗压强度、耐磨性、抗冲击性、防滑性和耐化学性等。
对于环氧薄涂地坪施工及质量评估都有重要意义。
环氧树脂地坪漆施工技术要求1.材料准备:1.1环氧树脂地坪漆的材料应选用质量可靠、配比准确的产品,按照生产厂家的要求进行搅拌和调配。
1.2应保证环氧树脂地坪漆的成分和类型与施工工艺要求相符。
2.基面处理:2.1施工前应对基面进行仔细检查,如有裂缝、松动、起砂等问题应及时修复。
2.2基面应进行打磨、清洁和去尘处理,确保表面平整、无污物和油污。
2.3如果基面存在较大的裂缝或凹陷,应采取修补措施,如填补、打磨等。
3.底涂施工:3.1底涂用于提高地坪漆的附着力,应按照生产厂家的建议进行施工。
3.2底涂应均匀涂布在地面上,并避免出现刷痕、流挂等缺陷。
3.3底涂的施工厚度和涂布次数应符合设计要求。
4.色漆施工:4.1环氧树脂地坪漆应在底涂完全干燥后施工,通常为24小时以上的时间,避免底涂与色漆互相溶解或反应。
4.2施工前应将漆桶搅拌均匀,避免出现色差。
4.3施工时应使用无气喷涂、滚涂或刮涂等方法,确保涂布均匀,避免出现漏涂、起泡等缺陷。
4.4 涂装厚度应根据设计要求进行控制,通常为0.2-0.3mm,涂布次数根据需要选择。
5.表面涂层处理:5.1施工完毕后,应在涂膜干燥硬化前进行表面涂层处理,以提高地坪的耐磨性和光泽度。
5.2表面涂层可以选择光面、亚光或磨砂等处理方式,根据需要选择合适的涂料。
5.3表面涂层施工应均匀、一致,避免出现色差、流挂等缺陷。
6.养护:6.1施工完毕后,应对地坪进行养护,以确保涂膜的完全硬化和耐用性。
6.2在涂膜硬化前,应避免重物、化学品等对地坪的损伤。
6.3养护期间,应避免水或溶剂的浸泡和机械刮擦。
6.4养护期间,应注意保持清洁,避免污染和油污。
以上是环氧树脂地坪漆施工技术的要求,通过合理的材料准备、基面处理、底涂施工、色漆施工、表面涂层处理和养护措施,可以确保环氧树脂地坪漆的施工质量和使用寿命。
环氧地坪漆施工技术要求(环氧地坪漆施工工艺介绍)范本一:一、环氧地坪漆施工技术要求1. 概述环氧地坪漆施工技术要求是指在进行环氧地坪漆施工时,所需遵循的技术要求和施工工艺。
本章节将介绍环氧地坪漆施工的一般要求和基本原则。
2. 材料准备2.1 环氧地坪漆材料的选择要符合设计要求和使用环境的特点,同时要符合相关标准和规定。
2.2 材料的储存、搬运和使用要遵循安全操作规程。
3. 基面处理3.1 基面处理包括清洁、修补、磨砂处理等,旨在保证基面的平整、干燥和清洁。
3.2 基面处理应根据基面的状况和环境要求进行。
4. 施工工艺4.1 环氧地坪漆施工应按照分层施工的原则进行,各层之间应有足够的干燥时间。
4.2 环氧地坪漆施工工艺一般包括底涂层、中涂层和面涂层的施工过程。
5. 质量控制5.1 施工中应注意环氧地坪漆材料的露珠、麻粒等缺陷,及时予以修复。
5.2 环氧地坪漆施工完成后,要进行质量检验,确保其达到设计要求。
附件:环氧地坪漆施工图纸、环氧地坪漆施工过程记录法律名词及注释:1.《建筑工程质量管理条例》:规定了建筑工程施工质量管理的基本要求。
2.《建筑施工工艺规范》:规定了建筑施工工艺的内容和要求。
范本二:一、环氧地坪漆施工工艺介绍1. 施工前准备1.1 环氧地坪漆施工前要对施工现场进行清理,确保没有灰尘、杂物等。
1.2 需要提前准备好所需的环氧地坪漆材料及施工工具。
2. 基础处理2.1 需要对基础进行清理、修补和处理,确保其平整、干燥和无油污。
2.2 底涂层前的处理工作包括打磨、除尘和清洁。
3. 底涂层施工3.1 底涂层使用底涂剂进行涂覆,涂覆时要均匀、细致。
3.2 底涂层施工完成后,需要进行充分的干燥,确保其固化成型。
4. 中涂层施工4.1 中涂层使用中涂剂进行涂覆,施工时要注意均匀、细致。
4.2 中涂层施工完成后,同样需要进行充分的干燥,确保其固化成型。
5. 面涂层施工5.1 面涂层使用面涂剂进行涂覆,施工时要注意均匀、细致。
环氧地坪漆施工技术要求和要点
1. 环氧地坪漆施工前,基层处理可太重要啦!这就好比建房子得先把地基打好啊。
你想想,要是基层没处理好,那后面还能做好吗?比如说地面有裂缝、油污啥的,不清理干净怎么行?!
2. 材料的配比一定要准确无误呀!这就像是做饭,盐放多放少味道可就差很多啦。
难道不对比例,就随便搅拌了去施工吗?那肯定不行呀!
3. 施工环境也得注意呀!温度湿度都有要求的呢,这可不是能随便敷衍的。
总不能在恶劣的环境里还强行施工吧,那不是自找麻烦嘛!
4. 施工的手法也有讲究哦!要均匀地涂刷,不能这里厚那里薄的。
就跟涂指甲油一样,得涂得平整漂亮吧!
5. 每一层的固化时间可得等够呀!急不得的,这跟等面包发酵是一个道理呀,没到时间就乱来,能做出好东西吗?
6. 工具的选择也不能马虎呀!就像战士上战场得有好武器一样。
劣质的工具怎么能做出好的环氧地坪呢?
7. 施工过程中要随时检查呀!难道做完了才发现问题吗?那可就晚啦,要边做边看有没有问题及时调整才行。
8. 完工后的养护也很关键呢!就像人需要休息恢复一样。
不好好养护,之前的努力不就白费啦?
我的观点结论:环氧地坪漆施工真的处处都要小心注意,每个环节都不能马虎,只有这样才能做出高质量的环氧地坪!。
银锂新能源1#厂房环氧地面及乙烯基防腐技术要求一、工作内容报价范围:银锂新能源1#厂房环氧地面及乙烯基防腐
(因厂房面积较大,辅房面积及功能区划分较冗杂,为确保施工有序进行,避免出现错误,本文先做概述。
本次招标内容为1.2mm环氧地面、二布四油防腐玻璃钢)
二、工期要求:
工期应满足甲方要求:(除不可抗力外)年月日完成全部工作内容。
每延迟一天按总造价的1%罚款,以此类推。
三、施工单位在投标阶段上报施工组织设计,该施工组织设计应针对工程实际情况、施工总平面布置及进度计划的要求,对设备、人员和质量保证体系进行合理的配置。
设备、施工人员配置作为施工现场检查的重点,如发现与施工组织设计不符,督促其限期进行整改,直至进行经济处罚(合同中约定)。
四、施工单位资质要求
1、营业执照(一份)
2、组织机构代码证(一份)
3、税务登记证(一份)
4、要求施工单位提供施工过的合同原件(要求单项合同100万一份,乙烯基防
腐合同一份)
四、技术规范及材料要求:
1、材料要求:环氧地坪及乙烯基防腐材料要求:根据甲方要求品牌进行购买,
应提供产品合格证及购买发票。
(使用双组份环氧地坪涂料,原材料厂家为ISO9001企业,具有质量及环保认证、安全生产许可证、材料固含量不得低于75%,施工单位提供检测报告(质量和环保),甲方随时抽样送检,合格后方可投入使用)
2、严格按环氧地坪涂装施工工艺要求施工:(做法必须满足图纸要求及国家规范
施工)
(1)素地处理:严格要求使用打磨机,磨平处理砼地面,确保施工前地坪平整、光洁、夯实无浮浆;(保证地面不起灰,使用水磨)
(2)由于长时间交叉施工、材料转运、设备安装等因素,现砼表面破打严重,要求施工前使用环氧砂浆修补地面坑洞至平整;
环氧地坪要求:
1、渗透底漆(滚涂);
80目);
2、满劈刮、修补环氧地坪涂料砂浆层一遍(要求在石英砂40
~
3、满劈刮、修补环氧地坪涂料砂浆层二遍(要求在石英砂100-120目);
4、满劈刮、修补环氧地坪涂料腻子三遍;
5、机械打磨腻子层,确保表面光洁平整;
6、刮涂环氧面漆;
7、滚涂环氧面漆;
乙烯基防腐要求:
1乙烯基防腐(滚涂);
2乙烯基防腐中涂铺玻纤布(三道);
3乙烯基防腐中涂砂浆层二遍(要求在石英砂100-120目);
4乙烯基防腐中涂腻子三遍;
5机械打磨腻子层,确保表面光洁平整;
6、乙烯基防腐面漆二道(滚涂)
3、每道工序完工后,应进行严格验收,作好验收记录,并请甲方及监理签字确认后方可转入下道工序施工。
4、应列出环氧地坪的技术参数,施工组织计划、质量保证及保修承诺。
5、地坪要求防滑,并防尘、耐磨、耐冲击、硬度好、防化学溶济及酸、碱、盐介质腐蚀。
五、施工及验收规范:
1、过程控制
2、目测
3、选点测试
国家、行业及地方有关工程建设法律、法规、技术标准和规范;六、投标书及投标承诺;
《工程承包合同》;
建设单位提供的设计文件和有关技术文件及规定;
《最新建筑工程施工质量验收标准规范及国家强制性条文》。
七、投标供应商人员
投标单位施工人员应具备大面积环氧地坪漆楼地面的施工经历,并未出现过质量事故。
上述人员一经投标确认,根据工程量的大小以及专业工程的要求配备人员。
八.施工过程质量控制
1.严格按照国家有关技术及验收规范以及施工图纸要求进行施工。
2. 在施工过程中做好各项的施工记录,必须做到与工程进度同步,记录真实、齐全。
3、所用材料要有质量部门提供合格证和试验报告等资料。
4、现场操作人员必须满足环氧地坪及涂料操作要求。
九. 安全控制措施及要文明施工要求:
1:施工单位应服从国家、省、市及江铃股份公司现场安全管理规定。
2: 施工单位应按施工组织设计的施工总平面图指定位置设置各种临时设施、堆放材料、成品等,不得占用正式工程用地、道路及安全防护设施,不得妨碍交通和影响交通。
堆放散料应有围挡,存放箱盒、管材应垫方木并分规格码放整齐、稳固,做到一头齐、一条线。
3: 施工场区各建筑物内外的零散碎料和垃圾渣土应及时清理,做到工完场清。
4: 施工现场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程,并按照施工组织设计进行架设,严禁任意拉线接电。
施工现场必须设有保证施工安全的夜间照明。
5: 施工现场的一切电源、电路的安装和拆除必须由持证电工操作,电气设备严格接地,各孔用电必须单闸,严禁一闸多用。
6: 加强对机械设备的监督管理,安全管理人员应对设备检修、安装拆卸及其它危险性较大的起重作业实施过程进行现场监控。
7:设备机械的安全装置必须处于完好的状态,对裸露的传动系统及其它易于造成工伤事故的突出部分需设立防护装置。
8:施工现场按规定应配备消防器材。
十:有关工程报价、安全检测费用及检测措施:
1: 本工程报价依据2012年江西省建筑工程定额及现行市场价格,设备用电费等所有费用应包含在内。
2: 在施工过程中,甲方将按国家有关规定对施工现场主要材料送具有法定检验资格的单位进行检测,如经检测材料不合格,将责令其立即停工,废除工程承包合同,并赔偿甲方相应损失。
十一.其它
1: 投标企业应提供书面承诺在工程实施过程不得变更项目经理及负责人。
2: 中标企业应根据施工进度及时编制工程资料。
3: 中标企业有义务配合甲方办理工程报建等相关手续并缴纳相关
费用。
4: 办公设施、生活设施必须按南昌市有关安全文明施工标准进行设置。
5:保修服务按国家有关标准进行。
6:安措费用应单列,为不可竞争费用。
