桩基工程施工组织设计概述(doc 31页)
- 格式:doc
- 大小:2.18 MB
- 文档页数:31

桩基工程施工组织设计1.概述桩基工程的施工组织与管理,应随着经济体制改革的不断深化和建设市场竞争激烈的形势,加强施工管理,同时应针对桩基施工的特点,在施工中进行科学规划。
施工组织设计是进行施工准备、合理部署施工活动,推行先进技术和实行科学管理的指导性文件。
桩基工程施工组织设计的编制应体现技术先进、经济合理、安全适用和确保质量的原则,应结合工程特点和具体施工条件(工程地质与水文地质条件、环境条件及场地条件等),合理确定桩基施工工艺,选择合适的机械设备,采取有效的技术措施和组织管理手段,确保施工质量,加快施工进度,实现桩施工技术的先进性、可靠性和合理性。
2桩基工程施工特点在编制桩基工程施工组织设计时,需认真考虑桩基施工特点,主要有:1)重要性一是桩基础多用于高层建筑,尤其是沿海沿江沿湖地区的高层建筑,其设计承载力较大,如果发生严重的质量事故,将会带来很大的经济损失,甚至造成灾难性的后果;二是其造价占工程总造价的份额较大,因此必须在确保工程质量的前提下,力求降低造价。
2)隐蔽性桩基础属于地下隐蔽工程,因操作质量低劣而引起的多数事故,事后往往不易检验,补救也较困难。
3)复杂性①桩型多,各类桩型的施工工艺、适用范围和技术要求差别很大,因此桩型的选择应考虑多种因素;②地下未知因素多,而往往由于工程勘察费用的限制,勘探工作量及勘探点密度设置也不尽能满足桩基施工的要求,所以试成孔(对于灌注桩)或试沉桩(对于打入桩及压入桩)就显得十分必要;③桩工机械设备品种多,每种桩型的施工,或同一种桩型在不同地层土质中施工时,都有适合于具体施工条件的桩工机械及附属设备,因此机械设备的选择是否适用和合理,对施工造价、进度及工程质量均会产生明显的影响。
4)困难性①施工限制条件多,诸如:用电量和用水量的限制、噪声和振动的限制、泥浆排放的限制及大型车辆和机械进场时间的限制等;②不安全因素多,诸如:高空坠落、深孔坠落、机械伤害、桩架倒塌、物体打击、触电事故、深孔作业时有害气体与孔壁坍塌致伤致命等;③工序多,对于灌注桩施工而言主要有两大工序:成孔和成桩,对于预制桩而言也有两大工序:制桩和沉桩,每一个大工序中又可分为若干个小工序,每道工序中都可能遇到难点。
桩基工程施工组织设计概况第一章工程概况石家庄××电视台电视节目编辑及制作用房工程位于石家庄××市××区世纪公园内,体育南大街和槐南路交叉口东南角。
拟建建筑在现有电视塔塔座外侧,作为石家庄××电视塔主体建筑的扩建。
本工程基础采用钻孔灌注桩,桩径600,主筋采用HRB335级Ф14钢筋,螺旋筋采用HPB235级Ф8钢筋,混凝土标号为C25。
第二章施工组织设计依据2.1中广电广播电影电视设计研究院设计的相关图纸;2.2地质矿产部河北水文工程地质勘察院提供的<岩土工程勘察报告>;2.3<建筑地基基础工程施工质量验收规范>(GB50202- );第三章施工准备第1节施工组织为保证按期、优质高速完成任务,公司派出精干的人员组成项目部。
下设质量、安全、工程技术、材料设备等职能部门,项目部对全场的施工生产、质量、安全、文明施工、成本节约目标的实现进行协调、监管并承担全部责任(项目部成员见附表)。
第2节临建搭设采用彩钢保温板房。
第3节供水系统以现场既有水源为准,经过管道引到各用水地点。
第4节供电系统以现场既有电源为准,主要为钻机用电,高峰用电量为200KW。
经过地下电缆引至钻机、砼输送泵及各用电地点。
第5节技术准备1、认真作好施工方案的准备工作。
和设计单位结合,了解设计意图,使施工方案的设计在质量、工期、工艺技术等方面能适应当地建材、施工设备等的水平,为施工扫除障碍;2、熟悉和审查施工图纸。
在建设单位的主持下,与设计及监理单位共同作好图纸会审工作,形成图纸会审纪要。
组织作好图纸自审及技术交底工作。
了解该工程上部的建筑和结构特点,熟悉桩基工程的主要施工工艺流程。
3、原始资料的调查分析。
调查分析建设场地的地形、工程地质和水文地质条件、地下障碍物状况及其它周围环境的情况。
收集好工程地质报告等技术资料和主要材料的价格等经济技术资料。
桩基施工组织设计桩基施工组织设计是指在进行桩基施工前,根据设计方案和具体施工条件,对桩基施工进行合理的组织和安排,确定施工的流程、方法和措施,以确保施工的安全、高效和质量。
下面是一个关于桩基施工组织设计的例子,供参考:一、施工概况该项目高层建筑的桩基施工,地理位置位于城市中心,地下水位较高,土质为粘性黏土。
施工单位为XX建筑工程公司,主要施工设备有振动桩成桩机、摸桩机、挖掘机等。
二、施工流程1.准备工作(1)设备准备:桩基施工所需要的设备进行清点、检查和保养,确保设备完好。
(2)人员准备:安排足够的工人和技术人员参与施工,保持通讯畅通。
2.地勘阶段(1)开展桩基工程施工前的地质勘察和土壤试验,获取地质实际情况。
(2)制定详细的施工方案和预算,并组织相关人员进行技术交流和讨论。
3.基坑开挖(1)安排挖掘机进行基坑的开挖,根据设计要求和土质条件,合理控制基坑的深度和范围。
(2)基坑开挖期间,要做好地下水的抽排工作,防止基坑积水。
4.桩基施工(1)构造基桩:根据设计要求和土质条件,选择合适的施工方法,如振动成桩或摸桩等。
(2)进行桩基坑灌注:采用混凝土料在桩基坑内灌注,确保桩身的牢固和稳定。
(3)桩基施工过程中,要进行实时监控和记录,以便于及时了解施工进展和质量。
5.竣工验收(1)桩基施工完成后,组织相关人员进行竣工验收,检查桩基的规格、尺寸和质量是否符合设计要求。
(2)如发现问题,及时进行修复和整改,直到达到设计和质量要求为止。
(3)整理施工资料,编制施工备案和施工总结报告,并归档保存。
三、安全措施1.施工现场设立相应的安全警示标志和文明施工标志,保持施工现场的秩序和安全。
2.对参与施工的工人进行专业安全培训,提高工人的安全意识。
3.施工现场配备专职安全员,负责监督和指导施工过程中的安全。
4.建立完善的安全责任制,明确各岗位的安全职责和权限。
5.定期进行安全例会和技术交流,及时解决施工中的安全问题和隐患。
桩基工程施工组织设计主要内容桩基工程施工组织设计是指在桩基工程施工前,根据施工现场实际情况和设计要求,制定合理的施工组织设计方案,对施工过程中涉及的工序、设备、材料、人力资源、安全保障等进行综合考虑和安排,确保施工进度、质量和安全等方面的有效管理。
1.工程概况:对桩基工程的基本情况进行描述,包括工程地点、类别、规模、设计要求、工期等。
2.工程项目组织架构:确定施工管理组织体系,包括项目经理、项目总工程师、施工单位负责人等的职责和权限,并进行人员配备。
3.施工方法和工序:根据具体工程情况确定合理的施工方法和工序。
施工方法包括动静压桩、振动沉桩、螺旋桩等不同的施工技术。
工序包括桩基开挖、清理、注浆、沉桩、成桩等不同的施工步骤。
4.施工设备和材料:确定适当的施工设备和材料,包括各种凿岩机械、注浆设备、沉桩机械、桩锤等。
需要考虑设备的数量、规格、技术参数以及保养维护等情况。
5.人力资源:确定合适的人力资源,包括各个施工工序所需的工人数量、技术水平、管理要求等。
需要考虑人员的培训、工资、福利待遇以及安全保护等问题。
6.安全管理:制定合理的安全管理措施,包括各个工序的安全技术措施和操作规程。
需要明确施工过程中的危险源,采取相应的防范措施,确保工人的安全。
7.质量控制:制定合理的质量控制措施,包括材料的选取和检验,工程过程中的质量监管,各个工序的施工质量要求等。
确保施工质量符合设计要求和规范要求。
8.工程进度计划:确定合理的工程进度计划,包括各个工序的施工时间、节点要求和交付时间等。
需要合理安排工期,充分考虑天气因素和各个工序之间的协调关系。
9.环境保护:制定合理的环境保护措施,包括施工现场的环境保护要求、工程废弃物的处理等。
需要考虑工地周边环境的保护,减少对环境的污染。
桩基工程施工组织设计是桩基工程施工的基础和依据,它的合理性和科学性直接影响到施工的顺利进行以及工程的质量和安全。
因此,施工单位在进行桩基施工时,应根据具体情况认真开展施工组织设计工作,确保工程的顺利进行。
桩基工程施工组织设计一、工程概况及施工难点分析施工难点:1.地下水位较高,需要进行降水处理;2.施工现场空间狭小,施工车辆及设备进出困难;3.土质为黏性黄土,桩基施工难度大;4.周边有其他建筑物,需要做好地震安全措施。
二、施工组织原则1.安全第一原则:确保施工人员的人身安全,防止工程事故的发生。
2.质量优先原则:严格按照相关标准和规范进行施工,确保工程质量。
3.资源合理利用原则:合理安排施工进度,确保人力、物力、财力的合理利用。
4.环保原则:采取环保措施,减少对周围环境的影响。
三、施工方案1.地下水处理方案(1)施工前进行地下水位的勘测,确定地下水位的具体高度。
(2)采用深井抽取地下水的方式,将地下水位降低到可以进行施工的水平。
(3)对抽取出的地下水进行处理,达到环保要求后排放。
2.施工区划方案(1)根据场地情况,将施工区划分为主桩区、辅助工区和生活区三个区域。
(2)主桩区为桩基施工的主要区域,设备和人员主要集中在此区域。
(3)辅助工区为设备、材料的存放和加工区域。
(4)生活区为施工人员的宿舍和食堂区域。
3.周边建筑物的保护(1)对周边建筑物进行全面勘测,确定其基础情况,制定相应的保护措施。
(2)根据建筑物结构特点和施工桩基的振动信息,确定相应的保护距离。
(3)在施工过程中,采取振动监测和震动传感器等手段,对振动情况进行实时监测,确保周边建筑物的安全。
4.桩基施工工艺及设备(1)桩基施工采用螺旋钻孔法,先钻孔再灌注混凝土的方法。
(2)选择适当规格的螺旋钻孔机,根据土质情况选择适当的切削工具。
(3)配备足够的混凝土搅拌车辆和泵送设备,以保证施工进度。
5.安全措施(1)制定详细的安全操作规范,确保施工人员掌握相关安全技术。
(2)对施工现场进行严格的安全管理,设立安全警示标志和隔离带。
(3)配备必要的安全设备,如安全帽、安全绳等,并进行相应的培训。
四、施工进度安排1.建立详细的施工进度计划,根据不同工程阶段的施工难度,合理安排施工时间。
桩基工程施工组织设计一、项目概况1.1 项目名称:某某桩基工程施工项目1.2 项目地点:某某地区1.3 项目范围:某某平方米1.4 项目性质:新建/改建/扩建1.5 建设单位:某某公司1.6 设计单位:某某设计院1.7 施工单位:某某施工公司二、桩基工程概况2.1 桩基工程是指在建筑物基础中设置桩基与土壤形成一个整体来承担建筑物和土壤的荷载。
桩基工程主要适用于复杂地质条件下以及重载结构、高层建筑等工程中。
2.2 桩基工程主要包括灌注桩、钻孔灌注桩、钻孔扩孔灌注桩、挤土桩等类型,根据项目具体情况确定使用的桩基类型。
三、施工组织设计内容3.1 施工任务分解3.1.1 桩基工程施工任务包括场地准备、桩基设备调度、桩基施工工艺制定、桩基施工等工作内容。
3.1.2 制定施工进度计划,明确各项工作任务的时间节点和完成要求。
3.2 机具设备配置3.2.1 确定所需机具设备清单,并统一检修维护,确保施工过程的正常进行。
3.2.2 根据桩基施工工艺确定机具设备的使用顺序和数量,保障施工效率和质量。
3.3 人员配备3.3.1 制定工程施工人员配备计划,包括工程师、技术员、班组长、作业人员等职责分工和配备数量。
3.3.2 进行工程施工人员的培训和安全教育,保证施工安全和质量。
3.4 安全管理3.4.1 制定施工安全技术措施方案,明确各项安全措施和应急预案。
3.4.2 实施施工现场安全检查和监督,确保施工现场的安全环境。
3.5 质量管理3.5.1 制定桩基工程施工质量检查方案,明确验收标准和检查频次。
3.5.2 加强对施工过程的质量监督,及时发现和纠正质量问题,确保施工质量。
3.6 环境保护3.6.1 制定环境保护施工方案,减少施工对周边环境的影响。
3.6.2 合理利用资源,减少施工废弃物的排放,保护施工周边环境。
3.7 施工现场管理3.7.1 严格执行现场施工管理制度,加强对施工场地的管理和维护。
3.7.2 组织施工人员按照规定进行安全生产,杜绝违章操作和事故发生。
第一章:工程概况1.1工程概况温州市龙湾区永昌堡外迁安置房一期(11-18#楼)工程龙湾区永中待道新城村,总建筑面积67000㎡,框架-剪力墙结构,地下1层,地上11层,由11-18#楼共八个单体组成。
本工程抗震设防烈度六度,结构安全等级二级,建筑设计使用年限50年。
桩基础采用机械钻孔灌注桩。
1.2场地地质概况根据本次勘察资料表明,场地地基土在勘察深度范围内自上而下划分为8个工程地质层,自上而下分别为:①粉质粘土、②淤泥、③淤泥质粘土、④粘土、⑤粘土、⑥粘土、⑦粘土、⑧粉质粘土。
具体描述如下:①粉质粘土灰黄色、软塑-可塑状,中-高压缩性。
刀切面略粗糙,含铁锰质结核和粉细砂。
全场分布,厚度1.45-2.70米。
②淤泥质粘土青灰色、流塑状,高压缩性,局部含少量粉砂。
根据其固结强度、埋深深度等差异,又可划分为二个亚层,即②-1、②-2淤泥。
②-1淤泥,土体极软弱,具厚层状构造。
均一性差,局部夹较多粉细砂或砂薄层。
全场分布,顶板埋深1.45-2.70m,厚度10.80-12.30。
②-2淤泥,土体较均一,具大鳞片状结构。
全场分布,顶板埋深12.60-14.00m,厚度10.00-14.50m。
③淤泥质粘土深灰色,流塑-软塑状,高压缩性,韧性高。
刀切面平整光滑,含半炭化物碎屑、贝壳碎片和粉细砂。
全场分布,顶板埋深23.80-28.00m,厚度2.30-10.00m。
④粘土灰黄色,灰绿色,兰灰色等,可塑状,中压缩性,韧性高-中等。
刀切面较平整光滑,含少量铁锰质氧化斑点,局部含细砂。
土体均一性差,局部相变为粉质粘土。
较局部缺失外,场区内基本有分布,顶板埋深23.60-31.40m,厚度1.70-7.50m。
⑤粘土深灰色,软塑-可塑状,高压缩性,局部中压缩性,韧性高。
刀切面较平整光滑,含半炭化物碎屑及少量粉细砂。
土体不均一,局部为粉质粘土,土体强度也有变化,局部强度较好,呈中压缩性。
全场分布,顶板埋深26.50-35.20m,控制厚度12.30-24.50m,部分浅孔该层未揭穿。

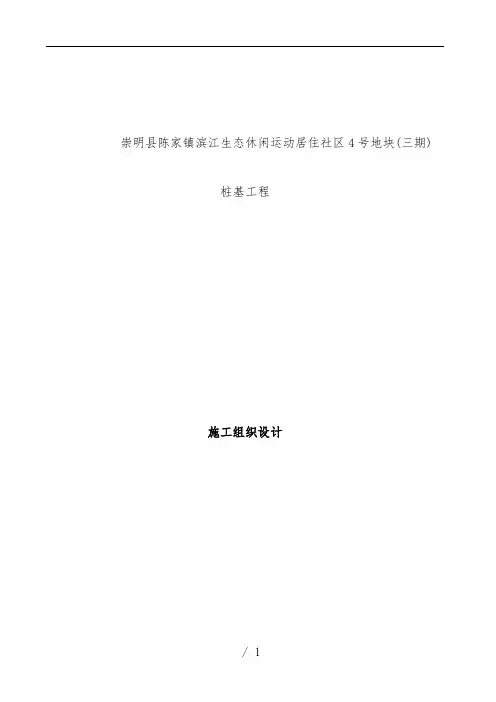

崇明县陈家镇滨江生态休闲运动居住社区4号地块(三期)桩基工程施工组织设计编制人:曾金素审核人:周兴毅上海大博市政工程有限公司二零一二年二月二十七日目录第一章综合讲明 (3)第一节编制依据 (3)第二节施工目标 (3)第二章施工组织设计 (4)第一节工程概况 (4)第二节施工部署 (5)第三节施工进度打算 (8)第四节施工方案 (8)第五节施工机械和劳动力安排 (14)第六节施工总平面布置 (15)第三章质量、安全、进度保证措施 (16)第一节工程质量治理体系及保证措施 (16)第二节安全施工保证措施 (23)第四章环境爱护措施 (28)第一节打桩对周围环境的阻碍及防护措施 (28)附图表:【桩基施工场布图】【桩基施工流程图】【抛石区平面图】【施工进度打算表】第一章综合讲明第一节编制依据★施工合同、设计图纸。
★国家及行业颁发的现行施工质量验收规范、技术规程。
★公司治理体系文件。
★气象、地质、水文资料、现场施工条件及公司的现有资源。
第二节施工目标1、工期目标打算开工时刻(暂定):2012年3月10日,总工期45日历天,具体开工日期以业主或监理书面开工通知为准。
2 、质量目标桩基工程质量一次验收合格率100%,达到国家质量评定标准的合格等级。
3 、安全目标杜绝重伤、死亡、火灾及设备等重大安全事故;月均负伤率操纵在小于0.25‰,争创“无安全事故工地”,达到JGJ59-2008《建筑施工安全检查标准》合格标准。
4 、环境爱护目标净化环境、文明施工、预防和减少环境因素的阻碍,满足环境规定要求。
具体环境治理指标:(1)噪音操纵桩基施工:昼间<75 dB,夜间<55 dB;(夜间指晚上22:00至次日早上6:00)。
(2)现场扬尘排放操纵施工现场扬尘排放达到目测无尘的要求。
(3)运输遗洒操纵:确保运输无遗洒。
(4)生活及生活污水排水达到国家污水排放标准。
(5)施工现场夜间无光污染,施工现场夜间照明不阻碍周围社区,夜间施工照明灯罩的使用率达到100%。
目录第一章工程概况................................................ 错误!未定义书签。
第1节建筑、设计概况...................................... 错误!未定义书签。
第2节场址工程地质条件.................................... 错误!未定义书签。
第3节工程量及主要原材料消耗情况.......................... 错误!未定义书签。
第二章施工工艺................................................ 错误!未定义书签。
第1节工艺流程............................................ 错误!未定义书签。
第2节施工方法............................................ 错误!未定义书签。
第3节试成孔内容.......................................... 错误!未定义书签。
1、准备工作........................................... 错误!未定义书签。
2、成孔全过程......................................... 错误!未定义书签。
第三章质量目标、质量控制及保证措施............................ 错误!未定义书签。
第1节质量目标:合格...................................... 错误!未定义书签。
第2节质量控制及保证措施.................................. 错误!未定义书签。
1、质量控制手段....................................... 错误!未定义书签。

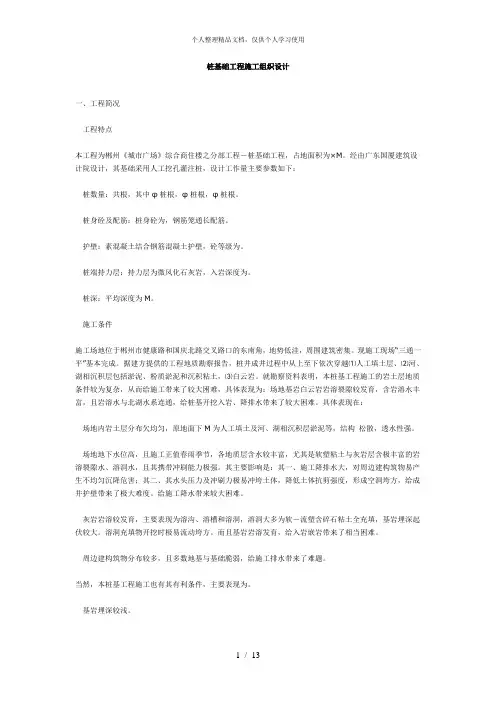

桩基础工程施工组织设计一、工程简况工程特点本工程为郴州《城市广场》综合商住楼之分部工程-桩基础工程,占地面积为×M。
经由广东国厦建筑设计院设计,其基础采用人工挖孔灌注桩,设计工作量主要参数如下:桩数量:共根,其中φ桩根,φ桩根,φ桩根。
桩身砼及配筋:桩身砼为,钢筋笼通长配筋。
护壁:素混凝土结合钢筋混凝土护壁,砼等级为。
桩端持力层:持力层为微风化石灰岩,入岩深度为。
桩深:平均深度为M。
施工条件施工场地位于郴州市健康路和国庆北路交叉路口的东南角,地势低洼,周围建筑密集。
现施工现场“三通一平”基本完成。
据建方提供的工程地质勘察报告,桩井成井过程中从上至下依次穿越⑴人工填土层、⑵河、湖相沉积层包括淤泥、粉质淤泥和沉积粘土,⑶白云岩。
就勘察资料表明,本桩基工程施工的岩土层地质条件较为复杂,从而给施工带来了较大困难,具体表现为:场地基岩白云岩岩溶裂隙较发育,含岩溶水丰富,且岩溶水与北湖水系连通,给桩基开挖入岩、降排水带来了较大困难。
具体表现在:场地内岩土层分布欠均匀,原地面下M为人工填土及河、湖相沉积层淤泥等,结构松散,透水性强。
场地地下水位高,且施工正值春雨季节,各地质层含水较丰富,尤其是软塑粘土与灰岩层含极丰富的岩溶裂隙水、溶洞水,且其携带冲刷能力极强。
其主要影响是:其一、施工降排水大,对周边建构筑物易产生不均匀沉降危害;其二、其水头压力及冲刷力极易冲垮土体,降低土体抗剪强度,形成空洞垮方,给成井护壁带来了极大难度。
给施工降水带来较大困难。
灰岩岩溶较发育,主要表现为溶沟、溶槽和溶洞,溶洞大多为软-流塑含碎石粘土全充填,基岩埋深起伏较大。
溶洞充填物开挖时极易流动垮方。
而且基岩岩溶发育,给入岩嵌岩带来了相当困难。
周边建构筑物分布较多,且多数地基与基础脆弱,给施工排水带来了难题。
当然,本桩基工程施工也有其有利条件,主要表现为。
基岩埋深较浅。
交通方便,场地“三通一平”己完成,有利于材料供应。
二、施工方案根据本工程特点及施工条件,可将本工程分为探岩(注浆)、桩井开挖、钢筋笼制作、砼浇注四个相对独立的施工流程,此上四流程在工艺上是独立的,但在时间安排上却是局部交叉的。
崇明县陈家镇滨江生态休闲运动居住社区4号地块(三期)桩基工程施工组织设计编制人:曾金素审核人:周兴毅上海大博市政工程有限公司二零一二年二月二十七日目录第一章综合说明 (3)第一节编制依据 (3)第二节施工目标 (3)第二章施工组织设计 .................................................................................................................. 4第一节工程概况4ﻩ第二节施工部署 (5)第三节施工进度计划 (8)第四节施工方案8ﻩ第五节施工机械和劳动力安排 .......................................................................................... 14第六节施工总平面布置15ﻩ第三章质量、安全、进度保证措施16ﻩ第一节工程质量管理体系及保证措施16ﻩ第二节安全施工保证措施23ﻩ第四章环境保护措施 .............................................................................................................. 28第一节打桩对周围环境的影响及防护措施 ........................................................................ 28。
, 附图表:【桩基施工场布图】【桩基施工流程图】【抛石区平面图】【施工进度计划表】第一章综合说明第一节编制依据★施工合同、设计图纸。
★国家及行业颁发的现行施工质量验收规范、技术规程。
★公司管理体系文件。
★气象、地质、水文资料、现场施工条件及公司的现有资源。
第二节施工目标1、工期目标计划开工时间(暂定):2012年3月10日,总工期45日历天,具体开工日期以业主或监理书面开工通知为准。
2、质量目标桩基工程质量一次验收合格率100%,达到国家质量评定标准的合格等级。
3 、安全目标杜绝重伤、死亡、火灾及设备等重大安全事故;月均负伤率控制在小于0.25‰,争创“无安全事故工地”,达到JGJ59-2008《建筑施工安全检查标准》合格标准。
4 、环境保护目标净化环境、文明施工、预防和减少环境因素的影响,满足环境规定要求。
具体环境管理指标:(1)噪音控制桩基施工:昼间<75 dB,夜间<55 dB;(夜间指晚上22:00至次日早上6:00)。
(2)现场扬尘排放控制施工现场扬尘排放达到目测无尘的要求。
(3)运输遗洒控制:确保运输无遗洒。
(4)生活及生活污水排水达到国家污水排放标准。
(5)施工现场夜间无光污染,施工现场夜间照明不影响周围社区,夜间施工照明灯罩的使用率达到100%。
5 、文明施工目标只有文明的施工工地,才能保证工程的施工质量与安全。
我单位在本项目上达到文明施工,保证场地、道路清洁。
第二章施工组织设计第一节工程概况1、项目概述工程名称:崇明县陈家镇滨江生态休闲运动居住社区4号地块(三期)桩基工程建设单位:方兴地产·金茂(上海)置业有限公司设计单位:华东建筑设计研究院有限公司施工单位:上海大博市政工程有限公司建设地点:崇明县陈家镇裕展路以南、安通路以东、喜鹊河以北。
2、场地位置及现场条件崇明县陈家镇滨江生态休闲运动居住社区4号地块(三期)桩基工程地位于上海市崇明县陈家镇,东至规划纵二河,南至88塘,北至揽海路,西侧为二期工程,主体结构已封顶,东侧为一期工程,主体结构也已封顶,在进行外部装修,南侧为围堰吹沙带。
本次三期工程为酒店,地下一层。
基础形式采用桩基+承台。
本项目酒店区域基坑面积约20000 m 2,基坑延长米610m;±0.000相当于绝对标高4.700m,自然地坪经整平后绝对标高约为+3.700,即相对标高为-1.0。
拟建场地内南北方向有一条长约168米,宽约18米,最大的直径约0.8米,埋深约0.9-5.7米,与土混杂的抛石层。
对预制桩成桩影响非常大,必须先挖除后成桩。
(1)施工用电:现场临时施工用水、用电接口由业主提供,施工单位设表计量。
(2)场内外道路:施工现场需要修筑一条6m宽,500mm厚的建筑垃圾临时施工道路用于构件的运输,临时道路随桩进场顺序进行转移。
3、工程地质条件根据勘察报告,土质基本划分为3个主要层次:各土层地基承载力详见表2-1: 表2-1注:1.表中f d仅作为评价土层工程特性之用,设计时应根据实际基础形状、尺寸、埋深并考虑下卧层强度影响进行计算。
4 、主要工程内容根据施工合同及设计图纸,工程内容主要包括:预应力管桩PHC-500 AB(125)–C80,共计1502套,43396米。
主要桩基工程量一览表4 、工程施工特点4.1本工程工期紧,从开工至结束只有45天,施工期又遇上雨季,所以如何组织好本工程的施工,确保工期是本工程施工的关键。
4.2本工程桩型配置种类较多,且各种型号桩交叉布置,给打桩顺序、桩材进场、桩材购置增加很大难度。
第二节施工部署1 、施工部署1.1桩的运输根据现场实际情况,施工现场,铺设临时施工道路保证桩材,顺利进场。
1.2地下障碍物(抛石)清除及场地平整施工工艺:挖土——清除抛石——回填素土——碾压——夯实施工方法:1.2.1开挖之前需再次物探抛石埋深深度,预先准备好含水和含砂量小的素土以及钢板桩,350*350H型钢和木桩等材料,并实测好地面的高程。
1.2.2以10~20米长度作为一个处治单元,离建筑物10米范围内,必须先打钢板桩,钢板桩与钢板桩之间每4米用350*350H型钢首尾焊接连接形成整体,挖到坑底后用木桩支撑好以后才能开挖清障,钢板桩长度为8米;远离建筑物,开挖深度超过3米的区域,按1:1.5进行逐级放坡的方法清障。
总体分两个阶段进行开挖,第一阶段开挖2米,第二阶段开挖3米,根据现场踏勘一期工程有一栋60#别墅距离三区围护体外边线约14米,此处采用钢板桩支护,其余抛石区均可采取放坡开挖清障。
放坡详见下图:1.2.3、施工时应在抛石区外开挖一至两个1500*1500*1000mm集水坑,将抛石区的地下水引流到集水坑内,并及时将坑内的集水排出,便于挖机能正常的工作和抛石的清除。
1.2.4、在放坡基坑周围采用钢管搭设1.2米高的临时围挡,并用密目网封闭,设置警示牌、安全通道和运输通道,运输通道路基用路基板和钢板铺设,距离基坑1米范围内禁止堆放土方等物料。
1.2.5、开挖出来的抛石应及时外运到建设单位指定的地点。
清理抛石过程中采用1台215型和一台320型两台挖机进行清障,两台挖机相互协作,320型挖机将抛石挖至4米宽的平台上,然后215型挖机将抛石直接装至自卸车上运走。
1.2.6、清除完毕后应及时将预先准备好的素土回填到坑内,按每50cm为一层回填到坑内,并用挖机来回碾压,将其压实后方可进行第二层土的回填,直至达到原地面标高。
1.3临时道路临时道路考虑到桩运输的需要,道路使之畅行无阻。
道路宽度拟定为6.0米左右,路基暂定50cm厚的建筑垃圾进行铺垫,道路的转弯半径应满足载重车的运行,并结合地形在道路两侧设排水沟。
临时施工道路、施工流程图用地入口商业2、施工安排根据图纸文件工程量和工期要求,保证质量,初步考虑所有桩材采用商品桩。
初步计划:投入3台DD53柴油打桩机,用来施打PHC-500管桩。
1#机:由北向南施工完成北部分;2#机:由北向南施工完成东南部分;3#机:由北向南施工完成西南部分;(见流程图)第三节施工进度计划1、施工总进度说明暂定2012年3月10日开工,总绝对工期45日历天,具体开工日期以监理或业主签发的书面开工令为准。
2 、施工进度计划表本工程节点及工期安排详见【施工进度计划表】。
第四节施工方案1、施工程序本工程桩基施工主要划分为三大施工区。
第一区: 1#机北部区域,第二区:2#机东南区域,第三区: 3#机西南区域管桩施工根据桩的密集程度和场地条件确定总的打桩顺序,根据桩的入土深度,宜先打设深桩,后打设浅桩。
预应力管桩打(沉)桩施工工艺程序为:测量定位→桩机就位→底桩就位、对中和调直→锤击沉桩→接桩→再锤击→再接桩→打至设计标高→收锤。
2 、施工测量2.1测量作业前的准备工作a)校核图纸了解工程全貌和主要设计意图,对测量放线工作要着重了解工程现场情况和定位条件,主要建(构)筑物的相互关系和轴线尺寸,地上地下标高等。
b) 仪器、钢尺的检定、检校与器材的准备所有用于现场测量放线的测量设备及工具(全站仪、经纬仪、水准仪、钢卷尺等)均应有相应检定资质单位出具的检定合格报告,并在有效期内方能在工地使用。
2.2现场测量的作业内容a) 控制网的布设;b) 桩位测量工作;c) 桩位的复核;d) 桩施工过程的测量工作;2.3 测量控制网根据业主提供的控制点,采用轴线法建立Ⅰ级建筑方格网。
控制网施测完成后,对测量手簿分别进行检查和核查,确保测量数据无误,并与首级控制网的闭合值符合规范规定的要求。
2.4 高程控制根据业主提供的控制点,在工程场地范围内,按照方便、易用、稳定、可靠的原则,选择三个位置,设立高程控制点。
对设置高程控制点要进行检测,按闭合水准路线施测各高程控制点。
其精度按Ⅲ等水准精度要求。
2.5测量控制网的复测施工前期,测量控制网每周复测一次。
随着施工过程趋于平稳,延长控制网的复测周期。
每次复测结果须形成文字报告或测量成果单递交业主和监理,以备审核,以确保控制网的稳定性、可靠性和准确性。
在桩基础施工完毕后,进行最后一次复测,同时测出桩位偏差图,将测量资料同业主进行移交,为结构的施工创造条件。
2.6 桩位放样测量工作在桩成孔或施打前要根据布置的控制网对地表测出标高,定出桩位,并对所定桩位进行复测,提交测量成果。
桩位要用白灰线洒出桩径外圈轮廓,每根桩中心钉一小桩,并设置油漆标志。
桩位偏差要符合规范规定,复测若不符合规定,则应重新放设桩位。
2.7桩在施工过程的测量工作底桩就位前,应在桩身上划出单位长度标记,以便观察桩的入土深度及记录每米沉桩击数。
吊桩就位一般用单点吊将管桩吊直,使桩尖插在白灰圈内,桩头部插入锤下面的桩帽套内就位,并对中和调直,使桩身、桩帽和桩锤三者的中心线重合,保持桩身垂直,其垂直度偏差不得大于0.5%。
桩垂直度观测包括打桩架导杆的垂直度,可用两台经纬仪在离打桩架15m以外成正交方向进行观测,也可在正交方向上设置两根吊陀垂线进行观测校正。
2.8 测量人员应遵循的基本准则a) 遵守先整体后局部、高精度控制低精度的工作程度。
b) 要严格审核原始依据(设计图纸、文件、测量起始点位、数据等)的正确性。
