燃气管道安装施工组织设计
- 格式:doc
- 大小:22.50 KB
- 文档页数:4
一、工程概况本工程为户外燃气管道安装工程,主要包括燃气管道的铺设、连接、调试及验收等环节。
工程地点位于我国某城市,涉及住宅、商业等多种用途。
为确保施工质量、安全和进度,特制定本施工方案。
二、施工准备1.施工组织设计成立施工项目组,明确项目组成员职责,制定施工组织设计,确保工程顺利进行。
2.施工材料及设备根据工程需求,提前准备施工材料及设备,如燃气管道、阀门、管件、焊接设备、测量仪器等。
3.人员培训对施工人员进行专业培训,提高施工技能和安全意识。
4.施工场地准备确保施工现场安全、整洁,满足施工要求。
三、施工工艺及流程1.施工测量(1)测量交桩:开工前请相关单位进行交接桩工作。
(2)测量复测及测量放线:交接桩完成后,开工前应进行测量复核,对控制点加密后,测放出管道中心线、高程和沟槽上口开挖线。
2.沟槽开挖(1)槽底开挖宽度等于管道结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。
(2)用机械开槽或开挖沟槽后,当天不能进行下道工序作业时,沟槽底应留出200mm左右一层土不挖,等下道工序前用人工清底。
(3)沟槽土方应堆在沟槽的一侧,便于下一道工序作业。
3.管道铺设(1)根据设计图纸和测量结果,进行管道铺设。
(2)管道铺设应平直,避免弯曲。
(3)管道连接应牢固,确保密封性。
4.阀门安装(1)根据设计要求,选择合适的阀门。
(2)阀门安装位置应符合设计要求,确保操作方便。
(3)阀门安装后,进行调试和验收。
5.管道调试(1)根据设计参数,进行管道调试。
(2)调试过程中,确保管道运行正常。
6.管道验收(1)管道安装完成后,进行自检。
(2)自检合格后,邀请相关单位进行验收。
四、施工质量控制1.严格按照施工规范和设计要求进行施工。
2.对施工材料、设备进行检验,确保质量合格。
3.加强施工过程中的质量控制,及时发现和解决质量问题。
4.加强施工人员的安全教育,确保施工安全。
五、施工进度安排根据工程实际情况,制定施工进度计划,确保工程按期完成。
管网改造工程施工方案XXXX工程目录第一章工程概况 (2)第二章编制依据 (2)第三章组织机构及人员职责 (3)第四章施工摆设 (6)第五章工程重点/难点阐发及对策 (21)第六章冬季、雨季施工技术办法 (23)第七章工程质量体系及质量包管办法 (24)第八章安然目标及安然包管办法 (29)第九章施工进度方案及包管办法 (33)第十章环境庇护及文明施工 (34)第十一章竣工验收及售后效劳 (37)第一章工程概况1、工程类别本工程为某中压及低压天然气管线改造工程,按规划要求在原位换管。
中压起点及终点各设一座DN500单管闸门井,并安装绝缘接头一套,沿线旧中压及低压管线全部撤消。
2、主要工程材料及数量:中压单管闸门DN500二座,绝缘接头DN500二座,DN200三套。
3、工程特点本工程施工地段均在主干路和便道上,车辆多、人员流动大、道路狭窄,对出入行驶有较大影响,须在交通疏导办法上想的周密,步履实施有力,以确保工程顺利进展。
管线在路上破路施工,须当天回填,如何包管回填质量是确保道路不沉陷的有力办法。
局部管线与路、树、灯杆较近,对开槽有影响。
须加固庇护。
第二章编制依据1、招标文件。
2、施工现场踏勘资料。
3、设计图纸、答疑文件。
4、国家现行法律、法规。
5、管道施工经验施工技术尺度及验收尺度:⑴城镇燃气设计尺度〔GB50028-93〕2002年版⑵城镇燃气埋地钢质管道腐蚀控制技术规程〔CJJ95-2003/J273-2003〕⑶城镇燃气室内工程施工及验收尺度〔CJJ94-2003〕⑷地下煤气管道设计、施工、验收技术规定⑸城镇燃气输配送工程施工及验收尺度〔CJJ33-89〕⑹工业金属管道工程施工及验收尺度〔GB50235-97〕⑺城镇燃气埋地钢质管道腐蚀控制技术规程〔CJJ95-2003/J273-2003〕⑻地下煤气管道设计、施工、验收技术规定 DBJ01-701-89〔天然气参用〕⑼现场设备、工业管道焊接工程施工及验收尺度〔GB50236-98〕⑽建筑设备施工安装通用图集〔91SB8〕⑾装配式管道支吊架选用及安装⑿施工现场临时用电安然技术规程〔JGJ46-88〕⒀市政工程施工规程及有关燃气工程施工的法规和技术尺度⒁设计图纸要求的所有有关尺度要求。
小区燃气管道安装施工方案一、施工方案概述燃气管道的安装施工是指在小区内进行燃气管道的铺设、连接、固定等工作,确保燃气供应的安全和正常运行。
本施工方案旨在确保施工质量、保障施工安全,做到规范、科学、高效的施工。
二、施工准备1.编制安全施工方案,明确施工流程、安全要求等;2.准备施工所需的人员、设备和材料;3.与相关部门协商,确保施工符合相关法律法规和规范标准。
三、施工步骤1.确定施工路线和区域根据小区的规划和实际情况,确定主管道的走向和相关分支管道的位置,绘制出详细的施工图纸。
2.开挖沟槽按照施工图纸中的要求,在施工路线和区域上进行开挖沟槽,沟槽的宽度和深度应符合相关规范标准。
3.管道铺设在沟槽中依次铺设主管道和分支管道,管道的连接采用焊接或者法兰连接的方式。
管道的铺设应平整、垂直,严禁有明显的弯曲、挠度等现象。
4.管道固定和封堵在管道的固定和封堵工作中,应采用专用的固定夹具和封堵材料,在管道的连接点和途径高位、低位、转角等地方进行固定和封堵,确保管道的牢固和安全。
5.管道测试与防腐在管道安装完毕后,进行压力测试和泄漏检测,确保管道的密闭性和安全性。
然后对管道进行防腐处理,采用专业的防腐材料对管道进行喷涂或涂刷,提高管道的耐腐蚀性。
6.安装阀门和其他配件根据施工图纸和设计要求,安装各类阀门、燃气表及其他配件。
安装前需进行检查和试验,确保配件的质量和安全性。
7.施工记录和验收在施工过程中及时记录施工情况,包括材料使用情况、施工步骤等。
施工完成后,根据相关要求进行验收,确保施工质量和安全。
四、安全措施1.施工前,对施工人员进行安全培训,提高其安全意识和操作技能;2.在施工现场设置明显的警示标志,警示其他人员,尤其是小区居民,不要靠近施工区域;3.使用专业的施工设备和工具,确保操作安全;4.施工人员应穿戴符合安全要求的劳动防护用具,如安全帽、防护眼镜等;5.遵守相关法律法规和规范标准,严格按照施工要求进行施工,不私自更改或省略施工步骤。
第1篇一、工程概况1. 工程名称:XX市燃气管道工程2. 工程地点:XX市XX区3. 工程规模:本工程全长XX公里,包括主管道、支管道及附属设施等。
4. 工程投资:XX万元5. 工程工期:XX个月二、工程内容1. 主管道:铺设直径DN1000mm的燃气管道,全长XX公里。
2. 支管道:铺设直径DN600mm的燃气管道,全长XX公里。
3. 附属设施:包括调压站、阀门井、补偿器、阀门、三通、弯头等。
4. 接入工程:接入居民用户、商业用户、工业用户等。
三、施工组织机构1. 施工项目经理:负责整个工程的施工管理工作。
2. 施工技术负责人:负责工程的技术指导、质量控制、安全监督等工作。
3. 施工现场负责人:负责施工现场的日常管理工作。
4. 施工班组:负责具体施工任务的执行。
四、施工方案1. 施工准备(1)施工现场的清理:对施工现场进行平整、清障,确保施工场地满足施工要求。
(2)施工图纸会审:组织施工图纸会审,明确施工内容、技术要求、质量标准等。
(3)施工人员培训:对施工人员进行技术培训和安全教育,提高施工人员的综合素质。
(4)施工材料准备:按照工程需求,准备足够的施工材料,确保施工顺利进行。
2. 施工工艺(1)主管道施工1)挖沟:按照设计要求,挖掘主管道沟槽,沟槽深度应满足管道埋设要求。
2)管道铺设:将管道按照设计要求铺设在沟槽内,确保管道平直、无弯曲。
3)回填:回填沟槽,分层夯实,确保管道稳定。
4)试压:对管道进行试压,确保管道无泄漏、无损坏。
(2)支管道施工1)挖沟:按照设计要求,挖掘支管道沟槽,沟槽深度应满足管道埋设要求。
2)管道铺设:将管道按照设计要求铺设在沟槽内,确保管道平直、无弯曲。
3)回填:回填沟槽,分层夯实,确保管道稳定。
4)试压:对管道进行试压,确保管道无泄漏、无损坏。
(3)附属设施施工1)调压站:按照设计要求,安装调压器、过滤器、压力表等设备,并进行调试。
2)阀门井:按照设计要求,安装阀门、井盖等设备。
标准实用文案 文档 九、施工组织设计

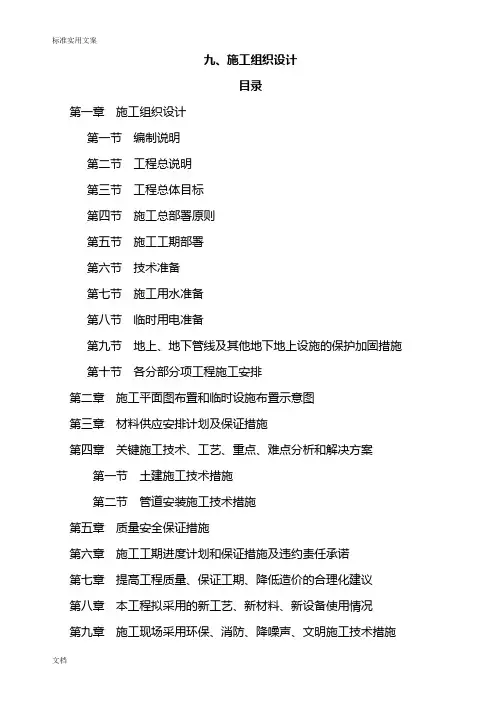

目录 第一章 施工组织设计 第一节 编制说明 第二节 工程总说明 第三节 工程总体目标 第四节 施工总部署原则 第五节 施工工期部署 第六节 技术准备 第七节 施工用水准备 第八节 临时用电准备 第九节 地上、地下管线及其他地下地上设施的保护加固措施 第十节 各分部分项工程施工安排 第二章 施工平面图布置和临时设施布置示意图 第三章 材料供应安排计划及保证措施 第四章 关键施工技术、工艺、重点、难点分析和解决方案 第一节 土建施工技术措施 第二节 管道安装施工技术措施 第五章 质量安全保证措施 第六章 施工工期进度计划和保证措施及违约责任承诺 第七章 提高工程质量、保证工期、降低造价的合理化建议 第八章 本工程拟采用的新工艺、新材料、新设备使用情况 第九章 施工现场采用环保、消防、降噪声、文明施工技术措施 标准实用文案 文档 1、环境保护施工技术措施
2、消防施工技术措施 3、降噪音施工技术措施 4、文明施工技术措施 第十章 冬雨季施工措施
附表一 拟投入本工程的主要施工设备表 附表二 拟配备本工程的试验和检测仪器设备表 附表三 劳动力计划表 附表四 计划开、竣工日期和施工进度网络图 附表五 施工总平面图 附表六 临时用地表 标准实用文案
文档 第一章 施工组织设计
第一节 编制说明 一、编制依据 (一)本工程招标文件; (二)国家现行施工规范和标准及省、市现行有关法律、法规等文件,按最新版本实施; (三)山西省燃气规划研究院有限责任公司提供的道路管线综合图、纵断图; (四) 本工程主要采用的技术规范、规程 《城镇燃气设计规范》(GB50028-2006); 《城镇燃气输配工程施工及验收规范》(CJJ33-2005); 《现场设备、工业管道焊接工程施工规范》(GB50236-2011); 《工业金属管道工程施工规范》(GB50235-2010); 《现场设备、工业管道焊接工程施工质量验收规范》(GB50683-2011); 《工业金属管道工程施工质量及验收规范》(GB50184-2011); 二、编制原则 (一)按照“全面规划、突出重点、均衡施工、适当提前”的原则,科学组织、合理安排施工工期和进度。 (二)按照“优质、快速、安全、高效”的原则,提高机械配备率、充分发挥现代化机械的效率,为各项目标的实现奠定物质基础。 (三)按照“以人为本、遵纪守信”的原则,调遣高素质专业型技术人才和有类似施工经验的精干队伍参加本工程的建设。 (四)按照质量管理标准,建立质量保证体系,使施工的全过程处于受控状态,标准实用文案 文档 实现创优目标。

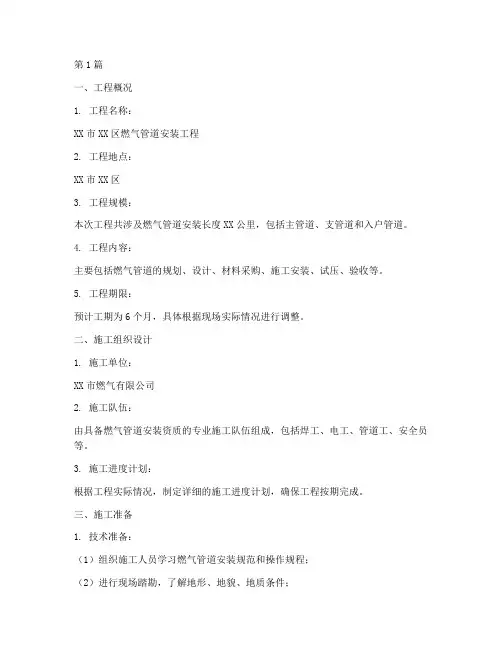

第1篇一、工程概况1. 工程名称:XX市XX区燃气管道安装工程2. 工程地点:XX市XX区3. 工程规模:本次工程共涉及燃气管道安装长度XX公里,包括主管道、支管道和入户管道。
4. 工程内容:主要包括燃气管道的规划、设计、材料采购、施工安装、试压、验收等。
5. 工程期限:预计工期为6个月,具体根据现场实际情况进行调整。
二、施工组织设计1. 施工单位:XX市燃气有限公司2. 施工队伍:由具备燃气管道安装资质的专业施工队伍组成,包括焊工、电工、管道工、安全员等。
3. 施工进度计划:根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
三、施工准备1. 技术准备:(1)组织施工人员学习燃气管道安装规范和操作规程;(2)进行现场踏勘,了解地形、地貌、地质条件;(3)制定详细的施工方案,包括施工工艺、质量标准、安全措施等。
2. 材料准备:(1)管道:根据设计要求,采购符合国家标准的燃气管道;(2)管件:采购与管道相匹配的阀门、三通、弯头等管件;(3)焊接材料:采购符合标准的焊条、焊丝等焊接材料;(4)其他材料:如防腐材料、保温材料等。
3. 工具准备:(1)焊接设备:如电焊机、气焊机等;(2)切割设备:如等离子切割机、砂轮切割机等;(3)检测设备:如压力表、超声波检测仪等;(4)其他工具:如扳手、螺丝刀、水平尺等。
四、施工工艺1. 管道安装:(1)根据设计图纸,确定管道走向和埋深;(2)挖设管沟,清理管沟内的杂物;(3)摆放管道,进行对口焊接;(4)对焊接质量进行检查,确保焊接合格;(5)对管道进行防腐处理。
2. 管件安装:(1)根据设计要求,选择合适的管件;(2)进行管件与管道的连接,确保连接牢固;(3)对管件安装位置进行检查,确保符合设计要求。
3. 入户管道安装:(1)根据用户需求,确定入户管道的长度和走向;(2)挖设入户管道沟,清理沟内杂物;(3)安装入户管道,确保管道连接牢固;(4)对入户管道进行防腐处理。
XX县XX燃气有限公司施工组织设计方案2014年01月15日批准2014年01月20日实施泰兴市机电设备安装有限公司目录16第十章管道、设备的装卸、运输和存放 (33)第一章编制说明本工程为XX县天然气利用工程。
根据重庆大学建筑设计研究院提供的施工图纸和现场勘察情况,结合相关文件的各项条款、说明和工程正式预算书,本工程的施工要求比较高、时间紧、任务重。
为了使工程建设有条不紊的实施,确保质量好、速度快、造价低,我司从本工程的性质、规模、施工地段的条件、XXXX燃气对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、雨季施工、文明安全施工、控制成本等各方面全局出发,统筹考虑,拟定一个科学合理的方案来指导施工,确保XX县天然气管道工程全过程施工的各个方面都能处于最佳受控状态,克服施工中的盲目现象,有效地组织好XX县天然气管道工程的施工,从而取得优质高效、低成本、文明施工的全面效益。
编制的依据是:1、施工图纸、招标文件、答疑及工程预算书。
2、现场全线踏勘、了解的第一手资料。
3、地质地貌、水文、气候降雨量等资料。
4、施工安装及质量检验要求执行如下标准:CJJ33-2005 《城镇燃气输配工程施工及验收规范》CJJ63-2008 《聚乙烯燃气管道工程技术规程》GB15558.1-2003 《燃气用埋地聚乙烯管材》GB15558.2-2005 《燃气用埋地聚乙烯管件》5、工程质量要求达到国家验收规范合格标准。
6、本公司多年来从事城市燃气中低压管网、城市燃气门站、城市燃气工业用户安装、城市燃气居民小区安装工程的施工。
积累了丰富的经验,拥有大批高素质专业的燃气工程师、燃气技术人员、燃气安装队伍。
我司有能力、有信心保质保量完成XX县天然气利用工程城市管网建设。
本施工组织设计将主要就工程设计内容且业主招标范围工程的施工,并集中从组织机构、施工程序、施工方案、主要施工方法、机具、进度计划、质量控制以及与业主、监理等单位之间的配合、协调,安全生产、文明施工等方面进行论述。
第1篇一、工程概况本工程为某城市燃气管道工程,主要包括燃气管道的铺设、安装、调试及验收等工作。
工程范围包括管道的敷设、阀门井、补偿器、调压器等设备的安装,以及管道的试压、吹扫、试运行等。
二、施工准备1. 施工组织机构成立项目施工领导小组,负责工程的全面管理工作。
下设工程技术组、施工组、质量保证组、安全保卫组、材料设备组等,明确各组成员的职责和权限。
2. 技术准备(1)熟悉工程图纸,了解工程特点和施工要求。
(2)组织施工人员学习施工方案,确保施工人员掌握施工技术。
(3)编制施工组织设计,明确施工顺序、施工方法、施工进度等。
3. 材料设备准备(1)根据工程量计算,提前订购所需材料,确保材料供应。
(2)对进场的材料设备进行验收,确保其质量符合要求。
三、施工工艺1. 管道铺设(1)开挖沟槽,按设计要求进行测量、放样。
(2)根据设计要求,选择合适的管道铺设方法,如直埋法、架空法等。
(3)管道铺设过程中,注意保持管道的平直,避免弯曲、扭曲。
(4)管道连接处应牢固,密封性能良好。
2. 设备安装(1)根据设计要求,安装阀门井、补偿器、调压器等设备。
(2)设备安装完成后,进行试压、吹扫,确保设备运行正常。
3. 管道试压、吹扫(1)管道安装完成后,进行压力试验,试验压力应符合设计要求。
(2)压力试验合格后,进行管道吹扫,确保管道内无杂物。
4. 管道试运行(1)管道试运行前,对管道进行试压、吹扫,确保管道运行正常。
(2)试运行过程中,观察管道运行情况,发现问题及时处理。
四、质量控制1. 材料设备质量(1)严格按照国家标准、行业标准选购材料设备。
(2)对进场的材料设备进行验收,确保其质量符合要求。
2. 施工质量(1)严格按照施工规范进行施工,确保施工质量。
(2)对施工过程中的关键工序进行监督检查,确保施工质量。
(3)对施工质量进行评定,对不合格的工程进行整改。
五、安全措施1. 严格执行施工现场安全管理制度,确保施工安全。
一、工程概况项目名称:XX小区燃气管道工程建设单位:XX房地产开发有限公司设计单位:XX建筑设计研究院施工单位:XX建筑工程有限公司监理单位:XX工程建设监理有限公司二、施工依据1. 国家相关法律法规和标准规范;2. XX小区燃气管道工程设计图纸;3. XX小区燃气管道工程可行性研究报告;4. XX小区燃气管道工程施工组织设计。
三、施工范围1. 燃气管道的安装、调试及验收;2. 燃气表及配套设施的安装;3. 燃气管道的防腐、保温及防雷接地;4. 燃气管道的穿越施工。
四、施工方案1. 施工准备(1)组织施工队伍,明确施工人员职责;(2)进行现场勘查,了解施工环境,制定施工方案;(3)准备施工所需材料、设备、工具等;(4)办理相关施工许可和手续。
2. 施工流程(1)燃气管道的安装:按照设计图纸要求,采用无缝钢管、不锈钢管等材料,按照施工规范进行管道安装;(2)燃气表及配套设施的安装:按照燃气表及配套设施的安装要求,进行安装、调试及验收;(3)燃气管道的防腐、保温及防雷接地:采用防腐涂料、保温材料、防雷接地材料等,按照施工规范进行施工;(4)燃气管道的穿越施工:根据现场实际情况,采用顶管、管道穿越、定向钻等方法进行施工。
3. 施工质量控制(1)严格遵循国家相关法律法规和标准规范;(2)对施工人员进行岗前培训,提高施工人员素质;(3)加强施工过程中的质量控制,确保施工质量;(4)对施工过程中发现的质量问题,及时进行处理。
4. 施工进度安排(1)施工前进行施工进度计划编制;(2)按照施工进度计划,合理安排施工进度;(3)加强施工过程中的进度管理,确保工程按期完成。
五、安全文明施工1. 施工现场实行封闭管理,确保施工现场安全;2. 施工人员佩戴安全帽、安全带等防护用品;3. 严格遵守施工现场消防规定,配备消防设施;4. 施工现场文明施工,保持环境整洁;5. 加强施工现场环保措施,减少施工对环境的影响。
六、施工验收1. 燃气管道安装完毕后,进行试压、吹扫、调试;2. 燃气表及配套设施安装完毕后,进行调试、验收;3. 燃气管道防腐、保温及防雷接地施工完毕后,进行验收;4. 燃气管道穿越施工完毕后,进行验收。

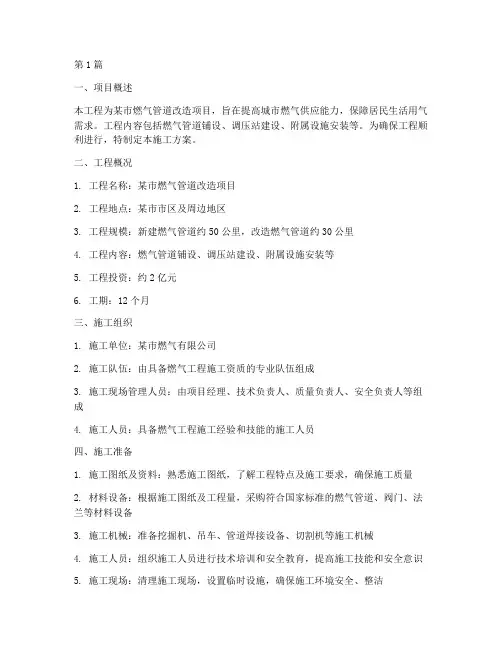

第1篇一、项目概述本工程为某市燃气管道改造项目,旨在提高城市燃气供应能力,保障居民生活用气需求。
工程内容包括燃气管道铺设、调压站建设、附属设施安装等。
为确保工程顺利进行,特制定本施工方案。
二、工程概况1. 工程名称:某市燃气管道改造项目2. 工程地点:某市市区及周边地区3. 工程规模:新建燃气管道约50公里,改造燃气管道约30公里4. 工程内容:燃气管道铺设、调压站建设、附属设施安装等5. 工程投资:约2亿元6. 工期:12个月三、施工组织1. 施工单位:某市燃气有限公司2. 施工队伍:由具备燃气工程施工资质的专业队伍组成3. 施工现场管理人员:由项目经理、技术负责人、质量负责人、安全负责人等组成4. 施工人员:具备燃气工程施工经验和技能的施工人员四、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程特点及施工要求,确保施工质量2. 材料设备:根据施工图纸及工程量,采购符合国家标准的燃气管道、阀门、法兰等材料设备3. 施工机械:准备挖掘机、吊车、管道焊接设备、切割机等施工机械4. 施工人员:组织施工人员进行技术培训和安全教育,提高施工技能和安全意识5. 施工现场:清理施工现场,设置临时设施,确保施工环境安全、整洁五、施工工艺1. 燃气管道铺设(1)开挖沟槽:根据施工图纸及现场实际情况,确定沟槽尺寸、深度和走向,采用人工或机械开挖(2)基础处理:对沟槽底部进行平整,清除杂物,确保基础质量(3)管道安装:将燃气管道按设计要求铺设在沟槽内,注意管道接口连接牢固,确保管道安装质量(4)回填土:按照设计要求回填土,分层压实,确保管道稳定2. 调压站建设(1)基础施工:按照设计要求进行基础施工,确保基础质量(2)设备安装:将调压器、安全阀等设备安装到位,确保设备安装质量(3)电气安装:按照设计要求进行电气安装,确保电气系统安全可靠(4)管道连接:将调压站与燃气管道连接,确保连接牢固3. 附属设施安装(1)阀门井安装:按照设计要求安装阀门井,确保阀门井质量(2)消防设施安装:按照设计要求安装消防设施,确保消防设施齐全有效(3)警示标志安装:在燃气管道、调压站等部位安装警示标志,提醒人们注意安全六、施工质量控制1. 材料质量控制:选用符合国家标准的燃气管道、阀门、法兰等材料设备,确保材料质量2. 施工过程质量控制:严格按照施工工艺进行施工,确保施工质量3. 焊接质量控制:采用先进的焊接工艺,确保焊接质量4. 管道安装质量控制:确保管道接口连接牢固,管道安装平直5. 调压站建设质量控制:确保设备安装质量,电气系统安全可靠6. 附属设施安装质量控制:确保阀门井、消防设施等安装质量七、施工安全措施1. 施工现场安全:设置安全警示标志,确保施工人员安全2. 施工人员安全:对施工人员进行安全教育培训,提高安全意识3. 施工机械安全:确保施工机械安全可靠,定期进行检修和维护4. 环境保护:采取措施减少施工对环境的影响,确保施工环境整洁5. 应急预案:制定应急预案,应对突发事件八、施工进度安排1. 施工前期准备:1个月2. 燃气管道铺设:3个月3. 调压站建设:2个月4. 附属设施安装:1个月5. 竣工验收:1个月九、工程验收1. 施工单位自检:施工过程中,施工单位对工程质量进行自检,确保工程质量符合要求2. 监理单位验收:监理单位对施工过程及工程质量进行验收,确保工程质量合格3. 竣工验收:工程完成后,组织相关部门进行竣工验收,确保工程符合设计要求十、施工总结1. 总结施工过程中的经验教训,提高施工管理水平2. 分析施工过程中存在的问题,提出改进措施3. 对施工人员进行表彰和奖励,激发施工人员的工作积极性4. 对施工设备进行维护保养,延长设备使用寿命本施工方案旨在确保燃气工程施工顺利进行,提高工程质量,确保施工安全。

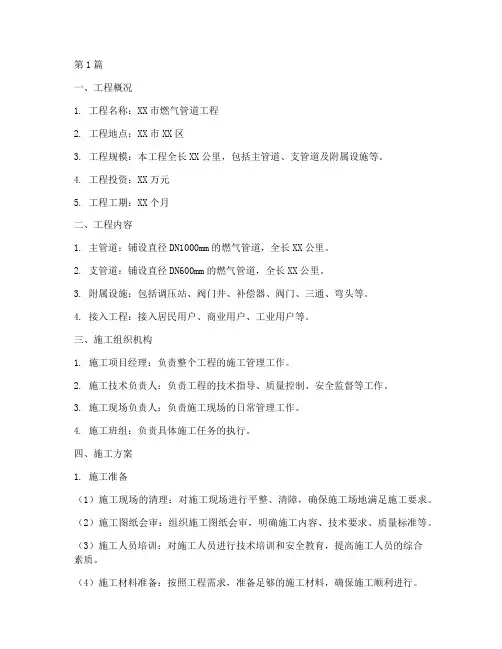

第1篇一、工程概况本工程为XX燃气管道工程,位于我国某城市,工程总投资XX万元。
该工程包括管道铺设、站场建设、设备安装、调试等施工内容。
为确保工程顺利进行,特制定本专项施工方案。
二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工管理、组织协调、质量控制、安全文明施工等工作。
(2)各专业施工队:负责管道铺设、站场建设、设备安装、调试等具体施工任务。
2. 施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完工。
三、施工准备1. 技术准备(1)组织施工人员学习设计图纸、施工规范、操作规程等相关技术文件。
(2)对施工人员进行岗前培训,提高施工人员的业务素质和安全意识。
2. 材料准备(1)根据工程量,提前采购各类管道、阀门、设备、材料等。
(2)对进场的材料进行检验,确保质量符合要求。
3. 施工设备准备(1)提前购置、租赁或维修各类施工设备,确保施工过程中设备正常运行。
(2)对施工设备进行定期检查、保养,确保设备完好。
4. 施工场地准备(1)对施工场地进行平整、硬化,确保施工环境满足要求。
(2)设置临时设施,如办公室、仓库、宿舍等。
四、施工方案1. 管道铺设(1)根据设计图纸,进行现场放线,确保管道走向准确。
(2)采用机械或人工开挖沟槽,严格按照设计要求进行沟槽挖掘。
(3)管道铺设过程中,确保管道接口严密,无泄漏。
(4)对管道进行防腐处理,提高管道使用寿命。
2. 站场建设(1)按照设计要求,进行站场土建施工。
(2)安装各类设备,确保设备安装牢固、运行正常。
(3)进行站场电气、仪表等配套工程的建设。
3. 设备安装(1)根据设备技术参数,进行设备安装。
(2)确保设备安装位置准确,连接牢固。
(3)对设备进行调试,确保设备运行稳定。
4. 调试(1)对管道、设备进行联合调试,确保系统运行正常。
(2)对系统进行压力测试,确保系统安全可靠。
五、质量控制1. 施工过程中,严格按照国家相关规范、标准进行施工。
九、施工组织设计目录第一章施工组织设计第一节编制说明第二节工程总说明第三节工程总体目标第四节施工总部署原则第五节施工工期部署第六节技术准备第七节施工用水准备第八节临时用电准备第九节地上、地下管线及其他地下地上设施的保护加固措施第十节各分部分项工程施工安排第二章施工平面图布置和临时设施布置示意图第三章材料供应安排计划及保证措施第四章关键施工技术、工艺、重点、难点分析和解决方案第一节土建施工技术措施第二节管道安装施工技术措施第五章质量安全保证措施第六章施工工期进度计划和保证措施及违约责任承诺第七章提高工程质量、保证工期、降低造价的合理化建议第八章本工程拟采用的新工艺、新材料、新设备使用情况第九章施工现场采用环保、消防、降噪声、文明施工技术措施1、环境保护施工技术措施2、消防施工技术措施3、降噪音施工技术措施4、文明施工技术措施第十章冬雨季施工措施附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章施工组织设计第一节编制说明一、编制依据(一)本工程招标文件;(二)国家现行施工规范和标准及省、市现行有关法律、法规等文件,按最新版本实施;(三)山西省燃气规划研究院有限责任公司提供的道路管线综合图、纵断图;(四)本工程主要采用的技术规范、规程《城镇燃气设计规范》(GB50028-2006);《城镇燃气输配工程施工及验收规范》(CJJ33-2005);《现场设备、工业管道焊接工程施工规范》(GB50236-2011);《工业金属管道工程施工规范》(GB50235-2010);《现场设备、工业管道焊接工程施工质量验收规范》(GB50683-2011);《工业金属管道工程施工质量及验收规范》(GB50184-2011);二、编制原则(一)按照“全面规划、突出重点、均衡施工、适当提前”的原则,科学组织、合理安排施工工期和进度。
第1篇一、工程概况本工程为某市天然气管道铺设工程,铺设无缝燃气钢管,总长度约为50公里。
工程内容包括管道的铺设、连接、测试、防腐、保温等。
为确保工程质量、安全、进度,特制定本施工方案。
二、施工准备1. 施工组织设计(1)成立施工项目部,负责工程的全面管理。
(2)设立施工班组,明确各班组职责。
(3)编制施工组织设计,明确施工流程、施工方法、质量保证措施等。
2. 施工人员(1)施工人员应具备相应的资质和技能,经过专业培训。
(2)施工人员应熟悉施工图纸、施工规范及施工工艺。
3. 施工材料(1)无缝燃气钢管:符合国家标准,规格、型号、材质符合设计要求。
(2)连接件:符合国家标准,规格、型号、材质符合设计要求。
(3)防腐材料:符合国家标准,规格、型号、材质符合设计要求。
(4)保温材料:符合国家标准,规格、型号、材质符合设计要求。
4. 施工设备(1)挖掘机:用于管道沟槽的开挖。
(2)压管机:用于管道的铺设。
(3)焊接设备:用于管道的连接。
(4)检测设备:用于管道的测试。
(5)防腐设备:用于管道的防腐。
(6)保温设备:用于管道的保温。
三、施工流程1. 施工准备(1)根据施工图纸,确定管道走向、埋深、坡度等参数。
(2)现场测量,确定管道铺设位置。
(3)组织施工人员、设备、材料进场。
2. 沟槽开挖(1)按照设计要求,开挖管道沟槽。
(2)沟槽底部平整,沟槽壁垂直。
(3)沟槽宽度应满足管道铺设、焊接、检测等要求。
3. 管道铺设(1)按照设计要求,铺设无缝燃气钢管。
(2)管道铺设应平整,无扭曲、变形。
(3)管道连接应牢固,无泄漏。
4. 管道连接(1)采用焊接、法兰连接等方式进行管道连接。
(2)焊接质量应符合国家标准。
(3)法兰连接应严密,无泄漏。
5. 管道测试(1)对管道进行压力测试、泄漏测试等。
(2)测试结果应符合国家标准。
6. 管道防腐(1)采用涂料、电镀、热镀等方法进行管道防腐。
(2)防腐质量应符合国家标准。
7. 管道保温(1)采用聚氨酯泡沫、岩棉等材料进行管道保温。
燃气工程施工组织设计编制:审核:批准:编制单位:编制日期:年月日目录一、工程概况二、编制依据三、施工组织及施工现场平面布置四、资源配备和控制五、主要施工方法和技术措施六、施工进度计划七、质量管理体系要求八、安全文明施工及环境保护措施九、雨季施工措施十、竣工后的服务措施十一、工程所需质量记录一、工程概况:㈠、工程名称:㈡、工程地点:㈢、工程内容:㈣、工程性质:㈤、路由情况:㈥、施工现场情况:经现场勘察,对地上、地下建/构筑物、地下管道、电缆等进行了测量和标识,施工现场已具备“三通一平”条件,人员、机械、材料等准备齐备。
㈦、主要工作量:㈧、敷设方式:本工程均采取直埋敷设方法,管顶覆土不小于1.0米。
九、压力试验:管道安装完毕后进行管道强度试验及气密性试验。
介质为压缩空气。
管道强度试验压力为中压管道0.6Mpa,气密性试验压力为0.46Mpa;低压管道0.3Mpa,气密性试验压力为0.23Mpa;(十一)、工期要求:(十二)、质量目标:合格工程。
(十三)、安全目标:安全无事故。
(十四)、施工单位:二、编制依据:1、中华人民共和国建筑法2、建设工程安全生产管理条例3、建设工程质量管理条例4、天津市建设工程质量管理办法5、建设工程监理规范 GB50319-20006、城镇燃气输配工程施工及验收规范 CJJ33-20057、城镇燃气室内工程施工及验收规范 CJJ94-2003 J264-20038、聚乙烯燃气管道工程技术规程 CJJ63—959、工业金属管道工程施工及验收规范 GB50235-9710、现场设备、工业管道焊接工程施工及验收规范 GB50236-9811、建筑卫生与煤气工程质量检验评定标准 GB50302-200012、聚乙烯燃气管道工程技术规程 CJJ63-8913、05系列建筑标准设计图集05N6 燃气工程14、《建筑机械使用安全技术规程》 GJ33-200115、《施工现场临时用电安全技术规范》 JGJ46-8816、《安全色》 GB2829-200117、压力管道作业指导书18、压力管道安装质量保证手册。
九、施工组织设计目录第一章施工组织设计第一节编制说明第二节工程总说明第三节工程总体目标第四节施工总部署原则第五节施工工期部署第六节技术准备第七节施工用水准备第八节临时用电准备第九节地上、地下管线及其他地下地上设施的保护加固措施第十节各分部分项工程施工安排第二章施工平面图布置和临时设施布置示意图第三章材料供应安排计划及保证措施第四章关键施工技术、工艺、重点、难点分析和解决方案第一节土建施工技术措施第二节管道安装施工技术措施第五章质量安全保证措施第六章施工工期进度计划和保证措施及违约责任承诺第七章提高工程质量、保证工期、降低造价的合理化建议第八章本工程拟采用的新工艺、新材料、新设备使用情况第九章施工现场采用环保、消防、降噪声、文明施工技术措施1、环境保护施工技术措施2、消防施工技术措施3、降噪音施工技术措施4、文明施工技术措施第十章冬雨季施工措施附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章施工组织设计第一节编制说明一、编制依据(一)本工程招标文件;(二)国家现行施工规范和标准及省、市现行有关法律、法规等文件,按最新版本实施;(三)山西省燃气规划研究院有限责任公司提供的道路管线综合图、纵断图;(四)本工程主要采用的技术规范、规程《城镇燃气设计规范》(GB50028-2006);《城镇燃气输配工程施工及验收规范》(CJJ33-2005);《现场设备、工业管道焊接工程施工规范》(GB50236-2011);《工业金属管道工程施工规范》(GB50235-2010);《现场设备、工业管道焊接工程施工质量验收规范》(GB50683-2011);《工业金属管道工程施工质量及验收规范》(GB50184-2011);二、编制原则(一)按照“全面规划、突出重点、均衡施工、适当提前”的原则,科学组织、合理安排施工工期和进度。
施工组织设计
一、工程特点及施工条件:
1、本工程为燃气管道安装工程,对主材、辅材及安装质量要求
较高。根据工艺管道要求及施工特点,须与市政部门密切配合,组织
好各项平行与交叉施工,确保工程质量减少二次返工修补。
2、施工条件:
(1) 要求建设单位应做好施工前各种报批手续的完整、齐全,以便顺
利开工。
(2) 联系协调解决施工用电需三相电源,380V,50A一回路.
(3) 联系协调解决临设场地和材料堆放场地.
(4) 熟悉图纸及有关规范、要求:
组织技术负责人、施工员、质检员、PE管安装组组长、专业技术
骨干及管理人员熟悉图纸,进行自审、会审、学习有关规范,察看现场
提出问题交流施工管理意见。
(5) 设备及材料准备:
根据图纸设计的设备品牌及材料规格,了解供应渠道,供应价格,
质量,到货时间,设备技术参数等.根据施工进度需要分批分量签订采
购合同.
(6)主要施工机具及人员安排计划:
①主要施工机具:
(1)PE管热熔全自动焊机1台; (2) PE管电熔焊机1台;
(3)电锤2把; (4)电焊机1台;
(5)气割工具1套; (6)空压机1台;
(7) 压力表2台; (8)U型压力计2把;
(9)砂轮机2台; (10)水平仪1台。
二、施工程序
1、土方放线开挖施工程序:沟槽放线定位 沟槽开挖 槽底处理
、坡度控制 (管道安装) 有破杯的原沟槽修复处理 回填
土夯实(如土质未达到要求须回填砂) 路面修复 余土外运。
2、地下PE管施工程序:PE管焊接口表面处理 管道排管组对
PE管热熔(电熔)焊接与配件安装 (焊口外观质量检查) PE
管主管线上铺设警示踪线 管道吹扫与试验。
3、过桥钢管施工程序:放线定位(确定支架位置) 制作支架 支
架安装 管道坡口 钢管组对 钢管焊接 焊口外观检验
钢管吊装与支架固定 无损探伤抽样检测 接口防腐。
四、主要施工方法及技术措施、质量检验标准
(一)主要施工方法及技术措施:
1、土方放线开挖:根据施工设计及图纸会审纪要进行放线定位,
土方开挖应根据土壤类别、开挖深度等因素考虑放坡要求,防止塌槽;
开挖中应注意维护原有埋地管线、水位高的地方或雨季施工,采用潜
水泵排水,并做好沟槽处理。
2、地下PE管安装:埋设PE管时,应依据施工设计要求,结合
施工现场PE管特性,尽量多采用热熔连接,必要时采用电熔连接。
PE管施工考虑到PE管刚性与抗击能力比钢管差,并严格对槽底进行
清理,做好回填土工作,土质要求未达到必须采用砂回填,并在管面
上30CM铺设警示带及示踪线,示踪线两端露出地面,做好标识。
3、地下管道的试验:严格按照《城镇燃气输配工及验收规范》
CJJ33-2005中的要求执行主要内容:
(1)管道吹扫,吹扫作业必须在管道强度和严密性试验之前进行,
为了保证吹扫顺利在管道安装过程中凡间隔4小时以上作业的管道,
两端均应用麻袋和塑料布封堵包扎严密,吹扫顺序应从大管到小管,
从主管到支管,不允许吹扫的设备应与吹扫系统隔离,管道吹扫应有
足够的压力和流量,以保证吹扫流速大于20m/s,但吹扫压力不得大
于设计压力,当管道内的杂物及尘土水分脏物吹干净后为合格,检查
方法用白布或涂有白漆的靶板检查,对吹扫完的管道应及时封闭,除
必须的检查工作及恢复工作外,不得进行影响管道内清洁的其它作
业,吹扫合格后,应填写《管道吹扫记录》。
(2)管道强度试验,强度试验应在焊口回填土前进行,试验压力应
为设计压力的1.5倍,中压管最低不小于0.3Mpa,压力表精度不小于
1.5级,干管试验段应包括凝水缸、阀门及其它管道附件,试验长度
一般不超过2km,进行强度试验时,应缓慢地开压,达到压力后稳压
1小时,然后进行仔细检查,可用肥皂水检查接头是否漏气,如无漏
气现象则为合格,检查完毕用清水冲净。
(3)管道严密试验,严密性试验在强度试验合格后进行,在严密性
试验前管段应进行回填土,严密性试验压力为设计压力的1.05倍,
进行严密性试验时,应缓慢进行升压,管内压力达到试验压力后,应
稳压一定时间,待管内介质温度和土地温度处于平衡,压力稳定后方
可正式进行,严密性试验时间为24小时,实际压力降△P小于允许
压力降为合格。
(二)本工程施工与质量检验按以下标准
1、《城镇燃气设计规范》GB50028-2006
2、《城镇燃气输配工程施工及验收规范》CJJ33-2005
3、《聚乙烯燃气管道工程技术规程》 GJJ63-95
