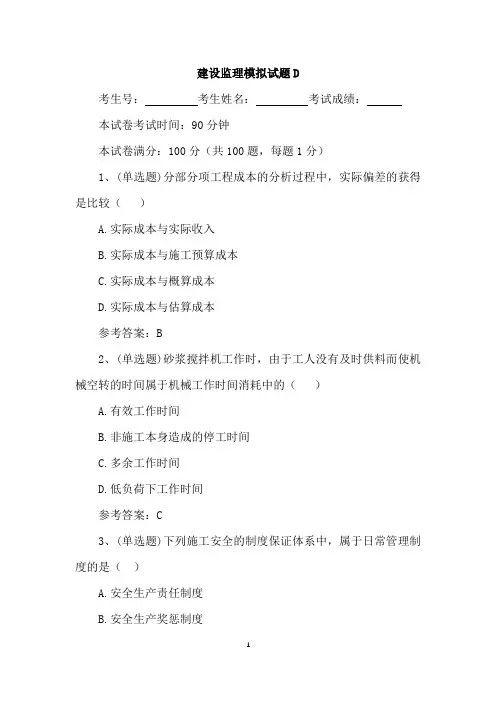

建设监理模拟试题D考生号:考生姓名:考试成绩:本试卷考试时间:90分钟本试卷满分:100分(共100题,每题1分)1、(单选题)分部分项工程成本的分析过程中,实际偏差的获得是比较()A.实际成本与实际收入B.实际成本与施工预算成本C.实际成本与概算成本D.实际成本与估算成本参考答案:B2、(单选题)砂浆搅拌机工作时,由于工人没有及时供料而使机械空转的时间属于机械工作时间消耗中的()A.有效工作时间B.非施工本身造成的停工时间C.多余工作时间D.低负荷下工作时间参考答案:C3、(单选题)下列施工安全的制度保证体系中,属于日常管理制度的是()A.安全生产责任制度B.安全生产奖惩制度C.安全生产值班制度D.安全生产检查制度参考答案:D4、(单选题)建设工程项目质量管理的PDCA循环工作原理中,“C”是指()A.计划B.实施C.检查D.处理参考答案:C5、(单选题)斗容量1m³反铲挖土机,挖三类土,装车,挖土深度2m以内,小组成员两人机械台班产量为4.56(定额单位100m³),则用该机械挖土100m³的人工时间额为()。
A、0.22工日B、0.44工日C、0.22台班D、0.44台班参考答案:B6、(单选题)某施工企业项目经理在组织项目施工中,为了赶工期,施工质量控制不严,造成某分项工程返工,使其施工项目受到了一定的经济损失,则该施工企业对项目经理的处理主要是()。
A.追究法律责任B.追究经济责任C.追究社会责任D.吊销建造师资格7、(单选题)下列单代号网络计划的关键线路有()条。
A.1B.2C.3D.4参考答案:B8、(单选题)根据《建筑施工场界环境噪声排放标准》GB12523-2011规定昼间噪声排放限值为70dB(A),夜间噪声排放限值为55dB (A)。
夜间噪声最大声级超过限值的幅度不得高于()dB。
A.15B.75C.55D.95参考答案:A9、(单选题)下列项目目标动态控制的工作中,属于项目目标动态控制准备工作的是()。

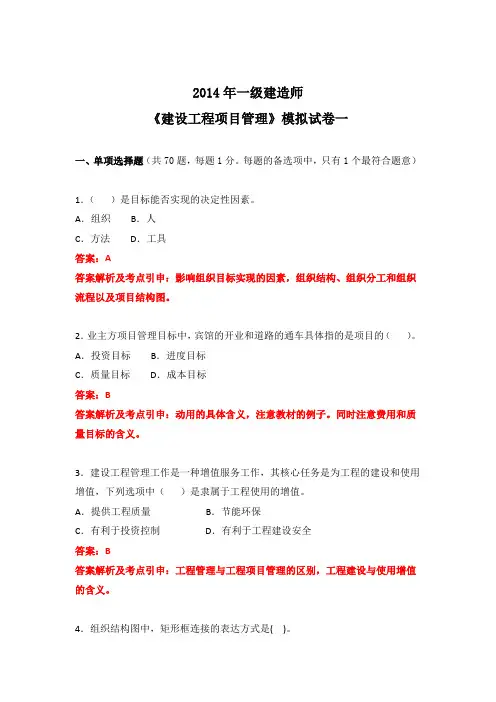

2014年一级建造师《建设工程项目管理》模拟试卷一一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.()是目标能否实现的决定性因素。
A.组织B.人C.方法D.工具答案:A答案解析及考点引申:影响组织目标实现的因素,组织结构、组织分工和组织流程以及项目结构图。
2.业主方项目管理目标中,宾馆的开业和道路的通车具体指的是项目的()。
A.投资目标B.进度目标C.质量目标D.成本目标答案:B答案解析及考点引申:动用的具体含义,注意教材的例子。
同时注意费用和质量目标的含义。
3.建设工程管理工作是一种增值服务工作,其核心任务是为工程的建设和使用增值,下列选项中()是隶属于工程使用的增值。
A.提供工程质量B.节能环保C.有利于投资控制D.有利于工程建设安全答案:B答案解析及考点引申:工程管理与工程项目管理的区别,工程建设与使用增值的含义。
4.组织结构图中,矩形框连接的表达方式是( )。
A.直线B.波折线C.单向箭线D.双向箭线答案:C答案解析及考点引申:所有组织工具的区别。
5.业主方项目管理的管理任务重,( )是管理中最重要的任务。
A.质量控制B.安全控制C.投资控制D.成本控制答案:B答案解析及考点引申:项目不同参与方的目标和任务是什么及关注点,重点关注设计方和项目总承包在费用上的控制目标。
6.()适用于大型建设项目,一般在地铁建设时都采用此种组织结构模式。
A.线性组织结构B.项目组织结构C.职能组织结构D.矩阵组织结构答案:D答案解析及考点引申:三类组织结构模式的优缺点。
7.工作流程组织中,属于管理流程组织的是( )。
A.物资采购流程B.数据处理流程C.设计变更流程D.钢结构深化设计工作流程答案:C答案解析及考点引申:三类流程的分类和具体例子。
组织工具的区别和应用特点。
8.建设工程项目管理的发展趋势中,项目集管理的是( )。
A.第一代B.第二代C.第三代D.第四代答案:D答案解析及考点引申:四代项目管理的划分。
监理模拟考试试题及答案一、单项选择题(每题1分,共10分)1. 工程项目监理的首要职责是什么?A. 确保工程质量B. 控制工程成本C. 保证工程进度D. 协调各方关系答案:A2. 监理工程师在施工过程中发现施工单位使用的材料不符合要求,应采取什么措施?A. 立即停止使用B. 报告建设单位C. 要求施工单位更换材料D. 所有选项答案:D3. 监理工程师对施工单位提交的施工组织设计应进行哪些方面的审核?A. 施工方案的合理性B. 施工安全措施C. 施工进度计划D. 所有选项答案:D4. 以下哪项不是监理工程师的职责?A. 审核施工图纸B. 审核施工单位资质C. 直接参与施工作业D. 监督施工过程答案:C5. 监理工程师在施工过程中发现安全隐患,应立即采取什么措施?A. 报告建设单位B. 要求施工单位整改C. 停止施工D. 所有选项答案:D6. 工程监理的依据主要包括哪些方面?A. 法律法规B. 工程合同C. 设计文件D. 所有选项答案:D7. 监理工程师在施工过程中应如何确保工程质量?A. 定期检查B. 随机抽查C. 过程控制D. 所有选项答案:D8. 监理工程师对施工单位提交的工程变更申请应如何处理?A. 直接批准B. 审核后批准C. 拒绝D. 报告建设单位答案:B9. 监理工程师在施工过程中应如何监督施工单位的环境保护工作?A. 定期检查B. 随机抽查C. 要求施工单位提交环保报告D. 所有选项答案:D10. 监理工程师在施工过程中发现施工单位违反合同约定,应如何处理?A. 立即制止B. 报告建设单位C. 要求施工单位整改D. 所有选项答案:D二、多项选择题(每题2分,共10分)11. 监理工程师在施工过程中需要监督的内容包括哪些方面?A. 施工质量B. 施工安全C. 施工进度D. 施工成本答案:ABCD12. 监理工程师在施工过程中应如何进行质量控制?A. 制定质量控制计划B. 进行质量检查C. 审核施工单位的质量保证体系D. 对不合格工程进行处理答案:ABCD13. 监理工程师在施工过程中应如何处理工程变更?A. 审核变更的合理性B. 评估变更对工程的影响C. 与建设单位协商变更事宜D. 监督变更实施答案:ABCD14. 监理工程师在施工过程中应如何进行安全管理?A. 制定安全管理制度B. 进行安全教育和培训C. 监督施工单位的安全措施D. 对安全隐患进行整改答案:ABCD15. 监理工程师在施工过程中应如何进行进度管理?A. 制定进度计划B. 监督施工进度C. 协调施工过程中的进度问题D. 对进度延误进行处理答案:ABCD三、判断题(每题1分,共5分)16. 监理工程师可以代表建设单位直接参与施工作业。

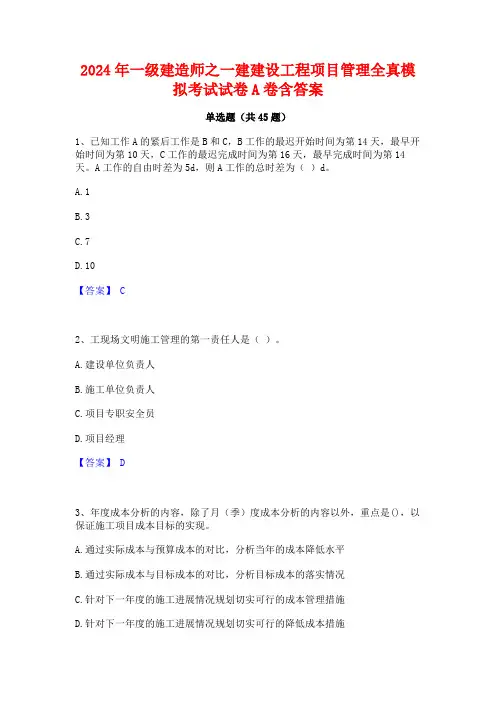

2024年一级建造师之一建建设工程项目管理全真模拟考试试卷A卷含答案单选题(共45题)1、已知工作A的紧后工作是B和C,B工作的最迟开始时间为第14天,最早开始时间为第10天,C工作的最迟完成时间为第16天,最早完成时间为第14天。
A工作的自由时差为5d,则A工作的总时差为()d。
A.1B.3C.7D.10【答案】 C2、工现场文明施工管理的第一责任人是()。
A.建设单位负责人B.施工单位负责人C.项目专职安全员D.项目经理【答案】 D3、年度成本分析的内容,除了月(季)度成本分析的内容以外,重点是(),以保证施工项目成本目标的实现。
A.通过实际成本与预算成本的对比,分析当年的成本降低水平B.通过实际成本与目标成本的对比,分析目标成本的落实情况C.针对下一年度的施工进展情况规划切实可行的成本管理措施D.针对下一年度的施工进展情况规划切实可行的降低成本措施【答案】 C4、下列质量管理体系程序性文件中,可视企业质量控制需要而制定,不作统一规定的是()。
(2018年真题)A.内部审核程序B.质量记录管理程序C.纠正措施控制程序D.生产过程管理程序【答案】 D5、建设工程管理工作是一种增值服务工作,其核心任务是()。
A.确定项目的定义B.为工程的建设和使用增值C.定义项目开发或建设任务和意义D.确定如何组织该项目的开发或建设【答案】 B6、建设工程项目质量控制体系的建立过程:①制订系统质量控制制度;②编制系统质量控制计划;③确定系统质量控制网络;④分析系统质量控制界面。
正确的顺序是()。
A.①②③④B.③④①②C.①③②④D.③①④②【答案】 D7、下列建设工程管理工作中,属于工程使用增值的是()。
A.确保工程建设安全B.有利于环保C.有利于成本控制D.有利于进度控制【答案】 B8、关于施工过程中材料费控制的说法,正确的是()。
A.没有消耗定额的材料必须包干使用B.有消耗定额的材料采用限额发料制度C.零星材料应实行计划管理并按指标控制D.有消耗定额的材料均不能超过领料限额【答案】 B9、项目实施阶段包括一系列的工作,以下属于其工作内容的是()。
模拟考试试卷(一)一、单项选择题(共50题,每题1分。
每题的备选项中,只有1个最符合题意)1.建设工程监理实施的前提是( B )。
A.工程建设文件B.建设单位的委托和授权C.有关的建设工程合同D.工程监理企业的专业化2.由国务院根据宪法和法律制定的规范工程建设活动的各项法规为( B )。
A.建设工程法律B.建设工程行政法规C.建设工程部门规章D.建设工程单行条例3.项目监理机构应当配备满足监理工作需要的( D )。
A.所有监理设施B.主要监理设施C.所有检测设备和工具D.常规检测设备和工具4.如果监理工程师出现工作过失,违反了合同约定,由( A)向建设单位承担违约责任。
A.工程监理企业B.总监理工程师C.监理工程师D.工程监理企业和监理工程师共同5.工程监理企业如果申请多项专业资质,则其主要选择的一项为主项资质,其余的为(C )。
A.次项资质B.辅项资质C.增项资质D.附加资质6.在控制流程投入与反馈两个环节之间的环节是(C)。
A.计划B.对比C.转换D.纠正7.根据建设工程进度控制早期控制的思想,建设单位( B )。
A.在工程建设的早期尚无法编制总进度计划B.在工程建设的早期就应当编制总进度计划C.在设计阶段就应当编制总进度计划D.在招标阶段就应当编制总进度计划8.建设工程合同约定的质量目标( D )国家强制性质量标准的要求。
A.必须高于B.应当高C.应当等于D.不得低于9.在下列内容中,属于合同措施的是( C )。
A.按合同规定的时间、数额付款B.审查承包单位的施工组织设计C.协助业主确定对目标控制有利的建设工程组织管理模式D.协助业主选择承建单位10.风险识别具有( D )。
A.客观性B.重复C.确定性D.不确定性11.若风险事件甲的发生概率大于风险事件乙的发生概率,但风险事件甲的潜在损失小于风险事件乙的潜在损失,则甲、乙两风险事件的风险量( C )。
A.肯定相等B.甲>乙C.可能相等D.甲<乙12.建立精干、高效的项目监理机构并使之正常运行,是实现建设工程监理目标的( A )。
《建设工程项目管理》模拟题一、单选题(只有一个答案最符合题义,每题1分)1. 项目管理的核心任务是项目的()。
A. 目标管理B. 目标控制C. 目标策划D. 目标决策2.工作流程组织反映的是()。
A.静态关系 B.动态关系C.各项工作的对立统一关系 D.既是静态关系又是动态关系3.有两个指令源,并且有利于实现专业化管理的组织结构为()。
A.矩阵制B.直线制C.职能制D.直线职能制4.在进度控制方面,施工总承包管理模式较施工总承包模式()。
A.有利于缩短建设周期B.不利于缩短建设周期C.建设周期一致D.与建设周期无关5.施工总承包管理单位合同价包括()。
A.建安工程费用B.施工总承包管理费C.建安工程费用+施工总承包管理费D.建安工程费用+设计费6.运用( C )进行项目目标控制有利于项目目标的实现。
A.目标控制原理 B.目标管理原理 C.动态控制原理 D.PDCA循环原理7. 下列纠偏措施中,属于投资控制纠偏的技术措施是()。
A. 调整项目管理班子B. 调整或修改设计C. 采用限额设计D. 采用价值工程方法8.在工程施工中处于中心地位,对工程项目施工负有全面管理责任的是( A )。
A.项目经理B.业主C.施工企业D.总监理工程师9.由总监理工程师组织编制并经监理企业技术负责人审核的文件为()。
A. 监理大纲B. 监理规划C. 监理实施细则D. 监理月报10.建设工程项目管理的发展趋势是()。
A.组合管理B.实施管理C.全寿命管理D.开发管理11. 承包商管理人员和一般技工的能力方面的风险属于()类型。
A. 经济与管理风险B. 组织风险C. 工程环境风险D. 技术风险12.施工企业在需要实施旁站监理的关键部位、关键工序进行施工前(),应当书面通知项目监理机构。
A.48小时 B.7天 C.14天 D.24小时13. 以下属于成本计划效益指标的是()。
A. 计划成本B. 责任目标成本计划降低率C. 预算成本D. 责任目标成本计划降低额14.指导性成本计划,是按()标准制定的设计预算成本计划。
建设监理模拟测试一、单项选择题1.建设项目管理服务的主体是(A )A.监理单位2.建设工程监理的实施需要(C)委托和授权。
C.业主3.科学的建设工程管理体制,要求监理活动具有一定的(C )C.独立性4.项目最终决策文件和设计依据是(项目可行性研究报告)。
5.监理人员和监理辅助人员的工资、补助、津贴、附加工资、奖金等属于建设工程监理费的(A )是(A )A.工程延误与工程延期是同一概念6. 管理人员、行政人员、后勤人员的工资、补助、津贴、奖金等费用属于建设工程监理费的(B )B.间接成本7. 监理工程师与监理员的主要不同点在于(B )B.工程师有岗位签字权8.工程项目的施工进度控制的起始与终止时间是(A )A.起始时间为审核承包单位提交的施工进度,终止时间为工程项目保修期满9.与工程建设关系密切的单位计划系统不包括(D )D.政府部门计划系统10.建设项目监理工作中,各有关部门之间、同一层次的各有关人员之间的相互信息交流属于(C )C.横向流动信息后控制三个阶段,图纸会审及技术交底属于(A )阶段。
A.事前控制11.下列各种行为属于监理工程师对施工过程中质量跟踪监控的是(C )C.在施工承包方进行工程对象施工或安装期间,实施质量控制活动记录12.一个建设工程项目,耗资最大的阶段是(C )C.施工阶段13.控制投资项目最有效的手段是(D )D.技术与经济相结合14.工程网络计划的计划工期应(C )C.不超过要求工期15.建设工程监理是由(D )所进行的监督管理活A.直接成本16.编制监理规划的总负责人是(C )C.总监理工程师17.目标控制的循环中,每个控制过程的顺序是(A )A.投入、转换、反馈、对比、纠正18.合同法律的主体是(A )A.参加合同法律关系,依法享有权利和承担义务的当事人19.招标准备阶段四项主要工作的依次顺序是(A )A.工程报建、选择招标方式、请招标、编制招标有关文件20.施工合同中,下列属于承包人的工作范畴的一项是(D )D.按工程需要提供和维修非夜间施工使用的照明、围栏设施,并负责安全保卫21.关于建设监理委托合同叙述不正确的一项是(C )C.监理机构是指甲方派驻工程现场实施监理业务的组织22.工程项目质量控制按照实施者的不同分为业主方面的质量控制、政府方面的质量控制、承建商方面的质量控制,其中业主方面质量控制的特点是(A )A.外部的、横向的控制23.在工程建设中,影响工程质量的主要因素有:人、材料、机械、方法和环境五个方面,其中对工程质量影响最主要的因素是(A )A.人24.在工程建设中起决定性作用的环节是(A )A.设计质量控制25.下列关于建设工程投资相关叙述不正确的一项是(C )C.建设投资不包含设备工器具购置费和建筑安装工程费26.进行工程建设全过程投资控制时,对建设项目投资影响程度最大的阶段是(A )A.技术设计阶段27.可行性研究的核心是(D )D.经济评价28.关于工程延误和工程延期概念描述不正确的一项:(A)A:是同一概念。

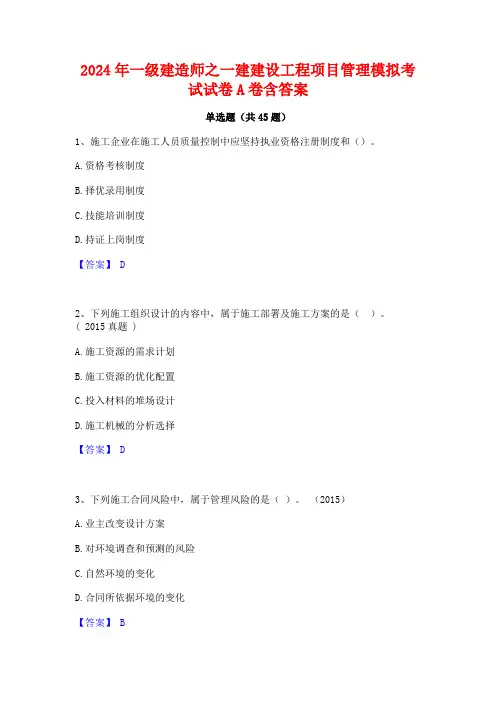

2024年一级建造师之一建建设工程项目管理模拟考试试卷A卷含答案单选题(共45题)1、施工企业在施工人员质量控制中应坚持执业资格注册制度和()。
A.资格考核制度B.择优录用制度C.技能培训制度D.持证上岗制度【答案】 D2、下列施工组织设计的内容中,属于施工部署及施工方案的是()。
( 2015真题 )A.施工资源的需求计划B.施工资源的优化配置C.投入材料的堆场设计D.施工机械的分析选择【答案】 D3、下列施工合同风险中,属于管理风险的是()。
(2015)A.业主改变设计方案B.对环境调查和预测的风险C.自然环境的变化D.合同所依据环境的变化【答案】 B4、关于建设工程项目进度控制任务的说法,错误的是()。
A.业主方的进度控制任务贯穿整个实施阶段B.设计方应尽可能使设计工作的进度与招标、施工和物资采购等工作进度协调C.施工方应视项目的特点和施工进度控制的需要,编制不同深度的进度计划D.供货方的供货进度计划包括供货的所有环节,是供货方内部管理的资料,不属于合同义务范围【答案】 D5、下列关于建造师和项目经理关系的表述中,正确的是()。
A.取得建造师注册证书的人员即可成为施工项目经理B.建造师是管理岗位,项目经理是技术岗位C.建造师经注册后,有权以建造师名义担任项目经理D.取得建造师注册证书的人员只能担任施工项目经理【答案】 C6、中央管理的总公司的综合应急预案和专项应急预案,应报( )备案。
A.所在地的市人民政府安全生产监督管理部门和有关主管部门B.所在地县级以上地方人民政府安全生产监督管理部门和有关主管部门C.省、自治区、直辖市人民政府安全生产监督管理部门D.国务院国有资产监督管理部门、国务院安全生产监督管理部门和国务院有关主管部门【答案】 D7、某工程网络计划中,工作 N的自由时差为 5天,计划执行过程中检查发现,工作 N的工作时间延后了 3天,其他工作均正常,下列说法中不正确的是()。
A.工作 N的总时差不变,自由时差减少 3天B.总工期不会延长C.工作 N的总时差减少 3天D.工作 N的最早完成时间推迟 3天【答案】 A8、关于施工合同跟踪的说法,错误的是()。

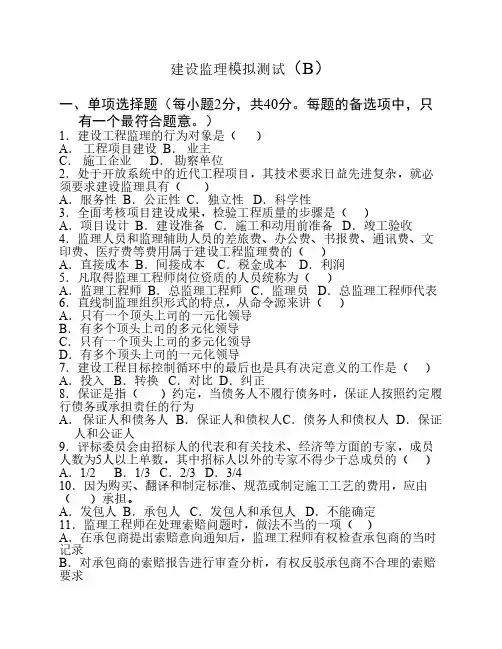

建设监理模拟测试(B)一、单项选择题(每小题2分,共40分。
每题的备选项中,只有一个最符合题意。
)1.建设工程监理的行为对象是()A.工程项目建设 B.业主C.施工企业 D.勘察单位2.处于开放系统中的近代工程项目,其技术要求日益先进复杂,就必须要求建设监理具有()A.服务性 B.公正性 C.独立性 D.科学性3.全面考核项目建设成果,检验工程质量的步骤是()A.项目设计 B.建设准备 C.施工和动用前准备 D.竣工验收4.监理人员和监理辅助人员的差旅费、办公费、书报费、通讯费、文印费、医疗费等费用属于建设工程监理费的()A.直接成本 B.间接成本 C.税金成本 D.利润5.凡取得监理工程师岗位资质的人员统称为()A.监理工程师 B.总监理工程师 C.监理员 D.总监理工程师代表6.直线制监理组织形式的特点,从命令源来讲()A.只有一个顶头上司的一元化领导B.有多个顶头上司的多元化领导C.只有一个顶头上司的多元化领导D.有多个顶头上司的一元化领导7.建设工程目标控制循环中的最后也是具有决定意义的工作是()A.投入 B.转换 C.对比 D.纠正8.保证是指()约定,当债务人不履行债务时,保证人按照约定履行债务或承担责任的行为A.保证人和债务人 B.保证人和债权人C.债务人和债权人 D.保证人和公证人9.评标委员会由招标人的代表和有关技术、经济等方面的专家,成员人数为5人以上单数,其中招标人以外的专家不得少于总成员的()A.1/2 B.1/3 C.2/3 D.3/410.因为购买、翻译和制定标准、规范或制定施工工艺的费用,应由()承担。
A.发包人 B.承包人 C.发包人和承包人 D.不能确定11.监理工程师在处理索赔问题时,做法不当的一项()A.在承包商提出索赔意向通知后,监理工程师有权检查承包商的当时记录B.对承包商的索赔报告进行审查分析,有权反驳承包商不合理的索赔要求C.在监理工程师与承包商共同协商确定给承包商的工期和费用补偿量达不成一致时,工程师可以单方面作出处理决定D.对合理的索赔要求,工程师必须和业主商议后才可纳入工程进度支付款12.工程项目质量控制按照实施者的不同分为业主方面的质量控制、政府方面的质量控制、承建商方面的质量控制,其中政府方面质量控制的特点是()A.外部的、横向的控制 B.内部的、横向的控制C.外部的、纵向的控制 D.内部的、自身的控制13.对水泥材料的质量控制,就是检验水泥()A.凝结时间指标 B.细度指标C.稠度指标 D.是否符合质量标准14.合理的质量是指()A.在满足业主所需功能和使用价值的前提下,所付出的费用最少B.在一定投资限额下,能达到业主所需要的最佳功能和质量水平C.在一定进度内,达到业主所需要的质量水平D.工程质量竣工后,验收合格15.下列关于静态投资和动态投资说法不正确的是()A.建筑安装工程费属于静态投资B.设备工器具购置费属于动态投资C.建设期利息属于动态投资D.固定资产投资方向调节税属于动态投资16.单价法编制施工图预算的工作主要有:a.套工料单价;b.计算工程量;c.做工料分析;d.复核;e.计算各项费用汇总造价;f.准备工作;g.编制说明、填写封面。
题目:建设监理任务的受托方是()选项A:勘察单位选项B:业主选项C:设计单位选项D:工程监理单位答案:工程监理单位题目:《土木工程施工合同条件》要求监理工程师不偏不倚地处理施工合同中的有关问题,因此建设工程监理的性质具有()选项A:公平性选项B:服务性选项C:科学性选项D:独立性答案:公平性题目:下列行为与监理工程师的职业道德相违背的是()选项A:坚持独立自主的开展工作选项B:同时在两个监理单位注册和从事监理活动选项C:不在施工、材料和设备的生产供应等单位兼职选项D:不以个人名义承揽监理业务答案:同时在两个监理单位注册和从事监理活动题目:注册监理工程师继续教育分为必修课和选修课,在每一注册有效期内各为()选项A:12学时选项B:24学时选项C:48学时选项D:10学时答案:48学时题目:项目监理机构监理人员对施工现场进行定期或不定期的检查活动称为()选项A:旁站选项B:平行检查选项C:巡视选项D:见证取样答案:巡视题目:直线制监理组织形式的特点,从命令源来讲()选项A:有多个顶头上司的一元化领导选项B:有多个顶头上司的多元化领导选项C:只有一个顶头上司的一元化领导选项D:只有一个顶头上司的多元化领导答案:只有一个顶头上司的一元化领导题目:相比较而言,公开招标较邀请招标的缺点是()选项A:招标时间长,招标费用低选项B:不能充分体现招标信息公开性选项C:选择投标人的范围和投标人竞争的空间有限选项D:准备招标、资格预审和评标的工作量大答案:准备招标、资格预审和评标的工作量大题目:合同的主体是()选项A:合同签约双方的当事人选项B:基于出生而成为民事法律关系主体有生命的人选项C:合同当事人之间的具体权利和义务选项D:合同当事人的权利义务共同指向的对象答案:合同签约双方的当事人题目:建筑工程中的“交钥匙合同”指的是()选项A:施工合同选项B:总包合同选项C:设计合同选项D:设计—材料供应合同答案:设计—材料供应合同题目:工程项目质量控制按照实施者的不同分为业主方面的质量控制、政府方面的质量控制、承建商方面的质量控制,其中业主方面质量控制的特点是()选项A:内部的、自身的控制选项B:外部的、纵向的控制选项C:内部的、横向的控制选项D:外部的、横向的控制答案:外部的、横向的控制题目:负责组织施工图纸会审的一方为()选项A:材料供应方选项B:施工方选项C:设计方选项D:监理方答案:监理方题目:质量检验的方法不包括()选项A:量测法选项B:实验法选项C:目测法选项D:掐算法答案:掐算法题目:工程造价控制的基本内容就是()选项A:准确核算竣工决算价格选项B:尽可能的降低人工费用选项C:准确地计价和有效地控制造价选项D:尽可能的降低材料费用答案:准确地计价和有效地控制造价题目:为了确保在施工阶段,或在缺陷责任期间,由于承包商未能履行合同义务.由业主(或工程师)指定他人完成应由承包商承担的工作所发生的费用指的是()选项A:利润选项B:税金选项C:定金选项D:保留金答案:保留金题目:影响建设工程项目进度最大的干扰因素是()选项A:水文地质与气象因素选项B:设备与构配件因素选项C:人为因素选项D:技术因素答案:人为因素题目:关于工程延误和工程延期概念描述不准确的一项是()选项A:工程延误与工程延期是同一概念选项B:工程延期经监理工程师审查批准后,所延长的时间属于合同工期的一部分选项C:工程延误是由于承包商自身原因造成的工期拖延选项D:导致工程延期的原因可能有工程变更引起工程量增加、业主的干扰和阻碍等因素答案:工程延误与工程延期是同一概念题目:安全管理的中心问题是()选项A:降低工程造价成本选项B:提高工程建设质量选项C:缩短工程进度工期选项D:保障人的安全和生产的顺利进行答案:保障人的安全和生产的顺利进行题目:下列关于安全生产相关说法有误的一项是()选项A:安全教育的目的是提高全员安全素质选项B:项目安全员不需要进行安全培训和安全教育选项C:对从事有尘、毒危害作业的工人,要进行专业安全教育选项D:未掌握安全操作要领前,新工人不能独立工作答案:项目安全员不需要进行安全培训和安全教育题目:对原始信息去粗取精、去伪存真的加工过程称为()选项A:信息收集选项B:信息处理选项C:信息储存选项D:信息传递答案:信息处理题目:为了提高检索,传递和使用效率,监理信息储存宜采用的形式为()选项A:交卷选项B:纸张选项C:录音录像选项D:电子计算机及其他微缩系统答案:电子计算机及其他微缩系统题目:工程监理企业按资质分为()选项A:甲级资质选项B:乙级资质选项C:综合资质选项D:专业资质选项E:事务所资质答案:综合资质, 专业资质, 事务所资质题目:建设工程的三大控制目标为()选项A:规模选项B:投资选项C:质量选项D:进度选项E:美观答案:投资, 质量, 进度题目:完整的建设工程施工合同管理应包括()选项A:合同谈判及合同条件的确定选项B:合同履行检查选项C:合同计价方式及合同文本的选择选项D:施工招标的策划与实施选项E:合同协议书的签署答案:施工招标的策划与实施, 合同计价方式及合同文本的选择, 合同谈判及合同条件的确定, 合同协议书的签署, 合同履行检查题目:总监理工程师应履行的职责涉及()选项A:主持或参与工程质量施工调查选项B:审核分包单位的资质选项C:确定项目监理机构人员的分工和岗位职责选项D:审核签署承包单位的申请、支付证书和竣工结算选项E:签发开工、停工令答案:确定项目监理机构人员的分工和岗位职责, 审核分包单位的资质, 签发开工、停工令, 主持或参与工程质量施工调查, 审核签署承包单位的申请、支付证书和竣工结算题目:成本加酬金合同主要适用于开工前对工程内容尚不十分清楚的情况,在实践中的做法主要有()选项A:目标成本加奖罚选项B:成本加固定百分数酬金选项C:固定总价选项D:成本加固定酬金选项E:成本加浮动酬金答案:成本加固定百分数酬金, 成本加固定酬金, 成本加浮动酬金, 目标成本加奖罚题目:根据工程质量形成的时间阶段,施工阶段的质量控制可分为质量的事前控制、事中控制和事后控制,其中下列属于事前控制内容的有()选项A:确定质量标准,明确质量要求选项B:审查施工单位提交的施工组织设计或施工方案选项C:审查承建商的资质选项D:督促承建商建立并完善质量保证体系选项E:建立本项目的质量监理控制体系答案:确定质量标准,明确质量要求, 建立本项目的质量监理控制体系, 审查承建商的资质, 督促承建商建立并完善质量保证体系, 审查施工单位提交的施工组织设计或施工方案题目:工程支付的条件包括()选项A:符合合同条件选项B:支付金额必须大于临时支付证书规定的最小限额选项C:质量合格选项D:变更项目必须有工程师的变更通知选项E:承包商的工作使工程师满意答案:质量合格, 符合合同条件, 承包商的工作使工程师满意, 变更项目必须有工程师的变更通知, 支付金额必须大于临时支付证书规定的最小限额题目:编制施工总进度计划的依据包括()选项A:建设地区自然条件选项B:施工总方案选项C:资源供应条件选项D:工程项目建设总进度计划选项E:合同文件答案:施工总方案, 资源供应条件, 合同文件, 工程项目建设总进度计划, 建设地区自然条件题目:建设工程安全生产管理监理工作的原则有()选项A:以人为本、关爱生命,维护作业人员合法权益的原则选项B:“安全第一,预防为主”的原则选项C:职权与责任一致的原则选项D:效率至上的原则选项E:“百年大计,质量为本”的原则答案:“安全第一,预防为主”的原则, 以人为本、关爱生命,维护作业人员合法权益的原则, 职权与责任一致的原则题目:建设工程监理信息的来源包括()选项A:设计单位选项B:材料供应单位选项C:监理组织内部各个部门选项D:施工承包单位选项E:建设单位答案:建设单位, 施工承包单位, 设计单位, 监理组织内部各个部门, 材料供应单位题目:某花园公寓建设工程项目,业主委托一监理单位进行施工阶段的监理,并分别与监理单位和施工总包单位签订了合同。
建设监理与项目管理模拟题
一、单项选择题(共20分,每小题2分)
1、项目的目标中,其成果性目标是指()
A、成本
B、进度
C、质量
D、功能和使用价值
2、涉及专业较少的小型项目,一般应采用()组织结构。
A、直线式
B、部门控制式
C、矩阵式
D、事业部式
3、按工程质量理保修制度规定,民用与公共建筑的屋面工程保修期为( )。
A、一年
B、两年
C、三年
D、五年
4、质量控制的核心为()。
A、事前控制
B、人
C、工序
D、事前和事中
5、当关键工作出现偏差,且偏差值大于自由时差时,则影响()。
A、紧后工作的开始时间
B、工期
C、紧后工作和工期
D、均无影响
6、对于量大、批量的材料和构件,采用的质量检验程度是()。
A、全检;
B、抽检;
C、免检;
D、理化检验。
7、一级项目经理步的人员配备大约为()。
A、15~20
B、20~30
C、30~45
D、45~60
8、工程项目质量等级,分为()。
A、合格;
B、优良、合格、
C、优良、合格、不合格;
D、合格、基本合格、不合格。
9、分项工程的质量验收由()组织。
A、专职质检员;
B、专业监理工程师;
C、项目经理;
D、总监理工程师。
10、协调是项目管理的一项重要工作,组织协调的手段是()
A、谈判
B、协商
C、沟通
D、会议
二、多项选择题(共10分,每小题2分。
所选答案中有错误选项的,该题不得分)
1、作为项目经理的权力有( )。
A、项目组织权
B、用人决策权
C、财务决策权
D、采购决策权
E、分包单位的决定权
2、项目的特征有()。
A、质量的隐蔽性
B、一定的约束条件
C、一次性
D、高投入性
E、复杂性和系统性
3、材料质量控制的主要内容有()。
A、材料的产地、厂家;
B、材料的质量标准;
C、材料的性能;
D、材料的取样、试验方法;
E、材料的适用范围和施工要求。
4、项目经理部的部门设置有()。
A、经营核算部门
B、物资设备部门
C、工程技术部门
D、监控管理部门
E、生产调度部门
5、施工进度检查的方法有()。
A、横道图比较法
B、S型曲线比较法
C、网络计划比较法
D、香蕉曲线比较法
E、前锋线比较法
三、名词解释(共15分,每题3分)
1、质量——
2、工程项目管理——
3、项目——
4、量测法——
5、“三宝四口”——
四、问答题(共38分)
1、简述项目经理应具备的素质?(6分)
2、试述项目的目标和项目管理的目标有什么联系和区别?(8分)
3、述成功的项目应具备的条件和取得成功的前提?(8分)
4、试述施工阶段的事前质量控制的内容?(8分)
5、什么是工程延期和工程延误?它们有什么区别?(8分)
五、计算题(12分)
分部工程施工网络计划如图,在执行过程中,发生以下问题:
(1) A工作由于业主提供施工场地拖延了5天;造成经济损失5000元。
(2) C工作由于机械故障延长了3天;造成经济损失500元。
(3) D工作由于地下流沙问题延长5天;造成经济损失2500元。
(4) E工作由于台风推迟了2天;造成经济损失1200元。
(5) G工作由于施工质量问题返工4天;造成经济损失3200元
试问:该分部工程的工程延期和工程延误分别为多少天?承包商应向索赔业主多少经济损失?为什么?。
