管道焊接施工方案范本
- 格式:doc
- 大小:299.00 KB
- 文档页数:25

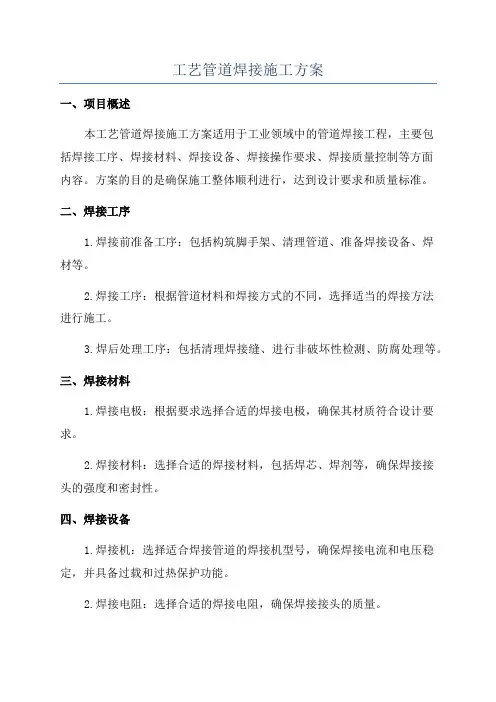

工艺管道焊接施工方案一、项目概述本工艺管道焊接施工方案适用于工业领域中的管道焊接工程,主要包括焊接工序、焊接材料、焊接设备、焊接操作要求、焊接质量控制等方面内容。
方案的目的是确保施工整体顺利进行,达到设计要求和质量标准。
二、焊接工序1.焊接前准备工序:包括构筑脚手架、清理管道、准备焊接设备、焊材等。
2.焊接工序:根据管道材料和焊接方式的不同,选择适当的焊接方法进行施工。
3.焊后处理工序:包括清理焊接缝、进行非破坏性检测、防腐处理等。
三、焊接材料1.焊接电极:根据要求选择合适的焊接电极,确保其材质符合设计要求。
2.焊接材料:选择合适的焊接材料,包括焊芯、焊剂等,确保焊接接头的强度和密封性。
四、焊接设备1.焊接机:选择适合焊接管道的焊接机型号,确保焊接电流和电压稳定,并具备过载和过热保护功能。
2.焊接电阻:选择合适的焊接电阻,确保焊接接头的质量。
五、焊接操作要求1.焊接工人:具备合格的焊接技术,经过培训并取得相应的焊接证书。
2.焊接操作规程:严格按照施工设计的焊接工艺规程进行操作,包括预热温度、焊接电流和电压、焊接速度等参数的控制。
3.安全措施:穿戴必要的防护装备,确保焊接工人的人身安全。
4.环境保护:严格控制焊接过程中产生的废气、废水和废渣,按环保要求进行处理。
六、焊接质量控制1.检查焊接材料和焊接设备的合格证明,确保其质量可靠。
2.在焊接前进行焊缝预处理,包括清洁焊缝、除去氧化层等。
3.焊接过程中进行必要的焊口尺寸和形状的检查,确保其符合设计要求。
4.完成焊接后进行非破坏性检测,包括超声波、X射线等,确保焊接接头的质量。
5.对焊接接头进行防腐处理,包括涂覆保护涂料等,保证其抗腐蚀能力。
七、项目管理与安全措施1.施工前编制详细的施工计划,明确施工进度和工期。
2.对施工现场进行周边环境的评估,确保施工安全。
3.制定施工安全措施,包括安全教育、施工现场的安全围栏、警示标识等。
4.定期检查和维护焊接设备,确保其正常运行。

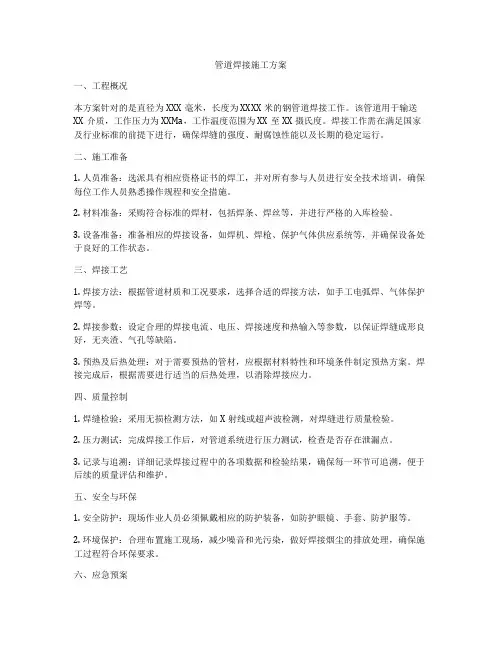

管道焊接施工方案一、工程概况本方案针对的是直径为XXX毫米,长度为XXXX米的钢管道焊接工作。
该管道用于输送XX介质,工作压力为XXMa,工作温度范围为XX至XX摄氏度。
焊接工作需在满足国家及行业标准的前提下进行,确保焊缝的强度、耐腐蚀性能以及长期的稳定运行。
二、施工准备1. 人员准备:选派具有相应资格证书的焊工,并对所有参与人员进行安全技术培训,确保每位工作人员熟悉操作规程和安全措施。
2. 材料准备:采购符合标准的焊材,包括焊条、焊丝等,并进行严格的入库检验。
3. 设备准备:准备相应的焊接设备,如焊机、焊枪、保护气体供应系统等,并确保设备处于良好的工作状态。
三、焊接工艺1. 焊接方法:根据管道材质和工况要求,选择合适的焊接方法,如手工电弧焊、气体保护焊等。
2. 焊接参数:设定合理的焊接电流、电压、焊接速度和热输入等参数,以保证焊缝成形良好,无夹渣、气孔等缺陷。
3. 预热及后热处理:对于需要预热的管材,应根据材料特性和环境条件制定预热方案。
焊接完成后,根据需要进行适当的后热处理,以消除焊接应力。
四、质量控制1. 焊缝检验:采用无损检测方法,如X射线或超声波检测,对焊缝进行质量检验。
2. 压力测试:完成焊接工作后,对管道系统进行压力测试,检查是否存在泄漏点。
3. 记录与追溯:详细记录焊接过程中的各项数据和检验结果,确保每一环节可追溯,便于后续的质量评估和维护。
五、安全与环保1. 安全防护:现场作业人员必须佩戴相应的防护装备,如防护眼镜、手套、防护服等。
2. 环境保护:合理布置施工现场,减少噪音和光污染,做好焊接烟尘的排放处理,确保施工过程符合环保要求。
六、应急预案制定详细的应急预案,包括火灾、爆炸、人员伤害等情况的应对措施,确保一旦发生紧急情况能够迅速有效地进行处理。
总结:。

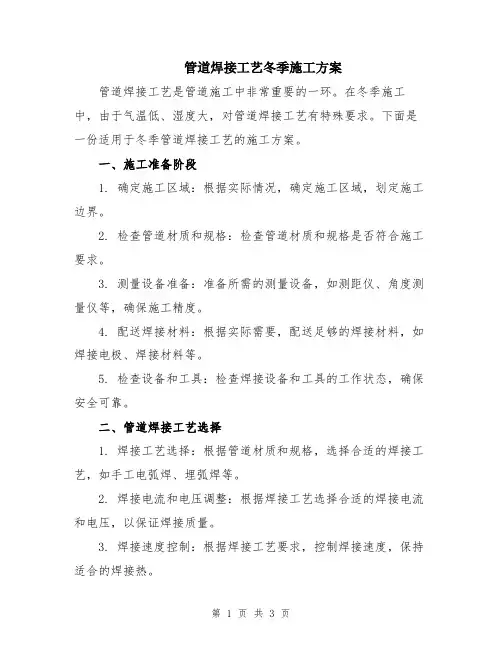

管道焊接工艺冬季施工方案管道焊接工艺是管道施工中非常重要的一环。
在冬季施工中,由于气温低、湿度大,对管道焊接工艺有特殊要求。
下面是一份适用于冬季管道焊接工艺的施工方案。
一、施工准备阶段1. 确定施工区域:根据实际情况,确定施工区域,划定施工边界。
2. 检查管道材质和规格:检查管道材质和规格是否符合施工要求。
3. 测量设备准备:准备所需的测量设备,如测距仪、角度测量仪等,确保施工精度。
4. 配送焊接材料:根据实际需要,配送足够的焊接材料,如焊接电极、焊接材料等。
5. 检查设备和工具:检查焊接设备和工具的工作状态,确保安全可靠。
二、管道焊接工艺选择1. 焊接工艺选择:根据管道材质和规格,选择合适的焊接工艺,如手工电弧焊、埋弧焊等。
2. 焊接电流和电压调整:根据焊接工艺选择合适的焊接电流和电压,以保证焊接质量。
3. 焊接速度控制:根据焊接工艺要求,控制焊接速度,保持适合的焊接热。
三、焊接操作注意事项1. 预热管道:由于冬季气温低,需要对焊接区域进行预热,提高焊接质量。
2. 控制焊接温度:冬季气温较低,焊接温度容易受到环境影响,需要控制焊接温度,确保焊接质量。
3. 防止管道受潮:冬季湿度大,焊接前需对管道进行干燥处理,防止管道受潮影响焊接质量。
4. 健康安全防护:焊接作业需佩戴防护用品,如焊接面罩、耳塞、防护手套等,确保施工人员安全。
5. 焊接质量检查:每次焊接完成后,需对焊缝进行质量检查,发现缺陷及时修复。
四、材料处理与管理1. 材料储存:焊接材料储存需避免阳光直射和雨水浸泡,确保焊接材料质量。
2. 材料清洁:焊接前需将管道和材料表面清洁干净,去除各种污物和氧化物,以保证焊缝质量。
五、施工安全措施1. 管道固定:在焊接过程中,需确保管道的稳定,避免移动和晃动。
2. 管道遮挡:在施工现场设置合适的围挡和遮盖物,防止管道受到外界温度和风力的影响。
3. 强风天气暂停施工:遇到强风天气时,需暂停焊接作业,以免影响焊接质量和施工人员安全。

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 工程工期:____________________5. 施工单位:____________________二、编制依据1. 国家及地方相关法律法规、标准规范;2. 工程设计图纸及施工图;3. 施工合同及相关协议;4. 施工现场实际情况。
三、施工组织1. 施工组织机构1.1 施工项目经理部1.2 施工项目部下设部门及职责(1)工程技术部(2)质量保证部(3)安全文明施工部(4)物资设备部(5)人力资源部2. 施工人员配备2.1 管道焊接工程师2.2 焊工2.3 技术员2.4 质量检查员2.5 安全员四、施工准备1. 技术准备1.1 熟悉施工图纸、规范、标准及设计要求;2.1 焊接工艺评定及焊接工艺规程的编制;2.2 焊接材料、设备、仪器的准备;2.3 施工技术交底。
2. 材料准备2.1 焊接材料:焊条、焊丝、焊剂等;2.2 管道材料:钢管、管件、阀门等;2.3 施工工具:切割机、坡口机、焊机、检测设备等。
3. 施工现场准备3.1 施工现场平面布置;3.2 施工现场临时设施;3.3 施工现场临时用电、用水。
五、施工工艺1. 焊接工艺1.1 焊接方法:手工电弧焊、气体保护焊、埋弧焊等;1.2 焊接顺序:先焊接主管道,后焊接支管道;1.3 焊接接头:对接、搭接、角焊等。
2. 焊接质量控制2.1 焊接材料检验;2.2 焊接设备检验;2.3 焊接工艺检验;2.4 焊接过程检验;2.5 焊接接头检验。
六、施工进度计划1. 施工进度计划表;2. 施工进度控制措施。
七、施工安全措施1. 施工现场安全管理制度;2. 施工人员安全教育培训;3. 施工现场安全防护措施;4. 施工现场应急救援预案。
八、施工环境保护措施1. 施工现场环境保护管理制度;2. 施工现场废水、废气、固体废弃物处理措施;3. 施工现场噪声、振动控制措施。

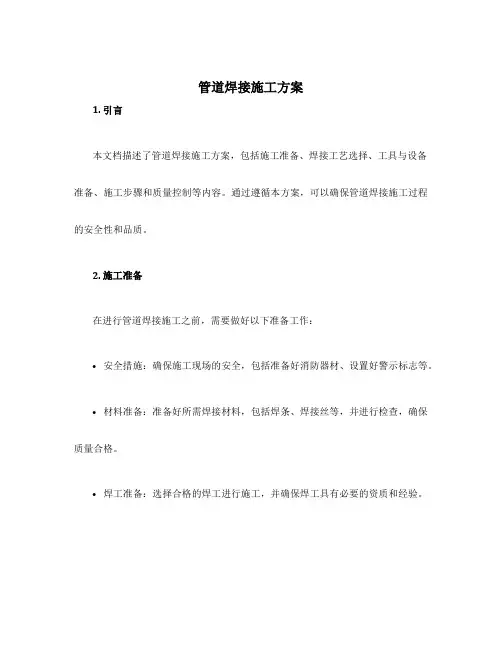

管道焊接施工方案1. 引言本文档描述了管道焊接施工方案,包括施工准备、焊接工艺选择、工具与设备准备、施工步骤和质量控制等内容。
通过遵循本方案,可以确保管道焊接施工过程的安全性和品质。
2. 施工准备在进行管道焊接施工之前,需要做好以下准备工作:•安全措施:确保施工现场的安全,包括准备好消防器材、设置好警示标志等。
•材料准备:准备好所需焊接材料,包括焊条、焊接丝等,并进行检查,确保质量合格。
•焊工准备:选择合格的焊工进行施工,并确保焊工具有必要的资质和经验。
3. 焊接工艺选择根据具体的管道材质、管径和工作条件等因素,选择合适的焊接工艺。
常用的管道焊接工艺包括手工电弧焊、气体保护焊和焊接机器人等。
根据实际情况选择适当的焊接工艺,以确保焊缝质量满足要求。
4. 工具与设备准备在进行管道焊接施工之前,需要准备以下工具与设备:•焊接设备:包括焊接机、气瓶、电焊钳等。
•辅助工具:如切割机、磨床、扳手等。
•清洁工具:如刷子、溶剂等用于清洁焊接表面的工具。
以上工具与设备应保持良好的状态,并经过检查,确保可正常使用。
5. 施工步骤本节将介绍管道焊接的一般施工步骤,具体的步骤可以根据具体情况进行调整。
5.1 清洁表面在进行管道焊接之前,首先需要清洁焊接表面。
使用刷子和溶剂将焊接表面上的污垢和腐蚀物清除干净。
确保焊接表面干燥和清洁。
5.2 安装焊条/焊丝根据所选择的焊接工艺,选择合适的焊条或焊丝,并将其安装到焊接设备中。
5.3 进行预热(可选)对于较大直径的管道和厚度较大的管道壁,可以进行预热。
通过预热可以减少焊接区域的应力和热裂纹的风险。
5.4 进行焊接根据焊接工艺选择合适的焊接方法,开始进行焊接。
焊接时应注意保持适当的焊接电流和电压,保持适当的焊接速度,并确保焊条或焊丝与焊接表面的良好接触。
5.5 进行修整在焊接完成后,进行焊缝的修整。
使用磨床等工具将焊缝修整光滑,确保焊缝的质量和外观。
6. 质量控制在管道焊接施工过程中,需要进行严格的质量控制,以确保焊接质量符合要求。

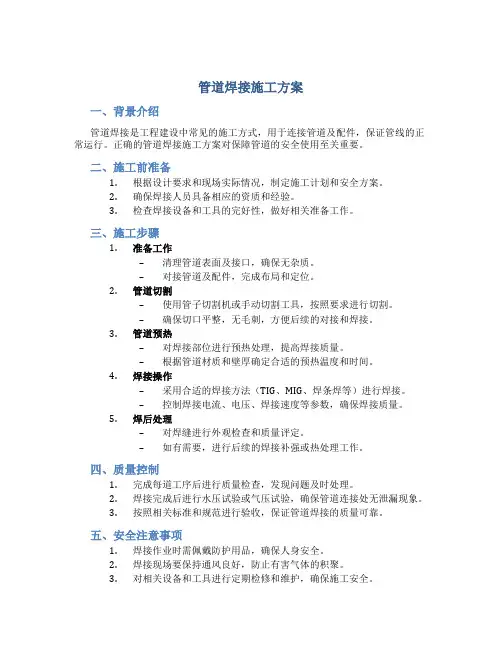

管道焊接施工方案一、背景介绍管道焊接是工程建设中常见的施工方式,用于连接管道及配件,保证管线的正常运行。
正确的管道焊接施工方案对保障管道的安全使用至关重要。
二、施工前准备1.根据设计要求和现场实际情况,制定施工计划和安全方案。
2.确保焊接人员具备相应的资质和经验。
3.检查焊接设备和工具的完好性,做好相关准备工作。
三、施工步骤1.准备工作–清理管道表面及接口,确保无杂质。
–对接管道及配件,完成布局和定位。
2.管道切割–使用管子切割机或手动切割工具,按照要求进行切割。
–确保切口平整,无毛刺,方便后续的对接和焊接。
3.管道预热–对焊接部位进行预热处理,提高焊接质量。
–根据管道材质和壁厚确定合适的预热温度和时间。
4.焊接操作–采用合适的焊接方法(TIG、MIG、焊条焊等)进行焊接。
–控制焊接电流、电压、焊接速度等参数,确保焊接质量。
5.焊后处理–对焊缝进行外观检查和质量评定。
–如有需要,进行后续的焊接补强或热处理工作。
四、质量控制1.完成每道工序后进行质量检查,发现问题及时处理。
2.焊接完成后进行水压试验或气压试验,确保管道连接处无泄漏现象。
3.按照相关标准和规范进行验收,保证管道焊接的质量可靠。
五、安全注意事项1.焊接作业时需佩戴防护用品,确保人身安全。
2.焊接现场要保持通风良好,防止有害气体的积聚。
3.对相关设备和工具进行定期检修和维护,确保施工安全。
六、总结管道焊接是一项重要的工程施工环节,正确的施工方案和严格的管理控制对工程质量和安全至关重要。
通过合理的施工步骤和质量控制,可以保证管道焊接工作顺利进行,最终实现项目的顺利交付和使用。

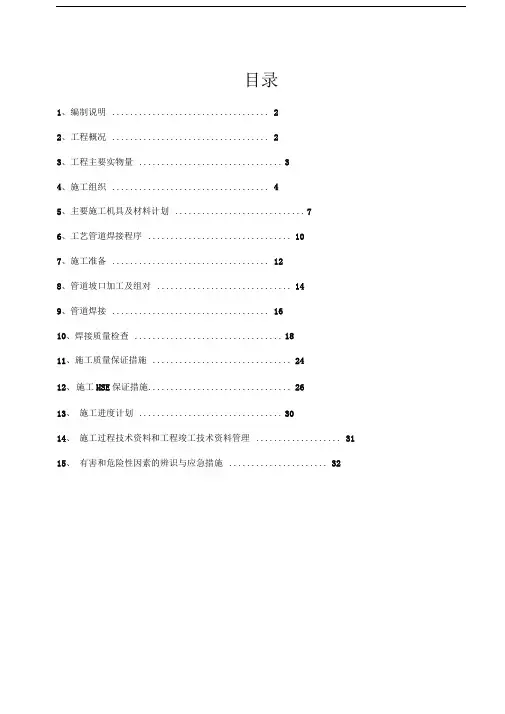

目录1、编制说明 (2)2、工程概况 (2)3、工程主要实物量 (3)4、施工组织 (4)5、主要施工机具及材料计划 (7)6、工艺管道焊接程序 (10)7、施工准备 (12)8、管道坡口加工及组对 (14)9、管道焊接 (16)10、焊接质量检查 (18)11、施工质量保证措施 (24)12、施工HSE保证措施 (26)13、施工进度计划 (30)14、施工过程技术资料和工程竣工技术资料管理 (31)15、有害和危险性因素的辨识与应急措施 (32)管道焊接施工方案1.编制说明目的和范围为保证焊接这一特殊工序的全过程能得到有效的控制和顺利实施,确保管道焊接的质量和施工进度,特编制管道焊接方案用以指导现场的焊接工作。
本方案的实用范围: 榆横煤化工项目一期(I)工程1290b全厂工艺及供热外管安装工程管道的焊接施工编制依据2.工程概况工程概述本工程为工有限公司甲醇醋酸系列深加工及综合利用项目一期(I)工程全厂系统工程全厂工艺及供热外管安装工程,全厂管廊全部为钢结构,钢结构上走管道。
分为A、B、C三个标段,我单位承接的是B标段管廊管道的焊接工作。
管道的主要材质有20钢、20镀锌钢、20G L245、0Cr18Ni9、Q235-B 16MnD(等。
管道内主要的介质有:丁烯-1 气体、丁烯-1、锅炉给水、C5压缩空气、装置空气、化学污水、脱盐水、C4燃料气、燃料油、火炬气、烃类凝液、己烯-1、氢气、高压氮气、热水回水、热水供水、仪表空气、异戊烷、低低压过热蒸汽、低压氮气、低压过热蒸汽、混合C4粗甲醇、甲醇、MTBE回用水补水、32%烧碱、聚合级乙烯气、聚合级乙烯、聚合级丙烯气体、聚合级丙烯、安全阀放空介质、98%硫酸、蒸汽冷凝液、净化水、急冷水等。
施工范围和内容我施工单位承接的是全厂系统工程全厂工艺及供热外管安装工程B标段的工艺管道的焊接工作,主要有5号、6号、8号、9号、10号、16号、17号、18号、19号、27号、28号、34号、35号、36号管廊上管道焊接的工作。

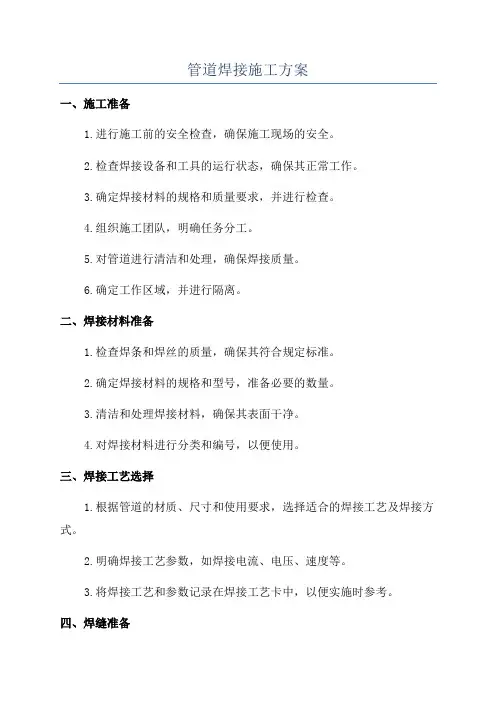

管道焊接施工方案一、施工准备1.进行施工前的安全检查,确保施工现场的安全。
2.检查焊接设备和工具的运行状态,确保其正常工作。
3.确定焊接材料的规格和质量要求,并进行检查。
4.组织施工团队,明确任务分工。
5.对管道进行清洁和处理,确保焊接质量。
6.确定工作区域,并进行隔离。
二、焊接材料准备1.检查焊条和焊丝的质量,确保其符合规定标准。
2.确定焊接材料的规格和型号,准备必要的数量。
3.清洁和处理焊接材料,确保其表面干净。
4.对焊接材料进行分类和编号,以便使用。
三、焊接工艺选择1.根据管道的材质、尺寸和使用要求,选择适合的焊接工艺及焊接方式。
2.明确焊接工艺参数,如焊接电流、电压、速度等。
3.将焊接工艺和参数记录在焊接工艺卡中,以便实施时参考。
四、焊缝准备1.对管道进行加工和准备焊缝,确保焊缝质量。
2.清洁和除去管道表面的氧化物和杂质。
3.对焊缝进行坡口、倒角、整平等处理。
五、焊接操作1.按照焊接工艺卡的要求,进行焊接操作。
2.根据焊接工艺选择焊接方法,如手工电弧焊、气体保护焊、埋弧焊等。
3.注意保护焊接区域,避免影响其他工序。
六、焊后处理1.检查焊接质量,包括焊缝的完整性和外观质量。
2.对焊缝进行除渣和打磨,确保焊接质量。
3.进行焊缝的无损检测,如超声波检测、射线检测等。
4.进行防腐处理,如涂层涂装、防腐涂料涂覆等。
七、施工安全措施1.严格遵守焊接安全操作规程,确保工人的人身安全。
2.使用焊接防护设备,如焊接面罩、手套、防护服等。
3.搭设防护栏杆,确保周围人员的安全。
4.做好防火措施,避免火灾事故的发生。
5.做好通风和防尘工作,保护工人的健康。
八、施工质量控制1.建立和执行施工质量控制计划,明确施工过程中的质量要求。
2.进行焊缝的尺寸检查,确保其与要求相符。
3.进行焊缝的力学性能检测,确保其满足相关标准。
4.进行焊缝的外观检查,确保其外观质量。
九、施工验收1.进行焊接质量验收,确保其符合相关标准。
2.进行施工记录整理,包括焊接工艺卡、焊接质量报告等。

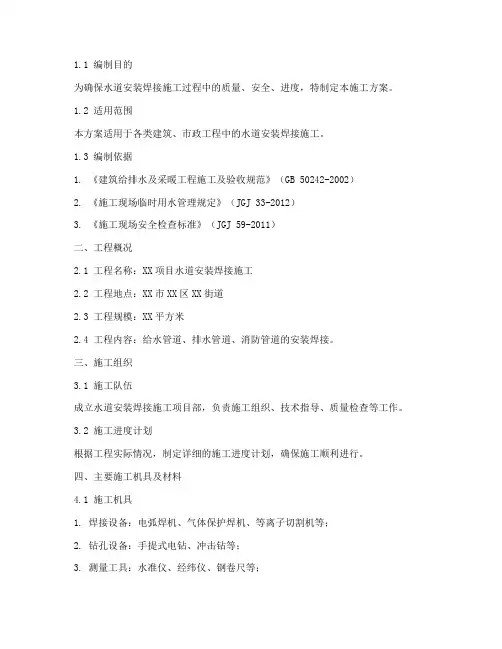

1.1 编制目的为确保水道安装焊接施工过程中的质量、安全、进度,特制定本施工方案。
1.2 适用范围本方案适用于各类建筑、市政工程中的水道安装焊接施工。
1.3 编制依据1. 《建筑给排水及采暖工程施工及验收规范》(GB 50242-2002)2. 《施工现场临时用水管理规定》(JGJ 33-2012)3. 《施工现场安全检查标准》(JGJ 59-2011)二、工程概况2.1 工程名称:XX项目水道安装焊接施工2.2 工程地点:XX市XX区XX街道2.3 工程规模:XX平方米2.4 工程内容:给水管道、排水管道、消防管道的安装焊接。
三、施工组织3.1 施工队伍成立水道安装焊接施工项目部,负责施工组织、技术指导、质量检查等工作。
3.2 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保施工顺利进行。
四、主要施工机具及材料4.1 施工机具1. 焊接设备:电弧焊机、气体保护焊机、等离子切割机等;2. 钻孔设备:手提式电钻、冲击钻等;3. 测量工具:水准仪、经纬仪、钢卷尺等;4. 其他工具:扳手、螺丝刀、钳子等。
4.2 施工材料1. 管材:给水管、排水管、消防管等;2. 管件:三通、四通、弯头、法兰等;3. 焊接材料:焊条、焊丝、焊剂等;4. 辅助材料:保温材料、防腐材料等。
五、施工工艺及操作要点5.1 焊接工艺1. 焊接方法:采用电弧焊、气体保护焊等方法进行焊接;2. 焊接顺序:按照施工图纸和规范要求,先进行主管道焊接,再进行支管道焊接;3. 焊接质量:确保焊接接头平整、牢固、无气孔、无夹渣、无裂纹等缺陷。
5.2 管道安装1. 管道安装前,对管道、管件进行检验,确保质量合格;2. 管道安装时,应按照设计要求进行定位、固定,确保管道安装牢固;3. 管道连接时,采用焊接、法兰连接等方法,确保连接质量。
六、质量保证措施6.1 施工前,对施工人员进行技术培训,提高施工技能;6.2 施工过程中,严格执行规范要求,确保施工质量;6.3 施工完毕后,进行自检、互检、专检,确保工程质量;6.4 对施工过程中发现的质量问题,及时进行整改。

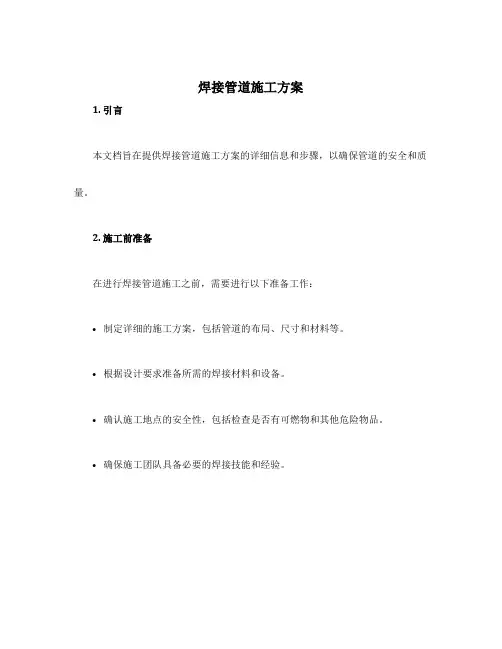

焊接管道施工方案1. 引言本文档旨在提供焊接管道施工方案的详细信息和步骤,以确保管道的安全和质量。
2. 施工前准备在进行焊接管道施工之前,需要进行以下准备工作:•制定详细的施工方案,包括管道的布局、尺寸和材料等。
•根据设计要求准备所需的焊接材料和设备。
•确认施工地点的安全性,包括检查是否有可燃物和其他危险物品。
•确保施工团队具备必要的焊接技能和经验。
3. 施工流程3.1 管道准备在开始施工之前,需按照设计要求进行管道的准备工作:•清理管道及周围环境,确保无杂物和污染物。
•检查管道连接部位,确保连接处是否平整、无缺陷。
•使用合适的工具对管道进行切割和修整,确保边缘平整。
3.2 焊接准备在进行焊接前,需要进行以下准备工作:•确保焊接材料和设备的质量完好,并根据需要进行调试和校验。
•对焊接接头进行准备工作,包括清理和去除氧化层。
•根据设计要求选择合适的焊接材料和焊接方法。
3.3 焊接操作进行焊接操作时,需遵循以下步骤:1.将焊接材料和设备准备好,并进行安全检查。
2.将焊接材料预热至适当温度,以提高焊接质量。
3.使用合适的焊接方法和电流进行焊接操作。
4.焊接接头时,确保焊缝的均匀和质量。
5.在焊接完成后,对焊缝进行检查,包括外观和尺寸的检查。
3.4 质量控制为确保管道焊接的质量,需进行质量控制措施:•使用可靠的检测技术对焊接后的管道进行无损检测,以检测焊缺陷和裂纹等问题。
•对焊缝进行压力测试,以验证管道的密封性和耐压能力。
•进行可视检查和尺寸测量,以核实焊缝的质量和符合设计要求。
4. 安全措施在进行焊接管道施工时,需采取以下安全措施:•确保焊接作业区域的通风良好,避免有害气体的积聚。
•佩戴个人防护装备,如焊接面罩、耳塞、防火服等。
•使用合适的焊接设备和工具,并对其进行定期检查和维护。
•遵守焊接操作规程,避免操作失误和意外发生。
5. 总结通过本文档,我们详细介绍了焊接管道施工方案的各个步骤和注意事项。
在进行焊接管道施工时,需要对管道和焊接材料进行准备,并遵循正确的焊接操作步骤。

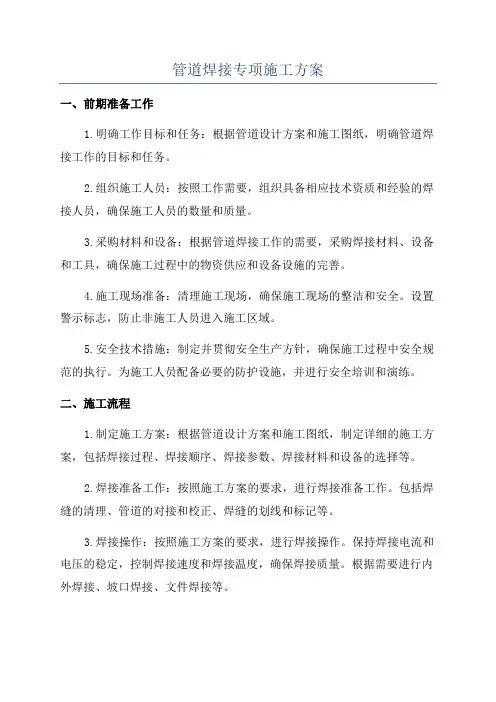

管道焊接专项施工方案一、前期准备工作1.明确工作目标和任务:根据管道设计方案和施工图纸,明确管道焊接工作的目标和任务。
2.组织施工人员:按照工作需要,组织具备相应技术资质和经验的焊接人员,确保施工人员的数量和质量。
3.采购材料和设备:根据管道焊接工作的需要,采购焊接材料、设备和工具,确保施工过程中的物资供应和设备设施的完善。
4.施工现场准备:清理施工现场,确保施工现场的整洁和安全。
设置警示标志,防止非施工人员进入施工区域。
5.安全技术措施:制定并贯彻安全生产方针,确保施工过程中安全规范的执行。
为施工人员配备必要的防护设施,并进行安全培训和演练。
二、施工流程1.制定施工方案:根据管道设计方案和施工图纸,制定详细的施工方案,包括焊接过程、焊接顺序、焊接参数、焊接材料和设备的选择等。
2.焊接准备工作:按照施工方案的要求,进行焊接准备工作。
包括焊缝的清理、管道的对接和校正、焊缝的划线和标记等。
3.焊接操作:按照施工方案的要求,进行焊接操作。
保持焊接电流和电压的稳定,控制焊接速度和焊接温度,确保焊接质量。
根据需要进行内外焊接、坡口焊接、文件焊接等。
4.焊后处理:焊接完成后,及时进行焊后处理工作。
包括焊缝的磨削和去毛刺、焊缝的清洁和除锈、管道的防腐处理等。
5.质量检验:对焊缝进行质量检验,包括焊缝的外观检查、焊缝的尺寸检测、焊缝的无损检测等。
确保焊接质量符合设计要求和施工规范。
三、安全措施1.施工人员必须持证上岗,具备相应的焊接技术资质和安全知识。
2.施工人员必须佩戴防护设施,包括焊接面具、防护眼镜、耐火服装、耐热手套等,保护自身安全。
3.施工现场必须设置明显的警示标志,禁止非施工人员进入施工区域。
4.施工过程中必须进行安全巡检,及时发现和处理安全隐患。
5.施工人员必须熟知安全操作规程,如焊接操作的注意事项、紧急停工的措施等。
四、质量控制1.选择符合要求的焊接材料,如焊条、焊丝等。
对焊材进行严格的验收和检测。
工艺管道焊接施工方案一、前期准备工作1.根据施工图纸和设计要求,提前准备好所需的材料和设备,包括管道、焊接接头、焊接机、气瓶等。
2.安排专业的施工人员,确保其具备相应的资质和经验。
3.在施工现场设置必要的警示标志和安全措施,确保施工期间的安全。
二、管道安装1.根据设计要求和图纸确定管道的位置和走向,确保其与周围设备和结构之间的合理布置。
2.清理管道安装区域,确保其干净、整洁,并进行必要的防腐处理。
3.根据设计要求和图纸的要求,将管道进行切割、对角焊接等预处理工作。
4.对管道进行排列和定位,使用支架进行支撑和固定,确保其稳固。
三、焊接工艺选择1.根据材料的种类和设计要求,选择相应的焊接方法和工艺。
2.对焊接工艺进行预试和调整,确保其焊接质量和效果符合设计要求。
四、焊接操作1.按照工艺要求,进行预热操作,确保焊接区域的温度合适。
2.进行焊接操作,确保焊缝的质量和焊接接头的牢固。
3.焊接完毕后,对焊缝进行除渣、打磨等后处理工作,确保焊接接头的平整和光滑。
五、焊接质检1.对焊接接头进行必要的质检,检查焊缝的牢固性、密度和均匀性。
2.进行锥度试验、拉力试验等必要的检测,确保焊接质量符合相关标准和要求。
六、监测和维护1.在焊接施工期间,定期检查焊接接头和管道的运行情况,确保其正常运转。
2.根据需要,进行必要的维护和保养,延长管道和焊接接头的使用寿命。
七、安全保障1.严格按照相关的安全操作规程进行施工,确保施工期间的安全。
2.配备专业的消防设备,防止因焊接过程中的火灾事故发生。
3.对施工人员进行必要的安全教育和培训,提高其安全意识和应急能力。
八、现场整理1.在施工结束后,对现场进行必要的整理和清理,确保其整洁、有序。
2.对施工所产生的废弃物进行妥善处理,包括焊渣、废钢管等。
通过以上的工艺管道焊接施工方案,可以确保焊接过程中的质量和安全,并延长管道和焊接接头的使用寿命。
同时,还要根据实际施工情况进行适当的调整和改进,提高工艺管道焊接施工的效率和质量。
管道安装焊接工程施工方案一、工程概述本方案以某工业项目为例,主要涉及管道安装焊接工程。
工程内容包括:工业金属管道安装、焊接、检验和验收等。
管道系统主要包括煤气管道、冷凝液排水管道、除炭空气管道、沿炉顶集气管等。
管道材质主要为碳钢,直径范围为DN50mm至DN1800mm,壁厚范围为2mm至10mm。
二、编制依据1. 施工图纸及相关技术文件:包括管道布置图、焊接工艺图、管道支吊架设计图等。
2. 国家、行业标准及规范:a) GB50235-97《工业金属管道工程施工及验收规范》b) GB50236-98《现场设备、工业管道焊接工程施工及验收规范》c) GB50461-2008《工业管道焊接质量检验与评定》d) 其他相关标准及规范。
三、施工准备1. 技术准备:对施工图纸、技术文件进行审查,编制施工方案、焊接工艺评定,并进行技术交底。
2. 设备及材料准备:根据施工需求,准备相应的施工设备、工具和材料,包括焊接设备、检验仪器、管道元件等。
3. 人员准备:组织具备相应资质的焊接人员、检验人员及施工管理人员,并进行技能培训和考核。
4. 施工现场准备:确保施工现场道路畅通、照明充足、安全防护设施完善。
四、施工流程1. 管道安装:按照施工图纸和规范要求,进行管道的预制、组装、焊接、检验和验收。
2. 焊接施工:采用合适的焊接方法、焊接材料和焊接工艺,进行管道焊接。
焊接过程中,严格执行焊接作业指导书,确保焊接质量。
3. 检验和验收:焊接完成后,对焊接接头进行外观检查、无损检测、强度试验和严密性试验,确保焊接质量符合国家标准和设计要求。
4. 管道保温:根据设计要求,对管道进行保温层施工,确保管道保温效果。
五、质量控制1. 焊接质量控制:严格执行焊接工艺规程,对焊接过程进行全程监控,确保焊接质量。
2. 材料质量控制:对进场材料进行严格的检验,确保材料质量符合国家标准和设计要求。
3. 检验和验收控制:按照国家标准和设计要求,进行管道系统的检验和验收,确保系统安全可靠。
管道焊接施工方案范本一、项目概述本方案旨在对管道焊接施工进行规范化管理,确保施工质量和安全,达到设计要求。
本方案适用于各类型管道焊接施工。
二、施工前准备1.项目经理应根据设计要求,编制详细的施工方案,并提交甲方审核。
2.设计单位在出具施工图纸和施工资料之前,应进行工地勘察,保证施工方案的可行性。
3.甲方招聘具有相应资质和经验的焊工,并进行培训和考核,确保施工人员具备必要的技术要求。
三、焊接材料准备1.根据设计要求,甲方应提供合格的焊接材料,包括焊条、焊丝等。
2.焊接材料应进行入库检验,合格后方可使用。
3.焊接材料的存放应符合相关标准,避免受潮和腐蚀。
四、焊接设备准备1.焊接设备应具有相应的资质和检验合格证书,确保设备的安全性能。
2.施工前需要对焊接设备进行检查和试验,确保设备的正常运行。
五、施工流程1.对现场进行清理,确保施工环境整洁,避免影响施工质量。
2.根据设计要求,进行管道的定位和测量,并进行标识。
3.进行管道的切割和准备工作,确保管道的尺寸和几何形状符合要求。
4.对管道进行预热,提高焊接质量。
5.进行焊接工艺试验,确保焊接接头的质量和强度。
6.进行焊接施工,确保焊缝的均匀和牢固。
7.完成焊接后,进行焊缝的清理和修整,确保表面光滑。
8.进行焊缝的无损检测,确保焊接质量达到相关标准。
六、安全防护措施1.施工单位应制定相关的安全操作规程,并进行培训和考核。
2.施工现场应设置防火、防爆措施,并配备相应的灭火器材。
3.施工人员应佩戴个人防护装备,包括安全帽、防护眼镜等。
4.各种焊接设备应定期进行检修和维护,确保设备的安全运行。
七、质量控制和验收1.施工单位应制定相应的质量管理计划,确保施工质量。
2.对能够进行焊接工艺试验的焊接接头,应进行全面的检测和验收。
3.根据设计要求和标准规范,对施工质量进行抽查和验收。
八、施工总结1.施工单位应对焊接施工进行总结,总结施工中的经验和教训。
2.根据总结的经验,不断优化施工方案和工艺,提高施工效率和质量。
钢管焊接工程施工方案范本一、项目概述随着社会的不断发展和城市建设的加快,钢管焊接工程在建筑、桥梁、船舶制造等领域发挥着越来越重要的作用。
本次施工方案针对一座桥梁的钢管焊接工程进行规划和设计。
本项目位于某市某县,是一座长跨度的公路大桥,总长约600米,桥梁主要由钢管构成,需要进行焊接和连接。
由于桥梁跨度较大,对焊接工艺和质量要求较高,同时由于外界环境条件的限制,施工困难度较大。
二、施工方案1. 焊接工艺选择针对本项目的特点,我们采用埋弧焊接工艺进行焊接。
埋弧焊接是一种半自动焊接工艺,通过焊丝自动送丝和焊接枪的自动运动,实现焊接过程中的一定程度的自动化,可以提高焊接质量和效率。
埋弧焊接相比其他焊接方式具有焊接速度快、焊接质量好、承受压力和冲击能力强等优点,适合于本项目的施工需求。
2. 施工人员培训在进行实际施工之前,我们将组织施工人员进行培训,包括焊接工艺、安全注意事项、焊接设备操作等方面。
培训内容包括焊接工艺的原理和方法、焊接设备的操作和维护、安全注意事项等。
通过培训,提高施工人员的技术水平和安全意识,确保施工过程中的安全和质量。
3. 施工设备选择为了确保钢管焊接工程的质量和效率,我们将选用专业的焊接设备进行施工。
主要设备包括埋弧焊接机、焊接枪、焊接工具和焊接辅助设备等。
这些设备都具有高性能、高效率和高安全性,可以满足本项目的施工需求。
4. 施工流程钢管焊接工程的施工流程主要包括如下几个步骤:(1)工地准备:对施工现场进行清理,清除杂物和垃圾,确保施工安全和顺利进行。
(2)材料准备:将所需的钢管、焊接材料和其他辅助材料运输到施工现场,进行检查和验收。
(3)焊接工艺准备:安装埋弧焊接设备,进行调试和检查,确保设备正常运转。
(4)预热处理:对需要焊接的钢管进行预热处理,提高焊接的质量和效率。
(5)焊接作业:按照工程图纸和设计要求进行焊接作业,严格控制焊接工艺参数,确保焊接质量。
(6)质量检验:对焊接接头进行质量检验,检查焊缝的质量和牢固程度,确保焊接质量符合设计要求。
管道焊接安全施工方案一、施工前的准备工作:1. 安全会议和培训:施工前召开会议,确保所有参与施工的人员了解管道焊接的安全要求和注意事项,并进行必要的培训。
2. 材料和设备的检查:检查焊接材料和设备的质量和完整性,确保其符合使用要求。
3. 工作区域准备:清理施工区域,确保没有杂物和障碍物。
设置防护栏杆和警示牌,确保施工区域的安全。
4. 个人防护措施:提供必要的个人防护用品,如焊接面罩、手套、防护服等,并确保施工人员正确佩戴使用。
二、施工过程中的安全措施:1. 火灾防控措施:在施工现场设置消防器材,并确保施工人员熟悉使用方法。
禁止在易燃物附近进行焊接作业。
焊接前要清理可燃物,并采取防火措施。
2. 通风措施:保证焊接现场的良好通风,避免有害气体积聚。
如条件不允许,可采用局部通风设备进行通风处理。
3. 焊接操作的安全措施:确定焊接接地可靠,确保焊接电源安全。
合理安排焊接作业顺序,避免焊接人员交叉作业。
禁止未经培训的人员进行焊接作业。
4. 防止触电和防护电击:控制焊接设备和焊接材料的接地,禁止使用有漏电现象的设备和线路。
严禁在焊接作业时接触带电部件,必要时使用绝缘工具。
5. 废气处理:在焊接作业期间,及时清理焊渣和废弃物,保持焊接区域整洁。
废气排放要达到相关环保标准,并进行必要的处理和过滤。
三、施工后的安全处理:1. 安全检查和清理:在焊接作业完成后进行安全检查,并及时清理施工区域,清除残留的危险物品和废弃物。
2. 质量验收:对焊接作业进行质量把关,确保焊缝质量符合要求,并记录相关数据和信息。
3. 设备的维护和保养:对焊接设备进行定期的维护和保养,确保其正常工作。
检查焊接工具和个人防护用品的状况,及时更换和修理。
4. 安全总结和教育:对焊接施工过程中的安全问题和隐患进行总结和分析,并向施工人员进行安全教育,提高其安全意识和操作技能。
四、应急预案和事故处理:1. 制定管道焊接的应急预案,明确各种事故情况下的应对措施和责任。
目录1、编制说明 (2)2、工程概况 (2)3、工程主要实物量 (3)4、施工组织 (4)5、主要施工机具及材料计划 (7)6、工艺管道焊接程序 (10)7、施工准备 (12)8、管道坡口加工及组对 (14)9、管道焊接 (16)10、焊接质量检查 (18)11、施工质量保证措施 (24)12、施工HSE保证措施 (26)13、施工进度计划 (30)14、施工过程技术资料和工程竣工技术资料管理 (31)15、有害和危险性因素的辨识与应急措施 (32)管道焊接施工方案1.编制说明1.1目的和围为保证焊接这一特殊工序的全过程能得到有效的控制和顺利实施,确保管道焊接的质量和施工进度,特编制管道焊接方案用以指导现场的焊接工作。
本方案的实用围:榆横煤化工项目一期(Ⅰ)工程1290b全厂工艺及供热外管安装工程管道的焊接施工。
1.2编制依据2.工程概况2.1工程概述本工程为工甲醇醋酸系列深加工及综合利用项目一期(Ⅰ)工程全厂系统工程全厂工艺及供热外管安装工程,全厂管廊全部为钢结构,钢结构上走管道。
分为A、B、C 三个标段,我单位承接的是B标段管廊管道的焊接工作。
管道的主要材质有20钢、20镀锌钢、20G、L245、0Cr18Ni9、Q235-B、16MnDG等。
管道主要的介质有:丁烯-1气体、丁烯-1、锅炉给水、C5、压缩空气、装置空气、化学污水、脱盐水、C4燃料气、燃料油、火炬气、烃类凝液、己烯-1、氢气、高压氮气、热水回水、热水供水、仪表空气、异戊烷、低低压过热蒸汽、低压氮气、低压过热蒸汽、混合C4、粗甲醇、甲醇、MTBE、回用水补水、32%烧碱、聚合级乙烯气、聚合级乙烯、聚合级丙烯气体、聚合级丙烯、安全阀放空介质、98%硫酸、蒸汽冷凝液、净化水、急冷水等。
2.2施工围和容我施工单位承接的是全厂系统工程全厂工艺及供热外管安装工程B标段的工艺管道的焊接工作,主要有5号、6号、8号、9号、10号、16号、17号、18号、19号、27号、28号、34号、35号、36号管廊上管道焊接的工作。
精心整理目录1、编制说明.............................................................22、工程概况.............................................................23、工程主要实物量.......................................................34、施工组织.............................................................4 567891011121314151.编制说明1.1目的和范围为保证焊接这一特殊工序的全过程能得到有效的控制和顺利实施,确保管道焊接的质量和施工进度,特编制管道焊接方案用以指导现场的焊接工作。
本方案的实用范围:榆横煤化工项目一期(Ⅰ)工程1290b 全厂工艺及供热外管安装工程管道的焊接施工。
1.2编制依据2.、置空气、化学污水、脱盐水、C4燃料气、燃料油、火炬气、烃类凝液、己烯-1、氢气、高压氮气、热水回水、热水供水、仪表空气、异戊烷、低低压过热蒸汽、低压氮气、低压过热蒸汽、混合C4、粗甲醇、甲醇、MTBE、回用水补水、32%烧碱、聚合级乙烯气、聚合级乙烯、聚合级丙烯气体、聚合级丙烯、安全阀放空介质、98%硫酸、蒸汽冷凝液、净化水、急冷水等。
2.2施工范围和内容我施工单位承接的是全厂系统工程全厂工艺及供热外管安装工程B标段的工艺管道的焊接工作,主要有5号、6号、8号、9号、10号、16号、17号、18号、19号、27号、28号、34号、35号、36号管廊上管道焊接的工作。
主要集中在榆横煤化学工业园西北处。
本次焊接工程主要是管道口焊接。
由于焊接工作量较大,因此必须制定科学合理的焊接技术方案,严格按焊接工艺评定和焊接作业指导书以及焊接规程进行施焊,加大焊接质量管理与奖惩力度,把好焊接质量关。
焊接工艺按照本项目的焊接工艺评定执行。
3.工程主要实物量我单位承接的标段约有44879.5延长米管线的焊接工作量。
管道附件有各种类型和材质的阀门、管件等。
管道安装一览表1)总工程师1、组织审核和批准焊接专业施工方案、焊接工艺评定及焊接管理制度等;2、组织协调所需焊接人员、焊接设备、焊接机具等资源,确保焊接工作正常开展;3、主持新材料、新工艺评定;4、支持焊接专业工程师开展焊接技术管理。
2)焊接工程师12345634记录54.31)焊接施工人员包括焊工、探伤工(第三方检测单位)、质检员、焊材保管员和焊接工程师;2)为了适应工程的需要,提高焊接质量水平,参加工程建设的焊工必须经过焊接基本知识和实际操作技能的培训,并持有国家质检总局颁发的《特种设备作业人员证》,且所焊接的项目应与其资格证相符;焊工上岗前必须参加并通过与所从事焊接操作相应的现场焊工考试,取得上岗资格证;无上岗证的,不得上岗作业。
3)焊接检验参照GB50236-2011《现场设备、工业管道焊接工程施工及验收规范》执行。
4)射线检验、超声波检验结果的评定工作必须由II级及以上资质人员担任,射线探伤底片的审核必须由具有丰富经验的II级及以上人员担任(第三方检测单位)。
5)焊接工程师和质检员分别取得相应的焊接方面的职称证书和质量检验合格证书,并参加过类似工程建设,具备一定的工作年限。
1)资格审验:焊工入场应持有国家质检总局颁发的《特种设备作业人员证》,方可入场。
并由焊接工程师进行内审。
2)焊工考核:内审合格后,填写“焊工考核申请表”(CCSC-P07-22-B1)并遵守CCSC-P07-21的管理规定,以申报表(申报表附件要有WPS、合格焊工登记表、焊工证原件及复印件、焊工考核申请3)5.5.15.2焊接设备与机具管理1、根据焊接方法选用适合的焊接设备,其性能应能满足焊接工艺的需要。
2、机械操作人员应遵照设备的说明书和安全操作规程进行操作,专人专用,定期维护和保养,确保焊机等焊接设备完好,仪表灵敏可靠,数据准确,能够满足生产需要。
3、配备专业的焊接检测工具主要有焊检尺、风速仪、温湿度计等,要求在法定的检验合格期内。
5.3焊接材料的选用本次工程中,焊接材料的选用是按照以下原则,结合焊接工艺评定而确定的。
12、3455.4焊接材料的管理1、焊接材料的申购,由项目部焊接工程师根据设计文件和焊接工艺文件的要求提出,包括名称、牌号、规格、数量、技术标准、用料计划,经项目部总工程师师审核批准,由材料员订货采购。
2、坚持货比三家,择优订货原则,向合格的供应商购买。
3、所购焊接材料必须符合订货技术要求,并附材质证明书。
1、焊接材料入库前,材料员应向质检员提供质量证明文件,质检员负责检查到货焊材出厂箱号、批号、名称、牌号、规格、数量和包装是否无误、完好,并经过焊接工程师按要求进行检查确认合格后,焊材保管员填写《材料入库验收单》,办理入库手续。
2、无质保书或质保书项目不全者,焊材保管员拒绝办理入库手续,此时焊接工程师应负责取样送检复验,取得合格的《材料检验报告单》后,方可办理入库手续。
3、验收合格的焊材,由焊材保管员编排材料入库同期、实物量、帐号、卡号、材质证书号,经焊接工程师确认后,保管员和焊接工程师应在《材料验收单》上签字。
复验后的焊材需贴上复查证,标明牌号、规格、生产厂家、复查同期、复验代号,由焊接工程师签章确认。
4、焊接材料检查要点:焊接材料应具有产品质量证明文件,且实物与证书上的批号相符。
焊材外观表面光滑、洁净、无开裂、无锈蚀、油污及其它污物:具有良好的工艺性能和成型能力;5.4312混乱。
34123规格、45不得用于焊接。
施焊过程中,一旦发现药皮发红,该段焊条应予以作废,低氢型焊条在领用4小时后未使用,应重新烘干,重复烘干次数不宜超过二次。
6、焊工施焊结束,应将剩余焊条交二级库处理。
回收焊条应单独存放,重新烘干并在下次发放时优先发放。
7、二级库应做好焊材的发放、回收文件记录。
焊条烘干记录等。
1、焊条在使用前,应按焊条说明书规定严格烘干,当焊条说明书无特殊规定时,一般应进行烘干,酸性焊条一般烘干温度在100—150℃烘干1-2小时;碱性低氢型应在350~400℃烘干1-2小时,烘干后的焊条应放在100~150℃的恒温箱内,焊工领取使用的焊条应装在保温筒内。
2、焊条烘干专人负责,严格按焊条烘干工艺要求进行烘干,并认真做好烘干记录。
3、烘干焊条时,禁止将焊条突然放入高温炉内或者突然取出冷却,防止焊条因骤冷骤热而产生药皮开裂脱皮现象。
4、焊条烘干时,焊条不应整捆堆放,应铺放成层状,每层焊条堆放不能太厚,避免焊条烘干时受热不均和潮气不易排出。
5、不同牌号的焊条应分别在不同的烘干箱中进行,以免混料。
同牌号不同规格的焊条放入烘干箱内必须分层分开烘干。
6.工艺管道焊接程序为确保施工工期,工程施工程序应尽量优化,尽量以最低施工成本达到工程目标成果。
本焊接工程管道焊降1湿度123、奥氏体不锈钢焊接,不低于-5℃;4、其它合金钢焊接,不低于0℃。
1、焊条电弧焊焊接时,风速等于或大于8m/s;相对湿度大于90%;2、气体保护焊焊接时,风速等于或大于2m/s;下雨或下雪。
1、在管子焊接时,将管子两端采用易拆卸的封堵封死,一端用塑料帽,一端用帆布帘,防止管内产生穿堂风,影响焊接质量。
2、当湿度较大时,必须采取有效的除湿措施,例如在焊材库和作业空间(防风棚内)设置除湿机,加大排风,如不能达到焊接质量要求,就应停止焊接。
3)4否7.41234(如:4.14.2焊口组对前应在内部放置易溶纸,易溶纸与焊口距离不小于150mm,然后在坡口处采用局部充氩的方法。
无论采用何种方法,都应将管子内部空气置换彻底,坡口处有均匀氩气流出时,方允许焊接。
充氩结构示意图如下:4.3连接最后一道死口或无损检测不合格时的管道焊接,不再采用如图所示的固定充氩装置,直接采用气保焊丝焊接。
7.5焊接工艺评定1、新材料、新工艺的焊接工艺评定焊接工艺评定是指导焊工考核和焊接施工的科学依据,施工前必须由工程项目焊接工程师组织对新材料、新工艺进行焊接工艺评定,以确保焊接工程施工质量。
2、已有材料、工艺的焊接工艺评定对本公司已有的焊接工艺评定资料,管道施焊前,选用适当的资料向EPCM上报。
3、焊接工艺评定依据焊接工艺评定应严格按照JB4708-2005《承压设备焊接工艺评定》、GB50236—2011《现场设备、工业管道焊接工程施工及验收规范》规定或其它现行使用的焊接工艺评定规范的要求进行。
4、焊接作业指导书按照经过业主和EPCM批准提供的焊接工艺评定,制定现场焊接及缺陷修补的“焊接作业指导书"件)7.6避免因性。
8.8.1I型坡口8.2管道组对1、焊口组对前,要将坡口表面及其两侧20mm范围内氧化物、油污、毛刺和其它有害杂质彻底清理干净(不锈钢管道还要采用酒精进行擦洗),必要时需先进行打磨。
然后在距坡口两侧4mm~5mm外,涂抹宽100mm的石灰浆或其它防飞溅涂料,待石灰浆自然干燥后再施焊,以便保护管材和清理飞溅物。
2、组对时应检查坡口角度、间隙、钝边、错边量等,如不符合要求,要进行修磨和加工。
焊接的管段应放置稳固,以免焊接过程中,管段的移动和震动使焊缝产生应力而引起裂纹。
管件组对完后应及时进行焊接。
9.9.112,沿焊31陷。
234成后,才允许开始下一焊层的焊接。
每个焊口要连续一次焊完。
每层焊完后,应用砂轮机或钢丝刷将飞溅、焊渣和缺陷清除干净,每层焊道层间温度要达到焊接工艺评定规定的要求。
5、特殊情况下,当日不能焊接完成的焊口必须完成50%钢管壁厚,未完成的接头应采取保温、缓冷、等防止产生裂纹的措施,并应用干燥、防水、隔热的材料覆盖好,再焊时经检查确认无裂纹后继续施焊。
6、对管材厚度较大的管子需要多层焊时,填充焊层填充(或修磨)至距离管外表面l~2mm处为宜,但不得损坏表面坡口形状。
7、焊口完成后,焊工将接头表面的飞溅物、焊渣等清除干净,并对焊缝进行外观检查。
外观检查应符合本工程规定的标准,若缺陷超标,趁焊口温度未降,及时修补。
焊条头、剩下的焊丝段、清理焊道的焊渣等污物应有专人认真收集,集中妥善处理。
8、每个焊完焊口按业主/EPCM规定的标记型式作焊缝标记,焊缝标记位于焊口顺介质下游500mm处,包括以下内容:管道编号、焊口号、焊工号、施焊日期、施工单位等内容,焊缝标记采用白色油漆喷印或其它有效方法标识于管道外表面。
焊接完成后及时并填写施焊记录并更新到单线图文件数据库中。
9.2焊接工艺一般来讲,管线均采用氩电联焊的焊接工艺,但仍需视具体情况而定。
1、奥氏体不锈钢的焊接1)一般管材壁厚较大时,采取氩弧焊打底层,手工焊填充盖面的焊接工艺;壁厚相对较薄时,直接采用氩弧焊焊接工艺。
