爬架高空拆除方案(内含应急预案)
- 格式:doc
- 大小:167.50 KB
- 文档页数:6

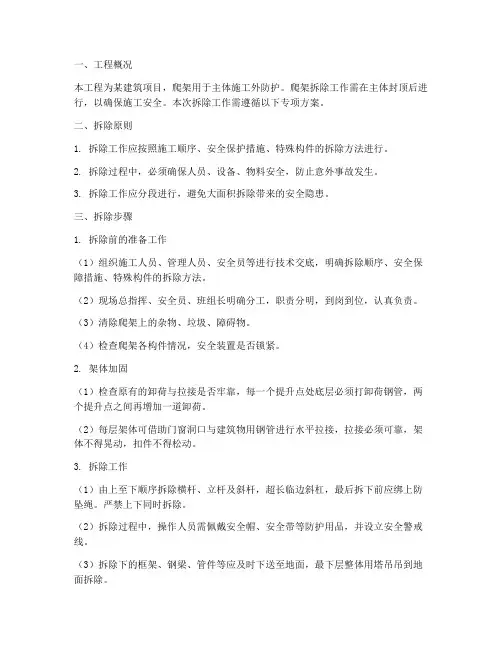

一、工程概况本工程为某建筑项目,爬架用于主体施工外防护。
爬架拆除工作需在主体封顶后进行,以确保施工安全。
本次拆除工作需遵循以下专项方案。
二、拆除原则1. 拆除工作应按照施工顺序、安全保护措施、特殊构件的拆除方法进行。
2. 拆除过程中,必须确保人员、设备、物料安全,防止意外事故发生。
3. 拆除工作应分段进行,避免大面积拆除带来的安全隐患。
三、拆除步骤1. 拆除前的准备工作(1)组织施工人员、管理人员、安全员等进行技术交底,明确拆除顺序、安全保障措施、特殊构件的拆除方法。
(2)现场总指挥、安全员、班组长明确分工,职责分明,到岗到位,认真负责。
(3)清除爬架上的杂物、垃圾、障碍物。
(4)检查爬架各构件情况,安全装置是否锁紧。
2. 架体加固(1)检查原有的卸荷与拉接是否牢靠,每一个提升点处底层必须打卸荷钢管,两个提升点之间再增加一道卸荷。
(2)每层架体可借助门窗洞口与建筑物用钢管进行水平拉接,拉接必须可靠,架体不得晃动,扣件不得松动。
3. 拆除工作(1)由上至下顺序拆除横杆、立杆及斜杆,超长临边斜杠,最后拆下前应绑上防坠绳。
严禁上下同时拆除。
(2)拆除过程中,操作人员需佩戴安全帽、安全带等防护用品,并设立安全警戒线。
(3)拆除下的框架、钢梁、管件等应及时下送至地面,最下层整体用塔吊吊到地面拆除。
4. 拆除后的清理工作(1)拆除后的现场应进行清理,清理出废料、垃圾等。
(2)检查拆除后的爬架是否损坏,如有损坏应及时修复。
四、安全措施1. 拆除过程中,操作人员需佩戴三宝(安全帽、安全带、安全绳),确保人员安全。
2. 拆除区域设立标志、警戒线及安检员,防止无关人员进入。
3. 确保拆除过程中,拆除设备、物料安全,防止意外事故发生。
4. 加强现场安全巡查,发现安全隐患及时整改。
五、总结本次爬架拆除专项方案旨在确保拆除工作顺利进行,保障人员、设备、物料安全。
在拆除过程中,需严格按照方案执行,确保施工安全。

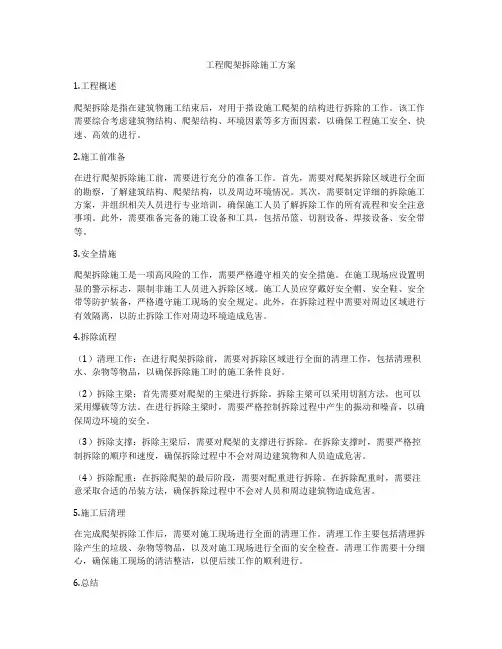

工程爬架拆除施工方案1.工程概述爬架拆除是指在建筑物施工结束后,对用于搭设施工爬架的结构进行拆除的工作。
该工作需要综合考虑建筑物结构、爬架结构、环境因素等多方面因素,以确保工程施工安全、快速、高效的进行。
2.施工前准备在进行爬架拆除施工前,需要进行充分的准备工作。
首先,需要对爬架拆除区域进行全面的勘察,了解建筑结构、爬架结构,以及周边环境情况。
其次,需要制定详细的拆除施工方案,并组织相关人员进行专业培训,确保施工人员了解拆除工作的所有流程和安全注意事项。
此外,需要准备完备的施工设备和工具,包括吊篮、切割设备、焊接设备、安全带等。
3.安全措施爬架拆除施工是一项高风险的工作,需要严格遵守相关的安全措施。
在施工现场应设置明显的警示标志,限制非施工人员进入拆除区域。
施工人员应穿戴好安全帽、安全鞋、安全带等防护装备,严格遵守施工现场的安全规定。
此外,在拆除过程中需要对周边区域进行有效隔离,以防止拆除工作对周边环境造成危害。
4.拆除流程(1)清理工作:在进行爬架拆除前,需要对拆除区域进行全面的清理工作,包括清理积水、杂物等物品,以确保拆除施工时的施工条件良好。
(2)拆除主梁:首先需要对爬架的主梁进行拆除。
拆除主梁可以采用切割方法,也可以采用爆破等方法。
在进行拆除主梁时,需要严格控制拆除过程中产生的振动和噪音,以确保周边环境的安全。
(3)拆除支撑:拆除主梁后,需要对爬架的支撑进行拆除。
在拆除支撑时,需要严格控制拆除的顺序和速度,确保拆除过程中不会对周边建筑物和人员造成危害。
(4)拆除配重:在拆除爬架的最后阶段,需要对配重进行拆除。
在拆除配重时,需要注意采取合适的吊装方法,确保拆除过程中不会对人员和周边建筑物造成危害。
5.施工后清理在完成爬架拆除工作后,需要对施工现场进行全面的清理工作。
清理工作主要包括清理拆除产生的垃圾、杂物等物品,以及对施工现场进行全面的安全检查。
清理工作需要十分细心,确保施工现场的清洁整洁,以便后续工作的顺利进行。

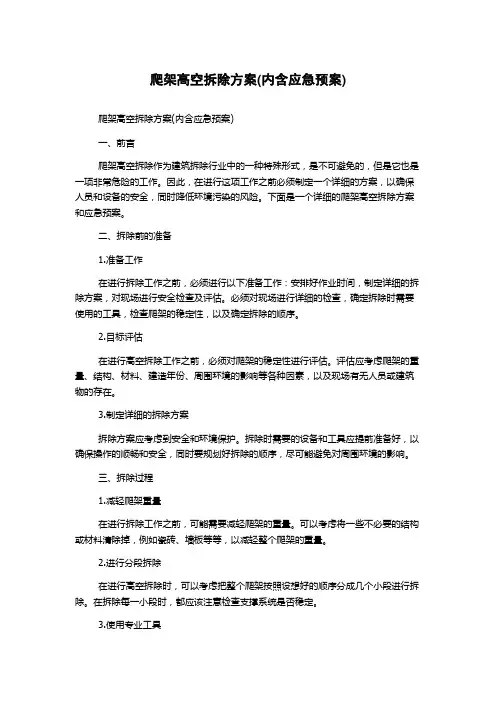

爬架高空拆除方案(内含应急预案)爬架高空拆除方案(内含应急预案)一、前言爬架高空拆除作为建筑拆除行业中的一种特殊形式,是不可避免的,但是它也是一项非常危险的工作。
因此,在进行这项工作之前必须制定一个详细的方案,以确保人员和设备的安全,同时降低环境污染的风险。
下面是一个详细的爬架高空拆除方案和应急预案。
二、拆除前的准备1.准备工作在进行拆除工作之前,必须进行以下准备工作:安排好作业时间,制定详细的拆除方案,对现场进行安全检查及评估。
必须对现场进行详细的检查,确定拆除时需要使用的工具,检查爬架的稳定性,以及确定拆除的顺序。
2.目标评估在进行高空拆除工作之前,必须对爬架的稳定性进行评估。
评估应考虑爬架的重量、结构、材料、建造年份、周围环境的影响等各种因素,以及现场有无人员或建筑物的存在。
3.制定详细的拆除方案拆除方案应考虑到安全和环境保护。
拆除时需要的设备和工具应提前准备好,以确保操作的顺畅和安全,同时要规划好拆除的顺序,尽可能避免对周围环境的影响。
三、拆除过程1.减轻爬架重量在进行拆除工作之前,可能需要减轻爬架的重量。
可以考虑将一些不必要的结构或材料清除掉,例如瓷砖、墙板等等,以减轻整个爬架的重量。
2.进行分段拆除在进行高空拆除时,可以考虑把整个爬架按照设想好的顺序分成几个小段进行拆除。
在拆除每一小段时,都应该注意检查支撑系统是否稳定。
3.使用专业工具在拆除过程中,需要使用专业设备和工具,如起重机、电钻等等。
这些工具不仅需要在拆除前正确地安装和调试,而且使用时,必须按照操作说明书的指示进行。
4.防止环境污染在进行拆除时,必须采取措施防止环境污染。
例如,在拆除过程中要控制粉尘的扩散,尽可能减少噪音的产生,以避免污染周围环境。
四、应急预案1.人员安全措施爬架高空拆除是一个高危作业,任何一点不慎都可能导致人员伤亡。
因此,必须制定完善的应急预案。
应急预案应包括以下内容:(1)在拆除之前,必须为所有工作人员提供必要的安全培训,使他们了解工作风险和安全操作技能。

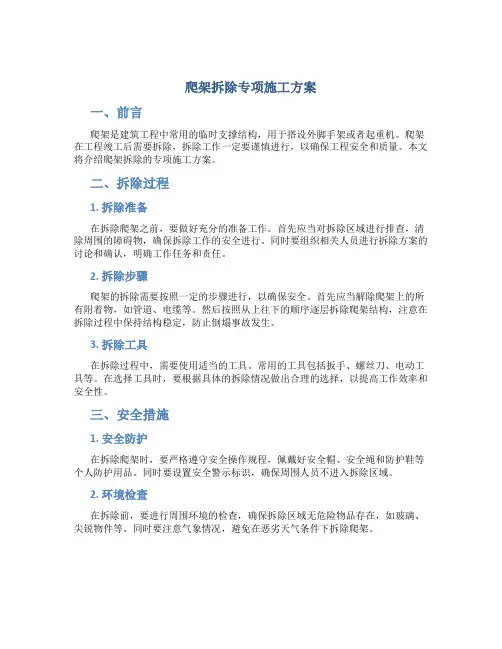

爬架拆除专项施工方案一、前言爬架是建筑工程中常用的临时支撑结构,用于搭设外脚手架或者起重机。
爬架在工程竣工后需要拆除,拆除工作一定要谨慎进行,以确保工程安全和质量。
本文将介绍爬架拆除的专项施工方案。
二、拆除过程1. 拆除准备在拆除爬架之前,要做好充分的准备工作。
首先应当对拆除区域进行排查,清除周围的障碍物,确保拆除工作的安全进行。
同时要组织相关人员进行拆除方案的讨论和确认,明确工作任务和责任。
2. 拆除步骤爬架的拆除需要按照一定的步骤进行,以确保安全。
首先应当解除爬架上的所有附着物,如管道、电缆等。
然后按照从上往下的顺序逐层拆除爬架结构,注意在拆除过程中保持结构稳定,防止倒塌事故发生。
3. 拆除工具在拆除过程中,需要使用适当的工具。
常用的工具包括扳手、螺丝刀、电动工具等。
在选择工具时,要根据具体的拆除情况做出合理的选择,以提高工作效率和安全性。
三、安全措施1. 安全防护在拆除爬架时,要严格遵守安全操作规程,佩戴好安全帽、安全绳和防护鞋等个人防护用品。
同时要设置安全警示标识,确保周围人员不进入拆除区域。
2. 环境检查在拆除前,要进行周围环境的检查,确保拆除区域无危险物品存在,如玻璃、尖锐物件等。
同时要注意气象情况,避免在恶劣天气条件下拆除爬架。
四、质量控制1. 施工监督在拆除过程中,应设置专人进行监督,确保操作符合规范要求。
要及时发现和解决拆除过程中的安全隐患和质量问题。
2. 施工记录拆除过程应当做好详细的施工记录,包括拆除时间、人员、工具使用情况等信息。
记录可以作为事故发生时的依据,方便事后处理。
五、总结爬架拆除是建筑工程中的重要环节,需要严格按照专项施工方案进行操作。
在拆除过程中,要注重安全和质量,确保工程顺利进行。
希望本文能对爬架拆除工作有所帮助,提高工程施工的安全性和质量。
以上就是爬架拆除的专项施工方案,希望对相关人员在实际工作中有所借鉴。
爬架高空拆除施工方案背景介绍爬架是一种用于高空施工的特殊设备,通常用于建筑物外墙的维修、装饰和拆除等工作。
随着城市建设的快速发展,爬架在建筑施工中的应用越来越广泛。
本文将就爬架高空拆除施工方案进行探讨,以确保施工安全和高效进行。
拆除前准备工作在进行高空爬架拆除工作之前,需要做好以下准备工作: - 对施工区域进行详细的勘察和测量,确保拆除过程中不会对周围环境造成影响。
- 制定详细的拆除方案,包括拆除的顺序、方法、安全措施等。
- 确保爬架设备完好,并对设备进行彻底检修和保养。
拆除方案第一步:搭设安全网在进行高空拆除工作时,首先需要搭设安全网,以防止拆除过程中掉落的碎片对人员和周围环境造成伤害。
第二步:分段拆除根据拆除方案,将拆除区域分段进行拆除,确保拆除过程有序、安全。
在拆除过程中,要注意控制下落物的速度和方向,防止对周围环境造成破坏。
第三步:安全监控在拆除过程中,需要设置安全警戒线,并安排专人进行监控,确保施工人员的安全。
同时,配备紧急救援设备和人员,以应对突发情况。
安全措施•所有参与施工的人员必须进行专业培训,并佩戴相应的安全防护装备。
•施工现场必须设置明显的安全警示标识,并配备灭火器等应急设备。
•定期进行施工现场的安全检查和整改,确保施工过程中的安全。
结束语高空拆除是一项复杂的工程,需要充分的准备和严格的控制。
只有在确保安全的前提下,才能有效地完成高空拆除工作。
希望本文的方案能为相关施工人员提供参考,保障高空爬架拆除工作的顺利进行。

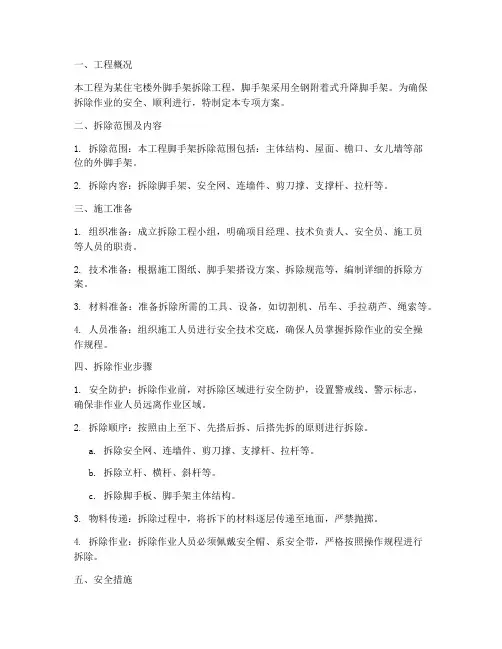

一、工程概况本工程为某住宅楼外脚手架拆除工程,脚手架采用全钢附着式升降脚手架。
为确保拆除作业的安全、顺利进行,特制定本专项方案。
二、拆除范围及内容1. 拆除范围:本工程脚手架拆除范围包括:主体结构、屋面、檐口、女儿墙等部位的外脚手架。
2. 拆除内容:拆除脚手架、安全网、连墙件、剪刀撑、支撑杆、拉杆等。
三、施工准备1. 组织准备:成立拆除工程小组,明确项目经理、技术负责人、安全员、施工员等人员的职责。
2. 技术准备:根据施工图纸、脚手架搭设方案、拆除规范等,编制详细的拆除方案。
3. 材料准备:准备拆除所需的工具、设备,如切割机、吊车、手拉葫芦、绳索等。
4. 人员准备:组织施工人员进行安全技术交底,确保人员掌握拆除作业的安全操作规程。
四、拆除作业步骤1. 安全防护:拆除作业前,对拆除区域进行安全防护,设置警戒线、警示标志,确保非作业人员远离作业区域。
2. 拆除顺序:按照由上至下、先搭后拆、后搭先拆的原则进行拆除。
a. 拆除安全网、连墙件、剪刀撑、支撑杆、拉杆等。
b. 拆除立杆、横杆、斜杆等。
c. 拆除脚手板、脚手架主体结构。
3. 物料传递:拆除过程中,将拆下的材料逐层传递至地面,严禁抛掷。
4. 拆除作业:拆除作业人员必须佩戴安全帽、系安全带,严格按照操作规程进行拆除。
五、安全措施1. 施工人员必须接受安全技术培训,掌握拆除作业的安全操作规程。
2. 拆除作业过程中,必须佩戴个人防护用品,如安全帽、安全带、防尘口罩等。
3. 拆除作业现场设专人负责安全监督,确保拆除作业安全有序。
4. 拆除作业过程中,如发现异常情况,应立即停止作业,并采取相应措施进行处理。
六、环境保护1. 拆除作业过程中,产生的废弃物应分类收集,及时清运。
2. 拆除作业现场保持整洁,减少对周边环境的影响。
七、验收1. 拆除工程完成后,由项目负责人组织相关部门进行验收。
2. 验收合格后,方可进行后续施工。
八、附则本专项方案由项目负责人负责解释,如有未尽事宜,可由项目负责人根据实际情况进行调整。

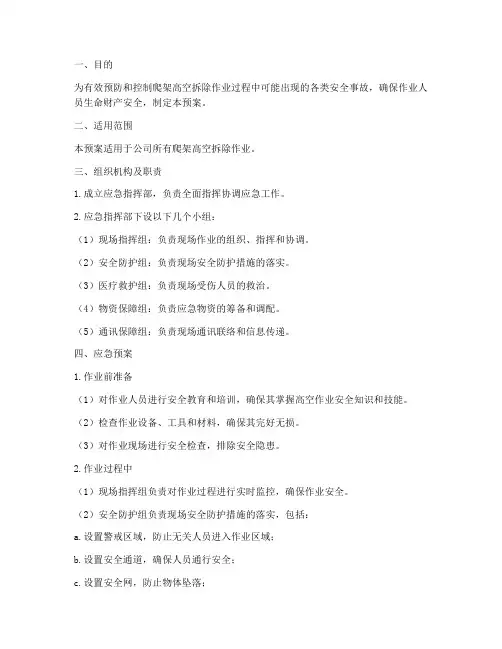

一、背景及目的为确保脚手架拆除过程中的安全,预防和减少事故发生,保障作业人员的人身安全和工程财产安全,特制定本应急预案方案。
二、适用范围本预案适用于公司所有脚手架拆除工程,包括但不限于建筑、市政、道路等领域的脚手架拆除作业。
三、组织机构及职责1. 成立脚手架拆除应急指挥部,负责整个拆除过程的应急管理工作。
2. 指挥部下设以下工作组:(1)现场指挥组:负责现场拆除作业的协调指挥,确保拆除作业安全有序进行。
(2)安全保障组:负责现场安全防护措施的实施,确保作业人员安全。
(3)救援组:负责事故发生时的救援工作,包括人员伤亡救助、设备抢修等。
(4)信息报送组:负责事故信息的收集、整理和报送。
四、预防措施1. 作业前对脚手架进行检查,确保脚手架结构完整、牢固。
2. 拆除作业人员必须经过专业培训,取得相应资格证书。
3. 作业前对作业人员进行安全技术交底,强调安全操作规程。
4. 设置安全警戒线,禁止非作业人员进入作业区域。
5. 作业现场配备必要的安全防护设施,如安全网、防护栏杆、警示标志等。
五、应急预案1. 事故发生时,现场指挥组立即启动应急预案,组织救援组进行救援。
2. 救援组立即展开救援工作,包括:(1)对伤员进行紧急救治,确保生命安全。
(2)对事故现场进行封锁,防止事故扩大。
(3)及时上报事故情况,请求相关部门支援。
3. 安全保障组对现场进行安全检查,确保拆除作业安全有序进行。
4. 信息报送组将事故情况及时上报相关部门,并做好事故善后处理工作。
六、应急响应程序1. 事故发生后,现场指挥组立即向应急指挥部报告事故情况。
2. 应急指挥部根据事故情况,启动应急预案,组织相关部门和人员开展救援工作。
3. 救援组对事故现场进行救援,确保人员伤亡最小化。
4. 事故处理后,应急指挥部组织相关部门进行事故调查,总结经验教训,完善应急预案。
七、培训与演练1. 定期对作业人员进行安全培训,提高安全意识。
2. 定期开展脚手架拆除应急演练,提高应急处置能力。

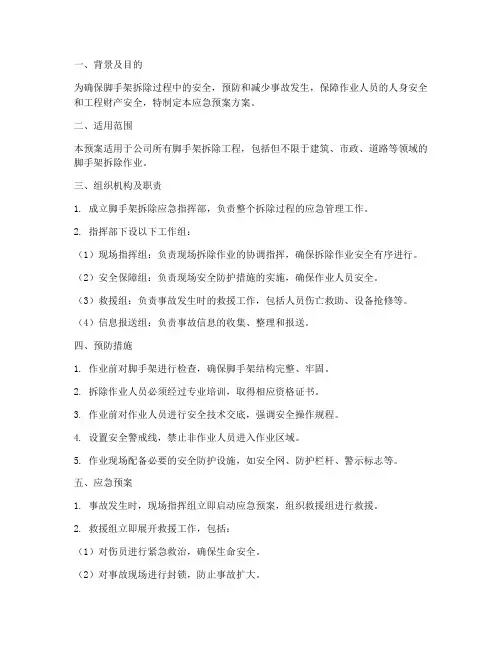

一、编制依据本预案依据《中华人民共和国安全生产法》、《建筑施工安全检查标准》等相关法律法规,结合我公司实际,特制定本预案。
二、适用范围本预案适用于公司所有使用爬架进行施工的项目,旨在提高应对爬架事故的应急救援能力,保障人员生命财产安全。
三、组织机构及职责1. 应急救援指挥部:负责应急救援工作的组织、指挥和协调。
- 指挥长:由公司总经理担任。
- 副指挥长:由公司副总经理及相关部门负责人担任。
- 成员:各部门负责人及专业技术人员。
2. 应急救援小组:负责现场应急救援的具体实施。
- 成员:安全管理人员、工程技术人员、医护人员等。
3. 现场救援组:负责现场事故处理、人员疏散、伤员救治等工作。
- 组长:由应急救援小组组长担任。
- 成员:安全员、施工员、医护人员等。
4. 后勤保障组:负责应急救援物资的调配、现场交通管制等工作。
- 组长:由应急救援小组副组长担任。
- 成员:物资管理人员、交通管理人员等。
四、应急救援程序1. 事故报告:发生爬架事故后,事故现场人员应立即向应急救援指挥部报告。
2. 启动预案:应急救援指挥部接到报告后,立即启动应急预案,组织应急救援小组赶赴现场。
3. 现场救援:现场救援组按照预案要求,开展事故处理、人员疏散、伤员救治等工作。
4. 事故调查:事故处理后,应急救援指挥部组织相关部门进行事故调查,分析事故原因,提出整改措施。
5. 恢复施工:事故原因查明,整改措施落实后,经应急救援指挥部批准,方可恢复施工。
五、应急救援措施1. 人员疏散:事故发生后,立即组织人员按照预案要求疏散至安全区域。
2. 伤员救治:现场医护人员对伤员进行初步救治,并及时送往医院。
3. 现场处理:现场救援组对事故现场进行清理,防止事故扩大。
4. 物资保障:后勤保障组及时调配应急救援物资,确保救援工作顺利进行。
六、应急演练1. 定期演练:公司每年至少组织一次爬架应急救援演练,提高员工应急处置能力。
2. 演练内容:包括事故报告、现场救援、伤员救治、物资保障等环节。

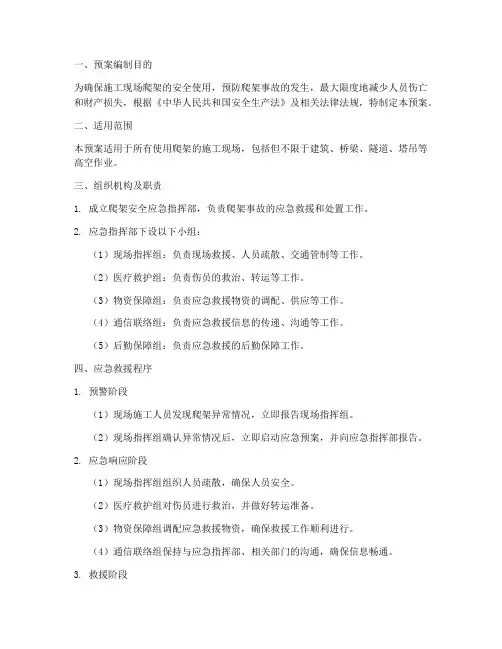

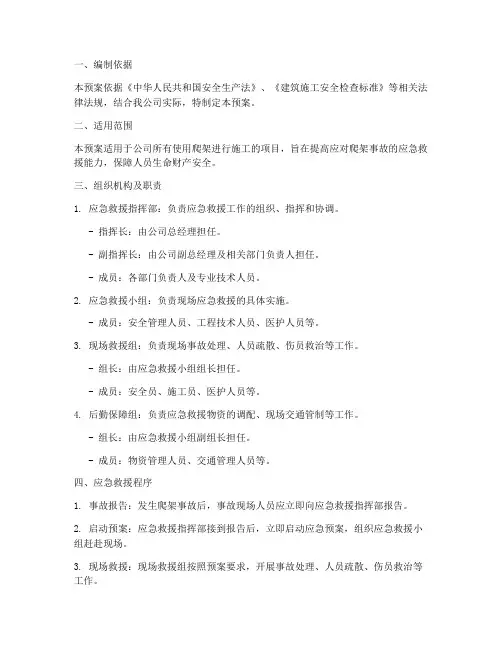

一、预案编制目的为确保施工现场爬架的安全使用,预防爬架事故的发生,最大限度地减少人员伤亡和财产损失,根据《中华人民共和国安全生产法》及相关法律法规,特制定本预案。
二、适用范围本预案适用于所有使用爬架的施工现场,包括但不限于建筑、桥梁、隧道、塔吊等高空作业。
三、组织机构及职责1. 成立爬架安全应急指挥部,负责爬架事故的应急救援和处置工作。
2. 应急指挥部下设以下小组:(1)现场指挥组:负责现场救援、人员疏散、交通管制等工作。
(2)医疗救护组:负责伤员的救治、转运等工作。
(3)物资保障组:负责应急救援物资的调配、供应等工作。
(4)通信联络组:负责应急救援信息的传递、沟通等工作。
(5)后勤保障组:负责应急救援的后勤保障工作。
四、应急救援程序1. 预警阶段(1)现场施工人员发现爬架异常情况,立即报告现场指挥组。
(2)现场指挥组确认异常情况后,立即启动应急预案,并向应急指挥部报告。
2. 应急响应阶段(1)现场指挥组组织人员疏散,确保人员安全。
(2)医疗救护组对伤员进行救治,并做好转运准备。
(3)物资保障组调配应急救援物资,确保救援工作顺利进行。
(4)通信联络组保持与应急指挥部、相关部门的沟通,确保信息畅通。
3. 救援阶段(1)现场指挥组组织人员对爬架进行紧急处理,防止事故扩大。
(2)医疗救护组对伤员进行救治,并做好转运准备。
(3)物资保障组继续调配应急救援物资,确保救援工作顺利进行。
4. 救援结束阶段(1)现场指挥组确认救援工作结束后,向应急指挥部报告。
(2)应急指挥部组织相关人员进行事故调查和处理。
五、应急保障措施1. 人员保障:加强应急救援队伍的培训,提高救援人员的业务素质和应急处置能力。
2. 物资保障:储备充足的应急救援物资,如急救包、消防器材、通讯设备等。
3. 财务保障:确保应急救援工作的资金需求,为应急救援提供有力保障。
4. 通讯保障:建立应急救援通讯网络,确保信息畅通。
六、预案修订与培训1. 预案修订:根据实际情况和法律法规的修订,定期对本预案进行修订。

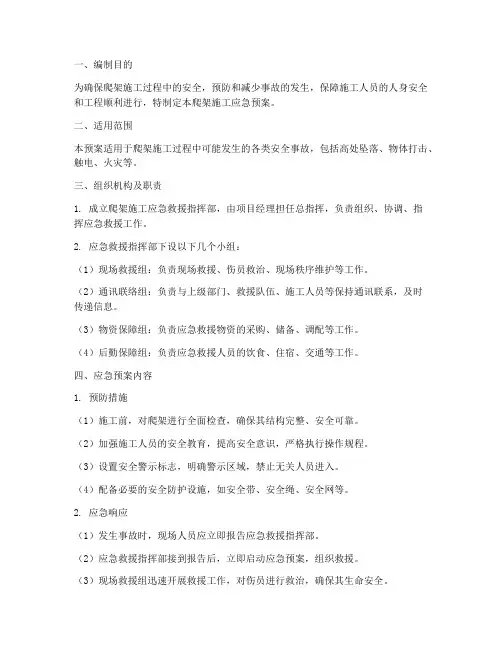

一、编制目的为确保爬架施工过程中的安全,预防和减少事故的发生,保障施工人员的人身安全和工程顺利进行,特制定本爬架施工应急预案。
二、适用范围本预案适用于爬架施工过程中可能发生的各类安全事故,包括高处坠落、物体打击、触电、火灾等。
三、组织机构及职责1. 成立爬架施工应急救援指挥部,由项目经理担任总指挥,负责组织、协调、指挥应急救援工作。
2. 应急救援指挥部下设以下几个小组:(1)现场救援组:负责现场救援、伤员救治、现场秩序维护等工作。
(2)通讯联络组:负责与上级部门、救援队伍、施工人员等保持通讯联系,及时传递信息。
(3)物资保障组:负责应急救援物资的采购、储备、调配等工作。
(4)后勤保障组:负责应急救援人员的饮食、住宿、交通等工作。
四、应急预案内容1. 预防措施(1)施工前,对爬架进行全面检查,确保其结构完整、安全可靠。
(2)加强施工人员的安全教育,提高安全意识,严格执行操作规程。
(3)设置安全警示标志,明确警示区域,禁止无关人员进入。
(4)配备必要的安全防护设施,如安全带、安全绳、安全网等。
2. 应急响应(1)发生事故时,现场人员应立即报告应急救援指挥部。
(2)应急救援指挥部接到报告后,立即启动应急预案,组织救援。
(3)现场救援组迅速开展救援工作,对伤员进行救治,确保其生命安全。
(4)通讯联络组及时向上级部门、救援队伍、施工人员等通报事故情况。
(5)物资保障组根据救援需要,及时调配应急救援物资。
(6)后勤保障组为应急救援人员提供必要的生活保障。
3. 应急处置(1)针对高处坠落事故,现场救援组应迅速采取以下措施:1)设置警戒区域,确保现场安全。
2)使用安全带、安全绳等将伤员固定在安全位置。
3)使用救援工具将伤员安全转移至地面。
(2)针对物体打击事故,现场救援组应迅速采取以下措施:1)立即组织人员疏散,确保现场安全。
2)使用救援工具将伤员安全转移至地面。
3)对伤员进行紧急救治。
(3)针对触电事故,现场救援组应迅速采取以下措施:1)立即切断电源,确保现场安全。
昆山君悦豪庭项目工程
附着式升降脚手架高空拆除方案
一、概况
昆山君悦豪庭项目外装饰工程已接近竣工,附着升降脚手架已完成外墙施工,附着升降脚手架在高空整体拆除。
特编制本方案。
二、拆除的组织人员安排
2.1、由公司指派工程负责人负责全面拆除工作。
由工程队长具体带领12名持证操作工实施。
2.2、拆除前由工程负责人进行拆除技术交底。
每天拆除上班前由施工带班进行当天拆除工作技术交底。
2.3、拆除技术交底办理好书面手续。
三、拆除现场及准备工作
3.1、划定禁入地区,设置警示标志,并有人监护。
人货电梯在拆除作业时禁止使用。
3.2、拆除前全面检查脚手架的扣件连接,连墙件支撑体系等是否符合原施工组织设计要求,有不符合的地方进行加固。
3.3、请总包方配合共同清除脚手架上的杂物。
(请各工种清理属于该工种放在架子上的物品。
)
四、拆除程序:
4.1、B楼脚手架拆除程序
4.1.1、首先连墙件层层设置,水平间距不大于3.6m。
确认连墙件设置到位后,拆除机位的同步系统、提升系统及防坠系统、防倾装置。
4.1.2、逐步交圈拆除第三步以上脚手架。
4.1.3、首先拆除24#机位东边和2#机位西边的架体。
23#机位和3#机位北边的架体采用钢丝绳从桁架底部斜拉至机位第二步竖向框架顶部。
4.1.4、将24#、1#、2#整片脚手架单独先拆除。
拆除前先将桁架固定在
建筑物北立面的4个窗洞和飘窗上,并在机位跨度的中间用钢丝绳将桁架斜拉至1#机位第二步竖向框架顶部。
脚手架从两边同时往1#机位拆除,
拆除的材料和1#机位的拆除均从飘窗处操作。
4.1.5、3#至8#机位和23#至16#机位均从3#、23#机位逐步往南边拆除。
并且纵向采用钢丝绳斜拉悬挑的桁架,拆除单一跨度斜拉加固一次,如机位跨度较大的可以增加斜拉点斜拉于建筑物的窗洞上。
材料从脚手架上传递至窗洞处进楼层。
4.1.6、由于9#至15#机位位于A楼塔吊的回转半径内,当脚手架拆除到底部桁架时,将要吊的桁架与整体脚手架分离。
分离时,由塔吊用钢丝绳吊牢要吊除的桁架,操作人员将安全带可靠地挂在机位承力架上方联系杆上,高挂低用,方可进行分离作业。
在断口必须用连墙件将要吊装的桁架与建筑物可靠联结。
4.1.7、确认塔吊安全吊牢已分离的桁架后,先拆除已分离桁架处的机位承力架斜拉杆,然后再拆除已分离桁架处的连墙件,最后用塔吊运到地面解体。
4.2、A楼脚手架拆除程序
4.2.1、首先连墙件层层设置,水平间距不大于3.6m。
确认连墙件设置到位后,拆除机位的同步系统、提升系统及防坠系统、防倾装置。
4.2.2、逐步拆除脚手架。
4.2.3、当脚手架拆除到底部桁架时,将要吊的桁架与整体手架分离。
分离时,操作人员将安全带可靠地挂在承力架上方联系杆上,高挂低用。
在断口必须用连墙件将要吊装的桁架与建筑物可靠联结。
4.2.4、由塔吊用钢丝绳吊牢要吊除的桁架的承力架。
4.2.5、确认塔吊安全吊牢已分离的桁架后,先拆除已分离桁架处的承力架斜拉杆,然后再拆除已分离桁架处的硬拉结,最后用塔吊运到地面解体。
五、拆除应遵循以下规定
5.1、拆除顺序应自上而下,按后装构件先拆,先装后拆,一步一清原则,依次进行,不得上下同时拆除作业。
严禁采用踏步式、分段、分立面拆除法。
拆下的杆件、竹笆板、安全网等应用竖直运输设备运送地面,严禁从高处向下抛掷。
运到地面的杆件、物品等应及时按品种、分规格堆放整齐,妥善保管。
5.2、连墙件必须随脚手架逐步拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
当脚手架拆至下部最后一根长立杆的高度(约
6.5m )时,在底部连墙件位置搭设临时抛撑加固后,再拆除连墙件。
抛撑采用通长钢管与脚手架可靠连接,与地面的倾角在45度~60大于度之间,连接点中心至主节点的距离不应大于300mm 。
抛撑必须在与第2步立杆同时拆除。
5.3、剪刀撑不得先行拆除,应与架体同步拆除。
5.4、拆除过程中废物不得任意向外抛。
5.5、拆除的扣件和钢管,不能往下抛,及时传入楼层内,用塔吊或人货电梯运往地面。
5.6、拆除过程应保护好建筑产品,不能碰伤碰坏,如外墙、门窗等建筑产品。
5.7、操作人员应带好安全帽和安全带,穿软底胶鞋,班前不能喝酒,班前有身体不舒服不要上架子。
5.8、大风五级以上(包括五级)、大雨、夜间不得拆除作业。
说明:
1、拆除时脚手架悬臂高度大于2步,如大于2步,应增设连墙件加固。
当脚手架拆至下部最后一根长立杆的高度(约6.5m )时,在底部连墙件位置搭设临时抛撑加固,连墙件连接的立杆最后拆除;
2、当第7步、第8步脚手架拆除完毕后,方可拆除第4层连墙件;
3、当第6步、第5步脚手架拆除完毕后,方可拆除第3层连墙件;
4、当第4步、第3步脚手架拆除完毕后,方可拆除第2层连墙件;
5、当第2步脚手架拆除完毕后,
方可拆除第1层连墙件抛撑;
5.9、提升脚手架拆除时,需要气割应有动火报告并作好消防措施,配备消防器材。
5.10、当天未拆完的架体要保留扶手和挡脚杆,下班前检查周围情况,清理架子上物品,拆到一半的杆件要加固或者拆除方可下岗。
六、配合
6.1、拆除前总包方应通报工地脚手架拆除命令。
严禁其他工种在拆除时上架及工作。
严禁上拆除下工作的上、下交叉工作状态。
6.2、总包方塔吊或人货电梯应及时配合拆除运材料,当天的拆下钢管应及时运至地面,严禁过夜。
6.3、总包方塔吊应配合提升架底部桁架拆除吊运工作。
六、桁架静荷载计算
按最大吊装跨度8.8m计算:(如附图)
承力架:2个×100kg =200kg
机位立杆: 8根×12kg =96kg
丁字长立杆:6根×21kg=126kg
丁字短立杆:6根×14kg=84kg
联系杆接头:(5×7×2+2×8×2+4×2×2+4)×0.5kg=61 kg
联系杆钢管:
[(1.296×4 +2.1844×2+1.5712 )×3+(1.096×4 +2.0686×2+1.4374 )×1+(1.196×4 +2.1247×2+1.4826 )×1+0.706×12+0.596×4+1.8089×4]×3.84
=276.2kg
木脚手板:
10.2×0.8×0.35=2.86kN≈286kg
静荷载=200+96+126+84+61+276.2+286=1129.2kg
满足塔吊吊装要求。
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】
感谢您的支持与配合,我们会努力把内容做得更好!。
