水电路改造工程施工工艺及材料认识
- 格式:pptx
- 大小:14.40 MB
- 文档页数:58

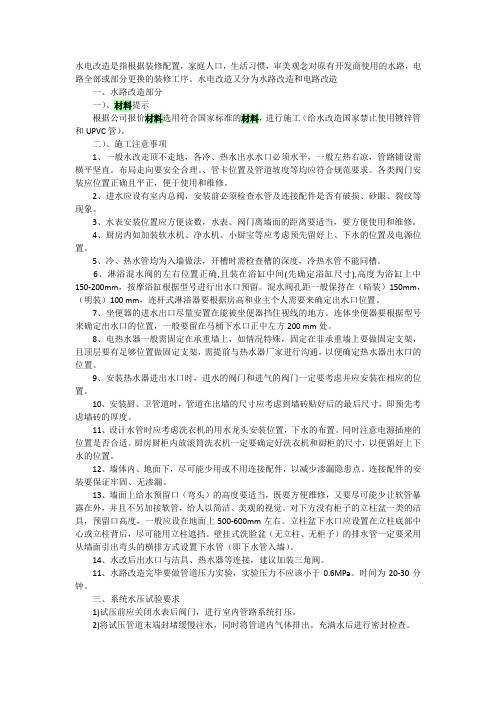

水电改造是指根据装修配置,家庭人口,生活习惯,审美观念对原有开发商使用的水路,电路全部或部分更换的装修工序。
水电改造又分为水路改造和电路改造一、水路改造部分一)、材料提示根据公司报价材料选用符合国家标准的材料,进行施工(给水改造国家禁止使用镀锌管和UPVC管)。
二)、施工注意事项1、一般水改走顶不走地,各冷、热水出水水口必须水平,一般左热右凉,管路铺设需横平坚直。
布局走向要安全合理。
、管卡位置及管道坡度等均应符合规范要求。
各类阀门安装应位置正确且平正,便于使用和维修。
2、进水应设有室内总阀,安装前必须检查水管及连接配件是否有破损、砂眼、裂纹等现象。
3、水表安装位置应方便读数,水表、阀门离墙面的距离要适当,要方便使用和维修。
4、厨房内如加装软水机、净水机、小厨宝等应考虑预先留好上、下水的位置及电源位置。
5、冷、热水管均为入墙做法,开槽时需检查槽的深度,冷热水管不能同槽。
6、淋浴混水阀的左右位置正确,且装在浴缸中间(先确定浴缸尺寸),高度为浴缸上中150-200mm,按摩浴缸根据型号进行出水口预留。
混水阀孔距一般保持在(暗装)150mm,(明装)100 mm,连杆式淋浴器要根据房高和业主个人需要来确定出水口位置。
7、坐便器的进水出口尽量安置在能被坐便器挡住视线的地方。
连体坐便器要根据型号来确定出水口的位置,一般要留在马桶下水口正中左方200 mm处。
8、电热水器一般需固定在承重墙上,如情况特殊,固定在非承重墙上要做固定支架,且顶层要有足够位置做固定支架,需提前与热水器厂家进行沟通,以便确定热水器出水口的位置。
9、安装热水器进出水口时,进水的阀门和进气的阀门一定要考虑并应安装在相应的位置。
10、安装厨、卫管道时,管道在出墙的尺寸应考虑到墙砖贴好后的最后尺寸,即预先考虑墙砖的厚度。
11、设计水管时应考虑洗衣机的用水龙头安装位置,下水的布置。
同时注意电源插座的位置是否合适。
厨房厨柜内放滚筒洗衣机一定要确定好洗衣机和厨柜的尺寸,以便留好上下水的位置。
水电路改造施工技术方案一、水路改造施工方案:(一)材料准备要求:根据公司报价材料选用符合国家标准的材料,进行施工,绝对不能使用镀锌管。
(二)水路施工方法:现在家装水路改造一般采用PP-R水管。
其连接方式主要为热熔连接。
1、操作工艺:(1)为确保安装质量,材料进货时应严格检验,其管径椭圆率应<10%,管材同一截面的壁厚偏差应<14%,内外壁应光滑、平整,无气泡、裂口、裂纹、凹陷、脱皮和严重的冷斑及明显的痕迹。
(2)管材切割:管材切割也可采用专用管剪切断:管剪刀片卡口应调整到与所切割管径相符,旋转切断时应均匀加力。
断管时,断面应同管轴线垂直、无毛刺。
(3)PP-R管的连接:可采用焊接、热熔和螺纹连接等方式。
其中热熔连接最为可靠,操作方便,气密性好,接口强度高。
连接前,应先清除管道及附件上的灰尘及异物。
管道连接采用熔接机加热管材和管件,管材和管件的热熔深度应符合要求。
连接时,无旋转地把管端插入加热套内,达到预定深度。
同时,无旋转地把管件推到加热头上加热,达到加热时间后,立即把管子与管件从加热套与加热头上同时取下,迅速无旋转地、均匀用力插入到所要求的深度,使接头处形成均匀凸缘。
在规定的加热时间内,刚熔接好的接头还可进行校正,但严禁旋转。
将加热后的管材和管件垂直对准推进时用力不要过猛,防止弯头弯曲。
连接完毕,必须紧握管子与管件保持足够的冷却时间,冷却到一定程度后方可松手。
当PP-R管与金属管件连接时,应采用带金属嵌件的PP-R 作为过渡,该管件与PP-R管采用热熔承插方式连接,与金属管件或卫生洁具的五金配件连接时,采用螺纹连接,宜以聚丙乙烯生料带作为密封填充物。
安装时,不得用力过猛,以免损伤丝扣配件,造成连接处渗漏。
(4)水管施工后,宜采用金属管卡固定,金属管卡与管道之间应采用塑料等软物隔离。
2、系统水压试验要求:(1)试压前应关闭水表后闸阀,避免打压时损伤水表。
(2)将试压管道末端封堵缓慢注水,同时将管道内气体排出。
水电施工工艺摘要:本文介绍了水电施工工艺的基本流程、重要步骤和注意事项。
水电施工是建筑工程中关键的一环,涉及到供水、排水、电气设施等方面,工艺的正确实施对于建筑的正常运行和安全至关重要。
本文旨在为施工人员提供一份全面的水电施工指南,确保施工质量和项目进展的顺利进行。
1. 简介水电施工是指在建筑工程中布置供水、排水和电气设施的过程。
它涵盖了供水管道、排水系统、电线电缆等多个方面。
水电施工工艺的正确实施直接影响到建筑工程的质量和效果。
2. 工艺流程2.1 设计阶段在水电施工的起始阶段,需要进行详细的设计工作。
设计包括通过平面图、剖面图等形式,规划和确定供水、排水和电气设施的布置位置和线路。
此阶段还需要进行必要的计量和测量工作,以确保施工过程的准确性。
2.2 材料采购与检查水电施工需要使用到大量的材料,包括管道、电线、插座等。
在施工之前,必须对所使用的材料进行检查,确保其质量符合相关标准,并且满足工程的要求。
同时,需要根据设计计划准确采购所需材料。
2.3 预埋施工在开始正式施工之前,需要进行预埋施工。
预埋施工是将供水、排水和电气设施的管线预先埋入混凝土结构中。
预埋施工需要按照设计图纸进行准确布置和安装,确保管线的畅通和安全。
2.4 开槽与穿线开槽和穿线是水电施工的重要步骤。
开槽是指在墙面或地面上切割开适当的槽口,用于埋设水管和电线。
穿线是将电线从一个位置引入另一个位置,通过空隙或箱体连接电气设备。
2.5 管道和电线敷设在完成开槽和穿线之后,施工人员需要进行管道和电线的敷设工作。
敷设工作需要遵循设计图纸的要求,保证管道和电线的正确布置和连接。
在敷设过程中,还需要注意保护好管道和电线,以免受到损坏。
2.6 排水系统安装排水系统安装是水电施工的关键步骤之一。
它包括安装下水道、检查井和排水管道等设施。
排水系统的安装需要保证其畅通和密封性,以确保建筑内的污水能够顺利排出。
2.7 电气设备安装水电施工还包括电气设备的安装工作。
水电施工工艺水电施工是建筑工程中的重要环节之一,其施工质量直接影响着建筑的使用功能和居住体验。
本文将从设计与准备、管道铺设与连接、电器安装与连接、调试与验收、质量检测与维护、安全规范与防范、施工管理与培训等方面,介绍水电施工工艺。
1.设计与准备在水电施工前,需要进行充分的设计工作。
首先,根据建筑的使用需求,确定水电系统的设计方案。
其次,绘制详细的设计图纸,包括管道布置图、电气线路图等。
同时,对施工现场进行详细的勘测,了解现场的实际情况,为施工提供基础资料。
2.管道铺设与连接管道铺设工艺是水电施工的关键环节之一。
在施工过程中,需要根据设计图纸的要求,选择合适的管材,并进行精确的测量和切割。
在管道连接时,采用正确的连接方式,如承插连接、热熔连接等,确保管道的密封性和耐久性。
同时,对管道进行固定,防止管道受压变形或位移。
3.电器安装与连接电器安装是水电施工中的另一重要环节。
在施工过程中,需要设计合理的电器线路,确保电器的正常使用和安全。
根据设计图纸,确定电器的安装位置和方式,如明装、暗装等。
在电器与管道连接时,需要注意保护电线不被损伤,同时确保电器的接地和防雷措施到位。
4.调试与验收调试和验收是水电施工的重要环节之一。
在调试过程中,需要对水电系统进行单体测试、系统调试等,确保水电系统的正常运行。
在验收时,需要依据相关标准和规范进行评估,确保水电系统的质量和安全性。
5.质量检测与维护质量检测和维护是保证水电系统长期稳定运行的关键。
在施工结束后,需要对水电系统进行通水试验、通电测试等质量检测,确保系统无渗漏、无电气故障等。
同时,定期对水电系统进行检查和维护,及时发现和处理可能出现的问题,确保系统的稳定性和安全性。
6.安全规范与防范安全规范和防范是水电施工中的重要环节之一。
在施工过程中,需要遵守相关的安全施工规范,确保施工过程的安全性和规范性。
同时,施工现场需要采取相应的安全措施,如设置安全警示标志、提供安全保险等。
家装水电改造施工流程工艺(含详细讲解)范本一:家装水电改造施工流程工艺正文:1.前期准备1.1 测量与规划1.1.1 对房屋进行准确的尺寸测量,并制定改造规划图。
1.1.2 根据改造需求,确定水电改造的范围和目标。
1.2 材料采购1.2.1 根据规划图,确定所需材料的种类和数量。
1.2.2 选择质量可靠的建材供应商,并进行采购。
2.拆除旧水电设施2.1 切断水电源2.2 拆除旧电线和插座2.3 拆除旧水管和排水管道2.4 清除旧的墙面和地面装饰材料3.布线和安装电缆3.1 根据改造规划图,制定电线布线方案。
3.2 预先预留好电线的管道和孔洞。
3.3 根据布线方案,进行电线的固定和连接。
3.4 安装插座和开关。
4.排水管道改造4.1 根据改造规划图,确定新的排水系统。
4.2 打开地面,铺设新的排水管道。
4.3 连接新的下水道,并进行测试。
4.4 封住地面,修复地面装饰材料。
5.水管改造5.1 根据改造规划图,确定新的供水系统。
5.2 铺设新的水管,连接到家庭自来水管道。
5.3 安装新的水龙头和其他水器具。
5.4 进行水压测试和漏水检查。
6.封顶和墙面装饰6.1 完善各项水电工程后,封顶处理。
6.2 进行墙面的抹灰处理。
6.3 进行墙面装饰,如壁纸、瓷砖等。
7.清洁和验收7.1 清洁施工区域,清除施工垃圾。
7.2 进行水电改造工程的最终检查,确保施工质量达到要求。
7.3 进行相关部门的验收,如电力部门、消防部门等。
附件:附件1:改造规划图附件2:建材清单附件3:施工现场照片法律名词及注释:1.水电改造:指对房屋的水电设施进行更新和改进的过程。
2.施工质量:指水电改造工程的技术指标和施工过程符合相关法律法规和建筑标准的程度。
3.验收:指相关部门对水电改造工程进行检查和审核,确认其符合相关法规和标准的过程。
范本二:家装水电改造施工流程工艺正文:1.准备阶段1.1 拟定水电改造计划1.1.1 对房屋的水电设施进行评估,确定需要改造的部分。
水电工程施工工艺是指在建筑施工中,对水电线路进行设计、施工、验收和维护的一系列技术规范和方法。
水电工程是建筑施工中至关重要的环节,它关系到建筑物的使用功能和安全性。
在水电工程施工过程中,应遵循一定的施工工艺,以确保工程质量。
本文将从水电工程施工的前期准备、施工过程和验收维护等方面进行详细介绍。
一、前期准备1. 设计阶段:在设计阶段,应根据建筑物的使用功能、面积和业主需求,合理规划水电线路的布局。
设计师应与施工方密切沟通,确保设计方案的合理性和可行性。
2. 材料准备:施工前应根据设计方案,准备好所需的水电材料,如电线、电缆、水管、阀门等。
材料应符合国家相关标准,具备合格证书和检测报告。
3. 施工工具:准备施工所需的各种工具,如电钻、扳手、切割机、弯管机等。
确保工具的性能良好,以确保施工进度和质量。
二、施工过程1. 水电线路布置:根据设计方案,对水电线路进行弹线确认。
水路施工时,热水管应在上,冷水管应在下;电路施工时,应确保线路横平竖直,避免交叉和折返。
2. 管道开槽:开槽时应保证槽宽和槽深符合设计要求,避免破坏建筑结构。
开槽后应立即进行防水处理,防止水分渗入管道。
3. 管道安装:管道安装应按照设计图纸进行,确保管道布局合理、牢固。
水管连接应采用焊接或法兰连接,电路连接应采用接线端子或压线帽。
4. 管道固定:管道固定应均匀,每隔40cm应有一个固定卡子。
固定卡子应固定在管道牢固的位置,避免松动和移位。
5. 线路保护:电线路应采取保护措施,如使用阻燃软管、电线保护套等。
确保线路在施工过程中不受损伤。
6. 验收测试:施工完毕后,应对水电工程进行绝缘电阻值测试、通水试验等,确保工程质量符合要求。
三、验收维护1. 验收:施工完成后,应由施工方、业主和监理方共同进行验收。
验收内容包括:水电线路布局、管道安装、设备调试等。
验收合格的工程应出具验收报告。
2. 维护:业主和使用方应定期对水电工程进行维护,如检查管道阀门、线路连接等。
水电施工工艺及施工方法摘要:水电施工是建筑工程中不可或缺的重要部分。
本文将介绍水电施工的工艺流程和常用的施工方法。
水电施工包括水、电、燃气等设备的安装和布线,涉及到管道、线路、设备的选择和安装等多个方面的内容。
正确的水电施工工艺和施工方法能够确保施工质量和安全性。
本文将着重介绍水电施工的准备工作、材料选择、施工流程以及常见问题的解决方法等。
1. 水电施工准备工作在水电施工开始之前,需要进行充分的准备工作。
首先,要对设计图纸进行仔细的研究和理解,确保对施工的要求和要点有清楚的认识。
同时,要准备好所需的材料和工具,包括管道、线缆、接头、配件等。
还要对施工区域进行清理和整理,确保施工现场的安全和整洁。
2. 水电施工材料选择在水电施工中,选择合适的材料非常重要。
材料的质量直接影响到施工的安全和耐久性。
对于水管材料,一般选择耐压、耐腐蚀的塑料管道。
电线选择要符合规范要求,要注意导线的截面积和绝缘材料的选择。
燃气管道要选择专用的燃气管道,并严格按照相关规范进行安装。
3. 水电施工流程水电施工的流程包括以下几个环节:首先是布线和管道走向的确定,要根据设计图纸确定各个设备的位置和管道、线路的走向。
其次是管道和线路的安装,要注意安装的顺序和方法,保证与周围结构的协调和无干扰。
然后是设备的安装,包括水槽、洗衣机、热水器等设备的安装和连接。
最后是施工的验收和测试,要对管道、线路进行漏水测试和绝缘测试,确保安全和正常使用。
4. 水电施工常见问题及解决方法在水电施工过程中,常常会遇到一些问题,例如管道漏水、电线断裂等。
对于管道漏水问题,检查管道连接处是否密封,若有松动应及时加固;对于电线断裂问题,检查导线是否接触良好,若有。
筑美空间水电改造施工工艺标准及施工规范一、水电改造施工工艺标准水路改造施工工艺标准:1、淋浴混水器冷热水管中心间距15cm,距地100-120cm;2、上翻盖洗衣机水口高度120cm;3、电热水器给水口高度等于层净高-电热水器固定上方距顶距离-电热水器直径-20cm;4、水盆菜盆给水口高度45-55cm;5、马桶给水口距地40cm,距马桶中心一般靠左30cm;6、拖把给水口高出池本身20cm为宜.其他给排水尺寸根据产品型号确定;7、冷热水管必须按照左热右冷顺序排列个别设备特殊要求除外;8、水路管路铺设必需横平坚直,如与电路交叉需用过桥连接,过桥连接时不得破坏原房地面;9、卫生间厨房地面不得走水路管线,需在墙面开槽暗埋,开槽高度为30cm.10、管材采用专用管剪剪断,管剪刀片卡口应调整到与所切割管径相符,旋转切断时应均匀用力,断管应垂直平整无毛刺.11、PPR管采用热熔连接方式最为可靠,接口强度大,安全性能更高;连接前,应先清除管道及附件上的灰尘及异物;连接完毕,必须紧握管子与管件保持足够的冷却时间方可松手;12、PPR、PB、PE等不同材质热熔类管材相互连接时,必需采用专用转换接头或进行机械式连接,不可直接熔接;13、旧房排水管改造时原金属管与PVC管连接部位必须特殊处理,防止处理不当,下水管渗漏水;14、室内有条件的应尽量加装给水管总控制阀,方便日后维护;如遇水表改造必需预留检修空间,且水表改后保持水平;电路施工工艺标准:1、照明控制主开关高度120-130cm,左右距毛坯门框10cm;2、普通插座高度35-40cm;3、床头双控开关高度85cm左右;4、壁挂电视电源高度根据空间大小及电视尺寸确定,一般高度为100-120cm;5、背景音乐,温控、智能照明、电器控制弱电面板高度数值参考照照明主开关,以方便控制为宜;6、禁止在墙体开长横槽走电管;承重墙易破坏结构,轻体墙长距离断筋照样会造成后患;7、无特殊情况,电线管不宜走石膏线内,易造成死弯,死线;8、管径小于25MM的PVC冷弯电管拐弯用弯管器,不能加弯头拐弯;9、走电管禁止采用三通走线,后期无法维护;10、PVC电线管铺设完毕,需用PVC胶粘结接口处;11、卫生间潮湿区域地面不宜走电管;如避免不了,地面必需整管,不可留管接头;12、电线管预先铺设完毕,固定完毕,然后用钢丝穿线13、电路走线把握“两端间最近距离走线”,禁止无故绕线,无谓增大水电改造开支且易造成人为的“死线”情况发生;14、强弱电线接线盒间距正常情况下≥20cm,地面平行间距不低于20cm,弱电电线特别是铜轴电缆必需采用多层屏蔽功能线缆;15、卫生间等电位联接端子箱不可封死16、禁止非导管电线直埋入墙、顶、地面以下;17、PVC导线管暗敷使用规格,2.5平方BV导线采用直径16MM管,4平方BV导线采用直径20MM管,保证暗敷导线管穿线后的空余量≥60%;18、保证导线连接坚固,接头不受拉力,包扎严密,导线间连接应用压接或绞接法,绞接长度不小于5.5圈,裸露电线铰接必须先用防水胶带包扎后用耐磨胶布缠绕;19、强电改造中原则上禁止单芯线缆与多芯线缆直接对接头,如无法避免,接头必需涮锡处理;20、严格遵守设计方案强弱电走线方案弹线开槽.线管长度超过15m或有两个直角弯时,应增设拉线盒或适当增大直角弯半径;暗埋管线弯路过多,铺设管路时,应按设计图纸要求及现场情况,按最近的距离铺设线路; 21、强电电源线与电话线、电视线、网线、音响线等弱电线不得穿入同一根管内;22、强电导线电管与水管、燃气、弱电电管不可同槽暗埋.23、水电改造中,强电导线线色需要分明确:相线L颜色宜用红、绿、黄三相任意色,零线N采用蓝色,保护PE线用黄绿双色线,控制线采用白色;24、电气改造中任何接线头处必需加装过线盒,直管中不可留有接线头;任何有线头接线盒不可用石膏或水泥材料封堵,加装盖板易于维护;25、电气工程施工完成后,应进行必要的检查和试验,如漏电开关的动作,各回路的绝缘电阻以及电器通电,灯具试亮、开关试控制等,检验合格后方能进行下一步工作;二、水电改造施工规范1、在水电路改造过程中,工人需穿着公司工装,带工号牌上岗施工;2、工人施工过程中不得故意绕线,添加死线,不得私自改动原有设计,如确实存在问题,需与工长和设计师沟通后更改;3、水电施工工人不得私下收取客户费用,私自增加水电路米数;4、施工完毕后工人需打扫干净施工地面,加固线管并做测电实验;5、施工完毕后工人需关闭水电路总闸;6、水电改造施工必须严格按照水电图纸施工,并依据施工工艺标准验收;7、水路打压因为8-12Pa,保持20分钟掉压≤0.05Pa为合格;。
水电改造施工工艺摘要:水电改造是指对建筑物内部的水电设备进行升级和改善,以提高设施的效率和安全性。
本文将介绍水电改造施工的工艺过程,包括施工前的准备工作、具体的改造步骤以及施工后的验收标准。
通过了解水电改造的工艺过程,可以为施工人员提供指导,确保施工的质量和效率。
一、施工前的准备工作1. 调研和规划:在进行水电改造之前,需要进行调研和规划工作。
施工人员应该对建筑物的结构、用电和用水情况进行了解,确定改造的具体方案和施工的范围。
2. 材料准备:根据改造的方案,施工人员需要准备相关的材料和设备。
这可能包括导线、插座、开关、管道等。
3. 施工计划:制定详细的施工计划,包括施工的时间表、工序和人员安排等。
确保施工的顺利进行。
二、水电改造的具体步骤1. 拆除原有设备:在进行水电改造之前,需要先拆除原有的水电设备。
这可能包括拆除旧的插座和开关、更换老化的导线和设备等。
2. 安装管线和导线:在进行水电改造的过程中,施工人员需要安装新的管线和导线。
这包括将水管和电线布线到合适的位置,并保持其平直和规整。
3. 安装插座和开关:一旦管线和导线安装完成,施工人员需要安装新的插座和开关。
确保插座和开关的位置符合实际使用需求,并进行正确的接线。
4. 连接设备:完成插座和开关的安装后,施工人员需要进行设备的连接工作。
这可能包括连接灯具、电器设备等,确保其正常工作。
5. 通电和试运行:在完成设备的连接后,施工人员需要进行通电和试运行。
在通电之前,要仔细检查线路连接是否正确,确保安全。
试运行过程中,要检查设备是否正常运转,避免出现故障。
三、施工后的验收标准1. 安全性:施工后的水电设备应符合相关的安全标准。
这包括线路是否接地良好、导线是否绝缘良好等。
2. 正常使用:施工后的设备应能够正常运行。
插座和开关应该灵活可操作,并能够正常供电。
3. 设备完整:施工后的设备应完整无损。
设备表面应平整无划痕或破损。
4. 清洁整齐:施工过程中,应保持工作区域的清洁和整洁。
