工程索赔意向通知书索赔指投保人或被保险人在发生保险事故、遭受财产损失或人身伤亡以后,要求保险人履行赔偿或给付保险金义务的行为。
下面我给大家带来工程索赔意向通知书,供大家参考!工程索赔意向通知书范文一致:安徽石油分公司管道项目部:合肥油库改扩建安装工程从 20xx 年月 8 日开工于 20xx 年 5 月 20 工程中间交。
历时 17 个月,比合同工期推迟了 13 个月。
由于合肥油库是改造安装工程,从 20xx 年 4 月以后工艺管道施工受到油库生产经营、图纸设计变更、材料供货等多方面原因的的影响,使的我施工方无法正常、连续地施工。
和业主取消了 2 台 5000M3 储罐安装,给我方带来较大的经济损失。
我方特向贵方表示费用索赔意向,期间发生了如下损失:1、施工人员 20作文13 年 4 月至 20xx 年 4 月施工功效降低索赔。
2、20xx 年 4 月至 20xx 年 4 月施工现场管理费索赔3、其他相关的企业管理费、现场经费索赔。
4、5000M3 储罐胎具、器具的制作、运输发生费用索赔。
南京金陵石化建筑安装工程有限公司6-10工程索赔意向通知书范文二致:**由于**年*月份的连续降雨引发"**"重大自然地质灾害事故。
事故发生后,项目部于*月*日上午*时许,接监理部口头通知要求工程全面停工,立即组织人员对各施工区及生活营地进行彻底的安全检查,以防灾害再次发生,造成人员伤亡。
项目部接到通知后,立即组织人员进行全面排查。
并于下午接到监理*号工程暂停指令单。
项目部于*年*月*日接监理部《关于全工地撤离施工人员的紧急通知》的通知(通字*第*号)要求:"*" 。
项目部随后上报了撤离人员进度及计划留守人员数量。
于*年*月*日接监理部《关于撤离施工人员的紧急通知》的通知 (通字*第*号) 要求:"除大坝标的抗洪抢险人员外,其余各主标 (包括营地标)的施工人员于*年*月*日前全部撤离施工现场" ,同日接到业主《关于做好人员撤离工作的紧急通知》接通知后我部认真组织在*月*日下,午将全部人员撤出工地。
合同违约通知函尊敬的先生/女士,根据我们之间签订的合同,我方作为甲方,您作为乙方,就某项业务达成了协议。
然而,我们非常遗憾地通知您,乙方已经违反了合同的规定。
根据合同的条款,我们向您发送此违约通知函。
违约事项根据合同第X条第X款,乙方承诺在合同签订后X天内提供所需材料/完成工作。
然而,到目前为止,乙方并未履行其义务。
根据我方的了解,乙方迟延交付/未完成工作的原因是由于X原因导致的。
虽然我们理解这些困难,但这并不解除乙方履行合同的义务。
合同约定根据合同的条款,双方约定了以下事项:1.甲方提供的服务/商品的详细描述;2.乙方需要提供的材料/完成的工作;3.付款方式及金额;4.合同履行的时间要求;5.违约责任和补偿规定。
违约责任和补偿根据合同的第X条第X款,违约方应承担以下责任和补偿:1.乙方应立即补救违约行为,并确保在X天内完成所需工作/提供所需材料;2.乙方需承担由此违约行为所造成的损失,并赔偿甲方因此所遭受的损失;3.如乙方未能在规定时间内履行义务,甲方有权解除合同并追求额外损失的赔偿。
行动要求为了解决此违约问题,我们要求乙方立即行动,并采取以下措施:1.立即完成未完成的工作/提供所需材料;2.提供详细的解释说明造成迟延的原因;3.在X天内提供书面保证,确保不再发生类似的违约行为。
结论我们希望乙方能够认真对待此违约通知函,并立即采取行动来履行合同义务。
我们对双方能够友好解决此次纠纷持开放态度,但我们将不得不采取进一步的法律行动来保护我们的权益。
请注意,此通知函不构成法律建议或解释,仅作为提醒和警告使用。
如果您对此违约通知函有任何疑问,请立即与我们联系。
最后,希望我们能够就此事项达成满意的解决方案,避免进一步的争议和法律纠纷。
此致甲方代表(您的姓名)日期:YYYY年MM月DD日。

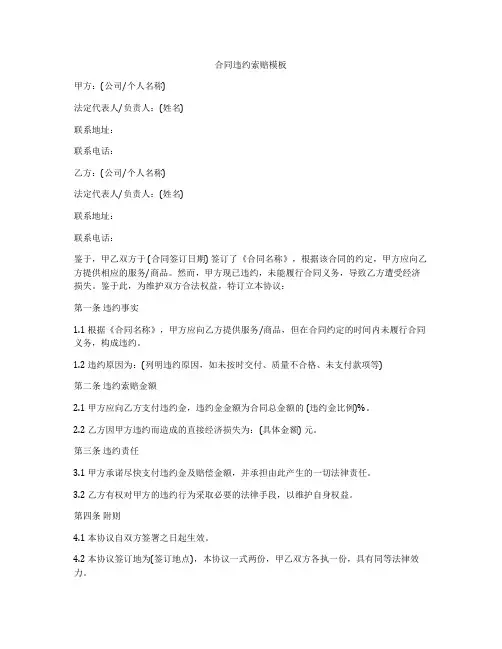

合同违约索赔模板
甲方:(公司/个人名称)
法定代表人/负责人:(姓名)
联系地址:
联系电话:
乙方:(公司/个人名称)
法定代表人/负责人:(姓名)
联系地址:
联系电话:
鉴于,甲乙双方于 (合同签订日期) 签订了《合同名称》,根据该合同的约定,甲方应向乙方提供相应的服务/商品。
然而,甲方现已违约,未能履行合同义务,导致乙方遭受经济损失。
鉴于此,为维护双方合法权益,特订立本协议:
第一条违约事实
1.1 根据《合同名称》,甲方应向乙方提供服务/商品,但在合同约定的时间内未履行合同义务,构成违约。
1.2 违约原因为:(列明违约原因,如未按时交付、质量不合格、未支付款项等)
第二条违约索赔金额
2.1 甲方应向乙方支付违约金,违约金金额为合同总金额的 (违约金比例)%。
2.2 乙方因甲方违约而造成的直接经济损失为:(具体金额) 元。
第三条违约责任
3.1 甲方承诺尽快支付违约金及赔偿金额,并承担由此产生的一切法律责任。
3.2 乙方有权对甲方的违约行为采取必要的法律手段,以维护自身权益。
第四条附则
4.1 本协议自双方签署之日起生效。
4.2 本协议签订地为(签订地点),本协议一式两份,甲乙双方各执一份,具有同等法律效力。
4.3 本协议争议应通过友好协商解决,协商不成的,任何一方均有权向有管辖权的法院提起诉讼解决。
甲方:(签字)
法定代表人/负责人:(签字)
日期:年月日
乙方:(签字)
法定代表人/负责人:(签字)
日期:年月日
以上内容经双方确认无误后,特此签署。
建筑施工合同索赔格式一、前言根据XX项目建筑施工合同(以下简称“合同”)的约定,甲乙双方在平等、自愿、公平、诚信的原则基础上,共同完成了合同约定的工程。
现由于某些原因,甲乙双方在合同执行过程中产生了若干争议,为确保双方合法权益,根据《中华人民共和国合同法》、《中华人民共和国建筑法》等相关法律法规的规定,甲乙双方决定就相关争议事项进行索赔。
为确保索赔的合法性、合规性和完整性,特制定本索赔格式。
二、索赔事项1. 索赔事项一:甲方逾期支付工程款(1)事实和理由:根据合同约定,甲方应按照工程进度支付工程款。
然而,自XX年XX月XX日至索赔提出之日,甲方累计逾期支付工程款XX万元。
甲方逾期支付工程款的行为已严重违反了合同约定,给乙方造成了资金周转困难,影响了工程的正常进行。
(2)索赔金额和期限:乙方要求甲方支付逾期支付的工程款XX万元,自逾期之日起至实际支付之日止的利息XX万元。
同时,乙方要求甲方支付因逾期支付工程款而导致的额外费用XX万元。
2. 索赔事项二:甲方变更设计导致工程量增加(1)事实和理由:在合同执行过程中,甲方根据自身需要,多次变更设计,导致工程量增加。
根据合同约定,设计变更应提前征得乙方同意,并按照合同约定进行工程量的增减和价款的调整。
然而,甲方在未征得乙方同意的情况下,擅自变更设计,给乙方造成了工程量的增加和施工进度的延误。
(2)索赔金额和期限:乙方要求甲方按照合同约定支付因设计变更导致的工程量增加部分的价款XX万元。
同时,乙方要求甲方支付因设计变更导致的额外费用XX万元。
3. 索赔事项三:甲方原因导致工期延误(1)事实和理由:根据合同约定,工程竣工日期为XX年XX月XX日。
然而,由于甲方原因,如设计变更、甲方审批延误等,导致工程进度受到影响,实际竣工日期为XX年XX月XX 日。
甲方原因导致的工期延误已严重违反了合同约定,给乙方造成了人员、设备等资源的浪费。
(2)索赔金额和期限:乙方要求甲方支付因工期延误导致的额外费用XX万元,包括但不限于人员、设备等资源的浪费。
索赔函范本致:公司贵我双方经多年合作,已形成良好关系,在前期的交易合作过程中均无异议,非常愉快。
近期一批材料采购中出现部分品质不良现象,现对相关事宜告知贵方,望贵司以贵我双方利益为重,给予我司相应经济损失的赔偿,具体如下:一.订单内容:订单日期:年月日;订单号:材料名称:材料尺寸:二.材料品质问题:1.第一次回厂材料切开后,中间有裂绞,已于年月日与贵司沟通,不良材料已退,贵司也高度的重视,及时给予了很妥善处置,我方非常感谢。
2.第二次在补料后我司将产品加工成型,在贵司工艺处理后,再次出现成型工件有缺陷,严重影响品质,不能正常使用,材料再次退回贵司予以分析至今。
三.经济损失:1.直接:、、、、等多道加工,工时费、设备损耗费、辅助工具消耗费合计元;2.间接:订单无法如期交货,严重影响下游客户的正常生产,按订单额%扣款元;3.无形:严重影响我司与客户的正常合作关系。
四.综述:为保证贵我双方今后的良好合作,综上述我司要求贵司赔偿直接经济损失人民币元整;间接、无形经济不予计赔,望贵司及时受理、来复为感。
急盼函复。
有限公司年月日货物运输保险索赔函中国××××保险股份有限公司××分公司:接受××印刷设备包装有限公司(下简称××公司)委托,就××公司在贵公司投保的印刷设备××××型卫星式柔版印刷机《国内水路、陆路货物运输保险合同》理赔事宜,本律师现代表××公司向贵公司提出理赔申请,请贵公司予以受理和赔偿。
××××年××月××日,××公司与贵公司签订了《国内水路、陆路货物运输保险合同》,对××公司运往××的印刷设备××—××××型卫星式柔版印刷机投保,保险合同的内容为:保单号:××××;发票或提单号:××××;运输工具:××××、××××、××××挂、××××、××××挂;起运日期:××××年××月××日自××至××;保险金额为:××××万元;保险费率:0.2%;保险费:××××万元;保险货物项目、标记、数量及包装:印刷设备××××型卫星式柔版印刷机1台;承保条件:承包基本险,使用《国内水路、陆路货物运输保险条款》(2009年9月21日修订),每次事故绝对免赔额为损失金额的8%。
索赔意向通知书尊敬的xxx公司:我们是xxx公司的客户,写信是为了就我们最近发生的一起意外事件提出索赔意向。
根据我们的合同条款和相关法律规定,我们有权要求您赔偿我方遭受的损失。
事件经过如下:在xxxx年xx月xx日,我方在您公司购买了一台xxx产品,并按照规定方式进行了安装和使用。
然而,这台产品在xxxx年xx月xx日的xxxx地点发生了故障。
此故障导致了大量的生产停工时间、人力资源的浪费以及物质损失。
据我们初步评估,直接经济损失已超过xxxxx元。
我们理解意外事故是难以避免的,但是根据我们的合同,您有责任保证您所提供的产品的质量和使用性能。
我们购买此产品的初衷是为了提高我方生产效率和降低成本,然而由于此次故障,我们遭受了巨大的经济损失和时间浪费。
基于上述情况,我们根据合同要求您承担相应的赔偿责任。
针对此次事件,我方已经采取了以下措施:首先,我们立即停止了使用这台故障的产品,并通过备用的设备重新启动了生产。
同时,我们拍摄了故障产品的照片作为证据,并请了专业人员对这台产品进行了初步检测和评估。
为了解决此事,我们提出如下索赔要求:1. 经济损失赔偿:我们要求您赔偿我们因此次故障遭受的直接经济损失,具体金额为xxxxx元。
该金额包括了停工期间的损失、人力资源浪费以及其他与此次故障相关的费用。
2. 产品替换或修理:鉴于此次故障的原因是由于产品质量问题导致的,我们要求您提供一台全新的产品用以替代或者将故障产品进行修理,并确保修理后产品的性能符合合同要求。
我们希望您能充分认识到此次事件对我们经营和生产带来的严重影响,并与我们积极沟通解决此事。
我们相信您公司将能够主动承担责任,尽快采取积极的补救措施,以缓解我们的经济损失和时间浪费。
我们要求您在收到此信后的十个工作日内书面回复,明确您对此次索赔意向的态度以及您公司将采取的具体行动方案。
如果您对我们的索赔要求有任何疑问或者需要更多的信息,请随时与我们联系。
最后,我们希望此事能够得到妥善解决,并恢复我们之间合作的良好关系。

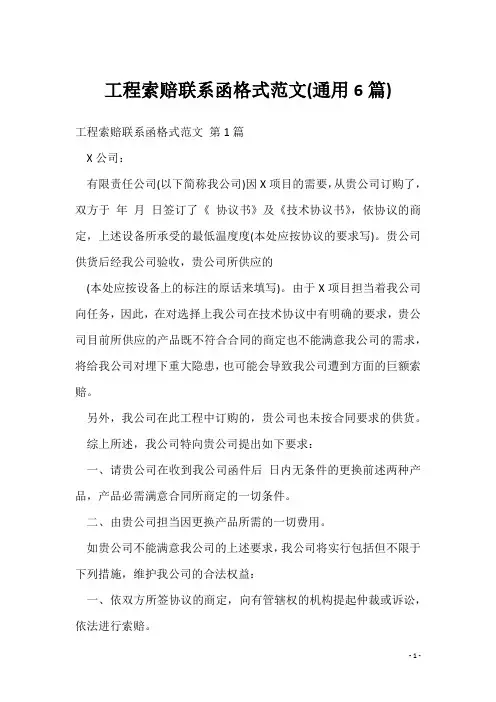

工程索赔联系函格式范文(通用6篇)工程索赔联系函格式范文第1篇X公司:有限责任公司(以下简称我公司)因X项目的需要,从贵公司订购了,双方于年月日签订了《协议书》及《技术协议书》,依协议的商定,上述设备所承受的最低温度度(本处应按协议的要求写)。
贵公司供货后经我公司验收,贵公司所供应的(本处应按设备上的标注的原话来填写)。
由于X项目担当着我公司向任务,因此,在对选择上我公司在技术协议中有明确的要求,贵公司目前所供应的产品既不符合合同的商定也不能满意我公司的需求,将给我公司对埋下重大隐患,也可能会导致我公司遭到方面的巨额索赔。
另外,我公司在此工程中订购的,贵公司也未按合同要求的供货。
综上所述,我公司特向贵公司提出如下要求:一、请贵公司在收到我公司函件后日内无条件的更换前述两种产品,产品必需满意合同所商定的一切条件。
二、由贵公司担当因更换产品所需的一切费用。
如贵公司不能满意我公司的上述要求,我公司将实行包括但不限于下列措施,维护我公司的合法权益:一、依双方所签协议的商定,向有管辖权的机构提起仲裁或诉讼,依法进行索赔。
二、向国家及有关产品质量监督管理部门投诉。
三、向国家及主要媒体披露贵公司的违约行为。
以上意见请贵公司参考。
有限责任公司年月日工程索赔联系函格式范文第2篇索赔函XX公司:我司于X年X月X日通过贵司托运一票单号为XXXX的货物(品名,重量,体积)到XX地,由于贵司操作不当导致货物丢失。
经我司(财务/选购/销售)部门核算,该货物成本为XX 元。
请贵司乐观协作我司根据合同商定赔付。
顺致商祺XXXX有限公司X年X月X日工程索赔联系函格式范文第3篇各市(州)慈善总会:我会与博润白癜风医院合作的“xx省慈善总会·博润白癜风专项基金”已于x年2月24日成立并启动。
该基金自成立以来,在全省乐观开展贫困白癜风患者救助活动,目前已救助患者超过百名。
为进一步加大对贫困白癜风患者的救助力度,扩大救助范围和救助人群,让社会各界都更加关注我省慈善事业的进展,我会特联合博润白癜风医院于x年3月至7月举办“xx省慈善总会·博润白癜风专项基金”全省行活动,届时将赴各市州进行义诊筛查活动,整个费用由该医院担当。
++++++++++++索赔意向说明书建设单位:监理单位:编写单位:日期:主送单位:++++++++++++抄送单位:++++++++++++致++++++++++++有限公司:贵方发包,由我司负责施工总承包的++++++++++++项目-++++++++++++签订施工总承包合同时间为++++++++++++年10月18日。
2018年3月10日++++++++++++冬季停工令解除,我司立即根据中标的相关图纸组织施工人员、施工材料、施工机械进场。
相关施工资源组织完成。
因建设对象功能发生改变由原规划++++++++++++变更为++++++++++++,故原有施工图不能完全满足现场施工。
经贵司与我方协商。
现场采用由设计单位负责边修改完善设计,边施工的做法。
修改完善设计从贵司与我方签订合同之日起到目前为止均在进行。
本项目正式开工日期为++++++++++++年5月2日,在此之前我方组织的施工人员、施工材料、施工机械等施工资源除拆除工程施工资源外(拆除工程工期50天),其余时间均处于停工状态。
在此期间本地建筑市场材料、人工价格受全国大环境影响,均大幅上涨,给我方造成了巨大损失。
另自2018年5月2日正式开工以来,修改完善后能指导现场施工图纸也未完全按照由参加各方确定的施工进度计划提供图纸。
我方于2018年6月29日在会议上正式提出各专业需在具体时间到位相关图纸;又在相关工程工作面出来之前,于2018年8月2日以工程联系函形式提出相关工程图纸到位时间。
原计划砌体工程在2018年8月20日开始施工,现目前未能收到可以指导砌体施工的图纸以及可以施工砌体的相关指令。
砌体工程在我方报审的总进度计划中处于关键线路。
我司将对施工人员待工、机械待工、工期延误进行索赔。
