施工进度计划
整理人尼克
网络图及横道
附件3:施工进度表
注:1、投标人应提交施工进度表,说明按招标文件要求的工期进行施工的各个关键日期。
中标后,投标人还应按合同条件有关条款的要求提交详细的施工进度计划。
2、施工进度表可采用网络图(或横道图)表示,说明计划开工日期和各分项工
程各阶段的完工日期。
3、施工进度计划应与施工组织设计相适应。
整理丨尼克
本文档信息来自于网络,如您发现内容不准确或不完善,欢迎您联系我修正;如您发现内容涉嫌侵权,请与我们联系,我们将按照相关法律规定及时处理。
铁路工程施工进度计划横道图及网络图概述本文档旨在提供铁路工程施工进度计划的横道图及网络图,以便于管理和监控工程进展。
横道图轨道施工计划1.确定施工起止时间和里程节点。
2.绘制施工区段的轨道图。
3.标注轨道施工的主要工序和里程节点。
4.使用不同颜色或线型标记持续施工、暂时中断或紧急修复的工程段。
电气线路施工计划1.根据工程要求,确定施工区段。
2.绘制施工区段的电气线路图。
3.标注电气线路施工的主要工序和区段。
4.使用不同颜色或线型标记持续施工、暂时中断或紧急修复的电气线路。
基础设施施工计划1.确定施工起止时间和工程区段。
2.绘制施工区段的基础设施图。
3.标注基础设施施工的主要工序和工程区段。
4.使用不同颜色或线型标记持续施工、暂时中断或紧急修复的基础设施。
网络图工序关系网络图1.确定铁路工程施工计划中的各工序。
2.绘制每个工序的节点,表示工序的开始和结束。
3.根据工序之间的依赖关系,绘制工序之间的箭头表示先后顺序。
4.标注关键工序和关键路径,以便管理和监控工期。
资源分配网络图1.根据铁路工程施工计划中的各工序,确定所需的人力、设备和材料资源。
2.绘制资源分配的节点,表示资源的调配情况。
3.根据资源之间的依赖关系,绘制资源之间的箭头表示调配顺序。
4.标注关键资源和关键路径,以便管理和监控资源。
结论通过铁路工程施工进度计划的横道图和网络图,可以清晰地了解工程的施工进展和资源调配情况,有助于管理和监控工程的进度和质量。
以上是本文档提供的概述和指导,供相关人员使用。

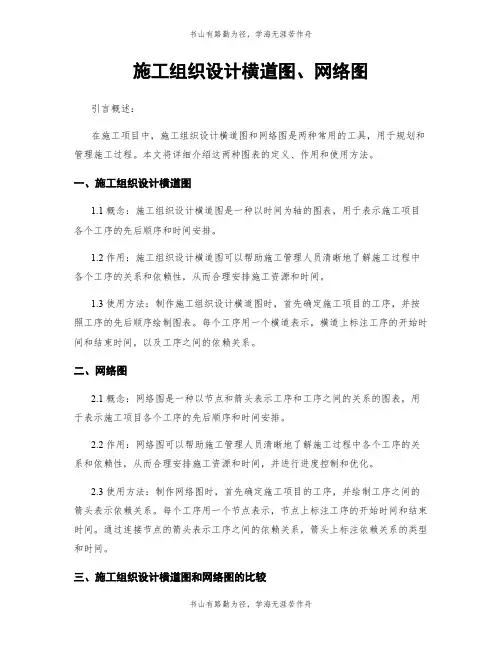

施工组织设计横道图、网络图引言概述:在施工项目中,施工组织设计横道图和网络图是两种常用的工具,用于规划和管理施工过程。
本文将详细介绍这两种图表的定义、作用和使用方法。
一、施工组织设计横道图1.1 概念:施工组织设计横道图是一种以时间为轴的图表,用于表示施工项目各个工序的先后顺序和时间安排。
1.2 作用:施工组织设计横道图可以帮助施工管理人员清晰地了解施工过程中各个工序的关系和依赖性,从而合理安排施工资源和时间。
1.3 使用方法:制作施工组织设计横道图时,首先确定施工项目的工序,并按照工序的先后顺序绘制图表。
每个工序用一个横道表示,横道上标注工序的开始时间和结束时间,以及工序之间的依赖关系。
二、网络图2.1 概念:网络图是一种以节点和箭头表示工序和工序之间的关系的图表,用于表示施工项目各个工序的先后顺序和时间安排。
2.2 作用:网络图可以帮助施工管理人员清晰地了解施工过程中各个工序的关系和依赖性,从而合理安排施工资源和时间,并进行进度控制和优化。
2.3 使用方法:制作网络图时,首先确定施工项目的工序,并绘制工序之间的箭头表示依赖关系。
每个工序用一个节点表示,节点上标注工序的开始时间和结束时间。
通过连接节点的箭头表示工序之间的依赖关系,箭头上标注依赖关系的类型和时间。
三、施工组织设计横道图和网络图的比较3.1 表示方式:施工组织设计横道图以时间轴为基础,通过横道表示工序的先后顺序和时间安排;网络图以节点和箭头表示工序和工序之间的关系。
3.2 依赖关系表示:施工组织设计横道图通过工序之间的位置关系表示依赖关系;网络图通过箭头表示工序之间的依赖关系。
3.3 使用场景:施工组织设计横道图适用于简单的施工项目,而网络图适用于复杂的施工项目,能更清晰地表示工序之间的关系和依赖性。
四、施工组织设计横道图和网络图的应用案例4.1 施工组织设计横道图应用案例:某建筑项目的施工组织设计横道图显示了各个工序的时间安排和依赖关系,帮助施工管理人员合理安排施工资源和时间,确保施工进度。
施工总进度计划横道图、网络图工程总体进度计划横道图如下所示:
工程名称:XXX业务技术用房工程
计划开工时间:2012年12月31日
计划竣工时间:2013年8月30日
序号进度安排(天)施工过程
1 30 施工准备
2 60 基础工程
3 90 主体结构工程
4 120 砌体工程
5 150 室内外装饰
6 180 装修工程
7 210 水电安装工程
8 240 工程收尾及验收
工程项目施工总进度计划网络图如下所示:
施工准备①
基础工程② 405天
主体结构工程③ 75天
砌体工程④ 60天
室内外装饰⑤ 55天
装修工程⑥ 50天
水电安装工程⑦ 30天
工程收尾及验收⑧ 5天
以上是XXX业务技术用房工程的总体进度计划。
计划从2012年12月31日开始,到2013年8月30日结束。
在这段时间内,施工准备、基础工程、主体结构工程、砌体工程、室内外装饰、装修工程、水电安装工程和工程收尾及验收都将依次进行。
为了更直观地展示进度安排,我们提供了横道图和网络图。
总进度计划、横道图、网络图、平面图基础分部工程施工进度计划表分部分项工程名称工程量计划天数施工进度备注2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40放样钉设龙门板/ 1机械开挖土方2000m34人工修整土方/ 2浇灌垫层混凝土20m3 1分中放样弹线/ 12柱基模板安装450m23地网柱基钢筋安装15t 2柱基础混凝土浇灌530m33拆模板及再次分中/ 1短柱的模板安装150m21浇灌短柱混凝土12m3 1拆模及清理基底/ 13组织基础结构验收/ 1 对基础混凝土养护/ 7基础土方回填夯实1450m33地梁模板安装430m33地梁钢筋安装11t 2地梁混凝土浇灌23m3 1主体分部工程施工进度计划表分部分工程计施工进度4项名称量划天数05 10 15 20 25 30 35 40 45 50 55 60 65 70 75 80 85 90 95 101051111512一层结构工程模板1600m2钢筋22t砼145m38二层结构工程模板1400m2钢筋20t砼135m38三层结构工程模板1400m2钢筋20t砼135m38四层结构工程模板1400m2钢筋20t砼135m38五层结构工程模板1400m2钢筋20t砼135m385六层结构工程模板1400m2钢筋20t砼135m38 七层结构工程模板1400m2钢筋20t砼135m38 屋面梯盖水箱模板200m2钢筋4t砼13m37一层填充砖墙内墙25m3、外墙18m35二层填充砖墙内墙75m3、外墙20m37三层填充砖墙内墙75m3、外墙20m37四层填充砖墙内墙75m3、外墙20m376五层填充砖墙内墙75m3、外墙20m37六层填充砖墙内墙75m3、外墙20m37七层填充砖墙内墙75m3、外墙20m37屋面栏杆栏板混凝土8m3、砌体8m38楼层栏杆栏板混凝土30m3、砌体458m310主体结构验收注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
WORD 格式可编辑专业知识整理分享广东省人大常委会机关办公楼东附楼外幕墙工程施工进度计划网络图工程标尺0102030405060708090100110120130140月2005.82005.92005.102005.112005.122006.1日2629147101316192225281471013161922252831369121518212427303691215182124273025810型材订单9 6 铝型材、钢材龙骨材料采购17 8 面板订单9 玻璃、石材、铝板等面板材料采购10 15 14 说明:总工期140天(2005.8.24~2006.1.10),工程名称后的日期为最迟开始和完成的时间。
施工部署5 3幕墙施工图设计20 7型材加工设计14 11 面板加工设计17 16幕墙性能试验设计7 5 幕墙性能试验15 1-4层幕墙龙骨材料加工15 12 5-11层幕墙龙骨加工15 11层采光天顶幕墙龙骨及面板加工15 9 5-11层幕墙面板加工18 12 20 1-4层幕墙面板加工11 7层采光顶龙骨及面板加工22 9256竣工图制作1 测量放线5 4 后埋件施工(最迟开始及结束05.8.29~05.9.25)28 9 1-2层龙骨施工(05.9.26~05.10.10)15 3-4层龙骨施工(05.10.11~05.10.24 13 )14 5-7层龙骨施工(~05.11.6 )17 1319 8-11层幕墙龙骨施工(05.11.7~05.11.22)16 8-11层面板施工(05.11.23~05.12.03)23 11 5-7层面板施工(05.12.04~05.12.13)27 10 3-4层面板施工(05.12.14~)29 9 14 1-2层面板施工淋水试清(05.12.23~验及清理,06.1.1洗验收31323337 1054 计划开工日期:2005.8.24 11层采光顶龙骨施工(05.11.7 ~05.11.17)11 21 11层采光顶面板施工(~)9 7层采光顶龙骨安装(05.11.27 ~05.12.7)24 11 7层采光顶面板施工(2005.12.8 ~05.12.15 28 )8其他零星工程30 7 竣工:2006.1.10 进度标尺0102030405060708090100110120130140WORD格式可编辑专业知识整理分享。
附件1 施工进度计划和进度网络图、施工进度横道图第一节施工进度安排1.1总工期本标段计划开工日期:2001年11月18日,计划竣工日期2004年3月9日。
计划总工期:27.7个月,比合同总工期28个月提前9天竣工。
1.2施工准备根据本工程的工程规模、特点以及业主对本工程的工期要求,本标段新七道梁隧道进、出口、竖井及风道工程施工准备期均安排1.4个月,即2001年11月18日~2002年1月1日;路基土石方工程及涵洞施工准备期为3.4个月,即2001年11月18日~2002年3月1日。
准备期内主要工作包括三通一平,即路通、电通、水通、场地平整;人员、设备的调遣;各类生产、生活设施的修建,为新七道梁隧道进口、出口、竖井以及两端路基、中桥、涵洞的施工提供充分的条件。
1.3 隧道进度总体安排根据新七道梁隧道的工程规模、特点及工期要求,综合考虑我公司的施工技术、机械设备装备水平,隧道进口、竖井、出口均作为施工作业点,竖井作业点进入正洞内拟掘进25m2的小导洞,并在正洞内全断面扩挖405m 的III类围岩,为隧道进口有导洞扩挖提高进度及保工期创造有利条件。
隧道仰拱及其填充(或铺底)、中心水沟与开挖平行作业,并保持时间间距一个月左右;隧道二次衬砌及边沟与仰拱及其填充(或铺底)、中心水沟平行作业,并保持时间间距一个月左右;隧道二次衬砌完成后,开始施工路面、侧沟及装修工程,以便缩短工期,满足本标段工期要求。
1.3.1隧道开挖及初期支护a、隧道进口段2485m(K21+440~K18+955)(其中无导洞K21+440~K20+160、有导洞K20+160~K18+955)开挖及初期支护进度计划:2002年1月1日~2003年11月30日计划工期:690个工作日进度指标(无导洞):Ⅰ类围岩45m/月Ⅱ类围岩60m/月Ⅲ类围岩120m/月Ⅳ类围岩150m/月进度指标(有导洞):Ⅰ类围岩90m/月Ⅱ类围岩120m/月Ⅲ类围岩200m/月Ⅳ类围岩220m/月b、竖井工区405m(K18+550~K18+955)导洞扩挖初期支护进度计划:2003年4月10日~2003年8月24日计划工期:135个工作日进度指标:Ⅲ类围岩90m/月c、隧道出口段1180m(K17+370~K18+550)开挖及初期支护进度计划:2002年1月1日~2002年11月15日计划工期:315个工作日进度指标:Ⅰ类围岩45m/月Ⅱ类围岩60m/月Ⅲ类围岩120m/月Ⅳ类围岩150m/月1.3.2隧道中心水沟、仰拱及其填充或铺底a、隧道进口段(K21+440~K18+550)隧道中心水沟、仰拱及其填充或铺底进度计划:2002年1月24日~2003年12月12日计划工期:678个工作日b、隧道出口段(K17+370~K18+550)隧道中心水沟、仰拱及其填充或铺底进度计划:2002年1月24日~2002年11月30日计划工期:306个工作日进度指标:受隧道开挖的影响,仰拱、铺底及中心水沟的施工进度与隧道开挖指标相同。
