构造柱模板施工工艺
- 格式:doc
- 大小:24.00 KB
- 文档页数:3

构造柱的施工工艺流程为柱是建筑结构中必不可少的一部分,它承担着承重和支撑的作用。
构造柱的施工工艺流程涉及到材料的准备、钢筋的加工、模板安装、混凝土浇筑等环节。
下面将详细介绍柱的施工流程。
一、材料准备首先,施工人员需要根据设计图纸,购买所需的施工材料。
这些材料包括混凝土、钢筋、模板、脱模剂、钢筋连接件等。
对于混凝土和钢筋材料,应该经过质量检验,确保其符合相应的标准和规范要求。
二、模板制作和安装1.按照设计图纸的尺寸要求,制作柱的模板。
模板应该具有足够的强度和刚度,能够承受混凝土的压力。
同时,模板表面应平整、光滑,以确保混凝土浇筑后得到光滑的柱体表面。
2.安装柱的模板。
首先,在地板上铺设隔离薄膜,然后固定模板支撑和脚手架,确保模板的位置准确、稳定。
三、钢筋加工和安装1.钢筋的加工包括根据设计图纸进行剪裁和弯曲等操作。
施工人员要按照图纸上的钢筋布置要求进行操作,确保钢筋的尺寸和位置准确无误。
2.安装钢筋。
根据设计要求,在模板内部安装预埋钢筋,然后使用钢筋连接件进行连接,确保钢筋之间的连接牢固。
四、施工现场的准备1.清理施工现场,保持清洁和整洁,确保施工的安全性和顺利进行。
2.搭建施工脚手架和安全网,保证施工区域的安全和施工人员的安全。
五、混凝土浇筑1.模板预处理。
在模板内部涂刷脱模剂,以防止混凝土与模板粘连。
2.砼料搅拌和运输。
将混凝土材料投入搅拌机加水搅拌,搅拌均匀后,使用搅拌车将混凝土运输至施工现场。
3.混凝土浇筑。
将混凝土均匀地倒入模板内部,施工人员在倒灌混凝土的同时观察模板内部是否有漏灌现象,并及时修正。
4.打捣和振动。
使用电动或气动捣击器进行混凝土的打捣和振动,以排除混凝土中的空气和空隙。
5.养护处理。
在混凝土浇筑完成后,对其进行养护处理,以保持适宜的温度和湿度,以促进混凝土的强度发展。
六、脱模和修整1.脱模。
混凝土的强度达到规定强度后,可进行脱模处理。
脱模时,应先拆除模板支撑和脚手架,然后逐步拆除模板。
构造柱施工工艺及注意事项构造柱施工顺序:先在构造柱留设位置上植筋,钢筋绑扎,位置一定要保证准确。
然后进行砌体砌筑,留设构造柱位置和马牙槎,最后模板支设,混凝土浇筑。
重点解释下构造柱的一些施工要点以及注意事项。
构造柱应按经确认的构造柱平面布置图进行留设。
大家都知道构造柱与砌体连接处砌成马牙槎,马牙槎先退后进,先退后进的目的是保证构造柱根部截面尺寸变大,构造柱根部与地面接触面积大,构造柱稳定性好。
马牙槎伸入墙体尺寸按60mm-80mm留设,高度不大于300mm,建议马牙槎高200——300mm。
并用切割工具将马牙槎处砌体切割成45°斜角,并打磨整平。
混凝土浇筑时容易捣实,整体观感良好。
为了保证构造柱外观质量,马牙槎应该进行吊线砌筑,保证上下一条直线。
构造柱配筋要求:构造柱纵筋与框架梁连接可以选择预留插筋(在现浇框架梁时预留插筋)、也可以后期植筋(后期在框架梁上打眼,植入插筋)。
纵向钢筋不应小于四根钢筋,箍筋采用6mm的一级钢,上下两端钢筋搭接区域箍筋要进行加密,并应沿墙高每隔500毫米,设2φ6拉结钢筋,每边伸入墙内不小于1米。
构造柱模板安装前,须清理干净落地灰和其他杂物,沿马牙槎粘贴双面胶条堵缝,防止混凝土漏浆,双面胶须弹线粘贴,保证顺直。
构造柱模板必须采用对拉螺杆固定,中间每隔600mm设置对拉螺栓。
构造柱模板一侧上端制作喇叭口,也就是混凝土浇筑口。
构造柱在浇筑混凝土之前,将模板砌体留槎处浇水湿润。
当构造柱上面有过梁的时候,过梁可以与构造柱一起浇筑,这样整体性好。
浇筑口的混凝土应与构造柱一起浇筑,小型振动棒对浇筑的混凝土进行振捣,以及橡皮锤配合敲击模板,浇筑完成后待混凝土强度达到规范要求,拆除侧模板和卸料口处模板。
模板拆除后要尽快将喇叭口混凝土剔凿掉,留喇叭口就是确保构造柱顶部混凝土密实。
构造柱施工工艺

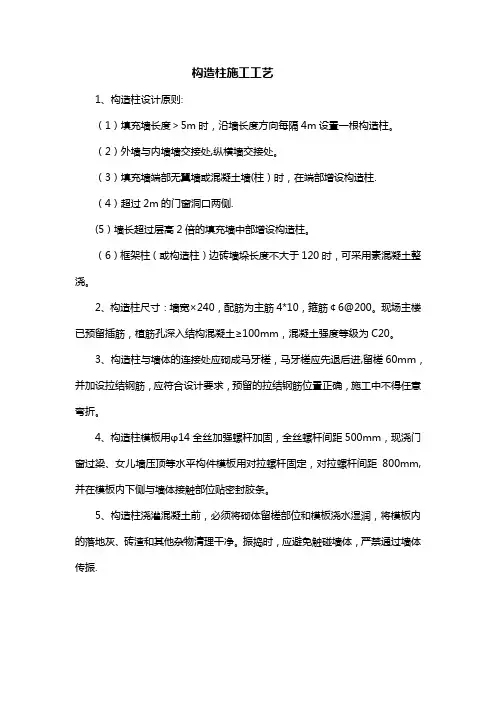

1、构造柱设计原则:
(1)填充墙长度>5m时,沿墙长度方向每隔4m设置一根构造柱。
(2)外墙与内墙墙交接处,纵横墙交接处。
(3)填充墙端部无翼墙或混凝土墙(柱)时,在端部增设构造柱.
(4)超过2m的门窗洞口两侧.
(5)墙长超过层高2倍的填充墙中部增设构造柱。
(6)框架柱(或构造柱)边砖墙垛长度不大于120时,可采用素混凝土整浇。
2、构造柱尺寸:墙宽×240,配筋为主筋4*10,箍筋¢6@200。
现场主楼已预留插筋,植筋孔深入结构混凝土≥100mm,混凝土强度等级为C20。
3、构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,留槎60mm,并加设拉结钢筋,应符合设计要求,预留的拉结钢筋位置正确,施工中不得任意弯折。
4、构造柱模板用φ14全丝加强螺杆加固,全丝螺杆间距500mm,现浇门窗过梁、女儿墙压顶等水平构件模板用对拉螺杆固定,对拉螺杆间距800mm,并在模板内下侧与墙体接触部位贴密封胶条。
5、构造柱浇灌混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其他杂物清理干净。
振捣时,应避免触碰墙体,严禁通过墙体传振.。

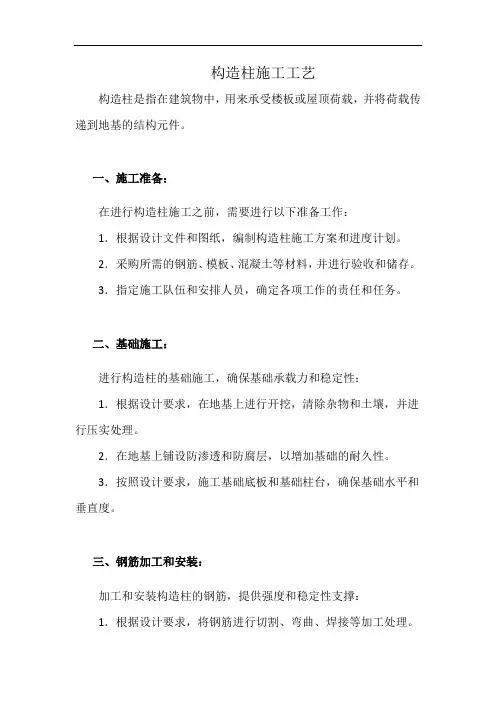

构造柱施工工艺构造柱是指在建筑物中,用来承受楼板或屋顶荷载,并将荷载传递到地基的结构元件。
一、施工准备:在进行构造柱施工之前,需要进行以下准备工作:1.根据设计文件和图纸,编制构造柱施工方案和进度计划。
2.采购所需的钢筋、模板、混凝土等材料,并进行验收和储存。
3.指定施工队伍和安排人员,确定各项工作的责任和任务。
二、基础施工:进行构造柱的基础施工,确保基础承载力和稳定性:1.根据设计要求,在地基上进行开挖,清除杂物和土壤,并进行压实处理。
2.在地基上铺设防渗透和防腐层,以增加基础的耐久性。
3.按照设计要求,施工基础底板和基础柱台,确保基础水平和垂直度。
三、钢筋加工和安装:加工和安装构造柱的钢筋,提供强度和稳定性支撑:1.根据设计要求,将钢筋进行切割、弯曲、焊接等加工处理。
2.按照构造柱图纸,将加工好的钢筋按照规定位置和间距安装在模板内。
3.通过钢筋连接件或绑扎钢丝,将钢筋固定在模板上,并保持正确的位置和间距。
四、模板搭设:搭设构造柱的模板,为混凝土浇筑提供围护和形状支撑:1.根据构造柱尺寸和形状,制作适当的木质或金属模板。
2.将模板安装在钢筋上,并采取支撑和调整措施,确保模板的稳定性和垂直度。
3.在模板内设置伸缩缝或挡板,以防止混凝土漏出或失真。
五、混凝土浇筑:进行构造柱的混凝土浇筑,为柱提供强度和稳定性:1.按照混凝土配合比,将预先调配好的混凝土运输至施工现场。
2.采用振捣机或手动振捣棒,对混凝土进行振捣,以排除空隙和保证混凝土的密实性。
3.控制浇筑过程中的混凝土高度和速度,确保混凝土填充到模板内,并避免空洞和渗漏。
六、养护和拆模:对新浇筑的构造柱进行养护和模板拆除:1.在混凝土刚浇筑后,采取适当的养护措施,如喷水、覆盖保湿等,以保持混凝土的湿润和强度的正常发展。
2.根据混凝土强度的要求,确定拆模时间,并进行小范围试验,确保混凝土达到拆模强度要求。
3.拆除模板,并检查构造柱表面是否有明显的缺陷或损坏。

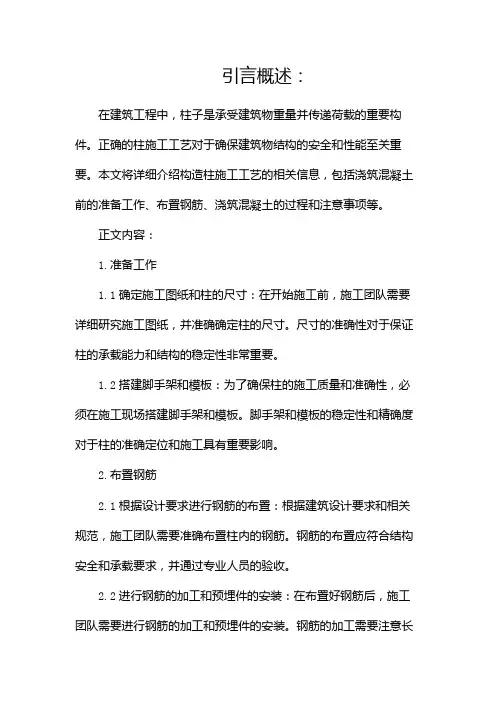

引言概述:在建筑工程中,柱子是承受建筑物重量并传递荷载的重要构件。
正确的柱施工工艺对于确保建筑物结构的安全和性能至关重要。
本文将详细介绍构造柱施工工艺的相关信息,包括浇筑混凝土前的准备工作、布置钢筋、浇筑混凝土的过程和注意事项等。
正文内容:1.准备工作1.1确定施工图纸和柱的尺寸:在开始施工前,施工团队需要详细研究施工图纸,并准确确定柱的尺寸。
尺寸的准确性对于保证柱的承载能力和结构的稳定性非常重要。
1.2搭建脚手架和模板:为了确保柱的施工质量和准确性,必须在施工现场搭建脚手架和模板。
脚手架和模板的稳定性和精确度对于柱的准确定位和施工具有重要影响。
2.布置钢筋2.1根据设计要求进行钢筋的布置:根据建筑设计要求和相关规范,施工团队需要准确布置柱内的钢筋。
钢筋的布置应符合结构安全和承载要求,并通过专业人员的验收。
2.2进行钢筋的加工和预埋件的安装:在布置好钢筋后,施工团队需要进行钢筋的加工和预埋件的安装。
钢筋的加工需要注意长度和弯曲角度的准确度,预埋件的安装需要注意位置的准确性和固定牢固度。
3.浇筑混凝土3.1混凝土的配料和搅拌:在进行柱的混凝土浇筑前,施工团队需要准备好适当的混凝土配料和搅拌设备。
混凝土配料的准确性和搅拌的充分性对于混凝土的强度和均匀性非常重要。
3.2混凝土的运输和倾倒:混凝土浇筑时需要注意运输的及时性和倾倒的均匀性。
混凝土应尽快从搅拌车或罐车中倾倒到模板中,并采取适当的方法保持均匀分布。
4.注意事项4.1控制施工进度:柱的施工需要控制好施工进度,以确保混凝土的浇筑过程顺利进行。
特别是在大型建筑工程中,施工团队应制定详细的施工计划,合理安排工人和材料供应,以避免不必要的延误。
4.2混凝土的养护:混凝土浇筑后,施工团队需要对柱进行适当的养护。
养护期间,应避免荷载和震动对柱的影响,同时注意保持适当的湿度,以确保混凝土的强度发展和抗裂性能。
4.3进行质量检查和验收:在柱施工完成后,应进行质量检查和验收。

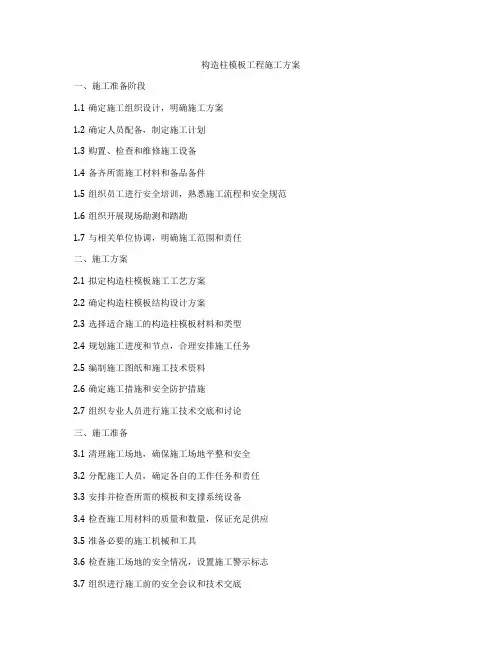

构造柱模板工程施工方案一、施工准备阶段1.1确定施工组织设计,明确施工方案1.2确定人员配备,制定施工计划1.3购置、检查和维修施工设备1.4备齐所需施工材料和备品备件1.5组织员工进行安全培训,熟悉施工流程和安全规范1.6组织开展现场勘测和踏勘1.7与相关单位协调,明确施工范围和责任二、施工方案2.1拟定构造柱模板施工工艺方案2.2确定构造柱模板结构设计方案2.3选择适合施工的构造柱模板材料和类型2.4规划施工进度和节点,合理安排施工任务2.5编制施工图纸和施工技术资料2.6确定施工措施和安全防护措施2.7组织专业人员进行施工技术交底和讨论三、施工准备3.1清理施工场地,确保施工场地平整和安全3.2分配施工人员,确定各自的工作任务和责任3.3安排并检查所需的模板和支撑系统设备3.4检查施工用材料的质量和数量,保证充足供应3.5准备必要的施工机械和工具3.6检查施工场地的安全情况,设置施工警示标志3.7组织进行施工前的安全会议和技术交底3.8确定临时用电、用水等设施并做好安全保障四、主要施工工序4.1构造柱模板安装4.1.1根据构造柱模板图纸要求,确定构造柱位置和尺寸,进行布线和标高,确保构造柱模板安装的准确性和稳固性4.1.2根据构造柱模板设计要求,选择合适的模板材料和型式,进行切割和加工4.1.3组装构造柱模板,根据结构图纸要求进行调整和加固4.1.4安装构造柱模板支撑系统,确保支撑系统牢固和稳定,符合安全要求4.1.5对构造柱模板进行验收,保证模板安装质量和准确度4.2混凝土浇筑4.2.1进行混凝土搅拌、运输和浇筑前的准备工作4.2.2准确测量构造柱模板的位置和尺寸,确保混凝土浇筑的准确性4.2.3进行混凝土浇筑过程中的振捣和养护工作4.2.4对混凝土浇筑过程中的温度、湿度等环境因素进行监测和控制,保证混凝土质量4.2.5待混凝土初凝后,拆除构造柱模板和支撑系统4.2.6对混凝土表面进行修整和养护4.2.7进行混凝土浇筑后的验收和清理工作5、施工安全与质量控制5.1严格遵守相关安全规定,做好现场安全防护工作5.2加强施工现场巡查,及时发现并排除安全隐患5.3对施工现场进行质量检查,确保施工质量符合设计要求5.4进行施工记录和资料的整理和管理5.5严格遵守环境保护法规和要求,保证施工过程中不对环境造成污染5.6积极主动与监理单位和相关部门进行沟通和配合,解决施工中遇到的问题和矛盾六、总结与完工阶段6.1对施工过程中遇到的问题和矛盾进行总结和分析6.2进行施工过程的问题回顾和经验总结,并形成施工总结报告6.3整理施工过程中的各项资料和文档,做好施工档案的归档和整理工作6.4进行施工完成验收,并办理相关手续和手续移交工作6.5清理施工现场,恢复原状6.6进行施工单位和业主代表的交流和感谢,并签署竣工单7、安全生产责任陈述本次施工项目,我们将严格遵守国家有关安全生产的法律法规,加强施工安全管理,确保施工现场安全形势稳定,杜绝一切事故隐患,确保施工质量和安全生产。
钢筋混凝土构造柱的施工工艺钢筋混凝土构造柱的施工工艺1. 概述本旨在提供钢筋混凝土构造柱的施工工艺。
钢筋混凝土构造柱是建造中重要的结构元素,承担着承载楼板和屋顶荷载的重要作用。
施工工艺的精细实施能够确保柱子的质量和安全性。
2. 材料准备2.1 混凝土料准备在施工过程中,混凝土是主要的构造材料。
合理选用混凝土材料,包括水泥、骨料、矿物掺合料等,按照设计要求进行配比。
2.2 钢筋准备钢筋是钢筋混凝土构造柱的骨架,承载着柱子的荷载。
根据设计要求,选择合适的钢筋型号和数量,并进行切割和弯曲处理。
3. 模板准备3.1 模板制作根据柱子的尺寸和形状,制作适合的模板。
模板应具备足够的强度和稳定性,能够固定混凝土和钢筋的位置。
3.2 模板安装根据施工图纸和设计要求,安装模板,并用拖缩器和螺栓固定。
确保模板的水平度和垂直度,以保证柱子施工的准确性。
4. 钢筋安装4.1 钢筋预埋根据设计要求,预埋钢筋安装在模板内,并按照施工图纸的要求进行位置调整。
4.2 焊接和连接根据设计要求,对预埋钢筋进行焊接或者连接。
焊接点应结子牢固,满足承载要求。
5. 混凝土浇筑5.1 浇筑前准备在混凝土浇筑前,需要进行充分的准备工作。
包括搭设支撑、安装导向装置、清洁模板等。
5.2 混凝土浇筑控制按照设计要求,控制混凝土的浇筑速度、均匀性和温度。
避免空洞和裂缝的浮现。
5.3 混凝土养护混凝土浇筑后,要及时进行养护。
包括喷水养护、覆盖湿布、遮阳等措施,保持适宜的湿度和温度。
6. 模板拆除根据混凝土的强度和养护情况,选择合适的时间进行模板拆除。
注意安全,避免损坏柱子。
7. 扩展内容1、附件:附件1:设计图纸附件2:施工安排表附件3:施工记录表2、法律名词及注释:(1) 钢筋混凝土结构设计规范:国家标准GB 50010-2022,规定了钢筋混凝土结构的设计要求和技术规范。
(2) 建造设计施工总承包合同:指建造工程施工总承包单位与甲方签订的合同,约定了各方的权益和责任。

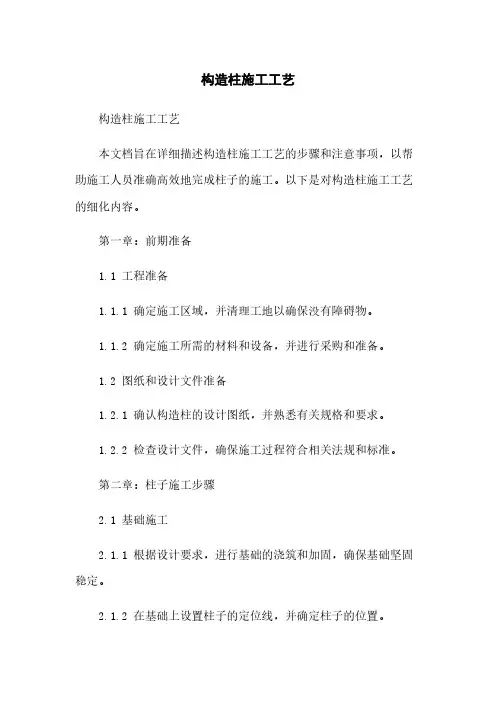

构造柱施工工艺构造柱施工工艺本文档旨在详细描述构造柱施工工艺的步骤和注意事项,以帮助施工人员准确高效地完成柱子的施工。
以下是对构造柱施工工艺的细化内容。
第一章:前期准备1.1 工程准备1.1.1 确定施工区域,并清理工地以确保没有障碍物。
1.1.2 确定施工所需的材料和设备,并进行采购和准备。
1.2 图纸和设计文件准备1.2.1 确认构造柱的设计图纸,并熟悉有关规格和要求。
1.2.2 检查设计文件,确保施工过程符合相关法规和标准。
第二章:柱子施工步骤2.1 基础施工2.1.1 根据设计要求,进行基础的浇筑和加固,确保基础坚固稳定。
2.1.2 在基础上设置柱子的定位线,并确定柱子的位置。
2.2 柱筋骨架施工2.2.1 根据设计要求,进行柱筋的制作和安装。
2.2.2 确保柱筋的间距、间隔和水平垂直度符合设计要求。
2.2.3 定位柱筋骨架,确保固定牢固,避免移位。
2.3 模板安装和调整2.3.1 根据设计要求,制作柱子的模板。
2.3.2 安装柱子的模板,确保模板的平整和稳固。
2.3.3 调整模板的水平垂直度,并进行必要的固定和支撑。
2.4 混凝土浇筑2.4.1 准备混凝土,并按照设计要求进行浇筑。
2.4.2 控制浇筑过程中的浇注速度和浇注高度,避免混凝土塌落或分层现象。
2.4.3 确保混凝土浇筑充分,避免出现空洞或缺陷。
第三章:柱子施工质量控制3.1 施工质量检查3.1.1 对柱子的尺寸、水平度、垂直度进行检查,确保符合设计要求。
3.1.2 检查柱筋的固定和间距,防止出现断筋、错位等问题。
3.1.3 检查混凝土浇筑质量,确保混凝土均匀、致密、无裂缝等问题。
3.2 施工记录和报告3.2.1 记录柱子的施工过程和施工质量检查结果。
3.2.2 编写施工报告,包括柱子的尺寸、材料、施工方法等信息。
3.2.3 如有必要,提交施工报告给相关监管部门或设计单位。
扩展内容:1. 本文档所涉及附件如下:附件1:图纸和设计文件副本。
构造柱施工工艺流程

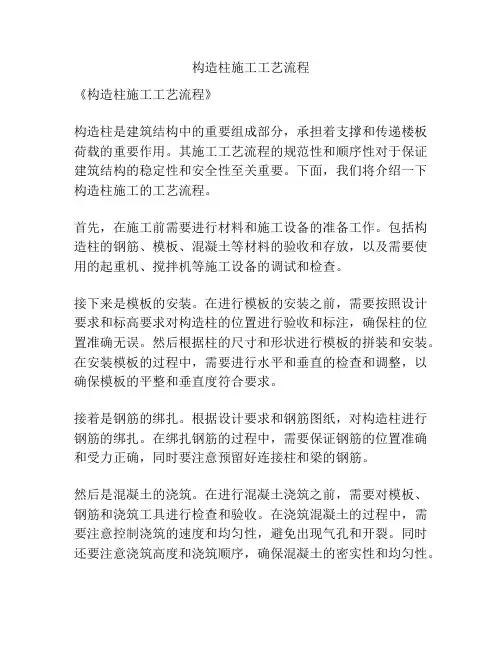

《构造柱施工工艺流程》
构造柱是建筑结构中的重要组成部分,承担着支撑和传递楼板荷载的重要作用。
其施工工艺流程的规范性和顺序性对于保证建筑结构的稳定性和安全性至关重要。
下面,我们将介绍一下构造柱施工的工艺流程。
首先,在施工前需要进行材料和施工设备的准备工作。
包括构造柱的钢筋、模板、混凝土等材料的验收和存放,以及需要使用的起重机、搅拌机等施工设备的调试和检查。
接下来是模板的安装。
在进行模板的安装之前,需要按照设计要求和标高要求对构造柱的位置进行验收和标注,确保柱的位置准确无误。
然后根据柱的尺寸和形状进行模板的拼装和安装。
在安装模板的过程中,需要进行水平和垂直的检查和调整,以确保模板的平整和垂直度符合要求。
接着是钢筋的绑扎。
根据设计要求和钢筋图纸,对构造柱进行钢筋的绑扎。
在绑扎钢筋的过程中,需要保证钢筋的位置准确和受力正确,同时要注意预留好连接柱和梁的钢筋。
然后是混凝土的浇筑。
在进行混凝土浇筑之前,需要对模板、钢筋和浇筑工具进行检查和验收。
在浇筑混凝土的过程中,需要注意控制浇筑的速度和均匀性,避免出现气孔和开裂。
同时还要注意浇筑高度和浇筑顺序,确保混凝土的密实性和均匀性。
最后是模板的拆除和保养。
在混凝土达到设计强度后,进行模板的拆除工作。
在拆除模板的同时,需要对模板进行清洁和保养,以便下次的使用。
总的来说,构造柱的施工工艺流程严谨而又复杂,需要严格按照规范和要求进行操作。
只有这样才能保证构造柱的施工质量和安全性。

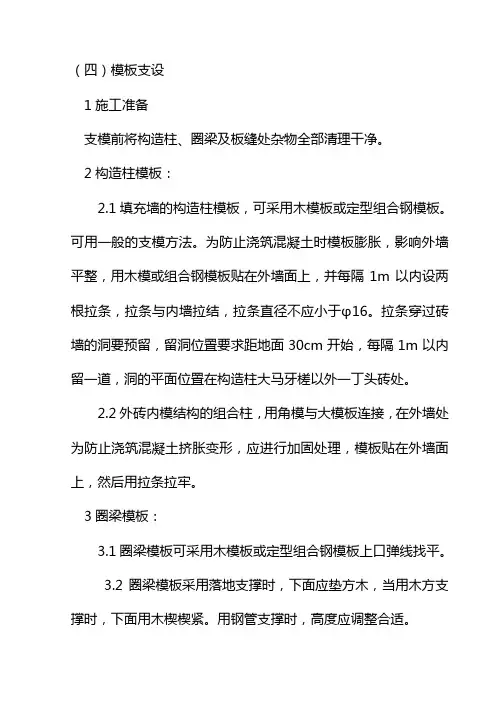

(四)模板支设1施工准备支模前将构造柱、圈梁及板缝处杂物全部清理干净。
2构造柱模板:2.1填充墙的构造柱模板,可采用木模板或定型组合钢模板。
可用一般的支模方法。
为防止浇筑混凝土时模板膨胀,影响外墙平整,用木模或组合钢模板贴在外墙面上,并每隔1m以内设两根拉条,拉条与内墙拉结,拉条直径不应小于φ16。
拉条穿过砖墙的洞要预留,留洞位置要求距地面30cm开始,每隔1m以内留一道,洞的平面位置在构造柱大马牙槎以外一丁头砖处。
2.2外砖内模结构的组合柱,用角模与大模板连接,在外墙处为防止浇筑混凝土挤胀变形,应进行加固处理,模板贴在外墙面上,然后用拉条拉牢。
3圈梁模板:3.1圈梁模板可采用木模板或定型组合钢模板上口弹线找平。
3.2圈梁模板采用落地支撑时,下面应垫方木,当用木方支撑时,下面用木楔楔紧。
用钢管支撑时,高度应调整合适。
3.3钢筋绑扎完以后,模板上口宽度进行校正,并用木撑进行定位,用铁钉临时固定。
如采用组合钢模板,上口应用卡具卡牢,保证圈梁的尺寸。
3.4砖混、外砖内模结构的外墙圈梁,用横带扁担穿墙,平面位置距墙两端24cm开始留洞,间距50cm左右。
4、质量标准5、成品保护5.1在砖墙上支撑圈梁模板时,防止撞动最上一皮砖。
5.2支完模板后,应保持模内清洁,防止掉入砖头、石子、木屑等杂物。
5.3应保护钢筋不受扰动。
6、应注意的质量问题6.1构造柱处外墙砖挤鼓变形,支模板时应在外墙面采取加固措施。
6.2圈梁模板外胀:圈梁模板支撑没卡紧,支撑不牢固,模板上口拉杆碰坏或没钉牢固。
浇筑混凝土时设专人修理模板。
6.3混凝土流坠:模板板缝过大,没有用纤维板、木板条等贴牢;外墙圈梁没有先支模板后浇筑圈梁混凝土,而是先包砖代替模板再浇筑混凝土,致使水泥浆顺砖缝流坠。
构造柱及圈梁模板施工工艺
1、总则
1.1 适用范围
适用于框架、框剪填充墙构造柱及过梁模板施工。
1.2 编制参考标准及规范
《建筑工程施工质量验收统一标准》(GB 50300—2001);
《混凝土结构工程施工质量验收规范》(GB 50204—2002);
《高层建筑混凝土结构技术规程》(JGJ 3—2002);
2、术语
2.1 定型模板:根据实施工程进行定型设计、加工制作或组合拼装模板的统称。
2.2面板:与新浇混凝土直接接触的承力板。
2.3肋:支撑面板的龙骨。
2.4背楞:增强模板刚度的横梁。
2.5对拉螺栓:连接模板承受新浇混凝土产生侧压力的专用螺栓。
2.6连接螺栓:用于定型模板间相互连接的螺栓。
3、基本规定
提前放构造柱、过梁轴线、控制线及标高;拼缝必须粘海绵条,模板加固牢固;
4、施工准备
4.1材料准备:木方、多层板、钢管、步步紧,钢管扣件、脱模剂等。
4.2机具:电锯,手提电动锯,活动扳手等。
5、质量要点
5.1施工工序:根据图纸几何尺寸配制模板安装与校正模板拆卸模板。
5.2质量要求
模板的安装支设必须符合下列规定:
(1)、模板必须有足够的承载能力、刚度、能可靠地承受浇筑混凝土的侧压力。
(2)要保证构件各部位形状尺寸和相互位置的正确。
(3)模板的拼(接)缝应严密,不得漏浆。
6、施工工艺
6.1构造柱模板安装工艺
(1)根据图纸构造柱位置,弹构造柱控制线及墙体50cm线,确定模板位置;
(2)距墙体预留马槎牙边5cm粘贴海绵条,防止漏浆。
(3)合模前将构造柱根部凿毛,并将砼浮浆及垃圾清扫干净;
(4)模板加固,用步步紧在墙体的竖向灰缝穿过,作为固定拉结,模板龙骨用50*80的方木,在穿墙及拉结时,注意对墙体保护,不得拉动墙体变形;
(5)涂刷脱模剂,按要求安装构造柱模板,加固,校正;
(6)构造柱模板根部用和构造柱砼同标号的砂浆封堵,防止模板底部漏浆;
6.2过梁模板安装工艺
(1)按要求搭设过梁脚手架;
(2)根据已弹好的墙体轴线或控制线,依次安装过梁底模、侧模,校正并加固牢固;
6.3模板拆除
(1)模板拆除前砼须达到一定强度后方可拆除。
(2)侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
(3)模板拆除时,不应对楼层形成冲击荷载。
拆除的模板和支架宜分散堆放并及时清运。
7、质量标准
7.1模板接缝处应严密,缝隙不应漏浆,应小于l.5mm。
7.2模板与混凝土的接触面应清理干净,模板隔离剂应涂刷均匀,不得漏刷或沾污钢筋。
现浇砼模板允许偏差
8、成品保护
8.1模板在楼层内堆放整齐,模板平放时要有木方垫架,不可乱堆乱放模板或在模板上堆放配件和其它物品。
8.2要保证填充墙,不得把模板支撑在墙上或立放在墙体上。
8.3不用重物冲击模板,以免振动墙体。
8.4拆除模板时,不得用大锤、撬棍硬砸猛撬,以免混凝土的变形和内部受到损伤。
9、安全环保措施
9.1施工过程要安全帽。
9.2支撑系统必须按要求进行搭设,严格进行施工前的交底和施工过程的检查。
9.3在进行上部模板加固时,要搭设脚手架或用板登,不得随意用方木简单搭设。
9.4夜间施工时,要有足够的照明。
9.5人工摆放模板时要轻拿轻放,不对得墙体进行污染或破坏。
9.6现场定时洒水清扫,零星材料或垃圾随时清理。
10、质量记录
1、模板分项工程预检记录。
2、模板分项工程质量评定资料。
