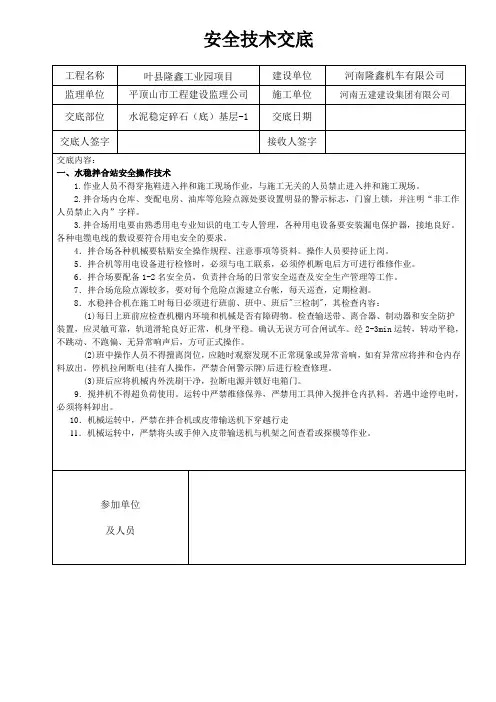

水稳层技术交底
⑴、施工准备
①测量放样
进行测量放样工作,恢复路面中线及边桩,每10m一个断面,并做好放样及标高资料的记录。

②下承层检测、复核、清理
清扫下承层表面垃圾、杂物及松散灰砂等,以确保下承层表面洁净,平整度、压实度及路拱,断面标高等各项技术指标符合规定要求。

⑵、混合料拌制
基层混合料采用集中厂拌生产,正式拌料前必须先调试好搅拌设备,使混合料的颗粒级配组成和含水量都能达到规定的要求,含水量宜高出最佳含水量+2%为宜,水泥剂量应高出+%为宜,当集料粒径级配发生变化时,应及时调整配合比。

⑶、运输
混合料采用自卸车运至施工路段,根据拌和站的生产能力及摊铺能力配合好自卸车的数量,以满足施工需要,装车时,保证车内装载高度均匀,防止发生离析,运输时采用帆布棚覆盖,防止运输过程中水分蒸发,运输车在已完成的铺筑层通过时,速度应缓慢,禁止急刹车,防止破坏表层强度。

⑷、摊铺
根据试验段确定的松铺系数、碾压遍数、最佳机械组合等技术参数进行大面积施工作业。

①混合料摊铺前下承层表面应洒适量水湿润.
②混合料运输达到工作面后,应立即进行摊铺作业,以避免混合料失水和保证混合料摊铺、碾压作业时间不超过水泥初凝时间。

③混合料摊铺严禁薄层贴补,采用两台摊铺机进行摊铺,摊铺机一前一后,按15m间距成梯队同步向前摊铺,辅道及调头车道采用单台摊铺机摊铺。

摊铺机根据现场供料情况控制行走速度,保证连续稳步前进,以保证混合料摊铺的平整度。

④混合料松铺厚度按试验路段选定的参数控制,测量人员应随时复测混合料摊铺标高。

⑤摊铺机后配备4-6人,负责消除粗细集料离析现象,铲除局部粗集料集中的“窝”,并及时用新拌制的合格混合料填补。

⑸、碾压
①混合料摊铺后,一般摊铺50m左右时即可开始碾压,作为一个碾压段,现场试验人员应立即进行混合料含水量检测,如含水量明显低于最佳含水量,施工人员应采用雾喷法补洒适量水,并通知搅拌厂适当调整用水量,以保证稳定基层在最佳含水量的状态下成型。

②为防止摊铺后的混合料水分挥发,碾压设备应紧随摊铺,及时进行碾压。

③碾压程序为:先轻后重,由边向中,由低向高,碾压时,先采用YZ14压路机稳压一遍,其速度控制在h,后轮重叠1/2轮宽;然后用YZ18的振动压路机振压4-6遍,碾压速度为h,重叠1/2轮宽;最后用YZ14轻型压路机光面。

④碾压过程中如气温高或风天基层表面易风干,可利用轮胎压路机自动喷水装置边喷水边碾压。

⑤在操作中应做到三快即快运输、快摊铺、快碾压。

以确保从向拌和机内加水拌和到碾压终了时间不宜超过3小时。

⑥重型压路机振压完成后,现场试验人员应立即进行压实度检测,如压实度不足,应及时进行补压直至达到标准要求。

⑦压实度满足要求后,再用轮胎压路机静压1-2遍,消除轮迹,达到表面平整、光洁。

⑧混合料碾压过程中,压路机应注意缓慢启动和制动,严禁在已完成的或正在碾压的路段上“调头”和急刹车,以保证稳定基层表面不受破坏。

⑨碾压过程中试验人员在现场检测混合料含水量,发现问题,反馈信息,及时纠正,检测压实度、平整度,测量人员在压实过程中,跟踪检测标高,以保证铺筑厚度。

⑹、纵、横接缝处理
①每天施工完毕时,应在施工段末端紧靠混合料放两根方木,方木高度与混合料的压实厚度相等,整平紧靠方木的混合料,高度宜高出方木几厘米,然后将混合料压实。

②重新开始基层混合料摊铺之前,将方木清除,并将下承层清理干净,重新开始摊铺混合料。

③如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,用3m直尺检测平整度,将已碾压密实且高程、平整度符合要求时末端垂直切除成与路中心线垂直的向下的断面,并清扫干净,然后摊铺机就位铺筑新的混合料并及时压实。

⑺、养生与交通控制
(1)、配电箱是否符合要求;
(2)、线路摆放、线路裸露;
(3)、用电周围要有安全警示标记;
(4)、施工作业人员戴好安全帽。

4、在高压线下施工,要注意超高机械及人员的安全。

5、建立安全岗位责任制,做到奖罚严明,对各施工人员层层签订安全生产责任书。

6、做好各项特殊作业人员及生产、管理的卫生保健工作。

7、严格执行安全检查程序,创建安全样板工地,确保安全目标的实现。

五、文明施工及环境保护措施
1、现场文明措施
A 开工前编制详细的实施性施工组织设计,绘制施工形象进度图、现场总体平面布置图,做到科学合理。

B 各种规章制度及总体平面布置图、施工形象进度图等张挂上墙,各种图纸标注规范、醒目。

C 开展文明施工,现场合理布置、有序安排,施工机具、材料、设备排放整齐,场地平整,道路、排水畅通。

D 各类公告牌、标志、标识牌内容齐全,式样规范,位置醒目。

E 对堆料场场内地面进行硬化。

现场材料分隔堆放,防止各种材料相互混淆。

对水泥等设置防雨设施和隔潮设施。

F 施工生产过程中的建筑垃圾清运到指定地点,保证施工现场整齐、干净、卫生。

G 严格按照公安、消防部门的要求设置防火措施,定期对灭火器等防火设施进行检查,保证防火设施的使用性能。

H 施工便道派专人进行养护,保证晴雨天畅通,经常维护、洒水,防止尘土飞扬,保证不影响当地群众正常生活、生产活动。

I 车辆在运料过程中,对易飞扬的物料用篷布覆盖严密,且装料适中,不得超载。

J 合理安排施工作业,在靠近居民的施工地段,夜间不安排噪音大的机械施工。

K.现场施工人员一律穿反光背心,注意车辆安全。

L.施工人员注意言行举止,文明作业,严格按照设计及施工技术规范等要求进行施工。

M.在施工现场行走要随时注意安全,在机械操作范围内禁止站人。

N.工作时不准穿裙子、高跟鞋、拖鞋或赤脚、赤膊。

O.不得在施工现场打闹玩耍,不得将家属、小孩或无关人员带入施
工现场。

2、施工工地形成良好的文化氛围
A 经常性对职工进行文化素质教育,经常性开展健康向上的文体活动,增强职工的文明意识。

B 工地设立阅报栏和宣传栏,大力宣传社会主义精神文明建设。

C 增强学技术、学文化的气氛,遵守国家法律,尊重当地的民俗,遵守地方法规。

自觉维护施工现场的社区治安,杜绝打架、酗酒、赌博等不文明行为。

D 处理好与当地群众的关系,积极开展多种形式的便民、爱民活动,搞好与驻地政府、群众的关系,积极参与当地精神文明建设,创造宽松良好的施工外部环境。
