防水混凝土施工技术交底
- 格式:doc
- 大小:27.50 KB
- 文档页数:2
防水施工技术交底
为了确保施工的顺利进行,提高施工质量和安全性,特对防水施工技术进行详细交底如下:
1、施工人员必须持有相关证书,具备一定的防水施工经验,严格按照施工图纸和规范进行操作。
2、在进行施工前,需对施工现场进行认真勘测,对施工材料和设备进行检查确认,确保施工所需的一切准备工作完备。
3、防水卷材施工时,首先要对基层的平整度和承重性进行检查,必须保证基层结实干净无杂质,并进行打磨处理,涂刷底漆。
4、根据具体情况选择适合的防水卷材,确保质量合格,符合国家标准,选择好胶水和焊接剂,并按照使用说明书正确搭配使用。
5、在进行施工过程中,严格按照防水卷材的铺贴规范进行操作,注意保持卷材的整齐平整,避免产生皱折和空鼓现象。
6、焊接接头时,需确保焊缝牢固,无漏焊现象,焊接温度和速度要适中,保证焊接质量达标。
7、在涂料防水施工中,必须选用优质的防水涂料,涂刷均匀,涂料层厚度要符合设计要求,保证防水涂料的完整性和耐久性。
8、在进行施工前,施工人员必须配备完善的防护设备,保护好自身安全,避免发生意外事故。
9、施工结束后,对施工质量进行检查验收,确保施工质量符合规范要求,对不合格部分及时整改。
以上为防水施工技术交底内容,希望施工人员严格按照要求进行操作,确保施工质量和安全。
屋面细石混凝土防水层工程技术交底
技术交底内容:
48.6.1 主控项目
48.6.1.1 细石混凝土的原材料及配合比必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样复验报告。
48.6.1.2 细石混凝土防水层不得有渗漏或积水现象。
检验方法:雨后或淋水、蓄水检验。
48.6.1.3 细石混凝土防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出层面管道的防水构造,必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
48.6.1.4 天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
48.6.2 一般项目
48.6.2.1 细石混凝土防水层应表面平整、压实抹光、不得有裂缝、起壳、起砂等缺陷。
检验方法:观察检查。
48.6.2.2 细石混凝土防水层的厚度和钢筋位置应符合设计要求。
检验方法:观察和尺量检查。
48.6.2.3 细石混凝土分格缝的位置和间距应符合设计要求。
检验方法:观察和尺量检查。
48.6.2.4 细石混凝土防水层表面平整度的允许偏差为5mm。
检验方法:用2m靠尺和楔形塞尺检查
注:①主控项目第3、4条中48.6.1.3和48.6.1.4条为“细部构造”
节。
防水工程技术交底标题:防水工程技术交底引言概述:防水工程技术交底是指在施工前,工程设计、监理、施工方等相关人员就防水工程的具体要求、施工方法、材料选用等进行详细的沟通和交流,以确保施工过程中能够达到设计要求,保证工程质量。
一、设计要求1.1 确定防水层的种类和厚度:根据工程的具体要求和使用环境,确定采用哪种防水材料以及其厚度。
1.2 确定防水层的施工方式:包括卷材铺设、涂刷、喷涂等不同的施工方式,根据具体情况选择最合适的方式。
1.3 确定防水层的连接方式:对于多层防水层或者与其他构件的连接处,需要明确连接方式,以确保防水层的连续性。
二、材料选用2.1 选择适合的防水材料:根据设计要求和使用环境,选择具有良好防水性能的防水材料,如聚乙烯膜、SBS改性沥青卷材等。
2.2 确保材料质量:对于防水材料的质量要求严格,要求有相关质量证明和检测报告。
2.3 考虑材料的耐久性和环保性:在选择防水材料时,除了防水性能外,还要考虑其耐久性和环保性,以确保工程质量和环境保护。
三、施工方法3.1 预处理基层:在施工前,需要对基层进行清理、修补等预处理工作,确保基层平整、干燥。
3.2 施工工艺控制:根据防水层的施工要求,控制施工工艺,包括温度、湿度等参数的控制,确保施工质量。
3.3 质量检验和验收:在施工过程中,要进行质量检验,确保每一个环节符合设计要求,最终进行防水工程的验收。
四、施工现场管理4.1 安全防护:在施工现场要做好安全防护工作,确保施工人员的人身安全。
4.2 施工现场卫生:保持施工现场的整洁,做好卫生管理,确保施工质量。
4.3 施工进度控制:对防水工程的施工进度进行控制,确保按时完成,避免影响工程整体进度。
五、后期维护5.1 缺陷处理:在防水工程完工后,要定期检查,及时处理防水层的缺陷,确保防水效果。
5.2 定期检测:定期对防水层进行检测,发现问题及时处理,延长防水层的使用寿命。
5.3 维护保养:做好防水层的日常维护保养工作,延长防水层的使用寿命,保证工程质量。

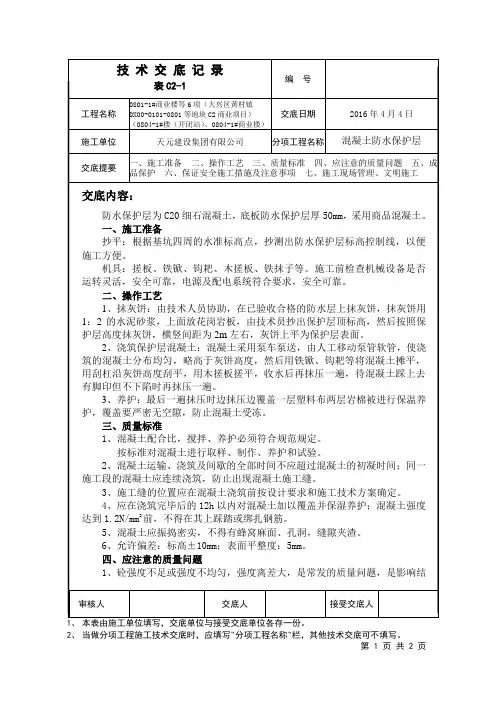

混凝土施工技术交底混凝土施工技术交底一、施工前准备1、机械和设备应检查,确保完好无损,并注意维护保养。
2、配用混凝土按照设计强度等级和塑性度浇筑,禁止使用已凝结的混凝土。
3、为减少混凝土的流失与浪费,地面应用防水薄膜或勾缝剂进行封闭,防止水分从地面渗透进入模板。
4、模板必须牢固,表面光滑平整,不得有破损或渗漏孔,并在施工前清洁。
二、混凝土配比1、应按照设计要求涵盖的强度等级和塑性度选用合适的水泥品种及用量,按照规定比例搭配配合料。
2、凡在施工过程中经过合理的试验和分析得出强度等级不变、塑性度提高或缩小,应报请设计单位更改设计混凝土比例或分类。
3、在浇筑混凝土前要进行试块的预警,并取样检测当前的混凝土强度是否符合设计要求。
三、混凝土的搅拌1、搅拌设备应按照要求进行加油、检修、维护以及时排除故障。
2、搅拌时间不应过长,一般不得超过两分钟,以防止混凝土结块、水分蒸发和出现缩孔现象。
3、混凝土的搅拌过程中,应根据现场温度和湿度决定搅拌水的使用量,控制混凝土塑性和流动性。
4、当需要在混合搅拌过程中添加减水剂、缓凝剂、加快剂、颜料等混凝土添加剂时,应按规定用量添加,不能超过正常添加剂的比例。
四、浇筑混凝土1、摆料时应当与模板紧贴,不得出现渗漏现象,搬移距离应该适当不过远离现场,并保证混凝土不分层,可达均匀分布。
2、浇筑混凝土层数应符合设计要求,每层混凝土浇筑厚度不应超过0.5m,低于200mm的墙体直接用小型混凝土泵浇注。
3、在整个施工过程中需要用扁担对混凝土进行立面振捣或外露式振动;平面如道路或大平板则需要采用内外震动器进行振捣。
4、混凝土浇注厚度达到设计要求后,在杆件间和柱等约束部位要进行钢筋混凝土连接。
五、养护混凝土1、施工后混凝土应该及时覆盖,防止阳光、雨水等对其影响,并进行养护。
2、按要求进行混凝土养护,养护时间不得少于30天,严格监控内部温度、湿度,避免干裂、龟裂的发生。
3、养护方案应该写在施工日志中,并进行紧密的跟进与检测。
混凝土工程技术交底(水池)混凝土工程技术交底(水池)引言概述:混凝土工程技术交底在水池工程中起着至关重要的作用。
水池工程是一项涉及水利、建筑、材料等多个领域的工程,混凝土作为水池工程中最常用的建筑材料之一,其施工技术交底显得尤为重要。
本文将从混凝土浇筑、防渗处理、抗渗性能、固化养护和验收等五个方面对混凝土工程技术交底进行详细阐述。
一、混凝土浇筑1.1 确定浇筑工艺:根据水池的设计要求和结构特点,确定混凝土浇筑的工艺,包括浇筑顺序、浇筑方法等。
1.2 保证混凝土质量:严格按照设计要求配合混凝土原材料,控制水灰比和配合比,确保混凝土质量达标。
1.3 控制浇筑温度:在夏季高温或冬季低温时,采取相应的措施控制混凝土的浇筑温度,避免出现裂缝等质量问题。
二、防渗处理2.1 表面处理:在混凝土水池内表面进行防渗处理,如刷涂防水涂料或搭设防水层。
2.2 接缝处理:对混凝土水池的接缝处进行密封处理,确保接缝不会渗水。
2.3 检测防渗效果:在防渗处理完成后,进行水压试验或渗透率测试等检测工作,以确保防渗效果符合设计要求。
三、抗渗性能3.1 混凝土密实性:混凝土水池的抗渗性能与混凝土的密实性密切相关,需采取措施确保混凝土的密实性。
3.2 抗渗材料选择:在混凝土水池的设计中,选择抗渗性能好的混凝土原材料,如高性能混凝土、添加剂等。
3.3 抗渗性能测试:在施工完成后,进行抗渗性能测试,如渗透性试验、压力测试等,以验证混凝土水池的抗渗性能。
四、固化养护4.1 养护时间:混凝土水池浇筑完成后,需进行养护工作,保持水泥水化反应的正常进行,养护时间一般为28天。
4.2 养护温度:控制养护温度,避免混凝土水池过早干燥或过度潮湿,影响混凝土的强度和耐久性。
4.3 养护方式:采取适当的养护方式,如覆盖湿布、喷水保湿等,确保混凝土水池养护效果良好。
五、验收5.1 验收标准:根据设计要求和相关规范,对混凝土水池进行验收,包括外观质量、抗渗性能等方面。
工程名称 施工单位交底部位 基础 工序名称防水内容提要防水施工的施工准备、施工程序、节点做法和施工质量控制。
项目(专业) 交底人 接受交底人(5) 大面施工本工程采用热熔法施工。
卷材长边搭接宽度为100mm ,短边搭接长度100mm ,相邻两幅卷材的接缝要错开1/3幅宽,尽量减少短边搭接。
(1)平面卷材施工时,先把卷材按位摆正,点燃喷灯(喷灯嘴距卷材0.3m 左右),用喷灯加热卷材至表面熔融至黑色且不成滴流淌为宜,不得过分加热或烧穿卷材;然后,向前滚铺,加热要均匀,滚压时不要卷入空气和异物,要求压实、压平,在卷材未冷却前,用抹子把边封好,再用喷灯均匀细致地把接缝封好,搭接部位以溢出热熔沥青为度;特别注意边缘和复杂部位,以防翘边。
(2)铺贴立墙卷材,自下而上进行,为便于操作,卷材长度根据立墙实际高度裁段铺贴。
平、立面处交叉搭接,接缝留在平面上,距立面不小于600mm 。
在进行底板外永久性砖墙(砖模)立面卷材施工时,上端卷材甩槎30cm ,便于以后地下室外墙防水卷材的搭接施工。
(6)保护层,底板上防水采用50厚C20细石砼作为保护层;地下室外墙采用粘结剂粘结50厚挤塑聚苯板保护层,地下室顶板防水采用70厚C20细石砼作为保护层。
三、节点做法1、外防外贴法施工节点做法:外防外贴法是在混凝土底板和结构墙体施工缝以下部分浇筑前,先在墙体或基工程名称 施工单位交底部位 基础 工序名称防水内容提要防水施工的施工准备、施工程序、节点做法和施工质量控制。
项目(专业) 交底人 接受交底人梁外侧的垫层上砌筑永久性保护墙,同时做为混凝土底板外模,即砖模。
(1)先浇筑混凝土垫层,垫层宽出永久性保护墙100mm 。
(2)在底板外侧,用M5水泥砂浆砌筑宽度120mm 厚的永久性保护墙,墙的高度不小于结构底板厚度+120mm 。
在砌砖模时,注意留出找平层、防水层和保护层的厚度。
(3)防水做好后,在砖模顶砌一匹砖加以保护。
(4)在垫层和永久性保护墙上抹1:2.5水泥砂浆找平层,转角处抹成圆弧形。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍和交代混凝土工程施工的技术要求、施工工艺和注意事项。
这项工作的目的是确保施工人员对混凝土工程施工的要求有清晰的理解,从而保证施工质量和工程安全。
本文将从五个方面详细阐述混凝土工程施工技术交底的内容。
一、施工前准备1.1 施工图纸的认真阅读和理解:施工人员应仔细阅读施工图纸,了解混凝土工程的结构、尺寸和要求,以便正确施工。
1.2 施工材料的准备:施工人员需要了解所使用的混凝土材料的性能和规格要求,并按照施工图纸和设计要求准备好相应的材料。
1.3 施工设备和工具的检查和调试:施工人员应检查和调试混凝土搅拌机、输送泵、模具等施工设备和工具,确保其正常运行和使用。
二、混凝土浇筑2.1 浇筑前的准备工作:施工人员应按照施工图纸和设计要求,做好浇筑前的准备工作,包括搭建脚手架、安装膨胀节、布置防水层等。
2.2 混凝土的配制和搅拌:施工人员应按照设计配合比,准确称量水泥、砂、石和掺合料,并将其放入混凝土搅拌机中进行搅拌,确保混凝土的均匀性和质量。
2.3 浇筑过程的控制:施工人员应控制混凝土的浇筑速度和厚度,避免出现浇筑不均匀、堆积和漏浆等问题,同时注意混凝土的养护,防止裂缝和变形的发生。
三、混凝土养护3.1 养护时间和方式的确定:施工人员应根据混凝土的类型和环境条件,确定养护时间和方式,包括喷水养护、覆盖保温等。
3.2 养护温度和湿度的控制:施工人员应控制养护期间的温度和湿度,避免混凝土过早干燥或过度湿润,影响混凝土的强度和耐久性。
3.3 养护期间的检查和维护:施工人员应定期检查和维护混凝土的养护状态,及时修补和处理出现的问题,确保混凝土的质量和使用效果。
四、混凝土施工质量控制4.1 施工过程的质量检查:施工人员应在施工过程中进行质量检查,包括混凝土的坍落度、密实度、分层和裂缝等情况的检查,及时处理问题。
4.2 强度和密实度的检测:施工人员应按照规定的方法和标准,对混凝土的强度和密实度进行检测,确保其符合设计要求。
混凝土工程施工技术交底内容一、施工准备1、作业条件1。
1、完成钢筋隐蔽验收手续,模板经过验收。
1。
2、商品混凝土及劳力、机械设备已准备好,混凝土经过开盘鉴定;混凝土试模已准备好。
2、施工器具混凝土输送泵、振捣器、平尖头铁锹、胶皮管、3m杠尺、木抹子、塑料布(薄膜)、草袋等。
3、材料:商品混凝土.二、工艺流程作业准备→商品混凝土运输→混凝土浇筑与振捣→养护.三、操作工艺1、基础及柱墙混凝土施工1.1、混凝土应连续浇筑,一般不得留置施工缝,各种混凝土材料和设备机具必须保证供应。
1。
2、基础顶面施工缝按设计和规范要求留置。
1.3、墙柱甩出钢筋必须加以保护,避免混凝土污染钢筋。
1.4、基础施工完毕后,必须及时覆盖塑料薄膜和草袋进行养护。
1。
5、用于承重结构及抗渗防水工程使用的混凝土,第一次使用的配合比,在混凝土出厂前由混凝土供应单位自行组织有关人员进行开盘鉴定;共同认定试验室签发的混凝土配合比确定的组成材料是否与现场施工所用材料相符,以及混凝土拌合物性能是否满足设计要求和施工需要。
如果混凝土和易性不好,可以在维持水灰比不变的前提下,适当调整砂率、水及水泥量,至和易性良好为止。
1。
6、混凝土运输预拌混凝土应充分搅拌后再卸车,不允许任意加水,混凝土发生离析时,浇筑前应二次搅拌,已初凝的混凝土不能使用.1。
7、混凝土浇筑、振捣:1。
7。
1、独立基础混凝土浇筑必须分层铺摊混凝土并及时振捣,振动棒插入点间距为振动棒作用半径的1。
25倍。
振捣时间以混凝土表面翻浆为准.柱墙体浇筑混凝土前,在底部接搓处先均匀浇筑5cm厚与墙体混凝土成分相同的减石子砂浆。
用铁锹均匀入模,不应用吊斗直接灌入模内。
利用混凝土杆检查浇筑高度,一般控制在40cm左右;分层浇筑、振捣。
混凝土下料点应分散布置。
墙体连续进行浇筑,上下层混凝土之间时间间隔不得超过水泥的初凝时间。
墙体混凝土的施工缝宜设在门洞过梁跨中1/3区段。
接搓处应撮捣密实。
浇筑时随时清理落地灰。

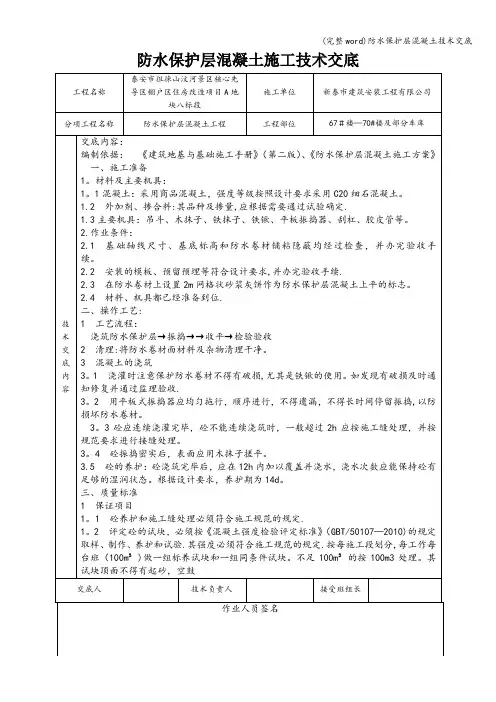

防水混凝土技术交底
一、施工准备
(一)材料要求
使用商品混凝土,必须符合设计要求的强度和抗渗等级,应具有强度、配合比及配比材料的出厂合格证、检测报告等质量证明资料
(二)施工机具
插入式振捣棒、铁锹、溜槽、铝合金刮杠、木抹子、小线等。
(三)作业条件
完成钢筋、模板的隐检、预检的验收工作,并应在隐检、预检中检查穿墙螺栓、设备管道或套管、施工缝及位于防水混凝土结构中的预埋件是否已做好防水处理。
二、质量要求
质量要求符合《地下防水工程质量验收规范》(GB50208)的规定。
三、工艺流程
作业准备→混凝土搅拌、运输→混凝土浇筑→养护
四、施工工艺
1、混凝土出厂、运输
混凝土使用商品混凝土,随车附带相关质量证明资料,随时检查混凝土的塌落度是否满足施工要求,混凝土出厂到浇筑时间不得超过混凝土的初凝时间,不宜超过1.5小时。
从搅拌机卸出后,用翻斗车、手推车或吊斗及时运送到浇灌地点。
运输过程中尽量减少周转环节,防止混凝土产生离析。
2、混凝土浇筑
底板应连续浇筑,不得留施工缝。
在墙体施工缝上浇筑混凝土前.需将表面清理干净,先铺一层20~25mm厚1:1水泥砂浆。
浇第一步混凝土高度为400mm,以后每步浇灌400~500mm。
为保证混凝土浇筑时不产生离析,混凝土由高处自由倾落,其落距不应超过2m,超过时应加串桶和溜槽。
防水混凝土要用机械振捣密实,一般采用插入式振捣器,插入要迅速,拔出要缓慢,振动到表面泛浆无气泡为止,插点间距应不大于1.5倍振动棒的作用半径,严防漏振。
3、施工缝的位置及接缝形式
底板防水混凝土应连续施工,不得留施工缝。
墙体一般只许留水平施工缝,其位置按设计要求或规范设置,如需留垂直施工缝,应留在结构变形缝处,或与设计协商解决。
施工缝可作成企口缝、高低缝、平缝三种形式,墙厚在300mm以上的宜作成企口缝,墙厚小于300mm时应采用高低缝或止水带。
新旧接搓处继续浇筑混凝土前应将其表面凿毛,清除浮浆,用水清洗后保持湿润,铺一层20~25mm厚的1:1水泥砂浆,再浇筑混凝土。
固定模板用的穿墙螺栓与铅丝尽量不要穿过混凝±防水结构。
若需穿过时.应在穿填螺栓上加焊止水环,要求止水环必须满焊无遗漏,止水环数量符合设计要求。
安装模板时固定模板位置的钢筋头外侧要安装橡胶垫。
穿墙螺栓在拆模时,应先将橡胶垫剔除,将外露螺栓头切割比墙面低15-20mm,然后用防水砂浆封堵、抹平,外侧刷一层涂膜防水层,直径不小于100mm。
4、变形缝处理
变形缝处可采用埋入式橡胶或塑料止水带来处理。
此时止水带位置应准确,圆环中心应在变形缝中心线上。
止水带应牢固,浇混凝土前必须清理干净,不得有泥土杂物,确保与混凝土结合良好。
5、养护
常温混凝土浇筑完毕后的12h以内必须加以覆盖并浇水养护.养护时间不少于14d。
五、成品保护
1、确保钢筋模板位置正确,不得踩踏钢筋和模板。
2、在拆模和吊运其他构件时.不得碰坏施工缝企口及撞动止水带。
保护穿墙管、电线管、电器盒及预埋件等,防止振捣时挤扁或预埋件移位。
六、应注意的质量问题
1、蜂窝、麻面的造成原因是振捣不当,脱模早,模板干燥,模板缝隙偏大跑浆。
2、孔洞的造成原因是漏振,在管道密集、预埋件和钢筋稠密处振捣困难,应采用细石混凝土浇筑。
3、渗水、漏水是由于施工缝接搓处处理不当或施工中漏振,随意加水,水灰比不准造成,应严禁二次加水,认真振捣,认真处理施工缝。
