施工组织设计的编制审批程序标题:施工组织设计的编制审批程序引言概述:施工组织设计是建筑工程施工过程中的重要文件,它详细规定了施工过程中的各项工作内容、施工方法、安全措施等,对于保障施工质量、安全和进度具有重要意义。
编制施工组织设计需要经过一定的程序审批,确保施工计划的合理性和可行性。
本文将详细介绍施工组织设计的编制审批程序。
一、确定编制单位和负责人1.1 确定编制单位:首先需要确定施工组织设计的编制单位,通常是由施工总承包单位或施工单位负责编制。
1.2 确定负责人:在编制单位内部需明确负责编制施工组织设计的具体人员,确保责任明确。
二、编制施工组织设计文件2.1 收集必要资料:编制单位需要收集相关的工程设计文件、施工图纸、技术规范等必要资料。
2.2 制定施工方案:根据工程特点和要求,编制单位制定施工方案,明确施工过程中的工作内容和步骤。
2.3 完善施工组织设计:在制定施工方案的基础上,编制单位需要完善施工组织设计,包括施工方法、安全措施、质量要求等内容。
三、内部审查和修改3.1 内部审查:编制单位完成施工组织设计后,需要进行内部审查,确保设计的合理性和完整性。
3.2 修改完善:根据内部审查的意见和建议,编制单位对施工组织设计进行修改和完善,确保设计的准确性和可行性。
3.3 确认最终版本:经过多次修改和完善后,编制单位确认最终版本的施工组织设计,准备提交审批。
四、审批程序4.1 提交审批申请:编制单位将最终版本的施工组织设计提交给相关主管部门,填写审批申请表格。
4.2 主管部门审查:主管部门对提交的施工组织设计进行审查,确保符合相关法规和标准。
4.3 审批通过:经过审查合格后,主管部门将批准施工组织设计,编制单位可以正式实施施工计划。
五、备案和监督5.1 备案手续:施工组织设计获得批准后,编制单位需要将相关文件进行备案,确保施工过程中的合法性。
5.2 监督执行:主管部门对施工组织设计的执行情况进行监督,确保施工过程中按照设计要求进行。
施工组织设计编制、审核、批准程序编制单位:XXXXX建设工程有限公司说明1.工程开工前编制施工组织设计,应有详细安全措施及安全生产专篇。
2.专业性强.危险性大的分项,应当编制专项施工安全组织设计包括:①脚手架②模板工程③基坑支护④施工用电.起重吊装作业⑤塔吊.物料提升机⑥施工电梯;以及各大型设备的安装与拆除,基础和附着的设计,孔洞临边防护,以及爆破施工.水下施工.拆除施工.人工挖孔桩施工等。
各专项施工安全组织设计,应包含有设计依据.计算书.详图和文字说明等。
3.施工组织设计包括各专项施工安全组织设计应由企业总工(企业技术负责人)或企业各专项技术负责人签名审批,公司盖章及送现场监理工程师审批签字。
4.填写“专项施工安全组织设计目录”。
施工组织设计与专项安全施工方案编审为了进一步规范项目专项安全施工方案的健全,提高安全文明施工生产的效率,预防事故的发生,公司现制定施工组织设计与专项安全施工方案编审制度施工组织设计的编制由公司工程部.工程项目施工技术负责人等有关人员进行。
施工组织设计的审核.审批工作,由工程技术人员负责人审批。
管理内容与要求1.编制施工组织设计的意义和原则施工组织设计是指导施工准备.组织施工的全面性的技术.经济文件。
编制施工组织设计必须贯彻的原则是:统筹规划,科学地组织施工,建立正常的生产秩序,充分利用空间,争取缩短时间,推广采用先进施工技术,制定确保工程质量和安全施工的技术措施,用少量的人力.财力取得优良的工程质量和最佳的经济效果。
2.施工组织设计编制的深度和要求施工组织设计一般应根据工程规模大小.结构特点和技术繁简程度及施工条件,编制深度不同的施工组织总设计和单位工程施工组织设计(或施工方案)。
(1)中型以上建设项目和建筑群体应编制施工组织总设计:小型项目和一般工程编制施工组织设计或施工方案。
(2)大面积加固工程.重要的扩建.改建工程,应视工程繁简编制相应的施工组织设计。
(3)工业设备安装和机械化施工,应单独编制专业施工组织设计。
施工组织设计施工方案审核监理工作程序
一、引言
施工组织设计是施工工程的重要组成部分,它是施工过程中确定施工方案和实施方法的技术文件。
通过施工组织设计可以保障工程施工过程的有序进行,确保工程质量和安全。
本文档将详细介绍施工组织设计施工方案审核监理工作的程序。
二、施工组织设计施工方案审核的目的
1. 确保施工方案符合相关技术标准和规范要求;
2. 对施工方案进行全面、系统的评审,确定施工过程中可能存在的风险和问题,并提出相应的控制措施;
3. 保证施工方案的可行性和合理性,确保工程顺利进行。
三、施工组织设计施工方案审核监理工作的程序
1. 初次审核
1.1 收到施工方案后,监理单位应当根据工程的具体情况进行初次评审;
1.2 初次评审内容包括对施工方案的技术可行性、施工方法的合理性、施工组织的有效性等进行评估;
1.3 初次评审完成后,监理单位应当提出意见或建议,并将结果反馈给施工单位。
2. 二次审核
2.1 施工单位收到监理单位的初次评审意见后,应当根据意见对施工方案进行修改和完善;
2.2 修改和完善后的施工方案再次提交给监理单位进行审核;
2.3 监理单位进行二次审核时,需对施工方案进行全面、系统的评审,确保方案的可行性、合理性和完整性;
2.4 如有需要,监理单位可以组织专家参与施工方案的审核,以增加审核的专业性和准确性。
3. 审核结果反馈
3.1 审核完成后,监理单位应当将审核结果及时反馈给施工单位,并说明审核的结果和意见;。
施工组织设计审批工作程序一、确定施工组织设计审批的必要性在建设工程项目的初步准备阶段,项目的负责人需要明确施工组织设计审批的必要性,并将其纳入项目启动计划中。
这是因为施工组织设计对于工程施工过程的安全、质量和进度具有至关重要的影响,需要确保施工组织设计的合理性和可行性。
二、设立施工组织设计审批小组项目负责人应根据工程项目的规模和复杂程度,组建由专业技术人员、安全管理人员、成本控制人员等组成的审批小组。
审批小组成员应具备丰富的工程施工经验和专业知识,以确保审批的标准化和专业化。
三、资料准备和归档四、进行初步审查审批小组对资料进行初步审查,主要包括对施工组织设计的合理性和准确性进行评估。
审查包括但不限于对安全措施的完善性、施工工艺的科学性、施工程序的合理性等方面的评估。
初步审查的目的是为了筛选出不符合要求的设计方案,为下一步的详细审查做准备。
五、详细审查和修改初步审查后,审批小组将与设计人员沟通,对初步审查中发现的问题进行修改和完善。
修改的内容包括但不限于调整工程进度计划、修改施工方案、优化施工工艺等。
设计人员需根据审批小组提出的建议和要求对设计方案进行修订,并提交给审批小组进行详细审查。
六、审查意见的反馈和确认审批小组将对修订后的设计方案进行再次审查,并提出审查意见。
审查意见包括但不限于对设计方案的技术可行性、施工安全性和质量控制等方面进行确认。
审批小组需在规定时间内将审查意见反馈给设计人员,并确保设计人员对审查意见进行了充分理解和确认。
七、最终审查和审核设计人员接收到审查意见后,对设计方案进行最终修改,并将修改后的设计方案提交给审批小组进行最终审查和审核。
审批小组将对设计方案进行全面的评估和审核,确保设计方案的科学性、合理性和可行性。
审核通过后,设计方案将被批准并正式作为施工过程的指导文件。
八、施工组织设计审批的归档和备案施工组织设计审批是建设工程项目中的一项重要工作,对于工程安全、质量和进度的控制至关重要。
施工组织设计的编制审批程序一、背景介绍施工组织设计是指在建设工程施工阶段,根据项目的具体情况,制定施工方案和组织措施,明确施工工艺、施工方法、施工顺序、施工资源等内容的文件。
编制施工组织设计是确保施工过程安全、高效、顺利进行的重要环节。
为了确保施工组织设计的质量和合法性,需要经过一系列的审批程序。
二、编制施工组织设计的审批程序1. 提交申请施工单位在编制完施工组织设计后,需将设计文件提交给相关部门进行审批。
通常需要提交的文件包括施工组织设计报告、施工图纸、技术措施等。
2. 初审相关部门收到施工组织设计文件后,将进行初步审查。
初审的目的是确保提交的文件齐全、符合规定,并初步评估施工组织设计的可行性和合理性。
初审结果将以书面形式通知施工单位。
3. 技术评审初审通过后,相关部门将组织专家对施工组织设计进行技术评审。
评审的内容包括但不限于施工方案、施工工艺、施工方法、施工顺序、施工资源等。
评审专家将针对各项内容进行评分和评价,并提出修改意见或者建议。
4. 修改完善根据技术评审的意见和建议,施工单位需对施工组织设计进行修改和完善。
修改后的设计文件需重新提交给相关部门进行复审。
5. 复审相关部门将对修改后的施工组织设计进行复审。
复审的目的是核实施工单位是否按照评审意见进行了修改,并对修改后的设计文件进行全面审查。
复审结果将以书面形式通知施工单位。
6. 审批复审通过后,相关部门将对施工组织设计进行最终审批。
审批的结果将以书面形式通知施工单位,并发放施工许可证。
7. 监督检查施工单位在获得施工许可证后,需按照施工组织设计进行施工。
相关部门将对施工过程进行监督检查,确保施工按照设计要求进行,并及时发现和纠正存在的问题。
8. 完工验收施工完成后,相关部门将对施工质量进行验收。
验收的内容包括施工质量、安全生产、环境保护等方面。
验收合格后,相关部门将颁发竣工验收证书。
三、总结编制施工组织设计的审批程序是确保施工过程安全、高效进行的重要环节。
施工组织设计审批流程标题:施工组织设计审批流程引言概述:施工组织设计是建筑工程施工过程中必不可少的一环,其审批流程的严谨性和规范性直接影响着工程的施工质量和进度。
本文将详细介绍施工组织设计的审批流程。
一、施工组织设计编制1.1 制定编制计划:确定编制施工组织设计的时间节点和责任人,明确工作流程和分工。
1.2 收集资料:搜集工程设计图纸、技术规范、施工方案等相关资料,为编制提供依据。
1.3 制定施工组织设计方案:根据工程特点和要求,制定施工组织设计方案,包括施工组织架构、施工方法、施工进度计划等内容。
二、施工组织设计审查2.1 提交审查申请:将编制好的施工组织设计文件提交给相关部门进行审查。
2.2 审查流程:审查部门对施工组织设计文件进行审核,包括技术合理性、安全性等方面。
2.3 审查意见反馈:审查部门将审查意见反馈给编制单位,要求修改或补充相关内容。
三、施工组织设计审批3.1 提交审批申请:根据审查意见进行修订后,将施工组织设计文件提交给审批部门进行审批。
3.2 审批程序:审批部门对施工组织设计文件进行审批,确认其符合相关法规和标准。
3.3 审批结果通知:审批部门将审批结果通知给编制单位,确认通过审批后可进行施工。
四、施工组织设计备案4.1 提交备案申请:在审批通过后,将施工组织设计文件提交给备案部门进行备案。
4.2 备案程序:备案部门对施工组织设计文件进行备案,归档保存。
4.3 备案结果通知:备案部门将备案结果通知给编制单位,确认备案完成。
五、施工组织设计实施5.1 实施计划编制:根据批复内容,编制施工实施计划,明确施工过程中的各项工作内容和时间节点。
5.2 施工过程管理:严格按照施工组织设计文件和实施计划进行施工管理,确保施工质量和安全。
5.3 完工验收:施工完成后,进行工程验收,确认工程符合相关要求,达到设计要求。
结语:施工组织设计的审批流程是建筑工程施工管理中的重要环节,只有严格按照规定程序进行审批和备案,才能确保工程施工的顺利进行和质量保障。
施工组织设计的编制审批程序标题:施工组织设计的编制审批程序引言概述:施工组织设计是建造工程施工过程中非常重要的一环,它直接关系到施工质量、安全和进度。
为了确保施工组织设计的科学性和合理性,需要按照一定的程序进行编制和审批。
本文将详细介绍施工组织设计的编制审批程序。
一、编制程序1.1 确定编制人员:确定负责编制施工组织设计的专业人员,包括工程师、技术员等。
1.2 采集资料:采集施工项目的相关资料,包括设计图纸、规范标准、施工方案等。
1.3 制定施工方案:根据项目实际情况,制定施工方案,包括施工工艺、施工方法、施工程序等。
二、审批程序2.1 内部审批:编制完成后,由工程负责人或者技术负责人进行内部审批,确保施工组织设计符合实际施工要求。
2.2 技术审核:将编制好的施工组织设计提交给技术部门进行审核,确保设计方案科学合理。
2.3 部门审批:经过技术审核后,将施工组织设计提交给相关部门进行审批,包括质量部门、安全监管部门等。
三、修改完善3.1 审批意见整理:整理各部门审批意见,对施工组织设计进行修改和完善。
3.2 重新审批:修改完善后,重新提交给相关部门进行审批。
3.3 最终确定:经过多次审批和修改,最终确定施工组织设计方案。
四、下发施工单位4.1 下发程序:将最终确定的施工组织设计方案下发给施工单位。
4.2 交底培训:对施工单位进行施工组织设计方案的交底培训,确保施工单位了解并执行设计方案。
4.3 监督检查:对施工单位的实际施工情况进行监督检查,确保施工按照设计方案进行。
五、备案归档5.1 归档程序:将审批通过的施工组织设计方案进行备案归档。
5.2 资料保存:将备案归档的施工组织设计方案保存好,以备将来查阅和参考。
5.3 定期审查:定期对备案归档的施工组织设计方案进行审查,确保施工过程中的合规性和安全性。
总结:施工组织设计的编制审批程序是确保施工质量和安全的重要环节,惟独按照规定的程序进行编制和审批,才干保证施工顺利进行。
施工组织设计编制审批制度1. 引言施工组织设计是工程施工前必须进行的重要准备工作之一,它对工程施工的顺利进行起着至关重要的作用。
为了规范施工组织设计的编制和审批流程,提高施工组织设计质量,确保工程施工质量和安全,制定施工组织设计编制审批制度是必要的。
2. 制度目的本制度的目的是规范施工组织设计编制和审批流程,确保施工组织设计符合相关法律法规和技术标准,保证工程施工的顺利进行,提高工程质量和安全水平。
3. 制度适用范围本制度适用于所有需要进行施工组织设计的工程项目,包括建筑工程、道路工程、桥梁工程等。
4. 施工组织设计编制程序4.1. 确定编制责任人:项目经理或专职的施工组织设计负责人负责编制施工组织设计。
4.2. 收集项目资料:收集项目可行性研究报告、设计图纸、技术规范及相关施工管理文件等必要的资料。
4.3. 编制施工组织设计方案:根据项目的特点和要求,编制施工组织设计方案,包括施工方法、施工工期、施工机械设备、材料采购计划等内容。
4.4. 邀请相关专家进行评审:邀请相关专家对编制好的施工组织设计方案进行评审,听取专家的意见和建议。
4.5. 修改完善方案:根据专家评审意见和建议,对施工组织设计方案进行修改和完善。
4.6. 编制施工组织设计说明书:在综合考虑各方面因素的基础上,编制施工组织设计说明书,包括项目背景、设计依据、施工方法选择、施工组织安排等内容。
4.7. 提交审批:将编制好的施工组织设计说明书提交给相关部门进行审批。
5. 施工组织设计审批程序5.1. 材料准备:提交施工组织设计说明书时,还需准备相关的文件材料,如项目报建手续、技术文件等。
5.2. 提交审批申请:将准备好的材料和文件提交给相关部门,并填写完整的审批申请表格。
5.3. 审核资格审查:相关部门对申请材料进行审核,验证申请单位的资质及合法性。
5.4. 技术审查:专家对施工组织设计方案进行技术审查,评估其合理性、可行性和安全性。
施工组织设计程序标题:施工组织设计程序引言概述:施工组织设计是建造工程施工过程中的重要环节,它是根据施工图纸和技术要求,合理安排施工作业流程、确定施工方法和施工组织形式的过程。
一个合理的施工组织设计程序能够有效提高施工效率、保证施工质量、降低施工成本。
一、前期准备1.1 确定施工任务和目标:明确工程的施工范围、工期要求、质量要求和安全要求,确定施工目标。
1.2 分析施工条件:对施工现场的地形、地质、气候等情况进行分析,确定施工条件。
1.3 调查资料采集:采集相关的施工图纸、技术资料、法规标准等,为施工组织设计提供依据。
二、施工方案设计2.1 制定施工方案:根据前期准备的工作,制定合理的施工方案,包括施工工艺、施工方法和施工顺序等。
2.2 确定施工组织形式:根据工程特点和施工条件,确定合适的施工组织形式,如总承包、分包等。
2.3 制定施工计划:编制详细的施工计划,包括工程量清单、进度计划、资源配置等,确保施工按计划进行。
三、施工组织设计3.1 划分施工区域:根据施工方案和计划,划分施工区域,明确各个施工区域的责任和任务。
3.2 确定施工队伍:根据施工规模和工程要求,确定施工队伍的组成和人员配备,确保施工人员技术过硬。
3.3 制定安全措施:制定施工现场安全管理制度,保障施工人员的安全,防止施工事故的发生。
四、施工实施4.1 按计划进行施工:根据施工计划和方案,组织施工作业,确保施工进度和质量。
4.2 加强监督检查:建立施工现场监督机制,加强对施工过程的监督检查,及时发现和解决问题。
4.3 处理施工变更:在施工过程中,如遇到施工变更,及时调整施工组织设计,保证施工顺利进行。
五、施工验收5.1 完成验收工作:在施工结束后,进行工程验收,检查工程质量和施工合格性。
5.2 形成总结报告:总结施工过程中的经验教训,形成施工总结报告,为今后的施工组织设计提供参考。
5.3 完善施工档案:整理施工相关资料,建立完善的施工档案,为工程的后续管理提供依据。
施工组织设计审批流程标题:施工组织设计审批流程引言概述:施工组织设计是建筑工程施工的重要环节,其审批流程的规范性和高效性对工程质量和进度有着重要影响。
本文将详细介绍施工组织设计审批流程的相关内容,帮助读者了解该流程的具体步骤和要点。
一、施工组织设计编制1.1明确编制要求:根据建设工程规划许可证和相关法律法规,明确施工组织设计的编制要求,包括内容、格式、提交材料等。
1.2确定编制责任人:确定施工组织设计的编制责任人,建立编制组织架构,明确各岗位职责,确保编制工作顺利进行。
1.3制定编制计划:编制施工组织设计前,制定详细的编制计划,包括编制时间节点、审核流程、修改意见等,确保编制工作按时完成。
二、施工组织设计审批2.1提交审批申请:完成施工组织设计编制后,提交审批单位进行审查。
审批单位根据法律法规和相关标准进行审核,提出修改意见。
2.2修改完善:根据审批单位提出的修改意见,对施工组织设计进行修改完善,确保设计符合法规要求和工程实际情况。
2.3重新审批:修改完善后,重新提交给审批单位进行审批。
审批单位审核通过后,颁发施工组织设计审批文件。
三、施工组织设计实施3.1组织施工:根据批准的施工组织设计文件,组织施工人员进行工程施工,确保按照设计要求和标准进行施工。
3.2监督检查:施工过程中,进行定期监督检查,确保施工质量和安全,及时发现和解决问题。
3.3记录备案:施工组织设计实施完毕后,将相关记录资料进行整理归档,备案留存,以备日后查阅。
四、施工组织设计变更4.1变更申请:若施工组织设计需要进行变更,需提交变更申请,说明变更原因和内容,并提供相关证明材料。
4.2审批流程:审批单位根据变更申请进行审查,提出修改意见,施工单位进行修改完善后重新提交审批。
4.3变更实施:经过审批通过后,施工单位按照变更后的施工组织设计进行实施,确保工程质量和安全。
五、施工组织设计审批流程管理5.1建立制度:建立施工组织设计审批流程管理制度,明确审批流程、责任人、时间节点等,确保审批工作有序进行。
施工组织设计审核流程标题:施工组织设计审核流程引言概述:施工组织设计是施工项目的重要组成部分,其质量直接影响到施工进度和工程质量。
因此,对施工组织设计进行审核是必不可少的。
下面将详细介绍施工组织设计审核流程。
一、审核前准备1.1 确定审核范围:明确需要审核的施工组织设计内容,包括施工方案、施工进度计划、安全生产方案等。
1.2 确定审核人员:确定参与审核的人员及其职责,包括项目经理、工程师、安全员等。
1.3 准备审核工具:准备好审核所需的文档模板、审核表格等工具。
二、审核流程2.1 提交审核申请:施工单位将施工组织设计文件提交给审核人员,申请审核。
2.2 审核准备:审核人员对提交的施工组织设计文件进行初步审查,准备审核所需的材料和工具。
2.3 实施审核:审核人员按照审核程序和要求,对施工组织设计文件进行逐项审核,发现问题及时记录。
三、审核结果处理3.1 制定整改措施:审核人员根据审核结果,制定整改措施,并要求施工单位进行整改。
3.2 审核意见反馈:将审核意见及整改要求反馈给施工单位,要求其在规定时间内完成整改。
3.3 审核结论:审核人员根据整改情况,出具最终的审核结论,确定是否通过审核。
四、审核记录保存4.1 归档审核文件:将审核的施工组织设计文件及审核记录进行归档保存,便于今后查阅。
4.2 定期检查:定期对审核记录进行检查,确保审核工作的质量和效果。
4.3 持续改进:根据审核记录和经验教训,不断改进审核流程,提高审核效率和准确性。
五、审核后跟踪5.1 监督整改:对整改情况进行跟踪监督,确保施工单位按时按质完成整改。
5.2 审核结果确认:确认施工单位的整改情况,重新进行审核确认。
5.3 完成审核闭环:最终确认整改合格后,完成整个审核闭环,确保施工组织设计的质量和可行性。
结论:施工组织设计审核是施工项目管理中的重要环节,通过严格的审核流程和规范的操作,可以确保施工组织设计的合理性和可行性,为项目的顺利进行提供保障。
单位工程施工组织设计审批一、概述单位工程施工组织设计是施工图设计编制后的重要环节,是保证施工质量、安全和进度的关键。
根据我司实际情况,制定单位工程施工组织设计审批程序,加强监管和管理,确保施工工作顺利进行。
二、单位工程施工组织设计编制1. 编制单位工程施工组织设计的目的为确保施工质量和工期,特制定本规定。
编制单位工程施工组织设计是工程施工前制定的重要文件,它包括设备、材料、人员、机具、施工方法、质量管理、安全管理、环保措施等内容,是指导施工过程和保证工程质量完成的依据。
2. 编制单位工程施工组织设计的主体单位工程施工组织设计由总包单位工程技术部门的专业技术人员负责编制,提出具体的施工方案。
设计人员须经过专业技术资格认定,具备相应的施工经验和技术水平。
3. 编制单位工程施工组织设计的程序制定单位工程施工组织设计前,需参考相关的工程设计图纸和规范要求,了解工程的具体情况和要求。
根据施工条件和要求,设计人员应细化施工方案,包括工期计划、施工工序、施工进度、安全措施、质量控制等方面的内容。
设计人员应在制定单位工程施工组织设计时,认真审核施工图纸,保证设计的合理性和完整性。
4. 编制单位工程施工组织设计的内容要求单位工程施工组织设计应包括以下内容:施工范围、施工图纸设计、工程工期、施工机具设备、施工作业方式、质量控制方案、安全生产措施、环境保护措施等。
设计人员应根据实际情况,结合工程的特点和要求,提出合理有效的方案,确保施工过程中的顺利进行。
三、单位工程施工组织设计审批1. 单位工程施工组织设计审批的目的审批单位工程施工组织设计是为了加强对施工方案的监管和管理,确保工程施工质量和工期的完成。
审批程序包括对设计文件的审核、审查和批准。
2. 单位工程施工组织设计审批的程序单位工程施工组织设计应提交审批部门,并按照相关规定程序进行审批。
审批部门应认真审核施工方案,确保其符合相关的施工标准和规范要求。
审批员应按照相关程序,对设计文件进行审查和评定,提出合理有效的意见和建议。
施工组织设计审批标题:施工组织设计审批引言概述:施工组织设计审批是建筑工程施工前必须经过的程序,旨在确保施工过程的合理性和安全性。
审批程序严格,需要各方的合作与配合,以确保施工工程的顺利进行。
本文将从施工组织设计的概念、审批流程、审批要求、审批标准和审批注意事项等方面进行详细介绍。
一、施工组织设计的概念1.1 施工组织设计是指在建筑工程施工前,根据工程施工的实际情况和要求,对施工过程进行合理规划和设计的文件。
1.2 施工组织设计应包括工程施工的总体安排、施工方案、施工组织机构设计、施工进度计划等内容。
1.3 施工组织设计是施工单位在施工前对整个工程施工过程进行综合设计和规划的重要文件,是施工过程的指导和依据。
二、审批流程2.1 施工单位按照相关规定编制施工组织设计,并提交给建设单位或相关主管部门审批。
2.2 建设单位或相关主管部门对施工组织设计进行审核,包括施工方案的合理性、安全性、施工进度计划的可行性等。
2.3 审批通过后,施工单位可按照批准的施工组织设计进行施工,未经批准的施工组织设计不得实施。
三、审批要求3.1 施工组织设计应符合国家相关法律法规和建筑工程施工技术规范的要求。
3.2 施工组织设计应综合考虑工程的实际情况和施工特点,保证施工过程的安全和质量。
3.3 施工组织设计应明确施工单位的责任和义务,确保施工过程的顺利进行。
四、审批标准4.1 审批施工组织设计时,需对施工方案的合理性、施工机械设备的选择和使用、施工工艺流程等进行评估。
4.2 审批标准应根据工程的特点和规模确定,对于大型工程和特殊工程应加强审批标准的要求。
4.3 审批标准应与建设单位或相关主管部门的监督和检查相结合,确保施工过程的合理性和安全性。
五、审批注意事项5.1 施工单位在编制施工组织设计时应认真对待,确保施工过程的合理性和安全性。
5.2 建设单位或相关主管部门在审批施工组织设计时应严格按照相关规定进行,不得违规批准。
施工组织设计审批施工组织设计审批是建设工程中一个重要的环节,它对于项目的顺利进行和质量的保证起着至关重要的作用。
本文将从引言概述、正文内容五个部分,详细阐述施工组织设计审批的相关内容。
一、引言概述施工组织设计审批是指在建设工程开始施工前,由建设单位向相关主管部门提交的施工组织设计方案,并经过审查和批准的过程。
施工组织设计方案是建设单位对工程施工过程进行全面规划和组织安排的文件,它包括施工方案、施工方法、施工工艺、施工组织、施工进度等内容。
二、正文内容1. 施工方案施工方案是施工组织设计的核心内容,它是建设单位对工程施工过程进行全面规划的文件。
具体包括施工工艺、施工方法、施工组织等内容。
施工方案应根据工程的特点和要求,合理选择施工工艺和施工方法,确保工程施工的安全、高效和质量。
1.1 施工工艺施工工艺是指在施工过程中所采用的工艺方法和技术。
它包括施工过程中所需的设备、材料、人力资源等方面的安排和组织。
施工工艺应根据工程的特点和要求,选择合适的施工方法和工艺流程,确保施工过程的顺利进行。
1.2 施工方法施工方法是指在施工过程中所采用的具体方法和措施。
它包括施工过程中的各项工序、施工顺序、施工要点等。
施工方法应根据工程的特点和要求,选择合适的施工工序和施工要点,确保施工过程的安全和质量。
1.3 施工组织施工组织是指施工过程中所需的资源和人力的组织安排。
它包括施工过程中的施工队伍组织、施工人员分工、施工设备配置等。
施工组织应根据工程的特点和要求,合理安排施工队伍和施工人员,确保施工过程的高效和质量。
2. 施工进度施工进度是指工程施工过程中各项工序的安排和时间计划。
它是施工组织设计的重要内容之一,对于工程的顺利进行和质量的保证起着重要的作用。
具体包括工程施工的起止时间、各项工序的时间安排等。
施工进度应根据工程的特点和要求,合理安排施工时间和工序顺序,确保工程的按时完成。
2.1 工程施工时间工程施工时间是指工程施工的起止时间。
施工组织设计审批标题:施工组织设计审批引言概述:施工组织设计审批是建设工程施工过程中非常重要的环节,它涉及到施工方案的合理性、安全性、经济性等方面。
只有经过审批,施工方案才能得到认可并实施。
本文将从施工组织设计审批的流程、内容、注意事项、相关规定以及常见问题等方面进行详细阐述。
一、审批流程1.1 提交申请:施工单位根据工程实际情况编制施工组织设计方案,并提交相关部门审批。
1.2 审查评审:审批部门对施工组织设计方案进行审查评审,包括方案的合理性、安全性、经济性等方面。
1.3 审批结果:审批部门根据审查评审结果做出审批决定,可以是通过、不通过或者要求修改后重新提交。
二、审批内容2.1 工程概况:包括工程名称、位置、规模、施工单位等基本信息。
2.2 施工方案:包括施工组织设计、施工方法、施工工期、施工人员配置等具体内容。
2.3 安全保障:包括施工期间的安全措施、应急预案等安全保障措施。
三、注意事项3.1 提前准备:施工单位应提前准备好施工组织设计方案,确保方案的完整性和合理性。
3.2 合规合法:施工单位在编制方案时应遵守相关法律法规,确保方案符合国家标准和规范。
3.3 沟通协调:在审批过程中,施工单位应与审批部门保持密切沟通,及时解决问题,确保审批顺利进行。
四、相关规定4.1 建设工程施工组织设计管理办法:规定了施工组织设计的编制、审批和实施等具体要求。
4.2 建设工程施工组织设计审批标准:规定了审批标准和审批流程,确保施工组织设计的合理性和安全性。
4.3 建设工程施工组织设计审批程序:规定了审批程序和审批时限,保障审批工作的顺利进行。
五、常见问题5.1 审批延期:由于施工组织设计方案存在问题或者审批部门繁忙等原因导致审批延期。
5.2 方案不合理:施工组织设计方案存在安全隐患或者施工工艺不合理等问题,导致审批不通过。
5.3 修改要求:审批部门可能会要求施工单位对方案进行修改后重新提交,需要及时响应和配合。
施工组织设计施工方案审核监理工作程序一、背景介绍施工组织设计施工方案审核是在项目实施阶段,为了确保施工工期、质量、安全和经济目标的实现,对施工方案进行审核的工作程序。
监理工作是指在施工过程中,监督施工方案的实施和监督施工单位的施工行为,以确保工程质量和进度的符合合同要求。
二、施工组织设计施工方案审核工作程序1. 安排人员项目管理单位应组织专业人员对施工组织设计施工方案进行审核。
审核人员应具备相关专业知识和工作经验。
2. 审核前准备项目管理单位应收集施工组织设计施工方案的相关资料,包括设计文件、合同和其他相关文件。
审核人员应对这些文件进行认真学习,并了解项目具体要求和技术标准。
3. 施工组织设计施工方案审核审核人员应按照项目的实际情况和技术要求对施工组织设计施工方案进行逐项审核。
审核内容包括但不限于施工组织设计的合理性、施工技术的可行性、安全措施的完备性等。
4. 编制审核报告审核人员应编制审核报告,明确列示审核过程中发现的问题和建议,并提出具体的整改要求。
审核报告应清晰明了,确保所有审核内容得到详细记录。
5. 召开审核汇报会议项目管理单位应组织召开审核汇报会议,由审核人员向项目负责人汇报审核结果,并提出整改要求。
会议应按照项目管理单位的管理要求进行记录,以便后续跟踪和管理。
6. 组织整改项目负责人应结合审核报告和会议记录,组织施工单位对审核中发现的问题进行整改。
整改过程中,项目负责人应监督施工单位的整改行为,并及时跟进整改进展。
7. 施工方案再次审核当施工单位完成整改后,项目管理单位应再次对施工方案进行审核,确保整改效果符合要求,并及时出具审核结果。
三、监理工作程序1. 监理组织项目管理单位应组织监理人员进行监理工作。
监理人员应具备相关专业知识和工作经验。
2. 监理合同签订项目管理单位与监理单位应签订监理合同,明确监理的具体任务和责任。
3. 施工现场监理监理人员应按照合同要求和项目管理单位的指示,在施工现场进行监督检查。
施工组织设计审批工作程序
1.0编制依据
根据合同条款的有关规定,制定本管理工作程序。
2.0目的
控制工程总体质量和进度,以符合合同文件的规定。
3.0适用范围
本程序适用于合同工程施工组织设计的控制。
4.0工作程序
4.1编制依据
(1)国家、通运输部和新疆维吾尔自治区的有关政策、法规和条例、规定;
(2)交通厅批准的设计文件和指导性施工组织设计;
(3)招标文件及施工合同;
(4)交通运输部现行公路工程技术标准,规范、设计暂规,验收标准和有关规定;(5)现行公路工程施工、材料、机具设备等定额;
(6)现场调查的相关资料;
(7)其他相关依据。
4.2编制原则
(1)满足建设项目科学合理、技术先进、费用经济的要求,做到及时、合理编制,切实起到指导项目组织实施的作用;
(2)要在充分调查当地的人文自然条件、水文地质、气候气象和交通运输等条件基础上,因地制宜的编制施工组织设计方案;
(3)根据项目特点要求,针对可能发生的对工程建设造成不良影响的各类自然灾害和突发事件监理预警机制并做出相应预案;
(4)积极采用新技术、新材料、新工艺、新设备,以解决施工难题,保证施工质量和安全,加快施工进度,降低工程成本;
(5)按国家有关法律、法规要求,安排好环保、水保及文物保护工作;
(6)施工组织设计一经批准,将作为指导项目实施准备和组织实施的纲领性技术文件。
应维护其严肃性,严格按其实施,保证施工有序进行。
4.3施工组织设计的主要内容
(1)编制依据;
(2)编制范围;
(3)工程概况及主要工程数量;
(4)施工总体方案;
a施工组织机构及施工队伍的分布,b临时工程的分布及总体设计,c施工用电,d施工用水,e内业资料(收集、整理、归档、移交),f施工工序(征地拆迁→场地清理→测量放线→现场核对→开工报告工程实施施工自检→报检签证→试验检测→质量评定→工程验收→土地恢复→工程保修)
(5)一般工程的施工方法(分专业)、关键技术、工艺要点、工艺要求;
(6)重点工程的施工方法(按单位工程)、关键技术、工艺要点、工艺要求;(7)施工中采用的新工艺和新技术及其工法整理安排;
(8)总工期及进度计划安排、资金使用计划;
(9)主要材料和工程设备的使用计划、供应方案以及质量控制办法。
(10)科研及试验工程名称、范围、施工方法和分年、季度的形象进度;
(11)各项措施:a文明施工措施;b创优规划和质量保证措施;c安全保证措施;d 工期保证措施;e冬季、夏季施工措施;f环保、水保及文物保护措施;g节约用地措施;h降低造价措施;i节能及各类资源管理措施;j对可能发生的对工程建设造成影
响的各类自然灾害和突发事件建立预警机制并作出相应的预案。
(12)需附的图表:a施工总平面布置图、临时设施布置图;b过度工程设计图;c 施工进度图(必须有网络图、横道图等表示形式);e分年、季度的进度计划;f分年、季度劳动力使用计划表;g分年、季度主要材料、工程设备使用计划表;h分年、季度完成工程数量计划;j分年、季度资金使用计划表;k质量保证、环境保护、水土保持的体系、措施保证框图。
4.4表述方式:
(1)文字用词规范,语言表述标准,概念逻辑清晰;
(2)依据的法律、法规、文件和标准应写出全称、文件号和发布日期;
(3)图表设计合理、清晰、格式全文统一;
(4)引用文件或标准的有关内容替代施工组织设计的相关内容时,应注明该内容在文件或标准中的具体位置(页码)。
4.5审批程序
4.5.1承包人应在签定开工令下达28天前报驻地监理工程师审查10天后,报总监办审查,由总监理工程师审批7天后,报代建办备案。
4.6调整
4.6.1发生下列情况,必要时施工组织设计以及时作出相应调整:
(1)国家和交通运输部建设计划有较大调整时;
(2)自然、地质状况发生重大变化时;
(3)设计方案变化引起施工组织设计需作调整或补充时;
(4)施工方案或计划做重大调整时;
(5)其他引起施工组织设计需做调整的情况。
4.6.2施工组织设计的调整由承包人负责,并报监理单位审批,未经审批不得实施。
4.6.3施工组织设计的调整内容应及时更换、补充到原施工组织设计中。
4.7施工组织设计的文整与报送
4.7.1文整要求
(1)文字与表格均采用A4纸页面,有关图表与正文一起装订,超过A4纸的应折叠至与其同尺寸。
(2)正文文字采用四号宋体(表格内文字根据情况自行调整),一级标题采用三号黑体,二级标题采用小三号黑体,三级标题采用四号黑体。
(3)页眉与页脚:正文中除图纸外的文字、表格、框图等均设页眉页脚。
页眉与页脚用2.25磅线段分隔,页眉文字为:G3014克拉玛依-乌尔禾高速公路工程KW-1合同段实施性施工组织设计;页脚文字为施工单位名称。
页码在页脚居中设置。
(4)采用软皮封面。
上为标题,下为施工单位名称及日期。
标题分为两行,上行为XX 公路(X 工程)X 合同段,下行为:实施性施工组织设计(字体比上一行大1号),采用黑体字。
4.7.2报送份数:光盘形式的电子文件三份,书面文件四份(其中:项目代建办一份、总监办一份、驻地办一份、施工单位存档一份)。
5.0监理工程师要求的满足
5.1承包人必须按照本程序的要求按期申报施工组织设计。
5.2承包人在施工组织设计中所提及的人员、机械设备必须和投标文件一致,且必须到位,未经监理工程师的许可,不得随意更换。
施工组织设计审批流程

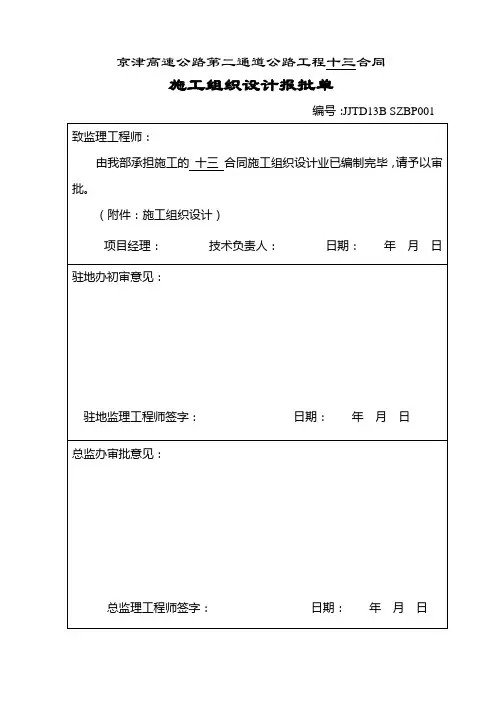

附表:《指导性施工组织设计报请审批单》
《指导性施工组织设计变更报请审核单》 《施工组织设计报请审核单》
《施工组织设计变更报请审核单》
G3014克拉玛依-乌尔禾高速公路工程KW-1合同段实施性施工组织设计报请审核单
G3014克拉玛依-乌尔禾高速公路工程KW-1合同段实施性施工组织设计变更报请审核。
