水电安装预埋分项工程施工技术交底记录
- 格式:docx
- 大小:38.29 KB
- 文档页数:6
水电预留预埋技术交底交底内容:一、电线导管预埋1、基本要求1.1熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋。
该分项工程按照土建进度同步进行。
1.2组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用水平管确定标高,然后安装并固定,预埋箱盒必须紧贴模板且固定牢靠。
1.3线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞。
1.4预埋结束后,由现场施工员核对,确认无误后,报请工程监理进行隐蔽工程验收。
2、线管预埋2.1配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青。
暗配金属管采用套管连接时,管口应对准在套管心并焊接严密,套管长度不得小于金属管外径的2.2倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的6倍,并必须两面施焊,金属管进配电箱、盒采用丝扣锁母固定时,应焊接跨接地线,如采用焊接法,但只宜在管孔四周点焊3-5处,烧焊处必须做好防腐处理。
2.2金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定。
2.3阻燃PVC管敷设(1)采用阻燃PVC管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品。
(2)PVC管关口应平整、光滑;管与管、管与盒(箱)等器件应用插入法连接;连接处结合面应涂专用胶粘剂,接口应牢固密封。
(3)直埋在地下或楼板内的PVC管,在露出地面时易受机械损伤的部分,应采取保护措施。
(4)暗敷在混凝土内的管子,离表面的净距不应小于15毫米,为了减少线管的弯曲,线路走向宜沿最近的路线敷设,其弯曲处不应折皱,弯扁程度不应大于管外径的10%,其明配时弯曲半径不小于外径的6倍;暗敷在砼内其弯曲半径不小于管径的10倍。
线管超过下列长度时加过线盒;电管弯曲允许最大长度(5)PVC管切割方法:先将弹簧插入管内,两手用力慢慢弯曲管子,考虑到管子的回弹,弯曲角度要稍过一些。
一、交底日期:二、交底地点:三、交底人:四、接受交底人:五、交底内容:一、施工作业特点和危险源分析1. 作业特点:- 本工程水电安装涉及室内外水电线路、管道安装,包括强电、弱电等多个方面。
- 使用工具包括手持式电动工具、电钻、扳手、螺丝刀等。
- 施工材料多样,如电线、电缆、水管、阀门、灯具等。
2. 危险源分析:- 高处作业:登高作业时,可能发生坠落事故。
- 电气危险:电工作业时,可能发生触电事故。
- 机械伤害:使用电动工具时,可能发生机械伤害。
- 材料危险:施工材料如电线、电缆等可能存在漏电、短路等隐患。
二、具体控制措施和应注意的安全事项1. 个人防护:- 进入施工现场必须佩戴安全帽,系好帽带。
- 高处作业时,必须系好安全带,高挂低用。
- 电工作业时,必须穿戴绝缘鞋、绝缘手套。
- 操作电动工具时,注意检查工具的绝缘性能,避免损坏。
- 进入施工现场禁止吸烟,禁止酒后作业。
2. 安全操作规程:- 按照施工图纸和规范进行施工,不得随意更改。
- 电工作业时,必须由持证电工操作,并设专人监护。
- 施工现场用电线路应采用专用线路,并定期检查。
- 施工材料应妥善保管,防止损坏和误用。
3. 现场安全管理:- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工现场应保持整洁,通道畅通,不得堆放杂物。
- 施工过程中,发现安全隐患,应立即停止作业,并及时整改。
- 施工完成后,应进行安全检查,确认无安全隐患后方可投入使用。
三、应急措施1. 触电事故:立即切断电源,用绝缘物将触电者与电源隔离,并立即进行心肺复苏。
2. 坠落事故:立即组织救援,对伤者进行紧急救治。
3. 机械伤害:立即停止机器运行,对伤者进行紧急救治。
四、交底人签字:五、接受交底人签字:六、备注:1. 本交底记录应妥善保存,以便查阅。
2. 施工过程中,如遇特殊情况,应立即向项目负责人汇报,并采取相应的安全措施。
注:本模板仅供参考,具体内容应根据实际工程情况进行调整。

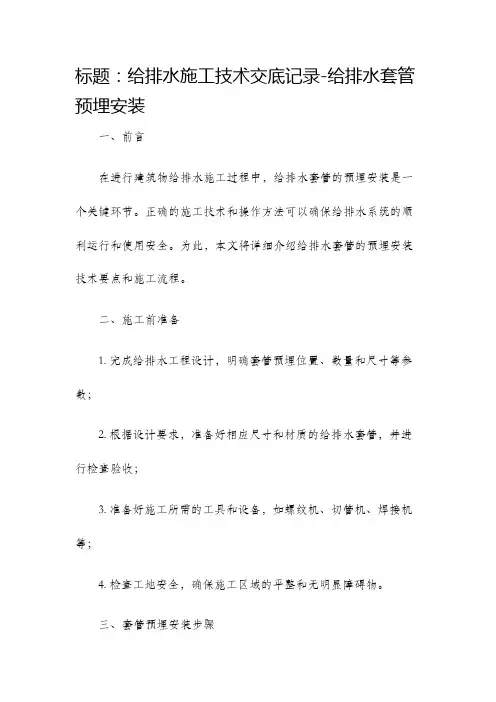

标题:给排水施工技术交底记录-给排水套管预埋安装一、前言在进行建筑物给排水施工过程中,给排水套管的预埋安装是一个关键环节。
正确的施工技术和操作方法可以确保给排水系统的顺利运行和使用安全。
为此,本文将详细介绍给排水套管的预埋安装技术要点和施工流程。
二、施工前准备1. 完成给排水工程设计,明确套管预埋位置、数量和尺寸等参数;2. 根据设计要求,准备好相应尺寸和材质的给排水套管,并进行检查验收;3. 准备好施工所需的工具和设备,如螺纹机、切管机、焊接机等;4. 检查工地安全,确保施工区域的平整和无明显障碍物。
三、套管预埋安装步骤1. 根据设计要求,确定套管的预埋位置,并在施工区域进行标记和定位;2. 采用专用工具(如切管机)对套管进行切割和加工,确保套管的尺寸满足要求;3. 进行套管的清洁和防腐处理,确保套管表面光滑、无污垢和锈蚀;4. 将预处理好的套管按照设计要求进行预埋安装,注意安装时保持套管的水平和垂直;5. 在套管预埋安装的同时,进行相应的连接或固定工作,如螺纹连接、焊接等;6. 完成套管的预埋安装后,进行检查验收,确保套管安装完全符合设计要求;7. 给排水套管预埋安装工作完毕后,及时对施工现场进行清理,确保施工区域的整洁和安全。
四、施工注意事项1. 在套管预埋安装前,必须进行充分的施工准备工作,确保施工材料和工具的质量和数量满足要求;2. 施工人员必须熟练掌握给排水套管的预埋安装技术要点和施工流程,并按要求进行操作;3. 在套管预埋安装过程中,必须严格按照设计要求和相关规范进行施工,确保施工质量;4. 施工现场必须保持整洁和安全,严禁乱堆放材料和工具,防止施工人员受伤;5. 需要特别注意给排水套管与其他结构的协调和衔接,避免出现漏水和渗漏等问题;6. 完成套管预埋安装后,必须进行严格的检查验收工作,并及时修复和处理施工中存在的问题。
五、总结给排水套管的预埋安装是建筑物给排水系统施工的重要环节,其质量直接关系到给排水系统的使用效果和安全性。
水电安装技术交底记录资料一、背景随着社会的发展和人民生活水平的提高,人们对居住环境的舒适度要求越来越高,水电安装技术也逐渐成为了人们关注的焦点。
为了保证工程的质量,确保施工的顺利进行,我们进行了水电安装技术的交底,并记录了交底的内容,以便后续参考使用。
二、交底内容本次交底的内容主要包括以下几项:1. 工程概述工程概述主要包括工程的施工范围、建筑结构、照明设计等内容。
在交底中,我们向参与者介绍了工程的整体布局和设计思路,让大家对工程的整体情况有了更加全面的了解。
2. 水电安装技术要求为了保证水电安装的质量,我们对水电安装技术的要求进行了详细的介绍。
包括水电安装工程的材料要求、安装要求、接线方法等内容。
通过对水电安装技术要求的介绍,保证了后续施工过程中的准确性和安全性。
3. 施工流程施工流程是施工的核心环节,也是确保工程顺利进行的关键环节。
在交底中,我们对施工流程进行了详细的介绍,包括主要施工工艺流程、施工工艺要求、施工低温条件下的注意事项等。
通过对施工流程的介绍,保证了后续施工过程中的规范性和效率性。
4. 安全生产在交底中,我们还强调了安全生产的重要性,介绍了水电安装工程中常见的安全事故及其防范措施,以及灾害事故发生后的应急处理方法。
通过对安全生产的介绍,强化了参与者对安全生产的认识,提高了安全生产管理的水平。
三、通过本次水电安装技术交底,我们进一步加强了对工程的了解,了解了工程中的关键环节和技术要求,确保了工程施工的质量和顺利进行。
同时,也增强了参与者的安全意识和安全素质,提高了安全生产管理的水平。
我们将根据本次交底中的记录资料,不断完善和改进水电安装技术,为用户提供更加安全、舒适的居住环境。
水电预留预埋质量技术交底01电线导管预埋1基本要求1.1熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋。
该分项工程按照土建进度同步进行。
1.2组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用激光水平仪结合建筑定位线确定标高,室内开关插座预埋标高需考虑到找平层5cm的高度,并排线盒采用连筋盒进行加固中间采用pvc20管填充,保证现场预埋盒水平度middot;垂直度及定位尺寸无偏差,强弱电保证10cm的间距,开关与门洞边净距15cm,同一室内同标高底盒标高差控制在0-5mm,并列插座开关面板高度差0-0.5mm厨房卫生间根据饰面材料以相对饰面-5mm0为宜,加固后预埋箱盒必须紧贴模板且固定牢靠,保证混凝土振捣不会造成错位。
针对拆模后部分预埋尺寸有问题,通过半盒纠偏及剔凿修补的方式进行纠偏,修补后的混凝土表面处理采用掺胶专用砂浆进行灰带处理。
1.3管进入盒、箱不允许内进外出,应与盒箱里口,平齐,一管一孔,不允许开长孔;线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞,保证管路畅通。
1.4预埋结束后,由现场施工员核对,以防出现漏埋.错埋。
确认无误后,报请工程监理进行隐蔽工程验收。
2线管预埋2.1配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青。
暗配金属管采用套管连接时,管口应对准在套管心并焊接严密,套管长度不得小于金属管外径的2.2倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的6倍,并必须两面施焊,金属管进配电箱、盒采用丝扣锁母固定时,应焊接跨接地线,如采用焊接法,但只宜在管孔四周点焊3-5处,烧焊处必须做好防腐处理。
2.2金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定。
消防金属管线禁止使用PVC管代替2.3阻燃PVC管敷设1)采用阻燃PVC管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品。
分项工程施工技术交底记录一、项目背景本文档记录了分项工程施工技术交底的相关内容。
本项目为某某建筑工程,位于某某地区,总建筑面积约为XXX平方米。
本项目的主要目标是XXX,施工单位为XXX公司,监理单位为XXX公司。
二、施工技术交底内容1. 施工单位及监理单位介绍施工单位XXX公司是一家专业从事建筑施工的企业,具有丰富的施工经验和技术实力。
监理单位XXX公司是一家专业从事建筑监理的机构,具备相关的监理资质和专业团队。
2. 工程概况介绍本项目的工程概况包括建筑结构、建筑材料、建筑设备等方面的内容。
具体如下:- 建筑结构:本项目采用钢筋混凝土框架结构,楼层高度为X米,地基基础为XXX。
- 建筑材料:主要采用XXX材料,包括砖、水泥、钢筋等。
所有材料均符合国家相关标准。
- 建筑设备:本项目将使用XXX设备,包括起重机、混凝土搅拌机等。
3. 施工工艺流程介绍本项目的施工工艺流程主要包括以下几个环节:- 地基处理:清理施工区域,进行地基平整、压实等工作。
- 基础施工:进行地下室、地上主体结构的施工,包括基础开挖、钢筋绑扎、混凝土浇筑等。
- 主体结构施工:按照设计图纸进行柱、梁、板、墙等主体结构的施工。
- 安装工程:包括水电安装、通风设备安装、消防设施安装等。
- 装饰装修:进行室内外装饰装修工作,包括墙面涂料、地面铺装、门窗安装等。
- 竣工验收:进行工程的竣工验收,确保工程质量符合相关标准。
4. 施工安全注意事项在施工过程中,需要注意以下安全事项:- 施工现场要设置明显的安全警示标志,确保施工人员的安全。
- 施工人员必须佩戴安全帽、安全鞋等相关防护用品。
- 施工设备必须经过检验合格后方可使用,操作人员必须经过培训合格后方可操作。
- 施工现场要进行定期巡视,及时发现和处理安全隐患。
5. 施工质量控制要求为确保工程质量,施工单位需按照相关标准和规范进行施工,具体要求如下:- 施工过程中,必须按照设计图纸和工艺要求进行施工,严禁违反施工规范。
一、工程基本信息1. 工程名称:2. 施工单位:3. 作业班组:4. 交底日期:____年__月__日二、交底内容1. 施工作业特点和危险源:(1)施工作业特点:水电安装工程涉及管道、线路敷设、设备安装等环节,施工环境复杂,作业空间狭小,施工人员流动性大。
(2)危险源:高处作业、电气作业、机械伤害、物体打击、火灾、触电等。
2. 安全技术措施及注意事项:(1)高处作业:1)作业人员必须佩戴安全帽、安全带,严格遵守高处作业安全操作规程。
2)作业平台、脚手架等设施必须符合安全要求,定期检查维护。
3)作业过程中,禁止无关人员进入作业区域。
(2)电气作业:1)操作人员必须取得相应电工资格证书,熟悉电气设备操作规程。
2)施工前,检查电气设备、线路是否存在安全隐患,确保电气安全。
3)操作电气设备时,必须佩戴绝缘手套、绝缘鞋等防护用品。
4)禁止带电作业,禁止在电气设备附近进行焊接、切割等作业。
(3)机械伤害:1)操作机械时,必须穿戴合适的工作服、安全帽、防护眼镜等防护用品。
2)机械操作人员必须经过培训,熟悉机械性能及操作规程。
3)机械操作过程中,禁止无关人员靠近,确保操作安全。
(4)物体打击:1)施工材料、工具应放置整齐,避免高空坠落。
2)施工区域设置警示标志,提醒人员注意安全。
3)施工人员应遵守现场安全规定,不得随意翻越、穿越安全区域。
(5)火灾:1)施工现场禁止吸烟、使用明火。
2)施工材料、工具等易燃物品应远离火源。
3)配备灭火器材,定期检查维护。
(6)触电:1)电气设备、线路应保持干燥、整洁,防止漏电。
2)操作电气设备时,确保电源线、插座等符合安全要求。
3)禁止非专业人员操作电气设备。
3. 个人防护用品:1)安全帽、安全带、防护眼镜、绝缘手套、绝缘鞋等。
2)根据作业环境,佩戴防尘口罩、耳塞等防护用品。
三、交底人及接受交底人签字1. 交底人(项目技术负责人):________________2. 接受交底人(施工负责人):________________四、备注1. 本安全技术交底记录为施工过程中安全管理的依据,各施工人员必须严格遵守。
水电安装预埋
分项工程施工技术交底记录
单位(子单位)工程名称天健天骄
分部/子分部
(或系统/子系统)
建筑电气工程
施工单位深圳市市政工程总公司项目负责人程光明项目技术负责人吴洵分包单位/ 项目负责人/ 项目技术负责人/ 施工依据文件名称
及编号
质量验收依据文件
名称及编号
交
底
内
容
交底内容:
一、基本要素
施工内容:主体预埋
二、分项工程基本情况介绍
南苑、北庐水电系统、消防系统、智能化系统配管预埋及套管预埋。
审批人单位:交底人单位:接受人单位:
审批人(项目专业技术负责人)
交底人[项目专业工长(施工员)
或质检员]
接受人(施工班组长及班组人员)签名: 签名:
签名:
年月日年月日年月日
水电安装预埋
分项工程施工技术交底记录(续)
交底内容交底内容:
三、施工准备
1.技术准备:
1.1专业施工人员组织作业人员熟悉图纸及相关图集规范。
2.现场准备与作业条件:
2.1人员及机具:安排好所需要的施工机具设备、材料、人员等进场;
2.2预加工:根据图纸及项目部要求进行预埋件制作;
2.3作业条件
2.3.1土建主体结构同步进行;
2.3.2根据施工方案安排好适当的现场工作场地,在地下室操作时,要接通低压照明灯。
3.资源准备:
3.1材料:钢管、PVC管及配件、预埋盒、套筒、。
3.2主要机具
3.2.1机械:切割机、手电钻、电焊机、煨弯器等;
3.2.2其他:水平尺、线坠、钢卷尺、小线、安全带、脚手架等。
四、接线盒、配电箱、等电位箱、套管预留
1、熟悉掌握水电等专业图纸设计要求、及建筑标高、平面、隔墙、门窗、预留洞位置的精确尺寸,搞好主体工程中接线盒、接线箱、防水套管、穿墙套管的预埋预留。
该分项工程按照土建进度同步进行。
2、组织好水电专业施工人员对各预留点进行准确定位,电盒、套管、预埋件等在现浇楼板上应先按照图纸设计的轴线位置划线放样;在墙柱上预埋箱、盒、等电位、套管、预埋件等按照图纸设计的轴线位置及大小,用水平管或水平仪确定标高定位,然后按照施工工艺要求安装固定,预埋箱盒必须紧贴模板,固定牢靠。
3、所有穿墙、穿楼板的铁制品、钢套管均做除锈、防腐处理。
五、钢管预埋
1、钢管进配电箱、预留盒的管头,必须固定,一管一孔,不得开长孔,严禁电气焊开孔,若需要开孔需用液压或电动开孔器,成品配套塑料堵头封堵,盒内填充泡末,胶带封堵。
2、钢管暗敷在钢筋砼中,弯曲半径>10D,严禁死弯,扁管。
线管与钢筋绑扎固定,严禁与钢筋焊接
特殊要求,施焊前,必须将易燃易爆材料进行彻底隔离,确认下方是否有其他作业人员,不留任何死角,并保持安全距离,真正确保无火灾、烫伤隐患后,方可施工。
施焊作业中必须2人,一人作业一人安全看护,灭火器和水桶随作业面跟进。
2、在使用切割机、电焊机、弯管机、气瓶等工具设备、及高处吊运材料、作业时,严格按照相关操作规程作业,彻底杜绝安全隐患。
3、严格遵守建筑工地其他各项安全规定。
十二、暗敷设施工技术要点
1、上下两个点位应竖向在一条线上。
2、上面两个点下面一个点应呈倒品字排布
3、86盒离墙角柱边门窗边应300mm以上。
4、柱上一个点应位于中心轴线上,水平两个点应适当间距对称排布于柱面。
5、人防门上电磁锁预留86盒应在人防门开启的另一侧。
6、智能化强电和弱电应分设强电和弱电86盒,强弱电86盒之间以及强弱电线管之间间距应150mm 以上(规范),需增加过线盒时应分设强电和弱电过线盒。
7、过密闭墙的管路需在密闭墙两侧300mm内加密闭盒(密闭盒中心距墙300mm以内)
8、PVC管经过密闭墙处应改用金属管。
9、预埋管接头和进出86盒处300mm以内需有可靠绑扎固定。
10、预埋管接头应避开梁。
