有限空间危险作业安全审批单摘要:一、有限空间危险作业安全审批单的概念与作用1.定义有限空间危险作业2.安全审批单的重要性3.相关法规和标准二、有限空间危险作业安全审批单的内容1.作业单位的基本信息2.作业项目的详细描述3.安全防护措施4.应急处理方案5.审批流程和权限三、有限空间危险作业安全审批单的填写与使用1.填写要求与注意事项2.审批流程与时间节点3.安全培训与告知4.实施作业与监督检查四、有限空间危险作业安全审批单在实际应用中的案例分析1.案例背景2.案例审批过程3.案例启示与总结正文:有限空间危险作业安全审批单,是指在进行有限空间危险作业前,必须按照规定填写的一种重要文件。
该文件旨在确保在有限空间内进行危险作业时,能够充分评估风险并采取有效措施,以保障人身安全和环境安全。
本文将围绕有限空间危险作业安全审批单的概念、作用、内容、填写与使用等方面进行详细阐述。
一、有限空间危险作业安全审批单的概念与作用1.定义有限空间危险作业有限空间危险作业,是指在具有一定危险性的有限空间内进行的作业活动,如化工厂、石油化工企业、污水处理厂等。
这些作业空间通常具有较小的入口和出口,有限的自然通风,以及可能存在有毒有害、易燃易爆等危险物质的特点。
2.安全审批单的重要性有限空间危险作业安全审批单是确保有限空间危险作业安全的重要手段。
通过对作业项目进行详细描述,明确安全防护措施和应急处理方案,能够有效降低作业风险,保障作业人员的人身安全和企业的生产安全。
3.相关法规和标准我国有关有限空间危险作业的法规和标准主要有《中华人民共和国安全生产法》、《危险化学品安全管理条例》、《有限空间作业安全技术规程》等。
这些法规和标准对有限空间危险作业安全审批单的填写和使用具有指导意义。
二、有限空间危险作业安全审批单的内容1.作业单位的基本信息作业单位的基本信息包括单位名称、地址、联系人、联系方式等。
此外,还需填写作业单位的安全生产许可证号、危险化学品经营许可证号等相关证件信息。
吊装作业安全规范1 目的本规范规定了集团各单位吊装作业分级、作业安全管理基本要求、作业前的安全检查、作业中安全措施、操作人员应遵守的规定、作业完毕作业人员应做的工作和《吊装安全作业证》的管理。
2 范围本规范适用于集团各单位的检维修吊装作业。
3 引用标准AQ 3021-2008化学品生产单位吊装作业安全规范.GB 2811 安全帽GB 5082 起重吊运指挥信号GB 6067 起重机械安全规程GB 16179 安全标志使用导则4 术语和定义4.1 吊装作业在检维修过程中利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。
4.2 吊装机具系指桥式起重机、门式起重机、装卸机、缆索起重机、汽车起重机、轮胎起重机、履带起重机、铁路起重机、塔式起重机、门座起重机、桅杆起重机、升降机、电葫芦及简易起重设备和辅助用具。
5 吊装作业的分级吊装作业按吊装重物的质量分为三级:a)一级吊装作业吊装重物的质量大于100t;b)二级吊装作业吊装重物的质量大于等于40t至小于等于100t;c)三级吊装作业吊装重物的质量小于40t。
6 作业安全管理基本要求6.1 应按照国家标准规定对吊装机具进行日检、月检、年检。
对检查中发现问题的吊装机具,应进行检修处理,并保存检修档案。
检查应符合GB6067的规定。
6.2 吊装作业人员(指挥人员、起重工)应持有有效的《特种作业人员操作证》,方可从事吊装作业指挥和操作。
6.3 吊装质量大于等于40t的重物和土建工程主体结构时,吊装作业单位应编制吊装作业方案。
吊装物体虽不足40t,但形状复杂、刚度小、长径比大、精密贵重,以及在作业条件特殊的情况下,也应编制吊装作业方案、施工安全措施和应急救援预案。
6.4 吊装作业方案、施工安全措施和应急救援预案经作业主管部门和相关管理部门审查,报主管安全负责人批准后方可实施,并要组织全体参与吊装作业人员进行培训学习。
6.5 利用两台或多台起重机械吊运同一重物时,升降、运行应保持同步;各台起重机械所承受的载荷不得超过各自额定起重能力的80%。
危险作业审批流程1填写填写《危险作业审批单》由危险作业安全责任人完成;2送交表完成填写,填报人应将《危险作业审批单》送交安全主任和主要负责人审批。
安全主任和本部门负责人认为安排的人员和相关安全措施符合作业要求,应批准同意。
对于不符合要求的,应提出具体要求。
审批人员如果对作业情况不了解,应到现场进行检查确认后,再对《危险作业审批单》进行审批。
安全部门的审批人员签署同意后,将一式两份的《危险作业审批单》留存一份,另一份由填报人员带回,在进行危险作业时备查。
3作业《危险作业审批单》办理完,按其提出的措施落实到位后才能开始作业。
4作业监督审批人员安全主管和主要负责人完成《危险作业审批单》审批后,应督促各职责人员监督各项措施落实。
各责任人在危险作业开始前必须对作业现场监督,确认其安全措施落实到位。
并加强对作业过程中的控制,防止作业中违章行为的发生。
5记录归档完成作业后应将其《危险作业审批单》记录在安全办归档备查。
危险作业审批单编号:填表人:填报时间:年月日深圳市保盛祥印刷品有限公司动土安全作业证动火证存根动火作业证编号:说明:(1)凡生产禁火区域,一切动火都必须办理动火许可证,并在动火前办好、好妥。
(2)安全办和生产部意见不一致时,呈报主管经理批准。
(3)一张动火证只限一次动火,改变部位要另行办理动火证。
动火安全措施1、将动火设备(塔、容器、油罐、换热器、管线等)内之油品、溶剂、汽油等可燃性物质彻底清理干净、并有够时间进行蒸汽吹扫和水洗,达到动火条件。
2、切断与动火设备相连通的设备管线,加盲板( )块。
3、动火设备通以蒸汽(或氮气)进行动火。
4、塔、油罐、容器动火、应做爆炸分析和含氧量测定,合格方可动火,动火前人在外边进行设备内打火试验,工作时人孔外应有监护人。
5、塔内动火,可用石棉布或毛毡用水浸湿,铺在相邻两层塔盘上进行隔离。
6、动火附近之下水井,地漏、地沟、电缆沟等,应清除易燃物,并予封闭。
7、电焊回路应接在焊件上,不得穿过下水或其它设备搭火。

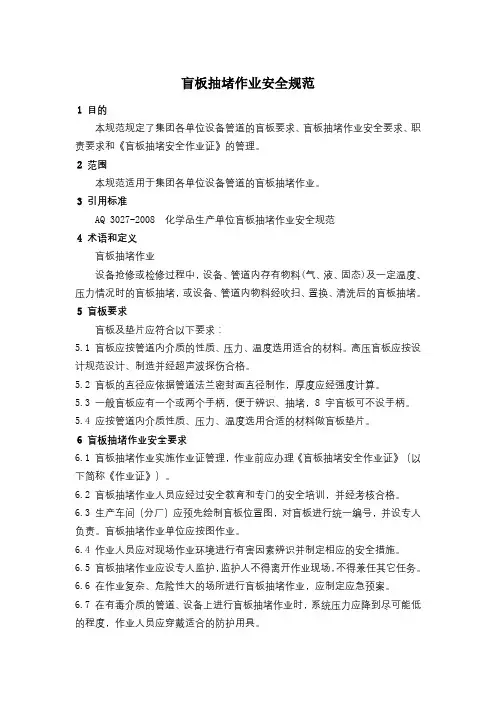

盲板抽堵作业安全规范1 目的本规范规定了集团各单位设备管道的盲板要求、盲板抽堵作业安全要求、职责要求和《盲板抽堵安全作业证》的管理。
2 范围本规范适用于集团各单位设备管道的盲板抽堵作业。
3 引用标准AQ 3027-2008化学品生产单位盲板抽堵作业安全规范4 术语和定义盲板抽堵作业设备抢修或检修过程中,设备、管道内存有物料(气、液、固态)及一定温度、压力情况时的盲板抽堵,或设备、管道内物料经吹扫、置换、清洗后的盲板抽堵。
5 盲板要求盲板及垫片应符合以下要求:5.1 盲板应按管道内介质的性质、压力、温度选用适合的材料。
高压盲板应按设计规范设计、制造并经超声波探伤合格。
5.2 盲板的直径应依据管道法兰密封面直径制作,厚度应经强度计算。
5.3 一般盲板应有一个或两个手柄,便于辨识、抽堵,8 字盲板可不设手柄。
5.4 应按管道内介质性质、压力、温度选用合适的材料做盲板垫片。
6 盲板抽堵作业安全要求6.1 盲板抽堵作业实施作业证管理,作业前应办理《盲板抽堵安全作业证》(以下简称《作业证》)。
6.2 盲板抽堵作业人员应经过安全教育和专门的安全培训,并经考核合格。
6.3 生产车间(分厂)应预先绘制盲板位置图,对盲板进行统一编号,并设专人负责。
盲板抽堵作业单位应按图作业。
6.4 作业人员应对现场作业环境进行有害因素辨识并制定相应的安全措施。
6.5 盲板抽堵作业应设专人监护,监护人不得离开作业现场,不得兼任其它任务。
6.6 在作业复杂、危险性大的场所进行盲板抽堵作业,应制定应急预案。
6.7 在有毒介质的管道、设备上进行盲板抽堵作业时,系统压力应降到尽可能低的程度,作业人员应穿戴适合的防护用具。
6.8 在易燃易爆场所进行盲板抽堵作业时,作业人员应穿防静电工作服、工作鞋;距作业地点30 m内不得有动火作业;工作照明应使用防爆灯具;作业时应使用防爆工具,禁止用铁器敲打管线、法兰等。
6.9 在强腐蚀性介质的管道、设备上进行抽堵盲板作业时,作业人员应采取防止酸碱灼伤的措施,现场要有供作业人员紧急情况时冲洗水源。
表3-1-1许可地下坑槽开挖许可证(动土证)文件编号:注:1、表由各施工单位在动土前一周编制审报,经批准后方能开工。
2、动土部位必须附简图(可另附),图中要注明动土开挖范围注出中心坐标、宽度及起止坐标。
应采取的保护动土周围地下工程的保护和安全措施。
3、此表由总承包项目总图管理或总调审批。
表3-1-2现场动火许可证注:根据审批程序留取份数,表3-1-3用水/电申请表编号:注:此表由总承包项目部总图管理或总调度、HSE负责人审核、项目施工经理批准后送电。
表3-1-4.1射线探伤作业许可申报表表3-1-4.2射线探伤作业安全通知表射线探伤会签单表3-1-5受限空间安全作业许可审批表注:、受限空间作业应执行本表格,并严格制定安全保证措施。
2、根据许可的范围进行审批。
表3-1-6总(分)变送电安全许可审批表编号:注:、此表必须在施工前办理,根据审批程序,申请单位、审批部门各留存一份。
2、此表由施工单位提岀并自检,总包、监理和业主负责人现场检查审核并签字后方可送电。
3、此表作为重大危险作业监控,只作安全检查记录存档。
表3-1-7编号:烘炉安全作业许可审批表表3-1-8编号:注:、此表必须在施工前办理,根据审批程序,申请单位、审批部门各留存一份。
2、此表由施工单位提岀并自检,总包、监理和业主负责人现场检查审核并签字后方可点炉3、此表作为重大危险作业监控,只作安全检查记录存档。
表3-1-9单体试车作业安全许可审批表编号:注:、此表必须在施工前办理,根据审批程序,申请单位、审批部门各留存一份。
2、此表由施工单位提岀并自检,总包、监理和业主负责人现场检查审核并签字后方可试车。
3、此表作为重大危险作业监控,只作安全检查记录存档。
表3-1-10特殊专项安全作业许可审批表注:特殊专项安全作业许可审批表为通用表格。
2根据许可的范围进行审批。
表3-1-11起重吊装作业安全许可审批表注:、起重吊装作业应执行本表格,并严格制定安全保证措施。
有限空间危险作业审批表作业单位所属单位设施名称作业内容填报人员作业人员监护人员有毒有害气体(粉尘)浓度检测人员检测易燃易爆物质氧含量项LI浓度进入前检检测时间测数据检测间隔检测时间结果作业开始年月日时分时间确认安全措施符合要求(签名)备注主要危险因素主要安全措施作业人员作业监护人员现场负责人有限空间作业安全责任制度落实责任不明落实项LI安全负责人,加强检修安全监管并做到确相互监督根据风险等级,确定并严格有限作业审批程序,有限作业审批、监护不到位相关管理人员现场监护严格按照停送电管理办法要求,履行审批手续,未按规定办理停送电办理,造成误操作,电力室配电柜挂“有人操作禁止合闸”警示牌,设备启动伤人并把配电箱推出断电;现场开关打到零位,专人监护作业现场安全管理相关制度防范措施缺乏制定针对于本次检修的安全管理制度,并培训学针对性习,所有参检人员都能够掌握应急管理制度制定不完善,意外事故无法制定针对本次检修的应急管理制度,参检人员学处理习领会应急制度,防患于未然制定针对本次检修的安全操作规程,明确各检修作业安全操作规程不明确子项安全操作注意事项及检修操作程序检修询进行安全教育培训,重点培训检修过程中作业现场相关人员安全教育培训不到位,可能出现的不安全因素,并以安全告知书的形式作业人员不明口检修风险因素组织学习,相关参检人员签字确认已熟知检修风险控制点严格遵守“先通风、再检测、后作业”的原则,检测指标包括氧浓度、co浓度、粉尘浓度等,危害因素符合《丄作场所有害因素职业接触限值笫有限空间作业现场安全检测不全面,造成一部分化学有害因素》(GBZ2.1)的要求;检测时中毒间不得早于作业开始前30min,作业中断超过30min,作业人员再次进入磨内有限空间前,重新通风,检测合格方可进入未使用安全电压照明,造成触电作业中手持行灯务必使用12v安全电压照明按照劳保管理办法,检验劳保质量,务必符合质劳保发放不符合国标且不正确使用量要求,并按管理规定配置且正确使用检查确认通风口无异物,原料磨内保持良好的通出入口不畅通,造成人员窒息、伤害风,人员逃生通道顺畅贴近现场显著位置悬挂检修项LI警示标识,细化安全警示标识和警示说明设置不规范,造说明检修安全注意事项,每个人都要领会检修子成检修人员不熟悉检修安全相关重点要求项的安全注意事项,是进入设备内部检修前的最后一次集体培训作业询清点作业人员和丄器具不到位,造作业项LI负责人根据检修方案要求,查点人员到成人员走失、工器具不全致伤害位情况;并检查工器具是否运送到位,按照工器具管理办法,验证工器具完好性作业人员与外部的通讯联络不可靠,应急按照预案要求,指定检修固定联络信号,并按时处理效率低,造成伤害程度加剧询问内部情况,始终保持畅通作业项LI设置安全监护人,与检修人员一起;同监护人员离开守护现场,伤害得不到及时时在岀入口处也设专门监护人;设备内部和外部处理的监护人随时保持联系,不得离开半步存在交义作业,规避相互伤害措施落实不存在交义作业,先检修上游设备,按照从上到下、到位,造成伤害从内到外的原则实施;避开交义作业应急器材落实不到位,伤害得不到及时处配备相关呼吸器、防毒面具、对讲机等通讯设备、理安全绳等装备器材,以备应急使用应急救援训练演练不到位,造成遇事慌张,制定训练、演练讣划,定期开展训练演练,提高伤害程度加剧处理应急能力,降低伤害程度发生事故后,相关人员立即启动应急预案,第一事故施救措施不规范,造成他人伤害程度时间报警,禁止盲LI施救;同时应急救援人员施加剧和自身伤害救时,做好自身防护,佩戴必要的呼吸器具等救援器材检查搬运通道有无杂物,上下楼梯搬运工器具及材料运送过程中疏忽大意造成滑到、摔伤检修材料抓牢楼梯扶手,检修平台无积水和油垢下面是赠送的励志的100句经典话,需要的朋友可以学习下,不需要的朋友可以下载后编辑删除〜〜谢谢〜〜【励志的话】平凡却无私的人啊千万不要抱怨命运的不公。
危险作业票模板
作业单位:XXX公司
作业地点:XXX工厂/车间/仓库
作业时间:XXXX年XX月XX日
作业人员:XXX
监护人员:XXX
作业内容:XXX
危险因素分析:
1. XXX
2. XXX
3. XXX
安全措施:
1. 现场负责人:XXX
2. 现场安全监管人员:XXX
3. 作业人员必须经过安全培训合格,并持有特种作业操作证。
4. 作业人员必须佩戴个人防护用品,如安全帽、手套、防护眼镜等。
5. 作业现场应设置安全警示标识,并安排专人进行安全监护。
6. 作业现场应保持整洁,禁止堆放杂物和易燃易爆物品。
7. 作业前应对设备进行检查,确保设备正常、安全。
8. 作业过程中应遵循操作规程,严禁违章操作。
9. 作业完成后应及时清理现场,确保安全。
审批意见:
审批人(签字):XXXX
审批时间:XXXX年XX月XX日注意事项:
1. 本危险作业票一式三份,一份由作业单位留存,一份由现场负责人留存,一份由安全监管部门留存。
2. 危险作业票有效期为XX天,超过有效期的应重新办理。
3. 危险作业票应妥善保管,不得随意涂改、撕毁或转让。
4. 危险作业票上的安全措施应逐项落实,未落实的不得进行作业。
用火作业许可证
注:1、与本次用火有关的具体措施划“√”;2、用火人、监火人必须本人签字;3、序号1、2、3、7监火人员确认签字;序号4、5、6由用火人员确认签字;4、含有易燃、可燃液体、气体的设备、管线、储罐用火作业前1小时需要分析可燃气浓度低于爆炸下限的0.2%;5、危害识别由用火证填写人员负责填写;6、完工验收项由监火人在用火许可证存根上确认签字;7、一般部位用火由用火单位领导审批;在含有含有易燃、可燃液体、气体的设备、管线、储罐用火时需要公司生产管理部门、安全监督管理部门、公司领导审批审批;8、交底人应是本单位安全管理人员或作业部门专兼职安全员,监护人应是本单位作业部门或作业相关方的作业负责人。
进入受限空间作业许可证
注:交底人应是本单位安全管理人员或作业部门专兼职安全员,监护人应是本单位作业部门或作业相关方的作业负责人。
xxxxxx有限责任公司
高处作业许可证
注:1、此证为一个施工点一作业证。
2、此证有效时间为一个作业周期。
3、此证分二联,第一联由施工单位留存,第二联由作业负责人随身携带。
4、应落实的安全措施由确认人在相应栏签字。
5、一作业许可证作业人数不超过10人。
6、三级高处作业由厂安全监督管理部门对施工作业方案、安全措施审查签字后,报公司领导审核、签发。
7、注:交底人应是本单位安全管理人员或作业部门专兼职安全员,监护人应是本单位作业部门或作业相关方的作业负责人。
xxxxxxxx有限责任公司
临时用电作业许可证
编号:
注:交底人应是本单位安全管理人员或作业部门专兼职安全员,监护人应是本单位作业部门或作业相关方的作业负责人。
说明:1、本证由作业负责人填写,实行一点一票,交底人应是本单位安全管理人员或作业部门专兼职安全员。
2、监护人变更需重新确认安全条件,并签字;变化时收回《许可证》并注明重新办证。
3、作业机具、人员、安全条件不变时,有效期为一个作业周期。
4、本证一式四联,作业单位、起重指挥、属地单位和施工方监护人各执一联;作业结束,属地监护在四联的“完工确认”栏中签字,并将持有联交回本单位设备管理部门存档。
本证保存期限为1年。
