煤矿五年采掘规划
- 格式:doc
- 大小:46.00 KB
- 文档页数:5
煤矿采掘衔接计划管理制度一、编制原则根据公司本年度矿井实际生产运行情况,本着实事求是、科学合理,全面先进的原则,以生产矿井开采设计和中、长远发展规划为依据,结合公司确定的安全生产经营指标和各项重点工程及保证措施,在确保“四量”平衡的基础上,每年10月底要编制下年度的生产矿井采掘衔接计划,给年度预算提供依据,指导矿井月度生产经营计划的组织、实施。
二、编制内容及要求1、矿井目前主要生产系统状况及能力⑴提升系统:方式、设备、型号、能力;⑵运输系统:方式、设备、型号、能力;⑶排水系统:方式、设备、型号、能力;⑷通风状况:主扇型号、总进风量、总排风量、有效风量、有效风量率、矿井负压、等积孔、瓦斯抽放泵站及抽放情况;⑸通讯情况;⑹供电情况;⑺目前采掘队工作面所在地点;⑻压风自救系统情况;⑼供水施救系统情况;⑩瓦斯监控系统情况;(H)人员定位系统情况;⑫井下紧急避险系统情况;⑬地面系统。
2、上一年度生产完成情况⑴原煤产量、回采率、动用储量及年底保有量、抽采煤量。
⑵各采煤队产量完成情况:总产量、单产量;分队组、工作面完成情况,效率、回收率完成情况。
⑶各掘进队组进尺完成情况:煤、岩巷的进尺、总进尺;分队组、工作面完成情况,分岩性完成情况,效率完成情况,机械化程度。
⑷年末“四量”情况。
3、本年度采掘计划⑴全矿计划年产量、计划总进尺、计划动用储量、回采率;⑵各采煤队计划产量、日产量;工作面衔接(投产、安装、结束)时间、可采储量、可采期、单产、效率、使用设备等情况,绘制衔接图表。
⑶各掘进队计划进尺、月进尺;各掘进队组衔接作业点、工程量、工期、支护方式、掘进方式、单进、效率、巷道类别和性质构成等情况。
⑷到年末“四量”情况;⑸安全培训计划。
4、重点工程情况5、全矿按计划产量提取、使用维简费和安全费用计划⑴维简费计划(列表说明);⑵专项安全费用计划(列表说明)。
6、采掘计划衔接图表⑴回采队组回采衔接计划表(附表1):内容包括:队别、工作面编号、回采方式、工作面掘出时间、投产时间及结束时间、搬家时间、工作面状况(走向长义倾斜长X煤厚、可采储量)、工作面单产、可采期、本年度产量。
2024年煤矿采掘接替计划引言:随着我国经济的快速发展,能源需求日益增长,煤炭作为我国的主要能源之一,其供应的稳定性和安全性至关重要。
为此,我们需要制定一份详尽的煤矿采掘接替计划,以确保2024年及以后煤炭生产的连续性和效率。
一、现状分析:目前,我国煤矿开采面临着资源储量分布不均、开采难度加大、环境保护压力增加等多重挑战。
因此,在制定采掘接替计划时,需要充分考虑这些因素,合理规划开采顺序和区域,确保资源的有效利用和环境的可持续发展。
二、目标与原则:1.目标:确保2024年及以后煤炭供应的稳定性和安全性,提高开采效率,降低生产成本,同时实现矿区生态的恢复和保护。
2.原则:以资源储量为基础,以市场需求为导向,以技术创新为支撑,以环境保护为前提,实现煤矿开采的可持续发展。
三、规划步骤:1.资源评估:对现有煤矿的储量、煤质、开采条件等进行全面评估,确定可开采区域和潜在接替资源。
2.市场调研:分析未来几年煤炭市场的需求趋势,确定不同煤种的需求量,指导采掘计划的制定。
3.技术选型:引入先进的采掘技术和设备,提高开采效率和资源回收率,同时降低对环境的影响。
4.环境保护:制定环境保护措施,包括矿区复垦、水资源保护、大气污染防治等,确保开采活动不对环境造成不可逆转的损害。
5.安全保障:加强安全管理,引入智能化监测系统,提高事故预防和应急处理能力。
四、实施策略:1.分阶段开采:根据资源评估结果,制定分阶段的开采计划,确保采掘活动的连续性和稳定性。
2.优化生产布局:合理规划矿井布局,确保开采效率和经济效益的最大化。
3.加强技术创新:加大对新技术、新工艺的研发和应用力度,提高开采效率和资源利用率。
4.强化环境保护:严格落实环境保护措施,确保开采活动不对周边环境造成污染。
5.保障安全生产:加强员工培训,确保安全操作,同时建立健全安全预警和应急处理机制。
五、保障措施:1.政策支持:积极争取政府在政策、资金、技术等方面的支持,为计划的顺利实施提供保障。

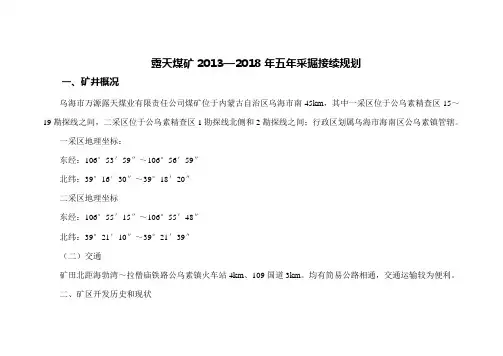

露天煤矿2013—2018年五年采掘接续规划一、矿井概况乌海市万源露天煤业有限责任公司煤矿位于内蒙古自治区乌海市南45km,其中一采区位于公乌素精查区15~19勘探线之间,二采区位于公乌素精查区1勘探线北侧和2勘探线之间;行政区划属乌海市海南区公乌素镇管辖。
一采区地理坐标:东经:106°53′59″~106°56′59″北纬:39°16′30″~39°18′20″二采区地理坐标东经:106°55′15″~106°55′48″北纬:39°21′10″~39°21′39″(二)交通矿田北距海勃湾~拉僧庙铁路公乌素镇火车站4km、109国道3km。
均有简易公路相通,交通运输较为便利。
二、矿区开发历史和现状内蒙古自治区国土资源厅2006年8月10日以“内国土资采划[2006]0277号文”为乌海市黄河工贸(集团)华西焦化有限公司(以下简称华西煤矿)进行了“划定矿区范围批复”,将乌海市海南区鑫源煤矿(以下简称原鑫源煤矿)、乌海市海南区罗卜图煤矿一采区(以下简称原罗卜图煤矿一采区)、乌海市海南区罗卜图煤矿(以下简称原罗卜图煤矿)和乌海市神海煤化有限责任公司六号井(以下简称原神海六号井)进行整合,并将其外围无矿权争议的地段(以下简称新扩区)也一并划入,新划定范围的矿山名称为乌海市黄河工贸(集团)华西焦化有限公司煤矿(现名称为乌海市万源露天煤业有限责任公司煤矿)矿区内煤层地质赋存条件简单,为简单型单斜构造。
目前开采深度为165米,主采煤层16#,煤层厚度8米,倾角8—12度;煤质硬度系数为2;16#煤层层理节理发育,易于放顶煤开采,采放比为1:2.1;煤层顶底板稳定,顶板以砂质泥岩为主,局部区域有碳质泥岩。
矿井开拓方式为竖斜井联合布置,竖井专用作回风,三条斜井,主井为主提升井、副井为辅助提升井、猴车斜井专门运送人员。
现全矿就一个1603回采工作面和一个1602掘进工作面,属于典型的“一井一面”矿井。
煤矿开采计划书1. 引言本文档旨在制定煤矿开采计划,为矿山管理者和工程师们提供一个指导性的框架,以确保煤矿开采工作的安全、高效进行。
煤矿开采是一项复杂的工作,需要科学的规划和有效的管理,以确保矿工的安全和煤矿资源的最大化利用。
2. 煤矿概况煤矿位于某某地区,占地面积约为X平方公里。
矿区内煤层主要包括XX煤层和XX煤层,煤层厚度分别为XX米和XX米。
矿山开采自X年,迄今为止已开采煤炭资源量约为XXX吨。
3. 目标与任务本次煤矿开采计划的目标是安全高效地开采煤炭资源,并确保矿山的可持续发展。
具体任务包括: - 制定合理的开采方案,确保煤炭资源的最大化利用; - 确保矿工的安全和劳动条件的改善; - 提高开采效率,降低开采成本; - 减少环境污染,采取有效的治理措施。
4. 开采方案4.1 煤层评估在制定开采方案之前,进行全面的煤层评估是必要的。
煤层评估包括煤层资源量估算、煤质分析、煤层构造分析等。
评估结果将为后续的开采方案制定提供依据。
4.2 开采方式根据煤层评估的结果,结合矿山实际情况,确定合适的开采方式。
常见的开采方式包括露天开采、井下开采等。
选择合适的开采方式既要保证矿工的安全,又要充分利用煤炭资源。
4.3 开采工艺在确定开采方式的基础上,制定相应的开采工艺。
开采工艺包括采区划分、巷道掘进、矿井排水、通风系统等。
工艺的合理设计有助于提高开采效率和矿工的工作条件。
4.4 采掘设备根据开采方式和工艺要求,选择合适的采掘设备。
采掘设备的选择要考虑设备的性能、安全性、可靠性和经济性等因素。
同时,加强设备维护和管理,确保其正常运行和延长使用寿命。
4.5 安全管理开采过程中的安全管理是至关重要的。
制定一套科学有效的安全管理制度,加强安全培训和教育,提高矿工的安全意识。
建立健全的应急预案,应对突发事故。
5. 环境保护措施矿山开采对环境的影响不可忽视。
为了减少环境污染,需要采取一系列的环境保护措施。
包括但不限于:•合理排放废水,建设污水处理设施;•控制粉尘污染,采取湿法降尘措施;•做好绿化工作,修复退化的土地;•减少噪音污染,采取隔声措施;•建设固体废物处理设施,合理处理废弃物。

煤矿中长期、年度、月度采掘衔接计划技术管理制度采掘衔接计划是明确采区、水平接替及工作面接替时间顺序,保证矿井在服务年限内生产部署均衡、合理、有序的重要技术文件,为矿井生产持续、均衡及稳产、高产提供主要的科学依据,具体规划了矿井服务年限内各阶段的生产分布情况及开拓、掘进任务。
为了进一步优化我矿矿井的生产布局,保证采掘衔接正常,使我矿的开拓煤量、准备煤量、回采煤量趋于合理,为各级领导在生产决策过程中提供基础资料,特制定本制度。
一、编制采掘衔接计划的原则1、树立经济效益观念,以技术合理、经济效益好为准则。
2、编制本年度采掘衔接计划的同时要统筹考虑今后五年、十年以至整个矿井服务年限内的采掘战略部署。
3、合理开发煤炭资源,努力实现集中生产。
4、严格遵守开采程序,优化巷道布置。
5、保持采掘平衡,建立正常的采掘比例,保证矿井“三量”合理。
6、选用先进、合理的采煤方法,选择先进的采、掘设备,不断提高单产单进水平。
7、严格遵守煤炭行业的有关技术政策和安全规定。
二、编制采掘衔接计划的依据1、矿井总体规划和采区设计。
2、公司规定的矿井计划任务和要求。
3、矿井各采区工作面的生产能力。
三、编制采掘衔接计划必须要达到的条件1、采区(水平)设计要提前三到五年规划,并经有资质的部门设计,图纸应齐全。
2、开拓巷道掘进超过采区准备巷不少于50米,满足采区准备巷道开工的需要。
3、准备巷道掘进提前一个月超过回采巷道拨门位置不少于200米,为各系统的调整、完善及回采巷道的拨门施工准备提供足够的时间。
4、回采工作面围面工程结束到正式生产前,必须保证至少三个月的刷扩、钻探、整理巷道和设备安装等准备时间。
四、编制采掘衔接计划的内容(一)中长期发展规划编制内容:主要包括矿井十年回采工作面接替安排、产量及进尺安排,矿井十五年采区接替计划,矿井二十年水平接替计划,相配套安全工程(重点为瓦斯治理、防治水工程等)安排,单产、单进指标(不低于近3年综合平均水平),矿井发展未来展望等。

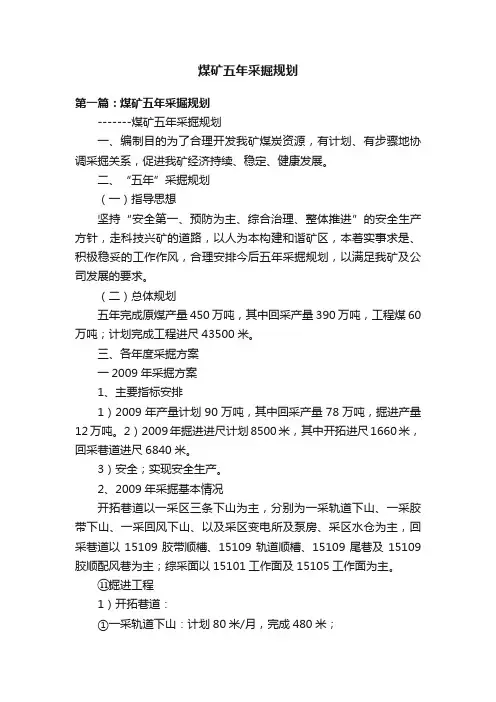

煤矿五年采掘规划第一篇:煤矿五年采掘规划-------煤矿五年采掘规划一、编制目的为了合理开发我矿煤炭资源,有计划、有步骤地协调采掘关系,促进我矿经济持续、稳定、健康发展。
二、“五年”采掘规划(一)指导思想坚持“安全第一、预防为主、综合治理、整体推进”的安全生产方针,走科技兴矿的道路,以人为本构建和谐矿区,本着实事求是、积极稳妥的工作作风,合理安排今后五年采掘规划,以满足我矿及公司发展的要求。
(二)总体规划五年完成原煤产量450万吨,其中回采产量390万吨,工程煤60万吨;计划完成工程进尺43500米。
三、各年度采掘方案一2009年采掘方案1、主要指标安排1)2009年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。
2)2009年掘进进尺计划8500米,其中开拓进尺1660米,回采巷道进尺6840米。
3)安全;实现安全生产。
2、2009年采掘基本情况开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区变电所及泵房、采区水仓为主,回采巷道以15109胶带顺槽、15109轨道顺槽、15109尾巷及15109胶顺配风巷为主;综采面以15101工作面及15105工作面为主。
⑪掘进工程1)开拓巷道:①一采轨道下山:计划80米/月,完成480米;②一采胶带下山:计划100米/月,完成400米(煤巷);③一采回风下山:计划80米/月,完成240米;④采区变电所及泵房:计划80米/月,完成160米;⑤采区水仓:计划100米/月,完成200米。
以上工程均采用普掘。
2)回采巷道:①15109胶带顺槽:工程量1760米,计划260米/月,完成1760米;②15109轨道顺槽:工程量1760米,计划300米/月,完成1200米;③15109尾巷:工程量1760米,计划300米/月,完成1760米;④15109胶顺配风巷:工程量1600米,计划100米/月,完成700米,剩余900米。

煤矿2024年采掘衔接计划保障措施下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!煤矿2024年采掘衔接计划保障措施引言随着时代的进步和环境保护意识的增强,煤炭资源的采掘与利用面临诸多挑战。
煤矿编制采掘计划的规定

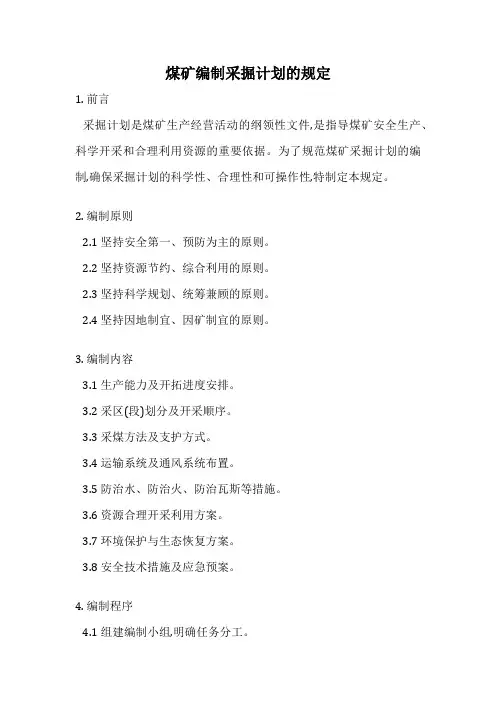

1. 前言
采掘计划是煤矿生产经营活动的纲领性文件,是指导煤矿安全生产、科学开采和合理利用资源的重要依据。
为了规范煤矿采掘计划的编制,确保采掘计划的科学性、合理性和可操作性,特制定本规定。
2. 编制原则
2.1 坚持安全第一、预防为主的原则。
2.2 坚持资源节约、综合利用的原则。
2.3 坚持科学规划、统筹兼顾的原则。
2.4 坚持因地制宜、因矿制宜的原则。
3. 编制内容
3.1 生产能力及开拓进度安排。
3.2 采区(段)划分及开采顺序。
3.3 采煤方法及支护方式。
3.4 运输系统及通风系统布置。
3.5 防治水、防治火、防治瓦斯等措施。
3.6 资源合理开采利用方案。
3.7 环境保护与生态恢复方案。
3.8 安全技术措施及应急预案。
4. 编制程序
4.1 组建编制小组,明确任务分工。
4.2 收集整理基础资料和数据。
4.3 现场勘查,开展必要的试验研究。
4.4 编写初稿,组织技术论证。
4.5 修改完善,形成正式计划文本。
4.6 报批审核,经批准后组织实施。
5. 实施与监督
5.1 煤矿应严格执行经批准的采掘计划。
5.2 定期检查采掘计划执行情况,并及时调整完善。
5.3 加强对采掘计划实施的监督检查。
6. 附则
本规定自发布之日起施行。
习水县泰龙煤矿三年采掘规划二0一五年七月习水县泰龙煤矿三年采掘规划编制目的为了合理有序的开采煤炭资源,有计划、有步骤的协调采掘关系,促进我矿经济持续稳定健康发展。
本着实事求是、积极稳妥的工作作风,合理安排今后三年的采掘计划,以满足我矿的发展需要。
矿井基本情况1、矿井概况贵州省习水县民化乡泰龙煤矿位于习水县城之南西258°方向,矿区距习水县城平距26㎞,距民化乡10㎞,井田地理坐标为: 东经106°06′03″-106°07′32″,北纬28°14′31″-28°15′21″;矿区面积1.0829km2;设计可采储量203.8万吨,其中C8煤层106.6万吨,C12煤层97.2万吨;开拓方式为斜井开拓;设计生产能力15万吨/年;可采煤层为C8煤层和C12煤层两层煤。
2、矿井灾害(1)煤的自燃根据2011年11月28日中煤科工集团重庆研究院提交的习水县泰龙煤矿C8煤层煤自燃倾向性鉴定报告,习水县泰龙煤矿C8煤层自燃倾向性为Ⅲ级,属于不自然煤层。
根据2008年3月6日重庆市煤炭质量监督检验站重庆地质矿产研究院测试中心提交的习水县泰龙煤矿C12煤层煤自燃倾向性鉴定报告,习水县泰龙煤矿C12煤层自燃倾向性为Ⅲ级,属于不自燃煤层。
(2)煤尘爆炸性根据2011年11月28日中煤科工集团重庆研究院提交的习水县泰龙煤矿C8煤层煤尘爆炸性为无煤尘爆炸性。
根据2008年3月6日重庆市煤炭质量监督检验站重庆地质矿产研究院测试中心提交的习水县泰龙煤矿C12煤层煤尘爆炸性鉴定检验报告,习水县泰龙煤矿C12煤层煤尘爆炸性为无煤尘爆炸性。
(3)瓦斯等级根据贵州省能源局文件(黔能源发【2010】701号)《关于呈报2010年度煤矿瓦斯等级鉴定结果的报告》,泰龙煤矿矿井瓦斯绝对涌出量6.73m3/min,相对瓦斯涌出量48.46m3/t;CO2绝对涌出量1.27m3/min,相对涌出量9.14m3/t,属高瓦斯矿井。
天向煤矿五年采掘规划一、编制目的为了合理开发我矿煤炭资源,有计划、有步骤地协调采掘关系,促进我矿经济持续、稳定、健康发展。
二、“五年”采掘规划(一)指导思想坚持“安全第一、预防为主、综合治理、整体推进”的安全生产方针,走科技兴矿的道路,以人为本构建和谐矿区,本着实事求是、积极稳妥的工作作风,合理安排今后五年采掘规划,以满足我矿及公司发展的要求。
(二)总体规划五年完成原煤产量450万吨,其中回采产量390万吨,工程煤60万吨;计划完成工程进尺43500米。
三、各年度采掘方案一2009年采掘方案1、主要指标安排1)2009年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。
2)2009年掘进进尺计划8500米,其中开拓进尺1660米,回采巷道进尺6840米。
3)安全;实现安全生产。
2、2009年采掘基本情况开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区变电所及泵房、采区水仓为主,回采巷道以15109胶带顺槽、15109轨道顺槽、15109尾巷及15109胶顺配风巷为主;综采面以15101工作面及15105工作面为主。
⑪掘进工程1)开拓巷道:①一采轨道下山:计划80米/月,完成480米;②一采胶带下山:计划100米/月,完成400米(煤巷);③一采回风下山:计划80米/月,完成240米;④采区变电所及泵房:计划80米/月,完成160米;⑤采区水仓:计划100米/月,完成200米。
以上工程均采用普掘。
2)回采巷道:①15109胶带顺槽:工程量1760米,计划260米/月,完成1760米;②15109轨道顺槽:工程量1760米,计划300米/月,完成1200米;③15109尾巷:工程量1760米,计划300米/月,完成1760米;④15109胶顺配风巷:工程量1600米,计划100米/月,完成700米,剩余900米。
⑤其他:工程量1420米,计划200米/月,完成1420米。
以上工程除15109配风巷及联络巷采用普掘,其他均为综掘。
⑫回采工作面1)15101工作面:月计划推进85米,预计09年6月结束;2)15105接替工作面:15105工作面09年3月份形成系统,7月中旬工作面搬家,8月份15105工作面开始出煤,计划月推进780米,年底剩余190米。
二2010年采掘方案1、主要指标安排1)2010年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。
2)2010年掘进进尺计划8700米,其中开拓进尺1160米,回采巷道进尺7540米。
3)安全;实现安全生产。
2、2010年采掘基本情况开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、采区水仓以及4#联络巷为主,回采巷道以完成15109工作面剩余工程量及15103接替工作面工程量。
⑪掘进工程1)开拓巷道:①一采轨道下山:计划80米/月,完成240米;②一采胶带下山:计划80米/月,完成320米(岩巷);③一采回风下山:计划80米/月,完成400米;④采区水仓:计划100米/月,完成200米。
以上工程均采用普掘。
2)回采巷道①15109高抽巷:工程量1560米,计划120米/月,完成1200米,剩余360米;②15109胶顺配风巷:工程量900米,计划300米/月,完成900米;③15109尾巷联络巷:工程量800米,计划200米/月,完成800米;④15103胶带顺槽:工程量1560米,计划260米/月,完成1560米。
⑤15109轨道顺槽:工程量560米,计划300米/月,完成560米。
⑥15109切眼及扩刷:工程量400米,计划200米/月,完成400米。
⑦15103尾巷:工程量1540米,计划300米/月,完成1200米。
⑧15103轨道顺槽:工程量1460米,计划300米/月,完成900米。
⑨其他硐室:计划完成20米。
以上除15109高抽巷、15109尾行联络巷及硐室采用普掘,其他工程均采用综掘。
⑫回采工作面1)15105工作面:本年度以该工作面为主,计划推进65米,预计年底剩余190米;三2011年采掘方案1、主要指标安排1)2011年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。
2)2011年掘进进尺计划8500米,其中开拓进尺960米,回采巷道进尺7540米。
3)安全;实现安全生产。
2、2011年采掘基本情况开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区联络巷为主,回采巷道以15103工作面剩余工程量及15107工作面工程为主。
⑪掘进工程1)开拓巷道:①一采轨道下山:计划80米/月,完成320米;②一采胶带下山:计划80米/月,完成240米;③一采回风下山:计划80米/月,完成240米;④5#联络巷:计划80米/月,完成160米。
以上工程均采用普掘。
2)回采巷道①15109高抽巷:工程量360米,计划120米/月,完成360米;②15103高抽巷:工程量1420米,计划120米/月,完成1080米;③15103轨道顺槽:工程量560米,计划300米/月,完成560米;④15103尾巷联络巷:工程量900米,计划200米/月,完成900米;⑤15103尾巷:工程量240米,计划300米/月,完成240米;⑥15107胶带顺槽:工程量1560米,计划260米/月,完成1560米;⑦15107尾巷联络巷:工程量800米,计划200米/月,完成200米,剩余600米;15103切眼及扩刷:工程量400米,计划200米/月,完成400米;⑧15107尾巷:工程量1200米,计划300米/月,完成1200米;⑨15107轨道顺槽:工程量900米,计划300米/月,完成900米;⑩其他硐室:完成140米;以上除高抽巷、尾巷联络巷及硐室采用普掘,其他工程均采用综掘。
⑫回采工作面1)15105工作面:月计划推进65米,预计2011年3月结束;2)15109接替工作面:计划推进65米/月,年底剩余190米。
四2012年采掘方案1、主要指标安排1)2012年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。
2)2012年掘进进尺计划8500米,其中开拓进尺960米,回采巷道进尺7540米。
3)安全;实现安全生产。
2、2012年采掘基本情况开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区联络巷为主,回采巷道以15107工作面剩余工程及15113工作面工程为主。
⑪掘进工程1)开拓巷道:①一采轨道下山:计划80米/月,完成240米;②一采胶带下山:计划80米/月,完成240米;③一采回风下山:计划80米/月,完成320米;④6#联络巷:计划80米/月,完成160米。
以上工程均采用普掘。
2)回采巷道①15103高抽巷:工程量340米,计划120米/月,完成340米;②15107高抽巷:工程量1440米,计划120米/月,完成1080米;③15107尾巷联络巷:工程量1400米,计划200米/月,完成1400米;④15113胶带顺槽:工程量2860米,计划260米/月,完成2340米,剩余520米。
⑤15107尾巷:工程量300米,计划300米/月,完成300米;⑥15107轨道顺槽:工程量600米,计划300米/月,完成600米;⑦15107切眼及扩刷:工程量400米,计划200米/月,完成400米;⑧15113尾巷:工程量2700米,计划300米/月,完成600米,剩余2100米;⑨15113轨道顺槽:工程量2700米,计划300米/月,完成300米,剩余2400米;⑩其他硐室:完成180米;以上除高抽巷、尾巷联络巷及硐室采用普掘,其他工程均采用综掘。
⑫回采工作面1)15109工作面:计划推进65米/月,年底该工作面剩余190米。
五2013年采掘方案1、主要指标安排1)2013年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。
2)2013年掘进进尺计划9300米,本年度仅回采巷道进尺9300米。
3)安全;实现安全生产。
2、2013年采掘基本情况回采巷道以15107工作面剩余工程及15113工作面工程为主。
⑪掘进工程1)回采巷道①15113高抽巷:工程量1440米,计划120米/月,完成1440米;②15107高抽巷:工程量360米,计划120米/月,完成360米;③15117高抽巷:工程量1080米,计划120米/月,完成1080米;④15113胶带顺槽:工程量520米,计划260米/月,完成520米;⑤15113尾巷:工程量2100米,计划300米/月,完成2100米;⑥15113尾巷联络巷:工程量1400米,计划200米/月,完成1400米;⑦15113轨道顺槽:工程量2400米,计划300米/月,完成2400米;以上除高抽巷、尾巷联络巷采用普掘,其他工程均采用综掘。
⑫回采工作面1)15109工作面:计划推进65米/月,年底该工作面剩余190米。
2)15103接替工作面:计划推进65米/月,年底该工作面剩余780米。
四、重点攻克的技术难关1、瓦斯治理:随着开拓水平的延伸,从以揭露的工作面及邻近矿区的资料,本煤层瓦斯涌出明显增加,给开采带来很大难度,因此制定确实可行的综合治理瓦斯措施作为当前首要任务。
2) 优化设计方案:由于改采区地质构造复杂,不仅给开采带来很多负面影响,同时严重制约着工程进度,因此优化设计方案,合理确定工作面长度也是一个难点。
3)提高煤质:由于工作面地质构造复杂,在穿过断层及无煤柱时生产的大量矸石,使煤炭质量大打折扣,提高煤质也是我们面临的技术难点。
附:1、2009~2013年开拓掘进进尺计划表2、2009~2011年掘进衔接表3、2009~2013年采煤计划表4、2009~2013年采煤接续表1回答时间:2010-11-10 09:15 |。
