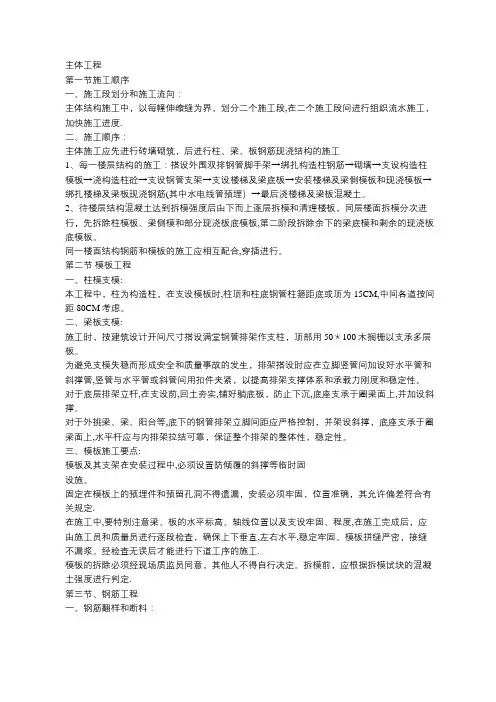

施工顺序和流向
施工顺序遵守“先地下后地上,先土建后设备,先主体后围护,先结构后装修”的原则施工,上道工序积极为下道工序创造条件,下道工序的施工要保证上道工序的成品不受损坏。
土建与水电、设备安装相互配合,合理穿插,积极为对方创造施工条件。
施工流向在平面上按照自西向东、自南向北的顺序施工,在竖向上按照基础→柱、剪力墙→梁、板→填充墙的顺序施工。
基础施工顺序为:建设单位提供的标准定位点→定位放线→各相关方验线→基坑降水(独立基坑降水)→土方开挖、爆破、基坑支护→基槽清理→验槽→(地基处理)→垫层砼浇筑 防水卷材施工→砼保护层→钢筋绑扎→支模→砼浇筑→剪力墙、柱→地下二层梁板→地下二层防水、保护层→地下二层土方回填→地下一层底板→地下一层柱、剪力墙→地下一层梁板→地下一层防水、保护层→半地下室剪力墙、柱→±0.000梁板→半地下防水、保护层→土方回填
主体施工流向在竖向上按照柱、剪力墙→梁、板的顺序施工。
施工顺序为:1层柱、剪力墙→1层梁板→……n 层柱、剪力墙→n 层梁板→n +1层柱、剪力墙→n +1层梁板→24层柱、剪力墙→24层梁板→装饰装修→室外工程→竣工清理→交工
二、施工段的划分
根据本工程的特点,按有利于建筑结构的整体性,各段主要工程量大致相等,并保证主要工种有足够的工作面,垂直运输机械能充分发挥台班能力的原则,按照地下车库变形缝的位置分成三个大施工段。
按图纸设计区域划分,三区为第三施工段,二区为第二施工段,一区和四区为第一施工段。
如下图 :
四区
一区二区三区已建栋病房楼第三施工段第二施工段第一施工段。
精选
施工顺序及流水段划分
1、基础阶段
测量放线→验线→土方开挖→验槽→垫层→砂浆找平层→承台、底板钢筋→模板支护→浇筑承台、底板砼→绑扎柱梁→柱模板支护→顶梁板→钢筋绑扎→梁合模→砼浇筑→保护层施工→基础回填土。
2、主体阶段:弹线→框架混凝土→预留管洞、线管、电盒→支顶板模板→绑扎梁、板钢筋→预留管洞、线管、电盒→墙体、顶板砼浇筑→养护→上层结构施工。
3、装修工程
安装门窗→屋面防水→内、外墙抹灰→室内装修→外墙保温→室外装修
总之,在组织施工时我项目部全体人员将各种不利因素,以饱满的激情。
发扬团结拼搏的精神,求实进取的工作,争创一流管理水平、一流的工程质量、一流工程进度、一流的标准化文明施工现场,以省优质工程为目标,确保合格工程,按期按质地完成施工任务。
本文档部分内容来源于网络,如有内容侵权请告知删除,感谢您的配合!。
建设工程施工总体安排是指在施工前期,对整个施工过程进行全面规划和布局,确保施工过程顺利进行。
本文将从施工准备、施工段划分、施工顺序、施工部署、施工平面总体部署、施工进度控制等方面进行详细阐述。
一、施工准备1. 外业准备:组织工程施工人员了解现场和各种情况,择优选择各种材料、半成品的供应厂商,签定供货合同。
根据业主提供的水准点及基线,测设控制网,再引测本工程控制轴线及高程点控制。
2. 内业准备:熟悉施工图,进行图纸内部会审,及时解决设计与施工之间存在的矛盾。
组织力量编制分阶段、分专业的施工方案和质量保证计划及施工图预算。
编制月生产进度计划及周作业计划,编制材料、劳动力、设备进场计划。
二、施工段划分根据工程实际情况,将整个工程划分为若干施工段,进行流水施工。
这样可以提高施工效率,减少施工过程中的冲突和矛盾。
三、施工顺序施工顺序是指在施工过程中,各个施工环节的先后顺序。
合理的施工顺序可以确保施工顺利进行,提高施工质量。
一般施工顺序为:测量放线、土方开挖、基础施工、主体结构施工、装饰装修施工、机电设备安装、竣工验收等。
四、施工部署施工部署是指在施工过程中,对人力、物力、资源的合理配置。
为确保工程顺利进行,施工部署应做到以下几点:1. 组织两套作业班组,采用24小时不间断作业。
2. 每个施工段设置一个专业施工队,负责相应施工段的施工。
3. 综合班是确保两个专业施工队相关工序正常进行的机动班组,由项目经理统一协调。
五、施工平面总体部署施工平面总体部署是指在施工现场,对施工区域、材料堆放区、生活区等进行合理布局。
布局原则如下:1. 充分利用施工现场空间,合理规划施工区域、材料堆放区、生活区等。
2. 确保施工区域与非施工区域分离,避免干扰。
3. 确保施工材料、设备、临时设施等布局合理,便于施工。
六、施工进度控制施工进度控制是指对施工过程进行实时监控,确保工程按计划进行。
施工进度控制措施如下:1. 制定详细的施工进度计划,明确各个阶段的完成时间。

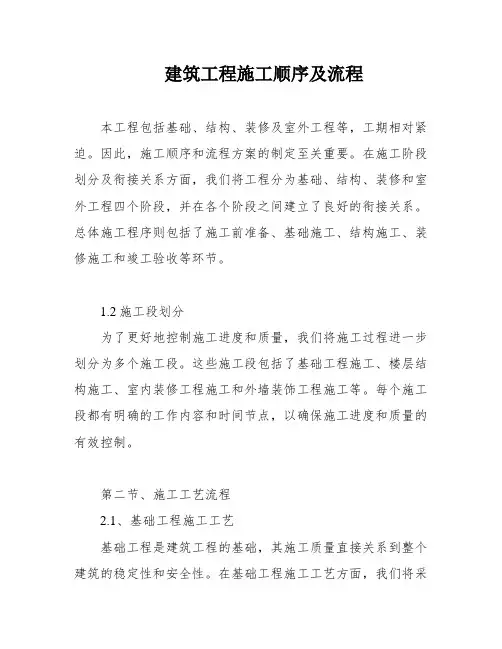

建筑工程施工顺序及流程本工程包括基础、结构、装修及室外工程等,工期相对紧迫。
因此,施工顺序和流程方案的制定至关重要。
在施工阶段划分及衔接关系方面,我们将工程分为基础、结构、装修和室外工程四个阶段,并在各个阶段之间建立了良好的衔接关系。
总体施工程序则包括了施工前准备、基础施工、结构施工、装修施工和竣工验收等环节。
1.2施工段划分为了更好地控制施工进度和质量,我们将施工过程进一步划分为多个施工段。
这些施工段包括了基础工程施工、楼层结构施工、室内装修工程施工和外墙装饰工程施工等。
每个施工段都有明确的工作内容和时间节点,以确保施工进度和质量的有效控制。
第二节、施工工艺流程2.1、基础工程施工工艺基础工程是建筑工程的基础,其施工质量直接关系到整个建筑的稳定性和安全性。
在基础工程施工工艺方面,我们将采用深基础和浅基础相结合的方式,以确保基础工程的牢固和稳定。
2.2、楼层结构施工工艺楼层结构施工工艺是建筑工程中最为重要的一个环节。
在楼层结构施工工艺方面,我们将采用预制混凝土构件和现浇混凝土相结合的方式,以确保楼层结构的牢固和稳定。
2.3、室内装修工程施工工艺室内装修工程是建筑工程中最为细节的一个环节。
在室内装修工程施工工艺方面,我们将采用精细化施工的方式,注重施工细节和质量控制,以确保室内装修工程的美观和实用性。
2.4、外墙装饰工程施工工艺外墙装饰工程是建筑工程中最为外观的一个环节。
在外墙装饰工程施工工艺方面,我们将采用多种材料和工艺相结合的方式,注重外观效果和防水防潮等功能,以确保外墙装饰工程的美观和实用性。
在完成任务的过程中,规划工程整体施工顺序是至关重要的。
施工顺序是施工步骤上存在的客观规律,应该遵循“先地下、后地上,先结构、后装修,先土建、后设备”和装修施工“先外檐、后内檐”以及“外装修由上向下、内装修由下向上、收尾由上向下”的原则。
采用平行流水立体交叉作业以及合理的施工流向,不仅是工程质量的保证,也是安全施工的保证。
施工流程、流向、施工区段的划分1、施工总体布署1.1、施工部署的总体原则为保证按期保质完成施工任务,施工前编制施工预算并依据预算进行工料机分析,提出材料、劳动力、机械使用计划。
对工程施工进度进行合理安排,考虑各方面因素对工程的影响,充分筹划任务、人力、资源、时间及空间的总体布局。
总体施工部署按照“先结构、后装饰装修;先土建后安装的顺序进行”。
1.2、时间上的部署原则及季节性施工考虑本工程冬雨期施工主要为混凝土结构。
1.3、空间上的部署原则为了贯彻空间占满时间连续,均衡协调有节奏,力所能及富有余地的原则,保证工程按总进度计划完成,在施工组织上要考虑安排主体与装饰装修,主体与安装及安装与装修的交叉流水作业。
1.4、人力的安排和部署原则各专业均按作业班进行人力装备,主要作业班组有钢筋作业班、模板作业班、混凝土作业班、砌筑作业班、抹灰作业班、管道作业班、电气作业班及机器作业班。
在本工程中基础、主体结构施工阶段,现场组织一支钢筋、模板、混凝土结构混合队伍负责本工程的施工。
门窗等由响应资质等级的专业队伍进行施工,施工时严格执行国家尺度尺度。
装修阶段组织三支抹灰队伍,划分负责进行屋面、内装修及楼地面工程施工,安装工程划分组织水、暖、电队伍进场共同施工。
1.5、资本上的部署原则按照该工程的结构方式及工程量,公道安排施工机器设备,既要保证工程施工质量、进度、安全,又要做到经济公道,充裕有效天时用各种机器设备,进步生产率。
预先按照施工图预算,提出详细全面的材料使用计划,并由专人组织,确保材料供给满足施工请求。
1.6、施工段划分根据工期要求及施工特点,将工程划分为三个施工阶段:基础工程、主体结构工程、建筑装饰装修及屋面工程。
2、施工顺序2.1、基础施工顺序放线→土方开挖→放线→垫层支模→垫层混凝土浇筑→放线→独立基础钢筋绑扎→基础拉梁钢筋绑扎→独立基础支模→基础拉梁支模→独立基础混凝土浇筑→基础拉梁混凝土浇筑。
→室内基坑回填土2.2、主体结构施工按次测量放线→柱钢筋连接、绑扎→柱模板支设→梁板模板支设→梁板钢筋绑扎→柱墙梁板混凝土浇筑→依次向上。

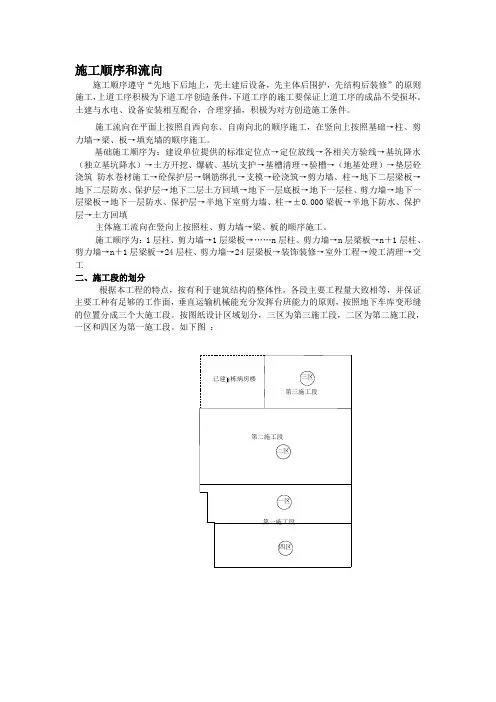

施工顺序和流向
施工顺序遵守“先地下后地上,先土建后设备,先主体后围护,先结构后装修”的原则施工,上道工序积极为下道工序创造条件,下道工序的施工要保证上道工序的成品不受损坏。
土建与水电、设备安装相互配合,合理穿插,积极为对方创造施工条件。
施工流向在平面上按照自西向东、自南向北的顺序施工,在竖向上按照基础→柱、剪力墙→梁、板→填充墙的顺序施工。
基础施工顺序为:建设单位提供的标准定位点→定位放线→各相关方验线→基坑降水(独立基坑降水)→土方开挖、爆破、基坑支护→基槽清理→验槽→(地基处理)→垫层砼浇筑 防水卷材施工→砼保护层→钢筋绑扎→支模→砼浇筑→剪力墙、柱→地下二层梁板→地下二层防水、保护层→地下二层土方回填→地下一层底板→地下一层柱、剪力墙→地下一层梁板→地下一层防水、保护层→半地下室剪力墙、柱→±0.000梁板→半地下防水、保护层→土方回填
主体施工流向在竖向上按照柱、剪力墙→梁、板的顺序施工。
施工顺序为:1层柱、剪力墙→1层梁板→……n 层柱、剪力墙→n 层梁板→n +1层柱、剪力墙→n +1层梁板→24层柱、剪力墙→24层梁板→装饰装修→室外工程→竣工清理→交工
二、施工段的划分
根据本工程的特点,按有利于建筑结构的整体性,各段主要工程量大致相等,并保证主要工种有足够的工作面,垂直运输机械能充分发挥台班能力的原则,按照地下车库变形缝的位置分成三个大施工段。
按图纸设计区域划分,三区为第三施工段,二区为第二施工段,一区和四区为第一施工段。
如下图 :
四区
一区二区三区已建栋病房楼第三施工段第二施工段第一施工段。
主体工程第一节施工顺序一、施工段划分和施工流向:主体结构施工中,以每幢伸缩缝为界,划分二个施工段,在二个施工段间进行组织流水施工,加快施工进度.二、施工顺序:主体施工应先进行砖墙砌筑,后进行柱、梁、板钢筋现浇结构的施工1、每一楼层结构的施工:搭设外围双排钢管脚手架→绑扎构造柱钢筋→砌墙→支设构造柱模板→浇构造柱砼→支设钢管支架→支设楼梯及梁底板→安装楼梯及梁側模板和现浇模板→绑扎楼梯及梁板现浇钢筋(其中水电线管预埋)→最后浇楼梯及梁板混凝土。
2、待楼层结构混凝土达到拆模强度后由下而上逐层拆模和清理楼板,同层楼面拆模分次进行,先拆除柱模板、梁侧模和部分现浇板底模板,第二阶段拆除余下的梁底模和剩余的现浇板底模板。
同一楼面结构钢筋和模板的施工应相互配合,穿插进行。
第二节模板工程一、柱模支模:本工程中,柱为构造柱,在支设模板时,柱顶和柱底钢管柱箍距底或顶为15CM,中间各道按间距80CM考虑。
二、梁板支模:施工时,按建筑设计开间尺寸搭设满堂钢管排架作支柱,顶部用50*100木搁栅以支承多层板。
为避免支模失稳而形成安全和质量事故的发生,排架搭设时应在立脚竖管间加设好水平管和斜撑管,竖管与水平管或斜管间用扣件夹紧,以提高排架支撑体系和承载力刚度和稳定性。
对于底层排架立杆,在支设前,回土夯实,铺好躺底板,防止下沉,底座支承于圈梁面上,并加设斜撑。
对于外挑梁、梁、阳台等,底下的钢管排架立脚间距应严格控制,并架设斜撑,底座支承于圈梁面上,水平杆应与内排架拉结可靠,保证整个排架的整体性,稳定性。
三、模板施工要点:模板及其支架在安装过程中,必须设置防倾覆的斜撑等临时固设施。
固定在模板上的预埋件和预留孔洞不得遗漏,安装必须牢固,位置准确,其允许偏差符合有关规定.在施工中,要特别注意梁、板的水平标高、轴线位置以及支设牢固、程度,在施工完成后,应由施工员和质量员进行逐段检查,确保上下垂直,左右水平,稳定牢固。
模板拼缝严密,接缝不漏浆。
施工段划分及施工程序施工段的划分:根据不同的施工内容,将整个工程划分为几个施工段,分别为:测量放线、土壤改良、给水工程和绿化工程,各施工段相互衔接,主次分明,为顺利完成本工程的建设打下良好的基础。
施工程序:为使园林绿化施工达到预定质量目标,符合ISO9000质量标准体系,特制定本程序供园林绿化施工管理人员参考使用。
一、规划设计:设计方案、图纸、效果图、施工图二、人员配备:管理人员、技术人员、施工人员、后勤保障人员三、施工日程计划:分阶段划分,充分考虑天气变化、领导意图变更、人员波动等四、前期基础工作:含基础设施建设、除草、整地、种苗采购三项,须同步实施,定植前完成(1)基础设施建设:包含以下程序A.水、电:水源供给点分布图,电源线路图B.明排:线路图(对没有明排的区域应及时补充)C.暗排:线路图(对没有暗排的区域应及时补充)D.其它管线(电缆、涵管等)E.检验以上管线是否符合园林绿化的需求,是否影响园林施工,并汇报,解决F.对基础工作要绘制座标图,逐项检查落实(2)除草:化学除草/人工除草(3)整地:包含以下程序A.粗整:去砖头/地基/道路旁渣子/建筑垃圾/杂物/废弃物/去“死土”,采取车辆外运、人工转运、就地深埋等办法清除各类垃圾B.转运土/回填土:去高填低,去劣保优,多退少补C.细整地:人工翻地/牛耕地/撒糠壳/机械翻地/施肥/整平,清除整地产生的杂物,使土壤平、整、细,最终达到优化土壤的目的D.抽槽/挖树穴E.检查验收:检查土壤、树坑是否达到种植前的各项要求,做专题记录。
其中石灰、积水状况必须明述,解决存在的突出土质问题F.放线:按图放线,并做好标识(4)种苗采购:包含以下程序A.招标B.签订供销合同/购买种子C.通知到货日期:根据施工进展确定日期D.货物到站验收质和量:专人负责数量,专人负责质量,检查苗木整齐度、是否破土球及苗质,分类分开存放,不符合质量要求的苗木另行处理五、各类辅助工具的配备:包含水管、斗车、板车、遮阳网、薄膜、镇压工具、饮用水桶等六、栽植前的检查验收:包含对以上五项工作的检查,对出现的问题及时修正解决,汇报,并解决,确保栽植的顺利进行七、种、栽、植:含草坪的种植,苗木的栽植,草坪的铺植三项,根据现场实际情况确定此三类定植的先后顺序,以保证整体景观完好与不相互破坏为前提1、草坪的种植:包含以下程序A.土壤整理:施肥/细平整/除杂/镇压/灌水/自然沉降/细土覆盖/道路边沿处理B.分区测量面积C.依据分区测量面积计算出相应播种量D.专人播种E.镇压F.盖无纺布G.透浇水H.播后管理:见干浇水,出苗70%左右揭无纺布,蹲苗,修剪,追肥等2、苗木的栽植:包含以下程序A、保苗:指苗木栽植前的保活,可采取不间断雾状喷水、盖遮阳网防晒、盖薄膜防雨水、修剪等措施B、运苗:根据各区域苗木栽植的进度将其所需的苗木运送到指定位置,运输过程中轻拿轻放,不折断,不破土球C、栽植:包含以下程序a、正常栽植:将健壮的苗木按要求定植,掌握好栽植的深度、间距、行距等b、破土球、弱差苗专门区域栽植:将此苗木定植在便于管理,各种条件充足的地方栽植,重点保护D、透灌水:此程序与栽植程序同步进行,专人专管,必须确保所有栽植苗木能够及时的得到充足的水分E、其它措施:修剪/遮阳,专人专管F、检查:现场主管人员对不符合栽植要求的苗木应及时采取重栽、补栽、修剪等措施弥补,并汇报,解决G、记录:管理人员对以上植苗写成专项记录3、草坪的铺植:包含以下程序A、去杂、平整B、道路边沿处理C、铺植草坪:注意密度、方向、整齐度,碎草坪补空D、透灌水:与铺植草坪同步进行,确保铺植草坪及时得到充足的水分E、镇压:待草坪中的水分被吸收后进行F、透灌水:镇压后及时补充水分。
第一节施工段的划分与施工顺序一、施工区段的划分总体施工本着连续、均衡、流水、展开等原则安排并进行施工区域的划分。
本装饰工程划分两个施工段,划分如下:第1施工段:一层及二层装饰工程;第2施工段:三十一层装饰工程。
二、专业工种划分根据图纸设计及甲方指定承包内容,分设以下11个专业施工班组:第1组——瓦工组:负责水泥砂浆找平、块料面层粘贴等工作;第2组——天花组:负责天花工程龙骨安装、吊顶面板的加工与安装等工作;第7组——涂料组:负责饰面油漆、饰面乳胶漆涂刷等工作;第8组——架子组:负责脚手架的搭拆、清理等工作;第9组——电焊组:负责二次钢结构、墙柱面骨架、栏杆的制作安装等工作;第10组——不锈钢组:负责不锈钢装饰施工等工作;第11组——杂工组:负责拆除、垃圾清运、材料运输等工作;以上每个施工组设一个组长,负责本施工班组的施工管理,各施工组在项目部的统筹安排下进行有计划的作业。
三、施工顺序1、按施工工序要求:也就是说:要满足先上后下、先湿后干、先顶墙后地面;先预埋、后封闭、再装饰的总工序要求。
其中:在预埋阶段,先通风、消防、后水暖管道、再电气线路;在封闭阶段,先墙面、后顶面、再地面;在装饰阶段,先面板、后油漆、再裱糊。
各施工区段在组织分项工程施工时,应先抢吊顶抓墙面,及时安排楼地面,限时完成楼梯间,穿插施工木制品。
在具体实施时,各施工区段应按照划分的区域分别自上而下分区域进行流水作业施工,每个施工楼层划分细部的流水段。
对一些主出入门、造型楼梯等各专业工种均交汇的部位,由于工作面紧张、相互干扰多,相应施工难度较大,因此,要作为施工指挥的重点,要求各工序都必须配足人力、物力,争时间抢速度,进行立体交叉作业,减少人工降效,提高施工质量。
在主通道、公共走廊等楼地面施工时安排必须的封闭时间以确保工程质量。
2、从空间上安排第二节主要装饰材料做法一层地面装饰部分序号部位名称燃烧性能等级1 客户等候区及非现金区 800x800仿莎安娜米色玻化砖 A2 首二层现金区办公区600x600仿莎安娜米色玻化砖 A3 打印室600x600抗静电地板B14 贵宾等候区贵宾柜台区理财室强化复合木地板B15洽谈室600x600仿莎安娜米色玻化砖 A6 更衣室300x300防滑地砖 A7 监控室600x600抗静电地板B28 卫生间300x300防滑地砖 A9 员工休息区600x600仿莎安娜米色玻化砖 A10 楼梯间600x600仿莎安娜米色玻化砖 A二层地面装饰部分11 经理办公室及办公区600x600仿莎安娜米色玻化砖 A12 理财沙龙区理财室多功能室强化复合木地板B113 监控室、机房600x600抗静电地板B114 会议室600x600仿莎安娜米色玻化砖 A15 库房、凭证库、印刷品库600x600仿莎安娜米色玻化砖 A16 信贷部、公司部、个人部600x600仿莎安娜米色玻化砖 A三十一层地面装饰部分17 大会议室600x600抗静电块毯B118 党委会议室高档羊毛地毯B119 行长室、副行长室实木复合地板B120 行长休息室实木复合地板B121 经理办公室800x800仿莎安娜米色玻化砖 A22 文印室、远程工作站800x800仿莎安娜米色玻化砖 A23 操作室、储藏室、值班室800x800仿莎安娜米色玻化砖 A24 库房、资料室、男女更衣室800x800仿莎安娜米色玻化砖 A25 综合办公区、运营部800x800仿莎安娜米色玻化砖 A26接待区灰木纹石材 A27 会议室600x600仿莎安娜米色玻化砖 A28 强电机房素水泥地面 A29 弱电机房600x600抗静电地板B1一层天花装饰部分30 客户等候区及非现金区(1)米白色金属板吊顶A (2)米白色微孔金属板吊顶(3)纸面石膏板造型顶乳胶漆31 24小时自助银行(1)米白色金属板吊顶 A(2)米白色微孔金属板吊顶(3)纸面石膏板造型顶乳胶漆(4)日光灯片32 补钞室600x600矿棉吸音板吊顶 A33 首二层现金区办公区600x600矿棉吸音板吊顶 A34 打印室600x600矿棉吸音板吊顶 A35 贵宾等候区贵宾柜台区理财室纸面石膏板造型顶乳胶漆 A36 洽谈室600x600矿棉吸音板吊顶37 更衣室600x600矿棉吸音板吊顶A38 监控室600x600矿棉吸音板吊顶39 卫生间200宽金属扣板饰面 A40 员工休息区600x600矿棉吸音板吊顶 A41 楼梯间石膏板吊顶白色乳胶漆饰面 A二层天花装饰部分42经理办公室及办公区600x600矿棉吸音板吊顶 A43 理财沙龙区理财室多功能室纸面石膏板造型顶乳胶漆 A44 监控室、机房600x600矿棉吸音板吊顶45 会议室600x600矿棉吸音板吊顶A46 库房、凭证库、印刷品库600x600矿棉吸音板吊顶47 信贷部、公司部、个人部600x600矿棉吸音板吊顶三十一层天花装饰部分48 大会议室600x600矿棉吸音板吊顶 A49 党委会议室(1)石膏板造型顶乳胶漆 A50贵 宾 接 待 室(1)石膏板造型顶乳胶漆A(2)石膏板吊顶香槟金特殊漆 51行长室、副行长室(1)石膏板造型顶乳胶漆A(2)600x600矿棉吸音板吊顶52 行长休息室 600x600矿棉吸音板吊顶 A53 经理办公室 600x600矿棉吸音板吊顶 54 文印室、远程工作站 600x600矿棉吸音板吊顶55 操作室、储藏室、值班室 600x600矿棉吸音板吊顶 56 库房、资料室、男女更衣室 600x600矿棉吸音板吊顶 57综合办公区、运营部600x600矿棉吸音板吊顶 58接待区(1)石膏板造型顶乳胶漆A(2)金属板弧形造型吊顶59 会议室 600x600矿棉吸音板吊顶 A60 强电机房 600x600矿棉吸音板吊顶 61弱电机房600x600矿棉吸音板吊顶一层墙面装饰部分62客户等候区及非现金区(1)梦幻莎安娜米黄石材饰面A(2)钢化玻璃内贴防暴膜(3)防砸复合玻璃 (4)防弹玻璃6324小时自助银行(1)梦幻莎安娜米黄石材饰面A (2)钢化玻璃门 (3)钢化玻璃内贴防暴膜64 补钞室白色乳胶漆 A65 首二层现金区办公区(1)白色乳胶漆 A(2)壁布A B1 66 打印室白色乳胶漆 A67 贵宾等候区贵宾柜台区理财室(1)壁布A.B.CB1 (2)木制挂板亚光清油(3)5+5双层玻璃静电粉末喷涂隔断68 洽谈室白色乳胶漆B169 更衣室白色乳胶漆70 监控室白色乳胶漆71 卫生间300X450亚光瓷砖 A72 员工休息区白色乳胶漆A 73 楼梯间白色乳胶漆二层墙面装饰部分74经理办公室及办公区白色乳胶漆 A75 理财沙龙区理财室多功能室(1)壁布A.B.CB1 (2)木制挂板亚光清油(3)5+5双层玻璃静电粉末喷涂隔断76 监控室、机房白色乳胶漆、玻璃隔断A77 会议室白色乳胶漆78 库房、凭证库、印刷品库白色乳胶漆79 信贷部、公司部、个人部白色乳胶漆三十一层墙面装饰部分80 大会议室 (1)壁布 (2)抗倍特板B181 党委会议室 (1)壁布B1(2)木制挂板亚光清油(3)皮革 (4)罗马洞石石材A(5)玫瑰金不锈钢隔断82 贵宾接待室 (1)壁布B1(2)胡桃木挂板 (3)罗马洞石石材A83 行长室、副行长室 (1)壁布B1 (2)胡桃木挂板 (3)罗马洞石石材A 84 行长休息室 壁布 B185 经理办公室 白色乳胶漆 A86 文印室、远程工作站 白色乳胶漆 87 操作室、储藏室、值班室 白色乳胶漆 88 库房、资料室、男女更衣室 白色乳胶漆 89综合办公区、运营部白色乳胶漆 90 接待区 (1)壁布B1(2)砂岩造型墙面A(3)罗马洞石石材91 会议室 壁布 B1 92强电机房白色乳胶漆A93 弱电机房白色乳胶漆第三节施工测量一、测量控制思路本工程内容主要为装修及配套电气工程,工程测量的控制重点应放在①复核原建筑控制线,复核原结构垂直度,平面方正及几何尺寸等;②抄测标高及平面控制线。
二、本工程施工测量特点2、建筑物单层面积大,标高控制线的统一性是关键。
四、施工测量前的准备1、校对测量仪器本工程使用水准仪、钢尺等测量仪器及工具,经国家计量单位检定校准后方可用于测量工作,保证测量仪器准确和精度。
2、安排测量人员本工程计划安排测量人员2名,验线员1名,所有测量人员经培训合格后持证上岗。
3、现场和技术准备3.2、根据施工图进行现场复测,确保工程坐标的准确性。
3.3、对施工建筑物内影响施测的障碍物进行处理。
五、施工测量2、地面:在四周墙身和柱上弹出50㎝水平线,作为楼层施工的高程控制线。
4、门窗洞口线:墙体完成后,用经纬仪在窗口中间投测竖向控制线,再根据首层外墙+50㎝线用钢尺传递高程并弹在墙上。
室内洞口竖直控制线根据轴线关系弹出,水平控制线由+50㎝结向上量出,保证门窗洞口相对位置准确。
6、吊顶标高控制线弹好后水电及时核对各自的位置,如有问题及时提出。
六、质量保证措施1、所有的测量工作应按照《测量方案》执行。
3、测量人员均应持证上岗。
4、所使用的测量仪器,必须检定合格,并在有效期限内,标识保存完好。
6、测量数据的记录与计算:记录要原始真实、数字正确、内容完整、字体工整清晰;计算要依据正确、方法科学、计算有序、步步校核、结果可靠。
第四节深化设计一、深化设计管理二、深化设计原则深化设计是指按照设计师的设计图纸提出的做法要求,由总包单位进行的具体细部设计,它是将施工各阶段的各节点细部做法进行认真的研究、选择最佳设计方案,并以设计图纸形式,报设计、业主审核批准,作为正式施工用图纸。
它是保证工程顺利进行按时完工和保证工程质量的关键所在。
在施工前将根据我们丰富的施工经验结合设计图,组织既有理论基础又有实际经验的设计、技术人员进行深化设计。
2、认真做好图纸会审,图纸会审之前,施工人员应认真熟悉图纸,通过图纸会审,领会设计意图,图纸内容能清楚反映所有吊顶的标高、宽度定位及有关与结构及安装的准确关系。
包括详细的平面、立面和剖面图。
总体效果既能满足设计要求与验收规范,又能考虑交叉施工的合理性以及今后的维修方便,尽可能减少返工现象的发生。
3、经过对设计图纸进行施工深化并报审批之后,制定施工方案并进行评审,在评审的基础上对施工方案进行优化,经审批后的施工方案作为指导安装施工规范行为的重要技术文件之一。
施工方案强调技术先进,经济适用,可操作性强。
5、认真对待审核后提出的修改意见,及时完善图纸。
三、深化设计的总体部署1、装饰深化设计部署1.1、1.2、顶棚吊顶设计时特别考虑注意避免预控施工时管线与管线之间或管线与结构发生“打架”事情。
避免因未进行图纸的深化而造成套管安装位置不合适,管线及管道无法安装,需进行剔凿的现象。
