2023二级建造师《水利水电》考试真题及答案案例分析题案例(一)背景资料承包人与发包人根据《水利水电工程原则施工招标文献》(2023年版)签订了某水闸项目旳施工协议,协议工期为8个月,工程动工日期为2023年11月1日,承包人根据协议工期编制并经监理人同意旳部分项目进度计划(每月按30天计,不考虑间歇时间)见表1表1进度计划表工程施工中发生如下事件:事件1:由于承包部分施工设备未按计划进场,不能准期动工,监理人告知承包人提交进场延误旳书面汇报。
动工后,承包人采用赶工措施,A工作按期完毕,由此增长费用2万元事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未到达质量原则,需返工处理。
B工作于2023年1月20日完毕,返工增长费用2万元。
事件3:发包人负责闸门旳设计和采购,因闸门设计变更,D工作中闸门于2023年4月25日才运抵工地现场,且增长安装与调试费用8万元事件4:由于桥面板预制设备出现故障,F工作于2023年5月20日完毕。
除上述发生旳事件外,其他工作均按该进度计划实行。
问题:1、指出进度计划表中TB、TE,TG所代表旳工作起止时间。
2、事件1中,承包人在收到监理人告知后多少天内提交进场延误书面汇报,该书面汇报应包括哪些重要内容3、分别指出事件2,事件3,事件4对进度计划和协议工期有何影响,指出……分项目旳实际完毕日期。
4.根据《水利水电工程原则施工招标文献》(2023年版),指出承包人可向……人提出延长工期旳天数和增长费用旳金额,并阐明理由。
典型案例案例1:某大型土石坝枢纽工程,在流量较大的平原河道上修筑,合同工期6年.土石围堰为Ⅲ级,上游水位为136.65m,此水位的波浪爬高为0.56m,下游水位为129.25m,下游波浪爬高为0.15m。
问题:宜采用的导流方式?可能的挡水和泄水建造物包括哪些?求上下围堰的堰顶高程?备注:本题主要练习导流方式、暂时建造物的级别以及导流建造物的型式及优缺点.拓展:1、导流建造物级别划分依据、具体级别的确定2、其他建造物(水库、水闸、泵站)级别的确定。
答案:分段围堰法;挡水建造物:前期为围堰,后期可以采用围堰加混凝土坝进行挡水;泄水建造物:前期为明槽(渠),后期可以为底孔导流、坝体缺口导流等方式。
由于围堰是Ⅲ级,为无非水围堰,故围堰顶安全加高值为0。
7,因此上游围堰的堰顶高程为136。
65+0.56+0。
7=137。
91m;下游围堰的堰顶高程为129。
25+0。
15+0。
7=130.10m案例2:某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。
承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在施工过程中发生了如下事件:事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。
工作C未受影响.事件2:在工作D施工时,主要施工设备浮现故障,停工检修2天,造成窝工20个工日。
事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。
问题:1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。

二建水利实务案例必背
在二建水利实务考试中,案例分析是一个非常重要的部分,通过对实际案例的分析和应用,可以帮助考生更好地理解和掌握水利工程实务知识。
下面将介绍几个二建水利实务案例,希望能够对大家有所帮助。
第一个案例是关于水库大坝的设计和施工。
水库大坝是水利工程中非常重要的部分,其设计和施工质量直接关系到水库的安全和稳定。
在考试中可能会涉及到水库大坝的设计参数、材料选用、施工工艺等方面的问题,因此考生需要对水库大坝的设计和施工有所了解。
第二个案例是关于水力发电站的运行和维护。
水力发电站是利用水能进行发电的重要设施,其运行和维护对于保障电力供应具有重要意义。
在考试中可能会涉及到水力发电站的运行参数、设备维护、安全管理等方面的问题,因此考生需要对水力发电站的运行和维护有所了解。
第三个案例是关于灌溉工程的设计和管理。
灌溉工程是农业生产中非常重要的一环,其设计和管理直接关系到农田的灌溉效果和农作物的生长。
在考试中可能会涉及到灌溉工程的设计参数、灌溉技术、水资源管理等方面的问题,因此考生需要对灌溉工程的设计和管理有所了解。
通过对以上案例的学习和掌握,可以帮助考生更好地应对二建水利实务考试中的案例分析题目,提高解题能力和应试水平。
希望大家能够认真对待水利工程实务知识的学习,取得优异的考试成绩。
二级建造师《水利水电》案例分析题及答案(一)案例题是二级建造师最难的部分,是实务考试的关键。
“得实务者得二建”,想顺利拿下二级建造师水利水电科目,案例题一定要重点复习,今日继续为大家整理了二建水利水电资料:二级建造师《建筑工程》案例分析题(一)。
特别:二级建造师的通过率预测最低7%?二级建造师《水利水电》案例分析题及答案解析(一)背景资料:某河道工程项目法人按照《水利水电工程标准施工招标文件》(2009年版)编制了施工招标文件,招标文件规定不允许联合体投标。
某投标人递交的投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、投标保证金、项目管理机构、施工组织设计、资格审查资料、拟分包情况表、已标价工程量清单组成。
投标文件拟将渠道混凝土砌块衬砌项目分包,填报了拟分包情况表。
经评标委员会评审,该投标人中标,并签订合同。
施工期第一个月完成的项目和工程量(或费用)如下:(1)80m3/h挖泥船施工,河道疏浚(5km,断面积48m2);(2)施工期自然回淤清除(断面积2m2);(3)河道疏浚超挖断面积(4m2);(4)排泥管安装拆除,费用10万元;(5)开工展布,费用4万元;(6)施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程,费用50万元。
问题:1.渠道混凝土砌块衬砌项目分包中,拟分包人须提供的证明材料有哪些?2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?3.根据背景资料,施工期第1月不能另行计量和支付的项目有哪些?4.若80m3/h挖泥船单价为12元/m3,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。
参考解析:1.【参考答案】分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料(包括聘用合同、合法工资关系的证明材料、社会保险关系证明或其他有效证明其为本单位人员的身份文件)。

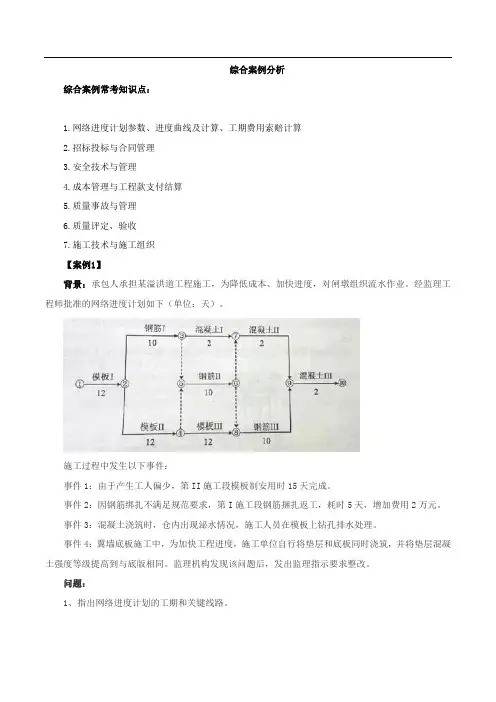

综合案例分析综合案例常考知识点:1.网络进度计划参数、进度曲线及计算、工期费用索赔计算2.招标投标与合同管理3.安全技术与管理4.成本管理与工程款支付结算5.质量事故与管理6.质量评定、验收7.施工技术与施工组织【案例1】背景:承包人承担某溢洪道工程施工,为降低成本、加快进度,对闸墩组织流水作业。
经监理工程师批准的网络进度计划如下(单位:天)。
施工过程中发生以下事件:事件1:由于产生工人偏少,第II施工段模板制安用时15天完成。
事件2:因钢筋绑扎不满足规范要求,第I施工段钢筋捆扎返工,耗时5天,增加费用2万元。
事件3:混凝土浇筑时,仓内出现泌水情况,施工人员在模板上钻孔排水处理。
事件4:翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度等级提高到与底版相同。
监理机构发现该问题后,发出监理指示要求整改。
问题:1、指出网络进度计划的工期和关键线路。
2、分别分析事件1、事件2对闸墩混凝土工程计划工期有何影响?实际工期是多少?指出承包人可以索赔的工期和费用。
3、指出事件3中施工措施对工程质量可能造成的不利影响,并说明正确做法。
4、根据事件4,指出承包人做法的不妥之处,并简要说明理由。
该事件中若进行变更,应履行什么程序?【答案】1.计划工期48天;关键线路1—2—4—8—9—10。
2.事件1使总工期延迟三天。
事件2使总工期延迟一天。
实际工期51天,不索赔工期和费用,因为是施工单位技术和管粗的理责任,非建设单位责任。
3.泌水部位若不处理,混凝土水灰比增大,影响混凝土强度。
正确的方法,仓内泌水必须采用及时排除,严禁在模板上钻孔排水带走灰浆。
4.不妥之处:承包人自行将垫层和底板同时浇筑并将垫层混凝土强度提高与底板相同。
因为垫层是底板的承载层,为了提高地基的承载能力,防止发生冻胀的作用,防止漏浆。
变更程序:施工方提出变更要求,监理工程师确认,建设方签认,由建设方向设计方出具变更单,监理工程师下达变更令给施工方。

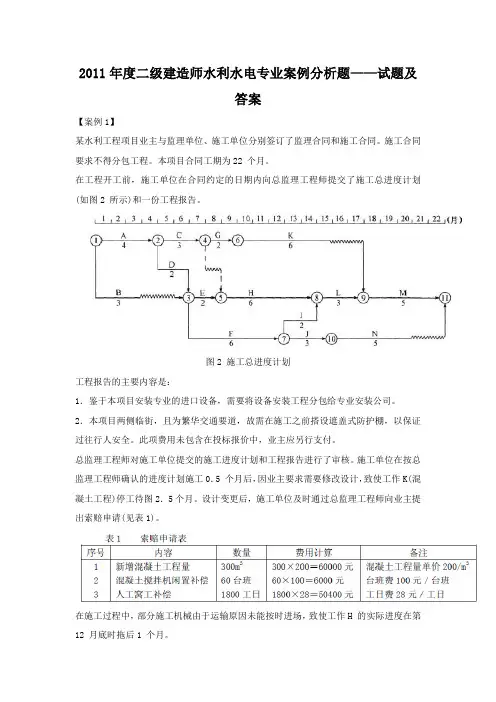

2011年度二级建造师水利水电专业案例分析题——试题及答案【案例1】某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。
施工合同要求不得分包工程。
本项目合同工期为22 个月。
在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如图2 所示)和一份工程报告。
图2 施工总进度计划工程报告的主要内容是:1.鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
2.本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。
此项费用未包含在投标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。
施工单位在按总监理工程师确认的进度计划施工0.5 个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。
设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见表1)。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H 的实际进度在第12 月底时拖后1 个月。
在工作F 进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。
该质量事故是由于施工单位施工工艺不符合施工规范要求所致。
总监理工程师责成施工单位返工,工作F 的实际进度在第12 月底时拖后1 个月。
问题1.为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么?2.总监理工程师应如何处理施工单位工程报告中的各项要求?3.施工单位在索赔申请表中所列的内容和数量,经监理工程师审查后均属真实,但费用计算有不妥之处,请说明费用计算不妥的项目及理由。
4.监理工程师在处理质量事故时所需的资料有哪些?5.请在原进度计划中用前锋线表示出第12 月底时工作K、H 和F 的实际进展情况,并分析进度偏差对工程总工期的影响。
6.如果施工单位提出工期顺延2.5 个月的要求,总监理工程师应批准工程延期多少?为什么?答案:1.工作A、D、E、H、L、M、F、I 应作为重点控制对象。
2024年二级建造师经典案例30题《水利实务》某水库工程由均质坝、水闸、溢洪道和输水隧洞等主要建筑物组成。
承包人与发包人依据《水利水电工程标准施工招标文件》签订了施工合同。
施工中发生如下事件:事件1:施工单位在水闸浇筑施工前进行配合比试验,试验结果数据见下表1。
表1试验结果数据表(单位:每方混凝土材料用量kg/m³)名称水泥自来水砂石子粉煤灰外加剂硅粉矿粉量375252760113956467863事件2:工人在现场进行了混凝土坍落度试验,坍落后的混凝土见下图1。
(坍落度筒的尺寸为:上口径100mm、下口径200mm、高300mm)图1坍落后混凝土示意图事件3:在进行水闸闸室底板浇筑施工时,施工单位划分了模板、预埋件制作与安装等工序。
事件4:混凝土单元工程质量缺陷进行处理后,由承包人组织进行质量缺陷备案表的填写,并报质量监督机构进行备案。
事件5:在大坝正式施工前,施工单位进行了碾压试验,并对大坝的施工进行了工序的划分。
问题:1.根据事件1,计算该混凝土的水胶比和砂率(计算结果保留两位小数)。
【答案】水胶比=水/胶凝材料=水/(水泥+粉煤灰+硅粉+矿粉)=252/(375+56+78+63)=0.44。
砂率=砂/(砂+石子)=760/(760+1139)=40.02%。
【解析】胶凝材料:水泥混凝土或砂浆中水泥及掺合料的总称。
水工混凝土掺合料可选粉煤灰、矿渣粉、硅粉、火山灰等。
(mm)。
【考点来源】第一章第一节第三目水利水电工程建筑材料3.根据事件3,水闸闸室底板除了模板、预埋件制作与安装工序,还有哪些工序?【答案】基础面或施工缝的处理、混凝土浇筑、外观质量检查等。
【考点来源】第一章第三节第三目土石方填筑工程4.根据事件4,指出质量缺陷备案表填写中的不妥之处并改正。
质量缺陷备案表中还应包括哪些内容?【答案】(1)不妥之处一:承包人组织进行质量缺陷备案表的填写。
改正:质量缺陷备案表由监理单位组织填写。
典型案例案例1:某大型土石坝枢纽工程,在流量较大的平原河道上修建,合同工期6年。
土石围堰为Ⅲ级,上游水位为136.65m,此水位的波浪爬高为0.56m,下游水位为129.25m,下游波浪爬高为0.15m。
问题:宜采用的导流方式?可能的挡水和泄水建筑物包括哪些?求上下围堰的堰顶高程?备注:本题主要练习导流方式、临时建筑物的级别以及导流建筑物的型式及优缺点。
拓展:1、导流建筑物级别划分依据、具体级别的确定2、其他建筑物(水库、水闸、泵站)级别的确定。
答案:分段围堰法;挡水建筑物:前期为围堰,后期可以采用围堰加混凝土坝进行挡水;泄水建筑物:前期为明槽(渠),后期可以为底孔导流、坝体缺口导流等方式。
由于围堰是Ⅲ级,为不过水围堰,故围堰顶安全加高值为0.7,因此上游围堰的堰顶高程为136.65+0.56+0.7=137.91m;下游围堰的堰顶高程为129.25+0.15+0.7=130.10m案例2:某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。
承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在施工过程中发生了如下事件:事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。
工作C未受影响。
事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。
事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。
问题:1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。
若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?备注:本题主要练习合同管理中各方责任的认定、索赔和网络图参数的计算。
需要重点记住的一句话是:一个有经验、事先无法预知、非自身原因造成的事件承包商有索赔的权利。
注意费用索赔只要满足上句话就能索赔(要满足索赔期限);而工期索赔不仅要满足上句话,同时还必须满足业主延误的时间要大于该项目的总时差,索赔的工期等于延误时间减去总时差。
拓展:1.网络图的调整(增加项目或者删减项目)。
需要特别注意是在增加项目时,一定关注项目进点和出点,即加入项目与其他项目的逻辑关系(工艺关系和组织关系),其中工艺关系一般在背景材料中会列出,而组织关系一般要求答题人自己组织,必要时可以加入虚工作。
建议仔细做2007年考题中案例题(二)。
2、合同管理中常见的业主责任:延误提供图纸和用地、提供的材料或设备不符合要求、工程变更等。
常见的承包商责任:对施工条件判断失误和施工方案错误(虽然监理进行了审查但不能排除承包商的责任)、自身设备故障、可以预见的不利物质条件(如正常降雨、渗水等)、施工机械影响周围环境造成停工的等。
共同承担的责任:不可抗力的事件。
希望大家通过练习能具体罗列发包人和承包人的责任。
答案:1.事件1可以提出工期补偿和费用补偿要求,因为施工场地提供时间延长属于业主应承担的责任,而工作A位于关键线路。
事件2不能提出补偿要求,因为施工设备故障属于承包商应承担的风险。
事件3可以提出费用补偿要求,因为业主提供的材料不合格应由业主承担责任。
但由此增加的作业时间没有超过该项工作的总时差。
事件4可以提出费用和工期补偿要求,因设计变更责任在业主,且工作F位于关键线路。
2.按工作时间实际变化情况,计算实际工期;就承包商可提出索赔事件,计算承包商应获得的工期补偿;计算实际工期与计划工期的差值,即延期时间;承包商应获得的工期补偿时间与延期时间之差,即为承包商的工期奖罚天数。
网络计划的关键线路为①→②→③→④→⑥→⑦→⑧,计划工期为68天,与合同工期相同。
将图中各项工作的持续时间以实际持续时间代替,关键线路不变,实际工期为73天。
(2分)将业主负责的各项工作持续时间延长天数加到原计划中,计划出的关键线路不变,工期仍为73天。
所以该工程索赔工期为5天,工期奖罚天数为0天。
3.承包商可得到的经济补偿是由于业主的责任而引起的人工、机械、材料的窝工、损失或增加,本例中为事件1、事件3、事件4。
承包商可得到的合理经济补偿总额为:(8+10)×20+30×35+3×300+20000+15×35+10000=32835元案例3:某堤防工程在施工过程中,陆续发生了如下索赔事件(假定索赔工期与费用数据均符合实际):(1)施工期间,承包方发现施工图纸有误便向监理单位汇报,随后设计单位进行修改,但图纸修改造成停工30天。
承包方提出费用补偿3万元与工期延期30天的要求。
(2)某段堤防基底是淤泥,在招标文件中已提供了详细的技术资料和换填要求。
承包方原计划使用隧道出碴作为填料换填,但施工中发现隧道出碴级配不符合设计要求,需要进一步破碎以达到级配要求,承包方认为施工费用高出合同单价,如仍按原价支付不合理,需另行给予延期20天与费用补偿20万元的要求。
(3)施工期间因下雨,为保证工程填筑质量,业主代表下达了暂停施工指令,共停工10天,其中连续4天出现低于工程所在地雨季平均降雨量的雨天气候和连续6天出现50年一遇特大暴雨。
承包方提出工程延期10天与费用补偿2万元的要求。
(4)施工过程中,现场周围居民称承包方施工噪音对他们有干扰,阻止承包方的工作。
承包方提出工期延期5天与费用补偿1万元的要求。
问题:承包方提出的上述索赔要求,是否合理,诸条作出分析?案例4:某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。
合同工期为6个月。
有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为15万元;(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
问题:1.估算合同总价为多少?2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?3.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?备注:本题练习工程计量与支付支付,重点:1.保留金的计算基数:在月进度付款中扣留按规定百分比的金额作为保留金(不包括预付款的支付、扣回金额)2.预付款的扣回:起扣点、扣除方式1)当完成合同金额达到合同价格的百分数(20%或30%)时,从此(或下)月开始起扣,扣至某一时间点,平均等值扣回;2)公式扣回法])/[()(121S F F S F C A R --=;3)逐月按当月工程款的百分数(20%或30%)扣回,扣完为止3.价格调整计算规则实际完成工程量超过估算工程量的百分数(10%或15%)时,只对超出部分进行调价,假定实际完成工程量为A ,估算工程量为B ,超出百分数为C%,原单价为D ,调价系数为E ,则工程价款为B*(1+C%)*D+[A-B*(1+C%)]*D*E 。
要特别注意当某一实际工程量超过估算工程量的百分数,而这一实际工程量又平均分摊在几个月内完成时的计算。
举例说明:某工程估算工程量为150,单价为180,当实际完成工程量超过估算工程量的百分数15%时,对超出部分进行调价,调价系数为0.9,而实际工程量为210,三个月平均完成,问题:计算每个月的工程价款。
解题:第一个月实际工程量为70,没有超过估算工程量150,故工程价款为70*180=12600;第二个月实际工程量为70,累计完成140,没有超过估算工程量150,故工程价款为70*180=12600;第三个月,实际工程量为70,累计完成210,超过估算工程量的15%,超出部分工程量为210-150*(1+15%)=37.5,未超出工程量为70-37.5=32.5,故工程价款为:32.5*180+37.5*180*0.9=11925建议仔细做2007年考题中案例题(二)。
4.月进度工程款的支付时间:月末拓展:1.其他条件不变,若将预付款的扣除改为1)按公式扣回法])/[()(121S F F S F C A R --=,工程预付款从乙方获得累计工程款超过估算合同价的20%起扣,到完成90%合同金额时扣完;或2)工程预付款从当完成合同金额达到合同价格的20%时,从此月开始起扣,扣至完工前一个月,平均到每个月等值扣回;或3)工程预付款按当月工程款的百分数30%扣回,扣完为止,分别进行计算。
2.将上表增加一列,即如下表3.结合网络图进行支付,建议仔细做2007年考题中案例题(二)。
答案:1.估算合同总价为:5300×180=95.4万元2.计算如下:(1)工程预付款金额为:95.4×20%=19.08万元(2)工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:1800×180=32.4万元>95.4×30%=28.62万元(3)每月应扣工程预付款为:19.08÷3=6.36万元3.计算如下:(1)第1个月工程量价款为:800×180=14.40万元应签证的工程款为:14.40×0.95=13.68万元<15万元第1个月不予付款。
(2)第2个月工程量价款为:1000×180=18.00万元应签证的工程款为:18.00×0.95=17.10万元应签发的付款凭证金额为:13.68+17.1=30.78万元(3)第3个月工程量价款为:1200×180=21.60万元应签证的工程款为:21.60×0.95=20.52万元应扣工程预付款为:6.36万元20.52-6.36=14.16万元<15万元第3个月不予签发付款凭证。
(4)第4个月工程量价款为1200×180=21.60万元应签证的工程款为:20.52万元应扣工程预付款为:6.36万元应签发的付款凭证金额为14.16+20.52-6.36=28.32万元(5)第5个月累计完成工程量为5400m3,比原估算工程量超过100m3,但未超出估算工程量的10%,所以仍按原单价结算。
