外墙装饰吊篮施工方案.
- 格式:doc
- 大小:86.50 KB
- 文档页数:17
外墙吊篮施工方案1. 简介外墙吊篮是一种用于高层建筑外墙施工和维修的安全工具。
本文档将详细介绍外墙吊篮的施工方案,包括施工准备、操作流程、安全措施等方面。
2. 施工准备在开始外墙吊篮的施工之前,需要进行以下准备工作:2.1 材料准备•外墙吊篮:确保吊篮质量符合安全要求,检查吊篮的结构和部件是否完好。
•钢丝绳和吊装工具:选用符合标准的钢丝绳和吊装工具,确保吊篮的安全悬挂。
•安全带和安全绳:施工人员应佩戴安全带,并通过安全绳和吊篮固定。
2.2 施工人员培训•确保施工人员具有相关的吊篮操作经验和技能。
•员工应接受安全培训,了解安全操作规程和紧急情况处理方法。
2.3 工地准备•清理工地周围的杂物,确保施工区域整洁。
•检查施工区域的临时设施,如临时电源和照明等。
•检查建筑外墙的结构和稳定性,确保适合使用外墙吊篮进行作业。
3. 操作流程外墙吊篮的施工操作流程如下:3.1 吊篮安装1.根据建筑物外墙结构的不同,选择适当的吊篮安装位置。
2.使用吊装工具将吊篮吊装到安装位置,确保吊篮稳固悬挂。
3.使用钢丝绳将吊篮固定在建筑物上,确保吊篮的安全性。
3.2 施工作业1.操作人员进行安全检查,确保所有安全设备正常工作。
2.操作人员佩戴安全带,并通过安全绳固定在吊篮上。
3.吊篮将施工人员和工具运送到外墙作业位置。
4.施工人员进行外墙的清洁、维修或翻新工作。
5.施工人员需时刻保持与作业负责人的沟通,确保作业的顺利进行。
3.3 吊篮拆除1.完成外墙作业后,操作人员确认安全后,开始拆除吊篮。
2.使用吊装工具将吊篮从建筑物上卸下。
3.检查吊篮的状态,如有损坏应进行维修或更换。
4.清理施工区域,确保没有杂物和残留物。
4. 安全措施在外墙吊篮施工期间,应采取以下安全措施:•操作人员应佩戴安全带,并通过安全绳固定在吊篮上。
•施工现场应设置明显的安全标志,提醒周围人员注意施工作业。
•施工过程中,严禁超载吊篮,避免造成设备损坏和人员伤亡。
外墙装饰吊篮施工方案一、施工前的准备工作1.安全措施:确保施工现场安全,设置警示标志,并指定专人负责安全管理。
2.设备准备:采购和准备好外墙吊篮和配套的安全保护装置,确保设备功能正常。
3.材料准备:根据外墙装饰设计方案,采购所需的材料,包括墙砖、涂料、运输管道等。
二、搭设吊篮和安全保护装置1.安装支架:根据现场实际情况选择合适的支架搭设位置,确保支架牢固稳定。
2.安装钢丝绳和卷扬机:将吊篮悬挂在支架上,并使用钢丝绳和卷扬机进行固定,确保吊篮垂直平稳。
3.安装安全保护装置:在吊篮、钢丝绳和卷扬机等关键部位设置安全保护装置,包括安全锁、断绳器等,以确保在紧急情况下吊篮及人员安全。
三、墙砖涂料施工1.准备墙面:清理墙面,确保表面平整无杂物,对需要修复的部分进行修补处理。
2.墙砖安装:按照设计方案,选用适合的粘结材料将墙砖逐层贴附在墙面上,保证每层墙砖的平整度和垂直度。
3.涂料施工:根据墙面装饰设计方案,选用适当的涂料进行涂装,保证涂料均匀、平整,达到设计要求的色彩效果。
四、外墙装饰吊篮施工要点1.安全操作:操作人员必须具备相关的技术资质,并经过专业的培训,熟悉吊篮的使用方法和操作要点,确保安全施工。
2.定期检查:定期对吊篮和安全保护装置进行检查,保证设备功能正常,及时发现并处理潜在的安全隐患。
3.严格遵守操作规程:操作人员必须按照规程正确使用吊篮,禁止超载、超速等操作行为。
4.安全防护:操作人员必须正确佩戴相关的安全防护用品,包括安全帽、防护绳等,确保自身安全。
五、施工后的清理工作1.清理施工现场:清理施工现场的杂物和废弃物,保持施工现场整洁。
2.设备保养:对吊篮和安全保护装置进行清洁和保养,防止因长时间使用而导致的设备损坏。
六、安全和质量控制1.定期检查:定期对吊篮和安全保护装置进行全面检查,确保设备和配件的正常运行。
2.质量控制:对墙砖和涂料进行质量检验,确保施工质量符合设计要求。
3.安全监控:通过安装摄像头和安全报警装置等设备对施工现场进行监控,及时发现和处理安全问题。
外装修吊篮安全施工方案一、背景介绍外装修吊篮是在高楼建筑等施工过程中常用的设备,能够为工人提供施工作业的便利。
然而,吊篮施工存在一定的安全风险,因此有必要制定严格的安全施工方案,以确保施工过程中工人的安全。
二、安全措施1. 检查吊篮设备在施工前,必须对吊篮设备进行全面检查,包括吊篮结构是否完好,各个连接部位是否牢固,安全防护设施是否齐全,电气系统是否正常等。
只有确保设备完好无损,才能进行施工作业。
2. 安装固定措施在吊篮使用过程中,必须对吊篮进行固定,防止在使用过程中发生晃动和倾斜。
同时,在吊篮周围设置警示标志,提醒周围人员注意安全。
3. 安全操作规范在使用吊篮进行施工作业时,必须遵守安全操作规范,禁止超载使用吊篮,严禁乱扔物品等行为。
施工人员在吊篮内必须系好安全带,避免发生高空坠落事故。
4. 应急救援措施在施工过程中,必须制定合理的应急救援措施,确保一旦发生意外情况,能够迅速应对。
必须设立应急预案,定期组织演练,提高工人的应急处置能力。
三、培训和教育在使用吊篮施工前,必须对施工人员进行相应的培训和教育,使其了解吊篮设备的结构和操作规范,提高其安全意识和风险防范能力。
只有确保施工人员具备专业知识和技能,才能保障施工作业的安全进行。
四、总结外装修吊篮是高楼施工中不可或缺的设备,但其安全施工意识和操作规范同样至关重要。
通过严格执行安全措施、规范操作和定期培训,可以有效降低吊篮施工中的安全风险,确保施工人员的安全。
希望吊篮施工单位以此方案为基础,进一步做好安全管理,保障施工作业的顺利进行。
外墙装饰吊篮施工方案(6)引言外墙装饰吊篮施工方案是在建筑施工过程中非常重要的一环,不仅直接关系到工程的进度和质量,也影响到工人的安全。
充分制定和遵循施工方案,对保障施工顺利进行与质量提升至关重要。
本文将就外墙装饰吊篮施工方案进行详细阐述。
一、环境条件要求在进行外墙装饰吊篮施工前,首先要充分考虑环境条件的要求。
施工现场应无明显的地质灾害、水土流失等不利因素,场地平整且无明显坑洼。
建筑物周围应有足够的空间供吊篮作业,并且周围要禁止有人员通行,以确保安全。
二、施工准备工作1.准备必备工具和设备,如吊篮、安全帽、安全绳等,保证施工的顺利进行;2.设置专人负责吊篮的搭建和拆除工作,确保操作规范;3.安排专人对吊篮进行检查,保证吊篮结构完好无损;4.检查施工现场的安全设施,包括安全网、警示标识等,防止施工人员意外坠落或受伤。
三、施工步骤1.根据装饰设计要求,确定吊篮的搭建位置,确保吊篮平稳安全;2.将吊篮依次吊装至指定位置,确保吊篮附着牢固;3.安装好吊篮后,对吊篮进行检查,确保无裂缝、变形等质量问题;4.施工过程中,要定期检查吊篮的稳定性和安全性,保证施工过程安全顺利;5.完成外墙装饰后,拆除吊篮,并做好吊篮的存放和清洁工作。
四、施工注意事项1.施工人员需经过专业培训,掌握吊篮的操作技巧和安全常识;2.施工过程中,禁止超载吊篮,以免导致事故发生;3.施工现场要保持整洁,杜绝乱扔杂物等不安全行为;4.施工时注意气象条件,避免在恶劣天气下进行作业;5.遵守相关的安全规范和操作规程,如操作禁止的区域不得进入等。
结语外墙装饰吊篮施工是一个关乎施工安全和工程质量的重要环节,只有合理制定施工方案,并严格遵循相关规定和标准,才能确保吊篮施工的顺利进行。
希望本文所述内容对各位施工者在外墙装饰吊篮施工方案中有所帮助。
外墙装修吊篮施工方案一、施工环境及准备工作1.施工现场必须满足安全、整洁、通风等要求,环境安全措施必须得到妥善安排。
2.准备好所需吊篮设备,包括吊篮、吊篮绳索、吊篮悬挂装置、安全保护装置等。
3.确保吊篮和绳索等设备的安全性能,必要时进行实验检测。
4.对施工现场进行检验,确保建筑物外墙承重能力和支撑结构符合要求。
二、施工方案设计1.根据建筑物外墙的高度、形状和结构特点,确定吊篮的型号和数量。
2.设计吊篮的悬挂点、锚固点和悬挂绳索的数量和长度。
3.设计吊篮的操作平台和安全设备,包括防护栏杆、安全网等。
4.制定吊篮的使用规范和安全操作流程,确定人员配备和培训要求。
三、吊篮安装1.根据设计方案确定吊篮的悬挂位置和锚固点,并进行必要的强度检测。
2.安装吊篮悬挂装置,确保吊篮的稳定性和安全性。
3.对吊篮的操作平台进行安装,并进行必要的调整和固定。
4.安装吊篮的安全保护装置,包括防护栏杆、安全网等,确保施工作业的安全。
四、施工操作1.吊篮悬挂前,必须进行必要的试运行和验收,确保设备正常运转。
2.在吊篮悬挂前,必须对工作人员进行安全培训和操作指导,确保施工操作的安全性。
3.在吊篮悬挂期间,必须定期对设备进行检查和维护,确保设备的安全性能。
4.在吊篮悬挂期间,必须遵守安全操作规程,确保施工操作的安全可靠。
5.在吊篮悬挂期间,必须根据天气变化和施工情况,及时采取相应的安全措施,如加固、遮挡等。
五、施工安全管理1.制定施工现场安全管理制度,明确责任分工和安全保障措施。
2.安排专人负责施工现场的安全管理,并定期进行安全检查和评估。
3.配备必要的急救设备和防护装备,进行应急演练和安全培训。
4.提供工作人员个人防护用品,并进行使用指导和监督。
5.进行施工现场安全巡视和安全事故隐患排查,及时整改和记录。
六、材料和设备安全控制1.材料符合国家标准,并具有合格证明。
2.设备符合相关行业标准,并经过定期检验和维护。
3.采购材料和设备时,要选择有信誉、质量可靠的供应商,并坚持严格的验收制度。

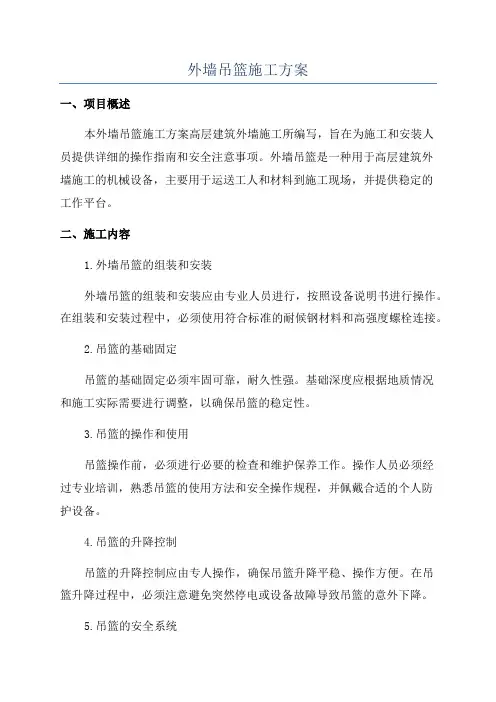

外墙吊篮施工方案一、项目概述本外墙吊篮施工方案高层建筑外墙施工所编写,旨在为施工和安装人员提供详细的操作指南和安全注意事项。
外墙吊篮是一种用于高层建筑外墙施工的机械设备,主要用于运送工人和材料到施工现场,并提供稳定的工作平台。
二、施工内容1.外墙吊篮的组装和安装外墙吊篮的组装和安装应由专业人员进行,按照设备说明书进行操作。
在组装和安装过程中,必须使用符合标准的耐候钢材料和高强度螺栓连接。
2.吊篮的基础固定吊篮的基础固定必须牢固可靠,耐久性强。
基础深度应根据地质情况和施工实际需要进行调整,以确保吊篮的稳定性。
3.吊篮的操作和使用吊篮操作前,必须进行必要的检查和维护保养工作。
操作人员必须经过专业培训,熟悉吊篮的使用方法和安全操作规程,并佩戴合适的个人防护设备。
4.吊篮的升降控制吊篮的升降控制应由专人操作,确保吊篮升降平稳、操作方便。
在吊篮升降过程中,必须注意避免突然停电或设备故障导致吊篮的意外下降。
5.吊篮的安全系统吊篮的安全系统包括制动器、限位器、防倾覆装置等。
这些安全装置必须保持正常使用状态,如果发现异常,必须立即停止使用,并进行检修和维护。
6.吊篮的材料运输和搬运吊篮可以用于运输和搬运建筑材料,但必须按照额定载荷标准操作。
在运输和搬运过程中,必须牢固固定材料,避免材料掉落或滑动。
7.吊篮的维护保养吊篮的维护保养工作非常重要,可以确保设备的正常运行和延长使用寿命。
维护保养包括定期润滑、清洁、检查电气系统和安全装置等。
三、安全注意事项1.操作人员必须穿戴必要的个人防护设备,如安全帽、安全带、防滑鞋等。
2.操作人员必须经过专业培训,熟悉吊篮的操作和使用方法。
3.在施工现场周围设置警示标志,避免行人或车辆进入施工区域。
4.施工现场必须保持整洁有序,避免杂物堆放和滑倒等事故发生。
5.在吊篮使用过程中,必须定期进行检查和维护,确保设备的正常运行。
6.发生危险情况或故障时,应立即采取措施停止使用吊篮,并及时报告相关人员。
外装修吊篮施工方案一、项目概况为了完成外墙的装修工程,我们计划使用吊篮进行施工。
吊篮作为一种常用的外墙装修设备,具有安全、方便、高效等优点,可以有效地提高施工的效率和质量。
二、设备选择根据项目的具体需求,我们选择了悬臂式吊篮。
该类型的吊篮可以通过钢丝绳或链条进行升降,支架系统固定在建筑物墙壁上,具有较高的稳定性和可靠性。
三、安全措施为了确保施工过程中的安全,我们将采取以下措施:1.确保吊篮及钢丝绳、链条等附件的质量达到标准要求,保证设备稳固可靠。
2.在施工现场设置围挡和警示标志,以保护周围行人和车辆的安全。
3.吊篮上将配备照明设备,以确保施工人员在夜间或昏暗条件下的安全操作。
4.施工现场将明确指派专人负责吊篮操作,确保吊篮的合理升降和移动。
四、施工流程具体的施工流程如下:1.在施工现场进行准备工作,包括清理建筑物表面、拆除不需要的附件等。
2.根据外墙装修的设计方案确定吊篮的安装点和固定方式,确保吊篮能够覆盖到需要装修的区域。
3.进行吊篮的安装工作,包括支架系统的固定和吊篮的安装。
4.吊篮安装完成后,进行调试,确保设备的正常运行和操作。
5.开始外墙装修工程,根据设计方案进行砌砖、粉刷、贴瓷砖等工作。
6.施工过程中,定期检查吊篮的固定情况和设备的运行状态,确保安全可靠。
7.完工后,拆除吊篮并进行设备的清理和维护,以便下次使用。
五、项目周期根据项目的规模和难度,我们预计整个施工周期为一个月左右。
具体的工期还需要根据实际情况进行调整。
六、施工人员培训在施工前,我们将对参与吊篮施工的人员进行培训,包括吊篮的操作、安全注意事项、急救知识等。
只有经过培训合格的人员才能参与吊篮施工工作,从而确保整个施工过程的安全和质量。
七、预算和材料在制定施工方案时,我们已经考虑了吊篮和相关附件的采购成本、人员培训费用等。
预算总额为XXX元。
八、风险评估在施工过程中,吊篮安装的稳定性和设备运行的可靠性是最主要的风险因素。
我们将在施工前进行详细的风险评估,并采取相应的措施加以应对。
第1篇一、工程概况本项目位于我国某城市,建筑高度为80米,外墙面积约为10000平方米。
施工内容主要包括外墙抹灰、涂料、石材干挂等。
为确保施工质量和安全,特制定本外墙吊篮施工方案。
二、施工依据1. 国家及地方相关法律法规。
2. 《建筑施工安全检查标准》。
3. 《建筑施工高处作业安全技术规范》。
4. 《建筑工程施工质量验收统一标准》。
5. 施工图纸及相关设计文件。
三、施工组织机构1. 施工项目经理:全面负责施工组织、协调、管理及质量控制。
2. 技术负责人:负责施工方案编制、技术交底、技术指导及质量控制。
3. 安全负责人:负责施工现场安全管理工作。
4. 施工班组:负责具体施工任务。
四、施工准备1. 人员准备:- 组织施工人员进行安全技术培训,提高安全意识。
- 对施工人员进行岗前考核,确保其具备相应的技能和素质。
2. 材料准备:- 外墙抹灰材料、涂料、石材等。
- 吊篮设备、安全带、安全绳、防护网等安全设施。
- 施工工具、设备等。
3. 机械设备准备:- 吊篮设备:选用符合国家标准的吊篮设备,确保其安全可靠。
- 施工电梯:配备施工电梯,方便材料运输。
4. 施工场地准备:- 清理施工现场,确保场地平整、畅通。
- 设置安全警示标志,提醒施工人员注意安全。
五、施工工艺1. 外墙抹灰施工:- 按照施工图纸要求,进行外墙抹灰施工。
- 使用吊篮进行高空作业,确保施工质量。
2. 涂料施工:- 按照施工图纸要求,进行外墙涂料施工。
- 使用吊篮进行高空作业,确保施工质量。
3. 石材干挂施工:- 按照施工图纸要求,进行石材干挂施工。
- 使用吊篮进行高空作业,确保施工质量。
六、安全措施1. 吊篮安全:- 定期检查吊篮设备,确保其安全可靠。
- 吊篮操作人员必须经过专业培训,取得操作资格证书。
- 吊篮作业时,必须系好安全带,并正确佩戴防护用品。
2. 高处作业安全:- 施工人员必须遵守高处作业安全规定,不得擅自上下。
- 高处作业时,必须设置安全防护网,防止坠落。
外墙装饰吊篮施工方案
外墙装饰吊篮施工方案是建筑施工中极为重要的一环,它涉及到施工安全、效
率和质量等方面。
本文将详细介绍外墙装饰吊篮的施工方案,主要包括施工前准备、吊篮安装、吊篮操作、施工注意事项等内容。
一、施工前准备
1.1 确认吊篮型号和规格
在开始施工前,需要确认吊篮的型号和规格,以便合理安排施工计划和人力物
力资源。
1.2 组织施工人员培训
施工前,要对施工人员进行专业培训,包括吊篮的安全操作规程、应急处理措
施等。
二、吊篮安装
2.1 安装吊篮轨道
在安装吊篮前,要先安装好吊篮轨道,确保吊篮的运行轨迹畅通无阻。
2.2 吊篮吊装
吊篮的吊装需要借助专业设备和人员,确保吊篮安全、稳定地吊装到位。
三、吊篮操作
3.1 吊篮载重检查
在使用吊篮前,要进行吊篮的载重检查,确保其吊运物资不超过额定载重。
3.2 吊篮操作规程
在操作吊篮时,要按照操作规程进行,严格控制吊篮的升降速度和运行方向。
四、施工注意事项
4.1 高空施工安全
在高空施工时,要严格执行安全操作规程,保障施工人员的安全。
4.2 施工材料堆放
施工现场的材料堆放要符合安全规范,避免影响吊篮的正常运行。
4.3 定期检查维护
吊篮的定期检查和维护是保障施工质量和安全的重要环节,任何异常情况都应及时处理。
结语
外墙装饰吊篮施工方案的合理实施对保障施工安全和质量具有重要意义。
只有严格按照施工方案进行施工,并始终关注安全、质量等方面,才能顺利完成各项工作。
希望本文介绍的外墙装饰吊篮施工方案能够为相关施工人员提供参考和借鉴。
中冶赛迪黄花园办公区修缮工程1#2#3#楼外墙工程吊篮施工方案编制人:审批人:编制日期:2017年3月5日目录施工方案审核表一、工程概况 (2)二、吊篮简介 (2)三、吊篮布置 (3)四、施工准备 (4)五、安装过程和方法 (4)六、安装竣工验收 (7)七、吊篮拆卸 (7)八、安全措施 (7)九、环保措施 (7)十、吊篮稳定性验算……………………………………………………8附图一高处作业吊篮示意图一附图二高处作业吊篮示意图二附图二吊篮平面布置图附件和资料建筑业企业资质、企业营业执照、安全生产许可证吊篮安装人员操作证吊篮使用安全规程编制依据1、GB1955-2003中华人民共和国《高处作业吊篮标准》2、GB6067-2010中华人民共和国《起重机安全规程》3、JG/T5032-2003《高处作业吊篮》4、JG5027-1992《业吊篮安全规则》5、JG5034-1993中华人民共和国《高处作业吊篮用安全锁》6、JG5033-1993中华人民共和国《高处作业吊篮用提升机》7、JG/T5025-1992《高处作业吊篮性能试验方法》8、GB19155-2003中华人民共和国《高处作业中吊篮》一、工程概况工程名称:xxxx建设地点:建设单位:城镇建设有限公司施工单位:市政工程公司设计单位:长安大学工程设计研究院有限公司监理单位:陕西伍诚项目管理咨询有限公司监督单位:建设工程质量、安全监督站建筑概述:建筑层数:1#楼18+1层建筑高度58.4m、2#楼18+1层建筑高度58.4m、3#楼26层;建筑高度79.8m;总建筑面积约5.9万m2。
二、高处作业吊篮简介1、吊篮型号ZLP630,主要技术性能参数如下:2、吊篮结构原理简介如下:吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。
①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。
钢结构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
型号为4×25Fi+PP-Φ8.3,破断拉力不小于51.8kN。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。
下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独立承载考虑):作用在钢丝绳上的拉力F=776-300+630=1106kg安全系数=51800N ÷(1106kg÷9.8N)=4.78,达到安全要求。
②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。
③提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置及手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。
手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄内的拨杆插入电磁制动器(电机风罩内)拨叉的孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。
④安全装置:包括安全锁及安全钢丝绳。
安全锁属于防倾斜型,每个平台两端各装有一把及和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。
⑤电气系统包括电缆、限位器、漏电保护器及其它控制开关。
三、吊篮布置方法1、吊篮平面布置吊篮沿建筑物周边布置的情况根据楼体状况布置。
实际安装时,吊篮的具体安装位置、平台长度以及吊篮数量和时间先后等,需结合下述因素因地制宜:第一、施工作业面及施工工艺需要;第二、施工单位根据材料组织、劳动力安排和施工进度情况作出的具体要求;第三、吊篮安装的可操作性。
2、吊篮悬吊平台内侧与建筑物的间隙为15~65cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面的施工需要。
在采光井、空调板及其它挑板位置,若已装吊篮不能完全满足作业面要求,则可通过吊篮移位达到作业面要求。
3、由于屋顶有高女儿墙构造,而吊篮悬挂支架自身调节高度不大于1.8米,因此在高度大于1.8米的女儿墙部位,需在屋面搭设钢管脚手架,作为吊篮悬挂支架的支撑平台,同时作为吊篮安装人员操作平台。
四、施工准备1、人员组织。
吊篮施工管理组织架构如网络所示:各级人员的职能明确如下:总负责人负责吊篮施工全过程的总体策划、组织、协调和监督。
技术内业负责施工方案的编制、报审等技术工作,解决施工中技术问题。
吊篮管理员负责吊篮现场安装拆卸和维护保养作业的施工管理。
负责控制吊篮安装过程的质量以符合规定要求,同时按“谁施工谁负责”的原则保证安全生产。
另外,现场管理员负责与项目部进行沟通和协调,以满足施工需要和项目部的要求。
安全员负责对吊篮施工过程的质量和安全进行监督管理和安全检查。
吊篮班班长负责组织安装人员按施工方案进行吊篮安装拆卸,严格执行操作规程,保证工作质量和生产安全。
吊篮维护人员负责进行吊篮使用中的检查巡视和日常维修保养排除故障。
2、材料组织(1)按照项目部要求,按时组织吊篮材料入场。
(2)安装前,工人班组对吊篮各个零部件进行检查,避免使用不合格者。
3、吊篮安装安全技术交底。
吊篮管理人员向工人班组进行交底,交底内容包括吊篮安装技术及质量要求和吊篮安装安全注意事项。
五、安装程序1、安装流程转运材料→组装悬挂机构钢结构件→压放配重块→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用2、吊篮悬挂系统的安装①将悬挂机构零部件转运到屋面上。
拼装悬挂系统的三节臂杆(前臂、中臂和后臂),连接部位装好销轴及开口销,拧紧连接螺栓。
②调整前臂伸出女儿墙的长度a,在保证吊篮运行与建筑物所需空隙的前提下,满足悬吊平台靠近建筑物的一侧与墙的间隙为15~45cm。
墙上凸出挑板的情况最大不宜超过75cm。
注:a、b、F、G的关系详第十节。
③使拼装后的悬挂臂杆前支点和后支点之间的距离b为臂杆悬挑长度a的两倍以上。
压放平衡配重的要求,每个支架平衡重重量500kg,每台1000kg。
在屋顶构架部位吊篮悬挂系统的锚固方法。
用(直径φ8.3)钢丝绳穿入后支点处臂杆螺栓孔,将臂杆与构造梁缠绕数圈并固定在一起,调节钢丝绳预受力绷紧,用三个10mm绳夹固定,绳夹间距10-12cm,钢丝绳自由端长12cm以上。
④安装提升钢丝绳和安全钢丝绳。
分别将提升钢丝绳和安全钢丝绳绕过绳轮后安装三个钢丝绳夹,绳夹间距12-14cm,绳夹滑鞍压在工作段上,非工作段长度10-12cm。
检查确认钢丝绳绳夹紧固可靠,再将固定钢丝绳绳轮与悬挂前臂耳板穿上连接销轴,开口销尾部叉开。
钢丝绳绳夹螺栓拧紧的扭力矩应达到60~65N·m。
分别将提升钢丝绳和安全钢丝绳沿外墙缓慢放下。
4、组装悬吊平台。
根据项目部指定的具体位置确定所需吊篮平台的长度进行组装。
平台组件不应有歪斜、扭曲及严重锈蚀等缺陷,连接件必须齐全、紧固可靠。
5、将安全锁及提升机安装就位,装好定位销,拧紧全部连接螺栓。
6、设置独立救生绳。
救生绳固定在建筑结构上,从吊篮内侧沿外墙放下。
在屋顶构架部位吊篮悬挂系统的锚固方法。
用(直径φ8.3)钢丝绳穿入后支点处臂杆螺栓孔,将臂杆与构造梁缠绕数圈并固定在一起,调节钢丝绳预受力绷紧,用四个10mm绳夹固定,绳夹间距10-12cm,钢丝绳自由端长12cm以上。
④安装提升钢丝绳和安全钢丝绳。
分别将提升钢丝绳和安全钢丝绳绕过绳轮后安装三个钢丝绳夹,绳夹间距12-14cm,绳夹滑鞍压在工作段上,非工作段长度10-12cm。
检查确认钢丝绳绳夹紧固可靠,再将固定钢丝绳绳轮与悬挂前臂耳板穿上连接销轴,开口销尾部叉开。
钢丝绳绳夹螺栓拧紧的扭力矩应达到60~65N·m。
分别将提升钢丝绳和安全钢丝绳沿外墙缓慢放下。
4、组装悬吊平台。
根据项目部指定的具体位置确定所需吊篮平台的长度进行组装。
平台组件不应有歪斜、扭曲及严重锈蚀等缺陷,连接件必须齐全、紧固可靠。
5、将安全锁及提升机安装就位,装好定位销,拧紧全部连接螺栓。
6、设置独立救生绳。
救生绳固定在建筑结构上,从吊篮内侧沿外墙放下。
7、设置钢丝绳与混凝土接触的时候因严格对把胶皮保护好钢丝绳不被随坏。
六、吊篮验收1、在安装过程中,工人班组对每一道工序进行自检,确认合格再继续下一道工序。
检查并确认电气线路接线正确、平台及悬挂支架各连接件齐全可靠。
点动控制箱按钮,检查电器元件、电机及制动器工作是否正常。
检查安全锁锁绳及松绳工作是否正常。
2、吊篮安装完毕,先经安装班组检查和试运转调试,经吊篮管理人员检查合格后,再通知项目部管理人员及相关人员进行检查验收。
按照国家标准《高处作业吊篮》GB19155及相关规定,对吊篮所有零部件及连接情况等进行检查,并对吊篮进行运转试验,检查葫芦及安全装置的工作情况。
经验收合格后,项目部代表及相关人员在吊篮安装验收表上签字确认。
七、吊篮拆卸1、吊篮拆卸过程与安装过程正好相反,先装的后拆,后装的先拆。
2、吊篮拆卸的主要流程是:降落悬吊平台着地→钢丝绳完全松弛卸载→拆卸钢丝绳→拆除电气系统→解体平台→取平衡重→解体悬挂支架→材料清理3、拆卸过程注意事项:(1)必须按工作流程进行拆卸,特别注意平台未落地且钢丝绳未完全卸载之前,严禁进行平衡重的拆除。
(2)拆卸过程工具及配件等任何物件,均不得抛掷,尤其注意钢丝绳、电缆拆除时不得抛扔,而必须用结实麻绳拽住,从高处缓慢放松,或收上屋面再转运下地。
(3)拆卸作业对应的下方应设置警示标志,专人负责监护。
(4)吊篮上部所有材料拆卸后均应放置平稳,不得靠墙立放或斜放或于临边放置。
(5)拆卸过程中,放钢丝绳、转运材料,必须特别注意保护建筑物成品(如墙面、楼地面、雨水管等),采取可靠措施防止碰撞、擦挂损坏。
八、安全措施1、安全交底。
在吊篮安装、拆卸前,吊篮管理人员对安装班组工人进行安全交底。
进入施工现场必须戴好安全帽,高处临边作业必须拴好安全带。
2、必须严格执行正常安装拆卸的程序和步骤,不得擅自改变。
现场管理人员应督促工人班组遵守安全操作规程及有关规定。
3、严格质量把关。
只有经安装竣工验收合格的吊篮方可投入使用,未经验收合格者严禁使用。
4、项目部作业工人上吊篮前应经过培训,尤其在后期换人后,必须进行培训。
培训工作由项目部负责组织,安装单位负责进行培训。
5、项目部负责吊篮使用安全管理。
项目部应指定管理人员(施工员或安全员等)主管吊篮日常施工安全,应经常检查和监督班组作业人员必须严格遵守吊篮安全操作规程(内容详附件)。
