施工电梯安装和拆除专项方案
- 格式:doc
- 大小:779.00 KB
- 文档页数:26
1 汕头.中海凯旋名门花园 施工电梯安装、拆除专项施工方案
编制: 审核: 批准:
五矿二十三冶建设集团凯旋名门项目经理部 2
2017年 月 日 目录
第一章 编制依据 ..................................................................................... 3 第二章 工程概况 ..................................................................................... 5 第一节 基本情况 ................................................................................... 5 第二节 施工电梯安拆施工安全技术要求 ............................................ 5 第三节 施工电梯选型 ........................................................................... 6 第三章 ....................................................................................... 作业人员组织和职责 8 第四节 施工电梯安拆项目部人员名单 ................................................ 8 第五节 施工电梯安拆项目部人员分工 ................................................ 8 第四章 施工电梯平面定位和立面附着 ................................................. 10 第六节 施工电梯平面定位 ................................................................. 10 第七节 施工电梯立面附着 ................................................................. 12 第八节 附墙架作用于建筑物上力F的计算 ...................................... 14 第九节 附着点详图 ............................................................................. 14 第五章 施工电梯的安装步骤与方法 ..................................................... 15 第十节 安装顺序 ................................................................................. 15 第十一节 安装前的准备 ..................................................................... 15 第十二节 护栏安装 ............................................................................. 16 第十三节 吊笼安装 ............................................................................. 17 第十四节 吊杆安装 ............................................................................. 17 第十五节 吊笼安装后的调整 ............................................................. 18 3
濮阳市万利捷财富广场施工电梯安装、拆除施工方案编制人:审核人:审批人:四川省泸州市川南建筑安装有限公司一、编制方案依据1、根据国家有关施工电梯的技术标准和规范、规程。
2、施工电梯的使用、拆装说明书,掌握施工电梯的原始数据、技术参数、拆装方法、程序和技术要求。
二、施工电梯安装前的准备1、人员准备:组织安装的队伍,作业人员必须有相应的资质经过培训的专业作业人员。
2、机械准备:项目部组织机械进场,电梯是本单位的新购产品,在安装前对电梯进行一次全面的保养。
对电梯的各个部位进行检修和维修.确保机械能够正常投入使用.3、现场准备:对电梯安装部位的现场按排专人进行清理,将所有的建筑垃圾清出安装的现场。
保持道路通畅,场地平整,为电梯的安装提供有效的场所。
4、机械及小型工具准备,选用构配件的安装起吊机械,联系落实一台8T的汽车吊,机械的使用性能必须符合有关规定的要求,确保在使用过程中的正常运转,根据现场的安装情况也可使用塔吊配合安装,小型用具:麻绳10Kg,大锤二把,撬棍二根,400mm的扳手四把,安全帽十顶,安全带八根。
5、本电梯的组成共有六大部分,基础部分、防护围栏、导轨架部分、吊笼部分、对重部分、电气部分。
关键是基础的施工,项目部按照厂方的设置要求现场组织基础的施工作业。
6、根据施工电梯设计图纸进行施工电梯基础开挖,挖好清理平整后,进行浇筑砼垫层,再根据图纸设计配筋进行绑基础钢筋,钢筋绑扎完毕后,按照图纸设计砼标号进行浇筑砼,浇筑前,根据图纸尺寸放置予埋螺栓,位置必许正确,浇筑砼必须振捣密实.7、电梯底座周边做好排水沟保证底座无积水,雨后应对基座进行检查,发现问题应及时处理。
8、待砼有一定强度时,进行施工电梯安装,有吊车配合专业人员进行安装.安装时必须带安全带、安全帽、防滑鞋,正确使用。
不得在大风、浓雾和雨雪天进行。
9、在安装工程中,如突然发生停电、机械故障、天气聚变等情况不能继续作业,或作业时已到需要停休时必须使施工电梯已安装的部位达到稳定状态并已锁固牢靠,所有构件已连接牢固,经过检查确认妥善后,方可停止作业.10安装时应该按安全要求使用规定的螺栓、销、轴等连接件,螺栓坚固时应符合规定的预紧力,螺栓、销、轴都要有可靠的防松或保护装置.11安装施工电梯必须牢固可靠,并将各部位的栏杆、平台、护链、护圈等安全防护装置整齐。
施工电梯安拆专项施工方案一、工程概况本工程所需材料及设备如下:1.简易脚手架和安全绳索2.手动工具及电动工具3.专业电梯安装设备(如电缆、联接器、滚轮等)4.安全设备(如安全帽、安全绳索、安全网等)二、施工前准备1.建立施工组织,确定专职负责人和作业人员,并制定施工方案和施工计划。
2.检查施工现场,确保施工地点周围没有杂物和障碍物。
3.检查电梯设备,确保其工作良好。
4.设置并告知施工区域的警示标志,确保周边人员的安全。
三、施工流程1.拆除电梯(1)卸下电梯顶部面板,并断开电源。
(2)使用简易脚手架,在电梯井内安装安全绳索。
(3)拆除侧板和地板,拆除电梯驱动装置。
(4)小心地拆除电梯各个部件,并将其慢慢放下到地面上。
(5)拆除电梯顶部的支架,最后将井道恢复原样。
2.安装电梯(1)检查井道尺寸和深度,确保与电梯尺寸匹配。
(2)安装井道防护装置,保证施工过程中的安全。
(3)使用起重设备,将电梯设备吊装到井道内,注意安全。
(4)连接电梯的各个部件,确保其牢固可靠。
(5)测试电梯设备的工作情况,确保其正常运行。
四、安全措施1.所有作业人员必须经过安全培训。
2.检查并确保起重设备的安全性能良好。
3.确保井道周围设置安全网,防止物体掉落。
4.工作人员必须佩戴安全帽,并系好安全绳索。
5.对安装和拆除过程中出现的安全隐患及时报告并采取措施处理。
五、施工质量控制1.施工过程中,定期检查施工质量,确保符合相关标准。
2.完成施工后,进行电梯设备的功能测试,确保其正常运行。
六、施工后清理1.清理施工场地,清除施工垃圾和杂物。
2.检查施工现场,确保整个施工过程的安全。
人货电梯安装、拆除施工方案目录一、项目概述...............................................31.项目背景介绍............................................32.项目目标与任务..........................................33.工程涉及范围............................................4二、前期准备...............................................51.现场勘察与评估..........................................62.设计规划与方案制定......................................73.材料设备采购与验收......................................74.施工队伍组织与培训......................................8三、施工计划安排...........................................9四、人货电梯安装流程......................................111.安装前的准备工作.......................................112.安装施工步骤详解.......................................123.安全防护措施设置.......................................124.安装完成后的检查与调试.................................14五、人货电梯拆除方案......................................151.拆除前的准备工作.......................................162.拆除施工步骤详解.......................................173.拆除过程中的安全防护措施...............................194.拆除后的清理与验收.....................................20六、质量控制与验收标准....................................211.安装与拆除过程中的质量控制措施.........................222.工程验收标准及流程.....................................233.验收文件的整理与提交...................................25七、安全管理措施..........................................261.施工前的安全教育培训...................................272.施工过程中的安全监控与管理.............................283.应急预案的演练与实施...................................294.安全事故的处理与报告...................................30八、环境保护与文明施工....................................321.施工现场环境保护措施...................................332.文明施工要求与规范.....................................333.施工噪音、尘土控制.....................................354.周边环境的保护.........................................36九、后期服务保障..........................................371.维修保养服务保障.......................................382.电梯使用培训服务保障...................................393.技术支持与服务响应流程.................................404.质量保修期服务承诺及售后保障措施等.....................41一、项目概述本项目主要涉及人货电梯的安装与拆除工作,旨在确保在施工过程中的人身安全及设备的正常运行。
施工电梯安装及拆除方案一、编制依据 (2)二、工程概况 (2)三、机械设备概述 (3)3.1施工电梯参数 (3)3.2设备慨述 (3)四、施工电梯安拆组织机构 (6)五、施工电梯基础设置及运算 (7)六、施工电梯的安装 (7)6.1 安装人员要求 (8)6.2 现场预备 (8)6.3 电梯安装 (8)6.4 利用手动起重机进行导轨架接高 (11)6.5 电缆滑车及其导向装置的安装 (11)七、电器安装 (11)八、施工电梯本卷须知 (12)8.1 电梯操作之前应本卷须知 (12)8.2 电梯操作时应本卷须知 (12)九、施工电梯拆卸 (12)十、施工电梯运行操作规程 (13)10.1 运行前的预备工作 (13)10.2运行操作规程 (14)10.3 施工电梯运行操作 (15)10.4 检查与保养 (16)10.5 磨合期后的检查调整 (16)10.6 日常检查 (16)10.7 周检查 (17)10.8 月检查 (18)10.9 季检查 (18)10.10对零部件的保养和要求 (18)十一、安装应急措施与救援预案 (19)11.1 应急措施与救援预案目的 (19)11.2 在施工电梯安装过程中存在的紧急情形或事故的辨识 (20)11.3 事故类型和危害程度分析 (20)11.4 组织机构及职责 (20)11.5 预防与预警 (21)11.6 应急处置 (22)11.7应急物资与装备保证 (26)11.8 救援预案 (27)十二、施工电梯基础运算书 (28)施工电梯安装及拆除方案一、编制依据1.1 中联重科SC200/200型施工电梯使用说明书;1.2 中联重科公司有关设备的使用、保养的制度、规定;1.3 国家建设行政主管部门对施工电梯安全的规范、标准、规程;1.4«建筑机械安全使用技术规程»JGJ33-20211.5«建筑地基基础设计规范»〔GB50007-2020〕1.6«建筑结构荷载规范»〔GB50009-2021〕1.7«建筑安全检查标准»〔JGJ59-2020〕1.8«混凝土结构设计规范»〔GB50010-2020〕1.9«建筑施工升降机安装、使用、拆卸安全技术规程»〔JGJ215-2020〕二、工程概况****本工程11#、12#楼各安装一部SC200/200型施工电梯供砌体及后期装修工程使用〔施工电梯布置图附后〕,安装最高高度为84m,底部坐在地下车库顶板上,地库顶标高为-1.9米。
汕头.中海凯旋名门花园施工电梯安装、拆除专项施工方案编制:审核:批准:五矿二十三冶建设集团凯旋名门项目经理部2017年月日目录222324第一章编制依据第二章工程概况第一节基本情况本工程位于广东省汕头市海岸新津片区A02地块,地下室为一层,裙楼部分为商铺,采用框架结构。
3#、5#、6#、7#栋主楼地上32层,首层层高米,2层层高米,3~32层层高3米,主体高度为米,采用剪力墙结构。
总建筑面积约90628平米。
设计使用年限50年,安全等级为二级,耐火等级为一级,抗震设防烈度为八度,地下室防水等级Ⅱ级和屋面防水等级Ⅰ级。
本工程3#、5#、6#、7#四栋塔楼拟采用4台SC200/200施工电梯,每栋设置一台,具体位置附后。
四栋塔楼1-3层拟采用落地式脚手架,4层及以上采用悬挑式脚手架,主楼1-2层采用传统木模板施工,3层及以上采用铝模板施工,施工电梯基础施工过程中要定位准确,注意控制好电梯门与外架的距离。
第二节施工电梯安拆施工安全技术要求1.施工电梯的基础,必须严格按照图纸和说明书进行制作。
施工电梯安装前,应对基础进行检验,符合要求后方可进行安装。
2.在施工电梯安装及拆卸作业前,施工人员必须认真研究并编制施工方案,经项目总工审批后严格按照架设程序分工负责,统一指挥。
3.施工电梯附墙杆件的布置和间隔应严格按照说明书进行布置。
当机身与建筑物水平距离大于说明书规定时,应验算附着杆的稳定性,或者重新设计、制作,并经有关部门验收合格后使用。
在施工电梯未拆卸至允许悬臂高度前,严禁拆卸附墙杆件。
4.为防止事故发生,施工电梯必须由具备资质的专业队伍安装和拆除,架子工必须持证上岗,工作时佩带好个人防护用品,严格按方案施工,做好施工电梯拉接点拉牢工作,防止架体倒塌。
施工电梯司机必须持证上岗。
安装完毕后经技术监督局特种设备安全检测中心或建管局安监站验收合格后方可投入使用。
5.施工电梯司机操作时,必须严格按操作规程操作,不准违章作业,严禁超载运行。
施工电梯施工方案一、双笼外用电梯的安装1.双笼外用电梯的定位根据现场实际情况以及施工中的需要,在建筑物的侧面设置一台双笼外用电梯,具体位置见施工平面布置图。
2.地基处理由于双笼外用电梯所需地基承载力不低于10t/m2,所以双笼外用电梯安装前先对地基承载力进行试验,通过试验地基的承载力达不到要求,应对地基进行处理。
处理方法:在双笼外用电梯的地基位置下挖1.5m,然后采用3:7 灰土进行回填,夯实后再进行试验,合格后方可进行基础施工。
3.基础施工双笼外用电梯的基础为5.4×3.67×0.4m 的混凝土基础,内设φ10@200 的双层双向钢筋网,混凝土的强度等级为C30。
基础施工时预留10 个300×300×350mm 的孔洞,但孔洞内的钢筋不要断开,以便二次浇筑混凝土,二次浇筑混凝土的强度等级为C35。
混凝土基础的强度达到70%以上时方能安装双笼外用电梯,注意控制电梯基础块上表面标高值为-0.900m。
4.附墙拉结由于双笼外用电梯与建筑物的外皮较远,高度较高,所以双笼外用电梯与建筑物之间需要设置拉结点。
5.双笼外用电梯的安装5.1 在电梯的底座采用M24×230 的螺栓进行连接,注意调平底座的水平度,使底座水平度达到0.2%,予紧力为350N·M。
5.2 安装三节标准节,连接标准节用的螺栓为M24×230,予紧力为350N·M。
5.3 安装围栏。
5.4 安装吊笼。
5.5 电气控制系统的安装。
5.6 电动生降试车。
5.7 电梯标准节的加节。
5.8 按照施工规范安装电梯的附墙杆。
5.9 对重系统的安装。
5.10 进行电梯坠笼试验,符合要求合格后方可投入使用。
二、双笼外用电梯的拆除在拆除双笼外用电梯时必须是专业人员按照操作规程进行拆除,拆除后应注意对双笼外用电梯部件的清理。
三、安全措施1. 安装时,工人必须佩带齐全的安全防护用品。
电梯拆除专项施工方案一、工程概况本项目大型建筑物的电梯拆除工程,施工地点位于建筑物正厅一楼。
电梯拆除工期为2个月,预计总施工人工120人,总工程量约200人天。
二、施工准备1.施工前,需要与建设单位进行沟通,确定施工范围、时间安排等事项,并制定施工方案。
2.需要组织人员进行现场勘察,了解电梯的具体情况,确定拆除方法,并编制施工方案。
3.准备相关的设备和工具,如拆除机械、电动工具、安全防护设备等。
4.安排专业技术人员进行开工前的培训,确保施工人员具备必要的安全知识和技能。
三、施工方案1.施工流程:(1)准备工作:清理施工区域,搭建安全围护栏,确保施工区域的安全;(2)拆除电梯井门:使用电动工具拆除电梯井门及相关设备,确保拆除过程中安全可控;(3)拆除电梯轿厢和配重器:使用专业拆除机械进行拆除,分解轿厢和配重器,并进行分类处理;(4)拆除电梯井壁:使用挖掘机等机械拆除电梯井壁,确保安全稳定;(5)清理施工现场:清理施工现场,保持环境整洁;(6)验收和完工:与建设单位进行竣工验收,整理相关资料,完成电梯拆除工程。
2.安全措施:(1)施工现场设置安全警示标志,明确划定施工范围,禁止外人进入;(2)施工人员必须佩戴安全帽、安全绳和防护眼镜等个人防护装备;(3)在拆除过程中,严禁施工人员携带易燃、易爆、有毒物品进入施工现场;(4)严格按照操作规程进行操作,禁止违章操作,确保施工过程的安全;(5)施工现场应配备消防器材和急救设备,并设置专人负责采取相应措施。
四、质量控制1.拆除过程中,根据施工方案在施工现场设置质量检查人员,对施工过程进行监督和把关,确保施工质量;2.检查电梯相关设备的拆除情况,保证设备完整拆除,并做好记录;3.严格按照国家相关法规和标准,确保拆除过程符合安全、环保要求。
五、环保措施1.施工过程中,采取防尘措施,防止扬尘污染周边环境;2.做好噪音控制,减少施工过程中的噪音污染;3.将拆除出的电梯轿厢和配重器进行分类处理,确保环保要求的达标。

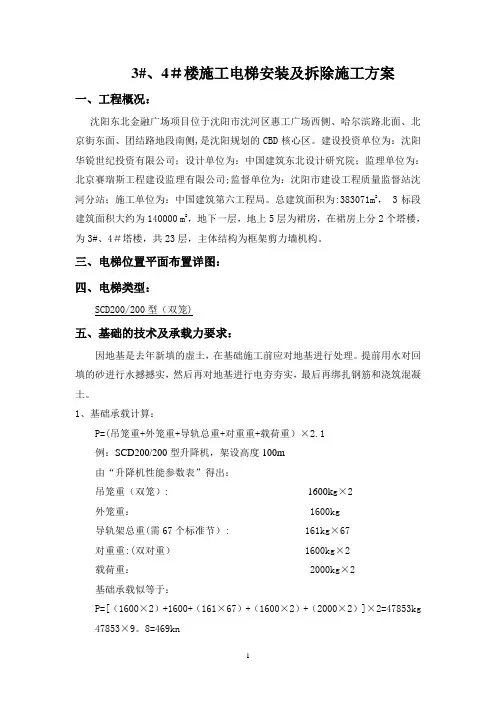

3#、4#楼施工电梯安装及拆除施工方案一、工程概况:沈阳东北金融广场项目位于沈阳市沈河区惠工广场西侧、哈尔滨路北面、北京街东面、团结路地段南侧,是沈阳规划的CBD核心区。
建设投资单位为:沈阳华锐世纪投资有限公司;设计单位为:中国建筑东北设计研究院;监理单位为:北京赛瑞斯工程建设监理有限公司;监督单位为:沈阳市建设工程质量监督站沈河分站;施工单位为:中国建筑第六工程局。
总建筑面积为:383071m2, 3标段建筑面积大约为140000 m2,地下一层,地上5层为裙房,在裙房上分2个塔楼,为3#、4#塔楼,共23层,主体结构为框架剪力墙机构。
三、电梯位置平面布置详图:四、电梯类型:SCD200/200型(双笼)五、基础的技术及承载力要求:因地基是去年新填的虚土,在基础施工前应对地基进行处理。
提前用水对回填的砂进行水撼撼实,然后再对地基进行电夯夯实,最后再绑扎钢筋和浇筑混凝土。
1、基础承载计算:P=(吊笼重+外笼重+导轨总重+对重重+载荷重)×2.1例:SCD200/200型升降机,架设高度100m由“升降机性能参数表”得出:吊笼重(双笼): 1600k g×2外笼重: 1600kg导轨架总重(需67个标准节): 161kg×67对重重:(双对重) 1600kg×2载荷重: 2000kg×2基础承载似等于:P=[(1600×2)+1600+(161×67)+(1600×2)+(2000×2)]×2=47853kg 47853×9。
8=469kn如果能承受最大压力P=530kn而制作的基础,则符合该升降机的使用要求。
max地面承受的压力不得小于0。
15Mpa2、技术要求:六、安装方案:1、安装前的准备工作及注意事项:①、患有心脏病、高血压及癫痫病等不得上高空作业,②、安排专人组成安装小组,指定专业人员进行安装,并持证上岗。
汕头.中海凯旋名门花园施工电梯安装、拆除专项施工方案编制:审核:批准:五矿二十三冶建设集团凯旋名门项目经理部2017年月日目录第一章编制依据 (4)第二章工程概况 (5)第一节基本情况 (5)第二节施工电梯安拆施工安全技术要求 (6)第三节施工电梯选型 (6)第三章作业人员组织和职责 (8)第一节施工电梯安拆项目部人员名单 (8)第二节施工电梯安拆项目部人员分工 (8)第四章施工电梯平面定位和立面附着 (10)第一节施工电梯平面定位 (10)第二节施工电梯立面附着 (13)第三节附墙架作用于建筑物上力F的计算 (14)第四节附着点详图 (15)第五章施工电梯的安装步骤与方法 (16)第一节安装顺序 (16)第二节安装前的准备 (16)第三节护栏安装 (17)第四节吊笼安装 (17)第五节吊杆安装 (18)第六节吊笼安装后的调整 (18)第七节电气控制系统安装 (19)第八节电动升降试车 (20)第九节导轨架的加节安装 (20)第六章出料平台的搭设 (22)第七章施工电梯调试、验收 (23)第八章施工电梯运行 (24)第一节开机前的准备工作 (24)第二节运行操作规程 (24)第三节施工电梯运行操作 (25)第九章施工电梯定期检查 (26)第一节每天检查 (22)第十章施工电梯的拆卸步骤与方法 (27)第一节电缆导向装置的拆卸 (23)第二节导轨架及附墙架的拆卸 (28)第三节上传动机构,吊笼的拆卸 (28)第四节外笼的拆卸 (24)第十一章施工安全保证措施 (29)第一节组织保障 (29)第二节技术措施 (29)第三节应急预案 (32)第四节施工电梯的监测监控 (39)第一章编制依据分类序号规范名称编号或文号法律法规1 国家有关安全生产法律法规2 特种设备安全监察条例(国务院第549号令)3建设工程安全生产管理条例(国务院第393号令)规范标准规程图集4 《建筑结构荷载规范》GB50009-20125 《混凝土结构设计规范》GB50010-20106 《混凝土结构工程施工及验收规范》GB50204-20157 《建筑机械使用安全技术规程》JGJ33-20128 《建筑施工安全检查标准》JGJ59-20119 《施工升降机》GB/T10054-200510 施工电梯实验方法GBT10056-199611 施工电梯安全规程GB10055-200712 《施工电梯检验规则》GB10053-96图纸与施工组织设计和参考资料13 双笼施工电梯施工电梯使用说明书SC200/20014中海凯旋名门花园一区(第3、5、6、7、11幢)设计图纸15 高层建筑施工手册第二章工程概况第一节基本情况本工程位于广东省汕头市海岸新津片区A02地块,地下室为一层,裙楼部分为商铺,采用框架结构。
施工电梯拆除工程方案一、工程概况随着城市建设的不断完善和楼层的增多,电梯作为现代化建筑中必不可少的交通工具,也随之成为了城市建设中不可缺少的一部分。
但是,随着楼房的老化和电梯的更新换代,电梯拆除工程也日益增多。
电梯拆除工程是一项复杂的工程,需要进行详细的规划和精确的操作,以确保工程的顺利进行和安全完成。
二、拆除目标本次电梯拆除工程的目标是拆除一部已经老化严重且无法维修的施工电梯。
该电梯位于一栋20层高的居民楼中,已经使用了20年,由于电梯部件的老化和磨损,导致其运行不稳定,频繁出现故障。
在考虑到电梯的安全性和稳定性的前提下,决定对其进行拆除,然后重新安装一台新的电梯。
三、拆除前准备在进行电梯拆除工程之前,必须进行详细的准备工作,以保证工程的顺利进行和安全完成。
拆除前准备工作主要包括以下几个方面:1. 召开拆除方案讨论会议,确定拆除方案和工期安排;2. 对拆除范围进行详细的勘察和测量,确定拆除范围和拆除顺序;3. 制定拆除方案和施工程序,确定拆除所需的设备和材料;4. 拟定安全防护措施和应急预案,确保工程施工过程中的安全和稳定;5. 对相关人员进行培训和安全教育,提高工作人员的安全意识和紧急处置能力;6. 确定施工期限和拆除过程中的相互协调事项。
四、拆除方案1. 拆除范围:本次电梯拆除工程的拆除范围包括施工电梯的全部部件和设备,包括机房设备、轿厢及门套、轿厢门、滑道等;同时还需拆除相关的吊装设备和支撑构件。
2. 拆除方法:针对电梯拆除工程的特殊性和复杂性,本次拆除采用先拆除上部部件,再拆除下部部件的顺序进行。
具体拆除的步骤包括先移除轿厢和顶层设备,再拆卸井道设备和底层设备。
具体拆除方法如下:a. 拆除轿厢和顶层设备:(1) 拆除轿厢内部设备和门套,并拆卸轿厢门;(2) 使用吊装设备将轿厢从井道中吊出,并移至安全地点进行拆解和处理;(3) 拆除机房内的设备和支撑构件,清理机房内部设备和配线。
b. 拆除井道设备和底层设备:(1) 拆除井道内的设备,包括滑道、导轨、对重等设备;(2) 拆除井道底部的设备和支撑构件,清理井道内的设备和杂物。
电梯搭拆专项施工方案一、项目概述本文档旨在详细描述电梯搭拆施工方案,确保在操作过程中安全、高效地完成电梯的拆卸和安装工作。
本方案涵盖了施工前的准备工作、施工过程中的安全注意事项和施工后的清理工作,以确保施工质量和施工人员的安全。
二、施工前的准备工作1.制定详细的施工计划,包括施工流程、时间安排、人员配备等内容;2.对搭拆电梯的位置进行全面勘察,确认周边环境的安全状况;3.准备必要的工具和设备,确保施工所需的工具齐全,并进行检查保证工具设备的完好;4.搭建安全防护设施,包括设置警示标志、围挡等,确保施工区域的安全。
三、施工过程中的安全注意事项1.在搭拆过程中,严格按照安装说明书和操作规范进行操作,避免出现错误操作导致事故;2.确保搭拆过程中的工作人员熟悉电梯结构和相关操作规程,避免操作失误;3.在拆除电梯时,要注意防止电梯部件坠落,采取有效措施确保下方人员安全;4.拆除电梯过程中,严格遵守相关安全操作程序,确保施工人员的人身安全;5.坚持定期检查施工现场的安全状况,确保施工过程中的安全。
四、施工后的清理工作1.施工结束后,清理施工现场的杂物和废弃物,确保施工现场的整洁;2.对搭拆的电梯进行清洁和保养工作,保证电梯在重新安装之前处于良好状态;3.对施工人员进行工作总结和评估,总结经验教训,及时调整工作方法,提高施工质量。
五、总结电梯搭拆是一项复杂而重要的工作,施工过程中需要严格按照规定进行操作,保证施工质量和施工人员的安全。
本文档提供了一个全面的电梯搭拆专项施工方案,希望能帮助施工人员安全、高效地完成搭拆工作。
电梯拆除专项施工方案一、背景介绍随着城市建设的不断推进,老旧建筑的更新改造已成为一项必然趋势。
在这个过程中,电梯拆除和更新是其中一个重要的环节。
本文将介绍电梯拆除专项施工方案,以确保拆除过程安全高效。
二、施工前准备1.方案制定:制定详细的电梯拆除计划和方案,明确拆除过程和具体操作步骤。
2.施工人员培训:确保施工人员具备相关技能和经验,熟悉操作流程和安全规范。
3.设备准备:配备必要的拆除工具和设备,确保施工过程顺利进行。
三、施工流程1.安全检查:施工前进行现场安全检查,确保周围环境和设备安全可靠。
2.固定电梯:对电梯进行固定,防止在拆除过程中发生不稳定情况。
3.拆除电梯部件:按照方案要求,逐步拆除电梯各部件,注意操作细节,避免对周围环境造成影响。
4.清理现场:完成拆除后,对现场进行清理,确保场地整洁。
四、施工安全1.人员防护:施工人员需佩戴相关防护装备,确保安全作业。
2.现场防护:设置明显的警示标识和隔离措施,避免外人误入施工区域。
3.应急预案:制定应急预案,针对施工中可能出现的突发情况进行应对。
4.定期检查:定期检查设备和工作环境,及时发现并解决潜在安全隐患。
五、施工效果评估1.施工验收:完成拆除后,进行验收工作,确保施工符合相关规范和要求。
2.效果评估:评估拆除效果和施工流程,及时总结经验,为日后类似工作提供参考。
六、总结电梯拆除作为城市建设中重要的一环,需谨慎进行,确保安全高效完成。
通过本文所述的专项施工方案,可有效指导电梯拆除工作,为城市建设贡献力量。
以上为电梯拆除专项施工方案。
目录1.工程概况 12.施工电梯型号及技术性能 13.使用用途及布置位置 14.基础形式 15.安装前的准备工作 16.施工电梯安装及拆除具体措施 17.注意事项 3施工电梯安装(拆除)方案一、工程概况****项目二期二阶段工程场地位于顺德区****镇****花园内,二期总用地面积2.3万平方米,03、04栋建筑面积共约2.8万平方米;剪力墙结构;03、04栋共4个塔楼,层数为15-18层;建筑物总高度为60米,03栋首层为幼儿园和商铺,04栋首层为商铺,局部架空。
二、施工电梯型号及技术性能本工程使用四台施工电梯,用于该工程裙房及四幢单体砌体及装修施工阶段人员、材料的垂直运输。
主要由基础平台、围栏、导架与附墙架、吊笼、传动机构、对重系统、电缆导向装置与控制系统等九大系统组成。
它的电路控制设计有:上限位、下限位、门限位、对重松绳限位、限速限位、超载控制装置。
此升降机吊笼高2.8m,宽1.125m .围栏高度为2.15m,每节标准节高1.5 m 等,总机约重17吨,因有附墙过桥,结构重量增加等,约总重为30吨。
三、使用用途及布置位置本工程使用4台施工电梯,用于该工程裙房单体砌体及装修施工阶段人员、材料的垂直运输,施工电梯平面布置见附图。
(略)四、基础形式根据现场条件及施工电梯性能,确定基础形式为:4.3m*3.7m*0.2m独立基础,砼强度等级为C25,板底配φ16@100双向钢筋。
将预埋螺杆按施工电梯低架连接螺杆位置标准尺寸埋在砼中。
五、安装前准备工作1、现场:保证道路畅通,场地平整,场地不得小于10*5m。
2、准备好卷尺、水准仪、经纬仪等测量仪器。
3、基础部位必须按设计施工要求并达到设计强度后方可安装电梯。
4、吊车、运输车辆准备完备。
5、安全工具、劳动保护用品准备齐全。
6、操作工人进行安全技术交底。
六、施工电梯安装与拆除具体方案1、本工程在每个单体各安装一台施工电梯,紧靠建筑主体,距离建筑物1.7m。
. 精选 宏光协和城邦C区 施工电梯安装和拆除
专 项 施 工 方 案
黑龙江省建工集团有限责任公司 .
精选 二零一八年四月
宏光协和城邦C区工程 施工电梯安装和拆除
编写: 审核: 批准: .
精选 黑龙江省建工集团有限责任公司
二零一八年四月 .
精选 目 录
一、简述 ............................................................................................................................................... 1 二、 施工电梯构造.......................................................................................................................... 1 1 、基础 ................................................................................................................................................... 1 2、 外笼 ................................................................................................................................................... 2 3、 吊笼 ................................................................................................................................................... 2 4、 标准节 .............................................................................................................................................. 2 5、 附墙架 .............................................................................................................................................. 3 6、 驱动装置 .......................................................................................................................................... 5 7、 安全限速器 ..................................................................................................................................... 6 8、 电器设备 .......................................................................................................................................... 6 9 、对重装置 .......................................................................................................................................... 7 三、 安装与拆卸 .............................................................................................................................. 7 1、 基本要求 .......................................................................................................................................... 7 2、 施工电梯基础................................................................................................................................. 8 3、 外笼及吊笼安装 ............................................................................................................................ 9 4、 电缆及电气装置的安装检查 ..................................................................................................... 9 5、 吊杆安装 ........................................................................................................................................ 10 6、 导轨架的安装............................................................................................................................... 10 7、 附墙支撑的安装 .......................................................................................................................... 11 8、对重的安装 ..................................................................................................................................... 12 9、 天轮及对重钢丝绳的安装 ........................................................................................................ 12 . 精选 10、 电缆导向装置 ............................................................................................................................ 12 11、 安全限位装置的安装 ............................................................................................................... 13 12、 安装后的检查 ............................................................................................................................ 13 四、 操作与使用 .............................................................................................................................. 13 1、操作前的检查与润滑 ................................................................................................................... 13 2、 操作前的准备工作 ..................................................................................................................... 14 3、 操作运行 ........................................................................................................................................ 14 4、 长降机限速器坠落试验及限速器的复位............................................................................. 15 五、 维修与保养 ............................................................................................................................ 16 1、 每周保养 ........................................................................................................................................ 16 2、每月保养 ......................................................................................................................................... 17 3、每季保养 ......................................................................................................................................... 17 4、 每年保养 ........................................................................................................................................ 17 5、坠落试验 ......................................................................................................................................... 17 六、 安全操作注意事项 ................................................................................................................ 21
