塔吊基础钢筋技术交底培训资料
- 格式:docx
- 大小:10.05 KB
- 文档页数:4

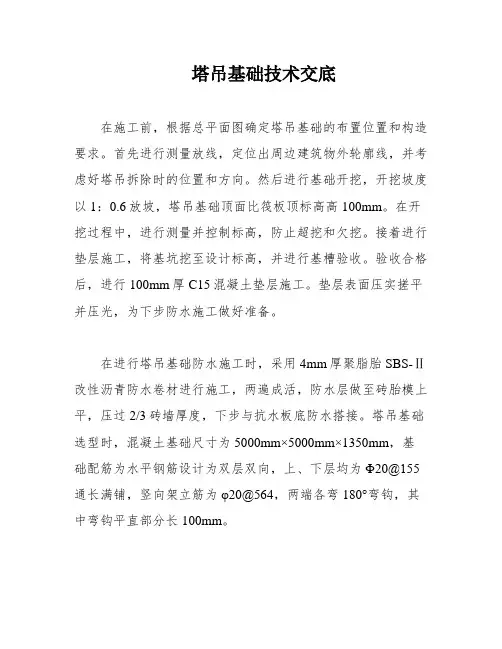

塔吊基础技术交底在施工前,根据总平面图确定塔吊基础的布置位置和构造要求。
首先进行测量放线,定位出周边建筑物外轮廓线,并考虑好塔吊拆除时的位置和方向。
然后进行基础开挖,开挖坡度以1:0.6放坡,塔吊基础顶面比筏板顶标高高100mm。
在开挖过程中,进行测量并控制标高,防止超挖和欠挖。
接着进行垫层施工,将基坑挖至设计标高,并进行基槽验收。
验收合格后,进行100mm厚C15混凝土垫层施工。
垫层表面压实搓平并压光,为下步防水施工做好准备。
在进行塔吊基础防水施工时,采用4mm厚聚脂胎SBS-Ⅱ改性沥青防水卷材进行施工,两遍成活,防水层做至砖胎模上平,压过2/3砖墙厚度,下步与抗水板底防水搭接。
塔吊基础选型时,混凝土基础尺寸为5000mm×5000mm×1350mm,基础配筋为水平钢筋设计为双层双向,上、下层均为Φ20@155通长满铺,竖向架立筋为φ20@564,两端各弯180°弯钩,其中弯钩平直部分长100mm。
最后,采用厂家提供的地脚螺栓作为预埋件,制作预埋件马凳,马凳中心距1470mm×1470mm,高度1300mm,并进行预埋件放置。
在整个过程中,要注意周边环境的保护和交底,确保施工安全顺利。
1.绑扎钢筋基础2.将预埋地脚螺栓按要求位置放入钢筋骨架中。
3.调整预埋螺栓的垂直度,要求误差小于1/1000.4.将预埋件与马凳焊牢,注意结构整体稳定,不得发生倾翻及偏移。
8.基础混凝土浇筑1.混凝土浇筑要求:基础混凝土强度为C35,钢筋保护层厚度为50mm。
混凝土浇筑采用“全面水平分层法”施工,每层的浇筑厚度约为500mm,并保证在下一层初凝之前返回进行上一层的浇筑。
混凝土浇筑采用溜槽下料,模板内的垃圾泥土清除干净,浇筑前用水将砼垫层湿润,并扫除积水。
浇筑混凝土时要从四个方向同时下灰,以减少对预埋件的冲击力。
浇筑过程中要边振捣边检查预埋件的垂直度,如有变化应立即调整。
混凝土浇筑完毕后采用覆盖一层塑料布和两层麻袋的方式进行养护,并且保证混凝土表面始终保持湿润。

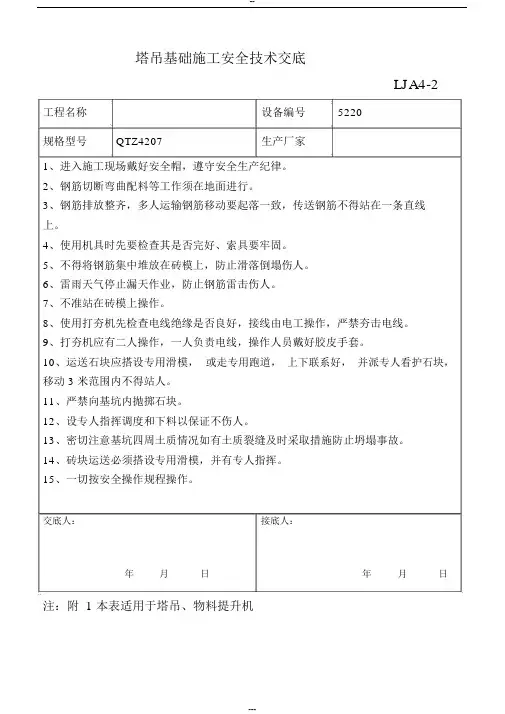

塔吊基础施工安全技术交底LJA4-2工程名称设备编号5220规格型号QTZ4207生产厂家1、进入施工现场戴好安全帽,遵守安全生产纪律。
2、钢筋切断弯曲配料等工作须在地面进行。
3、钢筋排放整齐,多人运输钢筋移动要起落一致,传送钢筋不得站在一条直线上。
4、使用机具时先要检查其是否完好、索具要牢固。
5、不得将钢筋集中堆放在砖模上,防止滑落倒塌伤人。
6、雷雨天气停止漏天作业,防止钢筋雷击伤人。
7、不准站在砖模上操作。
8、使用打夯机先检查电线绝缘是否良好,接线由电工操作,严禁夯击电线。
9、打夯机应有二人操作,一人负责电线,操作人员戴好胶皮手套。
10、运送石块应搭设专用滑模,或走专用跑道,上下联系好,并派专人看护石块,移动 3 米范围内不得站人。
11、严禁向基坑内抛掷石块。
12、设专人指挥调度和下料以保证不伤人。
13、密切注意基坑四周土质情况如有土质裂缝及时采取措施防止坍塌事故。
14、砖块运送必须搭设专用滑模,并有专人指挥。
15、一切按安全操作规程操作。
交底人:接底人:年月日年月日注:附 1 本表适用于塔吊、物料提升机塔吊安装(拆卸)安全技术交底拆装队伍:LJA4-1工程名称设备编号规格型号QTZ80生产厂家一、基础要求:严格按厂家提供的安装基础图进行施工,基础下的土质要均匀,夯实,且承载能力,钢筋配制绑扎,砼标号要符合规定。
二、安装:1、进入安装现场,必须戴好安全帽,系好帽带。
2、起重机安装架设时应按使用说明书有关规定及注意事项进行。
3、各零部件安装前严格检查,各连接件要清除污物后安装,并无裂缝、锈蚀等不安全因素。
4、安装作业时一切听从指挥,严格执行操作规程及安装顺序。
5、整体安装完毕后,应认真检查各部位,发现问题及时处理,待排除一切故障后进行试运转。
6、安装避雷装置及保护接地装置,必须符合有关标准要求,保护接地电阻不大于 1 欧姆。
7、各安全装置必须灵敏可靠。
8、塔机顶升液压表值应符合规定,如有故障要停止作业,立即排除。

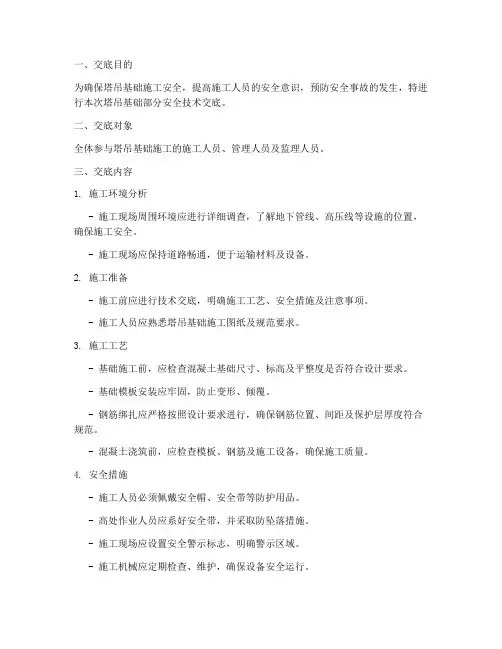

一、交底目的为确保塔吊基础施工安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次塔吊基础部分安全技术交底。
二、交底对象全体参与塔吊基础施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工环境分析- 施工现场周围环境应进行详细调查,了解地下管线、高压线等设施的位置,确保施工安全。
- 施工现场应保持道路畅通,便于运输材料及设备。
2. 施工准备- 施工前应进行技术交底,明确施工工艺、安全措施及注意事项。
- 施工人员应熟悉塔吊基础施工图纸及规范要求。
3. 施工工艺- 基础施工前,应检查混凝土基础尺寸、标高及平整度是否符合设计要求。
- 基础模板安装应牢固,防止变形、倾覆。
- 钢筋绑扎应严格按照设计要求进行,确保钢筋位置、间距及保护层厚度符合规范。
- 混凝土浇筑前,应检查模板、钢筋及施工设备,确保施工质量。
4. 安全措施- 施工人员必须佩戴安全帽、安全带等防护用品。
- 高处作业人员应系好安全带,并采取防坠落措施。
- 施工现场应设置安全警示标志,明确警示区域。
- 施工机械应定期检查、维护,确保设备安全运行。
- 电气设备应接地,防止触电事故发生。
5. 应急处置- 发生安全事故时,应立即停止施工,启动应急预案。
- 施工人员应掌握急救知识,及时进行现场急救。
- 施工现场应配备急救箱,确保急救用品齐全。
四、注意事项1. 施工人员应严格遵守操作规程,不得违章作业。
2. 施工过程中,应密切关注施工环境变化,及时调整施工方案。
3. 施工现场应保持整洁,防止杂物堆积。
4. 施工人员应保持通讯畅通,确保信息传递及时。
五、总结塔吊基础施工安全至关重要,全体施工人员应高度重视,严格遵守安全规程,确保施工安全。
施工过程中,如有疑问,应及时向技术负责人咨询,确保施工顺利进行。
六、交底时间[填写交底时间]七、交底人[填写交底人姓名及职务]八、接收人[填写接收人姓名及职务]九、备注1. 本交底内容仅供参考,具体施工方案应根据实际情况进行调整。
塔吊基础技术交底(总12页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--1414#技术交底记录编号:JSJD-008工程名称:江北•天和苑二期一标段工程工程部位塔吊交底日期施工单位中国建筑第五工程局分项工程名称塔吊交底提要塔吊基础交底内容:二、塔吊基础设计为能够满足基坑开挖后主体结构施工材料垂直运输的需要,根据现场总平面布置、各楼栋结构形式、工期要求等综合考虑,本工程共需要共布置14台塔吊。
根据地质勘察报告结合现场情况,通过综合考虑采用四桩基础,桩为PHC管桩,桩混凝土等级C80,管桩直径500mm。
QTZ5610、QTZ5010塔吊基础均采用C35砼浇筑,基础尺寸为**,内配双排双向Φ20@200钢筋及构造钢筋。
详见附图《塔吊基础图》。
5#、6#、8#、9#塔吊,由于位于地下汽车库内,利用塔吊基础做地下车库底板用,基础尺寸为5m*5m*,面标高同地下车库底板面标高。
配筋面筋采用车库底板面筋,底筋采用双向Φ20@200钢筋。
对穿过塔吊基础的底板和基础梁的钢筋,采用按图预留钢筋的方式,钢筋预留长度分别为500mm长和1500mm长,错开50%。
同时,为了有效防止地下水的渗漏,位于地下车库的塔吊基础底部需做防水涂膜两遍,另外,在塔吊基础四周设300宽,3厚止水钢板,塔吊混凝土基础标号同地下车库底板,为P6C35。
塔吊基础的详细做法见附图《塔吊基础详图》。
各塔吊基础承载力设计详见附件《塔吊基础计算书》三、施工工艺施工顺序测量放线→塔吊基础承台土方开挖→垫层浇筑→砖胎膜砌筑→侧壁回填→桩灌芯→基础钢筋绑扎、预埋支腿、浇砼→养护→塔机安装施工工艺测量放线根据附图塔吊基础设计图定位尺寸用全站仪测放塔吊基础承台边线,,并经复核合格后,进入下道工序。
塔吊基础承台容许偏差必须符合规范和设计图纸要求。
塔吊基础承台土方开挖根据塔吊基础设计图计算开挖标高与放坡坡度,放出承台开挖边线,(承台底边线以砖胎模外边线加大100mm为标准)开挖至距基底200mm时,改用人工挖土,采用边挖边清的施工方法,尽量减少基底暴露在技术交底记录工程名称:江北•天和苑二期一标段工编号:JSJD-008程工程部位塔吊交底日期施工单位中国建筑第五工程局分项工程名称塔吊交底提要塔吊基础交底内容:空气中的时间。
塔吊基础施工技术交底一、施工前准备在进行塔吊基础施工前,需要做好以下准备工作:1.1 地理环境勘察地理环境勘察是在选定塔吊设备施工场地后,进行勘察和规划。
主要内容包括:•地形状况:主要是场地周边的高度和坡度等情况。
•地质状况:确定场地土壤的质地和状态,以及地下水位和岩石等情况。
•空间环境:确定场地周边的建筑物和配套设施等情况,以及影响施工的道路、电力、通讯等情况。
1.2 施工方案编制在地理环境勘察和场地平面布置确定后,需要编制塔吊基础的施工方案。
施工方案主要包括以下内容:•地基处理方案:包括挖掘、排水和灌注等处理方法。
•塔吊安装方案:包括塔吊吊装方法、使用的配重、操作人员要求等内容。
•安全保障方案:包括施工期间的安全措施、应急预案等。
二、塔吊基础施工2.1 土方开挖根据前期的地理环境勘察报告,确定开挖的深度和形状。
在开挖过程中,需要注意以下几点:•根据材料的不同,使用合适的工具进行开挖。
•安排相关人员对现场进行管理和疏导,防止交通事故的发生。
•保持施工过程中的通讯联系,及时处理施工现场的问题和应急情况。
2.2 灌注混凝土在挖掘完成后,需要对基础进行浇筑混凝土。
在灌注混凝土的过程中,需要注意以下几点:•灌注前,需要对模板进行检查和清理。
•控制混凝土浆比、保证浆水比适当。
•在灌注过程中加强浇注控制和检查,防止局部塌陷。
2.3 塔吊安装当混凝土固结后,就可以开始进行塔吊的安装。
在塔吊安装的过程中,需要注意以下几点:•按照厂家提供的指导书进行塔吊的吊装和租赁。
•对塔吊进行验收和检查,确保设备完好并能正常使用。
•安排专业人员进行塔吊操作,保障施工安全和塔吊操作效率。
三、施工验收在完成基础施工后,需要进行验收和整改。
在验收过程中,需要注意以下几点:•对基础的尺寸、水平、垂直和倾斜进行检查。
•检测混凝土的质量,并进行力学性能测试。
•对塔吊的操作和动作进行模拟测试。
四、施工后维护完成基础施工后,需要对基础进行维护和保养。
塔吊基础技术交底一、工程概况首先,向大家介绍一下本次塔吊基础施工所在的工程项目情况。
本工程为_____,位于_____,总建筑面积为_____平方米。
塔吊的设置主要是为了满足施工现场垂直运输的需求,提高施工效率。
二、塔吊基础选型根据工程地质勘察报告、塔吊使用说明书以及现场实际情况,我们选用了_____型号的塔吊基础。
该基础类型具有稳定性好、承载能力强等优点,能够满足塔吊在施工过程中的安全运行要求。
三、塔吊基础设计要求1、基础尺寸塔吊基础的尺寸应严格按照塔吊使用说明书和相关规范进行设计。
本次塔吊基础的长、宽、高分别为_____、_____、_____。
2、基础配筋基础配筋应根据计算确定,确保基础具有足够的抗拉、抗压和抗弯能力。
主筋采用_____规格的钢筋,间距为_____;箍筋采用_____规格的钢筋,间距为_____。
3、混凝土强度等级塔吊基础混凝土强度等级为_____,在浇筑混凝土时应严格控制配合比,保证混凝土的质量。
四、施工准备1、技术准备施工前,技术人员应熟悉塔吊基础的设计图纸和相关规范,制定详细的施工方案,并向施工人员进行技术交底。
2、材料准备准备好所需的钢筋、水泥、砂、石等材料,并确保材料的质量符合要求。
钢筋应具有出厂合格证和复试报告,水泥应具有出厂合格证和检验报告。
3、机械设备准备配备好钢筋加工设备、混凝土搅拌设备、运输设备和振捣设备等,确保机械设备性能良好,能够正常运行。
4、现场准备平整施工现场,清除障碍物,设置好排水设施,确保施工现场排水畅通。
同时,根据塔吊基础的位置,放出基础的开挖线。
五、施工工艺流程1、基础开挖按照放出的开挖线,采用机械开挖和人工清底相结合的方式进行基础开挖。
开挖深度应符合设计要求,基底应平整、坚实。
在开挖过程中,应注意防止对基底土的扰动。
2、垫层施工基础开挖完成后,及时浇筑 100mm 厚的 C15 混凝土垫层,垫层应平整、光滑,表面平整度偏差不应大于 10mm。
塔吊基础技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII塔吊基础技术交底塔吊基础顶标高495.33,上口支模50 cm。
一、施工作业条件基础开挖至493.58,坑底大小不小于5.5*5.5,坑壁侧面人工修整,坑底整平。
坑顶四周2m范围内无堆积物,上口设置临边、防护,并在通往坑底搭设人工便道。
二、施工流程1、3:7灰土回填(30cm)在基坑开挖的底部整平后排夯三遍,然后虚铺25cm3:7灰土,分两层铺设并夯实,每次不小于三遍,灰土顶标高493.88.2、垫层(砼,10cm)垫层采用10 cm砼找平层,在基坑内不支模板,采用满打,垫层顶标高493.98.3、定位放线在基坑上口,设置塔吊基础,定位桩,由线锤掉下去定位,放线在基坑底周围测量,基坑四周是否到位,如果不到位,人工修整。
4、基础钢筋绑扎板底钢筋采用25钢筋,钢筋间距一道,在每个钢筋交叉位置必须绑扎(符合满绑要求),在板底绑扎完成后,焊马凳,马凳采用18钢筋,1.8一道,然后绑扎钢筋。
5、定位,标高控制定位、标高由塔吊公司、施工人员现场自己焊接定位,高出混凝土不小于18cm。
6、基础模板支设由于塔吊基础开挖范围有限,公司对于塔吊基础顶几何尺寸有要求,所以我方要求塔吊基础上口支模50cm高模板,尺寸5.5米*5.5米。
7、砼浇筑砼基础采用自卸的方式浇筑,劳务公司必须定制下料平台,放料过程中,料要慢放,当一车料卸完后,人员下坑顶进行振捣,下料过程严禁坑底有人作业,当达到塔顶标高后,用木抹子收平,初凝后,二次收面,覆盖塑料薄膜和黑心棉,并定期养护。
三、质量要求1、塔吊基础顶面标高符合设计要求2、塔吊基础预埋柱出砼面不小于18cm.四、安全防护及文明施工要求1、基坑作业人员在坑底作业过程中,安全买必须佩带标准。
2、在基础灰土作业过程中,用电安全,临电专业人员必须到现场,禁止私拉、乱接。
3、在坑底有人作业时,坑顶设置警戒位置,并有专业人员在上口监督,防止人员走动使上口土块下落。
塔吊基础钢筋技术交
底
技术交底书

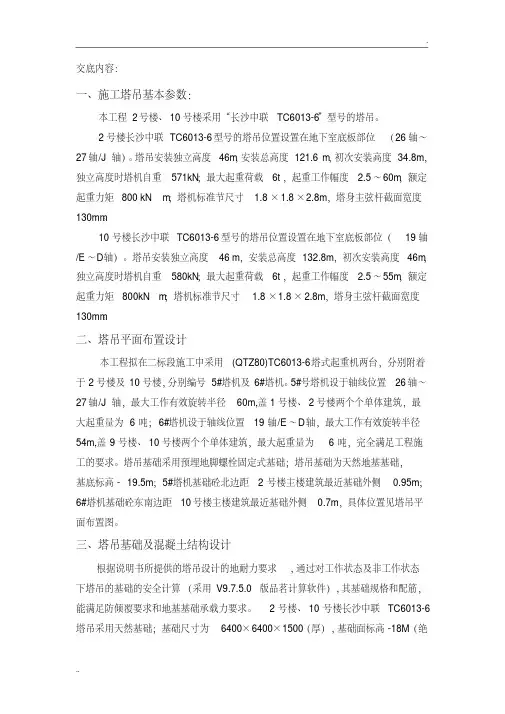

单位工程名称分项工程名称中航花园二期(三标段)分部工程塔吊QCT6013 钢筋工程交底时间
交底内容:

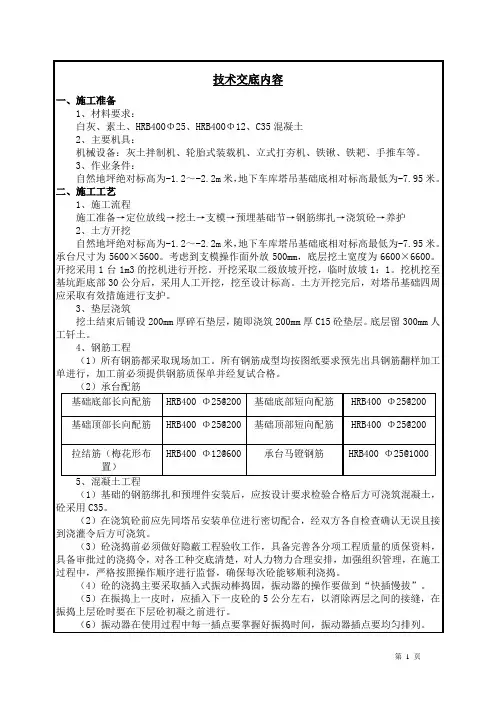

交底内容
一、施工范围:本工程塔吊基础钢筋加工、绑扎、安装施工。
二、质量要求:每一检验批的检查要一次性验收通过并做好各自范围内的文明施工。
三、施工准备:
(一)材料及主要机具:
1钢筋:应有出厂合格证、按规定作力学性能复试。
当加工过程中发生脆断等特殊情况,还需作化学成分检验。
钢筋为已加工成型的成品钢筋。
三级钢25@180双层双向设置。
2、绑扎用20#镀锌铁丝。
3垫块:水泥砂浆垫块。
水泥砂浆垫块厚度应等于保护层厚度50mm垫块的尺寸要求为:
50mm X50mm水泥砂浆垫块制作要提
前,以保证使用时,有足够的强度。
4、主要机具:钢筋钩子、撬棍、钢丝刷子、手推车、粉笔、尺子、绑扎架、手套等。
(二)作业条件:
1、钢筋进场后应检查是否有出厂证明、复试报告,并按要求放在钢筋加工区的指定位
置,按规格、使用部位、编号分别堆放。
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运到绑扎部位。
3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
4、绑扎前,在垫层上要用墨斗在模板上弹出钢筋位置线或用粉笔画出位置线。
5、绑钢筋前先将槽内的杂物清理干净。
6、根据设计图纸及工艺标准要求,向班组进行技术交底。
四、钢筋套筒连接
本工程钢筋较短不采用搭接及焊接。
五、钢筋安装绑扎
(1)筏板钢筋绑扎安装
①先摆板底筋,短跨方向在下,长跨方向在上。
②将纵横向钢筋交叉点处用20#铁丝扎牢,双向板必须满扎。
六、钢筋配筋图
七、钢筋安装位置的允许偏差和检验方法如下表
八、钢筋绑扎的安全要求
(1)钢筋绑扎时,施工人员必须戴安全帽,穿防滑鞋。
(2)在绑扎塔吊基础筏板钢筋时,基坑上必须搭设防护栏杆,并挂好安全网。
九、成品保护:
(一)钢筋绑扎后,不准踩踏。
(二)浇筑砼时派钢筋工专门负责修理,保证钢筋位置的正确性。
(三)绑扎钢筋时禁止碰动预埋件及洞模板。
(四)安装其他设施时,不得任意切断和移动钢筋。
十、安全注意事项
(一)钢筋加工机械操作人员应经过机械操作技术培训,掌握机械性能和操作规程后方能上岗。
(二)钢筋加工机械的电气设备,应由良好的绝缘并接地,做到“一机一闸一漏一箱”,机械转动的外露部分必须设有安全防护罩,停止工作时应断开电源。
(三)钢筋弯曲机使用时,操作人员应站在钢筋活动端的反方向,。
(四)搬运钢筋时,要注意前后方向有无碰撞危险或被钩挂物料,特别要避免碰挂周围和上下方的电线。
交底人签名技术负责人签名接受交底人签名。
