钢筋混凝土现浇楼板工程质量通病防治措施检查表
- 格式:doc
- 大小:88.00 KB
- 文档页数:7
住宅工程质量通病防治任务书No.:00000000000005122(施工单位):由你公司承建的工程以下内容列入住宅工程质量通病防治计划,具体项目如下:1、墙体裂缝防治(含填充墙体)2、钢筋混凝土现浇楼板裂缝防治3、楼地面渗漏防治4、外墙渗漏防治(含女儿墙、做R角、钝角处理)5、门窗渗漏防治(窗口粉滴水线、窗台放坡、玻璃胶密封性、窗框的排水)6、屋面渗漏防治7、室内标高和几何尺寸控制8、地下室渗漏防治9、给排水管道堵塞、滴漏防治防治住宅工程质量通病是有效提高住宅工程质量、维护公众利益的重要举措,任务实效。
《住宅工程质量通病防治方案和施工措施》,经项目总监理工程师审查后,于年月日前报我单位批准。
(建设单位章)年月日住宅工程质量通病防治方案及措施审批表住宅工程质量通病防治施工技术措施交底记录住宅工程质量通病防治检查表(一)现浇楼板裂缝防治钢筋工程隐蔽工程验收记录现浇楼板裂缝防治砼工程隐蔽工程验收记录现浇楼板裂缝防治砼工程隐蔽工程验收记录墙体裂缝防治砌体工程隐蔽工程验收记录墙体裂缝防治砌体工程隐蔽工程验收记录墙体裂缝防治砌体工程隐蔽工程验收记录墙体裂缝防治粉刷基层处理隐蔽工程验收记录外墙防渗漏挑眼洞填堵隐蔽工程验收记录住宅工程质量通病防治检查表(二)建筑物室内高度测量记录建筑物室内标高、轴线、楼板厚度测量记录楼地面渗漏防治管道安装隐蔽工程验收记录楼地面渗漏防治管道安装隐蔽工程验收记录门窗渗漏防治、门窗制作安装隐蔽工程验收记录屋面渗漏防治隐蔽工程验收记录住宅工程质量通病防治检查表(三)编号:202004061636。

砼浇筑及现浇结构质量验收表
工程名称
验收部位验收时间
楼栋主要负责人验收人员
内容:墙柱及梁板是否振捣到位
砼振
捣情
况
内容:浇筑时是否严格按标高找平
楼板
找平
内容:是否存在蜂窝、麻面、孔洞、露筋、涨模、墙柱梁位移扭曲等质量缺陷及处理情况
砼质
量缺
陷情
况
内容:是否按项目部要求处理
砂浆
及洗
管水
内容:三次保养情况
保养
内容:砼方量,若方量与图纸不符,现场拍照并追究责任人
砼方
量
内容:试块组数、日期、车号
试块
层楼板标高偏差检查表
检查人:检查日期:
轴线部位实测值允许偏差整改后数据
±8mm
层墙柱垂直度偏差检查表
检查人:检查日期:
轴线部位实测值允许偏差整改后数据
±5mm
层墙、柱、梁轴线偏差检查表
检查人:检查日期:
轴线部位实测值允许偏差整改后数据
+4,-5mm
层砼质量缺陷检查表
检查人:检查日期:
轴线部位部位现象整改情况。

质量通病消除检查表(土建)单位:日期:年月日项目检查结论序质量通病项目名称号1234567 1砼胀模、蜂窝、麻面、露筋、夹渣、烂根2砼外形尺寸偏差3砼楼面平整度差4受力钢筋弯曲、保护层控制不严直螺纹套筒连接,施工质量不到位(钢筋端头未切平整、5套丝牙数不足或过多、外露丝扣过长等)6模板拼接缝隙大、不严密、跑浆7抹灰空鼓、开裂,阴阳角不顺直、不方正8地面石材、砖空鼓9砌体灰缝不顺直,砂浆不饱满10室外回填土,掺杂建筑垃圾11构造柱、过梁纵向钢筋绑扎搭接长度不足12★模架工程未按方案进行支设13★钢筋混凝土现浇楼板裂缝;14★填充墙裂缝;15★墙面抹灰裂缝;16★外墙外保温饰面层裂缝、渗漏;17★外窗渗漏;18★有防水要求的房间地面渗漏;19★屋面渗漏20★地下室渗漏21★结构降板四周混凝土截面不足缺陷22★构造柱植筋位移,顶端振捣不密实;备注:检查通病项时,发生用“√”表示,未发生用“O”表示,现场施工阶段无此项用“/”表示。
所检查内容必须在质量检查记录中体现(公司每月底检查考核,并要求分公司每月至少对所属项目检查一次)。
★为重点减少和消除的通病内容。
质量通病消除检查表(安装)单位:日期:年月日项目检查结论项目名称序号质量通病1 2 3 4 5 6 7 891管子煨弯倍数小、灯位盒接地跨焊长度不够、套管未满焊2线盒未清理刷油、外露线管未防腐、线管成品保护不到位3顶板预留管道套管定位不准、固定不牢4柱内引上点未做标识;接地焊接质量不符合规范要求5引入建筑物的各类金属管道与总等电位(MEB) 端子板存在串联现象6管道未加套管或不在套管中心、密封处理不到位。
7开关盒距门边尺寸不规范;插座标高不一致、线盒埋设过深8入配电箱、桥架及接线盒的金属软管未采用专用接头9配电室电缆沟内,不设电缆支架、电缆排列无序10管道立管固定不牢、不垂直、焊口有缺陷未及时防腐11管道防腐不均匀、颜色不一致、管道被污染、成品保护不到位。

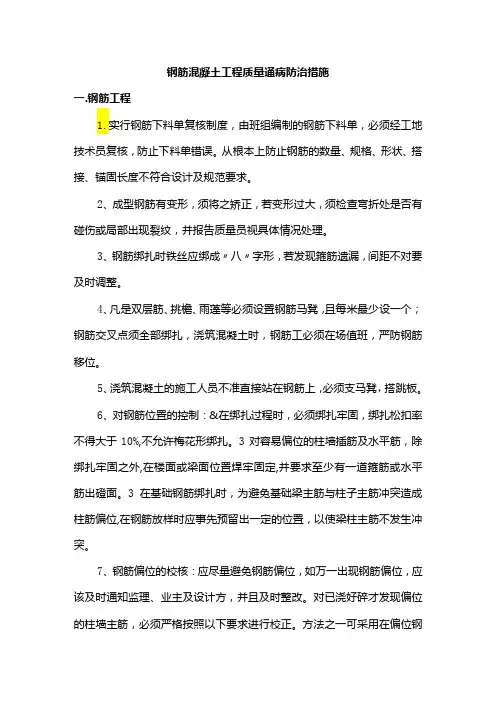

钢筋混凝土工程质量通病防治措施一.钢筋工程1.实行钢筋下料单复核制度,由班组编制的钢筋下料单,必须经工地技术员复核,防止下料单错误。
从根本上防止钢筋的数量、规格、形状、搭接、锚固长度不符合设计及规范要求。
2、成型钢筋有变形,须将之矫正,若变形过大,须检查弯折处是否有碰伤或局部出现裂纹,并报告质量员视具体情况处理。
3、钢筋绑扎时铁丝应绑成〃八〃字形,若发现箍筋遗漏,间距不对要及时调整。
4、凡是双层筋、挑檐、雨蓬等必须设置钢筋马凳,且每米最少设一个;钢筋交叉点须全部绑扎,浇筑混凝土时,钢筋工必须在场值班,严防钢筋移位。
5、浇筑混凝土的施工人员不准直接站在钢筋上,必须支马凳,搭跳板。
6、对钢筋位置的控制:&在绑扎过程时,必须绑扎牢固,绑扎松扣率不得大于10%,不允许梅花形绑扎。
3对容易偏位的柱墙插筋及水平筋,除绑扎牢固之外,在楼面或梁面位置焊牢固定,并要求至少有一道箍筋或水平筋出磴面。
3在基础钢筋绑扎时,为避免基础梁主筋与柱子主筋冲突造成柱筋偏位,在钢筋放样时应事先预留出一定的位置,以使梁柱主筋不发生冲突。
7、钢筋偏位的校核:应尽量避免钢筋偏位,如万一出现钢筋偏位,应该及时通知监理、业主及设计方,并且及时整改。
对已浇好碎才发现偏位的柱墙主筋,必须严格按照以下要求进行校正。
方法之一可采用在偏位钢筋的正确位置钻孔用大一号的钢筋穿进去,灌高标号浆再与偏位钢筋焊牢;方之二是凿除根部碎、扳正(斜度≤1/6)再用高一级细石佐填实。
二、模板工程:1.模板安装前,先检查模板的质量,不符质量标准的不准使用。
2、梁侧模必须拉线通直后支加固。
3、认真处理好梁、柱、板节点处的支模使之接槎平顺。
4、梁板支撑系统要按规定设置剪力撑和横杆,立杆间距不得超过Im,跨度大于4m的梁,须按0.2%~0.3%起拱,防止出现下跷。
5、模板接缝要拼接严密,最大缝隙不能超过2mm,并用胶带纸将缝粘牢,以防漏浆。
6、梁板钢筋绑扎前,须将模板内杂物清理干净,构造柱支模前,须将脚址内杂物清理干净,防止混凝土夹渣。

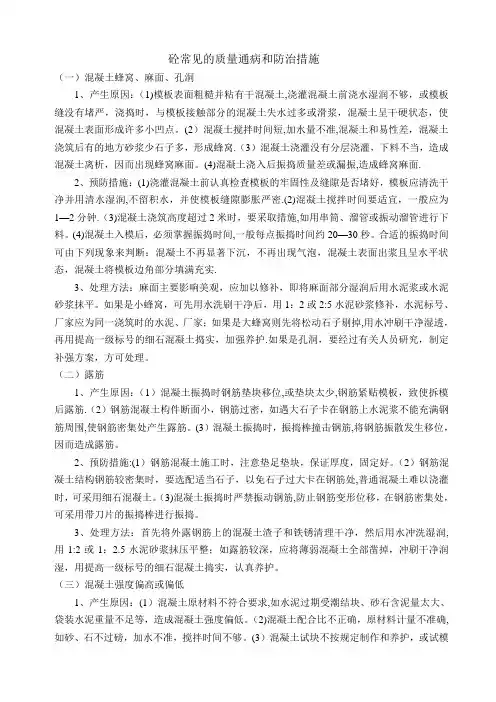

砼常见的质量通病和防治措施(一)混凝土蜂窝、麻面、孔洞1、产生原因:(1)模板表面粗糙并粘有干混凝土,浇灌混凝土前浇水湿润不够,或模板缝没有堵严,浇捣时,与模板接触部分的混凝土失水过多或滑浆,混凝土呈干硬状态,使混凝土表面形成许多小凹点。
(2)混凝土搅拌时间短,加水量不准,混凝土和易性差,混凝土浇筑后有的地方砂浆少石子多,形成蜂窝.(3)混凝土浇灌没有分层浇灌,下料不当,造成混凝土离析,因而出现蜂窝麻面。
(4)混凝土浇入后振捣质量差或漏振,造成蜂窝麻面.2、预防措施:(1)浇灌混凝土前认真检查模板的牢固性及缝隙是否堵好,模板应清洗干净并用清水湿润,不留积水,并使模板缝隙膨胀严密.(2)混凝土搅拌时间要适宜,一般应为1—2分钟.(3)混凝土浇筑高度超过2米时,要采取措施,如用串筒、溜管或振动溜管进行下料。
(4)混凝土入模后,必须掌握振捣时间,一般每点振捣时间约20—30秒。
合适的振捣时间可由下列现象来判断:混凝土不再显著下沉,不再出现气泡,混凝土表面出浆且呈水平状态,混凝土将模板边角部分填满充实.3、处理方法:麻面主要影响美观,应加以修补,即将麻面部分湿润后用水泥浆或水泥砂浆抹平。
如果是小蜂窝,可先用水洗刷干净后,用1:2或2:5水泥砂浆修补,水泥标号、厂家应为同一浇筑时的水泥、厂家;如果是大蜂窝则先将松动石子剔掉,用水冲刷干净湿透,再用提高一级标号的细石混凝土捣实,加强养护.如果是孔洞,要经过有关人员研究,制定补强方案,方可处理。
(二)露筋1、产生原因:(1)混凝土振捣时钢筋垫块移位,或垫块太少,钢筋紧贴模板,致使拆模后露筋.(2)钢筋混凝土构件断面小,钢筋过密,如遇大石子卡在钢筋上水泥浆不能充满钢筋周围,使钢筋密集处产生露筋。
(3)混凝土振捣时,振捣棒撞击钢筋,将钢筋振散发生移位,因而造成露筋。
2、预防措施:(1)钢筋混凝土施工时,注意垫足垫块,保证厚度,固定好。
(2)钢筋混凝土结构钢筋较密集时,要选配适当石子,以免石子过大卡在钢筋处,普通混凝土难以浇灌时,可采用细石混凝土。

住宅工程质量通病防治任务书
(施工单位):
由你公司承建的工程以下内容列入住宅工程质量通病防治计划,具体项目如下:
1、墙体裂缝防治(含填充墙体)
2、钢筋混凝土现浇楼板裂缝防治
3、楼地面渗漏防治
4、外墙渗漏防治(含女儿墙、做R角、钝角处理)
5、门窗渗漏防治(窗口粉滴水线、窗台放坡、玻璃胶密封性、窗框的排水)
6、屋面渗漏防治
7、室内标高和几何尺寸控制
8、地下室渗漏防治
9、给排水管道堵塞、滴漏防治
防治住宅工程质量通病是有效提高住宅工程质量、维护公众利益的重要举措,任务实效。
《住宅工程质量通病防治方案和施工措施》,经项目总监理工程师审查后,于年月日前报我单位批准。
(建设单位章)
年月日
住宅工程质量通病防治方案及措施审批表
200 年月日

现浇楼板裂缝防治钢筋工程隐蔽工程验收记录
现浇楼板裂缝防治砼工程隐蔽工程验收记录
现浇楼板裂缝防治砼工程隐蔽工程验收记录
墙体裂缝防治砌体工程隐蔽工程验收记录
墙体裂缝防治砌体工程隐蔽工程验收记录
墙体裂缝防治砌体工程隐蔽工程验收记录
墙体裂缝防治粉刷基层处理隐蔽工程验收记录
外墙防渗漏挑眼洞填堵隐蔽工程验收记录
住宅工程质量通病防治检查表(二)
200 年月日
建筑物室内标高、轴线、楼板厚度测量记录施工单位:
楼地面渗漏防治管道安装隐蔽工程验收记录
楼地面渗漏防治管道安装隐蔽工程验收记录
门窗渗漏防治、门窗制作安装隐蔽工程验收记录
屋面渗漏防治隐蔽工程验收记录
年月日。
附录1
砌体工程质量检查表
附录8
住宅工程电气配管不通、管内穿线、金属线管质量通病治理检查表
附录5
附录13
住宅工程质量通病防治任务书
(施工单位):
由你公司承建的工程以下内容列入住宅质量通病防治计划,具体项目如下:
1、楼板裂缝防治
2、填充墙裂缝防治
3、内外墙抹灰空鼓裂缝防治
4、外墙保温饰面层裂缝、渗漏防治
5、外窗渗漏防治
6、有防水要求的房间地面渗漏防治
7、屋面渗漏防治
8、卫生间等电位联接不规范防治
9、电气暗配管不通,管内穿线“死线”,金属线管有毛刺防户内配电箱及配线不规范防治10、户内配电箱安装及配线不规范防治
11、地漏安装不规范防治
12、散热器安装不规范及支管渗漏防治
防治住宅工程质量通病是有效提高工程质量、维护公众利益的重要举措,务求实效。
请参照《山东省住宅工程质量通病防治办法》的要求,认真编制上述项目的《住宅工程质量通病防治方案和施工措施》,经项目总监理工程师审查后,于年月日前报我单位批准。
(建设单位章)
年月日
附录14
住宅工程质量通病防治内容总结报告施工单位:
附件:份
附录15
住宅工程质量通病防治工作评估报告监理单位:
附录16
地基基础工程质量通病控制专项验收记录表
附录16
地基基础工程质量通病控制专项验收记录表
附录17
竣工工程质量通病控制专项验收记录表。

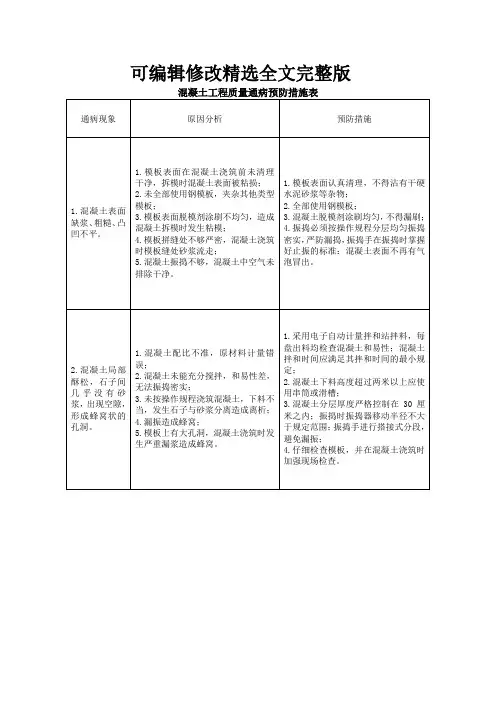

砼常见通病预防措施及处理方法编制:审核:单位:日期:目录一、质量通病防法安排 (3)二、主要通病预防及法理 (3)1、墙、柱烂根 (3)2、夹渣 (5)3、裂纹 (5)4、门窗口移位 (6)5、蜂窝 (6)6、麻面 (7)7、气泡 (7)8、后期强度增长较慢 (8)9、孔洞 (8)10、露筋 (9)11、缺棱掉角 (10)12、表面不平整 (11)混凝土常见质量通病的产生原因及预防一、质量通病防治安排本工程为钢筋混凝土框、剪结构,其中一层地下室外墙及地上等全部为现浇钢筋混凝土剪力墙结构(3#楼为框架结构),本工程不但混凝土量大,流水段多,而且施工周期较长。
在混凝土施工时稍不注意,或受其他客观因素影响,不在事前采取预防措施,极容易出现所谓的混凝土质量通病,结构的质量也会因质量通病的存在而受到极大的危害。
因此,对质量通病的预防、整治是一项不可忽视的工作。
常见的混凝土质量通病有:墙、柱烂根现象、混凝土夹渣现象、局部尤其是混凝土楼板裂纹现象、墙板面气泡现象、还有门窗洞口移位现象,个别部位甚至有蜂窝、麻面、狗洞等漏振现象。
为防止混凝土浇筑过程中出现质量通病,必须了解混凝土质量通病产生的原因以及如何预防和整治,施工负责人员要认真对待混凝土的质量问题,混凝土施工时要安排专人全权负责混凝土浇筑的全过程施工,采取过程控制。
虽然造成混凝土的质量通病有多种原因,但主要还是持棒人员因操作不当引起的质量通病因素多一些,应负的责任大一些.因此;必须对持棒操作人员进行振捣方面的技术交底等事前预控工作.二、主要通病预防及治理针对容易发生的质量通病(缺陷)和需要整改、修补的部分项目,本文计划从造成和产生其质量通病(缺陷)的原因、预防措施及治理方法三个方面分别阐述。
目的在于使施工人员包括施工管理人员;尤其是持棒的操作人员明白,需要整治的质量缺陷是什么原因造成的,又需要采取什么样的措施进行预防。
以便在今后的施工中杜绝,至少避免同类缺陷再次发生。
质量通病预防及防止方法及措施一、砖混结构顶层内墙体裂缝的防治:1、在施工中,做到事前控制,要求施工方砌体砌筑时,必须同时砌筑,不允许留槎,如转角处需留槎必须增设拉结筋。
2、屋面找平层施工中,纵横方按4米的间距设置伸缩缝,缝内嵌填的密封材料为柔性材料。
3、屋面结构施工季节应合理安排,尽可能安排在秋季,夏季应安排在夜间施工。
4、做好砌体和混凝土楼屋面覆盖、养护工作。
二、现浇混凝土楼板裂缝的防止:1、造条件连续浇筑,不留施工缝,确需留置时,施工缝宜留在分户墙的轴线上。
2、模板工程进行模板设计验算荷载值,支撑立柱必须拉结,立柱下不得垫砖。
3、凝土必须达到规范规定的强度后,方可拆模。
4、拆除后,必须设置满足竖向要求的支撑,支撑点上下端必须有垫块。
5、做好钢筋绑扎的成品保护,浇筑混凝土时应搭设马道,采取有效的固定和支撑措施。
防止负弯矩筋变位,严格控制钢筋的混凝土保护层厚度,应采用预制混凝土垫块,垫块设置间距必须保证钢筋不变型,禁止使用砾石做垫块。
6、用于现浇混凝土的水泥,粗骨料进场复检外,粗骨料应按构件截面尺寸严格选用,对于粗骨料的含水率进行测定并根据测试结果调整材料用量,调整配合比。
控制配合比,控制好混凝土的水灰比,搅拌均匀,振捣密实,严禁混凝土楼板暴晒,宜用塑料薄膜等覆盖,养护时间不少于7天。
三、防水工程渗漏的防治:1、禁止使用沥青纸胎油毡,屋面防水推荐使用SBS改性沥青卷材,氯化聚乙烯-橡胶共混材料;三元乙丙混(非硫化型)卷材;氯化聚乙烯卷材。
2、卫生间防水宜采用冷膜防水等新型材料,当采用防水卷材时,管根处必须采用复合做法。
3、卫生间找平层砂浆铺设必须渗入5%的防水剂。
4、顶层混凝土楼面的伸缩缝及基层的变形缝必须用防水密封膏或柔性材料填塞密实。
5、管沟墙洞的模板要求紧密牢固,管根墙洞的混凝土应提高一个等级并加防水剂振捣密实、封边平整。
6、找平层要坚实平整、光滑、无起砂、空鼓等现象,坡度满足设计使用要求。
