110kV枣庄东沙河输电线路工程高速公路跨越施工方案目录一、编制依据 (1)二、跨越工程概况 (1)三、跨越方案 (3)四、跨越工艺流程 (5)五、主要施工计算 (5)六、跨越架搭设 (9)七、材料及机具配置 (16)八、施工组织体系 (16)九、质量通病防治措施 (19)十、安全保证措施 (20)十一、危险点分析及防范措施 (22)十二、安全通病及防范措施 (22)一、编制依据1.1 《跨越电力线路架线施工规程》(DL 5106-1999)1.2 《国家电网公司基建安全管理规定》(国家电网基建〔2011〕1753号)1.3 《电力建设安全工作规程(架空送电线路部分)》(DL5009.2-2004)1.4 《110kV~500kV架空送电线路施工及验收规范》(GB50233-2005)1.5 《超高压架空输电线路张力架线施工工艺导则》(SDJJS2-87)1.6 《国家电网公司输变电工程典型施工方法》1.7 《架空送电线路跨越放线施工工艺设计手册》(李庆林)1.8 设计提供的本工程施工图纸1.9 《架线施工作业指导书》二、跨越工程概况220kV枣庄奚仲变配套工程跨越110kV电力线14次,架线施工过程中需进行跨越施工,跨越架的搭设按以下要求进行。
本工程导线采用JL/G1A-400/35型钢芯铝绞线,双分裂,两根子导线水平排列布置,分裂间距400mm,中间用间隔棒固定。
地线采用JLB40-150铝包钢绞线和GJ-80钢绞线两种。
导地线特性表见表3所示。
表3:导地线特性表三、跨越方案根据现场情况,拟采取在靠近跨越点选择在新建双回路左右两侧导线顺线路方向在靠近110kV电力线铁塔上安装横梁(假横担),另一侧采用6m钢管搭设的立体跨越架,在钢管跨越架和假横担之间按左右相分别安装承力索及封顶网。
跨越110kV电力线技术参数3.1 跨越架搭设高速铁路封顶网横梁(假横担)跨越架铁塔下横担高铁接触网A51号铁塔跨越架搭设示意图3.2 导引绳及牵引绳展放3.2.1 初级导引绳展放:在高铁接触网停电后,使用抛绳器将φ2迪尼玛绳由A51塔假横担处抛射过铁路小号侧钢管跨越架。
110kV送出线路工程悬索封网跨越110kV线路施工方案*****工程公司2021年02月签审页批准:年月日审核:年月日审核:年月日编写:年月日一、编制依据1二、工程概况1三、跨越概况1四、施工组织措施2五、施工技术措施3六、施工步骤及方法6七、施工现场布置图13八、主要工器具材料配置15九、施工质量控制及验收标准15十、应急预案18一、编制依据1.1《跨越电力线路架线施工规程》(DL5106-1999)1.2《国家电网公司基建安全管理规定》(基建〔2011〕1753号)1.3《电力建设安全工作规程(架空送电线路部分)》L5009.2-2004)1.4《电力建设安全工作规程第2部分:电力线路》DL5009.2-20131.5《110kV〜750KV架空输电线路施工及验收规范》GB50233—20141.6《国家电网公司输变电工程典型施工方法》1.7《架空送电线路跨越放线施工工艺设计手册》1.8设计提供的本工程施工图纸二、工程概况2.1本工程为三峡新能源淳化农光互补竞价光伏项目110kV送出线路工程,线路沿永久方案路径架设至110kV淳寺线94#-95#交汇处,与其架空搭接。
线路全线新建单回架空线路总长4.146km,导线采用JL/G1A-300/40钢芯铝绞线,地线采用一根GJ-80镀锌钢绞线,另一根采用48芯OPGW光缆。
共计使用25基杆塔。
2.2架线施工范围:本次导地线放线跨越段为#05〜#06塔,放线段长度为145m。
三相导线采用JL/G1A-300/40钢芯铝绞线,地线采用一根GJ-80镀锌钢绞线,另一根采用48芯OPGW光缆张力场设置在#06,牵引场设置在#5。
2.3本工程#05〜#06档在架线时跨越中略风电送出线路110kV和土线#04至#05,根据跨越点实际情况,利用跨越档距两边的新建杆塔作支承体搭设悬索架空网进行跨越110kV和土线架线施工。
为使本次跨越施工的安全畅通和保证架线施工安全,特编制本跨越施工方案。
110kV电力输电线路施工方法及要点摘要:随着现代社会经济水平的提升以及人们生活质量的提高,对于电力的需求在不断增加。
为了确保电力企业能够符合生产经营用电标准,保证电网运行满足现代社会发展需要,就要对110kV架空输电线路进行必要的迁移以及改造,使得架空线路能够更加科学的施工,确保符合现代社会发展用电要求。
本文对供电线路的施工方法及要点展开了深入的分析。
关键词:110kV;电力输电线路;施工方法;施工要点我国电力工业的迅速发展不仅促进了国民经济水平不断提高,同时也大大提高了人民的生活水平。
110kV 输电线路工程是我国电力系统建设的重要项目,其不仅关系到110kV输电线路的运行质量、效率和安全性,同时也影响我国电力系统的正常运行。
因此,在施工过程中,选择有效的施工方法,做好技术要点控制尤为必要。
由于输电线路的建设较为困难,员工的安全无法得到有效保证,因此,为了尽可能确保高压输电线路施工的安全,有必要在正式施工之前选择最佳的施工技术,以避免对电力工程造成不利影响。
本文通过分析110kV输电线路的施工要点,旨在为我国输电线路的发展提供理论参考。
1 110kV输电线路架线的施工方法在110kV输电线路上架线施工属于比较困难且危险性比较高的工作,因此在施工中需要特别注意,这样才能充分保障架线的质量,促进工程项目整体质量的提升。
首先,110kV 输电线路架线需要越过更多的障碍物,因此架线难度提升。
架线过程中需要对输电线路进行全方位的了解,清楚障碍物的所在区域以及障碍物的性质、形状、属性等,在对这些进行分析的基础上排除困难因素,进行科学合理的架线,才能充分保障 110kV 输电线路架线工作的顺利进行。
其次,110kV 输电线路架线要对相关的器材以及设施和人员进行全面培训,培训主要涉及专业技术以及安全工作观念,安全防范一直是输电线路安全施工的重点内容,若是安全存在威胁就会影响到架线的整体效果,影响110kV输电线路输电线的适用性。

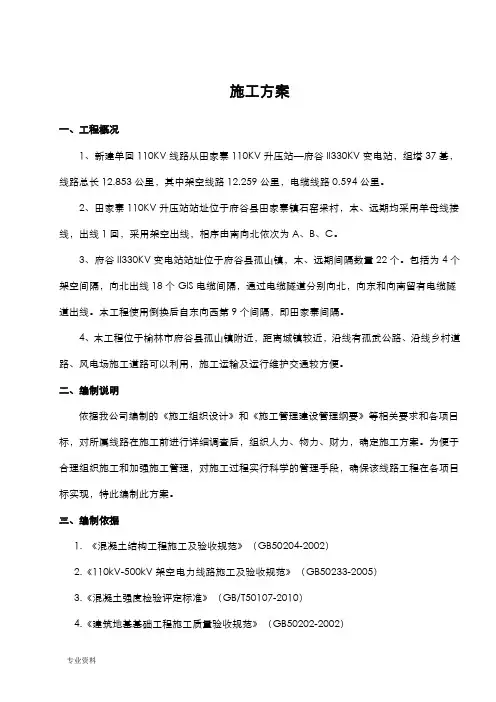

施工方案一、工程概况1、新建单回110KV线路从田家寨110KV升压站—府谷II330KV变电站,组塔37基,线路总长12.853公里,其中架空线路12.259公里,电缆线路0.594公里。
2、田家寨110KV升压站站址位于府谷县田家寨镇石窑梁村,本、远期均采用单母线接线,出线1回,采用架空出线,相序由南向北依次为A、B、C。
3、府谷II330KV变电站站址位于府谷县孤山镇,本、远期间隔数量22个。
包括为4个架空间隔,向北出线18个GIS电缆间隔,通过电缆隧道分别向北,向东和向南留有电缆隧道出线。
本工程使用倒换后自东向西第9个间隔,即田家寨间隔。
4、本工程位于榆林市府谷县孤山镇附近,距离城镇较近,沿线有孤武公路、沿线乡村道路、风电场施工道路可以利用,施工运输及运行维护交通较方便。
二、编制说明依据我公司编制的《施工组织设计》和《施工管理建设管理纲要》等相关要求和各项目标,对所属线路在施工前进行详细调查后,组织人力、物力、财力,确定施工方案。
为便于合理组织施工和加强施工管理,对施工过程实行科学的管理手段,确保该线路工程在各项目标实现,特此编制此方案。
三、编制依据1. 《混凝土结构工程施工及验收规范》(GB50204-2002)2.《110kV-500kV架空电力线路施工及验收规范》(GB50233-2005)3.《混凝土强度检验评定标准》(GB/T50107-2010)4.《建筑地基基础工程施工质量验收规范》(GB50202-2002)专业资料5.《普通混凝土配合比设计规程》(JGJ55-2000)6.《建筑结构检测技术标准》(GB/T50344-2004)7.《土方与爆破工程施工及验收规范》8.《110kV-500kV架空送电线路设计技术规程》(DLT5092-1999)9.《钢结构工程施工质量验收规范》(GB50205-2001)10.《混凝土结构设计规范》(GB50010-2002)11.《高压绝缘子瓷件技术条件》(GB/T772-2005)12.《建筑钢结构焊接技术规程》(JGJ81-2002)13.《钢结构高强度螺栓连接的设计、施工及验收规范》(JGJ82-1991)14.《输电线路施工机具设计、试验基本要求》(DL/T875-2004)15.《110-500kV架空电力线路工程施工质量检验及评定规程》(DL/T5168-2002)16.《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2008)17.<关于印发《输变电工程安全文明施工标准》>的通知,附件《输变电工程安全文明施工标准》(Q/GDW250-2009)四、基础工程施工4.1、施工方法在施工过程中,采取加热砂、水等原材料,保证混凝土的入模温度;或直接使用商砼站的商砼作为基础砼,使用防冻剂和速凝剂,确保在低温下现浇基础的质量。
带电跨越110kv线路方案随着现代化的高速发展,电力已成为我们生活中不可或缺的一部分。
但是,发展电力也需要一定的技术支持和保障措施,其中带电跨越110kv线路就是其中之一。
一、什么是带电跨越110kv线路?带电跨越110kv线路是指在高压输电线路中进行施工或维护时,不停电进行检修等工作的一种模式,使用该技术可以减少停电时间,提高电力供应的连续性。
此技术主要适用于110kV及以下电压等级的输电线路。
二、带电跨越110KV线路方案1.带电作业用具带电作业用具是带电跨越110kv线路的必备工具,它可以用来传递工作人员和工作用具。
带电作业用具主要包括直流架(T字架),导线夹,耐张夹,爬杆架等。
2.带电跨越设备带电跨越设备是在带电作业用具的基础上,能够更好地完成施工和维护工作的工具。
带电跨越设备的主要分类有两种:一种是在直流架上进行工作的带电跨越设备,包括借电梯、高压隔离线及隔离手摇车等;另一种是在导线上进行工作的带电跨越设备,包括宽带电跨越架、宽带隔离器及带电抹灰机等。
当然,还有其它更先进、更高效的带电跨越设备,如机器人等。
3.带电跨越操作方法带电跨越的操作方法决定了其实际操作效果。
一般来说,带电跨越有两种方式,一种是手持方式,即由工作人员手持带电跨越设备进行施工和维护工作;另一种是钢索方式,即在导线上架设钢索,并通过钢索来进行施工和维护工作。
手持方式适用于简单工作,如换电气管;而钢索方式适用于较长的跨越距离或重载物品。
4.风险控制带电跨越110kv线路的工作并不是非常安全的,因此必须严格控制安全风险。
风险控制包括以下方面:安全防护措施,如固定带电作业用具;人员培训和考核,保证工作人员具备相关专业知识和职业技能;现场管理和安全监督,实时掌控现场情况,及时响应和处理意外事件。
三、带电跨越110KV线路的优缺点带电跨越110kv线路的优点主要是可靠性高、设备故障率低、停电时间短等;而其缺点也比较明显,主要包括成本较高、风险较大等方面。

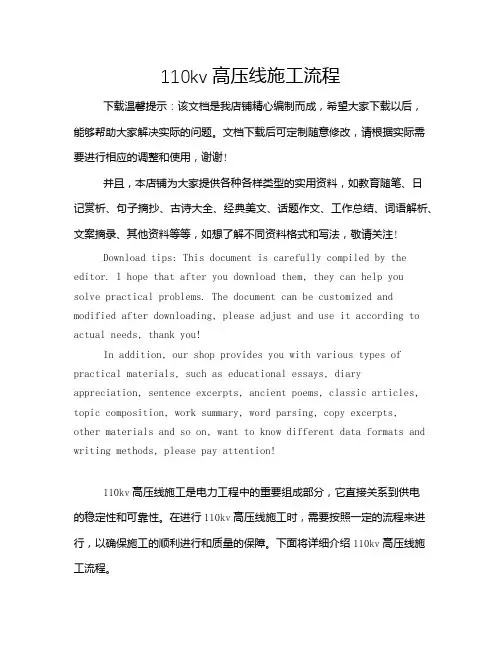

110kv高压线施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!110kv高压线施工是电力工程中的重要组成部分,它直接关系到供电的稳定性和可靠性。

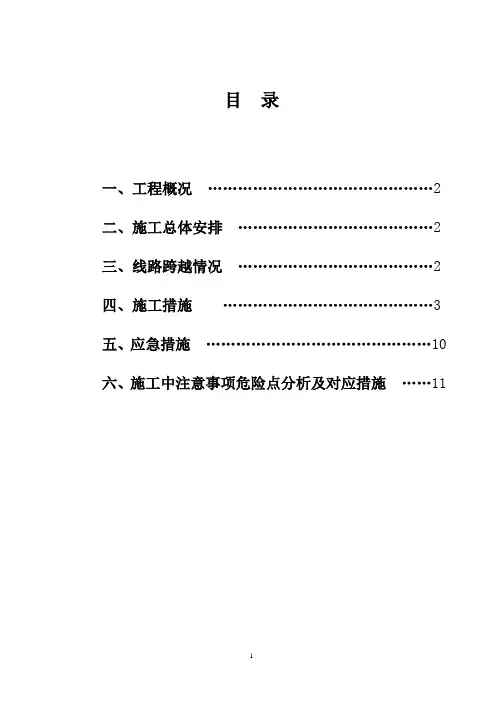

目录一、工程概况 (2)二、施工总体安排 (2)三、线路跨越情况 (2)四、施工措施 (3)五、应急措施 (10)六、施工中注意事项危险点分析及对应措施 (11)第一章工程概况一、工程概况本工程是丁集变至张集矿西区110KV825#线路62#.79#-81#段改造工程。
在原有线路62#杆塔直线移至新62#杆塔改耐张塔,在原有79#-81#杆塔移至新79#-81#杆塔之间新增1基,使改造后的供电线路与丁集变至张集西110KV 825#线路导线---地线满足安全距离和沉陷区的要求。
本次改线原有线路79#-81#杆塔间跨越10KV供电线路2条,光缆1条,公路1条。
线路全长1.013km。
导线采用LGJ -240/40型稀土钢芯铝绞线。
二、工程概况表:线路名称张集矿沉陷区输电线路维护丁集变至张集矿西区110KV825线路工程起止点丁集变至张集矿西区110KV825线路62#终点丁集变至张集矿西区110KV825线路81#设计电压110kv回路数单回路实际长度 1.013km第二章施工总体安排1、工程任务:丁集变至张集矿西区110KV825线路维护2、计划工作时间为45天,不停电施工41天,停电施工4 天。
(注:停电时间以调度批复时间为准)。
第三章线路跨越情况1、跨越情况一览表:79#-80# 跨10KV线路1次新增1#杆塔~81# 跨10KV 线路1次,光缆1次,公路1次第四章施工措施一、施工准备工作1、技术、安全准备对所有施工人员进行施工安全技术交底,严格执行有关部门的安全指示。
2、工器具、物资准备施工前,应对道路情况进行调查。
对于运输道路较差的塔位,应提前一天将工器具及施工材料运至现场,并派人看管。
所有工器具、物资由专人负责,物资发放需有明确的记录。
安全工器具、登高工具和拉力起重工具还须经过试验合格。
二、施工方案:1、825#线路停电前工作1.1新增62#.80#.新增1#塔基础施工完成,并通过验收程序,验收合格。
110kV~220kV高压电缆敷设工程标准施工方案批准:日期:部门(安全/质量/技术)审核:日期:项目部审核:日期:编制:日期:目录1 编制依据 (1)2 工程概况 (2)2.1工程简述 (2)2. 2工程规模 (3)2.3工程施工范围 (3)2.4地质及地貌状况 (3)2.5自然环境 (4)2.6交通情况 (4)2.7高压电缆参数 (4)3 施工安排 (7)3.1 工程施工顺序及施工流水段 (7)3.2组织机构及岗位职责 (8)3.3施工总平面布置图 (11)4 施工进度计划 (13)4.1工期规划及要求 (13)4.2施工进度计划横道图 (13)4.3施工进度计划网络图 (13)4.4工期保证的措施 (14)4.5施工进度计划分析 (15)4.6计划控制 (16)5 施工准备与资源配置计划 (18)5.1施工准备 (18)5.2资源配置计划 (19)6 施工方法及工艺要求 (23)6.1建筑工程 (23)6.2电缆安装及调试工程 (23)7 质量管理 (24)7.1质量管理方针及目标 (24)7.2质量管理组织机构及主要职责 (24)7.3质量管理及检验标准 (27)7.4施工质量要求 (29)7.5质量保证措施 (30)7.6质量保证措施 (31)8 安全管理 (33)8.1安全管理方针及目标 (33)8.2安全管理组织机构及职责 (33)8.3安全管理标准 (36)8.4安全管理措施 (38)8.5应急预案 (42)9 环境保护 (44)9.1环境保护管理目标 (44)9.2环境保护管理组织机构及主要职责 (44)9.3环境保护管理标准 (46)9.4环境保护管理措施 (47)10创建“安全、优质、文明”样板工程 (49)10.1策划书内容 (49)10.2要求 (49)附图1 交通示意图 (51)附图2 电缆敷设线路图 (52)附图3 电缆敷设线施工进度横道图 (53)附图4 施工进度计划网络图 (54)1 编制依据1.1.招投标文件;1.2.国家现行有关标准和技术经济指标;1.3.南方电网及广东电网现行有关标准;1.4.工程所在地区行政主管部门的批准文件,建设单位对施工的要求;1.5.工程施工合同;1.6.工程设计文件;1.7.工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;1.8.与工程有关的资源供应情况;1.9.施工企业的规章制度、生产能力、机具设备状况、技术水平等;1.10.施工单位现场调查情况;1.11……。
目录一、编制依据 (1)二、工程概况 (1)三、方案编制指导思想 (3)四、施工前的准备 (3)五、安全、质量技术措施 (5)六、施工方法 (6)七、地貌恢复 (8)八、安全防火措施 (9)九、应急预案 (10)一、编制依据1.《电力设施保护条例》20192.《施工现场临时用电安全技术规范》(JGJ46-2005)3.《电气装置安装工程接地装置施工及验收规范》 GB50169-20064.《爆炸和火灾危险环境电气装置施工及验收规范》GB50257-19965.《水利水电工程设计防火规范》SDJ278-19906. 中华人民共和国电力法7、《管道干线标记设置技术规定》 SY/T6064-20178、《油气管道地面标记设置规范》 Q/SY1357-20109、《油气田及管道岩土工程勘察规范》 GB50568-201010、《输气管道工程设计规范》(GB50251-2015)11.《油气长输管道工程施工及验收规范》 GB50369-201412. 现场调查情况。
二、工程概况2.1施工现场及周围环境本段管线在秀山岛东南侧上岸, 上岸后沿山坡自东向西敷设, 线路全长为5.266km(水平距离), 设计压力9.9MPa, 管径D1016mm, 采用L485M(X70)级钢管。
管道在XS2~XS5号桩之间与两处电力铁塔平行, 在建燃气管道距离220KV迦蓬43T7线036号线塔边距为16米, 在建燃气管道距离110KV舟兰1923线007号线塔边距为11米(见下图)燃气管道与电塔平行示意图(1)燃气管道与电塔平行示意图(2)燃气管道与电塔平行示意图(3)图4-1 管道埋设施工工艺流程施工准备现场测量放线清理作业带 设置防护措施开挖管沟 管道安装防腐补口管沟回填硬化处理线路标记2.2地质条件秀山岛管道项目沿山体敷设段, 沿线山体植被发育, 覆盖层厚度0.3~3.0m 不等, 沿线山脊及山坡局部基岩裸露, 坡度一般为10°~30°山体表面覆盖层⑧2层含粘性土角砾厚度约0.20~1.00m, 稍密~中密, 全风化基岩厚度约0.40~0.70m, 山体表面局部基岩裸露。
一、编制依据1、《电力建设安全工作规程(架空电力线路部分)》DL5009.2-942、《110—500kV架空电力线路安全施工操作规程》3、《跨越施工安全操作规程》二、施工概况及工程简介1、施工概况工程名称:****************建设地点:**********项目建设单位:***********施工单位: ***********2、工程简介1、*******220kV变—*********牵引变电所110kV(I、II回)输电线路工程,跨越里程为K103+930-K103+940、K103+970-K103+980,铁路两侧的塔号塔型分别I回为G451A3-ZM2-30、G46 1A3-J1-24, II回为G48 1A3-ZM2-27、G491A3-ZM2-30, 跨越档距分别为356米和337米,交叉角度约57°;线路竣工后,导线在最大弛度时至轨顶的垂直距离分别为16.19米、17.8米,满足规程中电气轨大于11.5米(按电气化考虑)的要求。
2、本次线路改造导线采用JL/G1A-300/40型钢芯铝绞线,1回线路左侧采用一根OPGW-24芯光缆,右侧采用一根GJ-80镀锌钢绞线;2回线均采用一根GJ-80镀锌钢绞线。
导线、地线均采用防震锤,地线GJ-80用FR-1型防震锤,导线JL/G1A-300/40用FR-3型防震锤。
3、本工程导线悬垂绝缘子串及跳线绝缘子串采用FXBW-110/70-2合成绝缘子,最上端加一片U70BP/146M型大盘径瓷绝缘子,重要交叉跨越及大跨越处采用双联悬垂串;导线耐张绝缘子串采用2*9片U7OBP/146-1型耐污型玻璃绝缘子组成双联,并喷涂PRTV涂料。
三、施工示意图1、施工作业流程计划图2、现场布置平面图:一回跨**二回跨**现场布置纵面图3、施工防护示意图4、停电范围示意图施工地点: 朔黄线 K103+900-K104+100****停电范围:********接触网上行G46#G46#塔 G49#塔四、施工方案1、跨越铁路次数:本工程2次跨越铁路2、2、电力线路跨越**线的具体参数(1)新建110kV线路I回G45#-G46#、II回G48#-G49#跨越10kV贯通线、自闭线、*****区间K103+900m-K104+100m,跨越点距铁路防护网较近,则施工时将10kV贯通线、自闭线连同铁路上、下行一并封入跨越架内。
编号:NHWB-110KV高压线防护施工方案编制:审核:审批:有限公司项目部2O14年3月11日目录第一章编制依据 .......................................................................................................... - 1 -第二章工程概况 .......................................................................................................... - 1 -第三章地质简介 .......................................................................................................... - 1 -第四章基坑开挖情况 .................................................................................................. - 3 -第五章高压铁塔与基坑位置关系 .............................................................................. - 3 -第六章围护结构施工期间的防护措施 ...................................................................... - 3 -6.1 工程重点 ........................................................................................................... - 3 -6.2 施工期间对高压铁塔的防护对策 ................................................................... - 3 -6.3 施工注意事项 ................................................................................................... - 4 -第七章防护附图 .......................................................................................................... - 5 -第一章编制依据河道改迁施工设计图纸;《建筑地基基础设计规范》GB50007—2011;《建筑基坑支护技术规程》JGJ120—2012《城市轨道交通工程测量规范》GB 50308-2008《建筑变形测量规范》(JGJ/T8-2007)《国家电网公司电力安全工作规程》(电力线路部分)《220kV及以下架空送电线路勘测技术规程》(DL/T 5076-2008)佛山市南海区新型公共交通系统试验现场勘查资料其它相关规范、强制性标准规定及地方法规。
民族文化园110千伏输电线路工程9#-10#跨越G301国道施工方案XXXXXXXXXXXXXXXXXXX有限公司(章)2013年03月23日(签字页)批准:(公司总工/副总工)年月日项目审核:(项目总工)年月日安全审核:(项目部安全员)年月日质量审核:(项目部质检员) 年月日编写:(项目部技术员)年月日目录1 编制说明 (1)2 工程概况 (1)2。
1 工程规模 (1)2。
2 工程参建单位 (1)2。
3 施工内容 (1)3 现场简介 (2)4 施工方案及措施 (3)5 跨越架搭设尺寸的确定 (3)5。
1 风偏: (3)5.2 跨越架长度 (3)5。
3 跨越架搭设高度 (3)5.4 跨越架宽度 (3)6 跨越架搭设示意简图 (4)6.1 跨越架正面结构简图 (4)6.2 跨越架侧面结构简图 (4)6.3 跨越架俯视结构简图 (5)7 跨越架搭设基本要求 (5)8 安全、质量及其它要求 (6)9 工器具配置 (7)民族文化园110千伏输变电线路工程9#—10#跨越G301国道施工方案1 编制说明(1)编制依据遵守<110—500kV架空线路施工验收规范>(GB50233—-2005)遵守〈电力建设安全工作规程〉(DL5009。
2—94)依据〈超高压架空输电线路架线施工工艺导则>(SDJJS-87)依据民族文化园110千伏输电线路架线施工图。
(2)编制说明民族文化园110千伏输电线路工程在9#~10#间跨越G301国道(K1464+240处).为保证该公路的正常运行和我方架线施工的安全顺利进行,须在跨越处搭设钢管跨越架的方式对公路进行跨越.跨越架采用钢管搭设.现根据《电力建设安全工作规程(第2部分:架空电力线路)》和我公司有关跨越架搭设的技术、工艺规定,编制如下方案,供施工时执行。
2 工程概况2.1 工程规模民族文化园110千伏输电线路工程,自110kV民族文化园变电站北侧出线始,至220kV宝日希勒变进线构架止的单回输电线路,线路总长度9。
带电跨越110kv线路方案110kV高压线路是电力传输的重要组成部分,为确保线路安全和运行平稳,需要采取适当的带电跨越方案。
本文将探讨带电跨越110kV线路的方案,并提出一种适合的解决方案。
一、带电跨越110kV线路的必要性在实际的电力传输过程中,由于地形起伏、道路铺设、建筑物存在等各种因素,有时需要将线路进行带电跨越。
通过带电跨越,可以避免因为长时间的停电给用户带来不便,并且可以减少对电力系统的影响,提高供电的可靠性。
二、带电跨越方案的选择原则1. 安全性原则:带电跨越方案首先要确保安全,保护人员和设备免受电击的风险。
在选择方案时,要考虑线路的高度、距离和周围环境等因素,确保跨越设施的稳固性和可靠性。
2. 经济性原则:带电跨越方案要在满足安全性的前提下,尽可能减少造成不必要的投资和成本。
在选择方案时,要综合考虑设备的选型、施工的难易程度和维护的成本等因素。
3. 美观性原则:带电跨越方案要与周围环境相协调,保持线路的整体美观性。
在选择方案时,要考虑跨越设施与周围建筑物的风格、颜色的协调性,确保不破坏城市形象和市容环境。
三、适合110kV线路的带电跨越方案根据以上原则和实际情况,我们提出了一种适合110kV线路的带电跨越方案:1. 跨越设施的选择:选择高强度、耐腐蚀性能好的金属材料作为主要构件,确保跨越设施的稳固性和安全性。
同时,根据实际情况,可以选择不同形式的跨越设施,如坡道、隧道等,以适应不同的地形和要求。
2. 设备的选型:根据线路的特点和要求,选择能耐高压、安全可靠的电缆、绝缘子、连接件等设备,确保设备在带电跨越过程中的正常运行。
3. 施工方案:制定详细的施工方案,包括带电跨越设施的安装、检修和维护等步骤,确保施工过程中的安全和质量。
同时,要配备专业的施工人员和必要的安全措施,保护人员和设备免受电击的风险。
4. 美化处理:在带电跨越设施的设计和建设过程中,注重对跨越设施的美化处理。
可以利用绿化、艺术装饰等手段,使跨越设施与周围环境相协调,提升线路的整体美观性。
110kV电力输电线路施工方法及技术要点摘要:经济的发展,促进社会对电力的需求也逐渐增加,这有效地推动了电力企业的发展。
在当前,传统电力管理模式的弊端日益显现,不仅不能满足当前社会发展的需要,也与电力产业提出的可持续发展目标相违背。
为此,作为新时期的电力企业,需要抓住一切发展机遇,创新管理模式、在完成本职工作的基础上充分调动员工的积极性、制定与时代发展目标相契合的科学、系统的管理方法,这不仅可以提高企业自身的管理水平与经济效益,同样对实现绿色、可持续发展的目标有着不可替代的突出优势。
本文就110kV电力输电线路施工方法及技术要点展开探讨。
关键词:110 kV 电力工程;施工技术;管理分析;电力工程建设质量引言在电力工程建设过程中,会有很多安全隐患出现,使得安全事故出现的概率逐渐增加,需要进一步完善和改进,保障电力工程建设质量。
1电力配网架空线路施工要求在进行电力配网架空线路的建设时,线路所途径的范围称为“路径”,路径的选取要视当地的地貌和地形而定,在道路两旁尽可能地铺设为直线,选择平坦的道路铺设,避开房屋、灌木丛等。
尽量防止路径穿越公路、湖泊以及其他强电、弱电线路,避开可能发生爆炸、泥石流、滑坡等重大灾害的地区,减少耕地的占用。
在设计杆位时,应充分考虑现场施工的困难程度,为今后可能产生的升级改造工作预留充足的场地。
电力配网架空线路主要由金具、绝缘子、导线等组成,导线用于电力传输,必须具有优良的导电性和较强的防腐蚀、防水性能。
架空线路上的两个杆件的横向间距叫做“档距”,档距的选取关系到架空线路工作时的安全性和工程的成本费用,在施工建设中,应充分考虑到导线的性能、施工环境和当地的环境条件。
2电力工程施工技术分析2.1线路杆塔施工技术110 kV 输电线路施工时,地下部分被称为杆塔基础工程,作用在于稳定输电线路,避免天气、地质原因对杆塔产生不良影响,比如线路水平负荷高、张力大及外力影响等,上述因素都会影响输电线路架设。
110kv 线路跨越架施工方案110kV线路的跨越架施工方案一、施工前的准备工作在施工前,我们需要进行以下准备工作:1. 制定详细的施工方案和进度计划,包括人员调配、机械设备准备、材料采购等。
2.使用专业设备对施工现场进行勘测,了解地形地貌和跨越线的具体情况。
3.编制详细的施工图纸,包括跨越架的布置、设备的安装位置等。
4.购买所需的材料和设备,如钢管、连接件、脚手架等。
二、跨越架的搭设1. 将所需的钢管、连接件等材料运送到施工现场,并组织施工人员进行分配和准备。
2.根据施工图纸的要求,确定跨越架的布置位置,并使用钢管和连接件进行搭设。
3.在搭设过程中,需要注意搭设的坚固性和稳定性,确保可以承受110kV电力线的重量和风压。
4.在跨越架搭设好后,需要对其进行检查和调整,确保与主线的高度和角度符合要求。
三、施工现场的安全防护1.在施工现场周围设置安全警示标志,确保人员和车辆能够清晰地认识到施工区域,避免外人入侵。
2.提供必要的防护措施,如安全网、安全帽、安全绳等,确保施工人员在施工过程中的安全。
3.对施工现场的高压线进行隔离,防止发生触电事故。
四、施工过程中的注意事项1.在搭设跨越架的过程中,需要根据线路的走向和地形地貌的情况,合理选择支架的高度和角度。
2.施工人员需要按照规定的要求使用脚手架和安全绳,确保在高处进行施工时的安全。
3.施工现场需要加强管理,严禁临时用电、漫水、乱堆垃圾等不安全行为。
五、施工后的检查和验收1.在施工完成后,需要对跨越架进行检查和试验,确保其安装的牢固和稳定。
2.对施工现场进行清理,清除残留的材料和设备,保持施工现场的整洁。
3.根据相关规定,进行跨越架的验收,确保其符合安全和质量要求。
六、施工过程中的安全监测和应急措施1.在施工过程中,应定期进行安全检查和监测,确保施工安全。
2.在施工现场设置必要的安全监测设备,如安全摄像头、烟雾报警器等,及时发现问题并采取应急措施。
3.备有紧急救援设备和人员,以应对施工过程中的意外情况。
110kV线路改造工程施工组织设计批准:审核:编写:110kV线路改造工程施工组织设计2011年5月目录前言 (3)第一章工程概况及特点 (3)第二章施工现场组织机构 (4)第三章施工方案 (6)第四章工期及施工进度计划 (11)第五章质量目标、质量保证体系及技术组织措施 (12)第六章安全目标、安全保证体系及技术组织措施 (17)第七章环境保护、水土保护及文明施工 (24)第八章计划、统计和信息管理 (26)前言我公司本着确保工程质量满足国家施工验收规范、达到质量评级的优良级标准和达标投产的要求,编写本工程施工组织设计纲要,作为工程施工的指导性文件。
第一章工程概况及特点1.工程简述工程名称:110kV平潘771线路改造工程线路长度及杆塔数量:新架110kV线路14基(#1~#14);拆除原771线路(#1~#14);原线路通讯ADSS,改在新架835线路上。
建设地点:安徽淮南市潘集区建设单位:安徽电力公司淮南供电公司设计单位:淮南电力规划设计研究院有限公司建设工期:计划工期为2008.5.1~2008.6.15,有效工期45天2.地质及地形3.工程特点导线采用LGJX-240/30型钢芯稀土铝绞线,地线根采用采用GJX-35稀土锌铝合金镀层钢绞线,全线单回路架设,转角3次。
4.交叉跨越情况主要交叉跨越情况表第二章施工现场组织机构1.现场组织机构关系图2.主要负责人及部门职责2.1 项目经理负责本本的施工、组织、质量、工期、政处、材料机具设备、经营、文明施工以及生活等全面工作,做好各方面的协调。
项目副经理协助项目经理作好分管工作,项目经理外出时代为项目经理行使职权。
2.2 安质负责人协助项目经理工作,负责现场施工组织、施工中技术、安全、质量、工期、文明施工、物资、设备的检查、指导、审核等工作。
组织实施技术革新项目,解决施工中重大技术问题。
2.3 施技科负责技术资料收发,设计变更、设计个性的实施,现场技术交底,作业指导书选用及施工过程控制的监督,有关技术措施的编写。
110kV架空线路工程标准施工方案批准:日期:部门(安全/质量/技术)审核:日期:项目部审核:日期:编制:日期:目录1. 编制依据 (3)2. 工程概况 (4)2.1.工程简述 (4)2.2.工程规模 (5)2.3.工程施工范围 (5)2.4.自然环境 (6)2.5.交通情况 (7)3. 施工安排 (8)3.1.工程施工顺序及施工流水段 (8)3.2.工程管理的组织机构及岗位职责 (8)3.3.施工现场平面布置图 (12)4. 施工进度计划 (14)4.1.工期规划及要求 (14)4.2.施工进度计划横道图 (15)4.3.施工进度计划网络图 (15)4.4.工期保证措施 (15)5. 施工准备与资源配置计划 (19)5.1.施工准备 (19)5.2.资源配置计划 (22)6. 施工方法及工艺要求 (28)6.1.基础工程 (28)6.2.杆塔组立工程 (29)6.3.架线工程 (29)7. 质量管理 (31)7.1.质量管理方针及目标 (31)7.2.质量管理组织机构及主要职责 (31)7.3.质量管理及检验标准 (35)7.4.质量管理措施 (37)7.5.质量保证措施 (38)8. 安全管理 (42)8.1.安全管理方针及目标 (42)8.2.安全管理组织机构及职责 (42)8.3.安全管理标准 (46)8.4.安全管理措施 (47)8.5.施工工序安全过程控制 (52)9. 环境保护 (57)9.1.环境保护管理目标 (57)9.2.环境保护组织机构及主要职责 (57)9.3.环境保护管理标准 (60)9.4.环境保护管理措施 (61)10. 创建“安全、优质、文明”样板工程 (63)10.1.策划书内容 (63)10.2.要求 (63)附图1 交通图(示例) (64)附图2 施工总平面布置图(示例) (65)附图3 施工进度计划横道图 (66)附图4 施工进度计划网络图 (67)1.编制依据1.1.招投标文件;1.2.国家现行有关标准和技术经济指标;1.3.南方电网及广东电网现行有关标准;1.4.工程所在地区行政主管部门的批准文件,建设单位对施工的要求;1.5.工程施工合同;1.6.工程设计文件;1.7.工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;1.8.与工程有关的资源供应情况;1.9.施工企业的规章制度、生产能力、机具设备状况、技术水平等;1.10.施工单位现场调查情况;1.11……。
立塔放线安全保证措施为贯彻执行“安全第一、预防为主、综合治理”的安全生产方针,确保在立塔放线施工过程中保障和维护职工的人身安全与健康以及设备的安全运行,本项目根据《电力建设安全工作规程》(第2部分:架空电力线路)《国家电网电力安全工作规程》(线路部分)等有关安全规程,结合工程实际情况,特制度本工程立塔放线施工安全保证措施。
一、总则1、安全目标:1.1不发生人身轻伤事故。
1.2不发生因工程建设引起的电网及设备事故。
1.3不发生一般施工机械设备损坏事故。
1.4不发生火灾事故。
1.5不发生环境污染事故。
2、严格执行《国家电网公司基建安全管理规定》及安全管理手册的有关规定,加强对外协技工的安全教育和管理工作,严格执行班前交底制度。
3、坚持“安全第一、预防为主、综合治理”的安全生产方针,坚持实行三级安全管理,开展好正常的安全活动,坚持各项安全管理制度及预防事故“十个不准事故”的要求。
4、完善各级安全监察网络,一级抓一级,层层落实安全生产责任制,抓好安全的基础工作,重点放在预防上。
5、现场指挥必须牢牢控制施工现场安全情况,掌握安全动态,各安全监护人员(包含塔上监护人员)必须加强安全监护,强化劳动互保制度,各作业人员相互监督、相互帮助,确保施工安全,各施工队长和专职安全员必须加强市现场巡视和监督力度,各劳务队兼职安全员,要与施工队长、专职安全员和项目经理加强联系,及时提供安全信息,共同抓好整个项目的立塔施工安全工作。
6、安全生产人人有责,施工班长、安全员及现场指挥机所有施工人员都有责任搞好立塔放线现场的施工安全,凡发现违反安全操作规程者,有权令齐停止工作,有权拒绝施工。
7、加强对职工和劳务工的安全教育,定期组织学习《国家电网公司基建安全管理规定》,坚持每周的安全活动,施工中严格执行有关技术措施和安全规程,坚决将一切应换消灭在萌芽状态,做到防患于未然。
8、各级领导和业务部门定期深入施工现场,进行安全检查,查思想、查管理、查螺栓,对安全上的薄弱环节绝不放过。
9、坚持文明施工,保证施工机械、设备完好和清洁,安全操作规程齐全,持证上岗,施工现场的安全管理、安全设备、安全防护用具要符合有关规定要求。
10、施工现场设置安全标志、围栏、专职安全员上岗监督,施工人员一律戴安全帽,其他人员不得进入施工现场。
11、坚持安全工作制度,安全施工日子要认真填写。
根据当天的工作特点,填写注意的安全事项,预防措施,并在每天作业前有现场负责人宣读,想施工人员讲解安全注意事项。
二、预防告状坠落及落物安全保证措施1、高处作业人员必须接受过三级安全教育,经过操作技能培训和安全学习、考试合格后方准上岗。
2、患有高血压、心脏病、癫痫病或经一事诊断患有不宜高处作业病症者,不得从事高处作业。
3、安全防护用品、用具应按《安规》标准定期试验,使用前应仔细检查其外观质量,不合格的严禁使用,在施工过程中应正确使用安全防护用品,主要有以下几点:a.进入施工现场的人员必须按色彩规定正确佩戴安全帽。
b.高处作业人员应做到衣着整齐,纽扣应扣好,穿软底鞋。
c.在坠落高度基准面2米及以上的高处进行作业必须使用好安全带(绳),安全带(绳)须挂在牢固的构件上,不得低挂高用。
高处作业过程中,应随时检查安全带(绳)是否栓牢,安全保险患有否扣好。
d.30米以上线路杆塔宜设置防止作业人员上下杆塔水平移动的防坠安全保护装置。
防坠落装置采用轨道式垂直,水平全程防护,采用的产品经省级以上鉴定,符合省公司标准规定要求。
4、严禁酒后作业,高处作业必须设安全监护人。
5、高处作业必须二人以上,应尽量避免上下层作业,作业点垂直下方不得有人。
6、上下铁塔应沿脚钉或爬梯攀登,速度不应过快。
在杆塔和构架横梁上严禁双手脱空行走,在间隔大的部位转移作业位置时,不得沿单根构件上爬或下滑,雨天应有防滑措施。
7、高处作业的工具和材料应放在工具袋内或绳索绑牢,严禁将工具和材料浮搁在杆塔或抱杆上。
上下传递物件应用绳索吊送,严禁用安全绳吊送物件,严禁高空抛掷。
8、高空连铁时,安装侧面大斜铁应用牢固的绳索拉,不得直接用手拉肩扛的做法安装。
9、用铝合金抱杆组塔时,施工前必须检查抱杆锚钉情况,如锚钉脱落数量超出标准必须补瞄后才能施工。
10、对特殊地形需用其他方式立塔时,事先应有施工方案并经相关部门的审核、批准。
三、防止触电安全保证措施1、塔腿平台搭好后,应立即连接接地引上线,接触必须良好,地脚螺栓螺帽应齐全并及时紧固。
2、平行或临近带电高压线路施工,事先必须由技术部门编制安全技术措施,绘制平面布置图,明确拉线控制点位置。
控制拉线尽量采用绝缘尼龙绳。
3、根据本工程的实际情况,5#塔位距离电力线比较近,对这些情况项目内部在立塔前,必要时办理停电作业手续,绝不存侥幸心理。
停电工作应有专人负责,严禁口头或约时停送电,并按规定做好验电、接地工作。
四、起重作业安全保证措施1、机动绞磨操作人员必须持证上岗,严禁无证人员操作。
机动绞磨使用前必须进行认真全面的检查,并作空载运转试验,机械的安全装置必须完好,在使用过程中,严禁超负荷或带病运行。
2、起重工机具,应按规定要求由专人负责进行检查和维护,工机具领退应有完整的台帐记录,不合格的起重工机具严禁山库使用。
3、起重机械设备严禁带病工作或超载使用,工器具严禁以小代大使用。
4、起重作业应由起重工担任指挥,指挥信号应按国标GB5082-85<<起重吊运指挥信号>>的规定,指挥信号不符合标准或不明确时,操纵人员应拒绝执行或进行询问。
吊机进行吊装作业时要加强安全监护,吊机支腿衬垫必须用吊机专用衬垫或木道木,严禁用钢道木。
5、吊机使用应定机定人,证件齐全,有吊装作业的安全技术措施,有随车的起重人员。
6、整体组立抱杆,关键受力部位(拉线、地锚、制动、绞磨指挥)等应由员工与外协技工负责操作,起重工程中,除必要的施工人员外,其他人员应离开杆高的1.2倍距离以外。
7、组立杆塔过程中,吊件垂直下方和受力钢丝绳内侧严禁有人。
8、各种锚桩应按技术规定布设。
规格和埋深视受力大小、土质等现场情况确定。
卧锚坑应将积水排干,回填土夯实。
立锚桩应有防止上浮或转动的措施。
卧锚桩使用完毕,挖山后必须及时回填土。
9、装卸车作业时必须交底清楚,组织合理,特别对超长的物件要有安全措施和方案,并设监护人。
五、防火安全保证措施1、贯彻“谁主管,谁负责”的消防责任制。
健全三级防火责任制。
落实消防目标管理。
着重加强对消防重点部位的管理工作。
2、按规定配置灭火器材,并指定专人保管,定期检查,确保消防器材完好有效。
仓库、伙房、宿舍、办公楼等建筑物处均设相应的消防设施(如消防水源及水管箱、灭火机、砂等),仓库应设置警告标志。
3、加强对仓库、办公室。
食堂的用火、用电管理,要经常性进行检查发现问题应及时整改,严格执行二级动火工作票制度,采取防范措施,确保动火安全。
4、在山区(含密林、柴草区等)施工应设醒目的“严禁烟火”等警告牌,林区严禁吸烟、动火,严格遵守当地护林防火规定,必要时应有防止火灾的安全技术措施。
5、加强消防安全知识教育,使职工具备“三懂三会”的防火知识。
三懂;(1)懂得排除操作中(或生活中)的不安全因素和火险隐患。
(2)懂得火灾的预防措施。
(3)懂得起初火灾的补救方法。
三会;(1)会报警;(2)会使用各种消防器材;(3)会扑救初起火灾。
六、交通安全保证措施1、加强驾驶员的行车安全教育,驾驶员应具有良好的职业道德,做到礼貌行车,勤检查、勤保养,发现故障及时排除。
2、加强车辆管理,严格遵守交通规则,汽车上必须配备灭火器。
工程车和其他车辆前排座位必须系好安全带,严禁无证驾驶。
3、驾驶员必须做到“九不开”和“六注意”安全行车准则。
九不开:1)不开“英雄车” 2)不开赌气车 3)不开情绪车4)不开带病车 5)不开违章车 6)不开违纪车7)不开疲劳车 8)不开酒后车 9)不强行超车六注意:1)注意绑扎牢固 2)注意途中车况检查3)注意保持车距 4)注意弯道和陡坡5)注意行人和车辆 6)注意情况谨慎驾驶4、租用汽车或吊车必须证件齐全,车辆车况良好,并签订安全协议,同时向驾驶员进行安全交流。
汽车载人必须遵守交通管理部门规定,不得人货混载,乘载人员必须佩戴安全帽。
七、抱杆使用安全保证措施1、抱杆最大起吊重量为250mg,塔材应单片吊装不得超过抱杆允许吊重,并主材和塔片就位后,即拧紧就位螺栓。
2、起吊塔件时,独立小抱杆腰绳必须绑扎牢固,抱杆受力均匀。
3、抱杆每次使用前,必须仔细检查抱杆是否弯曲变形、抱杆各种连接部位是否牢固。
滑轮磨损情况。
如有不合格情况严禁起吊。
4、塔身铁片吊装时,高度每吊不得超过9米。
5、钢丝绳与塔身的绑扎点必须衬垫软物或麻袋布,起立抱杆时,钢绳的绑扎点也必须衬垫麻袋布。
6、抱杆的拆除必须采用拎吊法,将抱杆自塔身内松至地面。
7、抱杆的使用必须符合以下条件:抱杆倾角:≦5°,起吊绳与抱杆夹角:≦20°,控制大绳与地面平面夹角:≦45°,抱杆悬浮高度不得超过抱杆全长的75%。
八、具体立塔施工安全保证措施1、塔片在提升过程中,塔上就位人员应加强自我保护能力,站立在就位处的反侧,塔上就位人员必须站在平口水平铁下方。
2、保持塔上、塔下(包括指挥、绞磨、拉线)作业人员的信号畅通,必要时使用对讲机。
3、落地拉线应设专人看管,拆除拉线应听从现场负责人的指令。
4、严禁用抱杆将绑好的构件翻身。
5、抱杆搬运轻抬轻放,严禁抛掷,起立抱杆时帮点应衬麻袋等软物。
6、加强现场的文明施工,材料工器具堆放整齐,警告牌设置齐全、显眼,围栏绳圈定施工主区域。
7、塔片吊装过程,要严密监视被吊物件,防止塔身勾住。
严禁将手伸入塔片空隙内,吊件就位顺序应先高后底,不得强行组装。
8、安装不上的塔材需处理时,不得浮在塔材上,以免造成误登、滑动事故,脚钉安装必须牢靠,起吊绳必须在安装紧固后,方可拆除。
9、塔片吊装时(尤其是大重量塔片),应保证拉线对夹角及锚桩设置符合技术安全要求。
10、塔片应组成较为稳定的结构,对根开较大,稳定性差的塔片应采取补强措施。
11、当部分桩号地形条件相对恶劣,不得冒险施工,应先通知项目部技术部门,制订相关施工方案,当塔片无法组装时,采用单根主材吊装。
九、注意事项1.遵守电工作业的一般规定和高处作业规程。
2.在六级以上大风、大雨、浓雾、雷电等情况下,严禁登塔作业。
3.登塔工作前必须检查塔基是否牢固。
对新立塔,在塔基未完全牢固以前严禁攀登。
对于明显倾斜,塔根腐蚀,以及冲刷、起土、上拔的电塔应先行加固,或支好架塔,打好帮桩和临时拉线后再上塔。
凡需要松动导线、地线、拉线的电塔应先检查塔根并打好临时拉线或支好架塔后再行上塔。
使用脚扣、登高板应符合安全规定。
4.塔上作业时,地面应有人监护。
