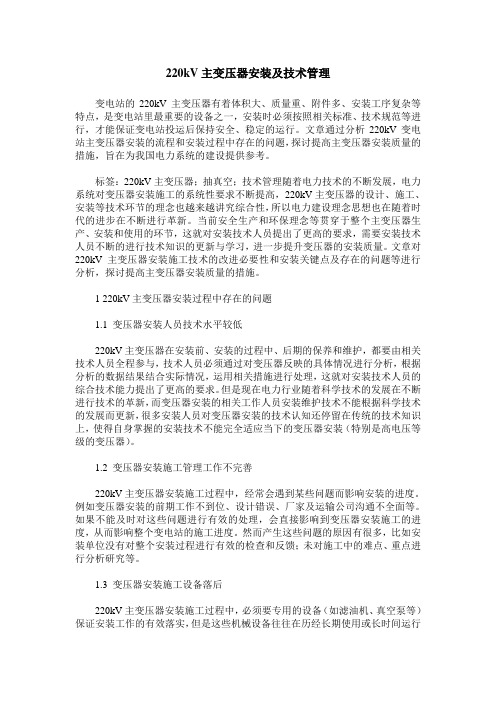

220kV主变压器安装及技术管理主变压器安装的质量直接决定了供电系统水平,完善主变压器的安装技术,提高主变压器的安装水平成为当前相关工作者关注重点之一,也是电力系统以及输送电系统发展关键之一。
对于220KV主变压器而言,往往体积比较大,因此,变压器本体及附件需分开运输至安装现场后进行拼装,和其他小型变压器安装相比不仅仅安装工艺复杂,而且在进行安装过程中还需要设置一系列的电气试验项目来保证其安装可靠性。
1.220kV主变压器安装流程及准备工作概述1.1施工准备在进行主变压器的安装之前,必须进行施工准备工作。
施工人员准备主要是在进行施工以及安装之前,根据施工以及安装要求为施工配备完整的施工人员结构,保证配备人员具有较高的素质以及技术水平;在施工安装之前查阅整理设计图纸、施工规范等技术资料,完成技术准备工作,确定施工安装的基本流程、步骤以及技术手段;施工设备准备主要是针对安装过程而言,为安装和施工确定专业器械以及专业材料,保证其能够满足施工安装的要求。
1.2变压器本体检查对变压器进行本体检查也是主变压器安装之前一项必不可少的工作,包括主变压器外观检查,检查变压器本体外表是否有变形、损伤及零件脱落或漏油等异常现象,同时应会同厂家、监理公司、建设单位代表检查变压器运输冲击记录仪,记录仪应在变压器就位后方可拆下,冲击加速度应在3g以下,由各方代表签字确认并存档。
由于220kV及以上变压器为充干燥空气(氮气)运输,所以还需检查本体内的干燥空气(氮气)压力是否为正压(0.01~0.03MPa),并做好记录。
除此之外,对于主变压器的密封状况还必须进行检查,包括压力表等均应作为检查重点,对于出现问题以及故障的部分必须及时采取相应措施进行及时处理。
对于施工技术而言,还必须按照相应标准以及大纲展开检查,另外确定规章制度,安装规章制度展开工作,有效规避隐患。
1.3附件检查与安装准备工作在进行主变压器安装过程中,还必须对各个附件展开检查与分析,对照装箱清单逐项清点,对在检查中发现的附件损坏及漏项,应做好开箱记录。
电力工业部变压器类设备管理规定一、总则1.1变压器类设备(包括电力变压器、电抗器、互感器、消弧线圈及阻波器等)是电力系统中的重要设备。
为了切实加强电力系统中的变压器类设备的管理,不断提高设备健康水平,保证设备安全经济运行,特制定本规定。
1.2本规定适用于电力系统内变压器类设备的管理。
1.3各网、省级电网经营公司(简称网公司、省公司,下同)及其电力生产企业(包括国家建设和多渠道集资建设的电厂)、供电企业、电力建设企业以及科研、设计、物资等单位都应遵守本规定。
接入电网的地方电力生产企业、自备电厂的变压器类设备的管理也应参照执行。
1.4电力系统各有关部门应密切配合、积极推行变压器类设备的全过程管理,做好招标、选型、监造、安装、运行、管理等主要环节的工作。
1.5各单位在执行本规定时,可结合本地区实际情况,有重点地制定具体实施细则。
二、管理职责2.1各网、省公司应在生产部或生技(供电)处设立变压器类设备专责人,归口管理发、供电的变压器类设备;并在电力试研院(所)设立变压器类专职人员,各供电企业、电力生产企业在生技处(科)设变压器类设备专责人。
2.2各级专责人员应具有一定的专业业务能力和工作经验,并应保持相对稳定。
2.3网、省公司专责人职责2.3.1具体负责本电网变压器类设备的管理工作;2.3.2组织安排变压器类设备的技术改造工作,掌握220KV及以上设备的大修内容及计划;2.3.3参加110KV及以上大型变压器的事故调查分析,了解和掌握110KV及以上变压器类设备的重大缺陷和处理情况,督促及时消除重大缺陷,防止频发事故的发生;2.3.4参加220KV及以上变压器类设备的设计审查、设备选型和安装验收等工作。
2.4网、省公司电力试验研究院(所)(简称电研院,下同)变压器类设备专职人员的职责2.4.1协助网、省公司专责人做好变压器类设备专业技术工作;2.4.2进行变压器类设备的技术监督,参加设备重大事故和缺陷分析,提出年度和专题技术分析报告;2.4.3负责安排变压器类设备的重大特殊试验和解决技术关键问题;2.4.4负责网、省公司变压器类设备技术情报的收集、交流及专业技术培训工作;2.4.5建立220KV及以上设备的运行及事故(含故障)统计分析用的微机管理数据库。
主变压器安装工程施工监理工作要点主变压器安装工程施工监理工作要点1.前期工作安装前,要查清楚主变压器的技术规格书,包括容量、额定电压、绕组接线方式等信息。
进行场地勘查,确保主变压器的安装位置满足要求,有足够的强度和平整度。
安排好施工人员,确保他们具备相应的技术知识和工作经验。
准备好所需的施工工具和设备,确保施工顺利进行。
编制安全管理方案和施工计划,明确工作任务和工作流程。
2.主要施工内容主变压器的运输和卸车:确保运输过程中主变压器的安全和完好,卸车时使用适当的设备和方法。
主变压器的吊装:选择合适的吊装设备和方法,保证主变压器的安全吊装到位。
主变压器的固定:根据设计要求,用合适的设备和方法将主变压器固定在预定位置,确保稳固和可靠。
主变压器的接线:根据技术规格书的要求,正确接线主变压器的高压和低压绕组,保证接线的牢固和接触良好。
主变压器的绝缘测试:在接线之后,进行绝缘测试,确保主变压器的绝缘性能符合要求。
主变压器的冷却系统安装:安装主变压器的冷却系统,确保冷却系统正常运行。
3.施工中的监理工作要点对施工过程进行全程监督,保证施工按照设计要求和合同约定进行。
检查施工现场的安全措施是否到位,确保施工人员的安全。
检查施工材料和设备的质量,确保符合技术规格书的要求。
检查施工工艺和工作流程,确保施工质量符合规范。
对主要施工节点进行重点监督,如吊装、固定、接线等。
及时处理施工中的问题和变更,确保施工进度和质量的控制。
定期汇报施工进度和质量情况,及时沟通解决施工中的问题。
4.施工验收施工完成后,进行设备的巡检和试运行,确保设备的正常运行。
进行绝缘测试和电气参数测试,确保主变压器的性能符合要求。
对施工质量进行验收,确保施工质量符合规范和合同要求。
编制施工报告,施工过程中的经验和教训,提出改进建议。
以上为主变压器安装工程施工监理工作的要点,通过严格的监督和检查,能够保证主变压器的安装质量和性能,确保电力系统的安全和稳定运行。
主变压器现场安装内容与方法主变压器的现场安装是一个非常重要的工程环节,需要严格按照规范和要求进行操作。
在主变压器现场安装过程中,一般包括以下内容和步骤:1. 场地准备:首先需要对安装主变压器的场地进行准备,包括清理和平整地面,并确保场地周围的环境清晰,以便于主变压器的安装和运输。
2. 主变压器的运输:主变压器一般使用专业的运输设备进行运输,操作人员需要按照规范操作,确保主变压器在运输过程中不受损。
3. 安装基础的施工:主变压器需要固定安装在混凝土基础上,因此需要进行基础的施工,确保基础的平整和牢固。
4. 主变压器的吊装:使用专业的吊装设备将主变压器吊装到基础上,并通过调整设备将其横平竖直地放置在基础上。
5. 接地连接:主变压器需要做好接地工作,确保设备运行安全稳定。
6. 必要的检查和试运行:在安装完成后,需要对主变压器进行必要的检查和试运行,确保设备运行正常。
以上就是主变压器现场安装的一般内容和步骤,通过严格按照要求进行操作,可以确保主变压器的安装质量和安全性。
主变压器作为电力系统中的重要设备,其现场安装工作需要严格按照规范和步骤进行,以确保设备的安全性和可靠性。
下面将继续介绍主变压器现场安装的相关内容和方法,从交流电力系统的角度着重探讨。
7. 绝缘检查:在安装主变压器之前,必须进行绝缘检查。
这项工作主要包括绝缘油和绝缘纸的检查,以确保绝缘材料的完好无损。
同时,还需要对绝缘子和绝缘层进行检视,确保其能满足电气设备安全运行的要求。
8. 冷却系统安装:主变压器冷却系统的安装也是非常重要的一步。
在冷却系统的安装中,需要确保循环泵、冷却塔、冷却管网等设备的连接正确,以保证主变压器能够有效进行冷却工作。
9. 油箱连接:对于油浸式主变压器,需要进行油箱连接工作。
这包括油箱的安装、油管连接以及油路系统的调试,以确保油的循环顺畅。
10. 绝缘油处理:在安装主变压器之前,绝缘油需要进行处理,包括油的过滤和干燥。
经过处理的绝缘油具有更好的绝缘性能,有利于主变压器的安全运行。
220kV主变压器安装及技术管理变电站的220kV主变压器有着体积大、质量重、附件多、安装工序复杂等特点,是变电站里最重要的设备之一,安装时必须按照相关标准、技术规范等进行,才能保证变电站投运后保持安全、稳定的运行。
文章通过分析220kV变电站主变压器安装的流程和安装过程中存在的问题,探讨提高主变压器安装质量的措施,旨在为我国电力系统的建设提供参考。
标签:220kV主变压器;抽真空;技术管理随着电力技术的不断发展,电力系统对变压器安装施工的系统性要求不断提高,220kV主变压器的设计、施工、安装等技术环节的理念也越来越讲究综合性,所以电力建设理念思想也在随着时代的进步在不断进行革新。
当前安全生产和环保理念等贯穿于整个主变压器生产、安装和使用的环节,这就对安装技术人员提出了更高的要求,需要安装技术人员不断的进行技术知识的更新与学习,进一步提升变压器的安装质量。
文章对220kV主变压器安装施工技术的改进必要性和安装关键点及存在的问题等进行分析,探讨提高主变压器安装质量的措施。
1 220kV主变压器安装过程中存在的问题1.1 变压器安装人员技术水平较低220kV主变压器在安装前、安装的过程中、后期的保养和维护,都要由相关技术人员全程参与,技术人员必须通过对变压器反映的具体情况进行分析,根据分析的数据结果结合实际情况,运用相关措施进行处理,这就对安装技术人员的综合技术能力提出了更高的要求。
但是现在电力行业随着科学技术的发展在不断进行技术的革新,而变压器安装的相关工作人员安装维护技术不能根据科学技术的发展而更新,很多安装人员对变压器安装的技术认知还停留在传统的技术知识上,使得自身掌握的安装技术不能完全适应当下的变压器安装(特别是高电压等级的变压器)。
1.2 变压器安装施工管理工作不完善220kV主变压器安装施工过程中,经常会遇到某些问题而影响安装的进度。
例如变压器安装的前期工作不到位、设计错误、厂家及运输公司沟通不全面等。

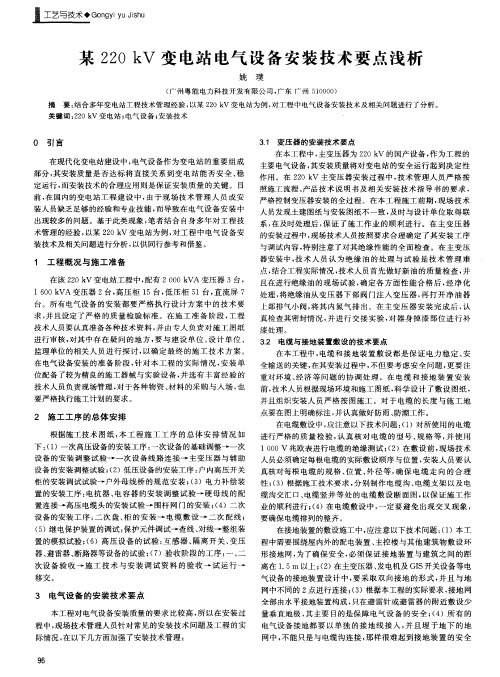

220kV变电站电气设备安装的技术要点摘要:随着我国电力事业的大力发展,220kV变电站已然成为中国供电工作体系中的重要环节,而在220kV变电站施工中的设备安装质量又是一个重点工作,而设备安装工程质量将直接影响变电所的稳定工作。
但是,为保证变电站建设与运营水平,应当注意变电所设备安装技术要求,以便促进全国供电事业的平稳发展。
关键词:220kV变电站;电气设备;安装技术要点引言近年来,电气工程作为我国现代科技发展的重要方向,得到了业内的高度重视,通过电气工程的发展也打破了人们传统的生产与生活方式,为人们带来了更高的生活品质,也为电气工程开拓了更广阔的发展前景。
当前我国电力事业高速发展,220kV变电站的电气设备安装对整个电力系统运行起到了关键性作用。
为此,人们在开展220kV变电站的建设中,必须重视电气设备安装,明确电气设备安装技术要点,同时加强电气设备安装管理工作,提高220kV变电站建设水平,保障电力系统稳定运行。
1、220kV变电站电气设备安装工序在220kV变电站的电气设备安装施工前,先要做好各项工作的准备,并且严格按照提前制定好的工序流程开展安装施工。
针对电气设备安装工序分析主要分为以下三点:1)主变压器安装。
主变压器是变电站电气系统的核心设备,其直接影响着变电站的稳定运行,为此,在实际安装过程中,首先要做好主变压器附件安装,其中包括冷却装置、套管以及升高座的安装,完成安装后还要进行抽真空、注油等操作,并在完成主变压器安装后还要对设备进行耐压试验、微水试验等,确保主变压器设备安装质量可靠;2)屏柜安装。
屏柜就位后,为使其柜面一致、排列整齐、间隙均匀,必须做好找齐找正找标高,要对各柜进行调整。
调整的方法一般可通过在其下面加垫铁来进行。
但在同一处所用的垫铁数量不宜超过3块。
调整时,首先应将各柜调整到大致的水平位置,然后再进行精调。
3)电容器、断路器安装。
在断路器、电容器等保护装置以及功率表等电器设备,首先对电气设备进行屏柜的安装,并合理规划和敷设电缆,然后开展各类电气设备的配线连接工作。
变压器安装施工技术方案一、项目概述施工前的准备,是了解变压器的型号、规格、参数,以及施工现场的具体环境。
变压器作为电力系统中不可或缺的设备,其安装质量直接关系到整个电力系统的稳定运行。
此次变压器安装工程,我们团队有着丰富的经验和精湛的技术,旨在确保工程的高效、安全、优质完成。
二、施工前准备1.技术准备:组织技术人员认真学习变压器安装施工图纸,了解施工要求,掌握施工方法。
同时,对施工人员进行技术培训,确保他们熟悉施工流程和操作要求。
2.物资准备:提前采购变压器及相关配件,如电缆、支架、绝缘子等。
同时,准备好施工所需的工具和设备,如吊车、千斤顶、扳手等。
3.施工现场准备:对施工现场进行清理,确保施工场地平整、干净。
同时,对施工现场进行安全防护,设立警示标志,防止无关人员进入。
三、变压器安装流程1.基础施工:根据变压器基础图纸,进行基础施工。
在施工过程中,要确保基础尺寸、标高、水平度等符合设计要求。
2.变压器搬运:使用吊车将变压器搬运至基础位置。
在搬运过程中,要确保变压器平稳、安全,避免碰撞和损坏。
3.变压器安装:将变压器放置在基础上,调整水平度,确保变压器与基础接触良好。
然后,安装变压器支架、电缆支架等附件。
4.电缆连接:根据设计要求,将变压器与电缆进行连接。
在连接过程中,要确保电缆绝缘良好,连接牢固。
5.接地施工:按照设计要求,进行接地施工。
接地电阻要符合规范要求,确保变压器安全运行。
6.检查调试:完成变压器安装后,对变压器进行检查和调试,确保变压器各项指标达到设计要求。
四、施工质量控制1.严格遵循施工规范和设计要求,确保施工质量。
2.加强施工现场管理,严格执行施工方案,确保施工进度和施工质量。
3.对施工人员进行技术培训,提高施工技能,确保施工质量。
4.加强施工过程中的检查和验收,发现问题及时整改,确保施工质量。
五、施工安全措施1.加强施工现场安全管理,制定完善的施工安全措施。
2.对施工现场进行安全防护,设立警示标志,防止无关人员进入。
220kV变电站电气安装施工技术发布时间:2022-07-13T05:35:35.298Z 来源:《工程建设标准化》2022年第3月5期作者:邓成凤[导读] 目前,220千伏变电站是我国输变电工程中极其关键的组成部分邓成凤青海盐湖元品化工有限责任公司,青海省,816099摘要:目前,220千伏变电站是我国输变电工程中极其关键的组成部分,而电气设备是变电站的重要组成部分,其安装质量的好坏关系到整个电力系统能否正常、稳定运行。
因此,需要重视变电站的电气设备的安装过程,这已成为当前的一大研究热点,施工人员需要熟练掌握安装技术要点,尽量避免施工过程中的一些误操作,提升电气设备的安装质量。
关键词:220kv变电站;电气安装;施工工艺在现代变电站建设过程中,电气设备为变电站主要构成部分,其安装方面的质量好坏,与变电站能够稳定和安全运行直接相关,然而安装技术应用的合理与否是安装质量得以保证的关键所在。
当前我国在变电站建设过程中,由于一些技术管理人员及安装人员在专业技能及经验方面相对缺乏,致使在电气设备安装当中出现诸多问题。
因此,需要注重电气设备的安装技术,避免变电站问题及事故的发生。
1变电站电气安装的工序及要点1.1变电站电气设备安装工序在变电站电气设备进行安装前,需要提前做好相关的准备工作,并严格按照施工工序对设备进行安装。
首先是一次高压设备的安装工序。
在一次高压设备经过基础调整之后,变电站电气设备安装人员需要对这些设备进行多次安装调整试验,熟悉整个电气设备的连线操作流程,并通过安装主变压器与相关的辅助设备来完成整个操作流程的调整试验阶段;其次是低压设备与电力补偿设备的安装工序。
安装低压电气设备时,要先在室内对高压开关柜进行安装调试试验,再在室外安装外接母线桥。
安装电力补偿设备时,要对并联电容器与电抗器之间的连接进行调整,再进行安装调试试验;最后是二次设备(功率表、保护继电器等)的安装工序。
要先对电气设备进行二次盘柜安装,再敷设电缆,然后再进行二次配线。
国家电网公司220kV变电站典型设计技术导则1技术原则概述1.1依据性的规程、规范《220~500kV变电所设计技术规程》(DL/T5218-2005)等国家和电力行业有关220kV变电站设计、通信设计和调度自动化设计的标准、规程、规范及国家有关安全、环保等强制性标准;国家电网公司《十八项电网重大反事故措施》、《输变电设备技术标准》、《预防输变电设备事故措施》、《电力系统无功补偿配置技术原则》等有关企业标准和规定。
1.2设计对象国家电网公司220kV变电站典型设计的设计对象暂定为国网公司系统内220kV常规户外和户内变电站,不包括地下等特殊变电站。
1.3运行管理方式国家电网公司220kV变电站典型设计原则上按无人值班远方监控设计。
1.4设计范围国家电网公司220kV变电站典型设计的设计范围是:变电站围墙以内,设计标高零米以上。
受外部条件影响的项目,如系统通信、保护通道、进站道路、站外给排水、地基处理等不列入设计范围,但概算按假定条件列入单项估算费用。
1.5设计xx按《变电所初步设计内容深度规定》(DLGJ25-94)有关内容深度要求开展工作。
1.6假定站址环境条件xx≤1000m;环境温度-20℃~+40℃(除A-5,A-8方案适用);-40℃~+40℃(A-5,A-8方案适用);最热月平均最高温度35℃;覆冰厚度10mm;设计风速30m/s(50年一遇10m高10min平均最大风速);污秽等级Ⅲ级;日照强度:0.1W/cm2;最大冻土层厚度:≤0.5m(除A-5,A-8方案适用);地震设防烈度:7洪涝水位:设计土壤电阻率:地基:腐蚀:1.8m(A-5,A-8方案适用);度,地震加速度为0.1g,地震特征周期为0.35s;站址标高高于百年一遇洪水位和历史最高内涝水位,不考虑防洪措施;不大于100Ω·m;xx力特征值取fak=150kPa,无地下水影响;地基土及地下水对钢材、混凝土无腐蚀作用。
220kv变压器三级施工计划表摘要:一、引言二、220kv变压器三级施工计划概述1.施工目标2.施工范围3.施工周期三、施工准备1.人员组织2.材料准备3.设备调试四、施工步骤1.土建施工1) 基础施工2) 结构施工3) 附属设施施工2.电气安装1) 设备验收2) 设备安装3) 电气连接3.调试与验收1) 单体调试2) 系统调试3) 验收流程五、施工安全管理1.安全措施2.安全教育3.安全检查与监督六、施工质量保障1.质量标准2.质量控制措施3.质量验收七、施工环境保护1.环保措施2.环保监测3.环保验收八、施工完成后的工作1.设备运维2.资料归档3.施工现场清理九、结语正文:一、引言随着我国电力事业的快速发展,220kv变压器三级施工项目在电力系统中的重要性日益凸显。
为确保项目顺利进行,提高施工效率,降低施工风险,制定科学合理的施工计划至关重要。
本文将对220kv变压器三级施工计划进行详细阐述,以指导实际施工。
二、220kv变压器三级施工计划概述1.施工目标本项目旨在完成220kv变压器的施工任务,确保设备安全稳定运行,满足电力系统需求。
2.施工范围施工范围包括土建工程、电气安装工程、调试与验收等。
3.施工周期施工周期为预计XX天。
三、施工准备1.人员组织根据施工任务要求,合理配置管理人员、技术人员、施工人员等。
2.材料准备提前采购施工所需的各类材料,如建筑材料、电气设备等。
3.设备调试对施工设备进行调试,确保设备状态良好,满足施工需求。
四、施工步骤1.土建施工(1)基础施工:根据设计图纸,完成变压器基础施工。
(2)结构施工:按照设计要求,完成变压器主体结构施工。
(3)附属设施施工:建设相关附属设施,如消防、给排水等。
2.电气安装(1)设备验收:对采购的电气设备进行验收,确保设备质量。
(2)设备安装:按照设计图纸和规范要求,完成设备的安装工作。
(3)电气连接:完成设备间的电气连接,确保连接可靠。
220KV电力变压器安装质量控制要点分析摘要:220 KV电力变压器是电力系统中重要的设备之一,其安装质量直接影响到电力系统的正常运行。
为了保证220 KV电力变压器安装的质量,文章重点分析了220 KV电力变压器安装过程中的质量控制要点,包括变压器的安装前准备、外观检查、基础施工、变压器组装、接线和调试等方面。
通过对这些要点的分析,希望能够为220 KV电力变压器安装提供一些参考。
关键词:220 KV电力;变压器安装;质量控制一、安装前的准备变压器是电力系统中的重要设备之一,在其安装应遵循设备安装行业“三分准备七分干”的理念。
220 KV电力变压器具有体积相对较大、质量相对较重的特点,因此其安装前的准备不可或缺。
安装前的准备主要是指“人、材、机、法、环”五个方面均已满足变压器安装条件。
①人:对于变压器安装这种专业性较强的项目,需安排具有相关资质及经验的作业人员来进行操作,所有现场施工人员均已参加技术交底,包括施工工艺及安全注意事项等,明确相关施工要求及标准。
②材:变压器安装前,应准备好原材料或消耗性所需的材料,比如电缆、导线、焊材等的材料的数量和质量均满足安装要求。
③机:所有参与变压器的安装施工的设备均由专业人员进行操作前的检查和调试工作,确保所有设备均能正常运转。
④法:安装变压器所需要的文件资料均已齐备,包括但不限于变压器出厂合格证、安装施工方案、安全技术交底、质量风险控制说明书等。
⑤环:变压器的安装场所已满足变压器安装条件,主要指现场测量放线已完成、起重机等均已满足施工条件、交叉作业风险已完全排除,施工技术力量已齐备且到位。
二、220KV电力变压器安装质量控制1.外观检查变压器的外观检查主要包括变压器及其附件的外观完好情况、变压器性能两个方面。
外观上,变压器及其附件不应存在外表损伤、漏油或腐蚀等问题,其数量应与装箱图纸或装箱清单完全一致。
性能方面,应检查变压器的充氮压力在0.01 ~0.03 MPa之间,变压器的随车冲击的记录范围应控制在3G范围内,相应部位的密封性能、散热性能和冷却性能的检查均满足要求。
第一章工程概况及特点1.1 工程概况1.1.1 工程简述本工程为董塘220kV变电站2#主变扩建工程,地处董塘市区的北面,昌厦一级公路的西侧,距市区中心红都广场约4公里。
所址东面紧邻昌厦公路,西面为110kV宁瑞线路,南、北面均为丘陵坡地。
所址场地一半为丘陵坡地,一半为开挖形成的平地,地势较平坦,场地内少量松树,部分旱地,还有约30座土坟。
所址与昌厦公路之间有一条架空通信线路。
所址靠近市区,紧邻国道,不占农田,进出线条件较好,有可靠的电源,场地标高满足防洪防涝的要求,所址位置满足董塘市规划要求。
所区工程建筑包括:2号高压室,220kV开关场构支架及设备基础,110kV开关场构支架及设备基础,主变构支架及设备基础,电抗器设备支架及基础,电容器设备支架及基础,供水系统,所区沟管道,电缆沟,消防系统。
安装工程包括:2#主变压器系统,220kV户外配电装置,110kV户外配电装置,10kV2#高压室配电装置,电容补偿装置,扩建工程电缆敷设及接地,部分接线方式更改及设备拆除,控制保护系统及扩建部分照明安装。
工程工期为127天,2002年10月25日开工,2003年3月1日竣工。
1.1.2工程规模本期工程扩建150 MVA主变压器一台;10KV出线四回;原10KVⅠ段母线的4组并联电容器分出两组移至Ⅱ级母线上;110 KV完善为上双母线带旁路接线,设专用母联和专用旁路断路器,10KV完善为单母线分段接线,另装设4组8000KV并联电抗器,拆除原110KV母线设备间隔处旁母跨条及旁母开关、支柱绝绝缘子。
1.1.3 工程承包范围工程规模中所列项目,主要包括2号高压室、附属建筑、土建构支架及设备基础、电气一次、二次设备安装、试验等系统工程。
(注:单体调试包括对电气一、二次设备按交接试验标准规定应完成的全部项目,也包括对一、二次设备上网前按有关规定应做的试验和检验)。
土建工程包工包料,安装工程包工包料(本工程所需的电气一、二次设备及全站电缆由建设单位提供)。
主变压器安装施工技术安全交底记录安全交底记录工程名称:主变安装工程工程地点:XXX变电站施工单位:XXX有限公司监理单位:XXX检测有限公司监督单位:XXX安全管理中心项目经理:XXX监理工程师:XXX安全员:XXX日期:XXXX年XX月XX日一、施工前准备1. 工作牌核查:安全员核对施工人员的工作牌,并缴存至工程部门。
2. 工程机械保养:确保施工所使用的机械设备完好,无安全隐患。
3. 安全防护用品准备:准备好各种安全防护用品,包括头盔、安全带、防护鞋、耳塞、手套等。
4. 现场安全疏散计划制定:根据工程地点和实际情况,制定现场安全疏散计划和急救措施。
二、施工现场安全管理1. 实行明火禁止制度:在施工现场实行明火禁止制度,严格控制吸烟,禁止使用明火作业。
2. 安全警戒线划定:在施工现场划定安全警戒线,标志清晰,防止无关人员闯入施工现场。
3. 燃气使用:燃气在施工中不得使用,电焊时不得与氧气混合使用,防止引火。
4. 高空作业安全防护:进行高空作业时必须佩戴安全带,并且钢丝绳应该经过严格检测,确保安全。
5. 施工现场的清洁和整齐:施工现场清洁整齐,杂物要及时清理,减少人为磨损,减轻安全隐患。
三、主变压器安装安全管理1. 提供足够的操作空间:在安装主变压器时,要确保操作空间足够,不受周边障碍物的影响。
2. 主变压器的运输:运输主变压器时,要确保固定牢固,防止倾覆,避免对人身和设备造成危险。
3. 电压绝缘措施:在安装主变压器时,要进行电压绝缘措施,确保安全可靠。
4. 切断电源:在安装主变压器前,必须切断电源,避免发生意外事故。
5. 必须距离绝缘体安装主变压器:主变压器必须距离绝缘体30cm以上,确保安全。
四、施工结束后的安全管理1. 施工场地的清理:施工结束后,要及时对施工区域进行清理,确保施工场地清洁、整齐、无安全隐患。
2. 工作牌收回:安全员收回施工人员的工作牌,保证工作牌清晰有效。
3. 交底记录保存:安全员将本次交底记录保存,备查。
变压器安装1、工艺流程设备开箱检查→吊装就位→变压器安装→试验调整→验收及送电运2、开箱检查开箱后,应重点检查下列内容,并填写“设备开箱检查记录”。
1、设备出厂合格证明及产品技术文件应齐全。
2、设备应有铭牌,型号规格应和设计相符,附件、备件核对装箱单应齐全。
3、变压器搬运、就位1、变压器搬运就位由起重工为主操作,电工配合。
变压器的吊装采用汽车吊吊装。
2、变压器在吊装时,索具必须检查合格。
3、变压器就位时,应注意其方向和施工图相符,变压器距墙尺寸按施工图规定,允许偏差±25mm。
4、变压器试验由我司检验部门对设备进行交接试验,试验标准符合国家规范、电力部门的规定及产品技术标准。
5、变压器试运行前全面检查变压器试运行前应进行全面的检查,确认其符合运行条件时,方可投入试运行。
其试运行的检查内容为:1、各种交接试验单据齐全,数据符合要求。
2、变压器应清理、擦拭干净,顶盖上无遗留杂物,本体及附件无缺损。
3、变压器一、二次引线相位正确,绝缘良好。
4、接地线良好。
6、变压器开始带电,并带一定负荷(即可能的最大负荷)运行试运行时应按下列规定进行检查:1、接于中性点接地系统的变压器,在进行冲击合闸时,其中性点必须接地。
2、变压器第一次投入时,可全电压冲击合闸,5次冲击合闸时,变压器宜由高压侧投入。
3、变压器应进行五次空载全电压冲击合闸,应无异常情况;第一次受电后持续时间不应少于10min;励磁电流不应引起保护装置的误动作。
4、变压器试运行要注意冲击电流、空载电流、一、二次电压、温度。
并做好详细记录。
5、变压器空载运行,无异常情况,方可投入负荷运行。
7、验收1、变压器开始带电运行后无异常情况,办理验收手续。
2、验收时,应移交下列资料和文件:1)变更设计证明;2)产品说明书、试验报告单、合格证及安装图纸等技术文件;3)安装检查及调整记录。
220KV输变电工程施工技术及要点分析220KV输变电工程是电力系统中的重要组成部分,它承担着输电和变电的重要任务。
在施工过程中,需要严格按照技术标准和要点进行操作,确保工程质量和安全。
本文将从220KV输变电工程的施工技术和要点进行分析,以期为相关从业人员提供参考。
一、220KV输变电工程概述220KV输变电工程是指输电线路和变电站的建设工程,主要包括铁塔、绝缘子、导线、变压器等设备的安装和调试等内容。
其主要任务是将发电厂产生的电能输送至各个用电单位,同时通过变电站将高压电能转变为适合用户使用的电能。
二、施工技术及要点分析1. 施工前的准备工作220KV输变电工程施工前需要进行充分的准备工作,包括设计图纸的审查确认、施工方案的制定、材料设备的准备、人员技术的培训等。
只有做好了这些准备工作,才能够保证后续施工的顺利进行。
2. 施工现场管理在施工现场,需要有专门的现场管理人员进行指挥和管理,确保施工过程中的安全和质量。
施工现场要做好安全防护工作,保证施工人员的人身安全。
要做好施工现场的环境保护工作,减少对周围环境的影响。
3. 铁塔的安装铁塔是输电线路的重要支撑结构,其安装质量直接影响着输电线路的安全和稳定运行。
在安装铁塔时,需要严格按照设计要求进行操作,确保每个铁塔的位置和高度都符合要求。
4. 导线的铺设导线是输电线路的核心部件,其铺设质量直接影响着输电线路的导电性能。
在导线铺设时,需要做好导线的拉拔工作,保证导线的张力和垂度符合设计要求。
5. 变压器的安装变压器是变电站的核心设备,其安装质量直接关系到变电站的运行和变电能的质量。
在安装变压器时,需要注意保证变压器的位置和基础符合要求,同时要做好变压器的接地和绝缘工作,确保变压器的安全运行。
6. 施工验收及调试在完成施工任务后,需要进行施工验收和设备调试工作,确保设备安装和运行都符合要求。
只有通过了施工验收和设备调试,工程才能够正式投入运行。
7. 施工难点及解决方案在220KV输变电工程的施工过程中,可能会遇到一些难点和问题,需要通过合理的方案进行解决。
220kV主变压器安装及技术管理
发表时间:2016-11-09T10:39:51.760Z 来源:《电力设备》2016年第16期作者:于静1 张毅2
[导读] 因此在今后的220kV主变压器安装及技术管理过程中,应该加强对其关键环节与重点要素的重视程度,并注重其具体实施措施的可行性。
(1.国华(栖霞)风力发电有限公司山东栖霞 265300;2.山东中翔实业有限公司山东烟台 264000)
摘要:近年来220kV主变压器的安装及技术管理得到了业内的广泛关注,研究其相关课题有着重要意义。
本文首先对相关内容做了概述,分析了220kV主变压器安装过程中存在的问题。
在探讨220kV变电站主变压器安装主要流程的基础上,结合相关实践经验,从提升变压器安装人员的技术水平以及提高施工管理等多个角度与方面,提出了提高主变压器安装质量的有效措施,望有助于相关工作的实践。
关键词:220kV;主变压器;安装;技术管理
1前言
作为220kV主变压器应用中的重要方面,其安装及技术管理的关键地位不言而喻。
该项课题的研究将会更好地提升对220kV主变压器安装及技术管理的分析与掌控力度,从而通过合理化的措施与途径,进一步优化该项工作的最终整体效果。
2概述
主变压器是发供电系统中电力输送的枢纽设备,是电力能否正常传输的关键设备之一。
变压器安装质量的好坏直接关系到电网的稳定和可靠供电问题。
主变压器无论在各类发电厂及变电站电气工程中都占有重要的核心位置。
是发供电系统中电力输送的枢纽设备,是电力能否正常传输的关键设备之一。
变压器安装质量的好坏直接关系到电网的稳定和可靠供电问题。
它对于保证电力能源可靠供应具有十分重要得作用。
近年来,我国的经济建设取得了举世注目的巨大进步。
与之相应,电力行业也得到了跨越式的飞速发展,变压器的容量越来越大,电力建设市场的竞争也越来越激烈,工期相对越来越短。
面对以上情况,总结工程施工技术,使电力系统新装设备良好运行并为将来变压器检修工作打下良好的基础。
加强研究变压器的安装技术,提升变压器的安装水平,都是十分必要的。
3变压器现场安装技术的关键点
3.1安装前的准备
3.1.1技术准备。
成立工作小组,所有参加施工的人员要详细阅读出厂技术资料、技术文件,了解变压器各部位的结构和原理,掌握安装要求,特别强调施工过程中的安全注意事项和技术要点,进行充分的危险源辨识和技术交底,必要时组织培训与考试,制定安装程序和施工方案,绘制安装进程方块图。
3.1.2安装前检查。
主体检查,检查变压器主体密封情况,测量变压器线圈的绝缘电阻、吸收比和介质损耗率等。
还有套管、油、冷却器密封等检查。
3.1.3设备与工器具等准备。
起重设备及吊具应有充分的裕度,且应保证吊挂牢靠。
试验仪器符合试验要求。
220kV变压器应采用真空注油,根据受潮情况,选择真空干燥设备,干燥时油温控制在85℃~90℃。
工具应专人管理,切勿遗留在油箱内。
3.2变压器就位
3.2.1采用斜面牵引或水平牵引的方法,斜面坡度5°~8°为宜,最大不能超过15°,以防止变压器倾翻。
注意变压器的高低压侧方向和位置符合现场安装位置,不能颠倒或中心错位。
3.2.2也可采用大型汽车吊吊装方式,吊点和吊具的选择要合理,作业时吊车运行平稳,避免发生碰撞,同时栓上缆绳以便空中调整变压器的方向。
3.2.3如果以上两种方法均不能使变压器就位,应采用以上两种方法的其中一种,然后再使用重型在轨液压推移机就位。
如果气体继电器联管或箱盖没有倾斜角度,应将油枕侧垫高,使箱盖倾斜1°~2°,以便箱体内的气体向气体继电器方向汇集,变压器主体就位后,在基础台上固定牢固,对装有小车的变压器应将滚轮掣动牢靠,并保证箱体接地良好。
主体就位后检查冲击记录仪的冲击记录。
3.3器身检查
3.3.1器身检查的要求。
器身检查应在封闭场所或临时密闭的地方进行,要有防尘、防雨、防雪和防污染的措施;环境温度大于-15℃;空气相对湿度≤65%时,器身暴露在空气中的时间少于16h;空气相对湿度≤75%时,器身暴露在空气中的时间少于12h;空气相对湿度
>75%时,不允许检查。
3.3.2器身检查。
首先检查绕组有无位移、变形,以及包绕的绝缘有无损伤,再检查绕组的轴向有无松动。
检查引线时,对于穿缆套管引线,应检查导杆焊接是否牢固,引线绝缘包扎有无松散、破损和断裂;对于导杆式套管连接的引线,应检查连接螺栓、螺母是否松动,引线与接线片、绕组上下连线等处的焊接是否良好,焊接头表面是否清洁。
此外,还应确保固定引线的木支架完好无损,所有铁质或木质紧固螺栓必须齐全而无松脱。
在对铁芯检查时,首先应将用于变压器运输中稳定铁芯的定位钉予以翻转,然后检查铁芯上、下轭及端面有无锈蚀、污垢,硅钢片有无凸出、翘角,接地片有无搭接短路铁芯片。
尤其重要的是应检查铁芯有无多点接地。
对于无励磁分接开关应检查各分接线是否整齐,有无松动,动、静触头有无损伤、松动,动触环接触压力是否达到200kPa~300kPa的要求,并应测量每个分接位置上变压器绕组的直流电阻,用0.05×10mm塞尺检查,以塞不进为宜,以便间接考核各分接头的焊接质量和开关的接触电阻。
3.3.3安装套管及附件。
包括套管式cT安装、高低压套管安装、散热器安装、油枕及连接管路安装等。
3.3.4注油。
容量8 000kVA、电压63kV以上变压器采用真空注油(从略)。
注油后静置,各电压等级变压器注油静置时间为:电压等级(kV)≤35,静置时间24h;电压等级(kV)63~110,静置时间36h;电压等级(kv)220,静置时间48h。
3.3.5干燥。
35kV级及以下、63IV级及以上的变压器,吸收比分别>1.3、1.5,介质损耗在20℃时分别<2%、1.5%,不需要干燥。
如果35kV级及以下、63kV级及以上的变压器,吸收比分别<1.3、1.5,介质损耗在20℃时分别>2%、1.5%,需要干燥。
变压器绝缘的现场干燥方法:热油循环法、感应加热法、热风干燥法、短路干燥法、零序电流法等。
4 220kV主变压器安装过程中存在的问题
4.1变压器安装人员技术水平较低
220kV主变压器在安装前、安装的过程中、后期的保养和维护,都要由相关技术人员全程参与,技术人员必须通过对变压器反映的具
体情况进行分析,根据分析的数据结果结合实际情况,采取相关措施进行处理,这就对安装技术人员的综合技术能力提出了更高的要求。
但是现在电力行业随着科学技术的发展在不断进行技术的革新,而变压器安装的相关工作人员安装维护技术不能根据科学技术的发展而更新,很多安装人员对变压器安装的技术认知还停留在传统的技术知识上,使得自身掌握的安装技术不能完全适应当下的变压器安装(特别是高电压等级的变压器)。
4.2变压器安装施工管理工作不完善
220kV主变压器安装施工过程中,经常会遇到某些问题而影响安装的进度。
例如变压器安装的前期工作不到位、设计错误、厂家及运输公司沟通不全面等。
如果不能及时对这些问题进行有效的处理,会直接影响到变压器安装施工的进度,从而影响整个变电站的施工进度。
然而产生这些问题的原因有很多,比如安装单位没有对整个安装过程进行有效的检查和反馈;未对施工中的难点、重点进行分析研究等。
4.3变压器安装施工设备落后
220kV主变压器安装施工过程中,必须要专用的设备(如滤油机、真空泵等)保证安装工作的有效落实,但是这些机械设备往往在历经长期使用或长时间运行后,可能会出现各种故障问题,影响变压器安装施工,使得安装不能顺利进行且无法满足规范的要求。
比如某些安装施工单位为了节省施工的成本,对已经出现故障的设备不进行及时的维修和更新,而是继续投入使用,直接影响到变压器安装施工的质量,甚至影响整个工程的质量。
5结束语
综上所述,加强对220kV主变压器安装及技术管理的研究分析,对于其良好实践效果的取得有着十分重要的意义,因此在今后的220kV 主变压器安装及技术管理过程中,应该加强对其关键环节与重点要素的重视程度,并注重其具体实施措施的可行性。
