钢筋混凝土水池施工技术要求1、模板支设1)水池模板采用组合钢模板,支设分池底、池壁两部分进行,为池壁支模及处理施工缝方便,同时防止施工缝设在底板土压力弯矩最大处,易引起渗漏,底板与池壁施工缝设在离底板上表面350—450mm处,施工缝形式如下图所示:2)池底模板应一次支好,包括与池壁连接施工缝以下部分,悬空部位模板采用铁脚支承,铁脚中部焊止水板。
3)池壁、池顶模板在底板混凝土浇筑后一次支设成型。
池壁模板支设采用有支撑模板体系,在池内底板上搭设钢管脚手架,内外模板用组合式钢模板做成弧形,先支内模,用铁脚支在垫层上支承,用钢筋环或扁铁撑固,用短木撑支顶在钢脚手架上固定,然后绑扎钢筋,支外模,并设临时撑木固定在模板上,以保持壁厚一致和模板稳定,临时撑木在浇筑混凝土至该处时再取掉。
为便于混凝土浇筑、振捣,外模在底部1.2m高处开0.6mx0.9m门子板,间距1.5m。
池壁模板采用满堂架加斜撑进行支撑,为了保证施工质量,在墙模间每隔1.2米加设一个对拉螺栓,对拉螺栓呈梅花型布置,对拉螺栓处采用50x50木方,在木方打孔穿对拉螺栓。
对拉螺栓图对拉螺栓两端50mm长丝扣,中间焊止水板为了保证模板的稳定性,外模板上加设Φ25钢筋箍,每1米设一道。
模板的支撑架要与操作架脱开,以免影响模板的稳固。

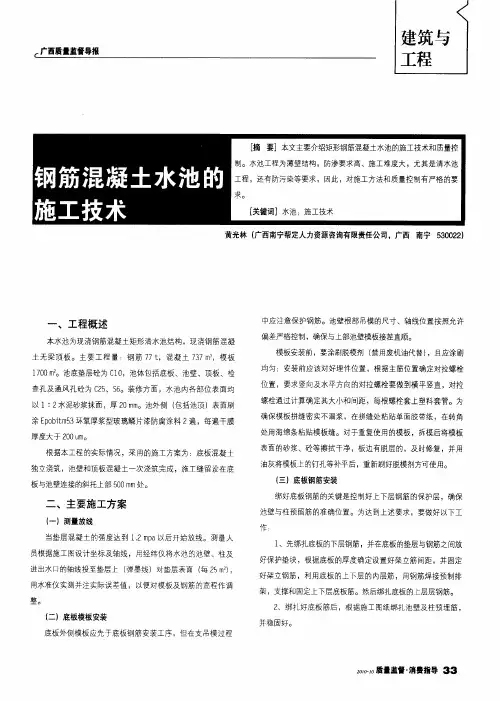

2、钢筋绑扎1)水池底板钢筋绑扎应按照设计及规范要求绑扎成整体,分别用保护层砂浆块垫起,上层钢筋采用钢筋马凳支托,马凳呈梅花型布置。
在绑扎底板钢筋的同时,放好支撑内模用的垫脚每500mm放一个,并焊止水板。
2)池壁钢筋由两排主筋和水平筋组成,用连系筋连接保持距离,立筋接头采用焊接接头,接头应错开,水平钢筋可采用搭接接头,接头应分散,搭接长度应符合规范及设计要求。
3、混凝土浇筑1)本工程混凝土采用商品砼,混凝土浇筑时,将混凝土倒在拌合板上后,再用铁锹铲入模板内,当混凝土自由倾落高度超过2米时,应用串筒下料,以免混凝土发生离析现象;混凝土浇筑时应一次连续浇筑完,并确保在下层混凝土初凝前将上层混凝土浇筑完毕。
现浇(预应力)混凝土水池施工技术一、施工方案与流程(一)整体式现浇钢筋混凝土池体结构施工流程:测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。
(二)单元组合式现浇钢筋混凝土水池工艺流程:土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
二、施工技术要点(一)模板、支架施工(1)模板及其支架应满足浇筑混凝土时的承载能力、刚度和稳定性要求,且应安装牢固。
(2)钢模板安装前应抛光、除锈并涂刷隔离剂。
各部位的模板安装位置正确、拼缝紧密不漏浆;对拉螺栓、垫块等安装稳固;模板上的预埋件、预留孔洞、穿墙套管的安装必须牢固,位置准确。
穿墙套管的直径应至少比管道直径大50mm。
待管道穿过套管后,套管与管道空隙应进行防水处理。
在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口。
在浇筑混凝土前,应将模板内部清扫干净,经检验合格后,再将窗口封闭。
(3)采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可以拔出的螺栓。
跨度≥4m现浇钢筋混凝土梁、板:模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
(6)池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板立柱。
顶板支架的斜杆或横向连杆不得与池壁模板的杆件相连接。
池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口的施工方法。
分层安装模板,每层层高不宜超过1.5m;分层留置的窗口的层高不宜超过3m,水平净距不宜超过1.5m。
(二)止水带安装(2)塑料或橡胶止水带接头应采用热接,不得采用叠接;接缝应平整牢固不得有裂口、脱胶现象;“T”形接头、十字接头和“Y”形接头,应在工厂加工成型。
(4)金属止水带接头应按其厚度分别采用折叠咬接或搭接;搭接长度不得小于20mm,咬接或搭接必须采用双面焊接。
蓄水池施工方案1.编制依据1.1《施工质量检验及评定标准》土建工程篇1.2《建设施工及验收技术规范》1.3《建设安全工作规程》 DL5009.1-20021.4《建设安全健康与环境管理工作规定》1.5《混凝土结构工程施工质量验收规范》 GB50204-20021.6《矩形钢筋混凝土蓄水池》 05S8042.工程概况本工程为钢筋混凝土蓄水池。
3.施工应具备的条件3.1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。
3.2对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。
3.3钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。
3.4施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。
4.施工主要机具及材料4.机具需用量序号名称单位台数量备注1 2 3 4 5 钢筋调直机钢筋弯钩机钢筋切断机振捣器12141台台台电焊机台5.施工方法及步骤5.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填5.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土5.3土方开挖:5.3.1现场放坡系数为 1:0.75。
5.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
5.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
5.3.4开挖基坑挖至设计标高人工考古式淸槽。
钢筋混凝土蓄水池施工方案1。
编制依据1。
1《施工质量检验及评定标准》土建工程篇1.2《建设施工及验收技术规范》1.3《建设安全工作规程》 DL5009。
1-20021.4《建设安全健康与环境管理工作规定》1。
5《混凝土结构工程施工质量验收规范》GB50204—20021。
6《矩形钢筋混凝土蓄水池》05S8042.工程概况本工程为钢筋混凝土蓄水池.3.施工应具备的条件3。
1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。
3.2对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。
3.3钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。
3.4施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。
4.施工主要机具及材料4。
机具需用量5.施工方法及步骤5。
1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填5.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土5。
3土方开挖:5.3。
1现场放坡系数为1:0。
75。
5。
3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
5.3。
3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
5.3.4开挖基坑挖至设计标高人工考古式淸槽。
5。
3。
5在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
钢筋混凝土水池施工技术要求1、模板支设1)水池模板采用组合钢模板,支设分池底、池壁两部分进行,为池壁支模及处理施工缝方便,同时防止施工缝设在底板土压力弯矩最大处,易引起渗漏,底板与池壁施工缝设在离底板上表面350—450mm处,施工缝形式如下图所示:2)池底模板应一次支好,包括与池壁连接施工缝以下部分,悬空部位模板采用铁脚支承,铁脚中部焊止水板。
3)池壁、池顶模板在底板混凝土浇筑后一次支设成型。
池壁模板支设采用有支撑模板体系,在池内底板上搭设钢管脚手架,内外模板用组合式钢模板做成弧形,先支内模,用铁脚支在垫层上支承,用钢筋环或扁铁撑固,用短木撑支顶在钢脚手架上固定,然后绑扎钢筋,支外模,并设临时撑木固定在模板上,以保持壁厚一致和模板稳定,临时撑木在浇筑混凝土至该处时再取掉。
为便于混凝土浇筑、振捣,外模在底部1.2m高处开0。
6mx0.9m门子板,间距1.5m。
池壁模板采用满堂架加斜撑进行支撑,为了保证施工质量,在墙模间每隔1.2米加设一个对拉螺栓,对拉螺栓呈梅花型布置,对拉螺栓处采用50x50木方,在木方打孔穿对拉螺栓。
对拉螺栓图对拉螺栓两端50mm长丝扣,中间焊止水板为了保证模板的稳定性,外模板上加设Φ25钢筋箍,每1米设一道.模板的支撑架要与操作架脱开,以免影响模板的稳固。
2、钢筋绑扎1)水池底板钢筋绑扎应按照设计及规范要求绑扎成整体,分别用保护层砂浆块垫起,上层钢筋采用钢筋马凳支托,马凳呈梅花型布置。
在绑扎底板钢筋的同时,放好支撑内模用的垫脚每500mm放一个,并焊止水板。
2)池壁钢筋由两排主筋和水平筋组成,用连系筋连接保持距离,立筋接头采用焊接接头,接头应错开,水平钢筋可采用搭接接头,接头应分散,搭接长度应符合规范及设计要求。
3、混凝土浇筑1)本工程混凝土采用商品砼,混凝土浇筑时,将混凝土倒在拌合板上后,再用铁锹铲入模板内,当混凝土自由倾落高度超过2米时,应用串筒下料,以免混凝土发生离析现象;混凝土浇筑时应一次连续浇筑完,并确保在下层混凝土初凝前将上层混凝土浇筑完毕。
钢筋混凝土水池施工方案模板钢筋混凝土水池施工方案模板一、项目背景随着城市化进程的加速和环境保护意识的提高,越来越多的工业和民用废水需要有效的处理和存储。
为了满足这一需求,我们计划建设一座钢筋混凝土水池,用于废水处理和存储。
该水池的建设将有助于提高区域环境质量,保护水资源,同时为工业和民用的可持续发展提供保障。
二、技术措施1、基础工程:水池基础采用灰土基础,厚度为500mm,分两层压实,每层压实系数达到0.95以上。
2、钢筋工程:水池主体采用HRB400级钢筋,钢筋直径大于等于12mm,间距不大于200mm。
钢筋连接采用绑扎或者焊接方式,确保钢筋连接的牢固性和整体性。
3、模板工程:模板采用18mm厚度的胶合板,木方支撑体系间距不大于1.2米,模板要求平整、光滑、无翘曲现象。
4、混凝土工程:水池主体采用C30混凝土,抗渗等级为S6。
混凝土浇筑采用分层浇筑法,每层厚度不超过500mm,振捣密实,无蜂窝、麻面现象。
三、安全措施1、高空作业:水池施工涉及高空作业,作业人员需佩戴安全带,并设置防坠装置。
2、防火措施:施工现场设置消防器材,严禁吸烟和明火。
电气线路需符合防火要求,采用阻燃导线。
3、安全用电:施工现场供电设备应安装漏电保护装置,电线应架空或者埋地,严禁私拉乱接。
四、质量控制1、原材料控制:选用质量合格的原材料,水泥、砂石、钢筋等材料需提供合格证明。
2、施工过程控制:施工过程需严格按照设计图纸和施工规范进行,每道工序完成后需经过质量检查合格后方可进行下一道工序。
3、成品保护:水池施工完成后,需进行成品保护,防止人为损坏或者自然损坏。
五、施工进度安排水池施工进度计划为:1、基础工程:预计2周完成。
2、钢筋工程:预计3周完成。
3、模板工程:预计2周完成。
4、混凝土工程:预计3周完成。
5、后期处理:预计2周完成。
六、人员组织水池施工需要配置以下人员:1、项目经理:负责整个项目的组织和协调工作。
2、技术人员:负责施工技术的指导和现场监督工作。
钢筋混凝土水池的施工技术在各类建筑和工业设施中,钢筋混凝土水池是常见且重要的结构,用于储存水、液体化学品或进行污水处理等。
其施工质量直接关系到水池的使用寿命、安全性和功能性。
下面我们就来详细了解一下钢筋混凝土水池的施工技术。
一、施工前的准备工作1、设计图纸的研究施工前,必须对设计图纸进行仔细研究,了解水池的尺寸、形状、深度、壁厚、配筋等详细信息。
同时,要检查图纸中是否存在矛盾或不清楚的地方,及时与设计单位沟通解决。
2、场地准备清理施工场地,确保场地平整、坚实,具备良好的排水条件。
对于软弱地基,需要进行加固处理,以防止水池不均匀沉降。
3、材料准备钢筋应符合设计要求的规格、型号和强度等级,并具备质量合格证明。
水泥宜选用普通硅酸盐水泥,其强度等级应根据工程要求确定。
砂、石等骨料要洁净、级配良好。
此外,还需要准备好模板、止水带、预埋件等材料。
4、施工设备的准备根据施工需要,配备塔吊、混凝土搅拌机、振捣器、电焊机等设备,并确保设备性能良好,能够正常运行。
二、钢筋工程1、钢筋加工钢筋在加工前,应进行调直、除锈等处理。
按照设计图纸的要求,将钢筋加工成各种形状和尺寸,如弯曲、切断等。
加工好的钢筋应分类堆放,并做好标识。
2、钢筋绑扎在绑扎钢筋时,要保证钢筋的位置、间距、数量等符合设计要求。
对于主筋和箍筋的交接处,应采用扎丝绑扎牢固。
为了保证钢筋的保护层厚度,应在钢筋与模板之间设置垫块。
3、预埋件的安装如果水池中需要安装预埋件,如管道支架、爬梯等,应在钢筋绑扎的同时进行安装,并确保预埋件的位置准确、牢固。
三、模板工程1、模板的选择根据水池的形状、尺寸和施工条件,选择合适的模板类型,如钢模板、木模板或组合模板。
模板的表面应平整、光滑,以保证混凝土的成型质量。
2、模板的安装安装模板时,要保证模板的垂直度、平整度和密封性。
模板之间的接缝应严密,防止混凝土漏浆。
对于大型水池,通常需要采用分层支模的方法,每层模板的高度不宜超过 2 米。
一、工程概况本工程为某地给排水工程,水池底板采用钢筋混凝土结构。
底板尺寸为长×宽×高=12m×8m×1.5m,底板厚度为0.25m。
底板钢筋采用HRB400级钢筋,混凝土强度等级为C30。
二、施工准备1. 技术准备(1)熟悉施工图纸,明确设计要求及施工技术规范。
(2)编制钢筋工程施工方案,明确施工流程、技术措施和质量要求。
(3)组织施工人员学习施工方案,确保施工人员掌握施工工艺和质量要求。
2. 材料准备(1)钢筋:采购HRB400级钢筋,规格为Φ12mm、Φ16mm。
(2)混凝土:采用C30混凝土,配合比根据现场实际情况进行调整。
(3)模板:选用钢模板,保证模板的刚度和稳定性。
(4)其他材料:水泥、砂、石子、外加剂等。
3. 施工设备准备(1)钢筋加工设备:钢筋切断机、钢筋弯曲机、钢筋调直机等。
(2)混凝土搅拌设备:混凝土搅拌车、混凝土输送泵等。
(3)测量设备:水准仪、经纬仪、全站仪等。
三、施工工艺及流程1. 钢筋加工(1)钢筋下料:根据设计图纸和施工方案,计算钢筋下料长度,并进行编号。
(2)钢筋调直:使用钢筋调直机将钢筋调直。
(3)钢筋弯曲:使用钢筋弯曲机将钢筋按照设计要求进行弯曲。
(4)钢筋连接:采用绑扎法将钢筋连接。
2. 钢筋绑扎(1)钢筋绑扎顺序:先绑扎主筋,再绑扎箍筋。
(2)钢筋绑扎要求:绑扎牢固,无松动现象。
3. 模板安装(1)模板安装顺序:先安装底板模板,再安装侧墙模板。
(2)模板安装要求:模板接缝严密,无漏浆现象。
4. 混凝土浇筑(1)混凝土浇筑顺序:先浇筑底板混凝土,再浇筑侧墙混凝土。
(2)混凝土浇筑要求:分层浇筑,每层厚度控制在30cm以内。
四、质量控制措施1. 钢筋质量:严格控制钢筋的直径、间距和锚固长度,确保钢筋质量。
2. 混凝土质量:严格按照混凝土配合比进行搅拌,确保混凝土强度。
3. 模板质量:模板安装牢固,接缝严密,无漏浆现象。
4. 施工过程:加强施工过程中的质量监控,发现问题及时处理。
施工组织设计(一)主要施工办法一)钢筋混凝土水池施工方案一、水池施工工艺流程测量放样→基坑开挖→垫层、底板施工→池壁板、隔墙施工→顶板施工→满水试验→防腐、粉刷→附件安装→回填→附属工程二、施工准备1、技术准备(1)做好调查工作:气象、地形和水文地质情况的调查,地上、地下情况的调查,各种物质资源和技术条件的调查。
(2)熟悉、会审施工设计图纸,力求将图纸中的问题解决在施工前。
根据施工图复核各点所提供坐标的闭合,且对路线及细部尺寸标高逐一进行复核,确保施工顺利进行。
(3)各类施工工艺的设计、安排、试验、审核。
(4)编制和审定详细的施工方案,为全面施工提供准确依据。
(5)编制机具、材料、构件、设备和外委托计划,保证工期进度的需要。
2、物资准备(1)材料的准备1)正确分析施工期间建筑材料市场的情况.2)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆场面积、组织运输的依据。
3)根据材料需求量计划,做好材料的申请、订货和采购工作,使计划得以落实。
4)组织材料按计划进场,并做好验收保管工作。
(2)施工机具准备1)根据施工组织设计中确定的施工方法、施工机具配备要求、数量及施工进度安排,编制施工机具需求量计划.2)对大型施工机械(如挖掘机等),提出需求量和时间要求,准时运抵现场,并做好现场准备工作。
(3) 运输准备1)编制运输需求量计划,并组织落实运输工具。
2)合理安排运输时间、路线,进工地时的协调,以免由于材料运输车的原因而引起社会车辆的堵塞。
3、劳动组织准备(1)根据施工组织设计中确定的劳动力计划,确定各工种劳动力的数量及进场时间.(2)选择具有丰富施工经验的作业队伍.(3)对进场施工人员的作业班组进行培训和教育,并落实到每个作业人员。
(4)对特殊种作业人员要求持证上岗.4、施工现场准备(1)了解工程所在地情况,建立牢固的群众基础,避免施工扰民。
一、工程概况本工程为某地区新建蓄水池,主要用于储存生活用水。
蓄水池采用圆形钢筋混凝土结构,容积为1000立方米,直径为10米,池深为6米。
施工场地平整,交通便利。
二、施工准备1. 技术准备(1)熟悉图纸,了解蓄水池的结构、尺寸、材料要求等。
(2)组织施工人员学习施工规范、质量标准和操作规程。
(3)编制施工方案,明确施工工艺、施工顺序、质量要求等。
2. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级为32.5MPa。
(2)砂:选用中粗砂,细度模数为2.6-3.0。
(3)石子:选用碎石,粒径为5-25mm。
(4)钢筋:选用HRB400钢筋,直径为8-25mm。
(5)外加剂:选用复合型高效减水剂。
3. 机械设备准备(1)混凝土搅拌机:选用JS500型混凝土搅拌机。
(2)运输车辆:选用8吨自卸车。
(3)振捣器:选用插入式振捣器。
(4)其他设备:水准仪、钢卷尺、线锤等。
三、施工工艺1. 施工顺序(1)测量放样:根据设计图纸,进行测量放样,确定蓄水池的位置、尺寸和轴线。
(2)基坑开挖:采用人工开挖,开挖深度满足设计要求。
(3)基础处理:对基坑底部进行平整、夯实,铺设垫层。
(4)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。
(5)模板安装:选用钢模板,按照设计尺寸进行安装,确保模板牢固、接缝严密。
(6)混凝土浇筑:采用分层浇筑、连续浇筑的方法,每层厚度控制在30cm以内。
(7)振捣:采用插入式振捣器进行振捣,确保混凝土密实。
(8)养护:混凝土浇筑完成后,进行养护,养护时间不少于28天。
(9)拆模:养护期满后,进行拆模,拆除模板时注意保护混凝土表面。
(10)回填:蓄水池施工完成后,进行回填,回填材料选用压实度高的土方。
四、质量控制1. 材料质量:严格按照设计要求,选用合格的材料,确保工程质量。
2. 施工质量:严格执行施工规范和质量标准,确保施工质量。
3. 隐蔽工程:对隐蔽工程进行验收,确保隐蔽工程质量。
水池砼工程技术交底一、工程概述水池砼工程是指在建造工程中用于储存和供应水源的设施。
本工程旨在确保水池的结构稳固、密封性良好,并满足相关安全标准和要求。
二、工程要求1. 设计要求:根据设计图纸和相关规范要求,进行施工。
2. 施工材料:水泥、砂、石子、钢筋等。
3. 施工工艺:混凝土浇筑、养护等。
4. 施工环境:保持施工现场的整洁和安全。
三、施工步骤及技术要点1. 地基处理a. 清理施工现场,确保地基平整。
b. 按设计要求进行地基处理,如填土、压实等。
2. 模板安装a. 根据设计图纸,制作水池的模板。
b. 安装模板,确保模板的稳固和密封性。
3. 钢筋绑扎a. 根据设计要求和图纸,进行钢筋的加固和绑扎。
b. 确保钢筋的位置准确,并与模板连接坚固。
4. 混凝土浇筑a. 准备好混凝土材料,按照设计比例进行配制。
b. 进行混凝土的浇筑,确保混凝土均匀分布并充实模板内部。
c. 采用振捣机械对混凝土进行振捣,以排除空隙和提高密实度。
5. 养护a. 在混凝土浇筑完成后,进行养护工作。
b. 使用喷水或者覆盖湿布等方式,保持混凝土表面的湿润。
c. 控制养护环境温度和湿度,确保混凝土的强度和密封性。
四、质量控制要求1. 施工过程中,严格按照设计要求和相关规范进行操作。
2. 混凝土配比应符合设计要求,确保混凝土的强度和耐久性。
3. 钢筋的加固和绑扎应符合规范要求,确保结构的稳固性。
4. 混凝土浇筑后,应及时进行养护,保证混凝土的质量。
五、安全措施1. 施工现场应设置警示标识,确保工人和周围人员的安全。
2. 施工人员应佩戴安全帽、安全鞋等个人防护装备。
3. 使用机械设备时,操作人员必须熟悉设备操作规程,并保持设备的良好状态。
4. 施工过程中,应注意防止坍塌、滑倒和物体坠落等意外事故的发生。
六、验收标准1. 水池砼工程验收应符合相关规范和设计要求。
2. 混凝土的强度、密封性和外观应满足设计要求。
3. 水池的结构稳固,无渗漏现象。
现浇混凝土水池施工技术及防水措施一、施工技术1. 现场准备在施工现场进行准备工作时,首先要对施工区域进行清理,确保施工区域平整,无明显的凹凸不平。
需要对施工区域进行勘测,确定水池的规划和设计,以便在后续施工中对水池的形状和尺寸进行控制和调整。
2. 模板安装在进行现浇混凝土水池的施工时,需要根据水池的设计要求安装模板。
模板的安装需要保证其稳固性和密封性,以免混凝土浇筑时发生漏水和变形的情况。
在模板安装完毕后,需进行检查和调整,确保模板的尺寸和位置符合设计要求。
3. 钢筋加工和焊接在模板安装完毕后,需要进行钢筋的加工和焊接工作。
根据水池的设计要求,将钢筋进行切割和加工,并对钢筋进行焊接,以确保其连接牢固和符合设计要求。
需要对钢筋进行防锈处理,以提高混凝土水池的耐久性和安全性。
4. 混凝土浇筑在进行混凝土浇筑时,需要根据设计要求进行混凝土的拌和和运输。
混凝土的拌和需要保证配合比的准确性和搅拌均匀性,以避免混凝土中存在空隙和孔隙的情况。
在混凝土浇筑完毕后,需要对混凝土进行振实和养护,以保证水池内部的混凝土结构稳固和耐用。
5. 模板拆除在混凝土养护完毕后,需要对模板进行拆除。
在进行模板拆除时,需要避免对混凝土结构和内部设施造成损坏,同时需要对模板进行清理和处理,确保其可以进行二次使用或回收利用。
二、防水措施1. 防水材料的选择在进行现浇混凝土水池的防水处理时,需要选择合适的防水材料。
常见的防水材料有聚氯乙烯(PVC)、聚乙烯(PE)、聚丙烯(PP)等材料,这些材料具有良好的防水性能和耐用性,可以满足水池的防水要求。
2. 防水层的施工在选择防水材料后,需要对水池进行防水层的施工。
在进行防水层施工时,需要采用专业的防水施工工艺和技术,确保防水层的质量和均匀性。
需要对防水层进行检查和修补,以确保水池的防水效果和使用寿命。
3. 接缝和密封处理在进行防水层施工过程中,需要对防水层的接缝和密封进行处理。
密封材料需要选用耐酸碱、耐候性好的防水材料,确保水池的接缝和密封处不会发生渗水和漏水的情况。
混凝土工程技术交底(水池)混凝土工程技术交底(水池)引言概述:混凝土工程技术交底在水池工程中起着至关重要的作用。
水池工程是一项涉及水利、建筑、材料等多个领域的工程,混凝土作为水池工程中最常用的建筑材料之一,其施工技术交底显得尤为重要。
本文将从混凝土浇筑、防渗处理、抗渗性能、固化养护和验收等五个方面对混凝土工程技术交底进行详细阐述。
一、混凝土浇筑1.1 确定浇筑工艺:根据水池的设计要求和结构特点,确定混凝土浇筑的工艺,包括浇筑顺序、浇筑方法等。
1.2 保证混凝土质量:严格按照设计要求配合混凝土原材料,控制水灰比和配合比,确保混凝土质量达标。
1.3 控制浇筑温度:在夏季高温或冬季低温时,采取相应的措施控制混凝土的浇筑温度,避免出现裂缝等质量问题。
二、防渗处理2.1 表面处理:在混凝土水池内表面进行防渗处理,如刷涂防水涂料或搭设防水层。
2.2 接缝处理:对混凝土水池的接缝处进行密封处理,确保接缝不会渗水。
2.3 检测防渗效果:在防渗处理完成后,进行水压试验或渗透率测试等检测工作,以确保防渗效果符合设计要求。
三、抗渗性能3.1 混凝土密实性:混凝土水池的抗渗性能与混凝土的密实性密切相关,需采取措施确保混凝土的密实性。
3.2 抗渗材料选择:在混凝土水池的设计中,选择抗渗性能好的混凝土原材料,如高性能混凝土、添加剂等。
3.3 抗渗性能测试:在施工完成后,进行抗渗性能测试,如渗透性试验、压力测试等,以验证混凝土水池的抗渗性能。
四、固化养护4.1 养护时间:混凝土水池浇筑完成后,需进行养护工作,保持水泥水化反应的正常进行,养护时间一般为28天。
4.2 养护温度:控制养护温度,避免混凝土水池过早干燥或过度潮湿,影响混凝土的强度和耐久性。
4.3 养护方式:采取适当的养护方式,如覆盖湿布、喷水保湿等,确保混凝土水池养护效果良好。
五、验收5.1 验收标准:根据设计要求和相关规范,对混凝土水池进行验收,包括外观质量、抗渗性能等方面。
1. 《混凝土结构工程施工质量验收规范》(GB 50204-2015)2. 《混凝土结构设计规范》(GB 50010-2010)3. 《建筑工程施工组织设计规范》(GB 50502-2009)4. 《建筑地基基础设计规范》(GB 50007-2011)5. 《建筑给水排水及采暖工程施工及验收规范》(GB 50242-2002)6. 《施工安全技术规范》(GB 50345-2010)二、工程概况本工程为某住宅小区游泳池混凝土施工,游泳池面积为1000平方米,池体采用钢筋混凝土结构,分为底板、池壁、顶板三部分。
三、施工部署1. 施工顺序:底板→池壁→顶板→防水层→装饰层。
2. 施工总原则:按照施工顺序,确保施工质量、安全和进度。
四、施工工艺及措施1. 底板施工(1)基层处理:清理基坑,确保基础平整、无杂物。
(2)模板支设:根据设计图纸,选用合适的模板,进行模板安装、加固,确保模板的稳定性和垂直度。
(3)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
(4)混凝土浇筑:采用泵送混凝土,分层浇筑,每层厚度不超过30cm,振捣密实。
2. 池壁施工(1)模板支设:根据设计图纸,选用合适的模板,进行模板安装、加固,确保模板的稳定性和垂直度。
(2)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
(3)混凝土浇筑:采用泵送混凝土,分层浇筑,每层厚度不超过30cm,振捣密实。
3. 顶板施工(1)模板支设:根据设计图纸,选用合适的模板,进行模板安装、加固,确保模板的稳定性和垂直度。
(2)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。
(3)混凝土浇筑:采用泵送混凝土,分层浇筑,每层厚度不超过30cm,振捣密实。
4. 防水层施工(1)清理基层:确保基层平整、无杂物。
(2)涂刷防水涂料:按照施工规范,涂刷防水涂料,确保防水层的连续性和均匀性。
5. 装饰层施工(1)清理基层:确保基层平整、无杂物。
钢筋混凝土蓄水池施工方案钢筋混凝土蓄水池施工方案一:池体尺寸与材料7#蓄水池设在高铁西宕口山下,7#水池池底标高为51.97m,几何尺寸为23.5X 12.5X1.25,容量为276m3.池底板、池壁厚度均为250mm,池底、池壁、梁采用泵送C25S6抗渗商品混凝土,蓄水池钢筋为① 12的HRB335钢筋.蓄水池地下埋深1m,地上外露部分为0.25m.二、土方开挖土方开挖为机械挖土,因蓄水池施工前山体已完成覆土,所以在进行蓄水池施工时,先开挖已覆的土方, 挖至覆土前山体外表不平整块石处,用C20商品混凝土根底找平,再进行蓄水池池底池壁施工,C20砼垫层的几何尺寸为24.9X13.4X0.7+0.19/2.三、钢筋的制作与安装1、钢筋加工成型准备工作(1)、钢筋加工棚应选择适宜的工作场地场地应平整,道路通畅,水电、消防设施均应齐备.(2)、使用机械加工时,操作人员应熟悉机械性能和操作程序,并按流水施工顺序,将各种操作机械单, 并向钢筋班做技术交底.(3)、钢筋班接到配料后查对钢筋堆场上已经复试合格后的钢筋规格,检查钢筋外观质量,然后着手配料.(4)、盘圆钢筋调直采用冷拉方法调直钢筋时,免发生过失,并预防油脂类污染.(5)、根据施工图纸,计算每种型号钢筋的规格、数量,并绘出大样图,注明各弯起钢筋的起弯位置、角度等,钢筋配料须填写配料单.2、钢筋安装工艺(1)、钢筋绑扎、安装、焊接质量要求,严格按设计要求施工,并保证做到不低于国家及地方规定、施工及验收标准要求.(2)、墙、梁、板的钢筋保护层垫块必须按间距每0.7m~1m用铁丝与主筋扎牢.(3)、钢筋在施工过程中,派专人对钢筋的规格、品种、间距、尺寸、根数、搭接与长度进行检查自检合格后报监理验收.(4)、在混凝土浇筑过程中,应派专人“看筋〞,如发现松动、移位、保护层不符合要求的现象均应及时修整.(5)、为预防混凝土浇筑过程钢筋产生位移、定岗、定部位的现象,应派人检查,重点检查底板上、下皮钢筋的支撑和下皮钢筋的垫块.(6)、钢筋规格严格按设计要求实施,墙、板、梁的钢筋直径不得随意变动,钢筋代换应征得设计单位的同意.3、钢筋加工安装的质量限制(1)、当钢筋的品种、级别或规格需作变更时,应办理设计变更文件.(2)、在浇筑混凝土之前应进行钢筋隐蔽工程验收, 其内容包括:A、纵向受力钢筋的品种、规格、数量、位置等.B、钢筋的连接方式、接头位置、接头数量、接头面积百分率等.C、箍筋、横向钢筋的品种、规格、数量、间距等.D、预埋件的规格、数量、位置等.4、钢筋进场时,应按现行国家标准?钢筋混凝土用热轧带肋钢筋?GB1499等的规定抽取试件做力学性能检验,其质量必须符合有关标准的规定.检查数量:按进场的批次和产品的抽样检验方案确定.检查方法:检查产品合格证、出厂检验报告和进场验收报告.5、钢筋连接的质量限制要求钢筋的接头宜设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍,同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求.6、钢筋安装质量限制要求(1)、钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求.(2)、钢筋安装的位置见允许偏差见下表:注:A、检查预埋件中央线位置时,应沿纵、横两个方向,并取其中的较大值.B、表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格率应到达90%以上,且不得有超过表中数值1.5倍的尺寸偏差.7、钢筋安装平安举措(1)、绑扎钢筋和安装钢筋骨架时,必须搭设脚手架及马道.(2)、钢筋断料、配料、弯料等工作应在地面进行, 不准在高空操作.(3)、搬运钢筋要注意附近有无障碍物,架空电线和其他临时电气设备,预防钢筋在回转时碰撞电线或发生触电事故.(4)、雷雨时必须停止露天操作,预防雷击钢筋伤人.四、模板安装1、模板安装工艺要求(1)、支模前事先制定实施方案,保证模板的位置正确,找出施工中的轴线、标高、几何尺寸时必须测量正确、标注清楚、引用方便标准线和记号必须显示在稳固不变的物体上.(2)、放样弹线时,除按施工图线弹击划出工程结构轴线外还应弹击划出模板安装线.(3)、蓄水池采用钢模板支模,钢管、穿墙防水连接片加固,使池体整体牢固,采用满堂钢管脚手架支撑模板,使模板拉结牢固,有足够的强度、刚度及稳定性.(4)、支模结束,经验收合格后应及时浇筑混凝土,防止木模板长期曝晒、雨淋,发生变形.(5)、在施工过程中或交接班时,应查明情况,以免因情况不清而随意改动已完成或未完成的模板成品, 应注意结构部位模板搭接顺序,预防施工过程中相互影响,模板及支撑系统固定后不宜扰动.2、模板安装的质量限制(1)、模板及其他支架应有足够的承载水平、刚度和稳定性,能可靠地承受浇筑混凝土的质量侧压力及施工荷载.(2)、在浇筑混凝土之前,应对模板工程进行验收.(3)、模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护,发生异常情况时,应按施工技术方案及时进行处理.(4)、在涂刷模板隔离剂时,不得玷污钢筋和混凝土接槎处.(5)、模板的接缝不应漏浆在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水.(6)、浇筑混凝土前,模板内的杂物应清理干净.(7)、固定在模板上的预埋件、预留孔和预留套管均不得遗漏且应安装牢固.3、模板撤除质量限制根本要求(1)、撤除之前必须有拆模申请,并根据同条件养护试块强度记录到达规定时,技术负责人方可批准拆模.(2)、侧模撤除时的混凝土强度应能保证其外表及棱角不受损伤.4、模板安装平安技术(1)、支模应按规定的作业程序进行,模板未固定前不得进行下一道工序,严禁上下攀登连接件和支撑件.(2)、混凝土板上拆模后形成的临边或洞口,应按规定进行防护.5、模板撤除平安保证举措(1)、撤除的模板必须随撤除随清理以免钉子扎脚, 阻碍通行,发生事故.(2)、基坑内拆模要注意基坑边坡的稳定,特别是拆除模板支撑时,可能使边坡土方发生震动而塌方,拆除的模板应及时送到离基坑较远的地方进行清理.五、混凝土工程1、混凝土浇筑(1)、为保证蓄水池的工程质量,C25S6混凝土采用商品混凝土,泵送浇筑.(2)、混凝土浇筑前将振动机械和电箱全部检查一遍确认完好后,填报混凝土浇筑申报,报技术负责人批准方可开始混凝土的浇筑.商品混凝土供给较快人员和机械适当准备充足,墙体混凝土浇筑应分层装料,分层浇筑振捣,每层浇筑厚度限制在50cm左右,混凝土下料点应分散布置,浇筑墙体时, 混凝土浇筑应连续进行,间隔时间不超过2小时,浇筑时应及时清理落地灰.混凝土墙浇注完毕后,将上口用木抹子按标高或以模板上口为准将墙面上外表混凝土抹平.2、混凝土浇注质量保证举措(1)、混凝土浇筑前,模板、支撑、钢筋、预埋套管等均应进行检查,符合设计要求前方可进行下道工序.(2)、混凝土浇注前,应将模板内的垃圾、杂物、油污清理干净并浇水润湿模板,模板缝要堵平. (3)、混凝土浇注过程中,要保证混凝土保护层厚度及钢筋位置的正确性,不得踩踏钢筋,移动套管的位置,如发现偏差和位移,应及时校正.混凝土在振捣时,要派专人看模,发现有涨模、跑位等情况应及时处理,以保证混凝土的结构尺寸及外观.3、混凝土施工平安技术(1)、进入操作现场人员必须戴好平安帽,混凝土振捣工必须穿好防护靴,套好绝缘手套以防触电.(2)、施工操作人员必须经过平安教育培训.(3)、临时跳板和走道应搭牢固.4、混凝土泵送平安技术(1)、泵车就位地点应平坦坚实,周围无障碍物,上空无高压输电线,泵车不得停放在斜坡上,就位后,泵车应显示停车灯,预防碰撞.(2)、布料杆所用配管软管应栓上防脱平安带,泵车后及臂下严禁站人,按要求操作,泵管支撑牢固.5、混凝土养护(1)、蓄水池的混凝土采用专人养护,养护期不少于28天.六、预埋件安装(1)、蓄水池支模板前应预埋好套管,套管的数量、型号、位置必须符合设计要求.。
混凝土工程技术交底(水池)混凝土工程技术交底(水池)引言概述:混凝土工程技术交底是指在水池建设过程中,施工方向相关人员详细说明混凝土工程的相关技术要求和施工细节。
本文将从水池的基础、结构、防水、养护和安全等五个方面,分别介绍混凝土工程技术交底的内容。
一、基础方面:1.1 基础的准备工作:包括清理施工现场、测量标高和标线的设置。
1.2 基础混凝土的配合比:根据设计要求和土壤条件,确定合适的水泥、砂、骨料和水的配合比。
1.3 基础混凝土的浇筑:确保混凝土均匀浇筑,避免出现空洞和松散现象。
二、结构方面:2.1 结构模板的搭设:根据设计图纸,搭设合适的结构模板,确保水池的形状和尺寸准确无误。
2.2 钢筋的布置:按照设计要求,将钢筋按照一定的间距和层数进行布置,保证水池的强度和稳定性。
2.3 混凝土浇筑和振捣:确保混凝土均匀浇筑,并采用适当的振捣方法,以提高混凝土的密实度和强度。
三、防水方面:3.1 防水材料的选择:根据水池的使用要求,选择合适的防水材料,如聚合物防水涂料或防水卷材。
3.2 防水层的施工:确保防水层的涂布或铺设均匀牢固,避免出现漏水现象。
3.3 防水层的检测:在施工完成后,进行防水层的检测,以确保其质量和可靠性。
四、养护方面:4.1 初期养护:在混凝土浇筑完成后,及时进行初期养护,如覆盖湿布、定期浇水等,以保持混凝土的湿润。
4.2 后期养护:在混凝土达到一定强度后,进行后期养护,如喷涂养护剂、保温等,以提高混凝土的强度和耐久性。
4.3 养护期的监测:在养护期间,定期进行养护质量的监测,如测量混凝土的强度和温度等,以确保养护效果。
五、安全方面:5.1 施工安全措施:在施工过程中,严格遵守安全操作规程,如佩戴安全帽、使用安全绳索等,确保施工人员的人身安全。
5.2 施工现场的防护:设置合适的警示标志和围栏,防止非施工人员进入施工现场,确保周围环境的安全。
5.3 施工设备的检测和维护:定期对施工设备进行检测和维护,确保其正常运行,避免发生意外事故。
钢筋混凝土水池施工技术要求
1、模板支设
1)水池模板采用组合钢模板,支设分池底、池壁两部分进行,为池壁支模及处理施工缝方便,同时防止施工缝设在底板土压力弯矩最大处,易引起渗漏,底板与池壁施工缝设在离底板上表面350—450mm处,施工缝形式如下图所示:
2)池底模板应一次支好,包括与池壁连接施工缝以下部分,悬空部位模板采用铁脚支承,铁脚中部焊止水板。
3)池壁、池顶模板在底板混凝土浇筑后一次支设成型。
池壁模板支设采用有支撑模板体系,在池内底板上搭设钢管脚手架,内外模板用组合式钢模板做成弧形,先支内模,用铁脚支在垫层上支承,用钢筋环或扁铁撑固,用短木撑支顶在钢脚手架上固定,然后绑扎钢筋,支外模,并设临时撑木固定在模板上,以保持壁厚一致和模板稳定,临时撑木在浇筑混凝土至该处时再取掉。
为便于混凝土浇筑、振捣,外模在底部1.2m 高处开0.6mx0.9m门子板,间距1.5m。
池壁模板采用满堂架加斜撑进行支撑,为了保证施工质量,在墙模间每隔1.2米加设一个对拉螺栓,对拉螺栓呈梅花型布置,对拉螺栓处采用50x50木方,在木方打孔穿对拉螺栓。
对拉螺栓图
对拉螺栓两端50mm长丝扣,中间焊止水板
为了保证模板的稳定性,外模板上加设Φ25钢筋箍,每1米设一道。
模板的支撑架要与操作架脱开,以免影响模板的稳固。
2、钢筋绑扎
1)水池底板钢筋绑扎应按照设计及规范要求绑扎成整体,分别用保护层砂浆块垫起,上层钢筋采用钢筋马凳支托,马凳呈梅花型布置。
在绑扎底板钢筋的同时,放好支撑内模用的垫脚每500mm放一个,并焊止水板。
2)池壁钢筋由两排主筋和水平筋组成,用连系筋连接保持距离,立筋接头采用焊接接
头,接头应错开,水平钢筋可采用搭接接头,接头应分散,搭接长度应符合规范及设计要求。
3、混凝土浇筑
1)本工程混凝土采用商品砼,混凝土浇筑时,将混凝土倒在拌合板上后,再用铁锹铲入模板内,当混凝土自由倾落高度超过2米时,应用串筒下料,以免混凝土发生离析现象;混凝土浇筑时应一次连续浇筑完,并确保在下层混凝土初凝前将上层混凝土浇筑完毕。
混凝土的坍落度应符合要求。
2)池底混凝土现场浇筑采用分层浇筑法,池底浇筑要求一次性浇筑完成,不留施工缝,混凝土振捣要密实,要确保充分的振动时间,使混凝土中多余的气体和水分排出,对混凝土表面出现的密水应及时排干,池底表面在混凝土初凝前进行压实收光,以提高其强度、抗裂性。
3)池壁浇筑采用斜面分层法,对称依次、分层浇圈、均匀浇筑,使模板受力均
匀。
4)池壁浇筑砼前,应将施工缝处清理干净,充分湿润,浇筑一层与砼配比成分相同的砂浆,在浇筑砼,高度大于2米时,应加串桶。
混凝土振捣要密实,严禁漏振,尤其是水池细部八字角及予埋套管附近。
混凝土浇筑到振捣口部位时,及时将振捣口模板补好。
施工中应派专人监护模板及支撑的稳定情况,如有异常,应立即采取补救措施。
浇筑完毕后,应及时进行养护,并按规定做好试块并按期送压。
4、试水
1)池子试水条件
池子砼达到设计强度;现浇钢筋砼水池的防水层、防腐层施工以前及回填土以后。
雨天不能进行试水试验、渗水量的测定。
试验前的准备工作:
将水池内清理干净,临时封堵预留洞、预埋管口及进、出水口,并检查进水及排水阀,
不得渗漏。
设置水位观测标尺,标定水位位置。
准备现场测量蒸发量的设备,设备采用直径50cm、高30cm的敞口钢板水箱,并设有测定水位的千分表、水箱。
充水的水源采用清洁水且做好充水系统设施的准备工作。
2)水池试验
A充水
充水分两次进行,第一次充水至池底顶面标高上500mm处,检查底板是否有明显渗漏,如没有渗漏,进行第二次充水,充水至池顶标高充水速度小于等于2m/h。
待充水高度为池子高度1/3时,开始对池子四周进行观测是否有渗漏。
B水位观测
充水时的水位标尺测定。
充水至设计水深进行漏水量测定时,采用水位测针和千分表测定水位,水位测针的读数精度为0.1mm。
充水至设计水深后开始进行渗水量测定的间隔时间应不少于24h;测读水位的初读数与末读数之间的时间间隔为24h。
C蒸发量的测定及渗水量的计算:
蒸发量设备水箱固定在水池上,水箱中充水深度为20cm左右。
测定水池中水位的同时,测定水箱的水位。
水池渗水量的计算:
q=A1/A2[(E1-E2)-(e1-e2)]
式中:q----渗水量(L/m2.d)
A1,A2----水池水的面积、浸水总面积(m2)
E1,E2----水池中水位测针的初读数,初读数24小时的读数(min)
e1、e2——测读E1、E2时水箱中水位测针的读数。
(mm)
当第一次测定q≤2l/m2d时应再测定一次,时间为24h。
当第一次测定q>2l/m2d时,再继续测定。
如渗水量逐渐减小,再延长观测时间及次数,测定次数不少于3次。
