电气工程调试实验施工方案演示教学
- 格式:doc
- 大小:23.81 KB
- 文档页数:16

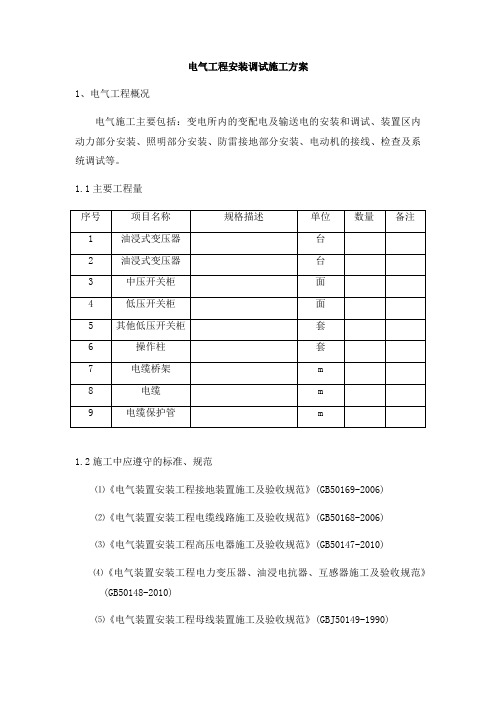

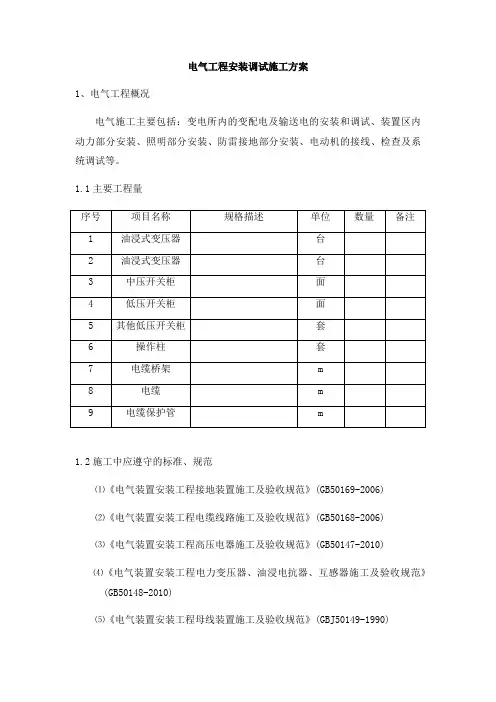

电气工程安装调试施工方案1、电气工程概况电气施工主要包括:变电所内的变配电及输送电的安装和调试、装置区内动力部分安装、照明部分安装、防雷接地部分安装、电动机的接线、检查及系统调试等。
1.1主要工程量1.2施工中应遵守的标准、规范⑴《电气装置安装工程接地装置施工及验收规范》(GB50169-2006)⑵《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)⑶《电气装置安装工程高压电器施工及验收规范》(GB50147-2010)⑷《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GB50148-2010)⑸《电气装置安装工程母线装置施工及验收规范》(GBJ50149-1990)⑹《电气装置安装工程电气设备交接试验标准》(GB50150-2010)⑺《电气装置安装工程盘柜及二次回路结线施工及验收规范》(GB50171-2012)⑻《电气装置安装工程蓄电池施工及验收规范》(GB50172-2012)⑼《电气装置安装工程低压电器施工及验收规范》(GB50254-1996)⑽《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》(GB50257-1996)⑾《电气装置安装工程起重机电气装置施工及验收规范》GB50256-96⑿《建筑电气工程施工质量验收规范》(GB50303-2012)1.3施工难点及重点⑴总配电室2台进线变压器为110KV等级变压器,容量达到了63MVA,附件需现场组装,其安装、调试及和与上级变电所的是本工程的重点;⑵防爆电器的检验、正确地安装和保护,确保电气系统的防爆功能安全、可靠是电气施工中的一个难点。
⑶本装置的接地线采用镀铜钢接地线,焊接一般采用热剂焊接,焊接质量直接影响到整个接地工程的施工质量,接地线的焊接是本工程的重点及难点。
2、变压器安装2.1变压器安装程序图2.2变压器的开箱检验⑴根据装箱单,点清变压器附件的数量。
⑵检查变压器外形有无损伤、变形,油漆是否脱落,变压器的密封是否良好。
电气工程安装调试施工方案一、项目概况1.1 项目名称:XXX电气工程安装调试施工1.2 项目地点:XXX1.3 项目范围:XXX二、项目背景电气工程是工业、民用建筑、设备安装的基础工程之一,其施工质量直接影响到工程运行的可靠性和安全性。
本次XXX电气工程安装调试施工项目,为确保工程质量、工期、安全,特制定本施工方案。
三、施工准备3.1 项目部组建:成立项目部,并确定项目经理、总工程师、质量工程师等相关负责人。
3.2 施工凭证:办理施工许可证,保证施工合法顺利进行。
3.3 施工条件:提供施工用电、设备、材料等必备条件。
3.4 施工人员:安排电气工程施工人员,确保施工队伍的稳定性和施工水平。
四、施工组织与安全4.1 施工方案:电气工程施工分为建筑内外电气安装和设备电气调试两个阶段,制定相应的施工方案。
4.2 安全保障:加强施工现场管理,确保作业人员的安全;严格执行施工现场用电安全规定。
4.3 进度控制:具体制定施工进度计划,及时调整施工组织、分工、协作,确保施工进度。
五、电气工程安装施工5.1 施工内容:按照项目要求进行布线、开槽、安装开关插座、照明灯具等建筑内外电气安装工作;设备电气安装包括电机、变频器、控制柜等设备的安装。
5.2 施工要求:按照相关标准和规范进行施工,保证施工质量;配合其他专业的施工,确保进度。
同时,要注意防水、防火等方面的施工质量,确保工程质量。
5.3 施工机械设备:使用安全可靠的施工机械设备,配备相应的安全防护措施。
六、电气工程调试6.1 动力系统调试:按照设备调试方案,逐步进行电机、变频器、控制柜的调试工作,保证设备运行正常。
6.2 照明系统调试:进行照明灯具的调试,确保照明工程质量和照明灯具的正常运行。
6.3 安全检测:进行配电箱、线路等相关安全检测工作,确保工程安装符合要求。
七、施工质量控制7.1 工程验收:对完成的施工工程进行质量验收,确保质量符合相关技术标准和要求。

电气调试工程施工方案范本一、施工准备工作1. 施工前准备在进行电气调试工程之前,施工方需要做好以下准备工作:(1)制定施工计划:根据施工图纸和设计要求制定合理的施工计划,确定施工的工期和施工的流程。
(2)搭建施工场地:确定施工现场,搭建临时施工设施,包括搭建施工平台、搭建临时电源系统、确保施工现场的安全。
(3)购置和准备施工所需材料和设备:根据施工需求,购置和准备所需的施工材料和设备,包括电气设备、调试仪器和工具等。
(4)培训和安全教育:对施工人员进行电气调试方面的培训,提醒施工人员注意施工安全,并制定相应的安全管理措施。
2. 施工组织和协调在电气调试施工中,需要合理组织和协调施工人员的工作,确保施工进度和施工质量。
具体包括:(1)确定施工队伍:根据施工需要,确定施工队伍的组成和人员分工。
(2)制定施工方案和施工流程:根据实际情况和设计要求,制定详细的施工方案和施工流程,明确各个施工环节的工作内容和工作顺序。
(3)加强协调和沟通:加强施工人员之间的协调和沟通,确保施工各项工作的顺利进行。
二、施工实施阶段1. 施工具体步骤电气调试施工通常包括以下几个具体步骤:(1)设备安装和接线:按照设计要求和施工图纸,对电气设备进行安装和接线。
(2)试运行和初步调试:完成设备安装和接线后,进行试运行和初步调试,确保设备的基本功能正常。
(3)配电系统调试:对配电系统进行调试,包括配电设备的运行试验和稳定性测试。
(4)照明系统调试:对照明系统进行调试,包括灯具的亮度和稳定性测试。
(5)动力系统调试:对动力系统进行调试,包括电流、电压等参数的测试和稳定性试验。
(6)接地系统检测:对接地系统进行检测和测试,确保接地系统的可靠性和安全性。
2. 施工质量控制在电气调试施工中,需要严格控制施工质量,确保施工质量符合相关规范和标准。
具体包括:(1)设备安装质量控制:对设备安装过程进行质量检查和控制,确保设备安装符合要求。
(2)接线质量控制:对设备接线过程进行质量检查和控制,确保接线质量合格。

一、工程概况本工程为某电气设备安装工程,主要包括电气设备的安装、调试及试验。
工程地点位于我国某城市,施工周期为3个月。
为确保工程质量,特制定本电气试验工程施工方案。
二、施工准备1. 人员准备(1)组织成立电气试验工程施工小组,明确各成员职责。
(2)对施工人员进行技术培训和安全教育,提高施工人员素质。
2. 材料准备(1)根据工程设计图纸,列出所需电气设备、材料清单。
(2)采购、检验、验收电气设备、材料,确保质量合格。
3. 工具准备(1)准备电气试验所需的各类仪器、仪表,如绝缘电阻测试仪、接地电阻测试仪、交流耐压测试仪等。
(2)准备施工所需的工具,如扳手、螺丝刀、钳子等。
4. 施工现场准备(1)清理施工现场,确保施工环境整洁、安全。
(2)搭建临时用电线路,确保施工现场用电安全。
三、施工步骤1. 设备安装(1)按照工程设计图纸,进行电气设备的安装。
(2)安装过程中,确保设备位置、间距符合规范要求。
(3)安装完毕后,进行设备外观检查,确保设备安装质量。
2. 系统调试(1)按照设备说明书,对电气系统进行调试。
(2)调试过程中,密切注意设备运行情况,发现问题及时解决。
(3)调试完成后,进行系统试运行,确保电气系统运行稳定。
3. 电气试验(1)根据设计要求和国家标准,进行电气试验。
(2)试验过程中,严格按照操作规程进行,确保试验数据准确。
(3)试验完成后,对试验数据进行整理、分析,为后续施工提供依据。
4. 质量验收(1)对电气设备、材料、施工过程进行质量验收。
(2)验收合格后,办理相关手续,交付使用。
四、施工注意事项1. 施工过程中,严格执行国家有关电气工程规范和标准。
2. 严格把控施工质量,确保电气设备、材料符合设计要求。
3. 加强施工现场管理,确保施工安全、文明施工。
4. 定期对施工人员进行技术培训和安全教育,提高施工人员素质。
五、施工进度安排1. 第1个月:完成电气设备安装、调试及试验。
2. 第2个月:进行电气试验,对试验数据进行整理、分析。

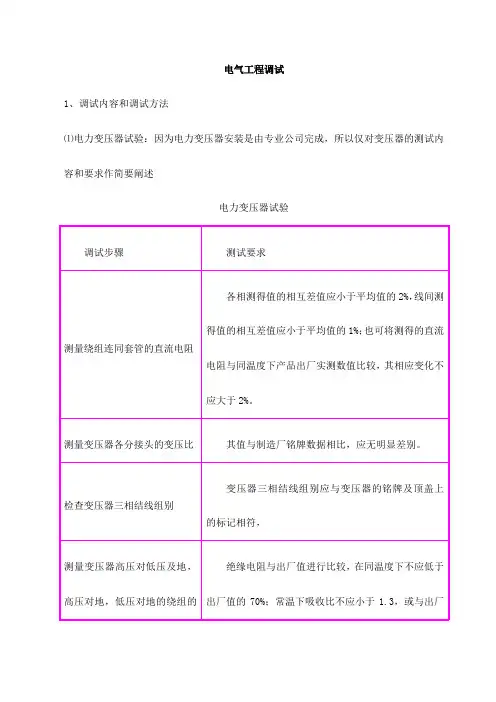

电气工程调试1、调试内容和调试方法⑴电力变压器试验:因为电力变压器安装是由专业公司完成,所以仅对变压器的测试内容和要求作简要阐述电力变压器试验2、真空断路器试验因为高压柜安装是由专业公司完成,所以仅对高压柜中的真空断路器的测试内容和要求作简要阐述。
真空断路器试验3、电压互感器试验4、电流互感器试验5、避雷器试验6、高压电缆试验高压电缆施工由专业公司完成,高压电缆试验内容及要求见下表:7、仪表的校验对于盘柜上的电流表、电压表、功率表,功率因素表,有功(无功)电度表等,应根据相关表的校验规程进行精度等级校验,每刻度误差应满足其精度要求。
试验用仪表精度应满足量值传递要求,且在检定合格期内。
8、继电器试验(1) 采用继电保护测试仪及数字电秒表对电流、电压测试,继电器进行刻度校验和继电保护整定,并计算相应的返回系数,返回系数应满足要求,保护定值应准确可靠。
(2) 对于中间信号继电器,加入相应的电流或电压信号,继电器应可靠动作,各触点应正常分、合。
(3) 采用继电保护测试仪及数字电秒表对时间继电器进行刻度校验及保护整定,整定值应准确可靠。
(4)采用继电保护测试仪及数字电秒表对综合保护装置进行校验和整定。
9、母线检查试验10、热继电器试验热继电器有设计整定值的应根据整定值进行整定,加入整定值的1.5倍值,热继电器的动作时间在热态下应小于 2 min。
若无设计整定值时,可根据负荷功率或电流值计算出整定值后再进行整定。
11、交流电动机试验12、接地电阻测量盘柜,各类电气设备等均应可靠接地,采用接地电阻测试仪,对接地电阻进行测量,其测得的电阻值应满足设计及规范要求。
接地网接地电阻测量点不得少于3处,且每点测量最少为3次,计算出数据的平均值即可认为是该点的接地电阻值。
13、柴油发电机调试14、电源自动切换箱调试(1)用500V兆欧表检查箱内开关及配线的绝缘电阻值,其值应符合规范要求。
⑵有电流表、电压表或电流互感器的应对电流表、电压表及电流互感器进行比对精度检验。
电气工程调试实验施工方案
一、施工前准备
1.1 调试实验设备准备
在进行电气工程调试实验之前,首先需要确保所有调试实验设备准备充分,包括电流表、电压表、示波器等工具设备。
1.2 施工场地准备
选择一个安全、整洁的场地进行电气工程调试实验施工,确保场地通风良好,易于操作。
二、施工步骤
2.1 线路连接
在进行电气工程调试实验时,首先需要对电路进行正确的线路连接,确保各部件之间连接良好,无短路和接触不良情况。
2.2 电路检测
接通电源前需仔细检查电路的连接情况,确认无误后再进行电源的接通,使用电压表和电流表检测电路中的电压和电流数值,确保符合设计要求。
2.3 实验数据采集
在电气工程调试实验中,需要进行实验数据的采集和记录,包括电压、电流、功率等参数的测量,以便分析实验结果和调试电路。
三、施工注意事项
3.1 安全第一
在进行电气工程调试实验时,务必注意安全,严禁私自操作高压电源和高功率设备,避免触电和火灾等意外事故发生。
3.2 慎重操作
操作电气设备时要细心谨慎,避免操作失误导致设备损坏或人员受伤,确保实验顺利进行。
四、施工结束
4.1 数据整理
电气工程调试实验结束后,需要对实验数据进行整理和分析,总结实验结果并记录在档案中,以供后续参考和分析。
4.2 设备清理
在施工结束后,要将使用过的设备进行清洁和维护,保持设备整洁,以延长设备使用寿命。
以上是电气工程调试实验施工方案的基本步骤和注意事项,希望能够帮助您顺利进行电气工程调试实验。
电气调试工程施工方案一、前言电气调试工程是指按照设计要求和技术规范对电气设备进行检验、测试、调整和试运行的工程。
电气调试施工是电气工程中的重要环节,对工程质量和安全性起着至关重要的作用。
本文将结合实际工程情况,对电气调试工程施工方案进行详细介绍。
二、工程概况本次电气调试工程施工的项目为某工业园区的变电站和配电系统,工程包括变电站主变组、配电柜、开关设备、避雷器等一系列电气设备。
施工范围包括电气设备的接线、接地、接线图纸的核对、成套设备测试及运行试验等。
三、工程施工准备1. 人员准备本次电气调试施工需要准备具备相应资质和经验的电气工程师、调试工程师和操作人员。
他们应熟悉施工图纸和技术规范,具备一定的沟通协调能力和解决问题的能力。
2. 设备准备施工中需要准备齐全的电气调试设备,包括万用表、电流表、电压表、频率表、绝缘电阻测试仪、接地电阻测试仪、电气计量仪器等。
3. 施工材料准备施工中需要准备相应的施工材料,包括电缆、线夹、绝缘套管、接地线材料、电气管件等。
四、施工流程1. 施工前准备(1)检查施工图纸,确保无误。
(2)检查电气设备的运行条件,包括设备的安装是否规范,接线是否正确等。
(3)对施工现场进行安全检查,保证施工过程中的安全。
2. 接地施工(1)对变电站主变组、配电柜等设备进行接地施工。
(2)接地电阻测试,确保接地电阻符合要求。
3. 电缆接头施工(1)接头施工前,应对接头所用的电缆进行检查。
(2)进行电缆接头的连接,并使用绝缘套管进行保护。
(3)对接头进行绝缘电阻测试,确保接头质量符合要求。
4. 电气设备接线(1)进行电气设备的接线工作,确保接线正确、牢固。
(2)对接线进行绝缘电阻测试,确保接线质量符合要求。
5. 成套设备测试及运行试验(1)对变电站主变组、配电柜等电气设备进行联合测试。
(2)进行设备的运行试验,确保设备运行正常。
6. 安全验收(1)按照相关安全标准对电气设备进行安全验收。
(2)对施工现场进行综合验收,确保电气设备的安全和正常运行。

电气调试施工方案500kV石坪变电所本期工程是在原220kV开关站的基础上进行扩建。
其规模为:主变压器2×750MVA,最终2×750MVA;500kV出线本期两回至长寿变电所,最终4回;220kV出线本期不扩建;低压无功补偿装置并联电容器本期2×40MVar,最终4×40MVar,并联电抗器本期4×45MVar,最终8×45MVar。
本期工程调试内容及方案如下:一、高压试验1.1 高压试验项目:1.主变系统:包括主变压器、电容式电压互感器、氧化锌避雷器等试验;2.500kV屋外配电装置试验:包括SF6开关、氧化锌避雷器、电容式电压互感器、电流互感器、隔离开关等试验;3.220kV屋外配电装置:包括SF6开关、氧化锌避雷器、电流互感器、隔离开关等试验;4.35kV屋外配电装置:包括SF6开关、避雷器、电压互感器、电流互感器、隔离开关等试验;5.无功补偿装置:包括35kV并联电容器成套装置、35kV并联电抗器等试验;6.所用电系统:包括有载调压变压器、干式变压器、零序互感器等试验。
1.2 高压试验标准:本期工程的调试施工项目严格执行现行国家及电力行业颁布的与本工程有关的有效的技术规程规范;在工程施工期间,如果有新版本的规范和标准颁布,原则上应执行新版本的规范和标准,如有特殊情况,需征得项目法人或监理批准;同时还应执行设计院、制造厂有关技术文件的要求或项目法人和承包商双方议定的补充技术规程。
1.3 高压试验方法:按现行国家标准《高电压试验技术》的规定进行。
1.4 高压试验安全注意事项:a、严格执行重庆市电力公司电力生产反事故措施规定;b、严格执行《电力建设安全工作规程》的相关规定;c、本工程系扩建工程,在与原有设备接口部分的试验时必须做到充分了解系统当时运行方式,被试设备确认无电,并经检查在电源测有明显断开点后,做好严密的安全措施后方能试验。

电气工程系统调试方案中央空调通风管道玻纤复合风管工程施工方案,机电安装包括:照明配电系统、动力配电系统、低压配电系统等工程。
关键字:中央空调,通风管道,玻纤复合风管工程,施工方案1、系统简介我公司承揽的机电安装包括:照明配电系统、动力配电系统、低压配电系统等工程。
2、送电前准备:1)彻底清扫全部设备及变配电室、控制室的灰尘,用吸尘器清扫电器、仪表元件。
除送电需用的设备外其他物品不得堆放。
2)工作全部完毕,并经质量检查部门检查全部合格。
3)准备试验合格的验电器、绝缘鞋、手套、绝缘胶垫、粉沫灭火器等。
4)明确运行指挥者和监护人。
5)检查进线电压是否正常,校核两端进线的相序是否一致。
定载运行24 小时无异常现象,办理验收手续。
电气照明系统调试1系统要求1.1电气管线敷设完毕,穿线完毕。
1.2各种灯具接线完,各种开关面板接线完。
1.3管线经过绝缘电阻测试合格。
1.4配电箱安装完毕,且经过绝缘测试合格。
1.5桥架、电缆敷设完毕,电缆绝缘测试合格。
1.6母线敷设完毕,绝缘测试合格。
1.7配电箱、柜安装完毕,绝缘测试合格。
1.8各种高低压配电柜安装完毕,测试合格。
2调试方法2.1先检查各种照明配电柜是否已全部切断电源。
2.2再检查各灯具是否测试合格及接线准确。
2.3将本工程按系统、按照明配电箱控制的区域分成各自独立的调试区域,调试从上到下,逐层逐区域调试。
2.4选择好顶层最左端的照明配电箱,先引来临时电源,把该照明配电箱进线开关断开,且把正式进线先拆除,接着接上临时电源,送上电源,先打开箱内1 路照明控制开关,再开启相关的照明灯具,正常,打开另一路照明控制开关。
接着逐步打开照明配电箱内的全部开关。
2.5然后采用相同的方法进行调试第二个照明配电箱,逐步调试完顶层的所有照明配电箱,再往下层调试,采用相同的方法直至所有的照明配电箱全部调试完。
2.6所有分段分区域分系统调试完后,进行总体送电运行调试,先切断各区的照明控制箱开关,配电间上锁;然后对照明主干线电缆、封闭母线空载送电,运行24h 后作一次全面的检查发现问题及时解决;由上往下逐层开始各回路送电,边送边查看,发现问题及时解决;有双电源作切换系统调试,以确保双电源切换正常。

电气工程调试实验方案本实验旨在通过电气工程调试实验,让学生熟悉电路调试的基本方法和技巧,掌握电路故障排除的基本流程,并通过实际操作提高实际调试能力。
同时,培养学生动手能力和团队合作意识。
实验内容:1. 实验仪器与设备(1)信号发生器(2)示波器(3)数字电压表(4)直流电源(5)多用电表(6)接地电阻2. 实验电路(1)简单RC电路(2)简单RLC电路(3)放大电路(4)逻辑电路实验步骤:1. 实验仪器与设备的检查与准备(1)将所有仪器与设备连接好电源并打开,检查是否正常工作。
(2)根据实验要求调整信号发生器的频率和幅度,确定示波器的观测方式。
2. RC电路的调试(1)接好RC电路,连接信号发生器和示波器。
(2)调节信号发生器的频率和幅度,观察示波器显示的波形特点。
(3)测量电路中的各个元器件的参数,并与理论值进行比较。
(4)分析电路的工作原理,找出可能存在的故障点,并进行排除。
3. RLC电路的调试(1)接好RLC电路,连接信号发生器和示波器。
(2)调节信号发生器的频率和幅度,观察示波器显示的波形特点。
(3)测量电路中的各个元器件的参数,并与理论值进行比较。
(4)分析电路的工作原理,找出可能存在的故障点,并进行排除。
4. 放大电路的调试(1)接好放大电路,连接信号发生器和示波器。
(2)调节信号发生器的频率和幅度,观察示波器显示的波形特点。
(3)测量电路中的各个元器件的参数,并与理论值进行比较。
(4)分析电路的工作原理,找出可能存在的故障点,并进行排除。
5. 逻辑电路的调试(1)接好逻辑电路,连接信号发生器和示波器。
(2)依次输入不同的逻辑信号,观察输出信号的变化。
(3)测量电路中的各个元器件的参数,并与理论值进行比较。
(4)分析电路的工作原理,找出可能存在的故障点,并进行排除。
实验总结与讨论:通过本实验,学生将熟悉电路调试的基本方法和技巧,掌握电路故障排除的基本流程,并通过实际操作提高实际调试能力。

电气试验工程施工方案电气试验工程施工是指在电气设备安装完成后,为了验证设备的性能和电气系统的可靠性,进行的一系列试验和检查工作。
本施工方案是为了保障电气试验工程的安全和质量,将在施工前、施工中和施工后全过程进行详细的规划和设计,以确保试验工程的顺利进行。
二、施工前准备工作1、确定试验范围和目标在开始施工前,需要确定本次试验的范围和目标。
这包括确定需要进行试验的电气设备和系统,以及试验的目的和要求。
2、制定试验计划根据试验范围和目标,制定详细的试验计划。
试验计划应包括试验内容、试验方法、试验步骤、试验条件、试验设备和仪器的准备等内容。
3、安全风险评估对试验工程安全风险进行评估,确定相关安全措施和应急预案,确保试验过程中的安全。
4、人员培训对参与试验工程的人员进行相关的培训和培训,确保他们具备必要的知识和技能,能够胜任试验工程的相关工作。
5、设备和仪器的检查和校准对试验所需的设备和仪器进行检查和校准,确保它们的准确性和可靠性。
6、材料和施工队伍的准备根据试验计划,准备所需的材料和设备,组织施工队伍,确保施工所需的一切条件都具备。
7、施工方案的制定根据试验计划和准备工作的结果,制定详细的施工方案。
施工方案应包括施工步骤、施工程序、施工质量要求、安全措施和应急预案等内容。
三、施工过程1、现场布置根据施工方案,对施工现场进行布置。
包括设备和仪器的摆放、安全警示标志的设置、施工区域的划分等。
2、试验设备的安装和连接根据试验计划,对试验设备进行安装和连接。
安装应符合图纸要求,连接应正确可靠。
3、试验条件的准备根据试验计划,对试验条件进行准备。
这包括施工现场的环境条件、电源和电气系统的状态等。
4、试验的进行按照试验计划,对试验进行。
包括设备的开启和运行、数据的采集和记录、对设备和系统性能的检查和测试等。
5、数据处理和分析对试验过程中采集到的数据进行处理和分析。
包括数据的整理和归档、数据的分析和统计等。
6、问题处理在试验过程中,如发现问题需要及时处理。
电气工程检测、调试方案(示范文本)检验和测试按技术规格说明书的要求对工程进行检验和测试的工作。
有关检验和测试分为四个基本阶段:✧定型测试✧工厂验收测试(在设备交付运送前进行)✧工地测试和试运行✧安装验收测试(在设备和系统付运、安装和工地测试和试运行后进行)工程正式移交前,应先取得所有有关政府部门签发的批文和证书。
A.定型测试根据甲方和监理要求对设备装置进行定型测试。
若测试结果不能达到业主和监理的要求时,根据业主和监理要求增加额外的测试;直至符合要求为止。
B.工厂验收测试重要设备交付前,有必要进行工厂测试的,应提交一份明细的计划表,明确所有需进行的测试项目、每项测试预计所需的时间、测试内容和测试的进行方式。
测试的结果应及时记录,并在规定期限内向业主和监理呈交正式测试证书以供审批。
如测试进行时业主和监理未出席或参与,应向业主和监理提交在测试时所作的原记录手抄稿复印件。
C.工地测试和试运行当所有设备和附件正确地安装完成后应进行测试,以证明设备正确地安装、联接和调校。
如施工情况许可;测试可按施工阶段进行,但设备仍需按全面正常运行来进行测试;如果设备的们可部分在这些测试中不合格,需在矫正错误后再进行不少于两次连续性和两次间断性的测试直至再无同样或其他问题出现为止。
用于进行测试和校正错误所需的仪器、设备应由认可的实验室对仪器的精确度进行测试和校正。
在进行工地测试前至少六星期,把用于测试的仪器的详细资料向业主和监理呈交审批。
D.安装验收测试测试前编制详细的测试验收计划,包括所有需进行的测试项目、每项测试预计所需的时间、测试内容和测试的进行方式。
提交业主和监理审批。
有关装置和设备在完成所有工地测试和试运行及修正所有在测试期间所发现的问题后,需进行安装验收测试,有关验收测试需在业主和监理认可指导下进行。
安装验收测试的目的是要证明整个系统装置完全符合技术上和操作上的要求。
仪表的度数测定:所有用于电气系统的仪表须事前测定度数。
电气设备安装与调试实验简介本文档旨在介绍电气设备的安装与调试实验。
对于电气工程师而言,正确安装和调试电气设备至关重要,这有助于确保设备的正常运行和安全性。
安装步骤1. 准备工作- 在开始安装之前,确保你已经熟悉电气设备的安装要求和相关标准。
- 根据设备说明书,准备所需工具和材料。
- 确保安装现场的电路已经切断电源,并遵循安全操作规程。
2. 安装设备- 根据设备说明书,将设备部件正确安装到指定位置。
- 根据设备要求,正确连接电线和电缆。
- 确保所有的连接部分紧固有序,不会松动或引起电气连线问题。
- 检查并确保设备的接地连接正常,以提供良好的电气接地。
3. 调试设备- 在安装完成后,进行设备的初步检查和调试。
- 验证设备的电源和电气连接是否正确。
- 检查设备的操作面板和控制系统是否正常工作。
- 进行设备的性能测试,确保各项功能正常运行。
- 关注设备可能出现的异常,如噪声、电流过载等,并及时调整和修复。
安全注意事项- 在整个安装和调试过程中,务必遵守相关安全规定和标准。
- 在接触或操作电气设备时,确保自身安全,避免触电和其他意外伤害。
- 使用绝缘手套、绝缘工具和其他个人防护设备,确保自身安全。
- 如果遇到不确定的情况或困难,应及时寻求专业人士的帮助和指导。
总结电气设备的安装与调试是保证设备正常运行和安全性的重要步骤。
通过正确安装和调试,可以保证设备能够有效工作,并防止潜在的故障和事故。
在整个过程中要始终遵守安全规定和标准,并有需要时寻求专业人士的帮助。
精品文档中国化学工程第十三建设公司电气实验调整施工方案一、编制依据:1、北元化工二期聚乙烯工程于2006年4月10日由青岛海晶化工有限公司工程设计院设计并提供,聚乙烯干燥、电石泥压虑、隔膜蒸发、母液回收、循环水站、浆料罐区、乙炔站、单体罐区、冷冻站、空压站、高压变配电所、合成等工程,电气工程图纸(10KV/0.4KV)2、执行GBJ147-90,GBJ148-90,GBJ149-90,电气装置施工验收规范及电气设备交接试验国家标准GB50150-91规范规定。
3、电气试验是执行中国建筑工业出版社1982年出版以及执行化学工业、水利电力部工业出版社,1990年,1978年电气技术检验规范。
二、主要调试工作项目及要求:1、10KV电力电缆试验。
2、10KV电流互感器试验。
3、10KV电压互感器试验。
4、10KV高压真空断路器实验及调整。
5、10高压母线系统试验。
精品文档.精品文档6、10KV避雷器系统试验。
7、电力变压器系统试验。
8、高压异步电动机及系统试验。
9、高压电容器系统试验。
10、高压隔离开关试验。
11、高压套管试验。
12、高压瓷瓶绝缘子试验。
13、1KV以下配电装置和电力线路试验与调整。
14、低压电气试验调整。
15、接地装置调试。
16、二次回路检查,测量表计、计量表计调校,继电保护装置,自动装置调校。
17、直流系统及监视系统调试。
18、硅整流装置调试。
19、中央信号装置调试。
20、送配电装置系统调试。
21、高、低压系统故障保护调试。
22、变压器油(绝缘油)实验。
三、调试工作要求:1、各电气设备器件要案设计图纸校对铭牌、生产合格证书是否与设计相符,并作以记录数据。
2、使用调试设备,仪器、仪表要认真熟悉,随机图纸、说精品文档.精品文档明书要确实掌握其性能及使用维护方法方可使用。
3、调试人员要具备一定操作技能,要认真熟悉图纸、规范及有关资料,每项调试工作、操作步骤必须经电气技术人员负责审核后方可进行。
4、调试前,要认真检查调试线路,要特别注意电压等级、保险丝容量及线路保护截面要符合要求,要正确使用表计,注意分清交直流电,要先估算电压、电流值的范围,正确使用表计量程,每项操作要复查接线、开关、按钮的位置,防止损坏设备及仪器、仪表。
5、系统通电模拟试验(即空投试验或假动作试验)步骤:5.1该系统内各装置器件及线路单项调试完,并经电试技术人员确认合格后,可进行该系统通电模拟试验。
5.2按电气原理接线图,复查线路正确无误。
5.3确认一次回路电源开关(10KV一次回路或380V直流220V回路随实验项目而异)复查一次回路断开关,并挂警示牌“有人工作,禁止合闸!”,杜绝误送闸的可能性。
5.4解除与本系统实验无关予与系统有关联的线路,防止倒送电及误送电的可能性。
5.5 调试设备,仪器、仪表以及线路检查,并要专人复查无误。
5.6 按设计原理接线图及技术要求进行试验。
5.7 做好调试记录。
精品文档.精品文档6、系统通电摸拟试验,经确认符合要求后,可进行系统联试。
7、调试过程,若发生异常现象,应及时查明原因,并处理后才能继续进行试验。
四、电气设备实验标准1、交流电动机1.1测量绕组的绝缘电阻和吸收比,应符合下列规定。
1.1.1 额定电压为1KV以下,用1000V兆欧表测常温下绝缘电阻直不应低于0.5MΩ;定子绕组不应低于每千伏1M 欧姆,转子绕组不应低于每千伏0.5MΩ。
1.1.2 1KV以上的电动机应测量吸收比,吸收比R60S/R15S ≥1.2。
1.1.3测量绕组的直流电阻:1000V及以上或100KW以上的电动机各相绕组直流电阻值相互差别不应超过其最小值的2%,中性点未引出的电动机可测量线间直流电阻,其相互差别不应超过其最小值的1%。
1.1.4定子绕组直流耐压试验和泄漏电流测量,1000V以上及1000KW以上中性点连接线已引出至出线端子板的定子绕组应分相进行直流耐压试验:μ试=3μ额定值;在规定的实验电压下,各相泄漏电流的值不应大于最小值的100%;当最大泄漏电流在20μA以下时,各相间应无明显差别。
1.1.5定子绕组的交流电压符合下表:精品文档.精品文档10 6 )3 额定电压(K610实验电压K5,并记录电动机2h1.1.6电动机空载转动检查的运行时间为的空载电流,当电动机与其机械部分的连接不易拆开时,可连在一起进行空载转动检查试验。
、电力变压器的试验:2及以下三相变测量绕组连同套管的直流电阻,1600KVA2.1%,线间测得压器各相测得值的相互差值应小于平均值的4各1600KVA以上的变压器,相互差值应小于平均值的2%;%,线间测值的相互相测得值的相互差值应小于平均值的2%。
变压器的直流电阻与同温度下产1差值应小于平均值的%。
品出厂实测数值比较,相应变化不应大于2检查所有分接头的变化比,与制造厂铭牌数据相比无明2.2 %显差别其变压比的允许误差在额定分接头位置时为±0.5必须与设计要求及铭牌检查变压器的三相接线绕组时,.32 上的标记和外壳上的符号相符。
2.4测量绕组连同套管的绝缘电阻吸收比。
%;当测70绝缘电阻值不低于产品出厂时的试验值的2.4.1量温度与产品出厂实验时的温度不符合时,按下表换算到同一温度时的数值进行比较。
油浸式电力变压器绝缘电阻的温度换算系数:504040353025温度差20 15105K精品文档.精品文档7.5 6.2 4.1 2.8 3.4 5.1 1.5 换算系数A 1.2 1.8 2.3温度K556011.2A9.2换算系数℃的绝对值为实测温度减去20表中K ℃时的绝缘电阻值时可用下述公式计算:校正到20ARt =℃以上时,R20当实测温度为20Rt/A R20=当实测温度为20℃以下时,MΩ)—校正到20℃时绝缘电阻值(R20 Ω)—在测量温度下的绝缘电阻值(RtM额定电压的10KV2.4.2绕组连同套管的交流耐压试验标准,,时间一分钟30KV油浸式电力变压器地方耐压试验电压为)。
(1min次冲击合闸试验,每次在额定电压下对变压器进行2.4.35),无异常现象:冲击合闸在分钟(5min间隔时间宜为5变压器的高压侧进行;对中性点接地的电力系统,实验时变压中性点必须接地。
、互感器的试验:3测量一次绕组对二次绕组及外壳,各二次绕组间及其对3.1 外壳的绝缘电阻。
全绝缘互感器一次绕组连交流电压试验电压标准,10KV3.2电压的33KV)工频耐受分钟(同套管对外壳进行11min交流耐压实验,二次绕组之间及其对外壳的工频耐压试验电精品文档.精品文档压标准为2000V。
3.3测量电压互感器一次绕组的直流电阻值,与产品出厂值同批相同型号产品的测量值相比,应无明显差别。
3.4测量1000V以上电压互感器的空载电流,在互感器铭牌额定电压下测量空载电流,空载电流与同批产品的测得值或出厂数值相比较,应无明显差别。
3.5检查互感器的三相接线组别和单相互感器引出线的极性,必须符号设计要求,并应与铭牌上的标记和外壳上的符号相符。
3.6检查互感器变化,应与制造厂铭牌值相符。
4、真空断路器的试验:4.1测量绝缘拉杆的绝缘电阻值。
应大于或带于1200MΩ。
4.2测量每相导电回路的电阻值及测量方法,应符合产品技术条件的规定。
4.3应在断路器合闸几分闸状态下进行交流电压实验。
当在合闸状态下进行时,试验电压标准33KV(一分钟)1min,当在分闸状态下进行时,真空灭弧室断口间的试验电压33KV应按产品技术的规定,试验中不应发生贯穿性放电。
精品文档.精品文档4.4测量断路器的分合闸时间,应在断路器额定操作电压及液压下进行,实测量数值应符合产品技术条件规定。
4.5测量断路器主触头,分合闸的同期性,应符合产品技术条件规定。
4.6测量分合闸线圈及合闸接触器线圈的绝缘电阻值,不应低于16MΩ,直流电阻值与产品出厂试验值相比应无明显差别。
4.7断路器操动机构的试验:4.7.1合闸操作:当操作电压液压在下表范围内时,操动机构应可靠动作,断路器操动机构合闸操作试验电压液压范围电压液压220V -220V.交流~直流μμ按产品规格的最低及最高值N85%%N 85-110%-110%4.7.2脱扣操作A:直流或交流的分闸电磁铁,在其线圈端钮处测得的电压大于额定值的65%时,应可靠的分闸;当此电压小于额定值的30%时,不应合闸。
精品文档.精品文档B:附装失压脱扣器时,其动作特性应符合下表规定电源电压与额小3大6大8电源电压的比失压脱扣器的铁心应可铁心不得释铁心应地释靠地吸作状C:附装过流脱扣器的,其额定电流规定不下于25A,脱扣电流的等级范围及其准确度,应符合下表:附装过流脱扣器的脱扣试验过流脱扣器的种类逆时动作的瞬时动作时2.5-15A脱扣电流等级范围()2.5-10±10%每级脱扣电流的准确度±5%同一脱扣器各级脱扣电流准确度注:对于延时动作的过流脱扣器,应按制造厂提供的脱扣电流与动作时延的关系曲线进行核对。
另外还应检查在预定时延终了前主回路电流降至返回值时,拖扣器不应动作。
4.7.3模拟操动试验:A.当具有可调电流时,可在不同电压、液压条件下,对断路器进行操作,每次操作断路器均应正确、可靠地动作,其连锁及闭锁装置回路的动作应符号产品及设计要求,当无可调电源时,只在额定电压下进行试验。
B.直流电磁铁或弹簧结构的操动试验,应按下表进行。
直流电磁或弹簧结构的操作试验:精品文档.精品文档注:括号内数字适用于装有自动重合闸装置的断路器、电力电缆的试验5测量各电缆线芯对地或对金属屏蔽层间和各线芯之间5.1 的绝缘电阻。
塑料绝缘电缆直流耐压试验电直流耐压试验电压标准,5.2为电压流试验的定电压6KV的电缆直额标压准为:为压验电压电缆直流耐试24KV/1.5min,10KV40KV/1.5min.电缆直流耐压泄漏电流测量,试验时,试验电压可分为5.3),并读1 min6阶段均匀升压,每阶段停留1分钟(4—取泄漏电流值。
、电容器的试验6并并联电容器的绝缘电阻值应在电极对外壳之间进行,6.1 兆欧表测量小套管对地绝缘电阻。
~采用1000V2500V 6.2测量电容器的总电容值。
并联电容器交流耐压试验:6.3精品文档.精品文档A.并联电容器交流耐压试验电压表B.当产品出厂试验电压值不符合上表时,交接试验电压按产品出厂值的80%进行。
6.4在电网额定电压下,对电力电容器组的冲击合闸试验应进行2次,容断器不应容断,电容器各相电流相互间的差值不宜超过5%。
7、二次回路试验7.1测量绝缘电阻,应符合下列规定:A.小母线在断开所有其它并联支路时,绝缘电阻不应小于10MΩ。
B. 二次回路每一支路和断路器、隔离开关的操动机构的电源回路等,均不应小于1MΩ。
在比较潮湿的地方,可不小于0.5MΩ。
