外墙面抹灰
1. 操作工艺流程
浇水湿润→基层找规矩、做灰饼、标筋→抹底层、中层灰→弹分格线、方格条→抹面层灰→起分格条→养护
2. 外墙面抹灰操作方法
1) 外墙抹灰 步骤应先上部、后下部,先檐口再墙面(包括门窗周围、窗台、阳台、雨篷等)。大面积的外墙可分片同时施工。高层建筑垂直方向适当分段。如一次抹不完时,可在阴阳角交接处或分隔线处间断施工。
2) 找规矩,做灰饼、标筋 由于外墙抹灰面积大,另外还有门窗、阳台、明柱、腰线等要横平竖直,抹灰操作则必须一步架一步架往下抹。因此,先在墙面上部拉横线,做好上面两角灰饼再用托线板按灰饼的厚度吊垂直线,做下边两角的灰饼;然后分别在上部两角及下部两角灰饼间横挂小线,每隔1.2~1.5m做出上下两排灰饼,竖向每步架做一个灰饼,然后冲筋。门窗口上沿、窗口及柱子均应拉通线,做好灰饼及相应的标筋。高层建筑可按一定层数划分为一个施工段,垂直方向控制用经纬仪来代替垂线,水平方向拉通线同一般做法。
3) 抹底层、中层灰 外墙底层灰一般均采用水泥砂浆或水泥混合砂浆(水泥:石子:砂=1:1:6)打底和罩面。其底层、中层抹灰及赶平方法与内墙基本相同。 4) 弹分隔线、嵌分隔条 在室外抹灰中,为了增加墙体的美观,避免罩面砂浆收缩后产生裂缝,一般均有分格条分格。具体做法是:待中层灰6~7成干时,根据尺寸用粉线包弹出分格线,分格条使用前要用水泡透,防止分格条变形,也便于粘贴。另外,分格条因本身水分蒸发而发缩也比较容易起出,又能使分格条两侧的灰口整齐。根据分格条的长度将分格尺寸分好,在抹面层的分格条两侧用粘稠的水泥浆(最好掺107胶)与墙面抹成450角,横平竖直,接头平直。当天不抹面的“隔夜条”,两侧素水泥浆与墙面抹成600。
5) 抹面层灰 抹面层灰前应根据中层砂浆的干湿程度浇水湿润。面层涂抹厚度为5~8mm,应比分格条稍高。抹灰后,先用刮杠刮平,紧接着用木抹子搓平,再用钢抹子初步压一遍。待稍干,再用刮杠刮平,用木抹子搓磨出平整]粗糙均匀的表面。不得干磨,否则会造成颜色不致。若表面太干,应用茅柴帚洒水后再打磨。
1 丁香岛一标段工程
内、外墙抹灰施工方案
编 制:
审 核:
批 准:
编制时间: 年 月 日
2 目录
目录1
一、编制依据...............................................................................................2
二、工程概况...............................................................................................2
三、施工准备...............................................................................................2
1、材料准备.......................................................................................2
2、机具准备.......................................................................................3
3、技术准备.......................................................................................4
4、其它准备.......................................................................................4
外墙面抹灰施工方案
针对外墙面抹灰施工方案?现阶段,建筑企业如何进行外墙面抹灰施工,主要施工工艺情况怎么样?以下是中国下面整理外墙面抹灰施工方案专业建筑术语相关内容,基本情况如下:
小编通过建筑行业百科网站下面建筑知识专栏进行查询,梳理外墙面抹灰施工方案相关内容,基本情况如下:
外墙面抹灰施工工艺流程:
浇水湿润基层找规矩、做灰饼、标筋抹底层、中层灰弹分格线、方格条抹面层灰起分格条养护
外墙面抹灰施工方案中施工工艺:
1) 外墙抹灰 步骤应先上部、后下部,先檐口再墙面。大面积的外墙可分片同时施工。高层建筑垂直方向适当分段。如一次抹不完时,可在阴阳角交接处或分隔线处间断施工。
2) 找规矩,做灰饼、标筋 由于外墙抹灰面积大,另外还有门窗、阳台、明柱、腰线等要横平竖直,抹灰操作则必须一步架一步架往下抹。因此,先在墙面上部拉横线,做好上面两角灰饼再用托线板按灰饼的厚度吊垂直线,做下边两角的灰饼;然后分别在上部两角及下部两角灰饼间横挂小线,每隔1.2~1.5m做出上下两排灰饼,竖向每步架做一个灰饼,然后冲筋。门窗口上沿、窗口及柱子均应拉通线,做好灰饼及相应的标筋。高层建筑可按一定层数划分为一个施工段,垂直方向控制用经纬仪来代替垂线,水平方向拉通线同一般做法。
3) 抹底层、中层灰 外墙底层灰一般均采用水泥砂浆或水泥混合砂浆打底和罩面。其底层、中层抹灰及赶平方法与内墙基本相同。
4) 弹分隔线、嵌分隔条 在室外抹灰中,为了增加墙体的美观,避免罩面砂浆收缩后产生裂缝,一般均有分格条分格。具体做法是:待中层灰6~7成干时,根据尺寸用粉线包弹出分格线,分格条使用前要用水泡透,防止分格条变形,也便于粘贴。另外,分格条因本身水分蒸发而发缩也比较容易起出,又能使分格条两侧的灰口整齐。根据分格条的长度将分格尺寸分好,在抹面层的分格条两侧用粘稠的水泥浆与墙面抹成450角,横平竖直,接头平直。当天不抹面的隔夜条,两侧素水泥浆与墙面抹成600。

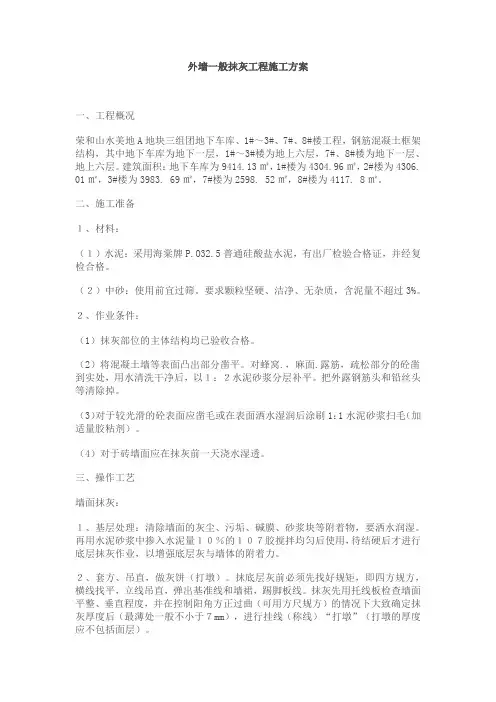

外墙一般抹灰工程施工方案
一、工程概况
荣和山水美地A地块三组团地下车库、1#~3#、7#、8#楼工程,钢筋混凝土框架结构,其中地下车库为地下一层,1#~3#楼为地上六层,7#、8#楼为地下一层、地上六层。建筑面积:地下车库为9414.13㎡,1#楼为4304.96㎡,2#楼为4306.
01㎡,3#楼为3983. 69㎡,7#楼为2598. 52㎡,8#楼为4117. 8㎡。
二、施工准备
1、材料:
(1)水泥:采用海棠牌P.O32.5普通硅酸盐水泥,有出厂检验合格证,并经复检合格。
(2)中砂:使用前宜过筛。要求颗粒坚硬、洁净、无杂质,含泥量不超过3%。
2、作业条件:
(1)抹灰部位的主体结构均已验收合格。
(2)将混凝土墙等表面凸出部分凿平。对蜂窝.,麻面.露筋,疏松部分的砼凿到实处,用水清洗干净后,以1:2水泥砂浆分层补平。把外露钢筋头和铅丝头等清除掉。
(3)对于较光滑的砼表面应凿毛或在表面洒水湿润后涂刷1:1水泥砂浆扫毛(加适量胶粘剂)。
(4)对于砖墙面应在抹灰前一天浇水湿透。
三、操作工艺
墙面抹灰:
1、基层处理:清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,要洒水润湿。再用水泥砂浆中掺入水泥量10%的107胶搅拌均匀后使用,待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力。
2、套方、吊直,做灰饼(打墩)。抹底层灰前必须先找好规矩,即四方规方,横线找平,立线吊直,弹出基准线和墙裙,踢脚板线。抹灰先用托线板检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线(称线)“打墩”(打墩的厚度应不包括面层)。 3、墙面冲筋(打栏):待砂浆结硬后,使用与抹灰层相同的砂浆,在上下砂浆之间做宽约30~50mm的灰浆带,并以上下砂浆墩为准用压尺推平。冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。
4、做护角:根据砂浆墩和窗框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出1:2.5水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40°斜角将多余砂浆切除、清净。
施工组织设计(方案)报审表
工程名称:动筛车间工程 编号:
致:北京合力通工程咨询有限公司
我方已根据施工合同的有关规定完成了 动筛车间工程 施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:施工组织设计(方案)
承包单位: 东华建安公司第六项目部
项目经理:
日 期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
总监理工程师审核意见:
监理单位: 北京合力通工程咨询有限公司
总监理工程师:
日 期:
建设单位工程师意见:
建设单位: 五轮山煤业有限公司
建设单位工程师:
日 期:
动
筛
车
间
施
工
组
织
设
计
编制:
审核:
审批:
时间:
一、工程概况:
本工程位于五轮山煤业有限公司动筛车间,工程内容:动筛车间外墙抹灰、地坪、动筛车间门窗及站桥窗的安装。
二、外墙抹灰施工方案:
外墙抹灰工程是一项高空作业,危险性比较大,质量事故又比较多的分项工程。我项目部从当前的施工期间气温、工程进度和施工条件出发,在保证工程质量、加快施工进度的情况下,节约能源,降低成本做好外墙抹灰工作。
外墙一般抹灰工程施工方案
一、编制依据
二、工程概况
三、施工准备
1、材料:
(1)水泥:采用海棠牌P.O32.5普通硅酸盐水泥,有出厂检验合格证,并经复检合格。
(2)中砂:使用前宜过筛。要求颗粒坚硬、洁净、无杂质,含泥量不超过3%。
2、作业条件:
(1)抹灰部位的主体结构均已验收合格。
(2)将混凝土墙等表面凸出部分凿平。对蜂窝.,麻面.露筋,疏松部分的砼凿到实处,用水清洗干净后,以1:2水泥砂浆分层补平。把外露钢筋头和铅丝头等清除掉。
(3)对于较光滑的砼表面应凿毛或在表面洒水湿润后涂刷1:1水泥砂浆扫毛(加适量胶粘剂)。 (4)对于砖墙面应在抹灰前一天浇水湿透。
四、操作工艺
墙面抹灰:
1、基层处理:清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,要洒水润湿。再用水泥砂浆中掺入水泥量10%的107胶搅拌均匀后使用,待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力。
2、套方、吊直,做灰饼(打墩)。抹底层灰前必须先找好规矩,即四方规方,横线找平,立线吊直,弹出基准线和墙裙,踢脚板线。抹灰先用托线板检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线(称线)“打墩”(打墩的厚度应不包括面层)。
3、墙面冲筋(打栏):待砂浆结硬后,使用与抹灰层相同的砂浆,在上下砂浆之间做宽约30~50mm的灰浆带,并以上下砂浆墩为准用压尺推平。冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。
4、做护角:根据砂浆墩和窗框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出1:2.5水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40°斜角将多余砂浆切除、清净。
5、抹底层灰和中层灰:(涂料外墙)在墙体湿润的情况下抹底层灰,底层灰用2:1:8水泥砂浆,厚度为15mm,分两次抹灰。然后以冲筋(打栏)为准,用压尺刮平找直,用木磨板磨平。(面砖外墙)底层灰采用15厚1:3水泥砂浆,刷素水泥砂浆一遍,然后以冲筋(打栏)为准,用压尺刮平找直,用木磨板磨平。若中层灰过厚,则应分遍涂抹。.中层灰抹完磨平后,应全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补(或返工)处理。
外墙一般抹灰工程施工方案
一、编制依据
二、工程概况
三、施工准备
1、材料:
(1)水泥:采用海棠牌P.O32.5普通硅酸盐水泥,有出厂检验合格证,并经复检合格。
(2)中砂:使用前宜过筛。要求颗粒坚硬、洁净、无杂质,含泥量不超过3%。
2、作业条件:
(1)抹灰部位的主体结构均已验收合格。
(2)将混凝土墙等表面凸出部分凿平。对蜂窝.,麻面.露筋,疏松部分的砼凿到实处,用水清洗干净后,以1:2水泥砂浆分层补平。把外露钢筋头和铅丝头等清除掉。
(3)对于较光滑的砼表面应凿毛或在表面洒水湿润后涂刷1:1水泥砂浆扫毛(加适量胶粘剂)。 (4)对于砖墙面应在抹灰前一天浇水湿透。
四、操作工艺
墙面抹灰:
1、基层处理:清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,要洒水润湿。再用水泥砂浆中掺入水泥量10%的107胶搅拌均匀后使用,待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力。
2、套方、吊直,做灰饼(打墩)。抹底层灰前必须先找好规矩,即四方规方,横线找平,立线吊直,弹出基准线和墙裙,踢脚板线。抹灰先用托线板检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线(称线)“打墩”(打墩的厚度应不包括面层)。
3、墙面冲筋(打栏):待砂浆结硬后,使用与抹灰层相同的砂浆,在上下砂浆之间做宽约30~50mm的灰浆带,并以上下砂浆墩为准用压尺推平。冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。
4、做护角:根据砂浆墩和窗框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出1:2.5水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40°斜角将多余砂浆切除、清净。
5、抹底层灰和中层灰:(涂料外墙)在墙体湿润的情况下抹底层灰,底层灰用2:1:8水泥砂浆,厚度为15mm,分两次抹灰。然后以冲筋(打栏)为准,用压尺刮平找直,用木磨板磨平。(面砖外墙)底层灰采用15厚1:3水泥砂浆,刷素水泥砂浆一遍,然后以冲筋(打栏)为准,用压尺刮平找直,用木磨板磨平。若中层灰过厚,则应分遍涂抹。.中层灰抹完磨平后,应全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补(或返工)处理。
五峰土家族自治县渔洋关大丽寨保障房二期
(三标段55#、56#、57#楼)
一
般
抹
灰
施
工
方
案
编制:
审核:
批准:
湖北成元建筑有限公司
2014年10月9日
目 录
一、工程概况………………………………………………
二、编制依据………………………………………………
三、施工准备………………………………………………
四、施工工艺………………………………………………
五、质量标准………………………………………………
六、成品保护………………………………………………
七、应注意的质量要求……………………………………
八、安全注意事项…………………………………………
九、环保措施………………………………………………
一、工程概况:
本工程为五峰县渔洋关镇大丽寨保障住房建设项目二期三标段55#、56#、57#楼。每栋楼面积为5613.45㎡,地上11层,本工程结构形式为:框剪结构,抗震等级为三级。外墙、分户墙、楼梯四周、管道进及风井四周采用240/200厚加气混凝土砌块,内隔墙采用100厚加气混凝土砌块砌筑。
建设单位:宜昌长乐城市建设投资开发有限公司
监理单位:宜昌市工程建设监理有限责任公司
施工单位:湖北成元建筑有限公司
二、编制依据:
2.1 设计图纸;
2.2 图纸会审、设计变更及洽商记录;
2.3 已审批的《施工组织设计》;
2.4 《建筑工程施工质量验收统一规范》(GB50300-2001) 2011版
三、施工准备
1、材料准备:
水泥采用普通硅酸盐32.5,砂采用中粗砂,含泥量不得大于3%,且应过筛。石灰膏应充分熟化,不少于30天,不得含有未熟化的颗粒和其它杂质,应提前将灰膏捣成灰浆,掺入水泥中搅拌。界面剂用粘接力强,渗透性好的界面剂。
2、机具准备:
砂浆搅拌机,垂直运输机械,托线板,线锤,木抹子,铁抹子,2m铝合金刮尺,夹口木尺条,铁锹,阴阳角抹子,水刷子,手推车等。
外墙一般抹灰施工方法
一、施工准备
1.主要材料和机具
(1)水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。
(2)砂:平均粒径0.35-0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
(3)石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中。熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。
(4)其它掺合料:107胶、外加剂,其掺入量应通过试验决定。
(5)主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2.作业条件
(1)结构工程全部完成,并经有关部门验收,达到合格标准。
(2)抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。
(3)砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
(4)结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝
土剔平,凹处提前刷净,用水洇透后,再用1:3水泥砂浆或1:1:6水泥混合砂浆分层补衬平。
(5)预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序。
(6)加气混凝土表面缺棱掉角需分层修补。做法是:先洇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在7-9mm。
(7)外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。
1 技术交底记录
工程名称 领秀之江11#12#13# 楼 交底日期 2014-5-3
施工班组 泥工班组 分项工程名称 一般抹灰
交底提要 外墙一般抹灰的材料、施工准备、工艺做法及相关要求
1.施工准备
1.1材料要求
1.1.1水泥:采用强度等级为32.5复合硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录,并对其凝结时间、安定性和抗压强度进行复试。当水泥出厂超过3个月时应按试验结果使用。用于同一部位的水泥应采同一品种、同一批号的产品,保证颜色一致。
1.1.2砂:
中砂,平均粒径为0.35~0.5mm,含泥量小于1%,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他杂质。砂在使用前应根据使用要求用不同孔径的筛子过筛。
1.1.3其他材料:
板网、水泥钉、角钢、分格槽、滴水槽
1.2 主要机具
主要机具包括:砂浆搅拌机、手推车、5mm的筛子、小平锹、木抹子、铁抹子、托线板、盒尺、气泵、喷枪、阴阳角尺、软毛刷、钢丝刷、喷壶、水桶、扫帚、锤子、錾子、钢丝、线坠(5㎏)等。
1. 本表由施工单位填写,交底单位与接受交底单位各存1份。
2 技术交底记录
工程名称 领秀之江 交底日期 2014-5-3
施工班组 泥工班组 分项工程名称 一般抹灰
交底提要 外墙一般抹灰的材料、施工准备、工艺做法及相关要求
1.3劳动力安排
工种 抹灰工 普工
人数 人 人
1.4技术准备
1.4.1充分熟悉图纸、工程规范、施工检验评定标准,掌握施工工艺流程、施工方法和技术要求。
1.4.2 完成抹灰工种的技术交底和创优细部做法,做到心中有数。
1.4.3 根据施工进度计划编制材料进场计划。
1.4.4 学习建筑施工图,特别是立面图和节点大样图。
1.5 作业条件
1.5.1抹灰工程必须在混凝土结构工程,砌体工程全部完成,并经有关部门验收合格后施工。
施工组织设计外墙面抹灰工程
1.墙体类型:外墙面
2.底层厚度、砂浆配合比:14厚1:2.5水泥砂浆
3.面层厚度、砂浆配合比:6厚1:2.5水泥砂浆
1.1施工准备
1.外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。
2.工艺流程:
2.1基层处理→钉挂防裂网→喷水湿润→喷浆→放线→做灰饼→抹灰→修补→养护 ①基层处理:基层表面要保持平整洁净,无浮浆、油污,将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用1∶2.5水泥砂浆分层补平,脚手架眼、螺栓孔采用发泡剂封堵。光滑的混凝土表面进行凿毛处理。外墙喷界面剂一道
②钉挂防裂网:不同基体材料交接处、剔槽部位、临时施工洞处两侧钉防裂钢丝网,防裂网宽度为500mm,接缝处两边各挂出250mm。用射钉将防裂网固定在墙面上,挂网要做到均匀、牢固。
③喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面的吸水深度控制在20mm左右。
④喷浆:界面剂与水泥浆拌合后喷涂,养护三天后再抹底灰。
⑤用大线坠从顶层开始在大角两侧、门窗洞口两侧、阳台两侧吊出垂直线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰。
⑥根据所放垂线和水平线在墙面上抹灰饼,确定抹灰厚度。抹灰饼的砂浆材料、配合比同基层抹灰的砂浆配合比。
⑦基层抹灰要在界面剂达到一定强度后,开始用1:2.5水泥砂浆打底扫毛,底灰应分层涂抹,每层厚度不应大于10mm,必须在前一层砂浆凝固后再抹下一层,当抹灰厚度大于35mm时,应采用铁丝网加强。底层抹灰完成后,在不同基体材料交接处、剔槽部位、临时施工洞处两侧等易开裂部位,增贴一道防碱网格布。
⑧抹拉毛灰,其配合比是:水泥∶砂=1∶2.5。抹拉毛灰以前应对底灰进行浇水,且水量应适宜,墙面太湿,拉毛灰易发生往下坠流的现象;若底灰太干,不容易操作,毛也拉不均匀。
⑨毛灰施工时,最好两人配合进行,一人在前面抹拉毛灰,另一人紧跟着用木抹子平稳地压在拉毛灰上,接着就顺势轻轻地拉起来,拉毛时用力要均匀,速度要一致,使毛显露,大、小均匀。
外墙面抹灰的施工工艺
外墙面抹灰的工艺步骤分为以下六步,分别是:“基层处理→刷界面剂→基层抹灰→二次刷界面剂→卷材铺贴→面层抹灰”,通过环环紧扣的这六个步骤,便在墙体表面形成了一层坚实、牢靠的防护层,彻底解决了框架梁与填充墙之间渗水、裂缝现象。
(1)基层处理:抹灰前将砖墙面、混凝土面基层表面的灰尘、污垢和油漆等杂物和附着物清清除干净,再将砖墙部位浇水湿润,这里注意应提前一天浇水,抹灰时,表面始终保持湿润。在不同的界面处,比如砖墙与混凝土墙交接处,用射钉枪钉上钢丝网固定,钢丝网宽度不小于300mm.
(2)刷界面剂:将界面剂(如108胶)按1:4的水灰比调成厚糊状,并充分搅拌均匀,放置5-10min(如界面剂变稠),再适当加入少量水调匀,然后用泥板涂抹在基层面上。注意调制好的界面剂应在5-6h内用完,这样它的和易性才会比较好。
(3)基层抹灰:界面剂涂抹10-20min后,再按要求抹底层砂浆,底层砂浆厚度以5mm为宜,如果一次抹得太厚,由于内外收水快慢不同,易产生开裂,甚至起鼓脱落。抹完后用木抹子搓平即可。
(4)二次刷界面剂:将界面剂按1:4的水灰比调成厚稠状,并充分搅拌均匀,放置10min,待界面剂变稠后,再抹在底层砂浆上。
(5)卷材铺贴:当底灰施工7-8成干时,在底灰上均匀反复的涂刷界面剂,切忌界面剂不宜过厚,放置10min,待其变稠后再进行涂刷。最后进行卷材铺贴,用剪刀把PPP多层高分子新型复合防水卷材剪成300×1000mm, 150×1000mm的一半贴在梁上, 150×1000mm的另一半贴在砖墙上,卷材的搭接范围≥150mm.在铺设PPP多层高分子新型复合防水卷材时,一定要边铺边用刮板从一侧向另一侧刮平,并且将里面的气泡赶出使卷材铺贴平整,粘贴密实。 如果有里面含有气泡,就会导致砂浆起鼓脱落,达不到铺贴效果。
(6)面层施工:提前一天用界面剂作底层砂浆分格条(室外抹灰为了不显接槎,防止开裂,应按设计尺寸粘贴分格条,做好分格条均匀分格处理)的粘结材料,保证分格条牢固,防止变形。面层抹灰前,充分湿润基层底灰,在卷材上刷好界面剂后,再进行水泥砂浆面层施工。面层施工完一天后,进行浇水养护,夏季应避免在日光爆晒下抹灰。
外墙面抹灰工程施工方案
根据施工总进度安排,4月10号将开始铜活安装。制约铜活安装的瓶颈在于墙板安装。为了保证正常的施工进度,目前必须加快墙板安装施工进度,尽快做完墙面工程的最后一道工序——外墙面抹灰(首先完成檐口,平座额枋以上的抹灰)。特制定如下方案:
一、 基层处理:
1、 板缝按图纸设计加筋焊接;
2、 细石砼灌缝,捻实;
3、 板缝两侧250mm加设盖缝丝网以保证板缝 、包边槽钢与抹灰砂浆的粘结,避免墙面出现空鼓裂缝,结构裂缝;
4、堵孔;
5、板面涂刷界面处理剂或部分凿毛。涂刷YJ-302混凝土界面处理剂一道 ,施工要求严格按产品说明书要求和规范操作,涂刷均匀,做好养护,24小时后开始抹基层。
二、 施工顺序
1、 贴灰饼;按照墙板垂直度和抹灰厚度要求贴灰饼,控制墙体各部位的抹灰厚度,挂线时参照铜活工程测设的斗拱安装线;
2、 冲筋;按照灰饼厚度找规矩——冲筋控制墙面平整度;
3、 挂线:按照测量员弹出的墨线(垂直线)挂水平线;
4、 基层:抹压密实,基本找平; 5、 面层:刮杠刮平、搓毛、压光。
三、 施工要点
1、抹灰层与基层的粘结牢固;
2、因为铜活斗拱后尾与墙面撞接,所以外墙面面层位置准确、垂直度和平整度将是抹灰质量的主要指标;
3、表面密实,平、光直接达到下一步油饰的标准和要求;
4、平座下墙面抹灰层与顶板找平层做好圆弧连接。
四、 施工工艺
1、采用425#矿渣或普通硅酸盐水泥。,找出抹灰的下标高中砂,平均粒径0.35~0.5mm,石灰膏;(生石灰淋制)
2、 根据测量员提供的“50”线确定抹灰范围;
3、 底灰用1:0.3:3混合砂浆打底厚度为5mm,操作 时需用力抹压以便底灰和基层的结合密实;
4、 严格按配合比配料,保证砂浆的强度和和易性;
5、 待底灰六、成干 的时,开始抹罩面灰,罩面灰采用1:2.5水泥砂浆,厚5mm薄薄刮一层使 其与底灰抓牢,紧跟抹第二遍,横竖均顺平用铁抹子压实压光。
外墙面抹灰施工方案
一、编制依据
1、施工图及设计变更文件
2、《建筑装饰装修工程质量验收规范》GB50210-2001
3、《建筑机械使用安全技术规程》JGJ33-88
4、《建筑工程施工现场供用电安全规范》GB50194-93
二、工程概况
本工程位于许昌市东城区钧都路以东,魏武大道以西是一个三级甲等综合医院,本工程地上部分由门诊、医技和住院部三部分功能组成,整体建筑分为两部分。本工程总建筑面积:143195m²,其中地下建筑面积为:25570 m²,地上建筑面积117625 m²。建筑工程设计等级为一级;设计使用年限为50年,防火等级为一类高层建筑,抗震设防烈度为7度,设计基础地震加速度值为0.10g,设计地震分组为第一组。依据2009年5月1日施行修订版《中华人民共和国防震减灾法》地震动峰值加速度提高至0.15g。
一、墙面基层基本情况:
本工程为框架剪力墙结构,其表面积灰较多,抹灰前必须大面积冲洗。工程结构表面平整度差;内外墙立面垂直度偏差较大,根据实测得出结果偏差值在1.1~1.9cm之间,大部分在1.3~1.7cm,故而对这次的抹灰施工视之不同寻常。普通抹灰表面应光滑、洁净、接槎平整。高级抹灰表面则应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。护角、孔洞、槽盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。为了确保该工程的抹灰质量,特制订本专项施工方案。 二、材料选用:
1、水泥选用32.5Pma普通硅酸盐水泥。
2、砂选用中砂以上,(砂颗粒大减少裂缝产生)
3、高强粘结剂选用本市建筑公司产801高强粘结剂,该粘结剂粘结度强,(无论终粘时间、粘结强度、湿温操作等都能符合本工程的要求)。
三、作业条件:
1、抹灰部位的主体结构已检查合格,
2、抹灰用的脚手架应搭好,架体内立杆离墙200~250mm。
3、将混凝土表面凸出部分凿平。对蜂窝、狗洞、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铝丝等清除掉。
精心整理
精心整理 加气混凝土内、外墙面抹灰施工方案
1概况
1.1加气混凝土砌块墙面抹灰工程
1.1.1加气混凝土砌块内墙面抹灰:混合砂浆抹灰(除厨房、卫生间),水泥砂浆抹灰(厨房、卫生间),阳角水泥砂浆护角2m高,水泥砂浆踢脚线150mm高(楼地面层上)。
2施工准备
2.1材料及主要机具
2.1.1水泥:32.5级,普通硅酸盐或矿渣硅酸盐水泥。
2.1.2砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。
2.1.3石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤。或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。
2.1.4主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为5mm×5mm、3mm×3mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。
2.2作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。
2.2.1加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件等安装埋设工作。
2.2.2抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。
2.2.3按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。操作平台及架木应离开墙面及门窗口200~250mm,以利操作。架木要稳定、牢固、可靠。 精心整理
精心整理 2.2.4室内大面积施工前应先做样板间,经验收鉴定合格后方可大面积施工。
3操作工艺
3.1工艺流程:
3.2基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的界面处理剂素水泥浆填塞密实。将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。在加气砼砌块墙内墙面满钉钢丝网,不同材料交接处钉钢丝网不少于150。
外墙面抹灰施工
1、施工准备
材料准备
(1)采用商品袋装干混砂浆。
(2)水:采用自来水。
机械准备
(1)选定砂浆搅拌机和垂直运输机械,安装机械、接通水源、电源、搭设抹灰脚手架。
(2)工具应齐全适用,包括抹灰铁板、木抹子、铁皮抹子、阴角抹子、阳角抹子、托灰板、靠尺、2.5米长铝合金刮尺、角尺、线锤、灰铲、筛子、水桶、洒水壶、灰槽、茅草刷、尼龙绳、楠竹片、钢筋卡子、排笔等。
技术准备
(1)审查熟悉施工图,对基层进行检查验收,各种管道、预埋件以及门窗框应安装完毕,并符合设计要求。
(2)对操作工人进行技术交底,定人定点落实挂牌制及岗位责任的制。
(3)先作样板,经检验认定后照样板操作和验收。
2、工艺程序
基层处理→测定阴阳角垂直度(包括阳台)→阴阳角挂垂直钢丝→阴角灰饼大角护角→墙中灰饼→墙面浇水湿润→抹墙底糙灰→抹找平层→做灰饼→弹分格线→嵌分格条→安装门窗及阳台扶手→抹机层灰→抹窗台线→外墙腻子→安装阳台栏杆→外墙涂料→拆外脚手架
3、操作方法
(1)基层处理
①对基层有凹凸不平处,应先凿平修补,混凝土表面应凿毛。
②外墙上的拉杆孔先用建筑油膏搓成条,塞入孔内离外墙面50㎜接着浇水将孔内及周围充分湿润后再从内外墙面用1:2干硬性防水砂浆用木针打入至凹进墙面10㎜。
3、墙面灰缝有缝隙及瞎眼缝用扁钻将缝内砂浆剔除(剔除深度不少于50㎜),再用与墙面同标号的砂浆勾填密实。
(2)测定水平阴阳角垂直线
①整个外墙应统一测定水平度,弹出控制线,使阳台、各种线子在同一水平线上能够交圈。
②外墙挂垂直线:在外墙阴角、阳角、阳台阴阳角分别吊垂直线挂钢丝(各楼层的阳台应“三向成线”即水平向、坚向和进出方向)钢丝挂好后开始用1:2水泥砂浆做阳角护角,要求护角顺直,光滑,阴角设主控制灰饼,外墙抹灰厚度控制在25㎜左右。
(3)根据竖向灰饼和大角护角拉横线做竖向灰饼与护角之间的灰饼,此灰饼比护角和阴角灰饼低8㎜,灰饼水平距离1500㎜左右,垂直距离1000㎜,左右,灰饼大小30㎜×30㎜为宜。
外墙面一般抹灰施工方案
1. 项目介绍
本文档旨在提供一般外墙面抹灰施工方案,包括施工步骤、材料准备和工具使用等方面的内容。
2. 施工步骤
以下是一般外墙面抹灰的施工步骤:
1. 清理墙面:先清理墙面,确保没有尘土、油脂和其他污物,以确保抹灰层的附着力。
2. 水泥砂浆准备:按照比例将水泥和砂浆混合,搅拌至均匀。
3. 底层抹灰:将水泥砂浆均匀涂抹在墙面上,厚度约为10毫米。使用抹刀将砂浆刮平并压实。
4. 中层抹灰:待底层抹灰干燥后,进行中层抹灰。使用比例适当的水泥砂浆,厚度约为8毫米。使用刮刀将砂浆均匀涂抹,然后压实并刮平。
5. 表层抹灰:待中层抹灰干燥后,进行表层抹灰。使用比例适当的细砂浆,厚度约为5毫米。将细砂浆均匀涂抹在墙面上,使用抹刀将其刮平并压实。 6. 抹灰修整:在进行下一层抹灰前,对前一层的抹灰进行修整,确保表面平整。
7. 养护:等待抹灰层干燥并定型,对其进行适当的养护。
3. 材料准备
进行外墙面抹灰施工需要以下材料:
- 水泥
- 砂浆
- 细砂浆
4. 工具使用
进行外墙面抹灰施工需要以下工具:
- 抹刀
- 刮刀
- 扫把
- 手套
- 布袋
以上是一般外墙面抹灰施工方案的基本内容,实际施工过程中应根据具体情况进行调整和安排。请严格遵守相关安全操作规范和建筑施工标准,确保施工质量和人身安全。
