水上打桩工程安全技术交底(最新版)
- 格式:xlsx
- 大小:13.16 KB
- 文档页数:1
一、交底编号编号:__________________二、工程名称工程名称:__________________三、交底日期交底日期:____年____月____日四、施工单位施工单位:__________________五、分项工程名称分项工程名称:__________________六、交底提要为确保水上作业施工安全,提高施工人员安全意识,现将水上作业施工安全技术交底如下:七、交底内容1. 安全生产责任制(1)明确项目负责人、技术负责人、安全负责人的职责,确保安全生产责任落实到人。
(2)建立健全安全生产管理制度,严格执行安全生产操作规程。
2. 人员安全教育培训(1)对所有参与水上作业施工的人员进行安全教育培训,提高安全意识。
(2)培训内容包括:水上作业安全知识、操作规程、应急处理措施等。
3. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:危险区域、禁止通行、紧急出口等。
(2)施工人员必须穿戴符合安全要求的工作服、安全帽、救生衣等防护用品。
(3)施工船舶应配备足够的救生设备、消防设施、通讯设备等。
4. 水上作业安全操作规程(1)严格遵守水上作业操作规程,确保施工过程安全。
(2)水上作业前,应对施工船舶进行检查,确保船舶安全性能。
(3)施工过程中,应密切关注水位、风力、水流等自然条件,及时调整施工方案。
5. 应急预案(1)制定水上作业应急预案,明确应急组织、职责、措施等。
(2)定期组织应急演练,提高应急处置能力。
6. 环境保护(1)施工过程中,应采取有效措施,防止环境污染。
(2)合理处置施工废弃物,确保符合环保要求。
八、注意事项1. 施工人员必须严格遵守水上作业安全规定,严禁酒后作业、疲劳作业。
2. 施工船舶应保持良好的船况,确保航行安全。
3. 施工过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
4. 严禁在施工现场进行无关活动,确保施工环境安全。
九、交底人交底人:__________________十、审核人审核人:__________________十一、签字施工单位负责人签字:__________________项目技术负责人签字:__________________安全负责人签字:__________________施工人员签字:__________________注:本模板仅供参考,具体交底内容应根据实际工程情况进行调整。
水上打桩船作业安全技术1、作业前必须检查作业环境、吊索具、防护用品。
打桩区域无闲散人员,障碍已排除。
吊索具无缺陷,捆绑正确牢固,被吊物与其他物件无连接。
确认安全后方可作业。
2、必须确定打桩区域,并设警戒标志,必要时派入监护。
3、严禁在带电的高压线下或一侧作业。
4、打桩作业时必须执行安全技术交底,听从统一指挥。
5、桩机周围应有明显标志或围栏,严禁闲人进入。
作业时,操作人员应在距桩锤中心5m以外监视。
6、安装时,应将桩锤运到桩架正前方2m以内,严禁远距离斜吊。
7、用桩机吊桩时,必须在桩上拴好围绳。
起吊2.5m以外的混木桩时,应将桩锤落在下部,待桩吊近后,方可提升桩锤。
8、严禁吊桩、吊锤、回转和行走同时进行。
桩机在吊有桩和锤的情况下,操作人员不得离开。
9、插桩后应及时检验桩的垂直度,桩入土3m以上时,严禁用桩机行走或回转动作纠正桩的倾斜度。
10、拔送桩时,应严格掌握不超过桩机起重能力,荷载难以计算时,可参考如下办法:(1)桩机为电动卷扬机时,拔送桩时负荷不得超过电机满载电流。
(2)桩机卷扬机以内燃机为动力时,拔送桩时如内燃机明显减速,应立即停止起拔。
(3)桩机为蒸汽卷扬机时,拔送桩时,如在额定蒸汽压力下产生减速或停车,应立即停止起拔。
(4)每米送桩深度的起拨荷载可按4t计算。
11、卷扬钢丝绳应经常处于油膜状态,不得硬性摩擦。
钢丝绳的使用及报废标准。
吊锤、吊桩可使用插接的钢丝绳,不得使用不合格的起重卡具、索具、拉绳等。
12、作业中停机时间较长时,应将桩锤落下垫好。
除蒸汽打桩机在短时间内可将锤担在机架上外,其他的桩机均不得悬吊桩锤进行检修。
13、遇有大雨、雪、雾和六级以上强风等恶劣气候,应停止作业。
当风速超过七级应将桩机顺风向停置,并增加缆风绳。
14、雷、电天气无避雷装置的桩机,应停止作业。
15、作业后应将桩机停放在坚实平整的地面上,将桩锤落下,切断电源和电路开关,停机制动后方可离开。
水上打桩船作业安全技术(二)水上打桩船作业是一种常见的施工方式,用于在水中进行桩基的施工。
一、交底对象全体参与桥梁施工水上作业的施工人员、管理人员及安全监督人员。
二、交底目的为确保桥梁施工水上作业安全,提高作业人员安全意识,降低事故发生率,特进行本次安全技术交底。
三、交底内容1. 施工现场安全规定(1)施工现场必须配备救生衣、救生圈、救生绳等救生设备。
(2)水上作业人员必须佩戴救生衣,并熟悉救生衣的正确使用方法。
(3)禁止在施工现场饮酒、吸烟。
(4)施工现场严禁使用非安全电器设备。
2. 水上作业安全注意事项(1)水上作业前,应对施工现场进行安全检查,确保施工环境安全。
(2)水上作业时,必须保持通讯畅通,确保遇险时能够及时联系救援。
(3)水上作业时,应遵循“先检查,后作业”的原则,发现安全隐患立即停止作业。
(4)水上作业时,严禁私自下水作业,如需下水,必须征得现场负责人同意,并穿戴救生衣。
(5)水上作业时,严禁跨越水面作业,如需跨越,必须使用安全绳索。
3. 水上施工设备安全操作(1)水上施工设备操作人员必须持证上岗,熟悉设备性能及操作规程。
(2)设备操作前,应对设备进行检查,确保设备运行正常。
(3)设备操作过程中,应密切观察设备运行状态,发现异常立即停止操作。
(4)设备操作结束后,应对设备进行清洁保养,确保设备处于良好状态。
4. 水上救援安全措施(1)现场应配备专业救援人员,并定期进行救援技能培训。
(2)救援人员应熟悉救援设备的使用方法,确保救援效果。
(3)遇险时,应立即启动救援预案,迅速组织救援。
(4)救援过程中,应确保自身安全,避免发生次生事故。
四、交底要求1. 施工人员应认真听取交底内容,并做好笔记。
2. 施工人员应熟练掌握水上作业安全操作规程,确保自身及他人安全。
3. 施工人员应定期参加安全教育培训,提高安全意识。
4. 施工现场应设立安全警示标志,提醒施工人员注意安全。
五、交底时间本次安全技术交底时间为____年____月____日,具体时间为____时____分至____时____分。

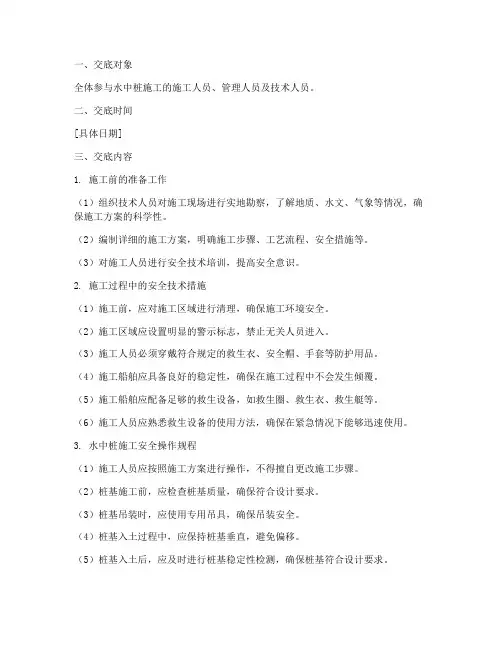

一、交底对象全体参与水中桩施工的施工人员、管理人员、技术人员。
二、交底时间[填写具体日期]三、交底内容1. 施工前的准备工作(1)了解施工区域的水文、地质、气象等自然条件,评估施工风险。
(2)制定水中桩施工方案,明确施工工艺、设备、材料、人员等要求。
(3)对施工人员进行水中桩施工安全教育和培训,确保其掌握安全操作规程。
2. 施工现场安全管理(1)施工现场应设立警示标志,明确警示区域,防止非施工人员进入。
(2)施工人员必须穿戴符合要求的救生衣、安全帽、防护手套等个人防护用品。
(3)施工区域应配备足够的救生设备和救援器材,如救生圈、救生绳、救生衣等。
(4)施工现场应设置安全通道,确保人员紧急疏散。
3. 施工设备安全管理(1)检查施工设备,确保其安全性能符合要求。
(2)施工设备操作人员应熟悉设备性能,掌握安全操作规程。
(3)设备操作过程中,注意观察设备运行状态,发现异常立即停机检查。
4. 施工工艺安全管理(1)水中桩施工过程中,应严格按照施工方案进行操作。
(2)桩基施工时,注意桩身垂直度,确保桩基质量。
(3)水下作业时,确保水下作业人员安全,防止发生意外。
5. 水中作业安全管理(1)水下作业人员必须佩戴潜水服、潜水镜、潜水鞋等防护装备。
(2)水下作业前,应对作业区域进行充分探测,确保无危险隐患。
(3)水下作业过程中,注意观察作业人员身体状况,发现不适立即停止作业。
(4)水下作业结束后,对作业区域进行清理,确保无残留危险物。
6. 应急处置(1)发生意外情况时,立即启动应急预案,确保人员安全。
(2)发生溺水事故,立即进行救援,同时拨打救援电话。
(3)发生设备故障,立即停机检查,排除故障后继续施工。
四、交底要求1. 施工人员必须认真阅读本交底内容,确保掌握水中桩施工安全操作规程。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工管理人员和技术人员要加强对施工现场的监督检查,确保安全措施落实到位。

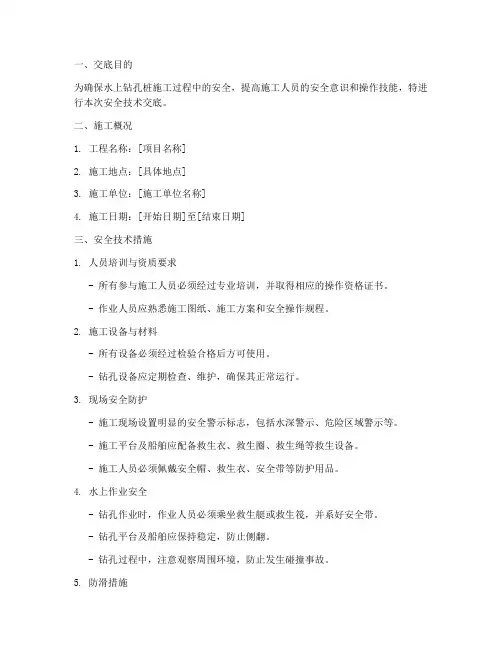

一、交底目的为确保水上钻孔桩施工过程中的安全,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、施工概况1. 工程名称:[项目名称]2. 施工地点:[具体地点]3. 施工单位:[施工单位名称]4. 施工日期:[开始日期]至[结束日期]三、安全技术措施1. 人员培训与资质要求- 所有参与施工人员必须经过专业培训,并取得相应的操作资格证书。
- 作业人员应熟悉施工图纸、施工方案和安全操作规程。
2. 施工设备与材料- 所有设备必须经过检验合格后方可使用。
- 钻孔设备应定期检查、维护,确保其正常运行。
3. 现场安全防护- 施工现场设置明显的安全警示标志,包括水深警示、危险区域警示等。
- 施工平台及船舶应配备救生衣、救生圈、救生绳等救生设备。
- 施工人员必须佩戴安全帽、救生衣、安全带等防护用品。
4. 水上作业安全- 钻孔作业时,作业人员必须乘坐救生艇或救生筏,并系好安全带。
- 钻孔平台及船舶应保持稳定,防止侧翻。
- 钻孔过程中,注意观察周围环境,防止发生碰撞事故。
5. 防滑措施- 施工平台及船舶的甲板应铺设防滑材料。
- 作业人员上下平台时,必须抓稳扶手,防止滑倒。
6. 防触电措施- 施工现场电气设备必须符合国家标准,并定期检查。
- 电气设备操作人员必须具备电工操作资格。
- 钻孔平台及船舶的电气设备应做好防漏电、防触电措施。
7. 应急措施- 施工现场应配备必要的应急救援器材,如急救箱、消防器材等。
- 施工人员应熟悉应急救援程序,提高应急处置能力。
四、施工注意事项1. 钻孔作业过程中,注意观察钻孔情况,如发现异常,立即停止作业,并采取相应措施。
2. 钻孔平台及船舶应保持稳定,防止发生碰撞事故。
3. 施工人员应严格遵守操作规程,确保施工安全。
4. 施工过程中,加强安全巡查,及时发现并消除安全隐患。
五、交底要求1. 施工单位应将本次安全技术交底记录备案。
2. 作业人员应认真学习并掌握安全技术措施,提高安全意识。

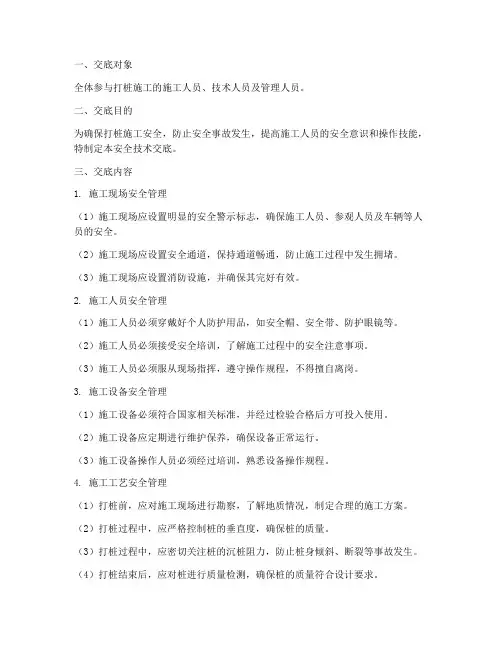

一、交底对象全体参与打桩施工的施工人员、技术人员及管理人员。
二、交底目的为确保打桩施工安全,防止安全事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
三、交底内容1. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员、参观人员及车辆等人员的安全。
(2)施工现场应设置安全通道,保持通道畅通,防止施工过程中发生拥堵。
(3)施工现场应设置消防设施,并确保其完好有效。
2. 施工人员安全管理(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
(2)施工人员必须接受安全培训,了解施工过程中的安全注意事项。
(3)施工人员必须服从现场指挥,遵守操作规程,不得擅自离岗。
3. 施工设备安全管理(1)施工设备必须符合国家相关标准,并经过检验合格后方可投入使用。
(2)施工设备应定期进行维护保养,确保设备正常运行。
(3)施工设备操作人员必须经过培训,熟悉设备操作规程。
4. 施工工艺安全管理(1)打桩前,应对施工现场进行勘察,了解地质情况,制定合理的施工方案。
(2)打桩过程中,应严格控制桩的垂直度,确保桩的质量。
(3)打桩过程中,应密切关注桩的沉桩阻力,防止桩身倾斜、断裂等事故发生。
(4)打桩结束后,应对桩进行质量检测,确保桩的质量符合设计要求。
5. 应急预案(1)发生安全事故时,施工人员应立即停止施工,采取必要措施进行救援。
(2)施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
(3)发生安全事故后,应立即上报相关部门,并配合进行调查处理。
四、交底要求1. 施工人员应认真学习本安全技术交底,确保掌握施工过程中的安全注意事项。
2. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
3. 施工单位应加强对施工现场的安全检查,确保施工安全。
4. 施工单位应严格执行本安全技术交底,确保施工安全。
五、附则1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底由施工单位负责解释。

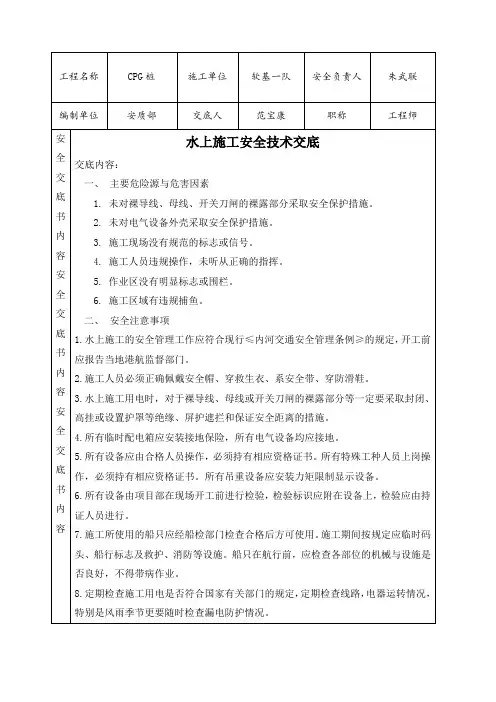

工程名称CPG桩施工单位软基一队安全负责人朱武联编制单位安质部交底人范宝康职称工程师安全交底书内容安全交底书内容安全交底书内容水上施工安全技术交底交底内容:一、主要危险源与危害因素1.未对裸导线、母线、开关刀闸的裸露部分采取安全保护措施。
2.未对电气设备外壳采取安全保护措施。
3.施工现场没有规范的标志或信号。
4.施工人员违规操作,未听从正确的指挥。
5.作业区没有明显标志或围栏。
6.施工区域有违规捕鱼。
二、安全注意事项1.水上施工的安全管理工作应符合现行≤内河交通安全管理条例≥的规定,开工前应报告当地港航监督部门。
2.施工人员必须正确佩戴安全帽、穿救生衣、系安全带、穿防滑鞋。
3.水上施工用电时,对于裸导线、母线或开关刀闸的裸露部分等一定要采取封闭、高挂或设置护罩等绝缘、屏护遮拦和保证安全距离的措施。
4.所有临时配电箱应安装接地保险,所有电气设备均应接地。
5.所有设备应由合格人员操作,必须持有相应资格证书。
所有特殊工种人员上岗操作,必须持有相应资格证书。
所有吊重设备应安装力矩限制显示设备。
6.所有设备由项目部在现场开工前进行检验,检验标识应附在设备上,检验应由持证人员进行。
7.施工所使用的船只应经船检部门检查合格后方可使用。
施工期间按规定应临时码头、船行标志及救护、消防等设施。
船只在航行前,应检查各部位的机械与设施是否良好,不得带病作业。
8.定期检查施工用电是否符合国家有关部门的规定,定期检查线路,电器运转情况,特别是风雨季节更要随时检查漏电防护情况。
工程名称CPG桩施工单位软基一队安全负责人朱武联编制单位安质部交底人范宝康职称工程师9.水上施工作业人员安全措施9.1发生施工人员落水时,现场人员应抛递救生圈或绳子同时大声呼救,并利用有效联络方法向就近动力船报告落水人员方位,组织施救。
9.2现场负责人应产即向本单位应急领导小组及海事部门报告。
报告内容必需说明出事地点、时间、落水人员数量及详细海况。
9.3各施工船舶应按照船舶证书中规定配齐救生圈,各施工平台上配置4~10个救生圈,救生抛绳。

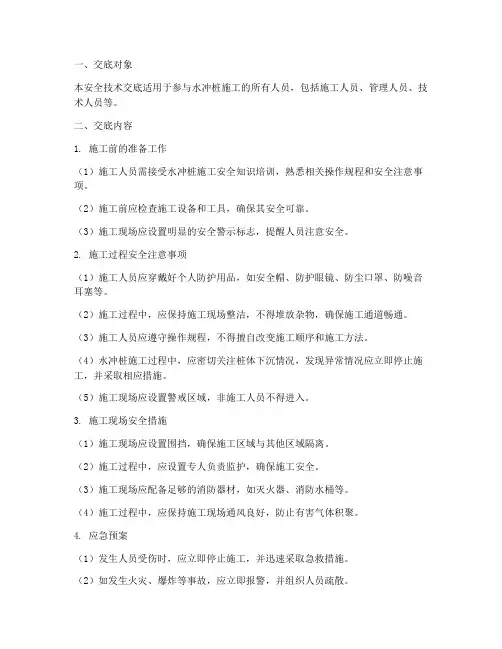

一、交底对象本安全技术交底适用于参与水冲桩施工的所有人员,包括施工人员、管理人员、技术人员等。
二、交底内容1. 施工前的准备工作(1)施工人员需接受水冲桩施工安全知识培训,熟悉相关操作规程和安全注意事项。
(2)施工前应检查施工设备和工具,确保其安全可靠。
(3)施工现场应设置明显的安全警示标志,提醒人员注意安全。
2. 施工过程安全注意事项(1)施工人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防噪音耳塞等。
(2)施工过程中,应保持施工现场整洁,不得堆放杂物,确保施工通道畅通。
(3)施工人员应遵守操作规程,不得擅自改变施工顺序和施工方法。
(4)水冲桩施工过程中,应密切关注桩体下沉情况,发现异常情况应立即停止施工,并采取相应措施。
(5)施工现场应设置警戒区域,非施工人员不得进入。
3. 施工现场安全措施(1)施工现场应设置围挡,确保施工区域与其他区域隔离。
(2)施工过程中,应设置专人负责监护,确保施工安全。
(3)施工现场应配备足够的消防器材,如灭火器、消防水桶等。
(4)施工过程中,应保持施工现场通风良好,防止有害气体积聚。
4. 应急预案(1)发生人员受伤时,应立即停止施工,并迅速采取急救措施。
(2)如发生火灾、爆炸等事故,应立即报警,并组织人员疏散。
(3)如发生设备故障,应立即停止使用,并采取相应措施排除故障。
三、交底要求1. 施工人员应认真听取安全技术交底,并做好记录。
2. 施工过程中,施工人员应严格遵守安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 施工单位应加强对施工现场的巡查,及时发现并整改安全隐患。
四、交底日期(填写交底日期)五、交底单位(填写交底单位名称)六、接受单位(填写接受单位名称)七、备注(如有其他要求,可在此处填写)通过以上水冲桩安全技术交底模板,施工人员能够全面了解水冲桩施工过程中的安全注意事项,提高施工安全水平,确保工程顺利进行。

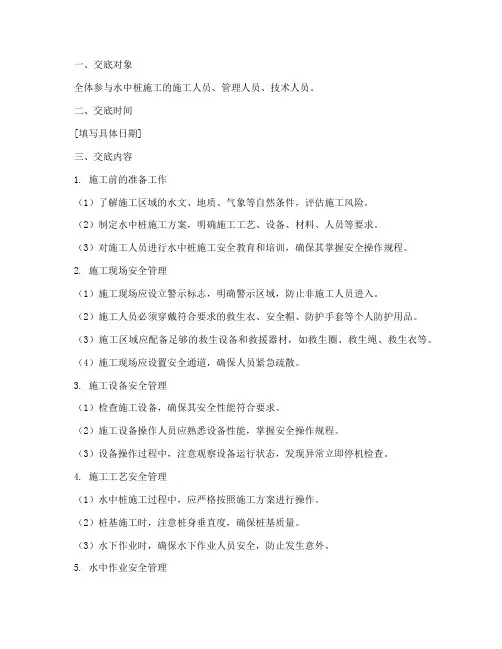

一、交底对象全体参与水中桩施工的施工人员、管理人员及技术人员。
二、交底时间[具体日期]三、交底内容1. 施工前的准备工作(1)组织技术人员对施工现场进行实地勘察,了解地质、水文、气象等情况,确保施工方案的科学性。
(2)编制详细的施工方案,明确施工步骤、工艺流程、安全措施等。
(3)对施工人员进行安全技术培训,提高安全意识。
2. 施工过程中的安全技术措施(1)施工前,应对施工区域进行清理,确保施工环境安全。
(2)施工区域应设置明显的警示标志,禁止无关人员进入。
(3)施工人员必须穿戴符合规定的救生衣、安全帽、手套等防护用品。
(4)施工船舶应具备良好的稳定性,确保在施工过程中不会发生倾覆。
(5)施工船舶应配备足够的救生设备,如救生圈、救生衣、救生艇等。
(6)施工人员应熟悉救生设备的使用方法,确保在紧急情况下能够迅速使用。
3. 水中桩施工安全操作规程(1)施工人员应按照施工方案进行操作,不得擅自更改施工步骤。
(2)桩基施工前,应检查桩基质量,确保符合设计要求。
(3)桩基吊装时,应使用专用吊具,确保吊装安全。
(4)桩基入土过程中,应保持桩基垂直,避免偏移。
(5)桩基入土后,应及时进行桩基稳定性检测,确保桩基符合设计要求。
(6)施工过程中,应密切关注桩基周边环境,如发现异常情况,应立即停止施工,并及时上报。
4. 水中桩施工应急处理(1)遇有恶劣天气,如大风、大浪等,应立即停止施工,并将施工船舶驶至安全区域。
(2)施工过程中,若发现施工人员受伤,应立即进行救治,并立即上报。
(3)遇有紧急情况,如船舶倾覆、人员落水等,应立即启动应急预案,确保人员安全。
5. 施工结束后(1)施工结束后,应对施工现场进行清理,确保无安全隐患。
(2)对施工过程中存在的问题进行总结,为今后类似工程提供经验。
四、注意事项1. 施工人员应严格遵守安全技术操作规程,确保自身安全。
2. 施工过程中,应密切关注施工船舶的稳定性,确保施工安全。
3. 施工结束后,应对施工现场进行清理,确保无安全隐患。

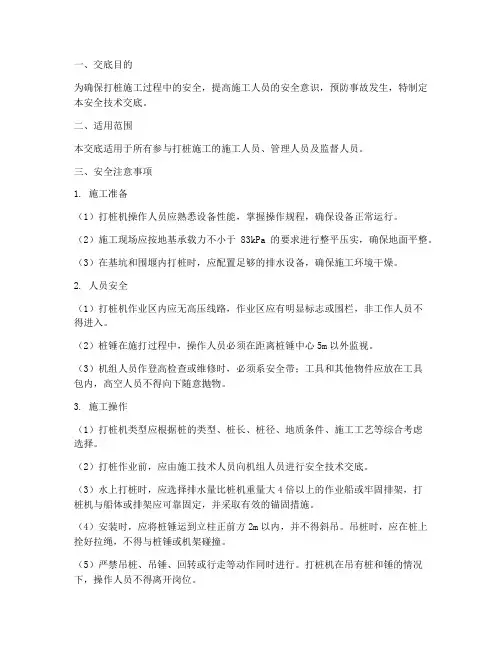

一、交底目的为确保打桩施工过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与打桩施工的施工人员、管理人员及监督人员。
三、安全注意事项1. 施工准备(1)打桩机操作人员应熟悉设备性能,掌握操作规程,确保设备正常运行。
(2)施工现场应按地基承载力不小于83kPa的要求进行整平压实,确保地面平整。
(3)在基坑和围堰内打桩时,应配置足够的排水设备,确保施工环境干燥。
2. 人员安全(1)打桩机作业区内应无高压线路,作业区应有明显标志或围栏,非工作人员不得进入。
(2)桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
(3)机组人员作登高检查或维修时,必须系安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。
3. 施工操作(1)打桩机类型应根据桩的类型、桩长、桩径、地质条件、施工工艺等综合考虑选择。
(2)打桩作业前,应由施工技术人员向机组人员进行安全技术交底。
(3)水上打桩时,应选择排水量比桩机重量大4倍以上的作业船或牢固排架,打桩机与船体或排架应可靠固定,并采取有效的锚固措施。
(4)安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。
吊桩时,应在桩上拴好拉绳,不得与桩锤或机架碰撞。
(5)严禁吊桩、吊锤、回转或行走等动作同时进行。
打桩机在吊有桩和锤的情况下,操作人员不得离开岗位。
4. 应急处理(1)如遇突发事件,应立即停止施工,确保人员安全。
(2)遇有恶劣天气,应停止施工作业,待天气好转后再进行。
(3)遇有设备故障,应立即停止使用,并报告相关部门进行处理。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,确保施工过程中严格遵守。
2. 施工单位应组织施工人员学习本交底内容,提高安全意识。
3. 施工单位应定期对施工人员进行安全技术培训,确保施工人员掌握安全操作技能。
4. 施工单位应加强对施工现场的监督检查,确保施工安全。
五、附则1. 本交底自发布之日起实施。
桩基工程施工安全交底范文尊敬的xxx:您好!根据您的要求,我们特为您提供桩基工程施工安全交底范文,内容如下:《桩基工程施工安全交底》一、背景介绍为了确保桩基工程施工过程中的安全,维护施工人员的身心健康,并保障施工质量和工期的顺利进行,特进行本次桩基工程施工安全交底。
本次施工安全交底的内容主要涉及施工人员的安全责任、施工现场的安全管理、施工过程中的安全措施以及应急处理措施等。
二、施工人员的安全责任1.施工人员要认真履行安全生产管理相关的法律法规和规章制度,严格按照施工方案、施工组织设计进行施工,不得存在拖拉、敷衍的情况。
2.施工人员要遵守工程施工现场的各项安全规定和操作规程,保持良好的个人作风和职业道德操守,严禁违规操作和违规行为。
3.施工人员要认真履行自己的安全职责,对施工现场的危险因素进行及时发现和报告,保障施工过程中的安全。
4.施工人员在施工现场上岗前必须参加安全教育培训和入岗前的技术交底,并持有相应的岗位证书方可上岗。
三、施工现场的安全管理1.施工现场要按照《建筑施工现场临时设施设计规范》的要求进行布置,设置符合规定的围挡和警示标志,确保施工现场的安全通道畅通。
2.施工现场要配备相应的安全设施和防护措施,如防护网、安全帽、安全绳、防护眼镜等,并定期进行检查和维护,确保其安全有效。
3.施工现场要进行现场巡查,及时发现和消除危险因素,做到隐患排除及时、整改到位,确保施工过程中的安全。
4.施工现场要保持整洁、有序,杜绝建筑垃圾和材料堆积,防止施工现场的滑倒、摔伤等意外事故的发生。
四、施工过程中的安全措施1.桩基施工过程中要严格按照设计要求和工艺规程进行施工,加强对施工设备、施工工具和施工材料的审核,确保其安全可靠。
2.在进行地基开挖的过程中,要严格按照地基开挖方案进行操作,合理安排开挖顺序和施工步骤,避免土体塌方的危险。
3.进行桩基施工时,要严格按照桩基施工方案进行操作,保证桩基的牢固和稳定,避免桩身破损和塌陷的风险。
水中钢板桩围堰施工安全技术交底一、施工前要求:1、将钢板桩运到工地后,钢板桩在拼组前必须对其进行检查、丈量、分类、编号,同时对两侧锁口用一块同型号长2~3m的短桩作通过试验,以2~3人拉动通过为宜,或采用卷扬机拖拉。
锁口通不过或桩身有弯曲、扭曲、死弯等缺陷,采用冷弯、热敲(温度不超过800~1000℃),焊补、铆补、割除、接长等方法加以整修。
同时接头强度与其他断面相等,接长焊接时,用坚固夹具夹平,以免变形,在焊接时,先对焊,再焊接加固板,对新桩或接长桩、在桩端制作吊桩孔。
插打钢板桩前须检查振动锤。
振动锤是打拔钢板桩的关键设备,在打拔前一定要进行专门的检查,确保线路畅通,功能正常,夹板牙齿磨损不宜太多。
二、施工中要求:1、第一层支承设置在插打钢板桩前需设定位桩及定位横梁。
定位桩采用钢管桩,定位桩可利用水上施工平台四周的钢管。
定位横梁沿承台外侧四周,距承台边沿1.5处布置,也是钢板桩围堰的第一层围菱支护,采用符合设计要求的工字钢。
定位横梁的位置须严格遵照设定的标高布置。
定位横梁安放在定位钢管四周侧,与钢管相连接,四角设两道工字钢斜撑,斜撑与横梁呈45度夹角,采用焊接固定连接,然后按设计要求安装纵向支承钢管,钢管支承两端头处加焊接钢板作为支承面,直接支撑在定位横梁上,钢管与横梁连接设一定的加劲块。
2、插打钢板桩在第一层定位支承安装完成后即可进行插打钢板桩施工。
(1)在插打过程中,加强测量工作,发现倾斜,及时调整,为保证插桩顺利合拢,要求桩身垂直,并且围堰周边的钢板数要均分,在整个钢板桩围堰施打过程中,开始时可插一根打一根,即将每一片钢板桩打到设计位置,到剩下最后一部分时,要先插后打,若合拢有误,用倒链或滑车组对拉,使之合拢。
合拢后,再逐根打到设计深度,在用倒链或滑车组对拉时不要过猛,以防止合拢段缝隙过大。
在整个钢板桩插打过程中必须保证合拢密实,以防漏水。
(2)在施工过程中,钢板桩如需拼接时,两端钢板桩要对正,可先在一端上面焊接一块限位板然后将另一端缓缓放下并进行对焊,再焊接加强板。
一、交底对象:全体打桩工及现场相关管理人员二、交底时间:[具体日期]三、交底内容:1. 安全意识教育:- 强调安全生产的重要性,提高全体人员的安全意识。
- 明确安全操作规程,确保作业人员熟悉并严格遵守。
2. 机械设备操作安全:- 电动机、内燃机、卷扬机、液压装置等设备的使用应严格按照操作手册进行。
- 定期检查和维护设备,确保设备运行正常。
3. 打桩机类型选择与使用:- 根据桩的类型、桩长、桩径、地质条件、施工工艺等综合考虑选择打桩机类型。
- 作业前,施工技术人员应向机组人员进行安全技术交底。
4. 施工现场安全要求:- 施工现场应按地基承载力不小于83kPa的要求进行整平压实。
- 在基坑和围堰内打桩,应配置足够的排水设备。
5. 作业区域安全:- 打桩机作业区内应无高压线路,作业区应有明显标志或围栏,非工作人员不得进入。
- 桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
6. 高空作业安全:- 机组人员作登高检查或维修时,必须系安全带。
- 工具和其他物件应放在工具包内,高空人员不得向下随意抛物。
7. 水上打桩安全:- 水上打桩时,应选择排水量比桩机重量大4倍以上的作业船或牢固排架。
- 打桩机与船体或排架应可靠固定,并采取有效的锚固措施。
- 当打桩船或排架的偏斜度超过3°时,应停止作业。
8. 吊装作业安全:- 安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。
- 吊桩时,应在桩上拴好拉绳,不得与桩锤或机架碰撞。
- 严禁吊桩、吊锤、回转或行走等动作。
9. 紧急情况处理:- 熟悉并掌握各类事故的应急预案和救援措施。
- 定期进行应急演练,提高应对突发情况的能力。
四、注意事项:1. 所有作业人员必须经过专业培训,取得相应操作资格后方可上岗作业。
2. 作业前应进行安全检查,确认作业环境安全。
3. 作业过程中应密切关注设备运行状态,发现异常情况立即停止作业,并及时报告。
4. 严格遵守操作规程,严禁违章作业。
水上打桩安全技术规定水上打桩分为在内河航道上施工和在江、海的航道上施工二种。
一般,在内河航道上打桩施工的,采用桐木脚手桩组合作为施工平台的较多,进行水中墩、台的桩基施工。
而桐木脚手桩组合平台不适应水深流速大的江、海之中施工,如今均采用专业施工船舶直接打桩或将大型钢管桩打入江、海之底作为支承,联体组合成水中钢平台进行钻工孔桩等施工。
1桐木脚手桩组合平台的水上打桩1.1按航道交通安全要求在水上作业区、抛锚位置设置警戒区域和相关安全警示、标识。
1.2选用与施工组织设计相符合的脚手架桩机、打入桩机及其它起重机械。
1.3脚手桩的规格尺寸、位置、入土深度必须符合施工组织设计要求,应能够承受桩机自重、其它施工荷载及打桩震动等荷载。
严禁使用腐朽、断裂的脚手桩。
1.4脚手桩施工作业所配备的木排、船只等辅助设施必须符合施工组织设计和水上作业的相关要求,木排和船只严禁超载。
1.5木排的四周必须设立临边防护,四角的缆绳应可靠固定,并按航道管理部门规定的要求设置安全警示标志和标识。
施工木排移位时,应设统一的指挥,缆绳的松与紧必须严格保持步调一致。
1.6水上作业的电气设备、设施必须满足JGJ46-____规范要求,总电源电缆必须为整根导线,不得有接头。
1.7所有作业人员必须正确使用劳防用品,穿上救生衣,并严禁在水中脚手桩的顶面上行走。
1.8在起吊脚手桩时,桩与木排必须脱离,起吊前系好溜绳,脚手桩不得撞击桩机,不得同时起吊多根脚手桩或起吊作业木排底下的脚手桩。
1.9脚手桩就位时,作业人员的身体严禁进入桩机的立柱(龙门)内,控制桩身垂直的木撬棒上应设保险绳,操作者必须手持木撬棒尾端。
当桩贯入度发生剧变、桩身突然倾斜、移位等意外时,必须立即停止打桩。
1.10停止作业时,桩锤必须放在桩机的底部并上好保险,施工木排应停放在不影响航道通航的安全位置,并考虑潮位变化合理固定缆绳,安排专人值班并控制晚间警示装置。
1.11当水中波浪超过二级、波浪峰高≥0.25-0.5m或流速超过1.5m/s、风力大于5级时均不宜打桩。
水上施工安全技术交底一、引言水上施工是指在水上进行各种工程的施工活动。
由于水上施工环境的特殊性,安全问题成为施工过程中需要高度关注的重点。
本文将介绍水上施工的安全技术交底,包括施工前的准备工作、施工现场的安全管理、施工人员的安全培训等。
二、施工前的准备工作在进行水上施工前,施工方必须进行详细的准备工作,以确保施工过程中的安全。
以下是施工前的准备工作内容:1.安全评估与计划:施工方应根据具体项目的特点,进行全面的安全评估,并制定相应的安全计划。
安全计划应包括施工过程中可能遇到的危险点、可能发生的事故以及应对措施等。
2.施工现场的标识和防护:在施工现场周围,应设置明显的标志和警示牌,以提醒过往人员注意施工区域,并采取必要的防护措施,例如搭建围栏、设置警示线等。
3.防护设备的准备:根据具体施工内容和环境,准备必要的防护设备,包括救生器材、安全绳索、救生圈等。
确保施工人员在紧急情况下能够及时获得有效的救援。
三、施工现场的安全管理水上施工现场的安全管理是保障施工人员安全的关键环节。
以下是施工现场的安全管理内容:1.疏散通道的设置:在施工区域内设置合理的疏散通道,以确保施工人员在紧急情况下能够快速撤离现场。
同时,疏散通道应保持畅通,不得被物品、设备等堵塞。
2.安全警示标识:在重要的安全设施上设置合适的标识,如安全出口、紧急停电开关等。
标识应清晰可见,以便于施工人员在需要时快速辨识和操作。
3.施工现场巡查:定期进行施工现场的巡查,发现和排除安全隐患,确保施工区域的安全环境。
巡查时应特别注意水上施工的特殊风险,例如深水、水流等。
4.施工人员的服装和个人防护:施工人员应穿戴符合安全要求的服装,包括安全帽、防滑鞋、防护手套等。
在进行某些特定工种的施工时,还需佩戴相应的个人防护装备,如护目镜、防雨服等。
四、施工人员的安全培训为了保证水上施工人员的安全意识和安全技能,施工方必须进行相关的安全培训。
以下是施工人员的安全培训要点:1.水上施工的安全知识:培训内容应包括水上施工的特殊风险、应急措施、安全操作规程等方面的知识。
水上施工安全技术交底一、引言在水上进行施工作业时,由于环境的特殊性和复杂性,安全问题显得尤为重要。
为了保障工作人员的生命安全和施工的顺利进行,需要对水上施工安全技术进行交底和培训。
本文将就水上施工安全技术进行详细介绍,以提高施工人员的安全意识和应对突发情况的能力。
二、水上施工的特殊性及安全隐患1. 水流、风浪等自然因素:水上设施施工作业常面临水流、风浪等自然因素的影响。
这些因素会增加工作人员的摔倒、滑倒等意外事故的风险。
2. 漂浮物:水上常常有大量的漂浮物,如浮木、垃圾等。
这些漂浮物会给施工作业带来隐患,容易导致工作人员受伤。
3. 视线受限:水面反光和雾气等因素会降低工作人员的视线,增加操作的困难度,容易造成误操作和事故。
4. 高空作业:水上施工中常常需要进行高空作业,如安装和维护桥梁、石化设备等。
高空作业存在高空坠落的风险。
5. 特殊工具和设备:水上施工中需要使用特殊的工具和设备,如潜水设备、救生设备等。
使用这些设备需要具备专业知识和技能,否则容易发生事故。
三、水上施工安全管理措施1. 制定详细的施工计划:水上施工前需要进行详细的计划,包括施工过程、安全措施、危险源分析等,确保施工全过程的安全。
2. 安全培训和交底:对参与水上施工的工作人员进行安全培训和交底,使其了解操作规程、安全措施、应急预案等,提高安全意识和应对突发情况的能力。
3. 配备专业的工具和设备:使用符合安全标准的工具和设备,定期进行检查和维护,确保其正常运行和安全性。
4. 施工现场安全保障:施工现场设置合理的警示标志和安全防护设施,保持施工现场的整洁和通畅,防止意外事故的发生。
一、交底目的为确保海上打桩船施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于海上打桩船的施工、操作、维护及管理全过程。
三、交底内容1. 人员要求(1)施工人员应具备相应的资质和操作技能,熟悉海上打桩船的操作规程和安全注意事项。
(2)施工人员必须经过岗前培训,掌握海上打桩船的安全操作技能。
2. 设备要求(1)打桩船应具备良好的稳定性、动力性和操作性,满足海上施工要求。
(2)设备应定期进行保养和维护,确保设备处于良好状态。
3. 施工现场要求(1)施工现场应设立明显的警示标志,禁止无关人员进入。
(2)施工现场应配备足够的消防、救生设备,确保施工安全。
4. 安全操作规程(1)作业前,应检查设备、工具是否完好,确认安全措施落实到位。
(2)作业时,应严格按照操作规程进行,严禁违规操作。
(3)打桩船在海上作业时,应保持船体稳定,避免因海浪、风浪等因素导致船体倾斜。
(4)在吊装、打桩等操作过程中,应确保人员安全距离,防止发生意外伤害。
5. 防止事故发生措施(1)施工过程中,应密切关注设备运行状态,发现异常情况立即停止作业,排除故障。
(2)施工人员应佩戴个人防护用品,如安全帽、安全带、防滑鞋等。
(3)施工现场应设置警戒区域,非施工人员不得进入。
(4)施工过程中,应保持通讯畅通,确保应急响应及时。
6. 应急预案(1)遇有紧急情况,应立即启动应急预案,确保人员安全。
(2)应急预案应包括火灾、船舶倾斜、人员落水等突发事件的应急处理措施。
四、交底人及接受人1. 交底人:项目安全负责人2. 接受人:施工人员、管理人员五、交底日期[填写日期]六、备注1. 本安全技术交底应作为施工过程中的重要依据,全体人员应严格遵守。
2. 施工过程中,如发现安全隐患,应立即上报并采取措施消除。
3. 本安全技术交底如有修改,以最新版本为准。
接受人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。
交底人签字:
日 期: 年 月 日

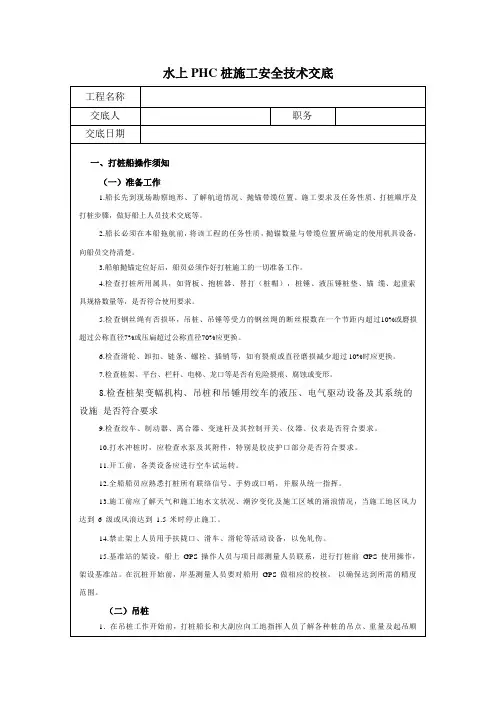

水上打桩工程安全技术交底
GXA3.3.1.9001
施工单
位:
工程名称安全分部分项工 程工 种
1.水上打桩作业人员必须遵守安全操作规程,严格执行施工组织设计和安全技术措施。
2.必须选择排水量比桩机重量大四倍以上的作业船或牢固排架,锚位固定可靠,打桩船或排架的偏斜
度超过3°时,应停止作业,大雨、大雾或风力大于六级以上的恶劣天气,严禁作业。遇有台风警报时,必
须采取有效的避风措施。
3.打桩船上油料应有防晒、防雨措施,必须配备灭火器材,并严格动火审批。
4.电源电线和开关箱接线正确牢靠,绝缘良好,触电保护器灵敏有效。
5.应划定打桩船安全作业的水域范围,并经港监部门批准发布通告后,按要求设置警示标志。
6.打桩前应检查桩机部件制动有效,钢丝绳完好无损,滑润良好,桩锤吊钩吊环及保险无变形、损
坏,桩管的垂直度符合要求。
7.运桩船应按打桩顺序合理装载,打桩船从驳船上取吊桩时,应对称取吊,防止桩船偏重,出现桩滑
动和船只倾覆。
8.暂停作业时,应将桩锤放至船面,不得悬吊在空中。严禁锤头悬吊上空时,进行检修作业。
9.移动船位时,严防桩架和缆风绳碰撞高低压电源电线。并将打桩架上各层跳板抽回,防止跳板滑脱
落伤人。
10.作业中,发生故障,应停机放下桩锤,查找原因,排除故障后方可继续作业。
11.水上打桩作业人员应穿救生衣,并配备救生船派潜水员值班监护。必要时,应配交通指挥监督
船,防止船只进入打桩区域。
12.若打预制混凝土桩或钢板桩,不准利用桩架斜拉斜吊,严防桩架倾倒。
13.作业后,应将锤头放至船面,各部件制动住,操纵杆拔至零位。
14.打入水面以下的桩或被潮汐淹浸的桩,应设明显标志,以防撞断桩或损坏船底。
15.在船上的打桩人员和船厂工, 不准在船板的带缆桩、绳缆通过的牙口、船缆兜角处停留或休息,
防止被缆绳伤害。
16.作业人员用舢舨上下打桩船时,要待舢舨停稳系牢依次上下,舢舨不准超员超载,遇有较大风浪
应暂停运送,舢舨与上下人员的地点高差超过1m时,应使用梯子,禁止蹦跳。
17.水上打桩作业由于受风浪、潮汐、地质水流等诸多因素影响,打桩过程中会遇到各种问题,必须
认真对待,采取有效措施,确保安全作业。
18.现场补充交底内容:
