钢筋混凝土检查井施工方案
- 格式:doc
- 大小:20.31 KB
- 文档页数:13
钢筋混凝土检查井施工方案1. 引言本文档旨在介绍钢筋混凝土检查井的施工方案,包括施工前准备、施工步骤、施工组织及安全措施等内容。
通过本方案的实施,能够确保钢筋混凝土检查井的安全、高效、质量可靠地完成。
2. 施工前准备施工前准备是保证施工进展顺利的重要环节。
在开始施工前,需要进行以下准备工作:2.1 设计方案评审在施工前,应组织相关设计、施工等专业人员进行设计方案评审。
评审主要包括检查井的设计图纸、材料选择、施工工艺等方面的合理性审查,确保设计方案符合规范要求。
2.2 材料准备准备所需的材料和设备,包括混凝土、钢筋、模板、振捣器等。
应按照设计方案要求选择合适的材料,确保材料的质量。
2.3 场地清理和平整清理施工现场,包括清除杂物、填平不平整的地面等,为施工工作的顺利进行提供条件。
2.4 施工安全措施制定详细的施工安全措施和应急预案,确保施工过程中的安全。
3. 施工步骤3.1 井基开挖在施工现场按照设计图纸的要求进行井基开挖工作。
先将标注出的井基外围挖出,然后逐层挖掘井基,控制井基的尺寸和形状。
3.2 安装模板将预制的检查井模板安装到井基内,确保模板的水平和垂直度。
通过调整模板,并使用支撑物和固定工具来固定模板。
3.3 布设钢筋按照设计图纸的要求,在模板内布设钢筋。
钢筋的数量、直径和间距等应符合设计要求。
钢筋的连接点应采用焊接或扎紧等方式进行连接。
3.4 浇筑混凝土混凝土按照设计方案要求进行搅拌,并通过输送设备将混凝土倒入模板内。
在倒入混凝土时,应使用振捣器进行振捣,以确保混凝土的密实度。
3.5 养护混凝土浇筑完成后,应及时进行养护。
养护包括对混凝土进行喷水养护或覆盖保湿膜等操作,以防止混凝土过早干燥和龟裂。
4. 施工组织与管理为确保施工进度和质量,需要进行施工组织与管理。
主要包括以下方面:4.1 项目经理项目经理负责整个施工过程的组织和协调工作,包括施工计划的制定、材料和设备的准备、施工安全的管理等。

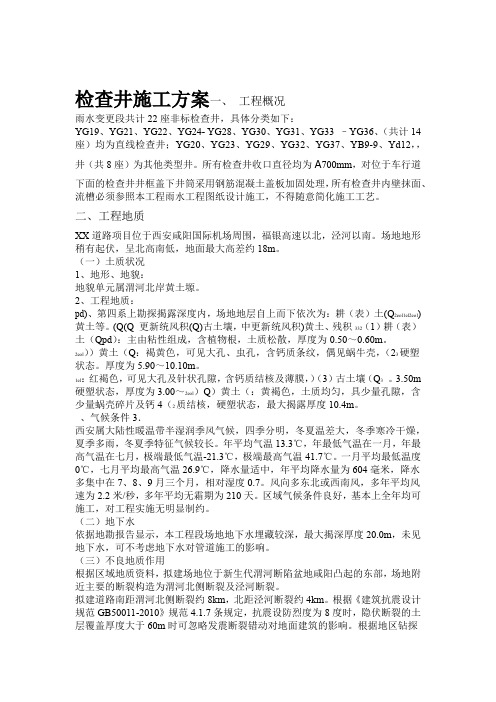

检查井施工方案一、工程概况雨水变更段共计22座非标检查井,具体分类如下:YG19、YG21、YG22、YG24—YG28、YG30、YG31、YG33 –YG36、(共计14座)均为直线检查井;YG20、YG23、YG29、YG32、YG37、YB9—9、Yd12,,井(共8座)为其他类型井。
所有检查井收口直径均为A700mm,对位于车行道下面的检查井井框盖下井筒采用钢筋混凝土盖板加固处理,所有检查井内壁抹面、流槽必须参照本工程雨水工程图纸设计施工,不得随意简化施工工艺。
二、工程地质XX道路项目位于西安咸阳国际机场周围,福银高速以北,泾河以南。
场地地形稍有起伏,呈北高南低,地面最大高差约18m。
(一)土质状况1、地形、地貌:地貌单元属渭河北岸黄土塬.2、工程地质:勘探揭露深度内,场地地层自上而下依次为:耕(表)土(Q)、第四系上更新统风积(Q)黄土、残积(Q)古土壤,中更新统风积(Q)黄土等.(1)耕(表)土(Qpd):主由粘性组成,含植物根,土质松散,厚度为0。
50~0。
60m.(2)黄土(Q):褐黄色,可见大孔、虫孔,含钙质条纹,偶见蜗牛壳,硬塑状态。
厚度为5.90~10.10m.(3)古土壤(Q):红褐色,可见大孔及针状孔隙,含钙质结核及薄膜,硬塑状态,厚度为3.00~3.50m。
(4)黄土(Q):黄褐色,土质均匀,具少量孔隙,含少量蜗壳碎片及钙质结核,硬塑状态,最大揭露厚度10.4m。
3、气候条件西安属大陆性暖温带半湿润季风气候,四季分明,冬夏温差大,冬季寒冷干燥,夏季多雨,冬夏季特征气候较长。
年平均气温13。
3℃,年最低气温在一月,年最高气温在七月,极端最低气温—21。
3℃,极端最高气温41.7℃.一月平均最低温度0℃,七月平均最高气温26.9℃,降水量适中,年平均降水量为604毫米,降水多集中在7、8、9月三个月,相对湿度0.7。
风向多东北或西南风,多年平均风速为2。
2米/秒,多年平均无霜期为210天。
青霞路工程一标段检查井施工方案编制人:审编人:批准人:江阴市市政建设工程有限公司2015年4月第一章钢筋混凝土工程施工本工程检查井均采用标准图钢筋混凝土井室,砼材料采用C25,钢筋混凝土盖板,流槽为砖砌。
1、施工前按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求。
2、钢筋工程(1)进场钢筋符合设计和规范要求。
用于工程的钢筋无节疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm。
(2)保持钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混凝土制成。
(3)钢筋的安放要求确保位置正确并牢固地固定,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品。
绑扎钢筋的金属丝为20~22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按施工规范的相关规定进行钢筋的切割、冷弯。
(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。
加工钢筋的允许误差见下表。
3、模板工程(1)模板采用轻型组合木模板和钢模板,在混凝土振捣时,模板缝必须达到不漏浆的要求。
(2)根据图纸所示永久工程的真实形状和尺寸测量放样。
模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。
立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。
模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。
模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。
(3)模板内表面涂刷脱模剂,以防止与混凝土的粘结和便于拆模。
在进行涂覆操作时,不得污染邻近的混凝土结构或钢筋结构。
钢筋混凝土检查井施工方案篇一:现浇混凝土检查井施工工艺方法现浇混凝土雨污水检查井施工工艺.1 适用范围施工地基承载力较差,地下水位较高地区雨污水管线。
.2 施工准备8.2.1材料准备(要求):1现场拌制混凝土时,水泥、砂浆、石、外加剂、掺和剂及水等井检验合格,其数量应满足施工需要。
质量要满足混凝土拌制各项要求。
商品混凝土要符合相关规格、规范、标准的要求。
2钢筋的品种、规格、数量,应符合设计要求,有出厂合格证并经复验,见证取样检验合格。
3 模板应具有足够的稳定性、刚度和强度,能够可靠地承受灌注混凝土的重量和侧压力一集施工过程中所产生的荷载,便于安装、拆卸,且表面必须平整,接缝严密,不得漏浆。
8.2.2施工机具与设备:混凝土拌制设备、其中设备、运输设备及振动设备等,其数量应根据设备能力、工程量、施工程序、工期要求确定。
8.2.3 作业条件:1 根据设计图纸确定检查井位置,若先施作检查井时,应根据井底高程和接入管道尺寸、位置确定预留口尺寸与位置。
2 现场水电接通,用电负荷满足施工需要,并准备好夜间施工照明设施。
3 井壁钢筋加工完成,验收合格后已运至现场存放,数量满足施工需要。
8.2.4 技术准备:1图纸会审(标准图集)已完成并进行了设计交底。
2根据已编制的施工祖师设计编制详细施工方案,上报监理并已审批。
3施工人员已获得技术和安全交底,明确施工井位编号、模板支撑、钢管安装、混凝土浇注的施工方法、混凝土等级,塌落度及质量要求。
.3 操作工艺8.3.1工艺流程:井基础垫层混凝土---井室模板支搭--- 井室钢筋绑扎安装---井室混凝土浇注---井室模板拆除---井室现浇混凝土养护。
8.3.2 操作方法:1检查井垫层混凝土经验收合格后,方可进行井室模板支撑。
2 井室模板支搭:1)在底板侧模安装前,必须在清洗后的素混凝土垫层面上,格局井壁边线样桩,正确划出模板内侧未知的墨线,再根据混凝土浇注高度立模,并支撑固定。
检查井施工方案一、工程概况雨水变更段共计22座非标检查井,具体分类如下:YG19、YG21、YG22、YG24- YG28、YG30、YG31、YG33 –YG36、(共计14座)均为直线检查井;YG20、YG23、YG29、YG32、YG37、YB9-9、Yd12,,井(共8座)为其他类型井。
所有检查井收口直径均为A700mm,对位于车行道下面的检查井井框盖下井筒采用钢筋混凝土盖板加固处理,所有检查井内壁抹面、流槽必须参照本工程雨水工程图纸设计施工,不得随意简化施工工艺。
二、工程地质XX道路项目位于西安咸阳国际机场周围,福银高速以北,泾河以南。
场地地形稍有起伏,呈北高南低,地面最大高差约18m。
(一)土质状况1、地形、地貌:地貌单元属渭河北岸黄土塬。
2、工程地质:pd)、第四系上勘探揭露深度内,场地地层自上而下依次为:耕(表)土(Q2eol1el2eol)黄土等。
(Q(Q 更新统风积(Q)古土壤,中更新统风积)黄土、残积332(1)耕(表)土(Qpd):主由粘性组成,含植物根,土质松散,厚度为0.50~0.60m。
2eol))黄土(Q:褐黄色,可见大孔、虫孔,含钙质条纹,偶见蜗牛壳,(23硬塑状态。
厚度为5.90~10.10m。
1el:红褐色,可见大孔及针状孔隙,含钙质结核及薄膜,)(3)古土壤(Q3。
3.50m 硬塑状态,厚度为3.00~2eol)Q)黄土(:黄褐色,土质均匀,具少量孔隙,含少量蜗壳碎片及钙4(2质结核,硬塑状态,最大揭露厚度10.4m。
、气候条件3.西安属大陆性暖温带半湿润季风气候,四季分明,冬夏温差大,冬季寒冷干燥,夏季多雨,冬夏季特征气候较长。
年平均气温13.3℃,年最低气温在一月,年最高气温在七月,极端最低气温-21.3℃,极端最高气温41.7℃。
一月平均最低温度0℃,七月平均最高气温26.9℃,降水量适中,年平均降水量为604毫米,降水多集中在7、8、9月三个月,相对湿度0.7。

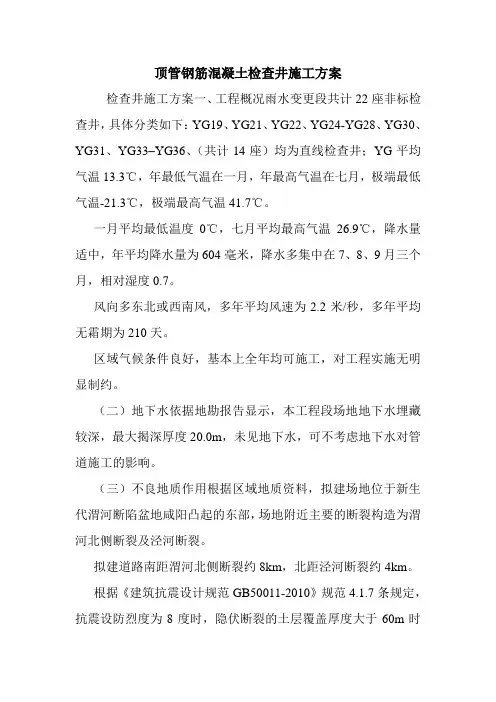

顶管钢筋混凝土检查井施工方案检查井施工方案一、工程概况雨水变更段共计22座非标检查井,具体分类如下:YG19、YG21、YG22、YG24-YG28、YG30、YG31、YG33–YG36、(共计14座)均为直线检查井;YG平均气温13.3℃,年最低气温在一月,年最高气温在七月,极端最低气温-21.3℃,极端最高气温41.7℃。
一月平均最低温度0℃,七月平均最高气温26.9℃,降水量适中,年平均降水量为604毫米,降水多集中在7、8、9月三个月,相对湿度0.7。
风向多东北或西南风,多年平均风速为2.2米/秒,多年平均无霜期为210天。
区域气候条件良好,基本上全年均可施工,对工程实施无明显制约。
(二)地下水依据地勘报告显示,本工程段场地地下水埋藏较深,最大揭深厚度20.0m,未见地下水,可不考虑地下水对管道施工的影响。
(三)不良地质作用根据区域地质资料,拟建场地位于新生代渭河断陷盆地咸阳凸起的东部,场地附近主要的断裂构造为渭河北侧断裂及泾河断裂。
拟建道路南距渭河北侧断裂约8km,北距泾河断裂约4km。
根据《建筑抗震设计规范GB50011-2010》规范4.1.7条规定,抗震设防烈度为8度时,隐伏断裂的土层覆盖厚度大于60m时可忽略发震断裂错动对地面建筑的影响。
根据地区钻探资料,场地覆盖层大于60m,故可不考虑该断裂构造对场地稳定性影响。
三、钢筋混凝土检查井工程施工本工程非标检查井井室高度为有以下类型:3米、3.2米、3.4米、3.6米、3.8米、5.1米、6.3米、10.5米、10.6米。
井室高度小于4米的采用一次浇筑井室、盖板待井室拆模后进行浇筑;井室高度为5-7米的检查井分两次浇筑井室,每节井室高度根据现场模板、钢筋自行调整,待第二板井室拆模后浇筑盖板混凝土;井室高度大于10米的检查井分三次浇筑井室,每节井室高度根据现场模板、钢筋自行调整,待第三板井室拆模后浇筑盖板混凝土。
检查井内采用满堂脚手架,检查井外采用双层脚手架,按照规范搭设,因内侧满堂架要作为盖板浇筑的支撑,需进行加密,立杆间距50cm。
钢筋混凝土检查井修缮施工方案关键信息项:1、工程名称:____________________2、工程地点:____________________3、施工范围:____________________4、施工期限:____________________5、质量标准:____________________6、工程造价:____________________7、付款方式:____________________8、违约责任:____________________1、工程概述11 本工程旨在对指定区域内的钢筋混凝土检查井进行修缮,以确保其正常使用功能和安全性。
111 明确修缮的检查井数量、分布位置及当前状况。
2、施工准备21 组织专业施工队伍,配备经验丰富的技术人员和施工人员。
211 准备施工所需的机械设备、工具和材料,确保材料质量符合要求。
212 对施工现场进行勘察,制定合理的施工方案和安全保障措施。
3、施工流程31 检查井清理311 清除检查井内的杂物、淤泥和积水。
312 对井壁和井底进行初步检查,记录损坏情况。
32 损坏部位修复321 对于井壁裂缝,采用合适的材料进行填充和修补。
322 对破损的井底进行重新浇筑或加固处理。
33 防水处理331 在井壁和井底涂刷防水涂层,增强防水性能。
332 检查井盖和井口的密封情况,进行必要的调整和修复。
34 质量检查341 每完成一道工序,进行质量自检,确保符合施工标准。
342 邀请相关部门进行阶段性验收,及时整改存在的问题。
4、质量标准41 修复后的检查井应结构稳固,无裂缝、渗漏等问题。
411 井内表面平整光滑,防水性能良好。
412 井盖与井口配合紧密,开启灵活,无跳动和声响。
5、施工期限51 本工程自合同签订之日起______天内完成。
511 如遇不可抗力因素或其他特殊情况,工期相应顺延。
6、工程造价及付款方式61 工程总造价为人民币______元。
钢筋混凝土检查井施工技术方案一、工程概况1、工程概况:1.1、工程名称:西安高新区草堂科技产业基地纬十路(西太路-污水厂)污水工程1.2、建设单位:西安高新区草堂科技产业基地开发有限公司1.3、设计单位:西安市政设计研究院有限公司1.4、监理单位:陕西省工程监理有限责任公司1.5、施工单位:西安信德建设工程有限公司1.6、工程地点及主要工程量:二、钢筋混凝土工程施工本工程检查井共34座,均采用标准图集钢筋混凝土井室,砼材料采用C30、C15,溜槽为混凝土及Mu7.5砖砌。
1、施工前按设计要求放样,放出井位中心点和浇注位置,并复核基础面高程、平面尺寸是否符合要求。
2、钢筋工程(1)进场钢筋符合设计和规范要求。
用于工程的钢筋无结疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、铁屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15㎝.(2)保持钢筋保护层的垫块用于现浇混凝土同等强度、颜色和配合比的混凝土制成。
(3)钢筋的安放要求确保位置正确并牢固的固定,保护钢筋位置的支托为同等钢筋或相应的其他钢制品。
绑扎钢筋的金属丝为20-22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按照施工规范的相关规定进行钢筋的切割、冷弯。
(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。
加工钢筋的允许误差见下表。
钢筋加工允许误差表(7)绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底以筋连接牢固。
底板上、下层筋间距使用钢筋排架控制。
预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定。
3、模板工程(1)模板采用竹胶合板,局部配木模支搭。
钢筋混凝土【1】检查井施工技术方案一、工程概况1、工程概况:1.1、工程名称:西安高新区草堂科技产业基地纬十路(西太路-污水厂)污水工程1.2、建设单位:西安高新区草堂科技产业基地开发有限公司1.3、设计单位:西安市政设计研究院有限公司1.4、监理单位:陕西省工程监理有限责任公司1.5、施工单位:西安信德建设工程有限公司1.6、工程地点及主要工程量:路段管径(mm)长度(m)检查井(座)尾水管道DN1800 377 4溢水管道DN1500 390 13污水管道DN1800 1560 17二、钢筋混凝土工程施工本工程检查井共34座,均采用标准图集钢筋混凝土井室,砼材料采用C30、C15,溜槽为混凝土及Mu7.5砖砌。
1、施工前按设计要求放样,放出井位中心点和浇注位置,并复核基础面高程、平面尺寸是否符合要求。
2、钢筋工程(1)进场钢筋符合设计和规范要求。
用于工程的钢筋无结疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、铁屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15㎝.(2)保持钢筋保护层的垫块用于现浇混凝土同等强度、颜色和配合比的混凝土制成。
(3)钢筋的安放要求确保位置正确并牢固的固定,保护钢筋位置的支托为同等钢筋或相应的其他钢制品。
绑扎钢筋的金属丝为20-22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按照施工规范的相关规定进行钢筋的切割、冷弯。
(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。
加工钢筋的允许误差见下表。
钢筋加工允许误差表序号项目允许误差1 剪切长度±25mm2 吊筋、拉杆和螺纹钢±13mm3 弯头的位置±25mm(7)绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底以筋连接牢固。
排水工程钢筋混凝土检查井施工总体方案及方法检查井应在管道安装后,及时安排完成,检查井结构为现浇钢筋混凝土井底、井壁。
一般检查井按先底板、后墙的顺序进行。
1、垫层混凝土:挖槽见底放线后,用10×10cm方木支模,垫层混凝土为C15,厚10cm,严格控制垫层标高在0、-5mm内。
2、底板侧模支搭:模板采用组合式钢模板,局部配木模支搭。
支搭时,严格控制结构外缘尺寸,以井中心返数,格方,并用水准仪监测调整模板顶面高程。
3、底板钢筋绑扎:钢筋绑扎前由测量人员将检查井控制线投放在垫层上,并在垫层上弹线、布筋。
对于有油渍、铁锈、泥土等的钢筋,清除干净后使用;钢筋交叉点应用20~22#金属丝扎牢,中间部分可隔一绑一,四周三根筋及板筋相接处钢筋要逐根绑牢,接头绑扎应在中心和两端三处扎牢。
绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底板筋连接牢固。
底板上、下层筋间距使用钢筋排架控制。
预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定。
控制保护层所用垫块要提前加工,保证使用时强度符合要求,布设垫块纵横向间距不大于80cm。
4、井壁预留台吊模要在底板钢筋绑扎后进行安装,安装时要严格控制尺寸,并与底板侧模牢固连接。
5、底板混凝土浇筑、养护、拆模:混凝土浇筑工作需在模板、钢筋和预埋件验收合格后并清理吹仓完毕后开始进行。
现浇混凝土强度等级为C20,抗渗等级S6,针对本工程结构要满足长期与雨水接触的环境要求,要确保其耐久性。
混凝土拌制要采用优质低碱普通硅酸盐水泥,并使用非碱活性集料拌制,混凝土内含碱量要控制在3kg/m3以内,混凝土要按照设计要求的各项指标提前进行试配。
混凝土采用混凝土输送泵车或溜槽两种方式下灰,采用插入式振捣器振捣,要做到紧插慢拨,插捣点间距≯40cm;底板顶面用木抹子压平。
井壁预留台混凝土浇筑时,要与底板混凝土浇筑有40~60min的间隔时间,以防插捣不实。
安全施工方案混凝土检查井的钢筋绑扎与混凝土浇筑安全施工方案—混凝土检查井的钢筋绑扎与混凝土浇筑一、施工方案概述在混凝土结构中,钢筋的绑扎和混凝土的浇筑是非常关键的环节。
本文将针对混凝土检查井的施工,提出详细的钢筋绑扎和混凝土浇筑方案,以确保施工的安全性和质量。
二、钢筋绑扎方案1. 前期准备在开始钢筋绑扎之前,必须进行好前期的准备工作。
首先,要清理和检查工地,确保周围环境整洁无障碍。
其次,需要准备好所需的钢筋材料,包括直径和长度符合要求的钢筋。
最后,检查工程图纸,了解钢筋的具体布置要求。
2. 钢筋布置根据工程图纸的要求,细致布置钢筋。
在混凝土检查井的底板上,根据设计要求的钢筋直径和间距,使用钢筋焊接机将钢筋按照设计图纸上的要求进行焊接。
在焊接钢筋的过程中,需要保证焊接牢固、平直。
3. 杆件的处理在钢筋绑扎之前,需要对杆件进行处理。
首先,清理杆件表面的油污和灰尘,确保杆件表面干净。
然后,使用防锈涂料对杆件进行防腐处理,以延长杆件的使用寿命。
最后,对杆件进行弯曲和剪切处理,以适应混凝土检查井的形状和尺寸。
4. 钢筋捆扎完成钢筋布置后,开始进行钢筋的捆扎工作。
根据设计要求,使用合适的钢筋捆扎工具和钢筋捆扎线将钢筋捆扎紧密。
在捆扎钢筋的过程中,要注意捆扎的位置和角度,确保钢筋不松动和偏移。
三、混凝土浇筑方案1. 模板搭设在进行混凝土浇筑之前,必须搭设好模板。
根据设计要求,搭设合适的模板,确保模板的稳固和平整。
在搭设模板的过程中,需要对模板进行调整,以适应混凝土检查井的形状和尺寸。
2. 混凝土配制混凝土的配制必须按照设计要求进行,以确保混凝土的质量符合标准。
在确定混凝土配方比例后,选用优质的水泥、骨料和外加剂进行搅拌,控制好搅拌的时间和比例,保证混凝土的均匀性和流动性。
3. 混凝土浇筑在开始混凝土的浇筑之前,必须先进行试浇。
通过试浇,可以检查模板的合理性和混凝土的流动性,确保混凝土能够完全填充模板并顺利振实。
钢筋混凝土检查井施工方案随着城市化进程的加速,城市的环境建设同步发展。
然而,在大量的城市建设中,排水系统建设逐渐成为重要的一环,而检查井的建设也成为其中不可或缺的一部分。
作为排水系统的主要组成部分,检查井在城市建设中起着至关重要的作用。
本文将从钢筋混凝土检查井施工方案的角度,为读者介绍建设检查井时需要注意的关键点。
一、施工准备工作1. 确定施工现场确定检查井的施工现场,选择平坦、干燥的场地,以利于施工。
同时,需要对施工现场进行测量,并保证施工区域内没有任何地下管线。
2. 材料准备钢筋混凝土检查井的主要材料包括水泥、混凝土、钢筋等,需要进行大量的采购,以保证施工的质量和进度。
3. 施工机具检查井施工需要的机具有挖掘机、浇注车、钢筋加工机等,必须准备到位,以确保施工的顺利进行。
4. 安全保障在施工前,需要对施工人员进行工作场所安全教育,并对施工现场进行安全检查,明确施工的风险和防范措施。
二、施工流程1. 开挖土方根据设计图纸要求将现场的土方进行开挖,开挖深度需略大于检查井深度,以保证施工的质量与施工进度。
2. 安装钢筋施工人员根据设计图纸要求在挖掘出来的土方上安装钢筋,以增加检查井的承重能力。
3. 混凝土浇筑钢筋安装完成后,开始进行混凝土浇筑。
混凝土应控制在适宜的湿度和坍落度,以确保混凝土密实。
4. 进行二次浇注在一次浇注结束后,需要在混凝土初凝前,进行第二次浇筑,以确保检查井壁的平整度和光滑度。
5. 安装井盖待检查井施工完成并达到设计要求后,将井盖进行安装,并对井盖进行检测,以确保井盖的牢固程度和安全性。
三、施工注意事项1. 施工人员应对材料进行质量把关,避免遇到假冒伪劣材料,确保检查井的质量和安全。
2. 施工现场需要保持清洁、整洁,以防止施工产生垃圾和对周围环境的破坏。
3. 施工人员操作设备时,要减少误操作风险,并对设备进行维护保养,以确保顺利完成施工任务。
4. 在检查井施工过程中,需要密切关注天气变化,安排好准确的施工时间,避免因天气影响而延误施工。
钢筋混凝土检查井施工方案一、工程概况本工程位于(工程地点),主要建设内容为(工程内容)。
本方案主要针对钢筋混凝土检查井的施工进行说明,检查井的作用是用于检查、清理和维修管道,以保证管道的正常运行。
二、设计要求根据设计图纸和规范要求,钢筋混凝土检查井的主要设计参数如下:检查井的形式:圆形或者方形检查井的尺寸:直径或者边长为(设计值),高度为(设计值)检查井的结构:由底板、井壁、井顶和井盖组成检查井的材料:底板、井壁和井顶采用钢筋混凝土制作,井盖采用铸铁或者复合材料制作检查井的强度等级:钢筋混凝土的强度等级为C(设计值),钢筋的型号为(设计值)检查井的位置:根据管道走向和地形条件确定,普通在管道拐角、变径、变坡、接头等处设置检查井的间距:根据管道直径和流量确定,普通不超过(设计值)三、施工工艺1. 基坑开挖根据设计图纸和现场勘察,确定检查井的位置和基坑的尺寸在基坑周围设置安全警示标志,并采取防护措施,如支撑、护坡等使用挖掘机或者人工开挖基坑,基坑的深度应略大于检查井的高度在基坑底部铺设一层厚度为(设计值)的砂垫层,以保证底板的平整和稳定2. 钢筋绑扎根据设计图纸和规范要求,按照尺寸和间距绑扎底板、井壁和井顶的钢筋笼钢筋笼应坚固连接,并与模板保持一定的距离,以保证混凝土的厚度和质量钢筋笼应设置吊耳或者吊环,以便于吊装和定位3. 模板安装根据设计图纸和规范要求,选择合适的模板材料,如木模板、钢模板等模板应平整、光滑、无裂缝、无变形,并涂刷脱模剂模板应坚固固定,并与钢筋笼保持一定的距离,以保证混凝土的厚度和质量模板应设置检查孔、浇筑口、排气孔等,以便于检查、浇筑和排气4. 混凝土浇筑根据设计图纸和规范要求,选择合适的混凝土材料和配合比,如水泥、砂、石、水等混凝土应在拌和站拌和,并进行试验,以保证混凝土的强度和稳定性混凝土应在规定的时间内运输到施工现场,并使用泵送或者人工方式浇筑混凝土浇筑应分层进行,并使用振动棒或者振动器进行振捣,以保证混凝土的密实和均匀混凝土浇筑后,应及时覆盖保温和保湿,以保证混凝土的养护5. 模板拆除混凝土达到一定的强度后,可以拆除模板,普通为(设计值)天后模板拆除应轻拿轻放,避免损坏混凝土表面模板拆除后,应检查混凝土的质量,如有缺陷,应及时修补6. 井盖安装根据设计图纸和规范要求,选择合适的井盖材料和型号,如铸铁井盖或者复合材料井盖等井盖应与井顶相适应,并与地面保持一定的高度差,以防止积水或者污染井盖应坚固固定,并设置锁扣或者锁链,以防止被盗或者挪移四、质量控制施工前,应对设计图纸、施工方案、材料设备等进行审查和确认,避免浮现错误或者遗漏施工中,应按照规范要求和施工工艺进行操作,并进行监督和检验,及时发现并解决问题施工后,应对检查井的尺寸、形状、结构、强度等进行检测,并出具质量报告,以保证检查井的功能和安全五、安全措施施工人员应穿戴合适的防护用品,如安全帽、手套、鞋等,并遵守施工规则和指挥施工现场应设置安全警示标志,并采取防护措施,如支撑、护坡、围栏等,并定期检查维护施工设备应符合安全标准,并进行定期检查维修,避免发生故障或者事故施工过程中,应注意防火、防爆、防电击等,并配备消防器材和急救设备,并制定应急预案六、结语七、附件钢筋混凝土检查井设计图纸钢筋混凝土检查井材料清单钢筋混凝土检查井质量报告钢筋混凝土检查井安全预案八、专属名词及注释检查井:用于检查、清理和维修管道的井状结构钢筋混凝土:由钢筋和混凝土组成的复合材料,具有较高的强度和耐久性模板:用于支撑和成型混凝土的板状结构,可分为木模板、钢模板等振捣:用于消除混凝土中的空隙温和泡的过程,可使用振动棒或者振动器等工具养护:用于保护和提高混凝土强度的过程,可采用覆盖、保温、保湿等方法九、艰难及解决办法基坑开挖过程中,可能遇到地下水或者岩石等障碍物,影响开挖效率和质量。
篇一:现浇混凝土检查井施工工艺方法 现浇混凝土雨污水检查井施工工艺 .1适用范围 施工地基承载力较差,地下水位较高地区雨污水管线。 .2施工准备 8.2.1材料准备(要求): 1现场拌制混凝土时,水泥、砂浆、石、外加剂、掺和剂及水等井检验合格,其数量应满足施工需要。质量要满足混凝土拌制各项要求。商品混凝土要符合相关规格、规范、标准的要求。
2钢筋的品种、规格、数量,应符合设计要求,有出厂合格证并经复验,见证取样检验合格。 3模板应具有足够的稳定性、刚度和强度,能够可靠地承受灌注混凝土的重量和侧压力一集施工过程中所产生的荷载,便于安装、拆卸,且表面必须平整,接缝严密,不得漏浆。 8.2.2施工机具与设备:
混凝土拌制设备、其中设备、运输设备及振动设备等,其数量应根据设备能力、工程量、施工程序、工期要求确定。 8.2.3作业条件:
1根据设计图纸确定检查井位置,若先施作检查井时,应根据井底高程和接入管道尺寸、位置确定预留口尺寸与位置。
2现场水电接通,用电负荷满足施工需要,并准备好夜间施工照明设施。 3井壁钢筋加工完成,验收合格后已运至现场存放,数量满足施工需要。 8.2.4技术准备:
1图纸会审(标准图集)已完成并进行了设计交底。 2根据已编制的施工祖师设计编制详细施工方案,上报监理并已审批。 3施工人员已获得技术和安全交底,明确施工井位编号、模板支撑、钢管安装、混凝土浇注的施工方法、混凝土等级,塌落度及质量要求。
.3操作工艺 8.3.1工艺流程: 井基础垫层混凝土---井室模板支搭---井室钢筋绑扎安装---井室混凝土浇注---井室模板拆除---井室现浇混凝土养护。 8.3.2操作方法: 1检查井垫层混凝土经验收合格后,方可进行井室模板支撑。 2井室模板支搭: 1)在底板侧模安装前,必须在清洗后的素混凝土垫层面上,格局井壁边线样桩,正确划出模板内侧未知的墨线,再根据混凝土浇注高度立模,并支撑固定。
2)井部直墙侧模,不采取螺栓固定时,其两侧模板间应加支撑杆,且在浇注时,应在混凝
土面接近撑杆时,随将撑杆拆除。 3)井室顶板的底模,当跨度不小于4c 时,其底模应支起适当的拱度,当设计无规定时,其起拱度宜为全夸的2%-3%。
4)安装井壁(墙)模板,应先立内模,待钢筋安装,焊接绑扎及各种预埋件、预留孔(洞)验收合格后面再立外模。
5)模板接缝应紧密吻合,如有缝隙应用嵌缝料嵌密,如嵌缝较大时,应进行修理或补加封条。
6)固定模板的支撑不得与教授叫有联系。侧墙模板与顶板模板的支设应自成体系,不得因井墙拆模影响井室顶板混凝土强度的正常增长。 3井室钢筋绑扎安装:
1)钢筋加工、接头应符合相关技术标准和管饭要求,加工成型后的钢筋应挂牌注明所用部位、类别,分别堆放,以防差错。
2)钢筋绑扎和安装前,应严格按照施工图先做钢筋排列间距的各种样尺,作为钢筋排列的依据,绑扎钢筋时,应在主筋上划好。 3)受力钢筋的绑扎接头位置应相互错开,在受力钢筋直径30倍且不小于50 的区段内,绑扎接头的受力钢筋截面面积占受力钢筋的总面积的百分率:受力区不得超过50%,受拉区不得超过25%。
4)钢筋在相交点应用火烧丝扎结,钢筋的交叉点可以每隔一根相互成梅花状扎牢,但在周边的交叉点,每处都应绑扎。
5)箍筋的转角与钢筋的相交点均应扎牢,箍筋的末端应向内弯曲。 6)绑扎丝头应向内弯曲,不得伸向保护层内,已绑好的钢筋上不得践踏或放置中午。 4井室混凝土浇注:
1)混凝土浇注前,应对井室施工部位的模板、钢筋及运输混凝土的脚手架倒板进行严格检查,发现问题及时纠正。
2)井室混凝土的浇注应连续进行,当需要间歇时,间歇时间应在前层混凝土凝结之前,将次层混凝土浇注完毕。混凝土从搅拌机卸出到次层混凝土浇注压槎的时间不应超过表8.3.2-1的规定: 混凝土浇注的间歇时间 表8.3.2-1 3)混凝土浇注不得发生离析现象,井室侧墙应对称浇注,高差不应大于30c 。严防单侧浇入量过大,推动钢筋骨架和内模产生弯曲形变和位移。
4)从高处倾倒混凝土时,其垂直高度不应超过2 ,否则应采用流槽串管或导管,以防混凝土离析。
5)现浇混凝土井室施工缝应留置在底角加腋的上皮以上不小于20c 处,井墙与顶板宜一次浇注,但应在浇至墙顶并间歇1-1.5 后,再继续浇注顶板,施工缝处在继续浇注混凝土前,应将接槎处混凝土表面的水泥砂浆或松散层清理,并用水冲洗干净,充分湿润,但不得积水,然后均匀铺上15-25 厚的与混凝土同级配的水泥砂浆。再正式浇注混凝土并仔细捣实,使结合紧密。 5井室模板拆除:
1)侧墙模板应在混凝土强度能保证其包面及棱角不因拆除而受损时,方可拆除; 2)井室顶板的底模应在与结构同条件监护的混凝土试块达到表8.3.2-2规定的强度时,方可拆除;
3)现浇井室内模应待混凝土达到设计强度标准的75%以后,方可拆除。在混凝土强能保证预埋件和预留孔洞表面不发生坍塌和裂缝时,即可拆除。
6井室混凝土浇注完毕后的12 以内,应覆盖和洒水进行养护。 8.3.3冬雨期施工措施: 1雨期施工措施:
1)掌握气候情况,制定雨期施工方案。 2)经常测定砂、石含水量,严格控制混凝土的水灰比。 3)搅拌站及水泥库应设防雨棚。 4)浇注混凝土前应备好防水棚。
5)混凝土运输与浇注过程中不得淋雨,浇注完成后应及时覆盖防雨,雨后及时检查混凝土表面并及时修补。 2冬期施工措施: 1)当环境日平均温度低于5℃,环境最低温度低于-3℃时,室外日平均气温连续五天低于5℃,开始养护前混凝土温度低于2℃时,视为进入冬期施工。
2)冬期条件下养护的混凝土,在冻结以前混凝土的强度不应低于设计登记吨 40%,且不得低于5.0 / 2。 3)为保证混凝土达到要求的强度,应根据热工计算及技术经济比较,选择混凝土集料加热、拌制、运输、浇注、养护的方法以及施工的其他措施,水泥不得直接加热,拌合水及集料最
高加热温度应符合表8.3.3规定。 为先投入集料和已加热的水,然后再投入水泥。 4)混凝土的出盘温度应控制在10℃左右,且不高于30℃,入模温度应控制在5℃左右,采用蓄热养护时,在养护期间混凝土温度的检查次数每昼夜不少于4次。
5)拆除模板应根据石块的试验证明混凝土已达到规范要求的强度后,方可拆除,但拆模应在模板与混凝土相互冻结前进行。
6)混凝土与外界空气温度相差大于20℃时,拆除模板后的混凝土的外露表面应加以覆盖,使混凝土外露表面冷却过程缓慢进行。
.4质量标准 8.4.1主控项目: 1地基承载力必须符合设计要求。 2井室盖板混凝土抗压强度必须符合设计要求。 3井盖选用符合设计要求,标志明显。 4井周边回填土必须符合设计要求。 8.4.2一般项目:
1井室位置及预留孔、预埋件符合设计要求。 2底板、墙面、顶板的混凝土应振捣密实,表面平整、光滑,不得有裂缝、蜂窝、麻面、漏振现象。
3检查井质量要求及允许偏差表参见8.4.2. .5质量记录 参见《市政基础设施工程资料管理规程》。 8.5.1图纸审查记录,见表C2-3。 8.5.2设计交底记录,见表C2-4。 8.5.3技术交底记录,见表C2-5。
8.5.4预拌混凝土出厂合格证,见表C-3-2. 8.5.5水泥试验报告,见表C3-4-5. 8.5.6砂试验报告,见表C3-4-7.
8.5.7碎(卵)石试验报告,见表C3-4-8. 8.5.8钢材试验报告,见表C3-4-12. 8.5.9隐蔽工程检查记录,见表C5-1-2.
8.5.10混凝土配合比申请单,见表C5-2-17. 8.5.11混凝土开盘鉴定,见表C5-2-20. 8.5.12混凝土浇注记录,见表C5-2-21. 8.5.13混凝土养护测温记录见表C5-2-22. 8.5.14土壤压实度试验记录,见表C6-2-2.
8.5.15混凝土抗压强度试验报告,见表C6-2-4。 8.5.16钢筋连接试验报告,见表C6-2-10. 8.5.17工序(分项)质量评定表,见表C8-3. .6安全与环保 8.6.1基础强度达到《北京市给水排水管道工程施工技术规程》 B 01-4- 0规定的强度,并经验收合格后应及时施工井室结构。
8.6.2井室施工作业现场应设护栏和安全标志。 8.6.3井室模板、支撑、钢管安装、混凝土浇注施工应符合本工艺规程第七章的有关规定。 8.6.4井室踏步材料的规格、预埋位置,应符合设计规定。
8.6.5井室完成后,应及时安装井盖,施工中断未安井盖的井室,必须临时加盖或设围挡、护栏、并加安全标志。位于道路上的井室、井盖安装,应与道路齐平。
8.6.6井室拆模完成后,应及时回填土,清理现场,当日回填不能完成时,必须设围挡或护栏,并加安全标志。
.7成品保护 8.7.1侧模板应在混凝土强度能保证起表面及棱角不因拆除而受损伤,井壁内模及井室顶板底模应待混凝土达到设计强度标准的75%以后,方可拆除。预留孔洞的内模,在混凝土强度保证预埋件和预留孔洞表面不发生坍塌和裂缝时,即可拆除。 8.7.2在已帮摘好的钢筋上不得践踏或放置重物。
8.7.3浇筑混凝土时,应进来避免碰撞模板、钢筋及预埋件。 8.7.4混凝土强度必须达到1.2 a后,方能允许施工人员在其上走动。 篇二:钢筋混凝土检查井施工方案 钢筋混凝土检查井施工技术方案 一、工程概况 1、工程概况: 1.1、工程名称:西安高新区草堂科技产业基地纬十路(西太路-污水厂)污水工程 1.2、建设单位:西安高新区草堂科技产业基地开发有限公司 1.3、设计单位:西安市政设计研究院有限公司
