石墨聚苯板外墙保温技术交底一、概述石墨聚苯板外墙保温技术是采用石墨聚苯板作为保温材料,加固外墙,提高外墙的保温性能。
该技术不仅提高了房屋的保温性能,还可以有效地节省能源和降低建筑的能源消耗。
二、工程流程1.首先,进行工程前的调查和勘察工作。
通过对现场进行调研,了解墙体的材料和结构特点。
2.根据墙体结构,选择合适的保温材料和厚度,并确定保温层的位置和尺寸。
3.对墙体进行清洗和处理,使其干净整洁。
4.在保温层上涂抹聚合物水泥浆,并将石墨聚苯板粘贴到保温层上。
在石墨聚苯板之间填充胶水,以确保保温层的完整性和牢固性。
5.在石墨聚苯板上贴网格布,再次涂抹聚合物水泥浆,从而形成一个坚固的外墙保温层。
6.最后,进行抹面处理,使保温层与墙面完全融合,达到美观牢固的效果。
三、注意事项1.在施工过程中,必须严格按照施工规范执行,确保施工质量。
2.确保施工现场的安全。
施工人员应佩戴安全带,并在施工现场设立警示标志。
3.施工过程中注意环保,确保不会对环境造成污染。
4.施工结束后,必须对施工现场进行清理,并妥善处理施工废料。
四、优点和应用范围石墨聚苯板外墙保温技术具有以下优点:1.保温性能良好,可大幅度提高墙体保温性能。
2.施工简单、快速、方便,降低了人工费用和时间成本。
3.可根据不同墙体材料和结构采用不同的保温材料和厚度,提高施工的灵活性。
4.耐久性好,维修成本低,减少了后期维护的费用和工期。
石墨聚苯板外墙保温技术适用范围广泛,可应用于建筑物的外墙、屋顶、地面等部位的保温工程。
特别是在北方地区、高层建筑、钢结构建筑等需要高效保温的场所更加适用。
五、总结石墨聚苯板外墙保温技术是一种可靠的保温技术,在建筑节能和环保方面有着重要的作用。
在实际应用中,必须严格按照施工规范,确保施工质量和人员安全,以达到良好的保温效果和美观的外观效果。
保温板错缝及转角示意图
)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的
”型进行铺贴,不得拼贴,窗口上端
左右。
拼缝距洞口四周距离
)檐沟部位的上下及侧面应采用石墨模塑聚苯板整体包覆。
)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面的圆弧,并附加耐碱玻纤网格布增强处理;
)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;
)墙身变形缝的金属盖缝板应在石墨模塑聚苯板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。
填缝深度应大于缝宽。
聚苯板保温层施工安全技术交底1. 项目背景为确保建筑物的保温效果,我们决定在该项目中使用聚苯板作为保温层材料。
聚苯板具有优异的保温性能和较低的导热系数。
然而,在施工过程中,需要注意一系列的安全事项,以避免发生意外。
2. 施工前准备在进行聚苯板保温层施工之前,必须进行充分的准备工作,确保施工现场的安全。
2.1 施工场所选择合适的施工场所,确保周围环境没有易燃易爆物品,保证施工人员的安全。
2.2 工具和设备检查使用的工具和设备是否完好,确保其正常工作,减少使用过程中的安全风险。
2.3 人员培训对施工人员进行安全培训,包括聚苯板的特性、施工方法和安全注意事项等内容,提高施工人员的安全意识。
3. 施工过程中的安全注意事项在施工过程中,需要注意以下安全事项,以确保施工人员的安全。
3.1 使用个人防护装备确保施工人员佩戴适当的个人防护装备,如安全帽、安全鞋、手套、护目镜等,减少受伤的风险。
3.2 防止火源禁止在施工现场吸烟或使用明火,确保施工现场没有明火或其他可能引发火灾的物品,减少火灾的发生。
3.3 防止扬尘在施工过程中,产生的扬尘可能对施工人员的健康造成影响。
使用适当的防尘设施和措施,减少扬尘的产生和扩散。
3.4 安全操作施工人员应按照操作规程进行操作,禁止擅自更改或偷工减料,确保施工质量和施工人员的安全。
4. 紧急情况处理在施工过程中,如果发生突发状况或意外事故,应立即采取应急措施,保护施工人员的生命安全。
4.1 应急预案在施工现场制定合适的应急预案,明确各类事故的应急处理方法和联系方式,并进行相应的培训。
4.2 抢救设备在施工现场配备必要的抢救设备,如灭火器、急救箱等,以便在紧急情况下进行及时救援。
5. 施工结束后安全清理在施工结束后,要对施工现场进行安全清理,包括清除施工过程中产生的垃圾、废弃物和残留材料,保持施工现场的整洁和安全。
以上是关于聚苯板保温层施工安全技术交底的内容,希望所有施工人员能够严格遵守安全规定,确保施工过程中的安全和顺利进行。
石墨聚苯板外墙保温技术交底工程名称交底部位外墙保温工程编号日期2015-05-7放置2-5分钟,再进行二次搅拌,即可施工。
2.4 粘结石墨聚苯板本工程所采用石墨聚苯板的尺寸为1200×600×44(mm)、1200×600×62(mm)。
非标准尺寸或局部不规则现场裁切,确保切口与板面垂直,墙面边角处石墨聚苯板尺寸大于300mm。
(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
如下图所示:(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、工程名称交底部位外墙保温工程编号日期2015-05-7合物粘结砂浆灰饼,如下图所示(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的工程名称交底部位外墙保温工程编号日期2015-05-7 施工。
2.5 安装锚固栓(1)聚苯板粘结牢固后,应在8~24h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内30mm(有抹灰层时,不包括抹灰层厚度)。
(2)固定件个数按照每平方米2-3个,下图所示要求放置,任何面积大于0.1m2的单块板必须加固定件,且每块板添加数量不小于4 个。
(3)操作时,自攻螺栓需拧紧,使用根部带切割刀工程名称交底部位外墙保温工程编号日期2015-05-7(3)将大面网格布沿长度、水平方向绷直绷平。
注意将网格布弯曲的一面朝里放置,开始大面积的埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。
工程编号日期2015-05-7(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
如下图所示:(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。
施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm 控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。
(3)粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。
当板间缝隙大于2mm时,须用聚苯板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
(4)按照事先排好的尺寸,从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
如下图所示:工程编号日期2015-05-7聚苯板转角排板示意图(5)首层聚苯板满粘于外墙,其他楼层聚苯板用抹子在每块聚苯板周边涂50mm宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在聚苯板的侧面留设50mm×5mm 宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。
然后再在聚苯板上抹8 个厚10mm ,φ100 的圆形聚合物粘结砂浆灰饼,如下图所示(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因聚苯板切割不直形成缝隙,要用木锉锉直后再张贴。
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。

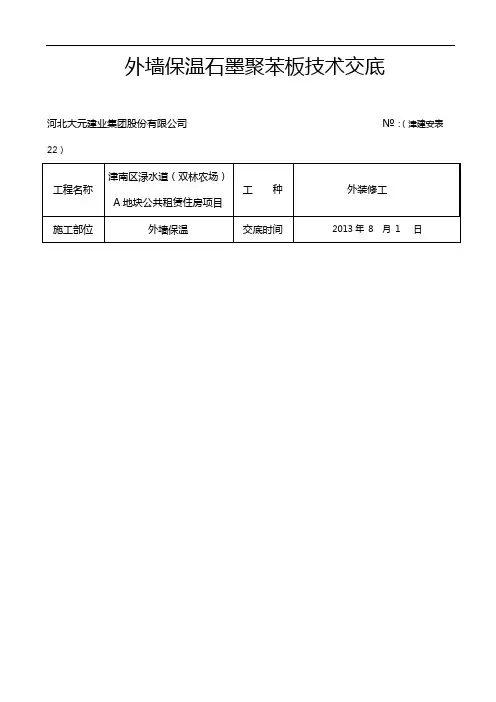

外墙保温石墨聚苯板技术交底河北大元建业集团股份有限公司№:(津建安表22)石墨聚苯板条塞入并磨平;6.石墨聚苯板应以长向水平铺贴,保证连续结合,上下两排板宜竖向错缝1/2板长,局部最小错缝不得小于200mm;7.石墨聚苯板与基体或基层粘结砂浆在铺贴压实后,砂浆的铺盖面积约占板面的70%以上,粘结砂浆控制厚度为10±0.5mm以保证粘结牢固;8.墙身拐角处,应先排好尺寸,按所需尺寸载切石墨聚苯板,并垂直错缝连接,保证墙身拐角处垂直完整;9.粘贴墙身阳角及窗口两侧阳角时,应先弹出基准线作为控制阳角上下竖直的依据;门窗洞口四周采用整板拼接,不允许用碎板拼凑。
10.粘贴石墨聚苯板前,墙身上的水落管支架、各种进户管线、其它外墙予埋件及支托架,必须按设计图纸及施工验收规程的要求安装完毕;图5-7 伸缩缝做法示意图3.1安装固定件打底1.石墨聚苯板接缝不平处应用衬有平整处理的粗砂纸打底,打磨动作宜为轻柔的圆周方向,不要沿着与石墨聚苯板接缝平行方向打磨,(窗口的细部做法要以蓝图节点详图为准)2.打磨后应用刷子或压缩空气清除干净表面的碎屑及浮灰。
3.6划分格凹线条1.根据设计分格用墨斗弹出分格线的位置,并进行水平或竖向校正;2.按照弹好的分格线在石墨聚苯板上安好定位靠尺,使用开槽机将石墨聚苯板切3.成凹口开槽后的石墨聚苯板厚度不能小于15mm;4.对不顺直的凹口要进行修整。
3.7抹聚合物砂浆底层将聚合物砂浆均匀地抹在石墨聚苯板上,厚度约2mm。
3.8粘贴玻璃纤维网格布、挂镀锌网片1.先在门窗洞口内侧周边以及洞口四角加一层网格布进行加强,洞口四角网格布尺寸为300mm×200mm大墙面的网格布搭接在门窗口周边的加强网格布之上;窗口防踩踏示意图2.对于门窗口及其它洞口四周的石墨聚苯板端头应用网格布和粘结砂浆将其包住,也只在此时,允许石墨聚苯板端边处抹粘结砂浆;其他详细做法要严格按照蓝图,节点详图施工,3.将大面积网格布沿长度、水平方向绷直绷平,注意将网格布弯曲的一面朝里,用抹子由中间向上,下两边将网格布抹平,使其紧贴底层聚合物砂浆,网格布左右搭接宽度不小于100 mm,上下搭接宽度不小于100mm,局部搭接处可用聚合物砂浆补充原底层砂浆的不足处,不得使网格布皱褶空鼓、翘边;4.在装饰凹缝处,应沿凹槽将网格布埋入底层聚合物砂浆内,若网格布在此处断开,必须搭接,搭接宽度不小于65mm;5.对于首层水平网(脚手眼),洞口四周留出100mm范围内抹粘结砂浆及埋贴网格布后不抹面层砂浆,待大面积施工完毕后修补;6.在墙身阴阳角处须从两连墙身埋贴的网格布双向绕角且相互搭接,各面搭接宽度不小于200mm。
石墨聚苯板技术交底外墙保温石墨聚苯板技术交底河北大元建业集团股份有限公司№:(津建安表22)说明:本工程为剪力墙结构,主体已施工完毕,外墙为后贴70mm厚石墨聚苯板,局部为粘贴30厚石墨聚苯板或30厚保温砂浆,石墨聚苯板耐火等级为级;每层设置防火隔离带,防火隔离带选用岩棉,饰面面层为外墙涂料。
、施工部署及准备、施工机具:外接电源设备、电动搅拌器、开槽器、云石机、电锤、冲击钻、手工锯、壁纸刀、螺丝刀、垫片、钢丝刷、刮刀、抹子、托线板、靠尺、墨斗、钢丝、线坠、油漆刷等。
、主要材料准备:满足施工生产的需要按时间段、分批进场、集中码放整齐;主要材料有:70mm厚石墨聚苯板、水泥砂浆、抗裂砂浆、膨胀螺栓、玻纤网格布、镀锌钢丝网等。
二、主要施工工艺流程及施工方法、施工工艺流程面层为外墙涂料的外墙保温做法:材料工具准备基层墙体交接检查材料工具准基层墙体交测量、放线基层清理、石墨聚苯板施工工艺:根据工程进度及现场情况,可分单组双向或双组同向流水作业,即单组安装石墨聚苯板由下到上施工,抹灰由上到下施工;常温施工时流水间隔12小时以基层处理彻底清除基层表面的浮灰、油污、脱模剂、空鼓及风化物等影响粘贴强度的材料。
对空鼓、脱层、孔洞、裂缝等基层质量缺陷进行修补,并达到相关标准;基层找平:用1:3水泥砂浆,用2m 靠尺检查最大偏差应小于2mm ;贴网格布并将网格布压入 抹面层抗裂砂浆 贴网格布并将网格布压入 验收 空调管、栏杆洞修补防冻剂及其它聚合物等。
严禁胶浆固定化后二次加水粉混用。
三,安装石墨聚苯板.石墨聚苯板切割用电热丝切割器或工具刀切割,长短边垂直;.网格布翻包:变形缝两侧、门窗孔洞边等处的石墨聚苯板上予贴窄幅网格布,翻包部分宽度约100mm;.条点法:用抹子在每块石墨聚苯板周边涂宽50mm从边缘向中间逐渐加厚专用粘结砂浆,最厚处达10mm然后再在石墨聚苯板上抹条形专用粘结砂浆,再进行粘贴。
.涂好聚合物砂浆的石墨聚苯板必须立即粘贴在墙面上,动作要迅速,以防止板长,局部最小错缝不得小于200mm;.石墨聚苯板与基体或基层粘结砂浆在铺贴压实后,砂浆的铺盖面积约占板面70%以上,粘结砂浆控制厚度为10±0.5mm以保证粘结牢固;.墙身拐角处,应先排好尺寸,按所需尺寸载切石墨聚苯板,并垂直错缝连接,保证墙身拐角处垂直完整;.粘贴墙身阳角及窗口两侧阳角时,应先弹出基准线作为控制阳角上下竖直的依据;门窗洞口四周采用整板拼接,不允许用碎板拼凑。

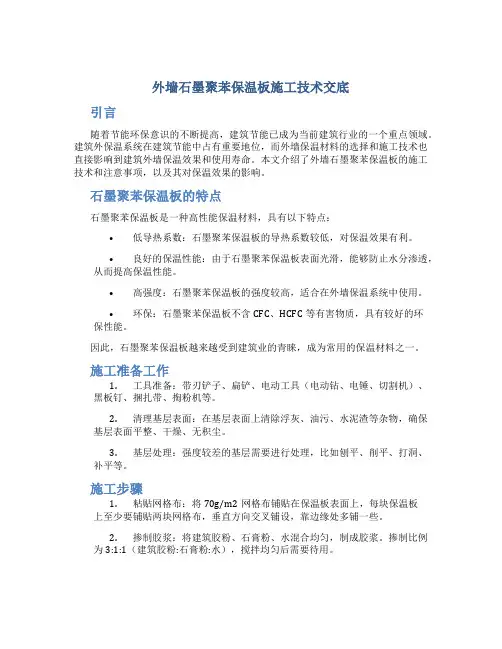

外墙石墨聚苯保温板施工技术交底引言随着节能环保意识的不断提高,建筑节能已成为当前建筑行业的一个重点领域。
建筑外保温系统在建筑节能中占有重要地位,而外墙保温材料的选择和施工技术也直接影响到建筑外墙保温效果和使用寿命。
本文介绍了外墙石墨聚苯保温板的施工技术和注意事项,以及其对保温效果的影响。
石墨聚苯保温板的特点石墨聚苯保温板是一种高性能保温材料,具有以下特点:•低导热系数:石墨聚苯保温板的导热系数较低,对保温效果有利。
•良好的保温性能:由于石墨聚苯保温板表面光滑,能够防止水分渗透,从而提高保温性能。
•高强度:石墨聚苯保温板的强度较高,适合在外墙保温系统中使用。
•环保:石墨聚苯保温板不含CFC、HCFC等有害物质,具有较好的环保性能。
因此,石墨聚苯保温板越来越受到建筑业的青睐,成为常用的保温材料之一。
施工准备工作1.工具准备:带刃铲子、扁铲、电动工具(电动钻、电锤、切割机)、黑板钉、捆扎带、掏粉机等。
2.清理基层表面:在基层表面上清除浮灰、油污、水泥渣等杂物,确保基层表面平整、干燥、无积尘。
3.基层处理:强度较差的基层需要进行处理,比如刨平、削平、打洞、补平等。
施工步骤1.粘贴网格布:将70g/m2网格布铺贴在保温板表面上,每块保温板上至少要铺贴两块网格布,垂直方向交叉铺设,靠边缘处多铺一些。
2.掺制胶浆:将建筑胶粉、石膏粉、水混合均匀,制成胶浆。
掺制比例为3:1:1(建筑胶粉:石膏粉:水),搅拌均匀后需要待用。
3.胶浆涂抹:将掺好的胶浆均匀涂抹在石墨聚苯保温板的背面,同时在建筑墙面上也要涂上一层胶浆。
4.粘贴保温板:将涂有胶浆的石墨聚苯保温板贴在涂过胶浆的建筑墙面上,用力按压,使其牢固粘贴。
5.连角处理:在构造部位和立面角处,用切割机将石墨聚苯保温板切成45度斜面,贴上保温板后,将构造部位和立面角处的网格布与相邻部位的网格布折叠,剪掉多余部分,用胶浆封闭填充石墨聚苯保温板两侧。
6.粘贴腰线:在石墨聚苯保温板的上部和下部粘贴防撞腰线,固定在墙面上。

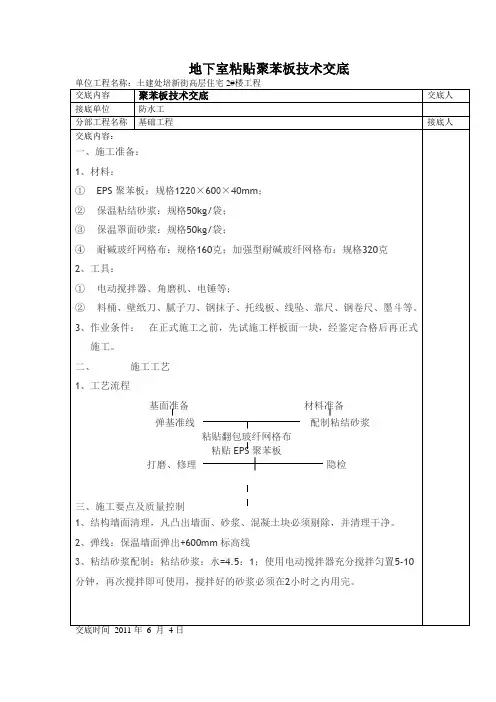

地下室粘贴聚苯板技术交底单位工程名称:土建处培新街高层住宅2#楼工程交底内容聚苯板技术交底交底人接底单位防水工分部工程名称基础工程接底人交底内容:一、施工准备:1、材料:①EPS聚苯板:规格1220×600×40mm;②保温粘结砂浆:规格50kg/袋;③保温罩面砂浆:规格50kg/袋;④耐碱玻纤网格布:规格160克;加强型耐碱玻纤网格布:规格320克2、工具:①电动搅拌器、角磨机、电锤等;②料桶、壁纸刀、腻子刀、钢抹子、托线板、线坠、靠尺、钢卷尺、墨斗等。
3、作业条件:在正式施工之前,先试施工样板面一块,经鉴定合格后再正式施工。
二、施工工艺1、工艺流程基面准备材料准备弹基准线配制粘结砂浆粘贴翻包玻纤网格布粘贴EPS聚苯板打磨、修理隐检三、施工要点及质量控制1、结构墙面清理,凡凸出墙面、砂浆、混凝土块必须剔除,并清理干净。
2、弹线:保温墙面弹出+600mm标高线3、粘结砂浆配制:粘结砂浆:水=4.5:1;使用电动搅拌器充分搅拌匀置5-10分钟,再次搅拌即可使用,搅拌好的砂浆必须在2小时之内用完。
交底时间2011年6 月4日地下室粘贴聚苯板技术交底单位工程名称:土建处培新街高层住宅2#楼工程交底内容聚苯板技术交底交底人接底单位防水工分部工程名称基础工程接底人交底内容:4、压翻包网格布,压粘宽度60mm。
5、粘贴保温板,使用点框法,用抹灰刀将调制好的粘结砂浆均匀涂抹在保温板边缘上形成边框,然后在板面中间均匀分布8个粘结点,最后将保温板,轻揉均匀地按压粘贴在墙面上(对预留洞口如空调洞,雨水管,开关合,沉降点等不能封堵),粘结牢固,并用靠尺靠平,并且无碰头灰,文化石部分粘结面积60%以上,涂料部分粘结面积40%以上,垂直度、平整度、阳阴角等按以下标准执行。
序号项目允许偏差(mm)检查方法1 表面平整 3 用2m靠尺楔形塞尺检查2 立面垂直3 用2m垂直检查尺检查3 阴阳角垂直 3 用2m托线板检查4 阳角方正 3 用200mm方尺检查5 接槎高差 1 用直尺和楔形塞尺检查6、大墙面保温板必须保持水平一条线,垂直错缝、阴阳角必须马牙错开搭接.7、待保温板贴好48小时后,开始打磨、修整、找平.8、罩面砂浆配制:罩面砂浆:水=4:1,使用电动搅拌器充分搅拌匀置5-10分钟,再次搅拌即可使用,搅拌好砂浆必须在2小时内用完。
苯板技术交底关键信息项:1、苯板材料规格及质量要求2、施工工艺流程及技术标准3、施工安全注意事项4、质量验收标准5、成品保护措施1、苯板材料规格及质量要求11 苯板应符合国家相关标准及设计要求,密度、导热系数、抗压强度等性能指标应满足规定。
111 苯板的规格尺寸应准确,厚度偏差应在允许范围内。
112 苯板表面应平整、无裂缝、无明显缺陷。
12 苯板的防火性能应达到相应的防火等级要求。
121 所选用的苯板应具备有效的质量证明文件和检测报告。
2、施工工艺流程及技术标准21 基层处理211 基层表面应平整、坚实,无油污、脱模剂、浮尘等影响粘结的附着物。
212 对基层表面凹凸不平处应进行修补,确保基层平整度符合要求。
22 弹控制线221 根据设计要求,在墙面上弹出水平和垂直控制线,以保证苯板的安装位置准确。
222 控制线应清晰、准确,误差应控制在允许范围内。
23 粘结剂配制231 按照粘结剂产品说明书的要求,准确计量并配制粘结剂。
232 搅拌均匀,确保粘结剂的性能达到最佳。
24 苯板粘贴241 采用点框法或条粘法将苯板粘贴在基层上,粘结面积应符合设计要求。
242 苯板应错缝粘贴,板间缝隙不得大于 2mm。
243 粘贴时应轻柔均匀挤压,保证苯板与基层粘结牢固。
25 锚固件安装251 在苯板粘贴牢固后,按照设计要求安装锚固件。
252 锚固件的数量、位置和深度应符合规定。
26 抹面砂浆施工261 在苯板表面均匀涂抹抹面砂浆,厚度应符合设计要求。
262 抹面砂浆应分两次涂抹,第一层抹面砂浆应压实、抹平,待其干燥后再进行第二层抹面砂浆施工。
27 加强部位处理271 在阴阳角、门窗洞口周边等部位应进行加强处理,附加网格布的宽度和长度应符合要求。
272 加强部位的施工质量应严格控制,确保其牢固可靠。
3、施工安全注意事项31 施工人员应佩戴安全帽、安全带等个人防护用品。
311 严禁酒后作业,施工现场严禁吸烟。
32 施工用的脚手架应搭设牢固,经检查验收合格后方可使用。
WJG 124—2014石墨模塑聚苯板外墙保温工程技术规定(试行)2014年6月10日发布2014 年7月1日实施武汉市城乡建设委员会发布、八前言为规范石墨模塑聚苯板在建筑外围护结构保温工程中的应用,依据武汉市城乡建设委员会关于《武汉市民用建筑工程外墙保温系统质量管理规定》(武城建规[2012]253 号)及《市城建委关于民用建筑保温工程禁止使用保温浆体材料的通知》(武城建[2013]269 号),参考《外墙外保温工程技术规程》JGJ144 —2004、《外墙内保温工程技术规程》JGJ/T261—2011、《模塑聚苯板外墙外保温系统材料》GB/T29906-2013等标准认真总结经验,在对石墨模塑聚苯板及其系统组成材料和性能进行大量试验研究的基础上,编制本技术规定。
本规定主要技术内容包括:1 .总则;2.术语;3.基本规定;4.性能要求;5. 设计;6. 施工;7.验收。
本规定由武汉市城乡建设委员会发布,由武汉市建筑节能办公室负责具体内容的解释。
在执行过程中,希望各单位注意收集资料,总结经验,并将意见或建议反馈给武汉市建筑节能办公室(地址:武汉市建设大道721,邮编:430015,电话:027-85761 1 84)。
本规定主编单位:武汉市建筑节能办公室湖北邱氏节能建材高新技术股份有限公司本规定参编单位:中信建筑设计研究总院有限公司武汉土木建筑学会建筑材料专业委员会武汉明华利源节能科技材料有限公司武汉百思特建材有限公司本规定主要起草人员:肖钢童明德李上宾邱杰儒邓在洲易炎华王保华马建新郑根旺方民谢军王明军许进黄飞许超本规定主要审查人员:姜洪义王爱勋何世全彭德柱李文艺陈桂营朱光霖目次、/. —前言1总则 (4)2术语 (4)3基本规定 (5)4性能要求 (5)4.1系统性能 (5)4.2材料性能 (6)5设计 (8)5.1一般规定 (8)5.2建筑构造 (9)6施工 (10)6.1一般规定 (10)6.2施工准备 (11)6.3施工工艺流程 (11)6.4施工要点 (12)6.5成品保护 (14)7验收 (14)7.1一般规定 (14)7.2主控项目 (14)7.3一般项目 (16)引用标准名录 (17)本规定用词说明 (18)1总则1.0.1 为贯彻国家和武汉市有关建筑节能工程的规定,促进建筑节能技术进步,规范GEPS 板建筑外墙保温系统的工程应用,保证工程质量和安全,制定本规定。
