河北2012土建工程定额说明及计算规则
- 格式:pdf
- 大小:863.36 KB
- 文档页数:92
目录第一部分、实体项目 (2)A.1 土、石方工程 (2)A.2 桩与地基基础工程 (12)A.3 砌筑工程 (19)A.4 混凝土及钢筋混凝土工程 (26)A.5 厂库房大门、特种门、木结构工程 (37)A.6 金属结构工程 (42)A.7 屋面及防水工程 (45)A.8 防保、隔热、温工程腐 (52)A.9 构件运输及安装工程 (57)A.10 厂区道路及排水工程 (61)第二部分、措施项目 (66)一、可竞争措施项目 (66)A.11 脚手架工程 (66)A.12 模板工程 (72)A.13 垂直运输工程 (78)A.14 建筑物超高费 (83)A.15 其他可竞争措施项目 (86)二、不可竞争措施项目 (91)A.16 不可竞争措施项目 (91)第一部分、实体项目A.1 土、石方工程说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。
二、土方项目是按刚吐编制的,干、湿土的划分一地质勘测资料为准,含水率≥25%时为湿土。
人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。
三、土石方工程有关项目的划分:1.土方工程平整场地:平整场地系指厚度在±30㎝以内的就地挖、填、找平;超出上述范围的土、石方按挖土方和石方计算。
土方:挖土厚度在30㎝以上及坑底面积在20㎡以上的挖土为挖土方。
沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。
地坑:底面积在20㎡以内的挖土为挖地坑。
淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的粘性土。
流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下土一起涌出,这种现象就是流砂现象,这种砂称为流砂。
2.石方工程:平基:沟槽底宽在3m以外,坑底面积在20㎡以外的为平基。
沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。
基坑:底面积在20㎡以内的为基坑。
摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。
总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
七、本定额适用于工料单价法,也可用于综合单价法。
八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95 )的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定: 1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
2012年河北省建筑工程计价依据解释汇编附件1:2012年《全国统一建筑工程基础定额河北省消耗量定额》解释土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
桩与地基基础工程1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套8m项目,增加1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

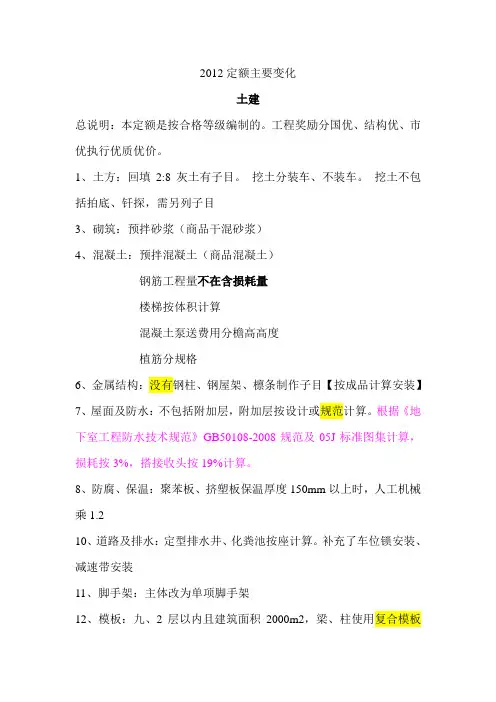

2012定额主要变化土建总说明:本定额是按合格等级编制的。
工程奖励分国优、结构优、市优执行优质优价。
1、土方:回填2:8灰土有子目。
挖土分装车、不装车。
挖土不包括拍底、钎探,需另列子目3、砌筑:预拌砂浆(商品干混砂浆)4、混凝土:预拌混凝土(商品混凝土)钢筋工程量不在含损耗量楼梯按体积计算混凝土泵送费用分檐高高度植筋分规格6、金属结构:没有钢柱、钢屋架、檩条制作子目【按成品计算安装】7、屋面及防水:不包括附加层,附加层按设计或规范计算。
根据《地下室工程防水技术规范》GB50108-2008规范及05J标准图集计算,损耗按3%,搭接收头按19%计算。
8、防腐、保温:聚苯板、挤塑板保温厚度150mm以上时,人工机械乘1.210、道路及排水:定型排水井、化粪池按座计算。
补充了车位锁安装、减速带安装11、脚手架:主体改为单项脚手架12、模板:九、2层以内且建筑面积2000m2,梁、柱使用复合模板时,复合模板消耗量*1.4十、散水、坡道模板按垫层模板十二、混凝土构件模板以综合考虑了模板支撑和脚手架台阶模板,接触面包括端头模板预制钢筋混凝土构件模板工程量,均按㎡增加对拉螺栓、砖模板、气割13、垂运费:5、(1)带地下室的以±0.000为界,分地下、地上(2)无地下室时,基础深度超过3.6m时,套用±0.000以下一层子目*0.7(3)管道夹层按水平面积*0.5,夹层不计算层数二、3、高度超过3.6m围墙、挡土墙按慢卷扬机3.5台班/100m2三、本章按混凝土全部泵送编制的,不全部使用泵送非泵送/全部*%*7%。
14、超过费:20m所对应的楼层,20m以上到本层高度在本层层高50%以内,按相应超过0.5;50%以上按相应超过计算。
15、其他措施费:分为一般土建工程和桩基础工程16、不可竞争措施费:分工程所在地,是否临路。
基价分基本价和测定增加价【体现文明奖】。
B.1地面增加搓毛、金刚砂地面B.2墙柱面工程:七、窗口塑料滴水线按m九、墙面毛化十、混凝土基面打磨十一、大模板穿墙螺栓堵眼按㎡十三、墙、柱(梁)装饰龙骨、基层、面层以图示尺寸面层外围尺寸展开面积计算。
目录全国统一建筑装饰装修工程耗量定额总说明 (1)楼地面工程 (6)墙柱面工程 (11)天棚工程 (29)门窗工程 (34)油漆、涂料、裱糊工程 (46)其他工程 (53)脚手架工程 (57)垂直运输及超高增加费 (60)其他可竞争措施项目 (63)不可竞争措施项目 (65)全国统一建筑装饰装修工程耗量定额总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他科竞争措施项目,其中其他可竞争措施项目由成品保护、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全生产、文明施工费。
册说明一、《全国统一市政工程预算定额河北省消耗量定额》第四册“隧道工程”(以下简称本定额),有岩石隧道、软土隧道和措施项目三大部分组成,包括隧道开挖、隧道内衬、隧道沉井、盾构法掘进、垂直顶升、地下连续墙、地下混凝土结构。
地基加固和监测及金属构件制作、措施项目等内容。
二、岩石隧道适用于我省行政区域内新建和扩建的各种车行隧道、人性隧道、给排水隧道及电缆等隧道工程、软土隧道适用于我省行政区域内新建和扩建的各种车行隧道、人行隧道、越江隧道、地铁隧道、给排水隧道及电缆等隧道工程。
三、本定额的编制依据:1.《全国市政工程统一劳动定额》。
2.《全国统一建筑工程基础定额》(GJD-101-95)。
3.现行的设计、施工及验收技术规范等。
4.其他有关材料。
四、岩石隧道的次坚石岩石类别为至级,强度系数;普坚石岩石类别为至级,;特坚石类别为至级,。
软土隧道的围护土层指沿海地区细颗粒的软弱冲击土层,按土壤分类包括黏土、亚黏土、淤泥质亚黏土、亚砂土、粉砂土和细砂。
五、本定额除岩石隧道井下掘井按每工日7小时,软土隧道盾构掘进、垂直顶升按每工日6小时外,其他均按每工日8小时工作制计算。
六、隧道掘进下井津贴未列入本定额,各地可根据定额用工和当地劳动保护标准,计算下井津贴费。
七、本定额中钢筋用量均不包括预埋铁件、预埋铁件按实另计。
八、岩石隧道洞内其他工程,采用其他分册或其他定额的项目,其人工、机械乘以系数1.2 。
九、未尽事宜详见各章说明。
第一章隧道开挖说明一、本章的岩石、土分类,详见第一册“通用项目”中“土壤及岩石(普氏)分类表”。
二、洞内地沟开挖项目,只适用于洞内独立开挖的地沟,非独立开挖地沟不得执行本项目。
三、开挖项目均按光面爆破制定,如采用一般爆破开挖时,其基价应乘以系数0.935。
四、平洞各断面开挖的施工方法,斜井的上行和下行开挖,竖井的正井和反井开挖,均已综合考虑,施工方法不同时,不做调整。
五、爆破材料仓库的选址由公安部门确定,2km内爆破材料的领退运输用工已包括在综合基价内,超过2km时,其运输费用另行计算。
第一篇2012年《全国统一建筑工程基础定额河北省消耗量定额》宣贯资料土建定额编制组二〇一二年七月第一部分综合说明一、编制概况为使计价依据符合“十二五”发展的需要, 合理确定和有效控制建设工程造价,根据省住房和城乡建设厅《关于印发〈河北省建设工程新一轮计价依据编制工作方案〉的通知》(冀建质[2011]77号),我站组织专家、技术骨干、专业人员于2011年2月开始编制2012年《全国统一建筑工程基础定额河北省消耗量定额》(以下简称“本定额”),于2012年6月定稿,交付印刷。
(一)编制步骤本定额经过成立编制组、调查研究、定额编制、征求意见、修改完善、审查、报批等阶段。
具体步骤如下:省内外调研、成立编制组、制定编制方案、确定编制细则、项目划分、项目划分征求意见、项目划分审查、补充子目、定额水平调整,总说明、章说明及工程量计算规则的修订,生成基价、统稿会、定额水平测算、完成审查稿、全省审查会、综合组审查会、向计价标准编制领导小组汇报等步骤。
编制期间多次征求建设单位、设计单位、施工单位及有关管理部门的意见,项目划分稿及定额初稿予以网上公示征求社会意见,使本定额更好地反映我省实际,保证了编制工作的顺利完成。
本定额编制期间,编制组赴北京、浙江、安徽等11个兄弟省(市)学习定额编制经验,与省内50余家企业座谈,了解建筑工程计价需要,收集了200余条编制意见及建议。
项目划分稿收到有关意见128条,定额初稿收到有关意见64条,编制组均认真研究,予以妥善解决,保证了定额的高质、合理。
(二)编制任务分配本定额由河北省工程建设造价管理总站主编,沧州、秦皇岛、石家庄、邢台市造价管理站参编。
沧州市造价管理站编制了第一章土石方工程、第四章混凝土及钢筋混凝土工程、第十一章脚手架工程、第十二章模板工程、第十三章垂直运输工程、第十四章建筑物超高费、第十六章不可竞争措施项目;秦皇岛市造价管理站编制了第二章桩与地基基础工程、第六章金属结构工程、第七章屋面及防水工程、第十章厂区道路及排水工程、附录一配合比;石家庄市造价管理站编制了第五章厂库房大门特种门木结构工程、第九章构件运输及安装工程、第十五章其他可竞争措施项目;邢台市造价管理站编制了第三章砌筑工程、第八章防腐隔热保温工程。
河北2012土建工程定额说明及计算规则.pdf 文档全文免费预览范本一:正文:一、背景介绍此文档为河北省2012年土建工程定额的说明及计算规则。
定额是指在进行土建工程项目的实施过程中,根据工程的具体要求和特点,对各种工程项目所需的材料、劳动力、设备等进行细化、定量化的计算和要求的指导文件。
二、定额说明1. 目录1.1 人工定额1.1.1 砌筑人工定额1.1.2 混凝土人工定额1.2 材料定额1.2.1 钢筋材料定额1.2.2 砼材料定额2. 定额计算规则2.1 人工定额计算规则2.1.1 标准工日计算2.1.2 人工费用计算2.2 材料定额计算规则2.2.1 材料用量计算2.2.2 材料费用计算三、附件本文档所涉及的附件包括但不限于:- 河北省2012年土建工程定额表格- 定额计算示例表格四、法律名词及注释1. 定额:指在建设工程项目实施过程中,根据特定项目要求对人工、材料等进行细化、定量化计算的文件。
2. 人工定额:指按照一定的标准和要求,对人工项目的工日和人工费用进行计算和规定的定额。
3. 材料定额:指按照一定的标准和要求,对材料项目的用量和费用进行计算和规定的定额。
范本二:正文:一、文档目的此文档旨在提供关于河北省2012年土建工程定额的详细说明及计算规则,以便工程相关人员在项目实施过程中能够准确并规范地进行人工和材料的计算。
二、定额说明2.1 人工定额人工定额是指根据工程项目的实施要求和特点,对各种工程项目所需的人工进行细化、定量化的计算和要求的指导文件。
在人工定额中,包括砌筑人工定额和混凝土人工定额两部分内容。
2.2 材料定额材料定额是指根据工程项目的具体要求和材料特点,对各种材料的用量和费用进行细化、定量化的计算和规定的指导文件。
在材料定额中,包括钢筋材料定额和混凝土材料定额两部分内容。
三、定额计算规则3.1 人工定额计算规则人工定额的计算规则主要包括标准工日计算和人工费用计算两个方面。

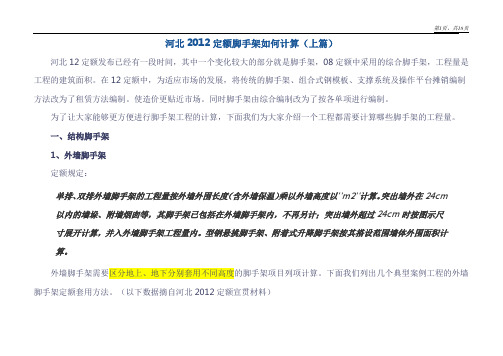

河北2012定额脚手架如何计算(上篇)河北12定额发布已经有一段时间,其中一个变化较大的部分就是脚手架,08定额中采用的综合脚手架,工程量是工程的建筑面积。
在12定额中,为适应市场的发展,将传统的脚手架、组合式钢模板、支撑系统及操作平台摊销编制方法改为了租赁方法编制。
使造价更贴近市场。
同时脚手架由综合编制改为了按各单项进行编制。
为了让大家能够更方便进行脚手架工程的计算,下面我们为大家介绍一个工程都需要计算哪些脚手架的工程量。
一、结构脚手架1、外墙脚手架定额规定:单排、双排外墙脚手架的工程量按外墙外围长度(含外墙保温)乘以外墙高度以"m2"计算。
突出墙外在24cm 以内的墙垛、附墙烟囱等,其脚手架已包括在外墙脚手架内,不再另计;突出墙外超过24cm时按图示尺寸展开计算,并入外墙脚手架工程量内。
型钢悬挑脚手架、附着式升降脚手架按其搭设范围墙体外围面积计算。
外墙脚手架需要区分地上、地下分别套用不同高度的脚手架项目列项计算。
下面我们列出几个典型案例工程的外墙脚手架定额套用方法。
(以下数据摘自河北2012定额宣贯材料)在图形算量GCL2013软件中计算外脚手架的工程量,需要在墙构件中,正确指定墙体的位置,即“内外墙标志”务必选择正确,之后选择工程量表达式时选择WQWJSJMJDS<外墙外脚手架面积>就可以计算外墙脚手架面积了。
不套定额也是可以查看的。
在分类查看工程量时,可以看到外墙外脚手架面积的总量。
如下图最后一列就是外墙外脚手架的面积。
2、内墙砌筑脚手架内墙砌体砌筑脚手架,内墙按砌体净长乘以高度以"m2"计算,高度从室内地面或楼面算至板下或梁(不包括圈梁)下。
高度(同一面墙高度变化时,按平均高度)在3.6m以内时,按3.6m以内里脚手架计算,高度超过3.6m时,按相应高度的单排外脚手架项目乘以系数0.60计算。
这里需要多说一句,内墙只需要计算砌筑脚手架。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。
三、本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。
第一篇2012年《全国统一建筑工程基础定额河北省消耗量定额》宣贯资料土建定额编制组二〇一二年七月第一部分综合说明一、编制概况为使计价依据符合“十二五”发展的需要, 合理确定和有效控制建设工程造价,根据省住房和城乡建设厅《关于印发〈河北省建设工程新一轮计价依据编制工作方案〉的通知》(冀建质[2011]77号),我站组织专家、技术骨干、专业人员于2011年2月开始编制2012年《全国统一建筑工程基础定额河北省消耗量定额》(以下简称“本定额”),于2012年6月定稿,交付印刷。
(一)编制步骤本定额经过成立编制组、调查研究、定额编制、征求意见、修改完善、审查、报批等阶段。
具体步骤如下:省内外调研、成立编制组、制定编制方案、确定编制细则、项目划分、项目划分征求意见、项目划分审查、补充子目、定额水平调整,总说明、章说明及工程量计算规则的修订,生成基价、统稿会、定额水平测算、完成审查稿、全省审查会、综合组审查会、向计价标准编制领导小组汇报等步骤。
编制期间多次征求建设单位、设计单位、施工单位及有关管理部门的意见,项目划分稿及定额初稿予以网上公示征求社会意见,使本定额更好地反映我省实际,保证了编制工作的顺利完成。
本定额编制期间,编制组赴北京、浙江、安徽等11个兄弟省(市)学习定额编制经验,与省内50余家企业座谈,了解建筑工程计价需要,收集了200余条编制意见及建议。
项目划分稿收到有关意见128条,定额初稿收到有关意见64条,编制组均认真研究,予以妥善解决,保证了定额的高质、合理。
(二)编制任务分配本定额由河北省工程建设造价管理总站主编,沧州、秦皇岛、石家庄、邢台市造价管理站参编。
沧州市造价管理站编制了第一章土石方工程、第四章混凝土及钢筋混凝土工程、第十一章脚手架工程、第十二章模板工程、第十三章垂直运输工程、第十四章建筑物超高费、第十六章不可竞争措施项目;秦皇岛市造价管理站编制了第二章桩与地基基础工程、第六章金属结构工程、第七章屋面及防水工程、第十章厂区道路及排水工程、附录一配合比;石家庄市造价管理站编制了第五章厂库房大门特种门木结构工程、第九章构件运输及安装工程、第十五章其他可竞争措施项目;邢台市造价管理站编制了第三章砌筑工程、第八章防腐隔热保温工程。
2012年河北省建筑工程计价依据解释汇编附件1:2012年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1??土石方工程???1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算??????答:都是按照天然密实体积计算。
???2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积????答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
???3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积????答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
?5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行??????答:可以按平整场地计取。
????? 6.房心回填土如何执行定额??答:按2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地??????答:套用平整场地。
??A.2桩与地基基础工程?1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费??????答:套8m项目,增加1m入岩增加费。
???2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行??????答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用????答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
广联达计价软件-河北省2012定额特性功能介绍一、现拌预拌砂浆互换根据河北省住房和城乡建设厅关于印发《河北省建设工程材料设备推广限制使用和淘汰产品目录(2010年版)》的通知(冀建材[2010]631号)的要求,河北2012定额对砂浆使用量超过0.5m3的子目,增加了预拌砂浆项目。
预拌砂浆分为干拌和湿拌,湿拌砂浆类似于商品混凝土,运送到现场后6小时内必须使用。
干拌砂浆为粉状,成袋包装,保质期长达6个月,掺水拌合即可使用。
干拌优于湿拌,定额编制中也是采用的干拌砂浆。
在冀建材[2010]631号中规定,施工现场搅拌砂浆限制在石家庄、唐山、廊坊、邢台市规划区内新建、改建、扩建的各类房屋建筑工程中使用,其中石家庄市2008年7月1日起,唐山、廊坊、邢台市2009年7月1日起。
可见文件早已经有所规定,但目前预拌砂浆的成本有些偏高,阻碍预拌砂浆推广,不过相信不久的将来预拌砂浆也会和预拌混凝土一样应用广泛。
预拌砂浆是有许多优点的,例如在施工时,干混砂浆仅仅需加入一定量的水搅拌均匀即可,施工非常简单,既可以手工操作,也可以机械操作,它与传统搅拌砂浆来做比较,手工施工可提高工作效益二倍以上,机械施工提高效率五倍左右。
另外预拌砂浆搅拌机采用计算机程序控制成份配比,避免了现场搅拌中受人为因素影响造成的建筑质量隐患,可以大大提高建筑质量。
在日常服务工作中,我们接到很多用户的电话,咨询如何快速将现场搅拌砂浆转换为预拌砂浆,基本都是在招投标时,工程按现场搅拌砂浆考虑。
但实际中标施工时,甲方要求使用预拌砂浆,那么在结算时需要将现场搅拌砂浆进行转换,转换为预拌砂浆。
为了使用户使用计价软件更加方便,我们增加了“现拌与预拌砂浆互相转换”功能。
该功能可以实现将工程中的现场搅拌砂浆子目一键转换为预拌砂浆子目。
操作方法:第一步;点击工具栏上的【其他】,在弹出的菜单中点击【现拌与预拌砂浆互相转换】第二步;弹出下图所示的窗口,在该窗口中列出了当前工程中支持转换的所有砂浆子目,并一一对应了预拌砂浆的子目。

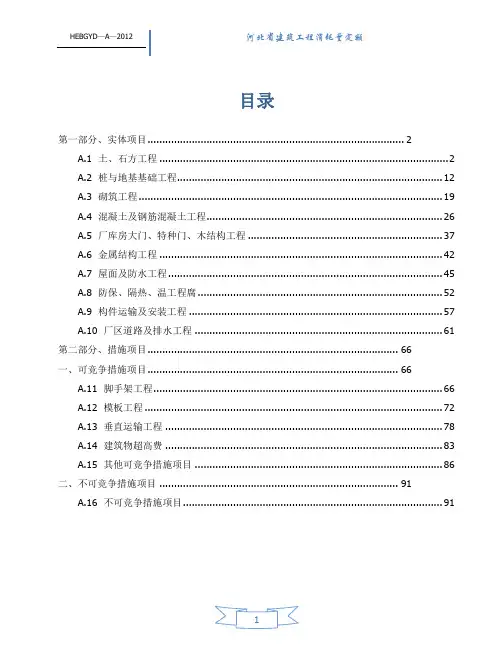

目录
第一部分、实体项目 (2)
A.1 土、石方工程 (2)
A.2 桩与地基基础工程 (12)
A.3 砌筑工程 (19)
A.4 混凝土及钢筋混凝土工程 (26)
A.5 厂库房大门、特种门、木结构工程 (37)
A.6 金属结构工程 (42)
A.7 屋面及防水工程 (45)
A.8 防保、隔热、温工程腐 (52)
A.9 构件运输及安装工程 (57)
A.10 厂区道路及排水工程 (61)
第二部分、措施项目 (66)
一、可竞争措施项目 (66)
A.11 脚手架工程 (66)
A.12 模板工程 (72)
A.13 垂直运输工程 (78)
A.14 建筑物超高费 (83)
A.15 其他可竞争措施项目 (86)
二、不可竞争措施项目 (91)
A.16 不可竞争措施项目 (91)
第一部分、实体项目A.1 土、石方工程
说明
一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。
二、土方项目是按刚吐编制的,干、湿土的划分一地质勘测资料为准,含水率≥25%时
为湿土。
人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。
三、土石方工程有关项目的划分:
1.土方工程
平整场地:平整场地系指厚度在±30㎝以内的就地挖、填、找平;超出上述范围的土、
石方按挖土方和石方计算。
土方:挖土厚度在30㎝以上及坑底面积在20㎡以上的挖土为挖土方。
沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。
地坑:底面积在20㎡以内的挖土为挖地坑。
淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的粘性土。
流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下土一起涌出,这种现象就是流砂现象,这种砂称为流砂。
2.石方工程:
平基:沟槽底宽在3m以外,坑底面积在20㎡以外的为平基。
沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。
基坑:底面积在20㎡以内的为基坑。
摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。
修整边坡:修整石方爆破的边坡,清理石渣。
四、挖沟槽、地坑、土方及挖流砂、淤泥项目中需要排水时,应另行计算。
五、人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在释放
工程量内。
允许超挖量:松石、次坚石为200㎜,普坚石、特坚石为150㎜。
六、人工土石方
1.人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,超过部分土方量套用6m
以内项目乘以系数1.25。
2.人工挖淤泥、流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运
距7m计算,深度按坑底至地面的全高计算。
3.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。
4.人工挖桩间土方时,按实际挖土方体积(扣除桩所在体积)人工乘以系数1.50。
5.场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。
6.回填灰土适用于地下室墙身外侧的回填、夯实。
七、机械土石方
1.土石方机械按单种不同规格划分。
2.编制标底、最高限价时,机械土方按常用机械规格考虑。
3.推土机推土、推石渣、铲运机铲运土重车上坡时,如果坡度在5%以上,人力及人力车运土、石方上坡度在15%以上,其运距按坡度区段斜长乘以下列系数计算。
再另行计算。
5.机械挖土中需人工辅助开挖(包括切边、修整底边),人工挖土按批准的施工组织设计确定的厚度计算,无施工组织设计的人工挖土厚度按30㎝计算,套用人工挖土相应项目乘以系数1.50。
6.挖掘机瓦松散土时,套用挖土方一、二类土相应项目乘以系数0.70。
7.机械挖桩间土时,按实际挖土体积(扣除桩所占体积),相应乘以系数1.50。
8.自卸汽车运土,使用反铲挖掘机装车,自卸汽车运土台班数量乘以系数1.10。
9.装卸机装淤泥、流砂套用装载机装土方相应项目乘以系数1.50。
10.机械运淤泥、流砂套用机械运土方相应项目乘以系数1.50。
11.建筑垃圾装运仅适用于掺有砖、瓦、砂、石等的垃圾装运,其工程量以自然堆积方乘以系数0.80计算。
12.装载机装石渣套用装载机桩建筑垃圾相应项目乘以系数1.80。
13.灰土碾压适用于地基处理工程。
14.堆土机或铲运机铲运土土层平均厚度小于300㎜时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
15.挖掘机在电板上进行作业时,人工、机械乘以系数1.25,项目中不包括垫板铺设所
需的工料、机械消耗,发生时另行计算。
16.推土机、铲运机推、铲未经压实的堆积土时,套用相应项目乘以系数0.73。
八、爆破土、石方
1.石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另
行计算。
2.土方爆破时按电雷管起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
项
目中的胶质导线换为导火索,导火索的长度按每个雷管2.12m计算。
3.项目中的爆破材料是按炮孔中无地下渗水、体积(雨水体积除外)计算的。
炮孔中若
出现地下渗水、体积时,发生的费用另行计算。
项目中未计算爆破时需覆盖的安全网、草袋。
架设安全屏障等,发生时的费用另行计算。
4.打眼爆破若要达到石料粒径要求,增加的费用另计。
