高层悬挑架搭设方案
- 格式:docx
- 大小:125.15 KB
- 文档页数:16

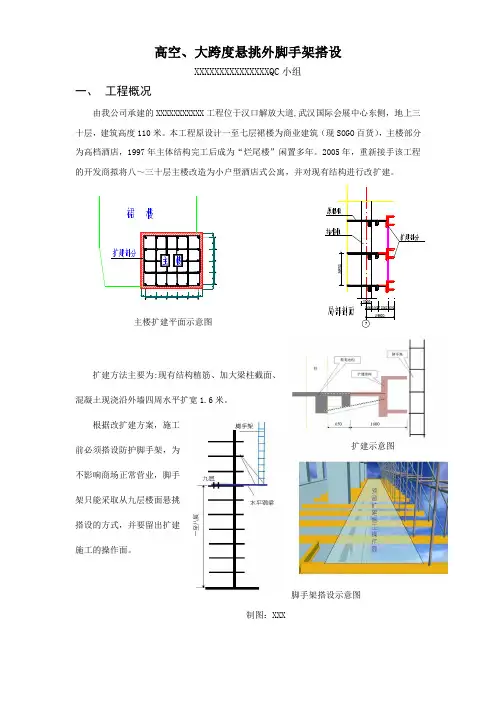

高空、大跨度悬挑外脚手架搭设前必须搭设防护脚手架,为不影响商场正常营业,脚手架只能采取从九层楼面悬挑搭设的方式,并要留出扩建施工的操作面。
主楼扩建平面示意图制图:XXX 扩建示意图脚手架搭设示意图和常规悬挑架比较,本工程脚手架具有下列特点如何在施工环境复杂的高空作业面做到脚手架规范施工,确保周边环境安全, 小组成员面临新的挑战。
因此小组活动选择的课题是“高空、大跨度悬挑外脚手架搭设”二、小组概况制表:XXX X三、选题理由理由一管理创新之需要本工程脚手架属高空作业、大跨度悬挑、在武汉建筑业尚属先例,具有施工难度大,安全风险高之特点,是一次创新型的小组活动。
理由二技术创新之需要作为承重体系的水平钢梁悬挑跨度大,结构受力复杂,必须先从理论上创建合理的计算模型,通过受力分析、结构计算,为方案实施提供可靠的依据,是技术创新的过程。
理由三安全保障之需要施工场地窄小,周边密布商业区和居民区,高层悬空施工风险极大,如何做好安全保障,降低施工干扰,避免相关方抱怨,是我们必须面对的现实。
四、课题目标一、确保悬挑脚手架一次性搭设成功二、脚手架搭设全过程中,安全、质量事故频数为零目标可行性分析:实现目标的不利因素:本工程脚手架搭设具有高、险、难之特点,无成熟的施工经验可借鉴。
施工难度更是不言而喻,稍有不慎就有可能造成人身伤亡、财产损失等影响极坏的不良后果。
实现目标的有利条件:可充分利用现有结构,创造有利于水平钢梁施工的条件如“钢梁的锚固、钢丝绳上部固定、架体与结构的拉结。
还有小组成员敢为人先,勇于攻关、技术创新的精神。
并有公司安全技术部门的大力支持与配合结论:目标可行五、搭设方案选定悬挑脚手架是有别于落地脚手架的一种搭设方式,由一端固定于楼板的悬挑水平钢梁以及附加约束组成的承重体系,支承架体并承担上部荷载。
此项工艺,脚手架搭设为常规方式,关键是确保处于悬挑状的水平钢梁承受荷载后不变形、不破坏、不倾覆。
因此,合理选择承重体系的材质类别和搭设方式是实现课题目标的前提。

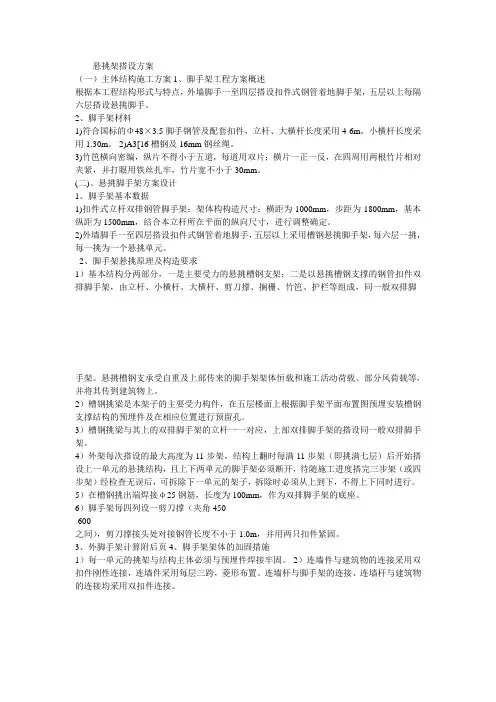

悬挑架搭设方案(一)主体结构施工方案 1、脚手架工程方案概述根据本工程结构形式与特点,外墙脚手一至四层搭设扣件式钢管着地脚手架,五层以上每隔六层搭设悬挑脚手。
2、脚手架材料1)符合国标的Φ48×3.5脚手钢管及配套扣件,立杆、大横杆长度采用4-6m,小横杆长度采用1.30m。
2)A3[16槽钢及16mm钢丝绳。
3)竹笆横向密编,纵片不得小于五道,每道用双片;横片一正一反,在四周用两根竹片相对夹紧,并打眼用铁丝扎牢,竹片宽不小于30mm。
(二)、悬挑脚手架方案设计1、脚手架基本数据1)扣件式立杆双排钢管脚手架:架体构构造尺寸:横距为1000mm,步距为1800mm,基本纵距为1500mm,结合本立杆所在平面的纵向尺寸,进行调整确定。
2)外墙脚手一至四层搭设扣件式钢管着地脚手,五层以上采用槽钢悬挑脚手架,每六层一挑,每一挑为一个悬挑单元。
2、脚手架悬挑原理及构造要求1)基本结构分两部分,一是主要受力的悬挑槽钢支架;二是以悬挑槽钢支撑的钢管扣件双排脚手架,由立杆、小横杆、大横杆、剪刀撑、搁栅、竹笆、护栏等组成,同一般双排脚手架。
悬挑槽钢支承受自重及上部传来的脚手架架体恒载和施工活动荷载、部分风荷载等,并将其传到建筑物上。
2)槽钢挑梁是本架子的主要受力构件,在五层楼面上根据脚手架平面布置图预埋安装槽钢支撑结构的预埋件及在相应位置进行预留孔。
3)槽钢挑梁与其上的双排脚手架的立杆一一对应,上部双排脚手架的搭设同一般双排脚手架。
4)外架每次搭设的最大高度为11步架,结构上翻时每满11步架(即挑满七层)后开始搭设上一单元的悬挑结构,且上下两单元的脚手架必须断开,待随施工进度搭完三步架(或四步架)经检查无误后,可拆除下一单元的架子,拆除时必须从上到下,不得上下同时进行。
5)在槽钢挑出端焊接φ25钢筋,长度为100mm,作为双排脚手架的底座。
6)脚手架每四列设一剪刀撑(夹角450-600之间),剪刀撑接头处对接钢管长度不小于1.0m,并用两只扣件紧固。
悬挑式脚手架专项施工方案悬挑式脚手架因其独特的悬挑结构,在高层建筑的外墙施工中得到了广泛应用。
以下是一份详细的悬挑式脚手架专项施工方案,涵盖施工准备、材料选择与检验、悬挑梁或桁架的安装、脚手架搭设、安全防护措施、施工流程、注意事项等各个环节。
一、施工准备1.技术准备o熟悉施工图纸,编制详细的施工方案,并进行技术交底。
o确定悬挑式脚手架的位置、尺寸和荷载要求。
o进行现场勘察,了解地质情况、周边环境、施工场地限制等。
2.材料准备o选购符合标准的钢管、扣件、脚手板、安全网等材料。
o确保钢管材质符合GB700—89的相应规定,壁厚和长度符合设计要求。
o扣件应选用铸铁扣件,材质符合KJ33—8的技术条件,且与钢管管径规格相统一。
o脚手板采用符合安全要求的材料,如毛竹竹笆脚手板。
3.设备准备o准备好吊车、脚手架搭设工具等设备。
4.现场准备o清理施工场地,确保作业面平整。
二、材料选择与检验对所有进场材料进行检验,包括钢管、扣件、脚手板等,确保其符合相关标准和规范。
●钢管应进行表面处理,去除锈迹和油污,并涂刷防锈漆。
●扣件应检查其规格、型号和质量,确保其能可靠地连接钢管。
●脚手板应选用符合安全要求的材料,并铺设平整,不留空隙。
三、悬挑梁或桁架的安装●悬挑梁或桁架是悬挑式脚手架的关键组成部分,其安装质量直接影响到脚手架的安全性和稳定性。
●悬挑梁或桁架应通过预埋件或后锚固方式与建筑结构可靠连接。
●连接件应具有足够的承载能力,确保安装位置和标高符合设计要求。
四、脚手架搭设1.基础处理o在建筑物上预埋悬挑脚手架的固定件。
2.立杆搭设o按照设计要求搭设立杆,立杆顶端高出结构楼层上皮一定距离,接头采用对接扣件连接。
3.横向水平杆和纵向水平杆o在立杆上设置横向水平杆和纵向水平杆,形成脚手架的基本框架。
o必须设置扫地杆,并控制大横杆和纵向水平杆的布置和长度。
4.剪刀撑和连墙件o每四列设一剪刀撑,剪刀撑接头处对接钢管长度不小于1.0m,并用两只扣件紧固。

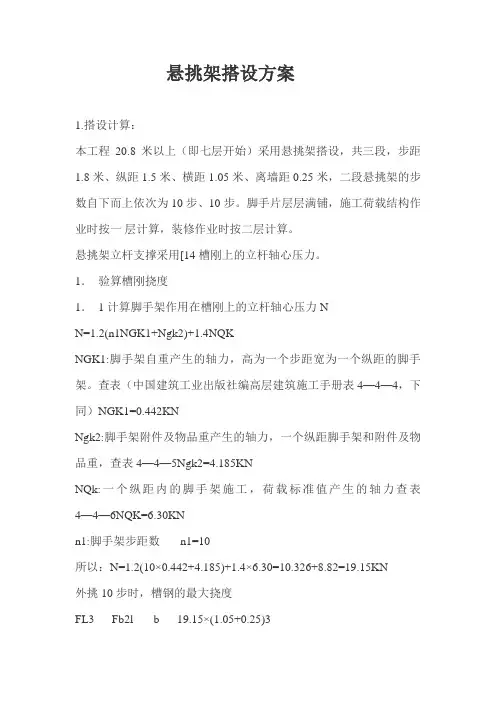

悬挑架搭设方案1.搭设计算:本工程20.8米以上(即七层开始)采用悬挑架搭设,共三段,步距1.8米、纵距1.5米、横距1.05米、离墙距0.25米,二段悬挑架的步数自下而上依次为10步、10步。
脚手片层层满铺,施工荷载结构作业时按一层计算,装修作业时按二层计算。
悬挑架立杆支撑采用[14槽刚上的立杆轴心压力。
1.验算槽刚挠度1.1计算脚手架作用在槽刚上的立杆轴心压力NN=1.2(n1NGK1+Ngk2)+1.4NQKNGK1:脚手架自重产生的轴力,高为一个步距宽为一个纵距的脚手架。
查表(中国建筑工业出版社编高层建筑施工手册表4—4—4,下同)NGK1=0.442KNNgk2:脚手架附件及物品重产生的轴力,一个纵距脚手架和附件及物品重,查表4—4—5Ngk2=4.185KNNQk:一个纵距内的脚手架施工,荷载标准值产生的轴力查表4—4—6NQK=6.30KNn1:脚手架步距数 n1=10所以:N=1.2(10×0.442+4.185)+1.4×6.30=10.326+8.82=19.15KN外挑10步时,槽钢的最大挠度FL3 Fb2l b 19.15×(1.05+0.25)3ωmax=—————+———(3- ——)= —————————————+3EI 6EI L 3×563.7×2.05×10919.15×(0.25)2×1.3×1012 0.25 42.07×1012 ———————————×(3- ———)= ———————— +6×563.7×2.05×109 1.3 3.47×10126.93×10121.55×1012——————×2.81= 12.12+0.22 = 12.34mm6.93×1012L 1300[f]= ——— = ———— =8.67mm150 150ωmax>[f]则槽钢挠度超过容许挠度值,为此采用在槽钢外侧斜拉钢丝绳来约束槽钢受荷时的挠度变形。

高层建筑室外连廊悬挑支架搭设施工工法高层建筑室外连廊悬挑支架搭设施工工法一、前言高层建筑室外连廊悬挑支架搭设施工工法是指在高层建筑外部设置的连廊悬挑支架搭设的施工方法。
通过利用悬挑支架的搭设,可以实现高层建筑的连廊施工,为建筑提供更多的室外空间和便利的交通连接。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
二、工法特点高层建筑室外连廊悬挑支架搭设施工工法的特点如下:1. 提高空间利用率:悬挑支架搭设可以在高层建筑外部增加室外连廊,提供额外的使用空间,满足人们对休闲、观景等需求。
2. 方便交通连接:室外连廊悬挑支架搭设可以将高层建筑内外的空间进行有效连接,使居民、访客可以便捷地在建筑内外移动,提高了建筑的便利性。
3. 节约建设成本:相比于传统的连廊搭设方式,室外连廊悬挑支架搭设可以节省大量的建设材料和人工成本,同时减少施工周期。
三、适应范围高层建筑室外连廊悬挑支架搭设施工工法适用于各种高层建筑,特别适用于大型商业综合体、豪华酒店等需要提供室外活动空间的建筑。
室外连廊悬挑支架的设计和施工需要考虑建筑结构、荷载要求以及地理气候等因素。
四、工艺原理高层建筑室外连廊悬挑支架搭设施工工法的工艺原理是根据建筑设计要求和悬挑支架的结构设计制定出相应的施工方案。
施工工法与实际工程之间的联系主要体现在以下几个方面:1. 结构设计:根据建筑的结构要求和使用功能,设计室外连廊的悬挑支架结构,包括材料选择、支撑方式等。
2. 施工过程:具体的施工工艺根据悬挑支架的结构需要,采用适当的施工方法,包括悬挑支架的安装、定位、调整和固定等。
3. 荷载分析:对悬挑支架在使用过程中的荷载进行分析和计算,确保连廊的安全性和稳定性。
五、施工工艺高层建筑室外连廊悬挑支架搭设施工工法的施工工艺分为以下几个阶段:1. 设计阶段:根据建筑设计要求和悬挑支架的结构设计,制定出施工方案和施工图纸。
悬挑脚手架施工方案(一)方案选择本工程从第九层开始采用悬挑外架,支架层设在第九层,悬挑外架采用工字钢、钢管、扣件、安全网、钢丝绳等材料进行搭设。
(二)施工工序悬挑层施工预埋→穿插工字钢→焊接底部定位钢筋→搭设架体→加斜拉钢丝绳→铺钢筋网、安全网。
(三)搭设方式搭设方式如下图所示,搭设范围见架空层悬挑外架布置图。
(四)技术细节1、在架空层板筋绑扎之前,按架空层悬挑外架布置图埋设悬挑外架用钢筋,其包括板面穿插工字钢用钢筋、外架转角处支撑钢筋。
2、须待悬挑层砼达到设计强度时方可穿插工字钢搭设上部外架。
3、悬挑架立杆间距分别为:纵向间距见架空层悬挑外架布置图,横向@1050,横杆步距1800。
4、为了保证外架立杆间距均匀,架身美观整齐。
外架起步架子制作成简易桁架,以便调节立杆间距并确保立杆荷载传递到工字钢上。
5、工字钢上每根立杆下双钢管并排,每一立杆均落在并排双钢管上,套在与钢管焊接的钢筋支座上。
具体做法详见下图。
6、每层设连墙杆,连墙杆连接方式详见下图,连墙杆每隔6000左右设立一道。
7、转角处外架由于无法挑工字钢,则采用钢筋支撑,每隔二层卸载的方式搭设,如下左图所示。
需用此种方法处理的外架位置见架空层处架布置图:大横杆距工字钢面200mm开始搭设。
相邻步架的大横杆应错开布置在立杆的里铡和外侧。
立杆和大横杆必须用十字扣件扣紧,不得隔步设置或遗漏。
10、小横杆贴近立杆设置,搭于大横杆上。
在立杆之间可根据需要加设小横杆,但在任何情况下均不得拆除贴近立杆的小横杆。
11、剪刀撑沿架高连续布置,斜杆与地面夹角为45ο~60ο,每6根立杆开始加设,剪刀撑的斜杆除两端用旋转扣件与外架相连外,在其中间应增设2~4个扣结点。
12、每一悬挑段铺钢筋网板层数不得超过8层,作业层为两层。
13、立杆、大横杆的接头位置如上右图所示,架设时应注意挑选钢管长度。
14、水平斜拉杆,设置在有连墙杆的步架平面,人,以加强外架的横向刚度。
15、悬挑架外围满挂安全网。
悬挑脚手架的施工方案《悬挑脚手架施工方案》悬挑脚手架是一种用于高空工程施工的临时性支撑结构,主要用于楼体外墙的高层施工,其施工方案需要科学合理,确保施工安全和质量。
一、前期准备1. 踏勘:在施工前,应对施工场地进行踏勘,了解地形地貌、环境因素和周边建筑物等情况,为脚手架的搭设提供基础资料。
2. 综合设计:根据踏勘结果和项目具体情况,进行脚手架的综合设计,包括悬挑脚手架的布置、搭设方式、材料选用等。
3. 材料准备:根据设计要求,提前准备好悬挑脚手架所需要的各种材料,确保施工过程中的顺利进行。
二、搭设过程1. 基础处理:对悬挑脚手架的支撑点进行基础处理,确保支撑点的稳固和安全。
2. 支架搭设:在基础处理完成后,按照设计要求搭设支撑框架,确保支撑结构的稳固和牢固。
3. 脚手架布置:根据设计要求,将悬挑脚手架的主体结构、支撑结构、悬挑部分等按照设计要求进行布置和搭设。
4. 钢丝绳固定:在悬挑脚手架搭设完成后,对整个脚手架进行钢丝绳固定,确保脚手架的稳固和安全。
三、施工安全1. 安全培训:对施工人员进行悬挑脚手架的安全操作和使用培训,提高施工人员对悬挑脚手架操作的认识和技能。
2. 安全检查:在施工过程中,定期对悬挑脚手架进行安全检查,确保脚手架的稳固和安全。
3. 安全防护:施工过程中,全面落实安全防护措施,包括施工人员的安全带使用、安全网的设置等,确保施工的安全进行。
四、施工验收在悬挑脚手架搭设完成后,进行相应的施工验收工作,包括结构稳定性、安全性能、支撑点稳固性等方面的验收,确保脚手架的质量和安全。
通过科学严谨的施工方案和严格的施工管理,悬挑脚手架的搭设和施工可以得到有效的控制,确保了施工的安全和质量。
XXXXXX地块住宅项目5#楼正负零层悬挑支模架专项方案编制:审核:审批:日期:目录第一章、工程概况11.1 工程基本概况11.2 脚手架的概况1第二章、编制依据112.1、施工图纸112.2、主要规范、规程112.3 计算软件12第三章、施工计划123。
1 施工进度计划123。
2 材料准备计划123。
3劳动力计划133。
4机具计划13第四章、施工工艺技术134.1 架体选型134.2 工艺要求134.3 施工方案134.4 脚手架检查及验收94.5 脚手架拆除12第五章、施工安全保证措施305。
1 组织保障30第六章、劳动力计划206.1专职安全生产管理人员的配置 (20)6.2 施工劳动人员配置40第七章、脚手架承载计算407.1型钢悬挑脚手架(扣件式)计算书错误!未定义书签。
7.2防护棚计算书错误!未定义书签。
6第一章、工程概况1.1 工程基本概况本工程位于成都市南部高新区,主要功能为住宅。
主楼地上31层,地下2层,采用剪力墙结构.总高度为99.550米,为A级高度高层建筑.总长度为25.65米,总宽度为24.80米,高宽比为4.01,长宽比为1.03。
本工程外立面造型新颖,美观。
1。
2 脚手架的概况1。
2。
1 脚手架概况本工程地上共计31层,外架采用悬挑脚手架。
6层悬挑一次,共计悬挑6次,因外立面造型每层均有不同变化,在悬挑架搭设时,部分楼层会有一定变化。
1。
2。
2 脚手架构造概况1。
2。
3 脚手架控制重点1、搭设过程中严格注意脚手架接头位置的控制。
两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500㎜;各接头中心至主节点的距离不宜大于步距的1/3。
两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。
2、剪刀撑设置应在整个外立面连续布置,每4跨设置一道,与地面成45~60度夹角。
悬挑架施工方案•悬挑架施工方案概述•悬挑架的选型与设计•悬挑架的施工准备•悬挑架的施工方法•悬挑架的施工质量与安全控制•悬挑架的工程实例01悬挑架的定义与特点悬挑架悬挑架适用于高层建筑的施工,特别是高度超过30米的建筑。
高层建筑大跨度结构特殊结构对于大跨度结构的施工,如大型厂房、会展中心等,悬挑架也是一种常见的施工方法。
对于一些特殊结构的施工,如大型钢结构、异形结构等,悬挑架可根据实际情况进行调整和优化。
030201悬挑架的适用范围设计方案斜拉索、支撑结构等。
材料准备安装支撑结构安装悬挑梁安装斜拉索将斜拉索安装在悬挑梁上,调整索力至设计要求。
拆除施工监测施工完成后,按照规定程序拆除悬挑架,确保拆除过程的安全可控。
02悬挑架的选型悬挑架的选型应根据工程特点、施工条件、材料和施工工艺等因素综合考虑,选择合适的悬挑架类型,如挑梁式、斜拉式等。
选型时应考虑悬挑架的承载能力、稳定性、施工方便性和经济性等因素,以满足施工要求和安全要求。
选型过程中应进行必要的计算和分析,以确保所选的悬挑架能够满足施工要求和安全要求。
悬挑架的设计原则设计计算是悬挑架设计的关键环节,应进行必要的计算和分析,以确保悬挑架的承载能力和稳定性。
计算内容包括但不限于:承载能力极限状态、正常使用极限状态、节点连接强度等。
计算时应采用适当的计算方法和公式,并考虑各种因素对计算结果的影响,以确保计算结果的准确性和可靠性。
010203悬挑架的设计计算03根据设计要求,准备足够的钢材,包括槽钢、工字钢、角钢等,确保质量合格。
钢材选用符合标准的扣件和连接件,确保安全可靠。
扣件与连接件选择合适的脚手架板和安全网,保证施工安全。
脚手架板与安全网施工队伍选择有经验的施工队伍,确保施工质量。
安全培训对所有施工人员开展安全培训,提高安全意识。
人员资质确保关键岗位人员具备相应的资质证书。
起重机械检测工具安全防护用品04在提升悬挑架时,应使用合适的起重设备,并确保操作人员具备相应的操作技能和安全意识。

悬挑式脚手架搭设规范方案(一)施工方案1、悬挑式脚手架必须编制专项施工方案。
方案应有设计计算书(包括对架体整体稳定性、支撑杆件的受力计算),有针对性较强的、较具体的搭设拆卸方案和安全技术措施,并画出平面、立面图以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业技术负责人审批签字盖章后方可施工。
(二)悬挑梁及架体稳定1、挑架外挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬挑型钢或悬挑架通过预埋与建筑结构固定,安装符合设计要求。
3、挑架立杆与悬挑型钢连接必须固定,防止滑移。
4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于层高设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
(三)脚手板挑架层层满铺脚手片,脚手片须用不细于18#铅丝双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
(四)荷载施工荷载均匀堆放,并不超过3.0KN/m2。
建筑垃圾或不用的物料必须及时清除。
(五)交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的安全技术交底,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
(六)杆件间距挑架步距不得大于1.8M,横向立杆间距不大于1M,纵向间距不大于1.5M。
(七)架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置1.2M 高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大开间窗、门洞等)时,也应进行相应的防护。
(八)层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
楼顶悬挑脚手架施工方案一、施工方案概述本方案旨在明确楼顶悬挑脚手架的施工工艺流程、材料准备、搭设方法、安全防护措施、施工注意事项、拆除流程、质量验收标准及应急处理措施。
确保在施工过程中,人员安全,工程质量可控,达到施工安全、经济、高效的目标。
二、脚手架材料准备根据施工要求,准备相应规格和数量的钢管、扣件、底座、悬挑梁等脚手架材料。
检查材料质量,确保无锈蚀、无裂纹、无变形等缺陷。
对材料进行分类存放,做好防雨、防锈措施。
三、悬挑脚手架搭设确定悬挑梁的位置和数量,按照设计要求进行布置。
搭设脚手架时,应确保每层水平平齐,立杆垂直,连接牢固。
在悬挑梁上安装悬挑架体,确保架体稳定、水平。
按照施工要求设置斜拉杆和剪刀撑,增加整体稳定性。
四、安全防护措施在脚手架外侧设置密目网,防止物料坠落。
在脚手架操作层设置护身栏杆和挡脚板,确保作业人员安全。
搭设上下通道,确保作业人员上下方便、安全。
定期对脚手架进行检查和维护,确保安全可靠。
五、施工注意事项在施工过程中,严禁超载使用脚手架。
施工人员必须佩戴安全防护用品,遵守安全操作规程。
遇到恶劣天气时,应及时停止施工,并采取相应措施保护脚手架。
脚手架搭设完毕后,应组织验收,合格后方可投入使用。
六、脚手架拆除流程拆除前应对脚手架进行全面检查,确保无安全隐患。
制定详细的拆除方案和安全技术措施。
拆除时应遵循“由上而下、先搭后拆”的原则。
拆除过程中应设置警戒区域,严禁非施工人员进入。
拆除的材料应及时清理、分类存放。
七、质量验收标准脚手架搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》等相关标准和规范要求。
立杆、横杆、斜拉杆等连接应牢固、无松动。
脚手架整体应稳定、无变形、无倾斜。
安全防护措施应齐全、有效。
八、应急处理措施遇到突发事件(如大风、大雨等)时,应及时组织人员撤离脚手架。
若脚手架发生变形、倾斜等异常情况,应立即停止使用,并采取相应措施进行处理。
发生安全事故时,应立即启动应急预案,组织救援和处置工作。
高层住宅楼消防连廊悬挑钢梁支撑架的搭设方法
1、搭设顺序为:放线定位→安装悬挑钢梁→固定悬挑钢梁→斜撑杆焊接→架设
横梁→安装架体底部安全平网→搭设排架立杆。
2、悬挑钢梁安放应按悬挑脚手架的立杆纵距和排距要求进行定位和放线。
3、固定钢梁尾部的二道 16锚环的布置根据主梁的位置确定;第一道Π形锚
环设置在距内侧端部0.20m的位置,第二道Π形锚环离第一道0.4m。
Π形锚环要与楼板主筋牢固焊接,防止浇捣楼板混凝土时移位。
4、将工字钢主梁置入Π形锚环内,采用Φ16Π形套环与工字钢和锚环焊接,
锚环与套环双面满焊长度为160mm,且套环与工字钢双面满焊,以确保钢梁不位移。
5、主梁支撑杆下支点埋设200×300mm受剪预埋件,主梁支撑杆采用18#槽钢。
6、支撑杆上、下支点在与主梁及预埋件焊接前计算好焊接斜面并用切割机切割,
如焊接面有偏差必须增加腹板焊接;每个部位的焊缝要严格按照设计要求执行,即焊缝的有效高度焊缝高度≮6mm,单侧有效长度不小于100mm(为确保安全,焊缝总长度不小于220mm),且不得有夹渣、气孔等不符合质量要求的现象发生。
7、主梁及支撑杆安装完毕后,根据排架纵横间距在主梁上安装12.6#槽钢横梁,
横梁与主梁焊接牢靠,横梁上架设排架立杆,为了加强脚手架立杆底部横梁处槽钢的强度,在立杆位置焊接Φ25加强钢筋。
8、挑架全部安装完毕后,立即在架体底部安装安全平网。
9、进行排架搭设时,将立杆底部套入横梁上焊接的 25mm短钢筋内(见图6-1),
同时在立杆下部距底座上部不大于0.2m处设置扫地杆。
悬挑脚手架施工方案悬挑外脚手架施工悬挑外脚手架施工标准施工标准标准1 适用范围1 适用范围适用范围本施工标准适用于高度不大于100m的高层建筑或高耸建筑物上使用的悬挑式脚手架的设计、施工及验收。
2 主要应用标准和规范主要应用标准和规范2.1《扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.2《建筑施工安全检查标准》 (JGJ59-2011) 2.3《钢结构工程施工规范》(GB50755-2012) 2.4《危险性较大的分部分项工程安全管理办法-建质[2009]87号》2.5 各工程施工图图纸3 需要了解相关的规范和标准需要了解相关的规范和标准3.1 基本3.1 基本构造要求基本构造要求规范中推荐以双轴对称截面钢梁做悬挑梁结构。
悬挑脚手架的搭设高度不超过20米。
悬挑梁截面高度不应小于160mm。
每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结,钢丝绳、钢拉杆作为附加保险措施,不参与悬挑钢梁受力计算。
悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径不宜小于16㎜。
悬挑钢梁悬挑长度一般情况下不超过2m能满足施工需要,但在工程结构局部有可能满足不了使用要求,局部悬挑长度不宜超过3米。
大悬挑另行专门设计及论证。
在建筑结构角部,钢梁宜扇形布置;如果结构角部钢筋较多不能留洞,可采用设置预埋件焊接型钢三角架等措施。
悬挑钢梁支承点应设置在结构梁上,不得设置在外伸阳台上或悬挑板上,否则应采取加固措施。
3.23. 2 型钢悬挑梁型钢悬挑梁宜采用高度不应小于160mm 双轴对称截面的型钢(工字钢)做悬挑梁结构。
悬挑梁端部设置定位点,定位点离悬挑梁端部不应小于100mm 。
定位点可采用长0.2m,直径25-30mm 的钢筋或短管。
固定端长度大于悬挑端1.25倍,悬挑梁间距应按悬挑架架体立杆纵距设置,每一纵距设置一根。
(不允许有连梁)悬挑脚手架挑梁结构及其锚固悬挑脚手架挑梁结构及其锚固1——木楔楔紧悬挑钢梁穿墙构造悬挑钢梁穿墙构造悬挑钢梁楼面构造悬挑钢梁楼面构造挑梁结构及其锚固的验算内容:悬挑梁的强度;悬挑梁的挠度;当无有效支撑体系时悬挑梁的稳定;悬挑梁锚固段压点处U 型钢筋拉环或螺栓的强度;压点处楼板承受锚固负弯矩时的抗弯强度;悬挑梁前端支点下混凝土梁(板)的承载力。
高空大跨度悬挑模架支撑体系施工技术关键词:悬挑;模板;大跨度;高空山西丽华苑公建一酒店工程建筑面积8万m,地下1层,地上252层,女儿墙高90.900m,建筑总高度98.100m。
钢筋混凝土筏板基础,全现浇框架剪力墙构造。
南北两侧为框架部分.东西两侧为剪力墙部分。
在构造89.70m标高处四面有3.6m宽现浇钢筋混凝土悬挑板(图1、2)。
l架体特点(1)悬挑宽度大:悬挑构件从构造向外悬挑抵达3.6m,考虑悬挑构件最外侧250 mmx750 mm边梁旳钢筋、模板旳施工,留400 mm宽操作面,模架悬挑宽度达4.0 m。
(2)使用荷载大:不同样于一般脚手架只需满足施工中人、物及脚手板旳荷载,而是要承受较大旳构造及施工荷载,悬挑构件板厚为150mm,悬挑梁尺寸为350mmx900/750(mm),悬挑边梁尺寸为250mmx750mm,女儿墙尺寸为1.2 m高,150 mm厚,悬挑构造部分板自重抵达平均每m。
3.6 kN/m2.悬挑梁线荷载抵达7.22 kN/m。
通过反复分析比较,最终确定选用纯钢管悬挑模架支撑体系,与构造刚性拉接。
框架柱图l 23层顶板、梁平面图图2悬挑梁、板节点示意2脚手架旳设计由于在22层顶板上进行悬挑架体无法满足挑出宽度及模架承重旳规定。
故采用持续三层分层挑出旳方式以满足架体宽度及承载旳需要,即分别在20、21、22层顶板作支挑构造,由支挑构造向外挑出。
脚手架体系与21、22层顶板模板支撑体系互相独立,不影响21、22层顶板模板及模板支撑体系旳安装和拆除。
(1)分层挑出宽度:自20层顶板开始向外悬挑,至21层顶板时挑出宽度为2.4m,至22层顶板时挑出宽度达3.2m,至23层顶板下部1.2mH寸挑出宽度达架体总宽4.0m。
(2)立杆、水平杆:立杆间距800mmx900mm,水平杆步距l.2m。
(3)支挑构造:立杆纵距900mm、横距1.8m,水平杆步距1.2m,设剪刀撑。
外侧立杆与构造板顶紧.内侧立杆与构造板顶断开以保证受力模型旳实现。
脚手架专项施工方案及高层建筑悬挑脚手架施工方案一、脚手架专项施工方案为了确保高层建筑施工期间的安全和顺利进行,脚手架专项施工方案的制定变得至关重要。
本方案将详细介绍脚手架施工的步骤、注意事项以及应急预案,以确保脚手架搭建和使用的安全性和稳定性。
1. 施工步骤(1) 方案设计及确认:在施工前,由技术人员设计脚手架的结构,并在相关方面(监理、设计单位等)的确认后,方可进行具体施工。
(2) 材料准备:准备好符合国家标准的脚手架材料,并对材料进行检查,确保其质量合格。
(3) 搭建脚手架:根据设计要求,按照正确的搭建流程将脚手架一层一层地搭建起来。
在搭建过程中,应注意支撑与固定,确保脚手架的牢固和稳定。
(4) 检查与验收:搭建完成后,由技术人员对脚手架进行检查与验收,确保其符合安全要求。
2. 注意事项(1) 搭建人员:搭建脚手架的人员必须具备相应的技术资质和经验,严禁无证上岗。
(2) 施工现场:施工现场应设置明显的警示标志,以防止未授权人员进入作业区域,确保施工安全。
(3) 安全防护措施:施工人员必须佩戴符合国家标准的安全帽、安全鞋等,并遵守相关安全操作规程。
3. 应急预案在脚手架施工过程中,应事先制定应急预案,以应对各类意外情况。
应急预案的内容包括但不限于以下几个方面:(1) 火灾事故:制定灭火预案,配置灭火器材,确保施工现场的消防安全。
(2) 人员伤害事故:制定救助预案,配备急救设备和急救药品,提供及时有效的紧急救助。
(3) 高风天气等不利气象因素:制定防风预案,根据气象条件及时采取措施,确保脚手架施工的稳定性。
二、高层建筑悬挑脚手架施工方案高层建筑悬挑脚手架是在高空中搭建的脚手架,用于高层建筑外墙装修、维护和清洗等作业。
针对高层建筑悬挑脚手架施工的特殊性,本方案将详细介绍其施工方案、安全措施和应急预案。
1. 施工方案(1) 安全规划:在施工前,由专业技术人员进行详细的安全规划和设计,包括脚手架结构、支撑方式等,并明确工作人员的安全操作要求。
高层住宅楼悬挑外脚手架施工方案在进行高层住宅楼的建筑施工中,为了方便施工人员进行施工作业并确保施工安全,需要采用合适的悬挑外脚手架施工方案。
悬挑外脚手架的设计和搭建是保障高层建筑施工质量和进度的重要环节,下面将介绍一种可行的施工方案。
设计方案概述•施工地点:高层住宅楼外墙•施工要求:保证施工人员作业安全、方便施工进度、满足施工规范要求•施工工期:根据具体施工进度安排施工材料准备1.钢管:直径合适的钢管作为支撑材料2.钢管连接件:连接各个支撑部位的连接件3.钢丝绳:固定支撑结构的材料4.钢丝绳卡:固定钢丝绳的夹具5.安全网:保障施工人员的安全施工步骤步骤一:测量预备工作1.对施工区域进行实地测量,确定悬挑外脚手架搭设位置和尺寸2.根据实地测量数据设计悬挑外脚手架的搭建方案步骤二:搭建支撑结构1.搭建垂直支撑结构,确保其稳固牢固2.完成主体支撑结构的搭建,注意支撑结构的垂直度和水平度步骤三:固定安全设施1.安装安全网,保障施工人员的安全2.检查安全网的牢固性和完整性步骤四:搭建悬挑外脚手架1.按照设计要求搭建悬挑外脚手架的框架结构2.固定悬挑外脚手架,确保其稳固可靠步骤五:验收完工1.对悬挑外脚手架进行全面检查,确保符合施工规范要求2.确认悬挑外脚手架施工完成,可以进行后续施工作业施工安全注意事项1.施工人员要穿戴好安全帽、安全带等安全防护装备2.施工现场要设置警示标志,提示周围人员注意安全3.施工过程中要遵守相关安全规定,确保施工作业安全经过以上步骤的施工,高层住宅楼悬挑外脚手架将可以稳固地支撑施工作业,并确保施工过程中的安全。
希望本方案可以为相关施工工作提供一定的参考,确保高层建筑施工的顺利进行。
高层住宅楼屋面花架悬挑支架方案一、引言随着城市化的快速发展,高层住宅建筑的数量也日益增加。
为了提高住宅的绿化率和居民的生活品质,屋面花架成为了一个重要的解决方案。
然而,在高层住宅楼的屋面花架设计中,悬挑支架的选择和设计是一个关键的环节。
本文将介绍一种适用于高层住宅楼屋面花架的悬挑支架方案。
二、功能和目标屋面花架的主要功能是提供一个支撑植物生长和美化居住环境的结构。
而悬挑支架的主要目标是尽可能地减少对建筑物结构的负荷,同时保证支撑花架的稳定性和安全性。
三、材料选择对于高层住宅楼的屋面花架悬挑支架,材料的选择至关重要。
一般建议使用轻型耐腐蚀材料,如铝合金或不锈钢,以确保支架的长期稳定性和耐用性。
此外,材料的选择还应考虑到其外观美观和易于维护的特点。
四、结构设计1.支架类型悬挑支架的选择应根据具体的建筑结构和悬挑长度来确定。
常见的悬挑支架类型包括悬挑梁、悬挑板和悬挑梁板组合。
悬挑梁:悬挑梁是将支架的一端支撑在建筑物的主体结构上,另一端悬挑出来的结构。
这种支架类型适用于悬挑长度较短的情况。
悬挑板:悬挑板是一种直接支撑在主体结构上的平板结构,可以实现较大的悬挑长度。
这种支架类型适用于悬挑长度较长的情况,但需要考虑材料的强度和稳定性。
悬挑梁板组合:悬挑梁板组合是将悬挑梁和悬挑板结合起来使用。
这种结构设计可以充分利用材料的强度和稳定性,实现较大的悬挑长度和更稳定的支撑。
2.支撑方式悬挑支架的支撑方式可以采用直接支撑和间接支撑两种方式。
直接支撑:即将支撑点直接固定在建筑物的主体结构上。
这种支撑方式适用于建筑物结构较为稳定的情况。
间接支撑:即通过其他结构件或支撑物间接支撑悬挑支架。
这种支撑方式适用于建筑物结构较为复杂或不稳定的情况。
五、安全性和稳定性考虑在悬挑支架的设计过程中,安全性和稳定性是最重要的考虑因素。
应确保悬挑支架能够承受植物及其根系的荷载,并经受住各种自然灾害的考验。
为了提高悬挑支架的安全性和稳定性,可以考虑以下措施:1.结构设计中考虑荷载条件和风险评估,确保支架能够承受荷载的作用。
悬挑架搭设方案一、编制依据《建筑施工企业安全生产管理规范》(GB50656-2011)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工高处作业安全技术规范》(JGJ80-91)《青岛市建筑工程脚手架及模板支撑系统安全管理暂行规定》《建筑结构荷载规范》(GB50009-2012)《钢结构设计规范》(GB50017-2003)施工图纸二、工程概况xxx项目位于xx,目前在施的为6#、11#、18#、25#、30#五栋高层建筑,其中6#、11#、18#楼建筑层数为14层,高度为40.8m,25#、30#楼建筑层数为18层,高度为53.6m,五栋高层建筑层高均为2.9m。
在施建筑物结构形式为剪力墙结构。
因施工需要从基坑底至二层顶搭设落地式双排脚手架,从二层顶板开始搭设型钢悬挑脚手架。
因一步悬挑架搭设高度不宜超过20m,落地架高度不宜超过36m,从架体搭设符合安全规范及外立面效果综合考虑,从八层顶开始搭设第二步悬挑架,25#、30#楼从14层顶开始搭设第三步悬挑架。
立杆顶端应高出女儿墙上皮1m,高处檐口上皮1.5m。
6#、11#、18#楼共搭设两步悬挑架,25#,30#楼共搭设3步悬挑架。
三、构造要求脚手架高度:悬挑架最高20m;步距:1.8m,护腰杆间距0.6m;立杆纵距:1.5m;立杆横距:0.8m;连墙件间距:两步三跨,竖向间距2.9m,水平距离4.5m;小横杆间距:0.75m;内排杆距墙:0.3m;四、材料要求钢管:脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793 或《低压流体输送用焊接钢管》GB/T3091 中规定的Q235 普通钢管;钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700 中Q235 级钢的规定。
脚手架钢管宜采用Φ48.3×3.6 钢管。
每根钢管的最大质量不应大于25.8kg。
扣件:本工程脚手架扣件共采用三种:直角扣件、旋转扣件和对接扣件。
扣件应采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831 的规定。
采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
扣件在螺栓拧紧扭力矩达到65N·m 时,不得发生破坏。
扣件抗滑移大于8KN。
木跳板:脚手板可采用钢、木、竹材料制作,单块脚手板的质量不宜大于30kg。
木脚手板材质应符合现行国家标准《木结构设计规范》GB50005 中IIa级材质的规定。
脚手板厚度不应小于50mm,宽度不小于200mm,两端宜各设置直径不小于4.6mm 的镀锌钢丝箍两道。
工字钢:18#工字钢,符合《热轧型钢》GB/T706-2008要求。
钢丝绳:14mm钢丝绳,符合《重要用途钢丝绳》GB8918-2006要求。
固定铁环:HPB235圆钢φ18,符合现行国家标准《碳素结构钢》GB/T700 中Q235 级钢的规定。
其他材料:用于绑扎、连接、围护和固定等作用的其它材料,如镀锌铁丝、密目安全网、大眼安全网、立杆下部的垫板等都必须符合相应的国家标准或行业标准的规定,以确保施工的正常使用和安全可靠性。
施工前,工程责任工程师组织安全、技术和物资等相关人员对进场材料的质量和数量验收合格后方可用于施工。
五、施工准备1.做好施工前的技术、安全交底工作,使工人明确架子的搭设方法;2.搭设前对进场钢管进行验收且合格;3.钢管、扣件、等材料必须有产品合格证。
(钢管进场750根须做一根复试)4.劳动力准备,有满足施工要求的架子工(持证上岗)和杂工共15人。
七、悬挑脚手架施工本工程采用3.0m、4.5m、6.0m长18#工字钢做为悬挑梁。
3m长工字钢外挑长度1.2m,内部固定端为1.8m,在悬挑外端0.1m、0.9m处焊接150mm长的直径20钢筋头,作为立杆的固定点。
在悬挑梁固定端内侧200mm,400mm及结构边梁内100mm处设置三道φ18钢筋锚环。
悬挑槽钢外侧与上层结构之间用14mm钢丝绳拉结作为构造措施。
在悬挑楼层提前按要求埋设圆钢铁环,悬挑结构应在混凝土强度达到10Mpa(即若楼板设计强度等级为C20,则需达到50%的设计强度)后进行安装,在混凝土强度达到15Mpa (即若楼板设计强度等级为C20,则需达到75%的设计强度)后才能逐步施加脚手架荷载。
在悬挑层上一层工字钢对应位置的边梁上预埋φ20钢筋环,混凝土强度达到15Mpa后,用14mm钢丝绳将悬挑工字钢外端与预埋钢筋环拉结,钢丝绳使用3个绳卡固定。
悬挑工字钢刷红白相间警戒色,每道宽度500mm,悬挑端红色开头。
搭设外架钢管涂刷黄漆,剪刀撑刷红白漆。
悬挑槽钢底部及外侧上反200高采用蓝白色彩钢板全封闭。
外挑安全网:在建筑物三层顶搭设第一道外挑安全网,竖向每各10m设置一层外挑安全网。
悬挑钢梁与联梁连接:将钢筋直径20,长为200的钢筋废料焊接在悬挑钢梁上,作为上层工字钢定位措施(见下图)。
八、计算书本次计算主要计算3m长工字钢。
钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)。
计算参数:双排悬挑脚手架,最高搭设高度20米,立杆采用单立管。
立杆的纵距1.50米,立杆的横距0.80米,内排架距离结构0.30米,水平杆的步距1.80米。
钢管类型为φ48×3.6,连墙件按采用2步3跨计算,实际竖向间距2.9米,水平间距4.50米。
施工活荷载脚手板采用木板,荷载为0.35kN/m2,按照铺设4层计算。
栏杆采用钢管,荷载为0.17kN/m,安全网荷载取0.01kN/m2。
脚手板下小横杆在大横杆上面,且主结点间增加两根小横杆。
基本风压0.60kN/m2,高度变化系数1.13,体型系数1.04。
1、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
(1)均布荷载值计算小横杆的自重标准值P1=0.038kN/m脚手板的荷载标准值P2=0.350×1.500/4=0.131kN/m活荷载标准值Q=3.000×1.500/4=1.125kN/m荷载的计算值q=1.2×0.038+1.2×0.131+1.4×1.125=1.779kN/m小横杆计算简图(2)抗弯强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩计算公式如下:M=1.779×0.9002/8=0.180kN.m=0.180×1000/5.26=34.22N/mm2小横杆的计算强度小于205.0N/mm2,满足要求!(3)挠度计算最大挠度考虑为简支梁均布荷载作用下的挠度计算公式如下:荷载标准值q=0.039+0.131+1.125=1.295kN/m简支梁均布荷载作用下的最大挠度V=5.0×1.295×9004/(384×2.06×105×12.71)=4225×10-7m=0.42mm小横杆的最大挠度小于900.0/150与10mm,满足要求!2、大横杆的计算大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
用小横杆支座的最大反力计算值,在最不利荷载布置下计算大横杆的最大弯矩和变形。
(1)荷载值计算小横杆的自重标准值P1=0.038×0.800=0.031kN脚手板的荷载标准值P2=0.350×0.800×1.500/4=0.111kN活荷载标准值Q=3.000×0.80×1.500/4=0.9kN荷载的计算值P=(1.2×0.031+1.2×0.111+1.4×0.9)/2=0.716kN大横杆计算简图(2)抗弯强度计算最大弯矩考虑为大横杆自重均布荷载与荷载的计算值最不利分配的弯矩和均布荷载最大弯矩计算公式如下:集中荷载最大弯矩计算公式如下:M=0.08×(1.2×0.038)×1.5002+0.417×0.716×1.500=0.456kN.m=0.456×1000/5.26=86.705N/mm2大横杆的计算强度小于205.0N/mm2,满足要求!(3)挠度计算最大挠度考虑为大横杆自重均布荷载与荷载的计算值最不利分配的挠度和均布荷载最大挠度计算公式如下:集中荷载最大挠度计算公式如下:大横杆自重均布荷载引起的最大挠度V1=0.677×0.038×15004/(100×2.060×105×127100)=0.050mm集中荷载标准值P=(0.031+0.111+0.9)/2=0.521kN集中荷载标准值最不利分配引起的最大挠度V1=3.029×521×1500 3/(100×2.060×105×127100)=2.04mm最大挠度和V=V1+V2=2.09mm大横杆的最大挠度小于1500.0/150与10mm,满足要求!3、扣件抗滑力的计算:纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R ≤R c其中R c——扣件抗滑承载力设计值,取8.0kN;R ——纵向或横向水平杆传给立杆的竖向作用力设计值;荷载值计算横杆的自重标准值P1=0.038×1.500=0.057kN脚手板的荷载标准值P2=0.350×0.800×1.500/2=0.21kN活荷载标准值Q=3.000×0.800×1.500/2=1.8kN荷载的计算值R=1.2×0.057+1.2×0.21+1.4×1.8=2.841kN单扣件抗滑承载力的设计计算满足要求!当直角扣件的拧紧力矩达40--65N.m时,试验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取0.8×16=12.8kN。
4、脚手架荷载标准值:作用于脚手架的荷载包括静荷载、活荷载和风荷载。
静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值(kN/m);本例为0.1295NG1 = 0.1295×20=2.59kN(2)脚手板的自重标准值(kN/m2);本例采用木脚手板,标准值为0.35NG2 = 0.350×4×1.500×(0.800+0.200)/2=1.05kN(3)栏杆与挡脚手板自重标准值(kN/m);本例采用栏杆、木脚手板标挡板,准值为0.17NG3 = 0.170×1.500×4/2=0.510kN(4)吊挂的安全设施荷载,包括安全网(kN/m2);0.01NG4 = 0.01×1.500×20=0.3kN经计算得到,静荷载标准值NG = NG1+NG2+NG3+NG4 = 4.45kN。
