综合布线材料清单计算说明
- 格式:docx
- 大小:24.67 KB
- 文档页数:6
弱电工程综合布线设备材料计算方法,弱电入门知识一、报价清单:注意利润比1.报价清单主要以施工单价和材料单价拆开,如果您不是做总包很容易被总包或者甲方套路,原因就是前期大家材料人工一起报,甲方再把材料拿出来,只分包施工,可能您的利润高的正是材料这部分,利润比也是报价的重点,哪些(材料,人工)将来会增加后期增加多的一部分正是清单利润最高的。
2.清单子系统分类,报价时材料分类非常多,避免遗漏。
毕竟算少了成本,减去的都是利润。
3、综合布线算量清单表格设计为8个弱电间可以增加或删减,按照图纸系统图点位填写,包括层高、弱电间进线余量,弱电间至总机房预留线缆。
4、计算结果1、自动核算出线缆平局长度,平局长度有公式已经做好余量,可以根据实际需求自己更改2、自动核算出水平线缆总量,以及弱电间至总机房线缆长度3、自动核算出楼层交换机数量,16口、24口、48口自己修改,以及弱电间配线架及跳线数量。
这个公式觉得只适用于初学者,老司机可能在线缆算量方面心算就已经出来量了。
二、辅材的计算1、统计信息点数,包括各房间和机房,填入点位分布表中;2、确定是否超长?如超长,应在何处设置子配线间,几个?如有子配线间,那么交换机的数量也相应有变化。
3、确定路由的走向;4、确定各处桥架的型号和长度。
计算方法:(长×宽)×0.4/28,结果为信息点数,常用标准桥架有:300×100,200×100,100×100,100×50,50×50,其它桥架都需要定做。
注:如果分支路由有相同的桥架型号,则分别计算其长度,最后才统计该桥架型号的总长度。
5、ø25和ø20管的计算(通常ø25可以布6根线,ø20可以布4根线)。
计算时,以ø20为准,平均某一信息点从桥架到终端需要ø20的长度,如为A,那么就可以计算出所有信息点需要ø20的长度了,即B=A×(总点数/4),而实际在工程中,ø20=2/3×B,ø25=1/3×B。
综合布线常用线缆用量计算公式综合布线常用线缆用量计算公式RJ-45头与信息模块的需求量RJ-45头的需求量:m=n*4+n*4*15%m:表示RJ-45接头的总需求量n:表示信息点的总量n*4*15%:表示留有的富余信息模块的需求量:m=n+n*3%m:表示信息模块的总需求量n:表示信息点的总量n*3%:表示富余量每层楼用线量1、每层楼用线量:C=[0.55*(L+S)+6]*nL:本楼层离管理间最远的信息点距离S:本楼层离管理间最近的信息点距离n:本楼层的信息点总数0.55:备用系数6:端接容差2、C=[0.55(F+N)+6]*mC每个楼层的用线量F为最远信息插座离配线间的距离N为最近的信息插座离配线间的距离m为每层信息插座的数量用线箱数1、最长的线距+最短的线距)/2=平均值(平均值+5米)*点数=总长度总长度/305(标准每箱米数)+2箱=总箱数备注:+的数量也可自己定,第一次的话,宁可多备点,不要事后2、每个服务需一条4对非屏蔽双绞线电缆或2芯(62.5/125微米多模)光缆;每个通讯间中水平电缆的总数量=(由通讯间提供服务的工作区的数量)*(每一工作区提供的服务的数量)工作区水平布线计算:A:最近信息点距离;B:最远信息点距离;C:每层工作区信息点数量每层所需电缆长度=(A+B)/2*1.1*C各层电缆长总和=每层电缆长度*楼高总共所需电缆箱数=各层电缆长总和/305米其中:1.1系数是损耗;层高是楼层高度,如果水平线槽走天花板,则必须计算;如果是架空地板可以不计;305是1000英尺换算。

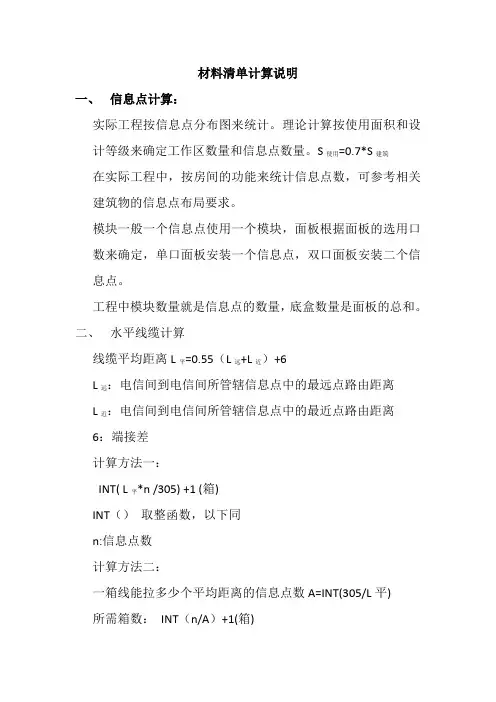

材料清单计算说明一、信息点计算:实际工程按信息点分布图来统计。
理论计算按使用面积和设计等级来确定工作区数量和信息点数量。
S使用=0.7*S建筑在实际工程中,按房间的功能来统计信息点数,可参考相关建筑物的信息点布局要求。
模块一般一个信息点使用一个模块,面板根据面板的选用口数来确定,单口面板安装一个信息点,双口面板安装二个信息点。
工程中模块数量就是信息点的数量,底盒数量是面板的总和。
二、水平线缆计算线缆平均距离L平=0.55(L远+L近)+6L远:电信间到电信间所管辖信息点中的最远点路由距离L近:电信间到电信间所管辖信息点中的最近点路由距离6:端接差计算方法一:INT( L平*n /305) +1 (箱)INT()取整函数,以下同n:信息点数计算方法二:一箱线能拉多少个平均距离的信息点数A=INT(305/L平)所需箱数:INT(n/A)+1(箱)说明:若各个电信间L远、L近不相同的话,要求按各个电信间计算再汇总求和。
三、主干子系统计算:一般干线子系统采用大对数支持语音应用,光纤支持数据应用,以下大对数以25对为例说明:1、计算大对数根数B:INT(N电V*1.1/25)+1说明:N电V :每个电信间所管辖的语音信息点总和,若能除尽就不需+1。
2、计算光纤芯数:根据标准要求,有最小量配置和最大量配置计算方法,以下按100个数据点进行说明。
a最少量配置:INT【(N D/96)+1】*4说明:N D电信间所管辖的数据信息点数b最大量配置:INT【(N D/24)+1】*2+ INT【(N D/96)+1】*2说明:N D电信间所管辖的数据信息点数3、计算光纤长度:(0.55*(N+F)+12)*N电N:设备间到最近电信间的路由距离F:设备间到最远电信间的路由距离12:端接容差N电:电信间数量4、计算大对数电缆长度:1)各电信间需要大对数根数都一样:大对数长度=光纤长度*大对数根数。
再除以305米,可算得大对数的轴数。

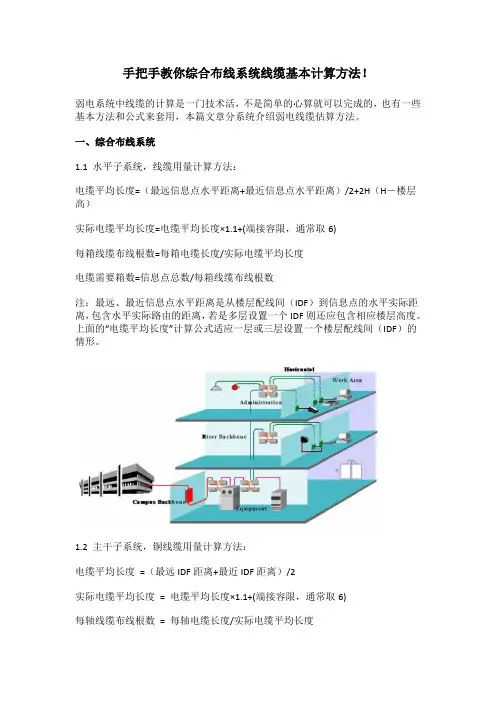

手把手教你综合布线系统线缆基本计算方法!弱电系统中线缆的计算是一门技术活,不是简单的心算就可以完成的,也有一些基本方法和公式来套用,本篇文章分系统介绍弱电线缆估算方法。
一、综合布线系统1.1 水平子系统,线缆用量计算方法:电缆平均长度=(最远信息点水平距离+最近信息点水平距离)/2+2H(H-楼层高)实际电缆平均长度=电缆平均长度×1.1+(端接容限,通常取6)每箱线缆布线根数=每箱电缆长度/实际电缆平均长度电缆需要箱数=信息点总数/每箱线缆布线根数注:最远、最近信息点水平距离是从楼层配线间(IDF)到信息点的水平实际距离,包含水平实际路由的距离,若是多层设置一个IDF则还应包含相应楼层高度。
上面的“电缆平均长度”计算公式适应一层或三层设置一个楼层配线间(IDF)的情形。
1.2 主干子系统,铜线缆用量计算方法:电缆平均长度=(最远IDF距离+最近IDF距离)/2实际电缆平均长度= 电缆平均长度×1.1+(端接容限,通常取6)每轴线缆布线根数= 每轴电缆长度/实际电缆平均长度电缆需要轴数= IDF的总数/每箱线缆布线根数注:最远、最近IDF距离是从楼层配线间(IDF)到网中心主配线架(MDF)的实际距离,主要取决于楼层高度和弱电井到设备间(MDF)的水平距离。
大对数电缆对数按照1:2(即1个语音点配置2对双绞线)计算,并分别选择25/50对电缆进行合理设计。
100对大对数电缆一般不要选择,因施工较困难。
1.3 主干子系统,光缆用量计算方法:光缆平均长度=(最远IDF距离+最近IDF距离)/2实际光缆平均长度=光缆平均长度×1.1+(端接容限,通常取6)光缆需要总量=IDF的总数×实际光缆平均长度注:最远、最近IDF距离是从楼层配线间(IDF)到网中心主配线架(MDF)的实际距离,主要取决于楼层高度和弱电井到MDF的水平距离。
光纤芯数、单模、多模的选择若招标文件有明确的要求,则按要求设计,通用的选择是6芯多模光缆。

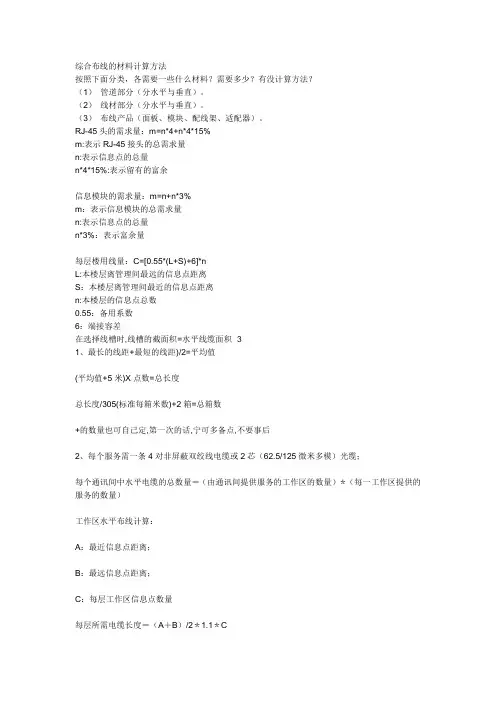

综合布线的材料计算方法按照下面分类,各需要一些什么材料?需要多少?有没计算方法?(1)管道部分(分水平与垂直)。
(2)线材部分(分水平与垂直)。
(3)布线产品(面板、模块、配线架、适配器)。
RJ-45头的需求量:m=n*4+n*4*15%m:表示RJ-45接头的总需求量n:表示信息点的总量n*4*15%:表示留有的富余信息模块的需求量:m=n+n*3%m:表示信息模块的总需求量n:表示信息点的总量n*3%:表示富余量每层楼用线量:C=[0.55*(L+S)+6]*nL:本楼层离管理间最远的信息点距离S:本楼层离管理间最近的信息点距离n:本楼层的信息点总数0.55:备用系数6:端接容差在选择线槽时,线槽的截面积=水平线缆面积×31、最长的线距+最短的线距)/2=平均值(平均值+5米)X点数=总长度总长度/305(标准每箱米数)+2箱=总箱数+的数量也可自己定,第一次的话,宁可多备点,不要事后2、每个服务需一条4对非屏蔽双绞线电缆或2芯(62.5/125微米多模)光缆;每个通讯间中水平电缆的总数量=(由通讯间提供服务的工作区的数量)*(每一工作区提供的服务的数量)工作区水平布线计算:A:最近信息点距离;B:最远信息点距离;C:每层工作区信息点数量每层所需电缆长度=(A+B)/2*1.1*C总共所需电缆箱数=各层电缆长总和/305米/箱(电子工业出版社综合布线系统工程设计)3、C=[0。
55(F+N)+6]Xn(m)C每个楼层的用线量F为最远信息插座离配线间的距离N为最近的信息插座离配线间的距离n为每层信息插座的数量简单公式:1.(最长线距+最短的线距)/2*1.1= 平均线长平均线长*信息点=需要的线缆总数线缆总数/305=需要多少箱线2. 线数:(最长+最短)/2x1.1+2x楼高箱数:线数x信息点数/3053. (最远距离+ 最近距离)/ 2 *1.1 + 层高)* 节点数)/ 305 = 线缆箱数。

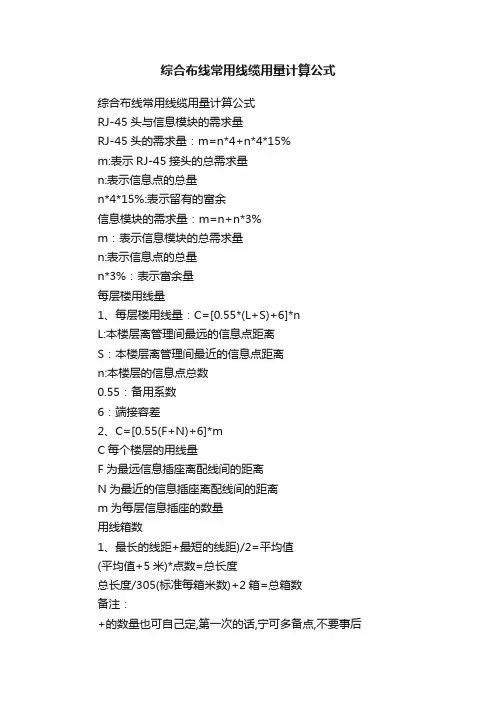

综合布线线材计算公式

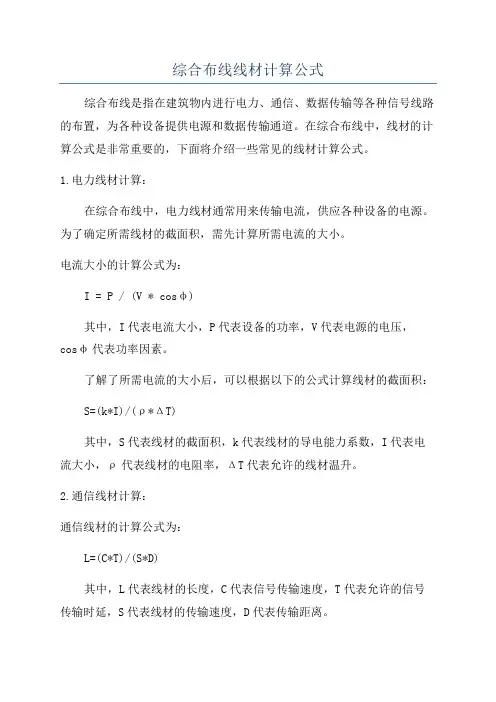

综合布线是指在建筑物内进行电力、通信、数据传输等各种信号线路的布置,为各种设备提供电源和数据传输通道。
在综合布线中,线材的计算公式是非常重要的,下面将介绍一些常见的线材计算公式。
1.电力线材计算:
在综合布线中,电力线材通常用来传输电流,供应各种设备的电源。
为了确定所需线材的截面积,需先计算所需电流的大小。
电流大小的计算公式为:
I = P / (V * cosφ)
其中,I代表电流大小,P代表设备的功率,V代表电源的电压,cosφ代表功率因素。
了解了所需电流的大小后,可以根据以下的公式计算线材的截面积:S=(k*I)/(ρ*ΔT)
其中,S代表线材的截面积,k代表线材的导电能力系数,I代表电流大小,ρ代表线材的电阻率,ΔT代表允许的线材温升。
2.通信线材计算:
通信线材的计算公式为:
L=(C*T)/(S*D)
其中,L代表线材的长度,C代表信号传输速度,T代表允许的信号传输时延,S代表线材的传输速度,D代表传输距离。
3.数据线材计算:
数据线材用于计算机和设备之间的数据传输,如USB线、HDMI线等。
在计算数据线材时,需要考虑数据传输速度和设备的距离。
数据线材的计算公式为:
L=(B*T)/(S*D)
其中,L代表线材的长度,B代表数据传输带宽,T代表允许的数据
传输时延,S代表线材的传输速度,D代表传输距离。
以上是综合布线中常见的线材计算公式,可以根据这些公式计算所需
线材的截面积、长度等,以确保布线的稳定性和可靠性。
同时,在实际应
用中,还需要考虑一些其他因素,如安全系数、环境条件等,以获得更准
确的结果。

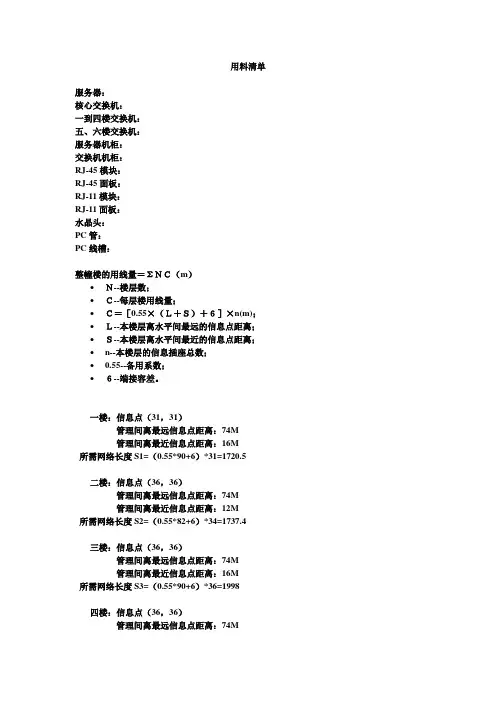

用料清单服务器:核心交换机:一到四楼交换机:五、六楼交换机:服务器机柜:交换机机柜:RJ-45模块:RJ-45面板:RJ-11模块:RJ-11面板:水晶头:PC管:PC线槽:整幢楼的用线量=ΣNC(m)•N--楼层数;•C--每层楼用线量;•C=[0.55×(L+S)+6]×n(m);•L--本楼层离水平间最远的信息点距离;•S--本楼层离水平间最近的信息点距离;•n--本楼层的信息插座总数;•0.55--备用系数;•6--端接容差。
一楼:信息点(31,31)管理间离最远信息点距离:74M管理间离最近信息点距离:16M所需网络长度S1=(0.55*90+6)*31=1720.5二楼:信息点(36,36)管理间离最远信息点距离:74M管理间离最近信息点距离:12M所需网络长度S2=(0.55*82+6)*34=1737.4三楼:信息点(36,36)管理间离最远信息点距离:74M管理间离最近信息点距离:16M所需网络长度S3=(0.55*90+6)*36=1998四楼:信息点(36,36)管理间离最远信息点距离:74M管理间离最近信息点距离:16M所需网络长度S4=(0.55*90+6)*36=1998五楼:信息点(45,45)管理间离最远信息点距离:70M管理间离最近信息点距离:12M所需网络长度S5=(0.55*82+6)*45=2299.5六楼:信息点(45,45)管理间离最远信息点距离:70M管理间离最近信息点距离:12M所需网络长度S6=(0.55*82+6)*38=1941.8七、八楼离管理间的距离分别是:S7=30M、S8=36M,信息点数量:(2、2)、(2、2)S=S1+S2+S3+S4+S5+S6+S7+S8=11695.2则用线箱数=S/305+1=11695.2/306=39双绞线产品如下:跃图超五类非屏蔽双绞线375元产品适用:1000Base-T最大单段:100米传输速率:100Mbps包装长度:305米双绞线总价格:T1=39*375=14625元水晶头:双绞线——西门创通超五类4对非屏蔽电缆UTP型/DTT-C5-11048水晶头——SunnyGreen 超五类水晶头参数(2元)RJ—45模块——TCL 超五类免打线式RJ45信息模块参数(27)RJ—11模块——辉宏时代电话语音模块(HHT-RJ11M)参数(7元)RJ—45面板——Rosenberger 86型RJ45单孔平接面板参数(6元)核心交换机-----艾泰SG3224F,该交换机属于千兆级交换机,能够满足学校作为核心交换机的需要机房或者实训室交换机——H3C S1526(1050元),阮洪利1:05:54一到四楼教室交换机——TP-Link TL-SF1048(1050元),阮洪利1:06:11服务器机柜--------WE-02威尔机柜(3465元),产品优点:前后网孔门,外型美观,方便散热,适合长途运输!信价比最高的一款机柜!阮洪利1:06:19交换机机柜--------奥科OKE 普通型机柜(OKE18812B)(380元)。

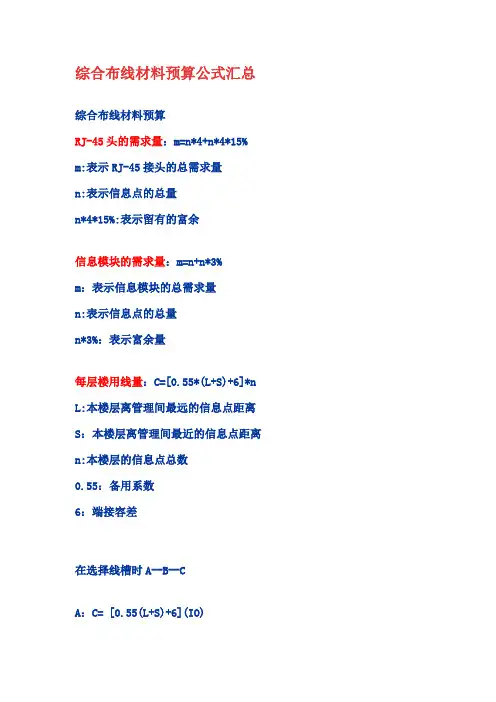

综合布线材料预算公式汇总综合布线材料预算RJ-45头的需求量:m=n*4+n*4*15% m:表示RJ-45接头的总需求量n:表示信息点的总量n*4*15%:表示留有的富余信息模块的需求量:m=n+n*3%m:表示信息模块的总需求量n:表示信息点的总量n*3%:表示富余量每层楼用线量:C=[0.55*(L+S)+6]*n L:本楼层离管理间最远的信息点距离S:本楼层离管理间最近的信息点距离n:本楼层的信息点总数0.55:备用系数6:端接容差在选择线槽时A--B--CA:C= [0.55(L+S)+6](IO)公式中:IO为每层楼配线架连接的信息点数;L为配线架连接最远信息点(IO)的距离;S为配线架连接最近信息点(IO)的距离。
C=[0.55(L+S)+6] 这个公式只算出了平均每根线缆的长度,然后用305除以C,得到一箱线缆可以布几个点(余数只舍不入),再用楼层总点数除以这个值,得到此楼层所需的线缆箱数即可。
B:线缆总长=[(A + B)/ 2 + C ]×( D + E) × F其中: A-工作区距离主配线间最短距离B-工作区距离主配线间最长距离C-两端余量 (C 一般取值为5、6、7、8)D-计算机网络信息点数E-电话语音信息点数F-冗余参数 (F 一般取值为1.1、1.2、1.3)C:{(最长距离+最短距离)/2 * 1.2+7}*信息点,线槽的截面积=水平线缆面积×3有些东西是固定的,比如一个信息点对应一个RJ45模块,一个语音点对应一个RJ11模块,这两个点共同对应一个面板,24个点对应一个24口配线架,100个语音点对应一个100对110型配线架光纤配套的设备也是同样道理,根据选型都可以算出对应关系的。
(当然24口和110型要做冗余,比如26个点,也得需要2个24口配线架。
101部电话,至少也得是一个100对的110配线架加上个25对的,或者两个100对的)了解这些对应关系,为的是算出一个信息点或者一个语音点的平均固定造价。

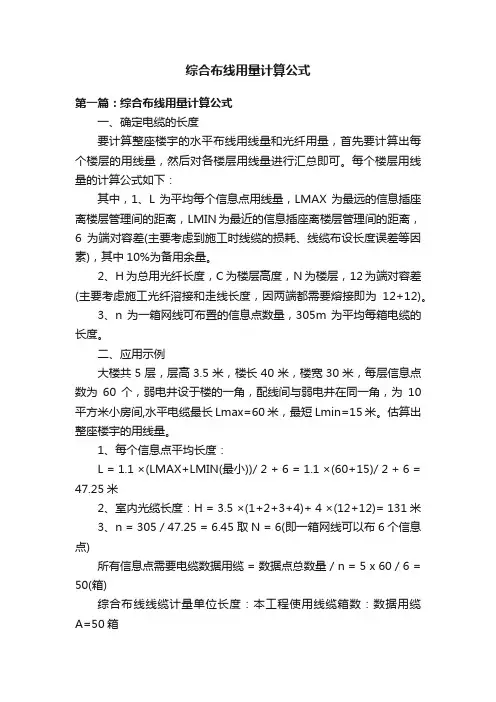

综合布线用量计算公式第一篇:综合布线用量计算公式一、确定电缆的长度要计算整座楼宇的水平布线用线量和光纤用量,首先要计算出每个楼层的用线量,然后对各楼层用线量进行汇总即可。
每个楼层用线量的计算公式如下:其中,1、L为平均每个信息点用线量,LMAX为最远的信息插座离楼层管理间的距离,LMIN为最近的信息插座离楼层管理间的距离,6为端对容差(主要考虑到施工时线缆的损耗、线缆布设长度误差等因素),其中10%为备用余量。
2、H为总用光纤长度,C为楼层高度,N为楼层,12为端对容差(主要考虑施工光纤溶接和走线长度,因两端都需要熔接即为12+12)。
3、n为一箱网线可布置的信息点数量,305m为平均每箱电缆的长度。
二、应用示例大楼共5层,层高3.5米,楼长40米,楼宽30米,每层信息点数为60个,弱电井设于楼的一角,配线间与弱电井在同一角,为10平方米小房间,水平电缆最长Lmax=60米,最短Lmin=15米。
估算出整座楼宇的用线量。
1、每个信息点平均长度:L = 1.1 ×(LMAX+LMIN(最小))/ 2 + 6 = 1.1 ×(60+15)/ 2 + 6 = 47.25米2、室内光缆长度:H = 3.5 ×(1+2+3+4)+ 4 ×(12+12)= 131米3、n = 305 / 47.25 = 6.45 取N = 6(即一箱网线可以布6个信息点)所有信息点需要电缆数据用缆 = 数据点总数量 / n = 5 x 60 / 6 = 50(箱)综合布线线缆计量单位长度:本工程使用线缆箱数:数据用缆A=50箱(注意:在计算工程中所需线缆的箱数时,因为网络线不容许接续,即每箱零头要浪费,所以切不可用:本工程使用线缆箱数= L × 信息点数量 / 305)第二篇:电线用量计算公式电线用量计算公式装修建材的购买需要一定的专业知识,否则很难控制装修建材的数量。
比如电线就是一类非常难购买的建材。
综合布线常用公式及用量算法综合布线是指为建筑物或办公室等场所提供网络和通信连接的一种工程活动。
在进行综合布线时,需要考虑到电缆的长度、数量和类型,以及计算建筑物的需求和预算等因素。
本文将介绍综合布线常用的公式和用量算法。
1.电缆长度计算公式电缆长度是指从配线架到具体使用点的长度。
在计算电缆长度时,可以使用以下公式:电缆长度=实际线路长度+余量其中,实际线路长度是指从配线架到具体使用点的实际距离,余量是为了考虑到电缆安装时可能需要的额外长度。
2.电缆数量计算算法电缆数量是指在综合布线中需要使用的电缆的总数。
在计算电缆数量时,可以使用以下算法:电缆数量=(总长度*电缆使用的密度)/电缆长度其中,总长度是指从配线架到所有使用点的总长度,电缆使用的密度是指每个使用点需要使用的电缆数量(一般根据建筑物的需求和设计规范确定),电缆长度是指每根电缆的长度。
3.线缆容量计算公式线缆容量是指电缆可以传输的最大数据量或信号量。
在计算线缆容量时,可以使用以下公式:线缆容量=(电缆的带宽*电缆的传输速率)/8其中,电缆的带宽是指电缆可以传输的最大频率范围,电缆的传输速率是指电缆传输数据的速度。
4.网络用量计算公式网络用量是指在综合布线中需要用到的网络设备的数量。
在计算网络用量时,可以使用以下公式:网络用量=(总长度*设备的使用密度)/设备的覆盖范围其中,总长度是指从配线架到所有使用点的总长度,设备的使用密度是指每个使用点需要使用的网络设备的数量,设备的覆盖范围是指每个设备可以覆盖的最大距离。
综合布线的公式和用量算法可以根据具体的需求和设计规范进行调整和优化。
通过合理计算和计划,可以确保布线工程的高效和节约。
RJ-45头的需求量:m=n*4+n*4*15%m:表示RJ-45接头的总需求量n:表示信息点的总量n*4*15%:表示留有的富余信息模块的需求量:m=n+n*3%m:表示信息模块的总需求量n:表示信息点的总量n*3%:表示富余量每层楼用线量:C=[0.55*(L+S)+6]*nL:本楼层离管理间最远的信息点距离S:本楼层离管理间最近的信息点距离n:本楼层的信息点总数0.55:备用系数6:端接容差在选择线槽时,线槽的截面积=水平线缆面积×31、最长的线距+最短的线距)/2=平均值(平均值+5米)X点数=总长度总长度/305(标准每箱米数)+2箱=总箱数+的数量也可自己定,第一次的话,宁可多备点,不要事后2、每个服务需一条4对非屏蔽双绞线电缆或2芯(62.5/125微米多模)光缆;每个通讯间中水平电缆的总数量=(由通讯间提供服务的工作区的数量)*(每一工作区提供的服务的数量)工作区水平布线计算:A:最近信息点距离;B:最远信息点距离;C:每层工作区信息点数量每层所需电缆长度=(A+B)/2*1.1*C总共所需电缆箱数=各层电缆长总和/305米/箱(电子工业出版社综合布线系统工程设计)3、C=[0。
55(F+N)+6]Xn(m)C每个楼层的用线量F为最远信息插座离配线间的距离N为最近的信息插座离配线间的距离n为每层信息插座的数量简单公式:1.(最长线距+最短的线距)/2*1.1= 平均线长平均线长*信息点=需要的线缆总数线缆总数/305=需要多少箱线2. 线数:(最长+最短)/2x1.1+2x楼高箱数:线数x信息点数/3053. (最远距离+ 最近距离)/ 2 *1.1 + 层高)* 节点数)/ 305 = 线缆箱数。
其中:1.1系数是损耗;层高是楼层高度,如果水平线槽走天花板,则必须计算;如果是架空地板可以不计;305是1000英尺换算。
4. 最长的网线和最短网线的平均值X总的点数,然后再加10%的冗余RJ-45头的需求量:m=n*4+n*4*15%m:表示RJ-45接头的总需求量n:表示信息点的总量n*4*15%:表示留有的富余信息模块的需求量:m=n+n*3%m:表示信息模块的总需求量n:表示信息点的总量n*3%:表示富余量每层楼用线量:C=[0.55*(L+S)+6]*nL:本楼层离管理间最远的信息点距离S:本楼层离管理间最近的信息点距离n:本楼层的信息点总数0.55:备用系数6:端接容差在选择线槽时,线槽的截面积=水平线缆面积×31、最长的线距+最短的线距)/2=平均值(平均值+5米)X点数=总长度总长度/305(标准每箱米数)+2箱=总箱数+的数量也可自己定,第一次的话,宁可多备点,不要事后2、每个服务需一条4对非屏蔽双绞线电缆或2芯(62.5/125微米多模)光缆;每个通讯间中水平电缆的总数量=(由通讯间提供服务的工作区的数量)*(每一工作区提供的服务的数量)工作区水平布线计算:A:最近信息点距离;B:最远信息点距离;C:每层工作区信息点数量每层所需电缆长度=(A+B)/2*1.1*C总共所需电缆箱数=各层电缆长总和/305米/箱(电子工业出版社综合布线系统工程设计)3、C=[0。
综合布线系统工程量计算规则和说明——小蚂蚁算量工厂综合布线系统是智能化办公室建设数字化信息系统基础设施,是将所有语音、数据等系统进行统一的规划设计的结构化布线系统,为办公提供信息化、智能化的物质介质,支持将来语音、数据、图文、多媒体等综合应用。
是安装工程的一部分,今天小蚂蚁算量工厂为大家总结整理了综合布线系统工程量计算规则,希望大家能用上。
一、工程量计算规则1.双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以"m"计算。
电缆敷设单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以此类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度量之内。
电缆进入建筑物预留长度2m;电缆进入沟或吊架上引上(下)预留1.5m;电缆中间接头盒。
预留长度两端各留2m。
2.制作跳线以"条"计算,卡接双绞线缆以"对"计算,跳线架、配线架安装"条"计算。
3.安装各类信息插座、过线(路)盒、信息插座的底盒(接线盒)、光缆终端盒和跳块打接以"个"计算。
4.双绞线缆测试,以"链路''或"信息点"计算,光纤测试以"链路"或"芯"计算。
5.光纤连接以"芯"(磨制法)以"端口"计算。
6.布放尾纤以"根"计算。
7.室外架设架空光缆以"m"计算。
8.光缆接线以"头"计算。
9.制作光缆成端接头以"套"计算。
10.安装漏泄同轴电缆接头以"个"计算。
11.成套电话组线箱、机柜、机架、抗震底座安装以"台"计算。
12.安装电话出线口、中途箱、电话电缆架空引入装置以"个"计算。
综合布线的计算方法和技巧一、辅料的计算1、统计信息点数,包括各房间和机房,填入点位分布表中;2、确定是否超长?如超长,应在何处设置子配线间,几个?如有子配线间,那么交换机的数量也相应有变化.3、确定理由的走向;4、确定各处桥架的型号和长度。
计算方法:(长×宽)×0。
4/28,结果为信息点数,常用标准桥架有:300×100,200×100,100×100,100×50,50×50,其它桥架都需要定做。
注:如果分支理由有相同的桥架型号,则分别计算其长度,最后才统计该桥架型号的总长度。
5、ø25和ø20管的计算(通常ø25可以布6根线,ø20可以布4根线).计算时,以ø20为准,平均某一信息点从桥架到终端需要ø20的长度,如为A,那么就可以计算出所有信息点需要ø20的长度了,即B=A×(总点数/4),而实际在工程中,ø20=2/3×B,ø25=1/3×B.6、龙骨(75×45)的计算。
龙骨的长度=70cm×(总点数/2),即每根龙骨的长度为70cm,通常布置为双口面板。
7、角钢(30×30)的计算。
角钢的长度=30cm×(桥架的总长m/1.5m),即每根角钢的平均长度为30cm,每隔1。
5m的距离就需要一根角钢.8、底盒(86×86)的计算。
底盒的数量=总点数/29、龙骨卡子、管接、盒接、铆钉、钢锯条等辅料的计算。
=总辅料价格×10%二、材料的计算1、线缆的计算。
(最远+最近)/2×点数×1。
1/305说明:最远为从机房到信息点的最远点最近为机房内的信息点,一般为20米点数为从机房开始理由所覆盖的信息点,如果有子配线间,那么该点数就为从子配线间开始理由所覆盖的信息点数,1。
