钢板桩支护工程施工工艺标准
- 格式:doc
- 大小:62.50 KB
- 文档页数:4
钢板桩支护工程施工方案一、工程概况本工程是针对某地基土质疏松,地下水位较高,需要进行钢板桩支护以保证施工安全和效率的工程。
主要包括桩基础的设计和施工方案、钢板桩的选择和安装方案、工程安全措施等内容。
二、工程设计1. 桩基础设计方案由于地基土质疏松,地下水位较高,需要进行桩基础的设计,以保障工程施工的稳定性和安全性。
根据现场勘察和地质测试数据,确定桩基础的尺寸和数量,选择合适的钢板桩形式和布置方式。
2. 桩基础施工方案桩基础施工分为桩基础的开挖和桩的安装两个阶段。
首先进行桩基础的开挖工作,然后根据设计方案进行桩的安装。
3. 钢板桩的选择和安装方案钢板桩的选择要根据地下水位、土质情况以及工程需求进行合理的选择。
安装时应采取合理的施工工艺和控制方法,确保钢板桩的垂直度和水平度。
4. 工程安全措施施工过程中,应严格遵守相关安全规定,加强安全教育,确保施工人员的安全。
同时,应加强现场巡查和监控,及时发现并处理施工中的安全隐患。
三、施工组织1. 组织结构本工程的施工组织结构应合理分工,明确任务分配,确保施工的顺利进行。
设立专门的现场指挥部和施工管理团队,并明确相关人员的职责和权限。
2. 施工计划制定详细的施工计划,包括施工的时间节点、工序安排、人力物力的调配等,保障施工工作的有序进行。
3. 设备和材料准备准备好施工所需的设备和材料,保证施工的顺利进行。
根据设计方案和施工要求,采取合理的施工措施,并加强施工技术管理,确保施工质量和安全。
四、施工工艺1. 桩基础开挖工艺根据设计要求,采取合理的开挖工艺,控制开挖尺寸和深度,确保桩基础的稳定性。
2. 钢板桩的安装工艺根据设计要求,采取适当的钢板桩安装工艺,确保桩的竖直和平整度。
3. 现场管理加强现场管理,严格遵守相关施工规范和要求,确保施工的质量和安全。
五、质量控制1. 施工技术管理加强对施工技术的管理和控制,确保施工过程符合设计要求。
2. 质量检验在施工过程中,进行质量检验,确保施工质量符合相关标准和规范。
钢板桩支护工程施工工艺标准WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-钢板桩支护工程施工工艺标准1 适用范围本工艺标基坑采用钢板桩支护的工程。
2 施工准备主要使用材料热轧普通槽钢各项物理力学指标符合相关标准。
拉森式(U形)钢板桩各项物理力学指标符合相关标准。
Z形钢板桩各项物理力学指标符合相关标准。
H形钢板桩各项物理力学指标符合相关标准。
直腹板形各项物理力学指标符合相关标准。
主要工机具冲击式打桩机、油压式压桩机、柴油锤、蒸气锤、落锤、振动锤。
作业条件岩土工程勘察报告完成。
支坑支护设计完成已经过强度、稳定性和变形计算。
钢板桩的设置位置应便于基础施工即在基础结构边缘之外并留有支、拆模板的余地。
特殊情况下如利用钢板桩作为箱基底板或桩基承台的侧模则必须村以纤维板或油毛毡等隔离材料以利钢板桩的拔除。
做好测量放线工作在基坑边做好轴线标高桩。
材料机具均已进场。
钢板桩的平面布置应尽量平直整齐避免不规则的转角以便充分利用标准钢板桩和便于设置支撑。
作业人员主要作业人员机械操作人员、壮工。
机械操作人员应经过专业培训并取得相应资格证书主要作业人员经过安全培训并接受了技术交底。
3 施工工艺工艺流程操作工艺打桩机械选择钢板桩可采用锤击打入法、振动打入法、静力压入法及振动锤击打入法等施打方法工程中采用前两者居多。
根据不同的施打方法应采用相应的打桩机械。
同时在选择打桩机械型号时应考虑工程地质现场作业环境钢板桩形式、重量、长度、总数量等具体条件以使选用机械适用、经济、安全。
钢板桩的检验及矫正用于基坑支护的成品钢板桩如为新桩可按出厂标准进行检验重复使用的钢板桩使用前应对外观质量进行检验包括长度、宽度、厚度、高度等是否符合设计要求有无表面缺陷端头矩形比垂直度和锁口形状等。
打桩围檩支架导向架的设置为保证钢板桩沉桩的垂直度及施打板桩墙面的平整度在钢板桩打入时应设置打桩围檩支架围檩支架由围檩及围檩桩组成。
钢板桩施工技术标准1工艺流程⑴单独打人法: 测量放线、定桩位一桩机就位一(从一角开始)插桩一逐块(或两块一组)打设一最后封闭合拢(2)双层围凛法:测量放线、定桩位一打设围擦桩一安装围擦梁一在围擦上划桩线一在围擦内逐块插桩直至封闭合拢一按阶梯形逐根打桩(3)屏风法:测量放线、定桩位一打设围擦桩一安装围擦梁一在围擦上划桩线一分组(10〜20块)插人钢板桩f打人两端定位桩一按阶梯打人中间各根桩2施工要点(1)钢板桩分无锚板桩和有锚板桩两类。
无锚板桩用于较浅的基坑,依靠人土部分的土压力维持桩的稳定;有锚板桩是在上部用拉锚或支撑加以固定。
相邻钢板桩的结合形式,分互握式和握裹式两种锁图7. 2. 4. 2-1固定钢板桩的腰梁L拉杆;2-钢板出3-腰梁口。
互握式锁口间隙较大,其转角可达24° ,可构成曲线的钢板排桩墙;握裹式锁口较紧密,转角只允许10°〜15°。
(2)封闭式的钢板桩墙,要求做到封面平直,便于安装腰梁和钢拉杆。
腰梁一般用槽钢制作,见图7. 2. 4.2T;拉杆用圆钢制作,见图7. 2. 4. 2-2o图7.2.422钢拉杆1一螺母:2—环形节点板:3一拉杆:4一垫圈其打设方法有以下几种:1)单独打入法。
这种方式是从板桩墙的一角开始,逐块(或两块为一组)打设,直至工程结束。
其优点是:打人方式简便、迅速,不需要其他辅助支架。
缺点是:这种打人方式易使板桩向一侧倾斜,且误差积累后不易纠正。
因此,这种方式只适用于板桩墙要求不高、且板桩长度较小(如小于10m)的情况。
2)双层围椽法。
这种打人方式,是先在地面上沿板桩墙的两侧每隔一定距离打人围楝桩(工字钢),并于其上、下安装两层钢围楝(工字钢),然后根据钢围椽上的画线将钢板桩逐块全部插好,树起高大的板桩墙,待轴线准确无误且四角封闭合拢后,再按阶梯形将钢板桩一块块打入土中。
采用这种方式打设钢板桩的优点是:桩墙的平面尺寸准确,墙面的平直度和桩的垂直度都易保证,封闭合拢较好,工程质量能保证。

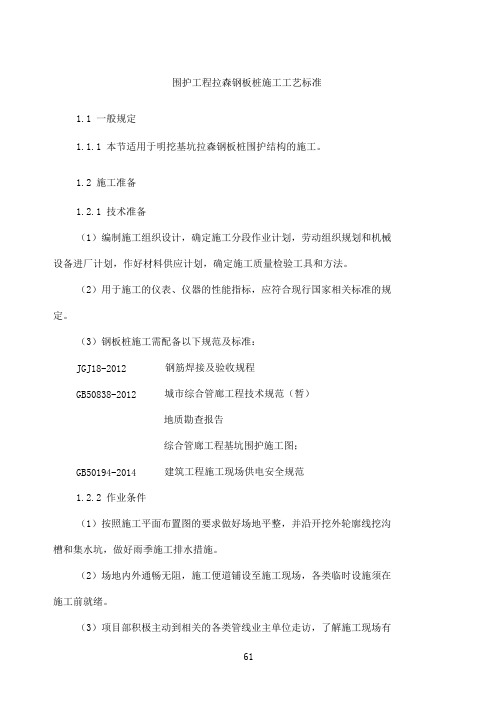

围护工程拉森钢板桩施工工艺标准1.1 一般规定1.1.1 本节适用于明挖基坑拉森钢板桩围护结构的施工。
1.2 施工准备1.2.1 技术准备(1)编制施工组织设计,确定施工分段作业计划,劳动组织规划和机械设备进厂计划,作好材料供应计划,确定施工质量检验工具和方法。
(2)用于施工的仪表、仪器的性能指标,应符合现行国家相关标准的规定。
(3)钢板桩施工需配备以下规范及标准:JGJ18-2012 GB50838-2012 钢筋焊接及验收规程城市综合管廊工程技术规范(暂)地质勘查报告综合管廊工程基坑围护施工图;GB50194-20141.2.2 作业条件(1)按照施工平面布置图的要求做好场地平整,并沿开挖外轮廓线挖沟槽和集水坑,做好雨季施工排水措施。
(2)场地内外通畅无阻,施工便道铺设至施工现场,各类临时设施须在施工前就绪。
(3)项目部积极主动到相关的各类管线业主单位走访,了解施工现场有建筑工程施工现场供电安全规范无各类管线;组织相关人员到工程现场实际勘查,利用井盖、线杆等地面物体了解地下管线的走向等情况,展开针对性的调查,积极参与管线排迁工作。
1.2.3 材料准备综合管廊工程中的材料应符合国家现行标准的规定,应根据结构类型、受力条件、使用要求和所处环境等选用,并考虑耐久性、可靠性和经济性。
基坑工程支护采用钢板桩支护,一般类型为钢板桩+钢管内撑形式,钢板桩为拉森 III 型长度 9,12m,等级不低于 SY390 型拉森钢板桩,屈服强度不低于390MPa,钢管内撑采用 Q235-B 钢材,尺寸为φ299 ×10mm 圆钢管,基坑钢围檩采用双拼工 45b 型钢。
(如设计图中有明确规定,则严格按照设计图纸施工)。
拉森拉森 III 钢板桩及主要参数见下图:拉森拉森 III 钢板桩1.2.4 机械准备根据基坑深度、开挖形式等具体情况,合理选用施工机具及数量及打桩方法,拉森钢板桩施工方法有如下几种:锤击法振动法静压法液压静压机适合适合适合不适合中小小中中液压静压配合钻土机适合适合适合可以大小小中中柴油锤蒸汽锤液压锤落锤振动锤软粘土地基条件粘土砂土硬粘土设施规模噪声施工条件振动耗能施工速度不适合适合适合可以大大大大快不适合适合适合可以大大大大快不适合适合适合可以大中大大快适合适合不适合不适合小中中小慢适合适合适合可以大中大大慢噪音低、噪音低、打桩力可调打桩力可调打桩力可调;设施简单打桩和拔桩均可低振动、低振动、打桩和拔桩均可噪声和缺点振动较大、润滑油飞溅噪声和振动较大打桩和拔桩均可优点效率高振动较大工作效率低噪声和振动大工作效率低工作效率低如设计无特殊要求,常用打桩方法为振动锤或液压静压机,振动锤法适用于地层较广,且对附近构造物无特殊振动要求、环境噪声要求不高的地区,液压静压机适用于环境噪声要求较高的地区,但施工速度较振动锤法慢。
钢板桩施工工艺标准[详]本文介绍了2130酸洗冷连轧线地下排水管廊拉森桩围护工程,采用双面拉森桩围护总长503.6米,以确保基坑安全开挖和管廊结构顺利施工。
根据区域地质报告,自上而下土层分布为回填矿渣、软塑状粉质粘土和粉质粘土。
钢板桩选用拉森Ⅳ号钢板桩,长度12米,入土深度达桩长0.5倍以上。
采用Z550型液压振动沉桩机和250*250的H型钢实施围护加固,必要时可沉设锚桩,对围护实施拉锚加固。
钢板桩施工前需进行稳定性验算,保证基坑底部在施工期间不会出现隆起和管涌现象。
钢板桩施工要求:保证钢板桩垂直度和中心线位置的准确性,避免损坏钢板桩和地下管线。
同时,要注意施工安全,保证工人人身安全。
1、钢板桩的设置位置应符合设计要求,方便排水管廊基础施工。
在基础最突出的边缘外应留有支模、拆模的余地。
基坑护壁钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。
各周边尺寸尽量符合板桩模数。
在整个基础施工期间,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。
2、钢板桩施工的顺序应按照施工图及高程放设沉桩定位线,实施表层回填矿渣土剥离,根据定位线控设沉桩导向槽,整修平整施工机械行走道路,沉设围护桩,将围护桩送至指定标高,焊接围囹支撑,挖土,排水管廊施工,填土,拔除钢板桩。
3、钢板桩的检验、吊装、堆放钢板桩运到工地后,需进行整理。
清除锁口内杂物(如电焊瘤渣、废填充物等),对缺陷部位加以整修。
锁口检查的方法是用一块长约2米的同类型、同规格的钢板桩作标准,将所有同型号的钢板桩做锁口通过检查。
对于检查出的锁口扭曲及“死弯”进行校正。
为确保每片钢板桩的两侧锁口平行,同时尽可能使钢板桩的宽度都在同一宽度规格内,需要进行宽度检查。
钢板桩的其它检查包括桩身残缺、残迹、不整洁、锈皮、卷曲等都要做全面检查,并采取相应措施,以确保正常使用。
对于检查合格的钢板桩,每片钢板桩锁口都须均匀涂以混合油,以增加钢板桩在使用时防渗性能。
钢板桩施工规范钢板桩施工规范是指在进行钢板桩的施工过程中,需要遵循的一系列规范和要求。
下面是钢板桩施工规范的主要内容:一、施工前准备1. 设计方案的论证:施工前必须对设计方案进行仔细论证,确保其技术可行性和安全性。
2. 施工图纸的制定:制定详细的施工图纸,明确施工工艺和尺寸要求。
3. 设备和材料准备:准备好需要用到的施工设备和工具,以及符合标准的钢板桩材料。
二、现场施工操作1. 检查地质情况:在施工前要对现场的地质情况进行全面调查和评估,确保施工安全。
2. 清理现场:清理施工现场,确保施工区域周围没有障碍物,并加强现场安全防护措施。
3. 钢板桩的安装:根据设计要求合理安装钢板桩,确保桩的位置、方位和深度符合设计要求,并采取必要的支护和固定措施。
4. 水平和垂直调整:在安装钢板桩时,要进行水平和垂直调整,确保桩的垂直度和平整度满足要求。
5. 敲打钢板桩:在安装钢板桩时,要注意动作轻柔,避免过度敲打,防止桩体变形或损坏。
三、施工质量控制1. 施工现场检查:定期对施工现场进行检查,发现问题及时纠正,保证施工质量。
2. 钢板桩的质量检验:对已安装的钢板桩进行质量检验,包括尺寸偏差、弯曲度和表面质量等方面。
3. 施工记录和验收:施工过程中要记录施工情况,并在施工结束后进行验收,确保施工质量达到规定要求。
四、安全措施1. 安全防护:施工现场必须设置符合标准要求的安全防护设施,如警示标识、围挡和安全网等。
2. 作业人员安全培训:对相关施工作业人员进行安全培训,提高他们的安全意识和防护能力。
3. 施工期间监控:安装监测设备,以及对施工过程进行监控,及时发现和解决安全隐患。
总之,钢板桩施工规范涵盖了施工前准备、现场施工操作、施工质量控制和安全措施等方面的规定,旨在确保钢板桩施工的质量和安全,保证施工项目的顺利实施。
钢板桩施工规范钢板桩是一种常用的基坑支护工法,其施工需要遵循一定的规范和标准,以确保施工质量和安全性。
以下是钢板桩施工规范的主要内容:1. 材料选择:(1) 钢板桩采用国内或国际标准规定的优质钢材制作,具有足够的强度和韧性。
(2) 钢板桩的表面应平整、无明显的划伤和焊缝质量应达到相关标准的要求。
2. 施工前准备:(1) 根据设计要求准确确定桩的位置和数量,并进行相应的桩基定线和挖槽工序。
(2) 确保施工现场的安全,并对现场进行必要的标志和警示。
3. 施工工艺:(1) 预制桩顶系列产品和桩身系列产品并进行标记,以便正确安装。
(2) 使用专用设备将钢板桩按顺序安装。
桩机操作员应具备相关证书,严格遵守安全操作规程。
(3) 钢板桩安装完成后,应进行垂直度和平整度的检查。
如有问题应及时调整。
(4) 钢板桩桩顶平整度误差不得大于5mm,桩身平直度误差不得大于1%。
4. 施工技术要求:(1) 钢板桩的安装应先安装一排,再安装下一排,并逐步完成桩土共同作用。
(2) 钢板桩安装时应保证桩周土体不松散,避免土体流失和渗漏。
(3) 钢板桩安装时应尽量避免与地下管线和其他设施的冲突,必要时应进行管道迁改。
5. 桩顶处理:(1) 桩顶系列产品的安装要求应符合设计要求。
(2) 桩顶系列产品及时覆盖保护,以防止水和泥沙流入。
6. 桩身检测:(1) 在桩位安装前应进行桩身的质量检测,检测包括桩身的垂直度、平整度和弯曲度等。
(2) 桩身检测结果应记录并报告给项目相关人员。
7. 钢板桩的拆除:(1) 钢板桩拆除前应进行必要的预处理,以减少土体坍塌和损坏。
(2) 钢板桩拆除时应选择适当的方法和工具,保证拆除的安全和质量。
8. 安全防护:(1) 施工现场应设置必要的安全防护设施,包括安全网、标识牌和警告标志等。
(2) 项目负责人和相关人员应具备相关的安全操作证书,并遵守操作规程,确保施工现场的安全。
钢板桩的施工规范是保证工程质量和安全的重要保障,施工人员应仔细遵守以上规范要求,保证施工质量和安全。
钢板桩支护工程专项施工方案一、工程概述钢板桩支护工程是利用钢板桩来进行地基支护的一种工程方法,适用于各类复杂地质环境下的挖方、填方、基坑工程等。
该工程的目标是确保地基的稳定性,保证施工过程的安全和效率。
本文将详细介绍钢板桩支护工程施工方案。
二、施工前准备工作1.组建项目施工组织机构:指定项目经理、技术负责人、安全主管等,明确各岗位职责,确保施工过程的管理和监督。
2.编制施工计划:根据工程要求和施工进度,制定合理的施工计划,明确施工任务和工期。
3.调查勘察:对施工区域进行详细的勘察,了解地质环境和地下水情况,制定相应的施工方案。
4.采购材料和设备:根据施工需求,采购钢板桩及其连接件、起重机械等相关设备,确保施工所需材料的供应。
三、主要施工工艺及步骤1.钢板桩的安装(1)设立起重机械,将钢板桩从预埋位置吊装至合适位置,并按要求进行定位和调整。
(2)使用振动锤或静压机将钢板桩逐根打入地面,确保桩身的垂直度和水平位置。
(3)打入一定深度后,检查桩身是否有偏斜和变形,并进行必要的纠正。
2.钢板桩的连接在钢板桩的连接部位,使用专门的连接件将相邻的钢板桩固定在一起,形成整体的支护结构。
连接件的选择和安装必须符合相关规范要求,确保连接的牢固性和稳定性。
3.钢板桩的固结为了增加钢板桩的整体刚度和稳定性,需对其进行固结。
一般采用横杆、横梁等加固措施,将相邻钢板桩之间以一定的距离进行固定。
4.土方开挖钢板桩安装完成后,可进行土方开挖工作。
应按照提前制定的开挖方案进行操作,确保施工过程中的安全和稳定。
四、施工中常见问题及应对措施1.钢板桩安装不垂直:在桩身打入过程中,应严格按照规范要求进行施工操作,保证桩身的垂直度。
若发现桩身有偏斜或变形,需及时进行调整和纠正。
2.土方塌方:在土方开挖过程中,应采取必要的支护措施,如土方房、支撑材料等,防止土方塌方。
若发生塌方,应立即停工处理,确保人员和设备的安全。
3.钢板桩连接件脱落:在连接件选择和安装过程中,应严格按照规范要求进行操作,确保连接的牢固性。
建筑基坑钢板桩支护技术规程第一章总则第一条为规范建筑基坑钢板桩支护施工,保障工程质量和安全,根据相关法律法规和工程建设标准,制定本规程。
第二条本规程适用于城市建设工程中建筑基坑钢板桩支护工程的设计、施工和验收。
第三条基坑钢板桩支护工程应符合国家规定的相关建筑设计标准和工程施工技术规范,确保施工质量和工程安全。
第四条进行基坑钢板桩支护工程必须持有相应的资质证书和施工许可证。
第五条施工单位应当成立专门的施工组织管理机构,负责基坑钢板桩支护工程的组织、协调、监督和检查。
第六条监理单位应当配备专业技术人员对基坑钢板桩支护工程进行技术监督和质量检查。
第七条施工单位应当对施工人员进行专业培训,确保施工人员具备相应的技术操作能力和安全防护意识。
第二章设计要求第八条基坑钢板桩支护工程的设计应当符合相关国家标准和规范,根据实际情况确定钢板桩的数量、型号、长度和埋深等参数。
第九条设计应当合理确定基坑钢板桩的施工顺序和支撑系统,确保基坑周边建筑物和地下管线的安全。
第十条设计应当充分考虑基坑水土条件、荷载转移、施工排水等因素,确定合理的支护方案和施工工艺。
第十一条设计应当充分考虑基坑工程存在的地质、水文、气象等情况,确保支护系统能够承受变化的外部力和荷载。
第三章施工要求第十二条施工前应当进行临时建筑物和地下管线的详细勘察和定位,确保施工安全合理。
第十三条施工单位应当按照设计要求选择合适的钢板桩材料,严格控制材料的质量和规格。
第十四条施工过程中应当采取有效的防水措施,及时排水并保持基坑内部干燥,防止地面沉降和支护系统的松动。
第十五条施工作业现场应当设置明显的安全警示标志,并配备必要的安全防护设施,确保施工人员的安全。
第十六条施工单位应当按照设计要求严格控制施工质量,确保钢板桩的垂直度、平整度和连接牢固。
第四章验收和监理第十七条基坑钢板桩支护工程竣工后,应当由监理单位进行验收,评估支护系统的安全稳定性和施工质量。
第十八条验收合格后,应当由监理单位出具相应的验收报告,并向建设单位提供相关技术咨询和维护指导。
钢板桩施工工艺钢板桩施工工艺1. 引言钢板桩施工工艺是一种常用的地基处理方法,适用于土壤较软、沉积层较深或存在含水层的工程项目。
本文将详细介绍钢板桩施工工艺的各个环节,包括前期准备、桩基施工、桩帽施工等。
2. 前期准备2.1 土壤勘测与分析在施工前,需要进行土壤勘测与分析,确定土壤的物理力学性质,包括土体的密实度、含水量、承载力等。
根据土壤分析结果,确定钢板桩的尺寸和数量。
2.2 施工方案设计根据土壤勘测结果,结合工程要求,设计施工方案。
包括桩的布置方式、桩的间距、桩的深度等,以及在施工过程中需要注意的事项。
2.3 材料准备在施工前,需要准备充足的钢板桩及其连接件,并进行质量检验。
确保材料的质量符合相关标准要求,并已经进行防腐处理。
3. 桩基施工3.1 现场布置在桩基施工前,需要在施工现场进行布置。
包括标定桩位、划定基坑范围、搭设安全围挡等。
同时需要对施工现场进行安全评估,并设立相关的安全提示标志。
3.2 桩位打底桩位打底是指在桩位上进行一定深度的土方开挖,以确保桩顶与地面齐平。
根据设计要求,进行土方开挖,并清理开挖土方,确保桩位清洁。
3.3 基坑开挖与支护根据设计要求,在桩位周围开挖基坑,并进行相应的土方支护。
支护方式可以采用钢板桩、橡胶水堪等。
确保基坑的稳定性和施工安全。
3.4 钢板桩沉井将钢板桩逐节沉井。
首先,将钢板桩安装在马蹄形的桩底板上,然后使用专用的沉井设备将钢板桩逐节沉入土壤中。
沉井过程中,需要注意控制沉井速度,防止桩体变形。
3.5 桩顶处理沉井完成后,需对桩顶进行处理。
可以采用锄平、铁板打击等方式使桩顶平整、与地面齐平,并进行精确调整。
4. 桩帽施工4.1 桩帽基底处理对桩帽基底进行清理,确保桩帽基底平整、无污物。
4.2 钢筋预埋在桩帽基底上进行钢筋预埋工作。
根据设计要求,确定钢筋的种类、数量和位置,并进行精确安装。
4.3 混凝土浇筑进行桩帽的混凝土浇筑工作。
根据设计要求,进行混凝土材料的搅拌、运输、浇筑等工作,并进行充分的振捣以提高混凝土的密实性和强度。
189
钢板桩支护工程施工工艺标准
(QB-CNCEC JO10404-2004)
1 适用范围
本工艺标准适用工业和民用建筑中,基坑采用钢板桩支护的工程。
2 施工准备 2.1 主要使用材料
2.1.1 热轧普通槽钢: 各项物理力学指标符合相关标准。
2.1.2 拉森式(U 形)钢板桩: 各项物理力学指标符合相关标准。
2.1.3 Z 形钢板桩: 各项物理力学指标符合相关标准。
2.1.4 H 形钢板桩: 各项物理力学指标符合相关标准。
2.1.5 直腹板形: 各项物理力学指标符合相关标准。
2.2 主要工机具
冲击式打桩机、油压式压桩机、柴油锤、蒸气锤、落锤、振动锤。
2.3 作业条件
2.3.1 岩土工程勘察报告完成。
2.3.2 支坑支护设计完成,已经过强度、稳定性和变形计算。
钢板桩的设置位置应便于基础施工,即在基础结构边缘之外并留有支、拆模板的余地。
特殊情况下如利用钢板桩作为箱基底板或桩基承台的侧模,则必须村以纤维板(或油毛毡)等隔离材料,以利钢板桩的拔除。
2.3.3 做好测量放线工作,在基坑边做好轴线标高桩。
材料机具均已进场。
2.3.4 钢板桩的平面布置,应尽量平直整齐,避免不规则的转角以便充分利用标准钢板桩和便于设置支撑。
2.4 作业人员
2.4.1 主要作业人员:机械操作人员、壮工。
2.4.2 机械操作人员应经过专业培训并取得相应资格证书,主要作业人员经过安全培训,并接受了技术交底。
3 施工工艺
3.1 工艺流程
3.2 操作工艺
3.2.1 打桩机械选择
钢板桩可采用锤击打入法、振动打入法、静力压入法及振动锤击打入法等施打方法,工程中采用前两者居多。
根据不同的施打方法应采用相应的打桩机械。
同时在选择打桩机械型号时,应考虑工程地质,现场作业环境,钢板桩形式、重量、长度、总数量等具体条件,以使选用机械适用、经济、安全。
3.2.2 钢板桩的检验及矫正
用于基坑支护的成品钢板桩如为新桩,可按出厂标准进行检验;重复使用的钢板桩使用前,应对外观质量进行检验,包括长度、宽度、厚度、高度等是否符合设计要求,有无表面缺陷,端头矩形比,垂直度和锁口形状等。
3.2.3打桩围檩支架(导向架)的设置:
为保证钢板桩沉桩的垂直度及施打板桩墙面的平整度,在钢板桩打入时应设置打桩围檩支架,围檩支架由围檩及围檩桩组成。
围檩可以双面布置,也可以单面布置一般下层围檩可设在离地约500mm处,双面围檩之间的净距应比插入板桩宽度放大8-10mm。
围檩支架一般用型钢组成,如H型钢、工字钢、槽钢等,围檩入土深度一般为6-8m,间距2-3m,根据围檩截面大小而定,围檩之间用连接板焊接。
3.2.4 钢板桩焊接
由于钢板桩的长度是定长的,因此在施工中常需焊接。
为了保证钢板桩自身强度,接桩位置不可在同一平面上,必须采用相隔一根上下颠倒的接桩方法。
3.2.5 钢板桩的打设方式
3.2.5.1 钢板桩的打设方式可根据板桩与板桩之间的锁扣方式,或选择大锁扣扣打施工法及不锁扣扣打施工法。
大锁扣扣打施工法是从板桩墙的一角开始,逐块打设,每块之间的锁扣并没有扣死。
大锁扣扣打施工法设简便迅速,但板桩有一定的倾斜度、不止水、整体性较差、钢板桩用量较大,仅适用于强度较好透水性差、对围护系统要求精度低的工程;小锁扣扣打施工法也是从板桩墙的一角开始,逐块打设,且每块之间的锁扣要求锁好。
能保证施工质量,止水较好,支护效果较佳,钢板桩用量亦较少。
但打设速度较缓慢。
3.2.5.2 钢板桩的打设方法还可以分为单独打入法和屏风式打入法两种。
单独打入法是从板桩墙的一角开始,逐块打设,直到工程结束。
这种打入方法简便迅速不需辅助支架,但易使板桩间一侧倾斜,误差积累后不易纠正。
适用于要求不高,板桩长度较小的情况。
屏风式打入法是将10—20根钢板桩成排插入导架内,呈屏风状,然后再分批施打。
这种打入方法可减少误差积累和倾斜,易于实现封闭合拢,保证施工质量。
但插桩的自立高度较大,必须注意插桩的稳定和施工安全,较单独打入法施工速度较慢。
目前多采用这种打入方法。
3.2.6 钢板桩的打设
3.2.6.1 选用吊车将钢板桩吊至插桩点处进行插桩,插桩时锁口要对准,每插一块即套上桩帽,并轻轻地加以锤击。
在打桩过程中,为保证钢板桩的垂直度,用两台经纬仪在两个方向加以控制。
为防止锁口中心线平面位移,同是在围檩上预先计算出每一块板桩的位置,以但随时检查校正。
3.2.6.2 钢板桩应分几次打入,如第一次由20m高打至15m,第二次则打至10m,第三次打至导梁高度,待导架拆除后再打至设计标高。
开始打设的第一、第二块钢板桩的打入位置和方向要确保精度,它可以起样板导向的作用,一般每打入1m就应测量一次。
190
3.2.7 钢板桩的转角和封闭
钢板桩墙的设计水平总长度,有时并不是钢板桩的标准宽度的整数倍,或者板桩墙的轴线较复杂、钢板桩的制作和打设有误差等,均会给钢板桩墙的最终封闭合拢施工带来困难,这时候可采用:异型板桩法、连接件法、骑缝搭接法、轴线调整法等方法进行调整。
3.2.8 拔桩方法
3.2.8.1 静力拔桩法。
静力拔桩一般可采用独脚把杆或大字把杆,并设置缆风绳以稳定把杆。
把杆顶端固定滑轮组,下端设导向滑轮,钢丝绳通过导向滑轮引至卷扬机,也可采用倒链用人工进行拔出。
把杆常采用钢管或格构式钢结构,对较小、较短的板桩也可采用大把杆。
3.2.8.2 振动拔杆法。
振动拔桩是利用振动锤对板桩施加振动力,扰动土体,破坏其与板桩间的摩阻力和吸附力并施加吊升力将桩拔出。
这种方法效率高、操作简便,操作简便,是广泛采用的一种拔桩方法。
振动拔桩主要选择拔桩振动锤,一般拔桩振动锤均可作打、拔桩之用。
3.2.9 拔桩顺序
对于封闭式钢板桩墙,拔桩的开始点离开桩角5根以上,必要时还可间隔拔除。
拔桩顺序一般与打桩顺序相反。
3.2.10 拔桩要点
3.2.10.1拔桩时,可先用振动锤将板桩锁口振活以减少土的阻力,然后边振边拔。
对较难拔出的板桩可先用柴油锤将桩振打下100-300mm,再与振动锤交替振打、振拔。
有时,为及时回填拔桩后的土孔,在把板桩拔至此基础底板略高时(如500mm)暂停引拔,用振动锤振动几分钟,尽量让土孔填实一部分。
3.2.10.2起重机应随振动锤的起动而逐渐加荷,起吊力一般小于减振器弹簧的压缩极限。
3.2.10.3供振动锤使用的电源应为振动锤本身电动机额定功率的1.2-2.0倍。
3.2.10.4对引拔阻力较大的钢板桩,采用间歇振动的方法,每次振动15min,振动锤连续工作不超过1.5h。
3.2.11桩孔处理
钢板桩拔除后留下的土孔应及时回填处理,特别是周围有建筑物、构筑物或地下管线的场合,尤其应注意及时回填,否则往往会引起周围土体位移及沉降,并由此造成临近建筑物等的破坏。
土孔回填材料常用砂子,也有采用双液注浆(水泥与水玻璃)或注入水泥砂浆。
回填方法可采用振动法、挤密法填入法及注入法等,回填时应做到密实并无漏填之处。
4 质量标准
4.1 重复使用的钢板桩检验标准备
191
4.2 特殊工艺、关键控制点等的控制方法
4.3 质量记录
4.3.1 排桩墙施工质量记录
4.3.2钢板桩排桩墙打桩施工记录
5应注意的质量问题
钢板桩倾侧,基坑底土隆起,地面裂缝:钢板桩嵌固深度必须由计算确定,挖土机、运土车不得在基坑边作业,如必须施工,则应将该项荷载增加计算入设计中,以增加桩的嵌固深度。
6成品保护
6.0.1 钢板桩施工过程中应注意保护周围道路、建筑物和地下管线的安全。
6.0.2 基坑开挖施工过程对排桩墙及周围土体的变形、周围道路、建筑物以及地下水位情况进行监测。
6.0.3 基坑、地下工程在施工过程中不得伤及排桩墙墙体。
7 职业健康安全与环境管理
7.1施工过程危害及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
7.2 环境因素辨别及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
