Serial No.571November.2016现代矿业MODERN MINING总第571期2016年11月第11期殷芳满(1969—),男,高级工程师,247100安徽省池州市贵池68m 高砖结构厚壁烟囱的爆破拆除殷芳满韩国光(池州市长江岩土爆破工程有限公司)摘要为拆除一68m 高的砖结构厚壁烟囱,根据现场实际情况,选择定向爆破方案,确定爆破缺口的形状和尺寸、爆破参数及爆破网路,并采取了一系列安全技术措施,使得爆破达到了预期的效果。
为类似爆破工程提供借鉴。
关键词定向爆破爆破参数爆破安全砖结构烟囱某地有一座厚壁砖结构烟囱,因长时间不用,决定对其进行爆破拆除。
经现场实地测量,烟囱高度为68m ,底部筒体直径为5.0m ,壁厚0.90m ,无内衬。
烟囱南侧距居民楼10m ,北侧离围墙19m ,围墙外侧20m 处是家属宿舍楼,西侧距围墙22m ,东侧有较广阔的空场地,爆破不允许对居民楼房、家属宿舍楼、围墙等造成损坏,爆破环境比较复杂。
根据烟囱周围环境条件,南、北方向都有需要保护的建筑物,西侧有围墙,只有烟囱东侧的环境相对空旷,具备定向倒塌的条件,所以决定以正东为倒塌中心线方向,采用定向倾倒的爆破拆除方案[1]。

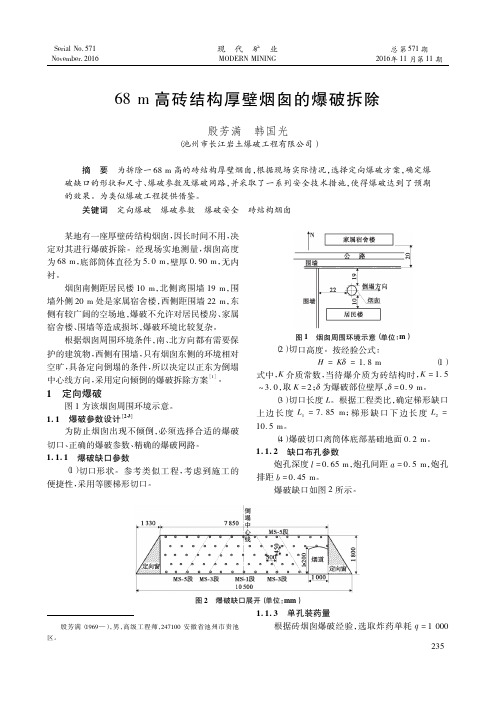

1定向爆破图1为该烟囱周围环境示意。
1.1爆破参数设计[2-3]为防止烟囱出现不倾倒,必须选择合适的爆破切口、正确的爆破参数、精确的爆破网路。
1.1.1爆破缺口参数(1)切口形状。
参考类似工程,考虑到施工的便捷性,采用等腰梯形切口。
图1烟囱周围环境示意(单位:m )(2)切口高度。
按经验公式:H =K δ=1.8m (1)式中,K 介质常数,当待爆介质为砖结构时,K =1.5 3.0,取K =2;δ为爆破部位壁厚,δ=0.9m 。
(3)切口长度L 。
根据工程类比,确定梯形缺口上边长度L 1=7.85m ;梯形缺口下边长度L 2=10.5m 。
(4)爆破切口离筒体底部基础地面0.2m 。
1.1.2缺口布孔参数炮孔深度l =0.65m ,炮孔间距a =0.5m ,炮孔排距b =0.45m 。
50米砖烟囱拆除方案一概况某电厂旧烟囱报废已久,十分危险,决定采用控制爆破技术对其进行拆除。
拆除烟囱为圆筒式(砖砌),高50 m米底部周长14.4 米,爆破部周长约13.5米,壁厚0.6米,内衬15米。
烟囱西侧10米为库房,南侧12米为新运煤长廊,东侧54 米为一车间设备房,北侧21 米为旧运煤长廊及1 600 kW汽轮发电机房。
二爆破方案为确保周围建筑物及人员安全,决定采用控制爆破法定向倒塌方案,使烟囱按预定方向倒塌。
并且汽轮发电机不能停,一旦停机损失会相当严重。
根据烟囱周围空地情况,确定烟囱倒塌方向为东南方向新运煤长廊及车间设备房之间11米宽的空地上。
内衬对烟囱倒塌的方向影响较大,准确地预先拆除内衬是保证爆破成功的关键,爆破前进行人工拆除,拆除部位及面积与爆破切口对应。
爆破切口采用梯形切口。
爆破切口区内预先开4个窗洞,中间一个,两边起导向作用的各一个,其好处是便于拆除内衬,且能直接观察烟囱结构的实际情况,还可以减少爆破器材用量。
三爆破参数的选定与计算结果3.1烟囱壁厚t=0.60 米,炮孔深度l=0.346米,炮孔间距a =0.46 米,炮孔排距b =0.301米,单孔药量q =71 g,底部需要清渣,故底部二排实际装药量增加26%,即每孔装药96 g,其它装药71 g,爆破缺口高度H =1.5 米(爆破缺口高度大于1.6米),爆破缺口底部长度L =8.231米,上部缺口长度L =4.21米(爆破部周长13.45米)。
3.2炮孔布置根据倒塌方向,用切线法确定爆破中心线,经过烟囱外壁的A、B两点,以B点为中心,向左右两边对称布置炮眼。
爆破切口类型采用梯形切口,共布眼五排,排距0.31m米孔距0.36 米,采用梅花型布眼,共布眼77个,其中一段21个,三段31个,五段25个。
3.3爆破器材及消耗雷管选用煤矿五段毫秒延期电雷管,炸药选用1#煤矿硝铵炸药。
1段布孔21个,需雷管21发,装药1.97 公斤。
90m高钢筋混凝土烟囱拆除爆破设计学员:宦吉运指导老师:房泽法保康县中坪磷化工有限公司二O一二年十二月十七日90m 高钢筋混凝土烟囱拆除爆破设计1工程概况根据某市环保及环境治理精神,拟将90m 高钢筋混凝土烟囱实施爆破拆除。
1.1 施工环境拟拆除的钢筋混凝土烟囱位于市某厂内,高90m ,烟囱北22m 处为包装车间,车间东西长为180m ,南北宽为30m ;烟囱南侧65m 为外加剂厂车间,车间东西向长为90m ;烟囱西侧60m 处为水泥厂厂房;烟囱东侧厂房已经拆除,为空旷地带。
烟囱周围环境见图1。
1.2 烟囱结构尺寸钢筋混凝土烟囱始建于1971年,筒体为钢筋混凝土结构,混凝土标号为200号,烟囱高为90m ,烟囱底部外直径为7.85m ,底部壁厚为0.4m 。
顶部外直径为4.3m ,壁厚0.18m 。
内衬为耐火砖,厚24cm ,内衬与烟囱内壁间隙10cm ,拟拆除烟囱筒体体积为414.2m 3。
烟囱标高4.2m 处为烟道口,烟道口高3.5m ,宽3.5m ,顶部为圆拱形,烟道口朝向为正东向。
烟道口下部为清灰漏斗口,漏斗口底部标高为+0.0m ,漏斗口高宽均为1m ,朝向也为正东向。
烟囱筒体底部配筋:竖向主筋为φ20的螺纹钢筋,间距为130mm ,环形钢筋直径20mm ,间距140mm 。
烟囱断面尺寸见图2。
1.3 拆除工程要求⑴ 工期要求:7天。
⑵ 安全要求:爆破拆除施工应确保周围建筑物的安全。
301010018022厂区围墙60框架结构厂房框架结构厂房框架结构厂房65爆区环境图图中单位:m拟爆破烟囱图1 爆区环境图3.750m烟囱壁厚烟囱外半径段底部标高280mm 10m3.925m烟囱壁厚烟囱外半径段底部标高400mm 1.250m3.550m烟囱壁厚烟囱外半径段底部标高260mm 20m3.350m烟囱壁厚烟囱外半径段底部标高240mm 30m 3.150m烟囱壁厚烟囱外半径段底部标高220mm 40m2.950m烟囱壁厚烟囱外半径段底部标高210mm 50m2.750m烟囱壁厚烟囱外半径段底部标高200mm 60m2.550m烟囱壁厚烟囱外半径段底部标高190mm 70.5m2.350m烟囱壁厚烟囱外半径段底部标高180mm 80m2.150m烟囱壁厚烟囱外半径段底部标高180mm 90m图2 烟囱断面图2 爆破方案选择该烟囱结构坚固完整,爆破时需要保护周围建筑物的安全。
烟囱水塔类构筑物爆破拆除技术规程一、前言烟囱水塔类构筑物是工业领域常见的设施,其拆除工作涉及到安全、环保等多方面的问题。
爆破拆除技术作为一种高效、安全的拆除方法,在烟囱水塔类构筑物的拆除工作中得到了广泛应用。
为了规范和指导烟囱水塔类构筑物的爆破拆除工作,特制定本规程。
二、术语和定义1.烟囱水塔类构筑物:指工业厂区内用于排烟或储水的管道、塔楼等构筑物。
2.爆破拆除:利用爆炸物将构筑物进行炸裂,以达到拆除的目的。
三、拆除前准备1.编制爆破方案:根据实际情况,编制详细的爆破方案,包括爆破装置的设置、爆破时间、爆破范围等。
2.安全防护措施:在拆除区域周围设置警戒线,确保无人员进入危险区域;并对周边设施进行保护,避免爆破引发的次生灾害。
3.环境保护措施:在爆破前采取必要的环保措施,减少爆破对周边环境的影响,例如清理爆破区域的垃圾等。
四、爆破装置的设置1.确定爆破点:根据爆破方案确定爆破点的位置,确保爆破能够对构筑物进行有效破坏。
2.设置爆破装置:根据爆破方案,设置合适的爆破装置,包括引爆装置、炸药等。
3.安全检查:在设置爆破装置之后,对其进行详细的安全检查,确保各项装置的正常工作。
五、爆破操作流程1.安全撤离:在爆破前,对爆破区域进行人员疏散,确保无人员滞留在爆破区域内。
2.启动爆破装置:在确认爆破区域内无人员后,启动爆破装置进行爆破操作。
3.观察爆破效果:在爆破完成后,对爆破效果进行观察,确保构筑物已经被有效破坏。
4.清理爆破残留物:在确认爆破效果后,对爆破残留物进行清理,恢复原先的环境。
六、安全管理1.爆破作业人员必须接受严格的安全培训,掌握爆破操作的技能和知识。
2.确保爆破区域内无人员滞留,严格执行安全撤离程序。
3.对爆破装置进行严格的安全检查,确保设备的正常运行。
4.根据实际情况制定应急预案,做好突发事件的应对准备。
七、环境保护1.在爆破前,对周边环境进行评估,并采取相应的环保措施,减少爆破对环境的污染。
拆除爆破烟囱收费标准
在进行烟囱拆除爆破服务时,收费标准是一个需要重点关注的问题。
我们公司一直致力于提供高质量的烟囱拆除爆破服务,并且在收费标准上也一直秉承公平合理的原则。
以下是我们公司拆除爆破烟囱的收费标准,希望能够为您提供清晰明了的参考。
首先,我们会根据烟囱的高度、直径、材质以及周围环境等因素进行评估,确定拆除爆破的难度和所需的人力物力资源。
基于这些评估结果,我们将制定相应的收费标准。
其次,对于一般情况下的烟囱拆除爆破服务,我们的收费标准如下,每米高度收费XXX元,烟囱直径在XXX米以内收费XXX元/米,超出部分按照每米收费XXX元计算。
同时,对于特殊情况下的烟囱拆除爆破服务,我们将根据实际情况进行个别商议,以确保收费的合理性和公平性。
除此之外,我们还会根据拆除爆破过程中可能产生的噪音、粉尘、碎片等环境影响因素进行评估,并在收费标准中进行相应的调整。
同时,我们也将根据客户的具体需求和要求,提供相应的增值服务,并在收费标准中进行适当的调整。
最后,我们公司在收费标准上坚持透明公开的原则,客户可以通过咨询我们的工作人员或者查阅相关资料,了解到我们的收费标准和计费方式。
我们也欢迎客户提出任何疑问和建议,以便我们不断完善和优化我们的收费标准,为客户提供更加优质的服务。
总之,我们公司在拆除爆破烟囱的收费标准上一直秉承公平合理、透明公开的原则,希望能够为客户提供满意的服务。
如果您对我们的收费标准有任何疑问或者需要进一步了解,欢迎随时与我们联系,我们将竭诚为您解答。
因天华公司发展需要,拟将原有机硅厂区烟囱爆破拆除。
根据建设方的要求,我公司派出了具有丰富拆除爆破施工经验的有关专家进行了现场勘查,在反复研究的基础上,制定了本拆除施工方案。
1.工程概述1.1 周边环境待拆除目标周围环境复杂,其南侧 25m 是厂内正在使用的电缆沟;东偏南 62.5m 是控制房;北侧 13m 是要保护的 2 层风机房;西侧 15m 是一暂时浅埋的供水管。
可供烟囱崩塌的的区域为一长 80m,宽 35m 的狭长通道,在该通道的地下有三条电缆沟。
1.2 拆除内容要拆除的烟囱为砖结构,高55m,下部直径 5.48m,壁厚 91cm,周长 17.2m ,在其西侧有一高 2m ,宽 1.5m 的出灰口;其 7.27m 处为一烟道,宽 1.17m ,高 2.3m。
1.3 工程要求( 1 )安全要求: 爆破时,保证拆除点周围人员、车辆、设备、管线、建造物的安全。
( 2 )工期要求: 按施工进度计划,在规定的时间内完成。
可能的情况下尽量提前。
( 3 )质量要求:按照设计要求爆破破碎,解体块度达到清运要求。
1.4 工程特点1.4.1 环境复杂:待拆除的烟囱只能就地崩塌,周边的电缆、建造要保护好,周边的桥架的安全更要保证安全。
1.4.2 爆破前准备工作量大:由于烟囱周边的环境复杂,爆前准备工作量大。
1.4.3 拆除施工区四周为正在生产的厂区,对周边环境要求较高。
1.4.6 拆除采用控制爆破方法施工,技术含量较高。
2、施工方案设计的原则与依据2. 1 设计依据2.1.1 业主提供相关招标文件资料及现场勘察所获取的有关资料;2.1.2 爆破安全规程 gb6722-2003;2.1.3 中华人民共和国民用爆炸物品管理条例;2.1.4 合江县公安局爆破作业的有关规定;2.1.5 我公司类似工程的施工经验。
2.2 设计原则2.2.1 安全是整个工程设计、施工的灵魂。
2.2.2 优质是整个工程施工过程的基本要求。
2.2.3 工期是业主对工程的重要要求,追求高效是工程各方的共同目标。
锅炉房高烟囱及输煤栈道拆除工程施工组织设计1.基本情况1.1工程概况本次工程位于安得列建设江北厂区内,将原有100米锅炉房高烟囱进行爆破拆除并清理建筑垃圾出厂,将一旁飞输煤栈道进行爆破拆除并清理建筑垃圾出厂。
1.2 工程环境该烟囱位于厂区内,厂区内临近有很多建筑物及设备、管道等均需保护,周围环境较复杂。
2. 控制爆破拆除方案2.1 设计原则①爆破飞石距离控制:以待爆烟囱外壁为基准,烟囱倾倒方向的爆破飞石距离控制在S≤30.0m以内,非倾倒方向的爆破飞石距离控制在S≤20.0m以内。
②爆破地震波控制:整个厂区建筑物及设备、管道等需要,将爆破震动速度控制在V≤2.0cm/s。
③爆破噪音控制:距爆源中心100m处,噪音不超过80dB;④空气冲击波:在本次工程中可不予考虑其影响。
2.2 烟囱倒塌方向因现场众多设施、设备需保护,根据现场观察、测量,该烟囱向西偏南方向上倒塌,即沿着金沙江的方向倒塌。
2.3 爆破切口方案对烟囱爆破切口的方案,有以下考虑:第一方案:爆破切口为正梯形。
预开定向窗,并在烟囱正面预开一口切口。
该方案的优点是:布孔较少,不易后座,为最常用的一种切口形式。
缺点是底部钻孔比较困难。
第二方案:爆破切口为倒梯形,其余同第一方案。
该方案的优点是:钻孔方便,施工容易。
缺点是爆破切口高度较大,并接近烟道口,后部支撑强度较弱,易产生后座。
经分析,拟采用第一方案。
2.4 爆破切口设计⑴爆破切口的形状:正梯形。
⑵下切口高度:地面以上+0.35m。
⑶下切口长度:取园心角230°时,下切口长度为:8.60m,外周长约27.00m,下部切口的周长为0.64L,对应园心角为230°对应的切口比例为0.64倍,则下切口长度为:L=0.64L=17.30m。
⑷爆破切口高度:取5倍壁厚时,切口高度为2m,实际取2.5~4m。
⑸定向窗角度(闭合角)α=300~400,两侧对称。
⑹上切口长度:以下切口长度及闭合角确定。
复杂环境下烟囱折叠爆破拆除方案1.工程概况烟囱位于南宁南宁制糖造纸厂,烟囱高60m,底部直径5.5m,烟囱的烟道位于南面,且高出地面8m,距地面高约13.5m处为大小断面突变处。
北面8m处为厂区仓库,西面20m处为锅炉房;东面30m处在用除尘设施,东北面距离10m处为一储罐,北面距离烟囱42m处为水净化室。
工程环境平面见图1。
2.爆破方案由于烟囱所处环境十分复杂,周围建(构)筑物都是在使用中,现场没有一个方向能够满足烟囱直接倒塌的位置。
根据现场环境及业主的要求,采取分段折叠爆破拆除的方法。
即上段在高29m处处开切口,下段在高0.5m处处开切口,采用向北偏东约33°方向进行单向折叠爆破倒塌方案如图2所示。
上下两段分别采用两个起爆器引爆,即先起爆上切口,待上段倒塌倾角与水平方向夹角接近30°时,再起爆下切口,使烟囱倒塌后,上段首先着地,下段着地后与上段部份重叠在一起。
3.爆破参数设计(1)切口形状。
上下切口均采取矩形切口,且在两侧各开口0.5×1m的定向窗,在倒塌方向开定位窗。
(2)切口高度H上下切口取H=(1.5~3.0)δ,其中δ为壁厚。
实取2倍壁厚(高20m处壁厚约0.8m,下部壁厚约估计1m),即H上=1.6m,H下=2m。
(3)孔网参数眼深L上=0.65δ上=0.52m,眼距a上=0.4m,排距b上=0.4mL下=0.65δ下=0.65m,眼距a下=0.44m,排距b下=0.44m(4)切口长度:L上取3/5周长,L下取2/3周长。
即L上=9.42m,L下=11.5m(5)单孔药量及内衬处理外壁单耗600g/m3,单孔药量q上=80g,q下=100g,内衬布置两排炮眼、眼距、排距均为0.2m,孔药量为30g,与外壁药包同时起爆。
4.安全校核(1)烟囱倾倒长度烟囱定向倾倒,一般有一定的前冲,据经验公式:上段烟囱倒塌长度:L上=kL上+R1=(1~1.3)×31+1.25=32.25~41.55m式中,k-倾倒长度系数,对于砖烟囱,k=1~1.3;L上-烟囱倒塌部份高度;R上-烟囱切口处的半径。
烟囱爆破方案1. 引言烟囱爆破是指利用高压气体或爆破装置对烟囱结构进行爆破操作,以达到清除障碍物、清洁烟囱内部或使其恢复通畅的目的。
本文档将介绍烟囱爆破的方案,并详细描述了爆破过程中的操作步骤、注意事项和安全措施。
2. 爆破方案2.1 确认工作目标在进行烟囱爆破之前,需要明确定义工作目标。
主要包括以下几个方面:•清理障碍物:有时烟囱内会积累大量的颗粒物、烟灰或动物死体等,导致烟囱通风不畅。
•清洁烟囱内部:用来清除积存的油渍、尘埃或其他污物,以确保烟囱的安全、通畅。
•恢复通畅:烟囱可能被鸟窝、树叶或其他外部物体堵塞,需要进行清除。
2.2 工具和材料准备在进行烟囱爆破之前,需要准备以下工具和材料:•爆破装置:根据烟囱的具体情况,选择合适的爆破装置,如高压气体爆破装置或爆破弹药。
•防护工具:包括头盔、护目镜、防护手套、防护服等,以确保作业人员的安全。
•爆破导线:用于连接爆破装置和点火装置的导线。
•其他辅助工具:如爆破器材安装工具、钳子、扳手等。
2.3 操作步骤以下为烟囱爆破的典型操作步骤:1.确保周围安全:在进行烟囱爆破之前,要确保周围没有人员和物体,以避免意外伤害和财产损失。
2.安装爆破装置:将选择的爆破装置安装到烟囱入口或顶部,使用相应的工具和材料固定。
3.连接导线:将爆破装置与点火装置连接,确保连接牢固可靠。
4.设定引信:根据具体情况,选择合适的引信设置方式,如定时引信、遥控引信等。
5.撤离安全距离:在点火之前,所有人员必须撤离到安全距离范围外,以防止爆炸时可能产生的飞溅物和碎屑。
6.点火引爆:按照相关操作规范,远离烟囱,通过点火装置点燃引信,触发爆破装置。
7.观察效果:等待爆破完成后,返回烟囱并观察效果。
如果目标未达到,可以重复以上步骤进行多次爆破或采取其他措施。
8.清理工作:在爆破完成后,进行烟囱内部和外部的清理工作,将爆破产生的残余物清除干净。
2.4 安全措施在进行烟囱爆破操作时,需要始终遵守以下安全措施:•戴上适当的防护装备:包括头盔、护目镜、防护手套、防护服等。
最新烟囱爆破规范标准烟囱作为工业设施中的重要组成部分,其拆除工作往往涉及到烟囱爆破。
为了确保爆破工程的安全、高效进行,制定一套严格的烟囱爆破规范标准至关重要。
以下是最新烟囱爆破规范标准的主要内容:1. 工程前期准备:- 进行现场勘察,评估烟囱的结构稳定性和周围环境。
- 确定爆破方案,包括爆破点的选择、爆破材料的类型和用量。
2. 安全评估:- 对烟囱爆破可能产生的飞石、噪音、震动等进行风险评估。
- 制定相应的安全措施,包括安全距离的设定和人员疏散计划。
3. 爆破设计:- 根据烟囱的结构特点和拆除要求,设计爆破孔的布局、深度和直径。
- 确定爆破顺序和起爆方式,确保爆破过程的连贯性和可控性。
4. 爆破材料:- 选择符合国家标准的爆破材料,确保其安全性和可靠性。
- 严格按照规定比例混合爆破材料,避免因混合不当引发危险。
5. 爆破施工:- 施工前进行安全教育和技术交底,确保所有施工人员了解爆破流程和安全措施。
- 严格按照设计要求进行爆破孔的钻设和爆破材料的填充。
6. 爆破监控:- 在爆破过程中设置监控点,实时监测爆破效果和可能的异常情况。
- 一旦发现问题,立即采取措施,确保爆破安全。
7. 爆破后处理:- 爆破完成后,对现场进行安全检查,确保没有遗留的安全隐患。
- 对爆破产生的废弃物进行妥善处理,避免对环境造成污染。
8. 记录和报告:- 详细记录爆破过程中的各项数据和情况,包括爆破时间、用药量、爆破效果等。
- 编制爆破报告,对爆破过程进行总结,为今后的爆破工程提供参考。
9. 法律法规遵守:- 严格遵守国家关于爆破工程的法律法规,确保爆破活动的合法性。
10. 环境保护:- 在整个爆破过程中,采取措施减少对环境的影响,如控制噪音、粉尘等。
通过以上规范标准的实施,可以最大限度地降低烟囱爆破工程的风险,保障人员安全和环境的可持续发展。
保定明阳烟囱爆破公司
《保定明阳高空工程有限公司》首批获得安全生产管理监督局高处悬挂作业安全资格一级企业、中国防腐蚀施工电力系统相关的专业资质二级企业、高空建筑安装作业工程专业承包二级企业、荣获市工商行政管理局颁发的重合同守信用企业证书,公司由小到大、由弱到强,长期服务于全国各地,对各种高、大、难工程优质廉价,跟踪服务、实行三包。
始终保持“以诚为本,以质取胜”,凭精湛的技术、一流的质量、以满意的服务、良好的信誉来不断拓展和赢得市场。
专业烟囱爆破公司--保定明阳高空工程有限公司--面向全球、不分地区、全国施工!
安全责任:本工程如为我方劳务承包,施工安全措施由我方准备及实施,在工程过程中如有安全上的一切问题及责任均由我方承担,与甲
方无关。
公司具备:一级安全施工资质、二级防腐施工资质、二级建筑施工资质、高处悬挂作业资质、施工人员持国家劳动部颁发的《高空作业证》上岗,并全部参加人生保险,对建设单位绝无后顾之忧。
(一)高空拆除工程:各种烟囱拆除、水塔拆除(人工拆除、定向拆除、爆破拆除),铁塔拆除、尿素造粒塔拆除、电视塔拆除、铁截架拆除,高空砼制框架拆除,及其它高难度高空拆除工程等。
(二)高空维修工程:烟囱改造,烟囱清灰,烟囱检查,烟囱探伤,烟囱裂缝修补,烟囱加箍加固,烟囱碳纤维布加固,烟囱拆除加高,烟囱校正,烟囱更换内衬,烟囱顶口修补,检修或更换避雷设施,烟囱粉刷,轮窑维修、隧道窑维修、烟囱抽烟力不够等。
(三)高空建筑工程:新建砖烟囱(65m以内),砼烟囱滑模(240m 以内),烟囱图纸设计,基础浇灌,包工包料等一条龙服务,轮窑新建、隧道窑新建及水塔、粮仓、水泥储罐的新建,烟囱加高等工程。
(四)高空安装工程:烟囱安装避雷针、航标灯,信号灯,钢烟囱安装,烟囱安装爬梯、安全平台、安全护网、烟囱顶口云梯安装及各种铁塔安装,厂房、车间玻璃安装等。
(五)高空防腐工程:烟囱刷色环航标,烟囱写字、凉水塔防腐,钢结构防腐,炉架防腐,管道防腐保温,风力发电机塔筒防腐(清洗、喷字、维护),各种铁塔防腐,烟囱防腐(平台、爬梯、护网),储油罐防腐,龙门吊防腐、宾馆、大厦外墙刷涂料,吊机防腐等工程。
(六)烟气脱硫工程: 各类烟囱、烟道、脱硫塔内壁粘贴泡沫玻璃砖、
涂敷LS300特种耐酸胶泥、OM、聚尿、PV等烟囱专用脱硫防腐涂料的施工等系列工程。
近年来,公司出色的完成了千余项高空建筑、美化、新建、维修、防腐、安装、拆除工程。
在以上工程的施工中,均以合理的报价、先进的机械设备、精湛的施工工艺、安全快捷的优质服务,赢得了社会各界和广大客户的高度赞誉。
公司特色:对外施工方便迅速,不论工程大小,承包方法灵活,可双包也可单包,千方百计为您精打细算,把费用压在最低度,让节约的资金投入生产,欢迎新老用户合作咨询!
本文转自保定明阳高空作业公司,转载请注明出处。
