工程形象进度表
序号工程名称单位工程量形象进度
(%)
单价(元)合价(元)
1挖土方M3830085
2回填土方M3260040
3铺设(2-4)石子M34780
4浇筑砼箱函M360080
5支拆模板M2260080
6拆除毛石墙体M3280100
7完成箱函M145766550。
0949750。
0 8
合计
工程名称:xxxx xx年x月x日
制表: 施工单位:xxxx公司
工程形象进度表
序号线路名称沟槽长度
(M)
沟槽C15
砼垫层(M3)
埋管长度
(M)
埋管根数
沟槽C25砼包
封(M3)
分支箱基础
(座)
1060线(金湖东路1回)20
2xx公司生活区T接线763.876115.22 3体育馆T接线1698.35167133.42 4056线、070线40620.33202150.228 5075线改造部分1 6074线4861530021112 7
合计
以上新埋电缆套管的地方都需埋设1管七芯通信管
工程名称:xxx工程 xx年x月x日
主管:审核:制表:施工单位:。
(年月)建设单位:工程名称:建设规模:m2工程造价:约万人民币中外建天利(北京)工程监理咨询公司工程监理部目录一、工程形象进度情况台帐…………… 1 页六、钢筋机械连接试验台账……………无页二、分项工程、检验批质量验收台账… 1 页七、混凝土砂浆试块试验养护台账…… 1 页三、材料质量情况台账………………… 1 页八、工程变更及洽商台账……………… 1 页四、钢筋原材料质量、试验台账……… 1 页九、施工设备进出场台账……………… 1 页五、钢筋焊接试验台账………………… 1 页十、见证取样、见证送检汇总表……… 1 页一、工 程 形 象 进 度 情 况 台 账工程名称: 施工单位:计划施工日期 工程部位名称开始 结束实际完成日期开始 结束分项完成情况月度实际完成/月度计划未完杨情况分析材料 机械 劳动力 变更 资金 气候电力 组织其它说明:未完成情况分析,在影响的栏中打“勾”。
审核: 制表:白如冰序号二、分 项 工 程、检 验 批 质 量 验 收 台 账施工单位:分项、检验批名称施工单位检查评定结果主控 验评 普通 验评 项目 结果 项目 结果 监理单位检查评定结果主控 项目验评 结果普通 项目 验评 结果检查结论监理 单位年 月 日 年 月 日审核: 制表:工程名称:施工 单位序 号工程名称:三、材 料 质 量施工单位:情 况 台 账(水电、土建)审核:制表:质量和预控情况出厂合格证检验 报告 材质 外观实用部位 进货日期材料名称规格型号序 号备注产 地用 途数 量结 论四、钢 筋 原 材 料 质 量 情 况、试 验 台 账施工单位:检验编号结构 部位生产厂家代表 数量 检验单位 检验日期直径 (mm) 种类级别检验依据曲服点(mpa) 抗拉强度(mpa) 伸长率%弯曲 试验结论审核: 制表:工程名称:备 注序号工程名称:五、钢 筋 焊 接 试 验 台 账施工单位:审核: 制表:抗拉强度 (Mpa ) 破坏位置 (最小) 直径(mm )代表数量(个) 弯曲试验种类 级别结构 部位 焊接方式检验依据检验单位 破坏状态检验日期检验编号序 号备 注结论工程名称:七、混 凝 土施工单位:试 验、 养 护 台 账设计强 度等级检验编 号配合比 报告编号结构部位 检验单位成型日期龄期 (天)试件规格 检验日期检验依据破坏荷 载(KN)强度 (Mpa)强度代 表值 (Mpa)与设计 强度比(含水泥合格证,水泥、粗细集料、外加剂检测) 审核: 制表:白如冰序 号工程名称:施工单位:变更及洽商编号 变更及洽商时间 变更及洽商概述 变更及洽商理由 设计经办人备 注制表:序号九、建 筑 施 工 机 械 设 备 进 出 场施工单位:审核:制表:编 号进 场 时 机称注量数备名况型号间工程名称:工程名称: (一期) 施工单位:序号1234567891011 12时间项目或者产品应检总批次见证送检批次见证取样、送检见证取样批次检验编号不合格总批次备注。
综合说明一、基本情况:本工程招、投标共计四个标段,总投资23099455.02元,合同工期:2012年5月10日----2012年10月6日,历时工期150天。
其中:1、一标段施工内容为;浆砌挡土墙和格宾石笼网护坡(桩号R0+000---R1+200长1160.5米),投资6514996.74元。
2、二标段施工内容为;格宾石笼网护坡(桩号R1+200---R2+361.24/L2+119.69和L2+523.16长1478.71米),投资8132796.8元。
3、三标段施工内容为;1#橡胶坝工程(河中心桩号Z0+690.00----Z0+729.5),坝长100米,坝高1.5米,总宽39.5米,投资3824067.47元。
4、四标段施工内容为;2#橡胶坝工程(河中心桩号Z2+352.23----Z2+395.23),坝长103米(变更),坝高2..5米,总宽43米, 投资4627594元。
二、工程形象进度:截止2012年9月29日一标;施工现场进度形象为;1、已完成的坡脚防冲抛石碾压长300米,桩号(0+120-0+420)。
2、完成桩号0+144--0+394段挡土墙贴面工序的脚手架搭设长250米,墙面打孔250米,模板支撑长60米,C25细石混凝土浇筑60米长。
二标:施工现场进度形象为;1、河道左岸护坡已碾压整型400米,护坡格宾石笼网坡脚的基础开挖、砌筑格宾石笼网、砂砺料垫层填筑工序长250米桩号(L2+119.69---L2+369)。
2、完成主河道格宾石笼网坡脚基础开挖、砌筑格宾石笼网、砂砺料垫层填筑工序长250米,桩号(L2+119.69---L2+369)。
三标;施工现场进度形象为;没有开工。
没有审报任何资料四标;施工现场进度形象为;1、泵房主体巳完成。
内外粉刷基本完毕。
2、橡胶坝左岸开工段长80米,其中:橡胶坝完成了全部工序长70米,铺盖段完成了干砌石长70米,正在进行下一道工序,海漫段完成了基础开挖工序,消力池完成了全部工序长40米,防冲槽完成了全部工序长40米,三、其它事宜:1、业主方面:尽快解决三标一号橡胶坝右岸的苗圃问题。
监理台帐范本1.工程监理台账建设工程监理管理台账:1.月度工程进度计划台帐2.月度工程形象情况分析台帐3.检验批、隐蔽工程验收台帐4.分项、分部工程验收台账5.单位工程验收台帐6.施工试验()报审台帐7.施工试验(混凝土、砂浆)报审台账8.混凝土、砂浆配合比试验报审台账9.施工试验(钢筋连接、焊接)报审台帐10.施工试验(钢筋原材)报审台帐11.施工试验(水、电、暖通)报审台帐12.砂浆/砼试验记录台帐13.砼浇筑记录14.外检材料试验汇总表15.工程材料、构配件、设备进场报验台帐16.工程付款凭证台帐17.工程变更及洽商台帐18.装饰材料抽检台帐19.质量问题及处理情况台帐20.见证取样台帐21.砼建筑令台帐22.砼开盘鉴定台帐23.安全文明施工及改进情况台帐什么是台帐:台帐就是明细记录表监理单位安全台帐资料目录一、安全监理台帐1.安全会议台帐2.安全检查台帐3.安全教育培训台帐4.监理工程师安全监理日志二、资料1.工程项目施工安全监理大纲2.安全技术措施(方案)审查记录表3.安全监理指令、工地批示通知的存根4.整改通知单及反馈情况存根5.施工安全监理月报汇总分析检查的形式:综合检查、专题检查、全面检查、抽样检查、定期检查、临时检查、现场检查项目监理部的工作1.项目监理部日常工作要点2.如何提高监理实施细则的规范性和可操作性3.模板工程安全监理控制要点4.监理日记填写指导意见5.基坑支护方案监理审查要点6.地铁工程堵漏施工监理要点7.施工用电安全监理措施请在:筑龙网、百度文库下载,但需要筑龙币和积分。
2.工程监理台账建设工程监理管理台账:1.月度工程进度计划台帐2.月度工程形象情况分析台帐3.检验批、隐蔽工程验收台帐4.分项、分部工程验收台账5.单位工程验收台帐6.施工试验()报审台帐7.施工试验(混凝土、砂浆)报审台账8.混凝土、砂浆配合比试验报审台账9.施工试验(钢筋连接、焊接)报审台帐10.施工试验(钢筋原材)报审台帐11.施工试验(水、电、暖通)报审台帐12.砂浆/砼试验记录台帐13.砼浇筑记录14.外检材料试验汇总表15.工程材料、构配件、设备进场报验台帐16.工程付款凭证台帐17.工程变更及洽商台帐18.装饰材料抽检台帐19.质量问题及处理情况台帐20.见证取样台帐21.砼建筑令台帐22.砼开盘鉴定台帐23.安全文明施工及改进情况台帐什么是台帐:台帐就是明细记录表监理单位安全台帐资料目录一、安全监理台帐1.安全会议台帐2.安全检查台帐3.安全教育培训台帐4.监理工程师安全监理日志二、资料1.工程项目施工安全监理大纲2.安全技术措施(方案)审查记录表3.安全监理指令、工地批示通知的存根4.整改通知单及反馈情况存根5.施工安全监理月报汇总分析检查的形式:综合检查、专题检查、全面检查、抽样检查、定期检查、临时检查、现场检查项目监理部的工作1.项目监理部日常工作要点2.如何提高监理实施细则的规范性和可操作性3.模板工程安全监理控制要点4.监理日记填写指导意见5.基坑支护方案监理审查要点6.地铁工程堵漏施工监理要点7.施工用电安全监理措施请在:筑龙网、百度文库下载,但需要筑龙币和积分。

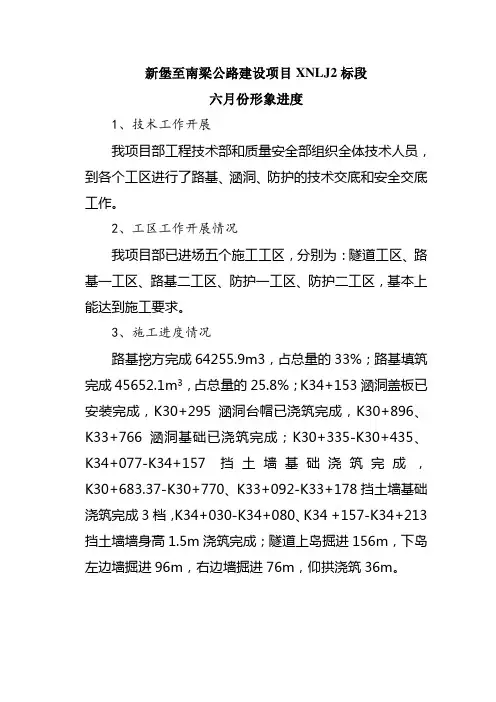

新堡至南梁公路建设项目XNLJ2标段
六月份形象进度
1、技术工作开展
我项目部工程技术部和质量安全部组织全体技术人员,到各个工区进行了路基、涵洞、防护的技术交底和安全交底工作。
2、工区工作开展情况
我项目部已进场五个施工工区,分别为:隧道工区、路基一工区、路基二工区、防护一工区、防护二工区,基本上能达到施工要求。
3、施工进度情况
路基挖方完成64255.9m3,占总量的33%;路基填筑完成45652.1m3,占总量的25.8%;K34+153涵洞盖板已安装完成,K30+295涵洞台帽已浇筑完成,K30+896、K33+766涵洞基础已浇筑完成;K30+335-K30+435、K34+077-K34+157挡土墙基础浇筑完成,K30+683.37-K30+770、K33+092-K33+178挡土墙基础浇筑完成3档,K34+030-K34+080、K34 +157-K34+213挡土墙墙身高1.5m浇筑完成;隧道上岛掘进156m,下岛左边墙掘进96m,右边墙掘进76m,仰拱浇筑36m。
土石方
M7.5
砌片石截(排)水沟洞口坡面防
C20
钢筋(不分
装饰瓷砖
C20
C30
光圆钢筋
洞顶回填
回填土石方C25
C30
混凝土C30。
附件5
项目单体工程形象进度表
一、说明
1、总栋数:栋
2、房屋类型:a、多层砖混:栋,b 、小高层框架:栋,c、高层框剪:栋。
3、各栋工程形象进度(各栋分别说明):
1号楼主体完成情况:;砌筑完成情况:;内装修完成情况:;外装修完成情况:;门窗完成情况:;水电完成情况:;其它完成情况:。
2号楼主体完成情况:;砌筑完成情况:;内装修完成情况:;外装修完成情况:;门窗完成情况:;水电完成情况:;其它完成情况:。
填表说明:1、内装修含楼地面。
2、外装修含墙面保温、屋面防水。
3、其它含电梯、二次构件等。
施工单位公章、签名:监理单位公章、签名:业主单位公章、签名:年月日年月日年月日
附件6
项目单体工程进度款表
填表说明:预算总价指相应节点间工程造价。
造价员执业章、签名:造价师执业章、签名:咨询单位公章、签名:业主单位公章、签名:年月日年月日年月日年月日。
