中海洞口修补施工方案
- 格式:doc
- 大小:72.00 KB
- 文档页数:10
洞口工程施工方案一、施工背景随着城市发展和基础设施建设的不断扩大,洞口工程作为一项重要的基础设施建设工程,承担着城市交通运输和城市排水等重要功能。
随着城市化的进程,洞口工程在城市建设中的地位日益重要。
本项目为某市区进行的一项洞口工程设计及施工,并制定了相应的施工方案。
本施工方案旨在全面规划和组织洞口工程施工作业,确保工程质量和安全交付。
二、项目概况洞口工程位于某市区的主要交通干线上,该区域交通繁忙,人口密集,是城市的经济、商贸和文化中心。
因此,该洞口工程的建设对于改善交通状况、提升城市形象具有重要意义。
该工程主要包括地下洞口的挖掘、支护、道路铺设等工作,涉及复杂的地下管线、建筑结构和地质条件。
本工程的施工期限为18个月,总投资约为8000万元。
三、工程规划1. 施工目标(1)确保施工质量,满足设计要求。
(2)严格遵守施工安全规定,确保工程施工安全。
(3)合理组织施工进度,确保工程按时完成。
2. 施工内容(1)地下洞口挖掘及支护。
(2)道路铺设及交通疏导。
(3)地下管线的迁移和改造工作。
(4)场地平整及绿化工程。
四、施工组织1. 施工队伍为保障工程质量及工期,项目方将组建由专业施工队伍和技术人员组成的施工团队。
其中,包括挖掘工、支护工、砌筑工、道路铺设工、管线迁移工等专业施工队伍。
团队成员均需持有相关从业资格证书。
2. 施工设备施工设备方面,根据工程需要,将配备挖掘机、推土机、仓储设备、支护材料等设备和物资。
同时,要求严格按照设备管理规定进行设备检查和维护。
3. 施工方案(1)洞口挖掘及支护为确保施工质量,洞口的挖掘及支护将采用掘进法,同时进行围护工程,确保洞口周围的地方建筑和地下管线等设施的安全。
(2)道路铺设及交通疏导道路铺设采用先挖掘,后铺设的施工顺序,同时进行交通疏导,确保周围交通的顺畅。
(3)地下管线迁移及改造工作关于地下管线的迁移及改造工作,会对周边地下管线实施详细调查,根据不同管线的特点分别制定方案,确保迁移工作的质量及安全。
我们物业公司,在一个业主装修施工中检查发现一处剪力墙开了一个门洞,洞口尺寸是2.0*1。
0左右,剪力墙厚度为200MM,结构为剪力墙,层高为18层,该层开洞为8层。
加固方案,:1、开洞部位进行加固补强,先将剪力墙洞口周围用水泥砂浆抹2MM的钢筋保护层,再将厚度为5MM的角钢对开的洞口周围进行包裹加固,转角进行焊接,形成以个整体加强。
北京中海凯旋4号楼八单元9B家装装饰工程门窗开洞及加固施工方案2014年4月9日目录1.编制依据21。
1 施工图21.2 主要规程、规范、图集21.3 主要法规、文件32.工程概况32。
1 工程名称、地理位置及工程关系32。
2 工程概况42。
3 加固方法技术说明42.4 施工要求53.施工部署63。
1施工总目标64.主要机具、机械设备和劳动力的配置64。
1主要机械、设备需用量计划64。
2主要劳动力计划65。
建筑结构加固施工方案和方法75。
1脚手架工程75.2拆除工程75.3 粘钢加固施工技术106。
施工管理146。
1 质量管理体系147.安全措施和安全保证体系187.1 施工安全管理目标197.2 管理方针197.3 安全管理制度及安全管理措施197.4专项安全措施211。
编制依据1.1 施工图表1-1 施工图一览表图纸名称图纸编号出图日期北京中海凯旋4号楼八单2014年03月元9B家装装饰工程墙体加固施工图1。
2 主要规程、规范、图集表1—2 主要规程、规范、图集等1。
3 主要法规、文件表1—32.工程概况2.1 工程名称、地理位置及工程关系表2-1 工程名称、地理位置及工程关系2.2 工程概况本工程为中海凯旋4号楼八单元9B一、二层混凝土墙体开洞加固。
⑴、墙体开洞,9B一层门洞尺寸为820㎜×2050㎜;9B二层开窗洞尺寸为1150㎜×1400㎜,开门洞尺寸为700㎜×1700㎜.开洞必须采用静力切割设备进行。
⑵、开通后进行包钢加固,钢板5㎜厚,宽250㎜,M12对穿螺栓连接。
中海施工方案1. 引言本文档介绍了中海施工方案,包括项目背景、施工方案概述、施工过程、团队组织和管理等内容。
中海施工方案旨在确保施工过程的安全、高效和顺利进行,保证项目的质量和进度。
2. 项目背景中海项目是一项大型的建筑工程,位于某城市中心,总建筑面积约10万平方米。
该项目包括多栋高层建筑、商业综合体和地下停车场等,是该城市的重要城市更新项目。
为了确保项目顺利完成,需要详细制定合理的施工方案。
3. 施工方案概述中海施工方案以确保施工安全为首要目标,同时注重施工进度和施工质量。
方案主要包括以下几个方面:3.1 施工时序计划中海施工方案将根据不同施工工序的依赖关系,制定详细的施工时序计划。
该计划将包括开始和结束时间、施工工序、资源需求和人力安排等。
3.2 施工工法根据项目的具体情况和建筑特点,中海施工方案将制定适合的施工工法。
工法将考虑施工效率、施工质量和施工安全等因素,确保施工过程顺利进行。
3.3 施工设备和材料选择中海施工方案将对施工设备和材料进行选择和配置。
设备和材料的选择将考虑到项目的要求、效率和可行性等因素,确保施工过程的高效和顺利进行。
4. 施工过程中海施工方案将按照施工时序计划的安排,分阶段进行施工。
具体的施工过程包括以下几个环节:4.1 地基施工地基施工是中海项目的首要环节,将采用深基坑开挖和灌注桩施工的方式。
施工过程中将严格遵守相关的安全规范,确保施工的安全性和质量。
4.2 结构施工结构施工将按照预制构件的安装和混凝土浇筑的顺序进行。
施工过程中将加强对施工质量的控制,确保结构的强度和稳定性。
4.3 室内装修室内装修将按照设计方案进行,包括墙面、地面、天花板和家具等的安装。
施工过程中将注重细节和质量,确保室内装修的美观和舒适。
4.4 外立面施工外立面施工将采用幕墙安装的方式进行。
施工过程中将加强对施工安全和质量的控制,确保外立面的美观和耐久性。
5. 团队组织和管理为了确保中海施工顺利进行,需要合理组织和管理施工团队。
一、方案概述为了确保施工质量和安全,针对施工现场中出现的各种洞口,特制定本洞口封堵专项措施方案。
本方案旨在规范洞口封堵施工流程,提高施工质量,防止渗漏、裂缝等问题的发生,确保施工安全。
二、施工准备1. 施工材料:水泥、砂子、钢筋、模板、防水材料、膨胀剂、钢筋网片等。
2. 施工工具:凿岩机、切割机、搅拌机、振捣器、钢筋绑扎工具、水平尺、垂直尺等。
3. 施工人员:技术负责人、施工员、钢筋工、模板工、混凝土工等。
三、施工流程1. 施工前准备:对洞口进行测量,确定洞口尺寸,绘制施工图。
2. 洞口处理:对洞口周边进行凿毛,清理洞口内杂物,浇水湿润。
3. 支模:根据洞口尺寸和结构要求,搭设模板,确保模板牢固、严密。
4. 钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、锚固长度等符合规范。
5. 混凝土浇筑:采用混凝土搅拌车运输混凝土,使用振捣器进行振捣,确保混凝土密实。
6. 养护:混凝土浇筑完成后,及时进行养护,防止裂缝、渗漏等问题。
7. 防水处理:在混凝土表面涂刷防水涂料,增强防水性能。
8. 拆模:混凝土强度达到设计要求后,拆除模板,清理施工现场。
四、施工操作要点1. 洞口处理:洞口周边凿毛深度不小于50mm,清理洞口内杂物,浇水湿润。
2. 支模:模板搭设牢固,接缝严密,防止漏浆。
3. 钢筋绑扎:钢筋间距、锚固长度等符合设计要求,确保结构安全。
4. 混凝土浇筑:混凝土坍落度控制在合理范围内,确保混凝土密实。
5. 养护:混凝土浇筑完成后,及时进行养护,防止裂缝、渗漏等问题。
6. 防水处理:防水涂料涂刷均匀,厚度符合规范要求。
五、质量要求1. 洞口尺寸、形状符合设计要求。
2. 模板搭设牢固,接缝严密。
3. 钢筋绑扎符合设计要求,无露筋、断筋等现象。
4. 混凝土密实,无蜂窝、麻面、裂缝等质量问题。
5. 防水涂料涂刷均匀,无漏涂、起皮等现象。
六、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
洞口施工方案洞口施工方案一、施工概述为了满足工程的需要,本次施工将对洞口进行改造,以保证施工的顺利进行。
施工内容主要包括洞口加固、洞口开拓、洞口保护措施的确定等。
二、施工方法1.洞口加固根据洞口的现状,选用适当的加固方式。
常见的加固方式包括卵石充填、钢筋混凝土加固和支护结构安装等。
根据具体情况,选取合适的加固方法,提高洞口的稳定性和安全性。
2.洞口开拓根据工程需要,对洞口进行开拓。
开拓前应严格按照相关规范进行前期准备工作,包括绘制开拓方案、确定开拓范围、清理现场等。
采用机械设备进行开拓作业,确保开拓效率和施工质量。
3.洞口保护措施为了保护洞口的美观和环境,采取一系列保护措施。
包括设置防护栏杆、安装警示标识、进行绿化美化等。
同时,要做好施工现场的清理和保养工作,确保施工过程中不损坏周边环境。
三、施工步骤1.制定施工计划根据洞口的具体情况和施工要求,制定详细的施工计划,包括施工时间、施工方法、施工序列等。
确保施工过程的有序进行。
2.开展前期准备工作进行洞口的勘测和测量,确定洞口的尺寸和结构特点。
制定洞口加固和开拓方案,并进行相关的预处理工作。
3.进行洞口加固根据加固方案进行施工作业,包括充填卵石、浇筑混凝土、安装支护结构等。
确保洞口的稳定和安全。
4.进行洞口开拓根据开拓方案进行施工作业,使用机械设备进行开拓作业。
确保开拓范围、开拓深度符合设计要求。
5.采取洞口保护措施设置防护栏杆,安装警示标识,进行绿化美化等工作,保护洞口的美观和环境。
同时,做好施工现场清理和保养工作。
四、安全措施1.施工现场应设置明显的警示标识,指示施工区域和注意事项。
2.施工过程中应配备专业工人进行操作,严禁无相关职业资质人员进入施工区域。
3.机械设备操作人员应具备相应的驾驶证和操作资质,确保施工过程的安全。
4.施工队伍应经过专业培训,提高施工人员的安全意识和应急处理能力。
五、总结通过本次施工,洞口得到了有效的加固和开拓,为后续工程的进行提供了良好的基础条件。
中海安宁G1103地块项目结构预留洞修补封堵施工方案编制人:______________________审审中建三局中海安宁G1103地块项目部编制日期:二。
一二年十二月十八日、工程概况 (2)二、...................................................................... 编制依据3三、...................................................................... 施工准备4四、穿楼板预留洞封堵操作工艺4五、.................................................................. 安全保障措施6六、.................................................................. 质量控制措施7一、工程概况中海安宁G1103地块项目位丁兰州市安宁区经济技术开发区银安路与世纪大道交义口东南角。
本工程由3栋22—33层高层商品住宅及沿街商业、1栋18层廉租房、1栋3层幼儿园及和高层商品住宅相接的地下一层机动停车库共同组成,总建筑面积约76190.17肘,结构类型为框架结构(各主楼地下室部分为钢筋剪力墙结构)。
本方案适用丁1#、2#、3#、5顺、地下车库、售楼部及托儿所主体预留洞口的修补封堵工作。
二、编制依据1、《建筑施工安全检查标准》(JGJ59-2011)2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)4、《建筑施工模板工程安全技术规范》JGJ162-20085、《钢筋焊接及验收规程》JGJ18-20126、《混凝土质量控制标准》(GB50164-2011)7、《混凝土结构工程施工质量验收规范》(GB50204-20118、《混凝土外加剂应用技术规范》GB50119-2003三、施工准备1、材料及要求:所用材料的品种、规格应符合设计和规范的要求。

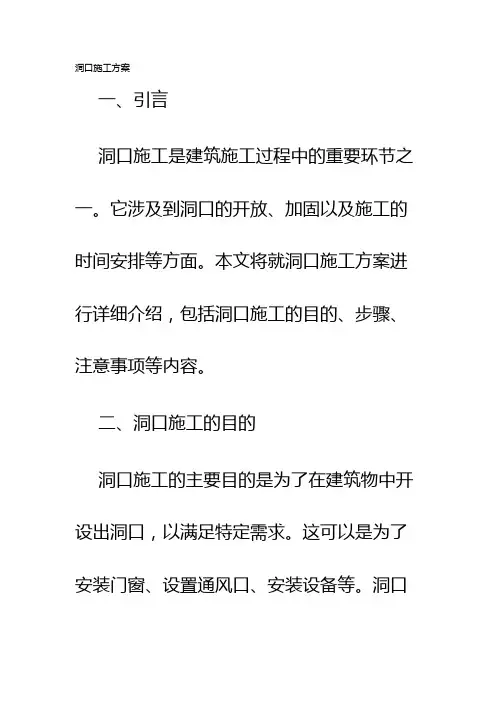

洞口施工方案一、引言洞口施工是建筑施工过程中的重要环节之一。
它涉及到洞口的开放、加固以及施工的时间安排等方面。
本文将就洞口施工方案进行详细介绍,包括洞口施工的目的、步骤、注意事项等内容。
二、洞口施工的目的洞口施工的主要目的是为了在建筑物中开设出洞口,以满足特定需求。
这可以是为了安装门窗、设置通风口、安装设备等。
洞口施工的目的必须明确,以便在施工过程中正确执行相应的步骤。
三、洞口施工的步骤1. 测量和标记:在进行洞口施工前,必须进行准确的测量和标记工作。
这包括洞口的位置和尺寸等。
根据标记的位置和尺寸,可以确定施工的范围和所需材料。
2. 壁洞开凿:在进行壁洞开凿时,必须采取相应的安全措施。
首先,要确保周围区域的安全,避免人员和设备受到伤害。
其次,要选择适当的工具和设备进行开凿,以确保洞口的平整和良好的可用性。
3. 洞口加固:在开凿完壁洞后,需要进行洞口的加固工作。
这可以使用钢筋混凝土或者钢梁进行加固。
加固的目的是增加洞口的强度和稳定性,以确保洞口不会出现挤压和倒塌的情况。
4. 清理和整理:在完成洞口施工后,必须进行清理和整理工作。
这包括清除施工过程中产生的垃圾和残留物,并对洞口进行清洁和修复。
清理和整理的目的是为了确保洞口的整洁和美观,以及施工环境的安全和卫生。
四、洞口施工的注意事项1. 安全第一:在进行洞口施工时,安全是最重要的考虑因素。
必须确保施工现场的安全,并采取必要的安全防护措施。
所有参与施工的人员必须接受必要的安全培训,并佩戴适当的个人防护装备。
2. 施工计划:在进行洞口施工前,必须制定详细的施工计划。
这包括确定施工的时间、人员和材料等。
施工计划必须合理安排,以确保施工过程的顺利进行。
3. 环境保护:在进行洞口施工时,必须注意环境保护。
施工过程中产生的垃圾和废料必须妥善处理,以防止对周围环境造成污染。
4. 质量控制:在进行洞口施工时,必须进行质量控制。
这包括对施工过程进行检查和测试,以确保洞口的质量达到设计要求。
施工洞口修补施工方案1. 引言施工洞口是指在建筑施工过程中,为了实现物料的进出和施工人员的通行而设置的临时开口。
在施工过程中,施工洞口经常需要被封闭或修补,以防止杂物进入施工现场,确保施工安全。
本文档旨在提供一种施工洞口修补的施工方案,以指导施工人员进行操作。
2. 施工洞口修补施工方案2.1 施工材料和工具准备在进行施工洞口修补前,需要准备以下材料和工具:•沙浆:用于填补洞口,修补破损的部分。
•高强度胶水:用于固定和加固洞口周围的材料。
•砂纸:用于打磨修补后的表面,使其平滑。
•擦拭布:用于清理修补区域的灰尘和杂物。
•铲子:用于清理洞口周围的杂物和旧沙浆。
•刮刀:用于涂抹沙浆。
•保护手套和眼镜:用于保护施工人员的安全。
2.2 施工步骤以下是施工洞口修补的具体步骤:1.清理洞口周围:使用铲子清理洞口周围的杂物和旧沙浆,确保洞口周围的表面干净整洁。
2.修复破损部分:对于洞口有破损的部分,使用刮刀和砂纸将其修复至光滑平整的状态。
3.准备沙浆:根据施工洞口修补的具体要求,按照沙浆包上的说明准备适量的沙浆。
4.填补洞口:使用刮刀将准备好的沙浆填补洞口,确保填补充分,并将沙浆刮平。
5.固定和加固:使用高强度胶水固定洞口周围的材料,确保其牢固稳定。
6.平整修饰:等待沙浆干燥后,使用砂纸对修补后的表面进行打磨,使其平滑细腻。
7.清理修补区域:使用擦拭布清理修补区域的灰尘和杂物,确保修补后的区域干净整洁。
3. 安全注意事项在进行施工洞口修补时,需要注意以下安全事项:•戴好保护手套和眼镜,以保护施工人员的安全。
•对于施工洞口周围的杂物和旧沙浆,要小心操作,以免受伤。
•注意使用工具时的正确使用方法,避免误伤他人或自己。
•使用高强度胶水时,注意避免接触皮肤和眼睛,如有接触,请立即用清水冲洗。
4. 结论本文档提供了一种施工洞口修补的施工方案,指导施工人员进行操作。
通过正确使用所需材料和工具,按照施工步骤进行,可以成功修补施工洞口,确保施工安全并保持工程质量。

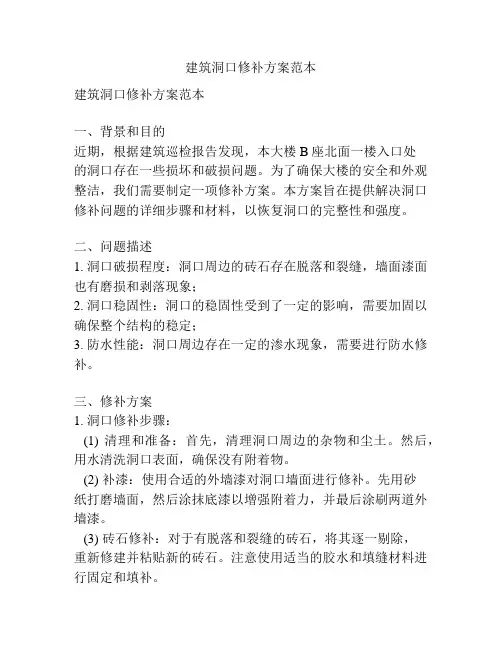

建筑洞口修补方案范本建筑洞口修补方案范本一、背景和目的近期,根据建筑巡检报告发现,本大楼B座北面一楼入口处的洞口存在一些损坏和破损问题。
为了确保大楼的安全和外观整洁,我们需要制定一项修补方案。
本方案旨在提供解决洞口修补问题的详细步骤和材料,以恢复洞口的完整性和强度。
二、问题描述1. 洞口破损程度:洞口周边的砖石存在脱落和裂缝,墙面漆面也有磨损和剥落现象;2. 洞口稳固性:洞口的稳固性受到了一定的影响,需要加固以确保整个结构的稳定;3. 防水性能:洞口周边存在一定的渗水现象,需要进行防水修补。
三、修补方案1. 洞口修补步骤:(1) 清理和准备:首先,清理洞口周边的杂物和尘土。
然后,用水清洗洞口表面,确保没有附着物。
(2) 补漆:使用合适的外墙漆对洞口墙面进行修补。
先用砂纸打磨墙面,然后涂抹底漆以增强附着力,并最后涂刷两道外墙漆。
(3) 砖石修补:对于有脱落和裂缝的砖石,将其逐一剔除,重新修建并粘贴新的砖石。
注意使用适当的胶水和填缝材料进行固定和填补。
(4) 加固结构:对洞口周边的墙体进行强化,可以使用钢筋网或其他增强材料加固墙体以提高稳固性。
(5) 防水处理:在修补完成后,使用防水涂料对墙面进行防水处理,以预防渗水问题。
2. 材料准备:(1) 水泥砂浆:用于砖石的粘接和填充。
(2) 砂纸、底漆和外墙漆:用于修补墙面漆面。
(3) 钢筋网或其他增强材料:用于加固墙体结构。
(4) 防水涂料:用于墙面的防水处理。
四、安全和质量控制修补洞口时,应注意以下事项:1. 工人安全:工人必须佩戴安全帽、手套和工作鞋,并确保在修补过程中遵守相关的安全规定。
2. 环境保护:修补过程中产生的废弃物应妥善处理,避免对周围环境造成污染。
3. 质量控制:修补工作应由专业的施工队伍进行,确保修补效果和修补材料的质量。
五、时间计划和费用估算1. 时间计划:根据洞口的损坏程度和工人数量,预计修补工作需要3天的时间,包括准备工作、施工和清理等步骤。

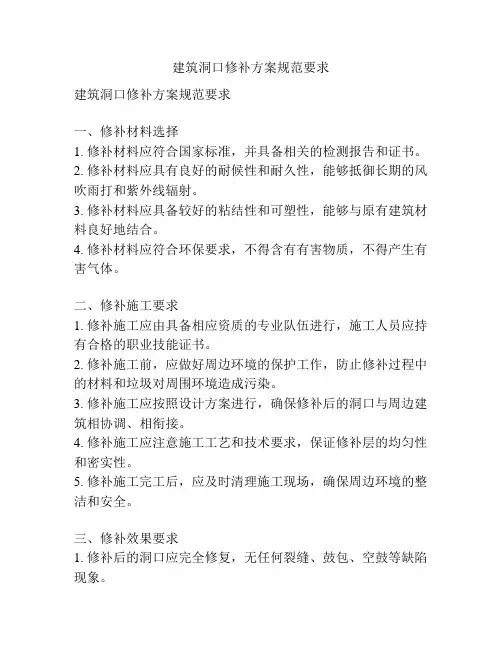

建筑洞口修补方案规范要求建筑洞口修补方案规范要求一、修补材料选择1. 修补材料应符合国家标准,并具备相关的检测报告和证书。
2. 修补材料应具有良好的耐候性和耐久性,能够抵御长期的风吹雨打和紫外线辐射。
3. 修补材料应具备较好的粘结性和可塑性,能够与原有建筑材料良好地结合。
4. 修补材料应符合环保要求,不得含有有害物质,不得产生有害气体。
二、修补施工要求1. 修补施工应由具备相应资质的专业队伍进行,施工人员应持有合格的职业技能证书。
2. 修补施工前,应做好周边环境的保护工作,防止修补过程中的材料和垃圾对周围环境造成污染。
3. 修补施工应按照设计方案进行,确保修补后的洞口与周边建筑相协调、相衔接。
4. 修补施工应注意施工工艺和技术要求,保证修补层的均匀性和密实性。
5. 修补施工完工后,应及时清理施工现场,确保周边环境的整洁和安全。
三、修补效果要求1. 修补后的洞口应完全修复,无任何裂缝、鼓包、空鼓等缺陷现象。
2. 修补后的洞口应与周边建筑的整体风格和色调相一致,不得出现颜色差异。
3. 修补后的洞口应具备较好的防水性能,能够有效防止雨水渗透。
4. 修补后的洞口应具备较好的保温和隔热性能,能够有效降低室内外温差。
5. 修补后的洞口应具备较好的隔音性能,能够有效屏蔽外界噪音。
四、验收与保修1. 修补完工后应进行验收,由建设单位、设计单位和施工单位共同参与。
2. 验收应按照相关的工程质量验收标准进行,对修补效果、工程质量进行检查和评估。
3. 验收合格后,施工单位应向建设单位提供修补工程的竣工文件和资料。
4. 施工单位应提供修补工程的保修期,并在保修期内及时处理修补过程中出现的质量问题。
总结:建筑洞口修补方案规范要求主要包括修补材料选择、修补施工要求、修补效果要求以及验收与保修等方面。
这些规范要求旨在保证修补工程的质量和效果,确保修补后的洞口具备良好的耐久性、防水性和保温隔音性能。
只有严格按照规范要求进行施工和验收,才能保证修补工程的质量和可靠性。
中海安宁G1103地块项目大屋面女儿墙开洞及加固补强、封堵方案编制人:审核人:审批人:中建三局中海安宁G1103地块项目部编制日期:二〇一三年四月五日目录一、留洞原因 (2)1、留洞的前期准备工作 (2)2、留洞部位 (2)二、支架加固及补强措施 (3)三、封堵及补强措施 (4)四、安全文明施工 (5)1、安全施工 (5)2、文明施工 (6)一、留洞原因1、留洞的前期准备工作本项目在施工大斜屋面方案时,考虑高女儿墙斜屋面保温及油毡瓦施工采用搭设悬挑脚手架施工,因为施工难度比较大,挑架所用的钢管、竹跳板、保温材料、吊篮钳肢等材料难以转运到工作面,并且四周没有建筑洞口,无法将材料运送到外侧作业面上。
同时我方初步考虑的施工方法,利用施工电梯在女儿墙外侧整理悬挑马道来倒运材料。
第一因为我方施工电梯有几台不能上到女儿墙顶;第二悬挑斜马道搭设施工,自身就是一个高危险的悬挑作业,施工起来比较危险,同时这样会长期影响这一块斜屋面工作面的开展。
因此,我方和保温公司、吊篮公司现场共同论证,最后考虑在高女儿墙中间开一个800mm x1000mm的洞,此洞外侧是一个平台板,将来此段可以形成落地脚手架,并可以堆放一部分材料,此段落地脚手架可以作为局部悬挑脚手架的可靠安全平台。
同时在吊篮肢梁的地方开一个250mmx450mm洞口,作为吊篮支梁洞口。
2、留洞部位在高斜屋面女儿墙上预留三类洞口眼。
第一:材料人员出入洞口眼800mmx1000mm;第二:吊篮肢梁洞口眼250mmx450mm;第三:¢60mm钢丝绳眼(吊篮钢丝绳;间距3600mm柔性拉结的悬挑架眼,此柔性拉结范围如果有对拉螺栓眼就不需要钻眼了)、间距1200mm悬挑钢管眼及步局1600mm,间距3600mm悬挑架钢管扶墙眼。
二、支架加固及补强措施因为吊篮洞口、材料运输洞口都是正在使用的洞口,吊篮洞口在88°的斜女儿墙上,不用考虑加固及补强措施;800mm x1000mm洞口上面的60°斜女儿墙,需要做补强措施。
补洞施工方案1. 引言补洞是在建筑维修、装修或翻新过程中常见的施工工作。
当墙面、天花板等处出现损坏、破损或需要进行布线等操作时,需要进行补洞。
本文档将介绍补洞的施工方案,包括准备工作、材料和工具准备、施工步骤等内容。
2. 准备工作在进行补洞施工前,需要进行以下准备工作:•做好安全措施,确保工地安全。
•确定补洞位置和洞口大小。
•清理洞口周围的灰尘、油污等污物。
3. 材料和工具准备进行补洞施工需要准备以下材料和工具:3.1 材料准备•泥浆或修补石膏:用于填补洞口。
•砂纸或抹光器:用于修整修补后的表面。
•漆料:根据需要涂刷在修补后的表面上。
3.2 工具准备•铲子或刮板:用于清理洞口周围的杂物和旧砂浆。
•手电钻: 用于在需要补洞的位置打孔。
•手锤和凿子: 用于打开洞口的边缘。
•钳子:用于拆除松动的砖块或石膏板。
•抹刀:用于涂抹泥浆或修补石膏。
•刮板:用于修整修补后的表面。
•涂刷工具:用于涂抹漆料。
4. 施工步骤按照以下步骤进行补洞施工:4.1 清理洞口周围使用铲子或刮板清理洞口周围的灰尘、油污等杂物,确保工作区域干净。
4.2 打开洞口使用手电钻在需要补洞的位置打孔,然后使用手锤和凿子打开洞口的边缘。
注意控制力度,以免损坏周围的结构。
4.3 拆除松动的砖块或石膏板使用钳子等工具,将松动的砖块或石膏板拆除。
4.4 填补洞口将泥浆或修补石膏涂抹到洞口中,用抹刀平整表面。
确保填补均匀,与周围的墙面或天花板表面保持一致。
4.5 平整修补后的表面待填补的泥浆或修补石膏干透后,使用砂纸或抹光器修整修补后的表面,使其与周围的墙面或天花板表面平整。
4.6 涂抹漆料如果需要,可以在修补后的表面涂抹漆料,使其与周围的墙面或天花板颜色一致。
使用涂刷工具均匀涂抹漆料。
5. 安全注意事项在进行补洞施工时,需要遵守以下安全注意事项:•佩戴适当的个人防护装备,如安全帽、护目镜、口罩和手套。
•小心使用工具,避免工具伤害自己或他人。
•使用工具时注意力度控制,以免损坏周围的结构或设备。
板洞口偏位修补方案XXXXXXXXXXXXXX有限公司XXXX项目部二零一二年十二月十八日编制人:审核人:1/ 4目录一、编制依据 (3)二、工程概况 (3)三、质量通病情况 (3)四、处理措施 (3)2/ 4一、编制依据1、业主现场指示2、业主《工作联系单》3、XXXX施工图纸二、工程概况XXXX项目场地位于郑州市农科路以南、文博东路以东,南侧与河南省机电学校相邻,东侧与河南省农业科学院相邻。
工程占地面积45693.6m2,总建筑面积17.2万平方米。
施工场地平坦,水、电、道路均通。
本工程属商住区房地产开发项目,均为高层或多层的单元式住宅楼。
工程项目包含1栋33层、2栋15层、1栋11层、6栋8层、6栋3层建筑及地下车库,总建筑面积172163.75m2。
三、质量通病情况业主在工地检查发现个别的楼板预留洞口尺寸与图纸尺寸不符,发生位移现象。
检查人员提出,洞口尺寸偏位及上下层尺寸不符,这给使用功能上带来缺陷,要求限期整改并出具整改措施,为此特编制本方案。
四、处理措施1、根据图纸尺寸重新对偏位的预埋洞口的位置、标高及轴线进行重新测量并准确定位,以免再次出错。
3/ 42、对发生偏移的洞口采用人工后凿施工扩大洞口,在凿除时不可采用机械或大锤大面积的凿除,以避免洞口边出现裂缝的可能性。
3、将洞口周边的混凝土要凿成毛面,保证新旧砼接触牢固,然后再把后凿预洞口位置表面松散的石子及混凝土清除,并用高压水冲洗干净,再吹风机吹干。
4、在凿除时不得随意的割断外露钢筋,对于多出的洞口尺寸进行植筋。
5、经业主人员现场确定,洞口位置整改正确,并且凿除后的板筋外露不会影响结构安全性,要求必须对外露钢筋做好防锈处理措施。
对已外露的板筋表面进行除锈处理,再漆刷环氧树脂防止钢筋继续锈蚀。
6、待预留洞口位置的给、排水管道安装完成后,再次用水清洗干净洞口边。
7、在洞口下支设好模板,洞口四周涂刷水泥浆,再采用比相应楼板高一标号的微膨胀细石混凝土进行浇捣,保证外露的钢筋包裹在混凝土中。
南京中海NO.2020G42地块二标项目外墙螺杆洞封堵施工方案编制:审核:批准:龙海建设集团有限公司外墙螺杆洞封堵施工方案一、编制依据1、NO.2020G42地块二标项目施工组织设计二、工程概况三、施工步骤1、外墙立模施工过程中采用的螺杆必须附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。

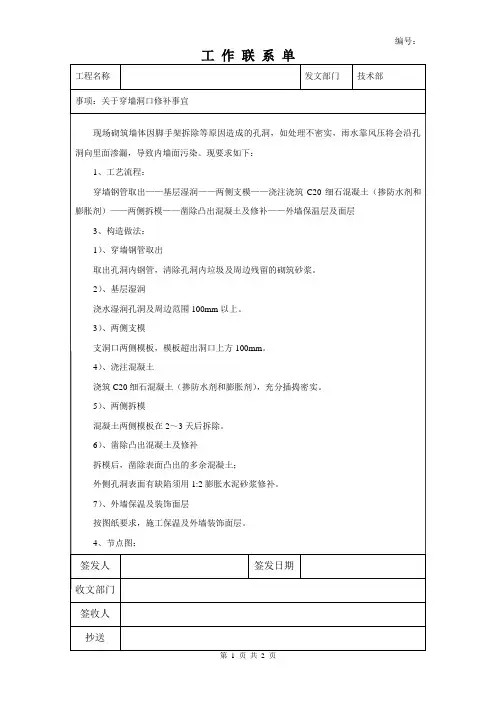

2、外墙抹灰施工前先用冲击锤将外侧螺杆洞内的塑料管打掉,将其凿成20mm 深,直径为50mm的喇叭形,用水冲洗湿润后用1:2水泥防水砂浆,分两次喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm,最后采用防水涂料刷1mm厚。
见附图3、二次修补:膨胀砂浆干后,在原留3CM洞内,用防水砂浆,向内注入,稍干后再压实。
可分三至四次分期填嵌,以防止收缩开裂,导致渗漏。
4、脚手架拉接点封堵:在拆除外脚手架前,由专人将外脚手架拉结点更换位置,将外墙上原铁丝拉结点四周粉刷凿除30×30mm,深20--30mm,剪断铁丝清除洞中垃圾和灰尘,浇水湿润,用界面处理剂批嵌后,用防水砂浆分两次抹灰,待抹灰稍干后,压实抹光,所完面应稍高出原墙面。
5、地下室外墙螺杆洞封堵1、地下室外墙立模时所采用的螺杆必须是带有60×60×4mm止水片的φ12的高强止水螺杆。
见附图2、外墙抹灰施工前先将螺杆洞位置凿成20mm深,直径为50mm的喇叭形,用氧焊机将螺杆露出部分切割掉,用水冲洗湿润后用1:2水泥防水砂浆(略干)分两次喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm,最后采用防水涂料刷1mm厚。
处理部位应及时洒水养护,并检查是否有细微裂缝或空鼓。
四、施工工序脚手架眼清理→钢丝刷刷毛→洒水润湿→灌混凝土→抹防水砂浆清理螺杆孔内杂物→冲洗润湿→打泡沫胶(外墙用木楔堵塞拉杆孔内侧)→配置并灌注膨胀砂浆→边塞并捣实→养护五、检查与保养(一)、全面检查外墙面渗水易发生部位是否封堵好,认真检查好各施工2mm,最后采用防水涂料刷1mm厚。
中海安宁G1103地块项目
结构预留洞修补封堵施工方案
编制人:
审
:
审
:
中建三局中海安宁G1103地块项目部
编制日期:二〇一二年十二月十八日
中海安宁地块G1103项目结构预留洞修补封堵施工方案
目录
一、工程概况 (2)
二、编制依据 (3)
三、施工准备 (5)
四、穿楼板预留洞封堵操作工艺 (6)
五、安全保障措施 (9)
六、质量控制措施 (9)
一、工程概况
中海安宁G1103地块项目位于兰州市安宁区经济技术开发区银安路与世纪大道交叉口东南角。
本工程由3栋22—33层高层商品住宅及沿街商业、1栋18层廉租房、1栋3层幼儿园及和高层商品住宅相接的地下一层机动停车库共同组成,总建筑面积约76190.17㎡,结构类型为框架结构(各主楼地下室部分为钢筋剪力墙结构)。
本方案适用于1#、2#、3#、5#楼、地下车库、售楼部及托儿所主体预留洞口的修补封堵工作。
二、编制依据
1、《建筑施工安全检查标准》(JGJ59-2011)
2、《建筑工程施工质量验收统一标准》(GB50300-2001)
3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)
4、《建筑施工模板工程安全技术规范》JGJ162-2008
5、《钢筋焊接及验收规程》JGJ18-2012
6、《混凝土质量控制标准》(GB50164-2011)
7、《混凝土结构工程施工质量验收规范》(GB50204-2011)
8、《混凝土外加剂应用技术规范》GB50119-2003
三、施工准备
1、材料及要求:
所用材料的品种、规格应符合设计和规范的要求。
材料:标准钢管、顶撑、扣件、A14对拉螺杆、15厚胶合木模板、硬方木、E43焊条、水泥、微膨胀商品混凝土
2、主要机具:
用具:斗车、振捣棒、木(铁)锤、钢錾子、直尺、铁抹子、铁丝、线锤、铁锹、冲气钻、焊机、手推车。
3、作业条件:
管道施工已完成,经检查验收合格。
塔吊、施工电梯拆除完成。
为施工操作必须设有防护盖板,确保施工的操作安全。
4、劳动力准备
由于本次封堵涉及楼号较多,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场按区域分工到责任人。
劳动力安排30人以上,积极整合现场资源,合理安排工序,保证日工作效率,确保早日完工。
5、技术准备
5.1、熟悉施工图纸,确定开洞区域、位置及大小,并做好现场标记;
5.2、对施工班组做好技术交底,明确施工工艺,施工质量要求;
5.3、重点做好洞口封堵灌浆料施工质量控制,确保楼板不漏水。
5.4混凝土应具有相应的的混凝土配合比报告及原材料检测报告。
四、穿楼板预留洞封堵操作工艺
1、工艺流程:
基层处理→钢筋处理→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除→板底打磨→表面清理
2、基层处理:
应在穿过楼板的内控预留洞、管道安装牢固或塔吊、施工电梯拆除完成后,方可进行预留洞的封堵,楼层从下至上封堵。
将洞口部位松散混凝土凿除,并剔凿成上大下小的坡口型,用水清洗干净,并保持二次浇筑部位湿润。
3、钢筋处理:
钢筋表面必须清理干净,无混凝土浆、砂浆及杂物粘牢,必要时还要除锈。
对后浇板部位钢筋用薄素水泥浆进行涂刷处理。
如果钢筋产生微锈,可以不处理,因为钢筋的微锈有利于钢筋和砼的握裹力。
但是生锈严重的话那就要用钢丝刷去刷了,但严禁用酸性液体除锈,因为那会使钢筋截面变小。
因预留板洞有部分图纸设置有预留钢筋(塔吊、施工电梯预留洞),部分没有设置预留钢筋(内控预留洞、泵管洞、管道预留洞、烟道外侧缝隙),因此分别按以下方案进行封堵。
预留板洞有预留钢筋时,钢筋采用同型号钢筋进行搭接焊,钢筋间距同相邻楼板,搭接倍数单面焊10d,搭接处满焊,并根据结构设计总说明要求,将两侧钢筋加焊。
如预留板洞不需预留钢筋的,按照正常的吊洞施工。
4、支模:
4.1、支模时用钢管加顶撑,将模板顶牢固,严禁采用铅丝吊模,防止漏水。
底模与楼板、底模与套管间的缝隙应严密。
对于塔吊、施工电梯等较大的穿楼板预留洞,需在预留洞及其下两侧各1.5m范围内搭设模板支撑架。
支模架搭好后,根据每楼层给定的高程控制点进行梁底、板底找水平,并搭设找平杆。
立杆坐落在已经硬化的基层上或者下层混凝土楼板上,立杆底部垫60×80×200木方。
4.2、根据板的厚度,确定模板支撑体系立杆间距,板厚<100mm的,满堂架立杆间距为1.2m;100mm≤板厚<150mm的,满堂架立杆间距为1m;板厚≥150mm的,满堂架立杆间距为900mm。
满堂架扫地杆、水平杆间距同立杆间距,水平杆竖向间距1.2m,满堂架四周按照要求搭设剪刀撑、斜撑。
立杆坐落在已经硬化好的地面上或者下层楼板上,立杆下面垫60×80×200木方。
模板拼缝应贴双面胶,防止漏浆。
5、洞口边处理:
在周边混凝土充分湿润后,用素水泥浆将洞口周边涂抹均匀,其配合比与砼内的砂浆成分相同。
6、混凝土封堵:
洞口边处理完毕后,浇筑比楼板混凝土标号高一级的细石混凝土(有抗渗要求的参加抗渗剂)。
6.1、内控预留洞、水暖电气安装预留洞及挑架预留洞二次浇注方法。
6.1.1内控预留洞在主体封顶测量后,清理残余模板,将洞口部位松散混凝土凿除,用水清洗干净,并保持二次浇筑部位湿润;采用胶木板吊模。
各项工作完成后,报监理工程师验收后采用高一等级的微膨胀砼浇筑,浇筑后加强养护。
6.1.2水暖电气安装预留洞,在所有安装工程完成后,清理残余垃圾,将洞口部位松散混凝土凿除,用水清洗干净,并保持二次浇筑部位湿润;采用胶木板吊模。
各项工作完成后,报监理工程师验收后采用高一等级微膨胀的砼浇筑。
浇筑后加强养护。
6.1.3挑架预留洞,挑架预留洞为竖向结构,挑架槽钢拆除完毕,清理残余垃圾,将洞
口部位松散混凝土凿除,并剔成喇叭口,然后用清水冲洗干净,并保持湿润72小时;采用胶木板对拉。
各项工作完成后,报监理工程师验收后采用高一等级的微膨胀砼捣实。
浇筑后加强养护。
7、混凝土养护:
混凝土浇筑完成后,派专人及时跟进养护。
养护时间不少于7天。
砼养护方式采用覆盖麻袋浇水养护,浇水次数以保证混凝土处于湿润状态为准。
8、模板拆除:
当混凝土强度达到设计强度标准值的75%方可拆除底模。
模板拆除顺序:解除支撑→松开紧固螺栓→撬动松动模板→人工拆开模板→模板清理→螺杆、蝴蝶卡等整理→施工垃圾清理
在模板拆除过程中,如发现影响结构、安全、质量问题时,应暂停拆除,经过处理后方可拆除。
在模板拆除时,不应对楼层形成冲击荷载。
拆除的模板和支架宜分散堆放并及时清运。
模板拆除后应随即进行修整及清理,整平后涂刷隔离剂分类堆放整齐,以便周转使用。
9、板底打磨:
模板拆除后应检查板底的密实度、平整度,将超过原板底部分的砼通过剔凿、打磨处理。
10、表面清理:
清理表面灰尘和垃圾。
五、安全保障措施
1、支设挑架预留洞外部模板时,应注意安全。
2、作业人员必须系安全带,做好自身防护工作。
3、对不服管理,为所欲为的人员,项目部将有权责令其退出工地。
4、作业转移时,电动机的导线应保持有足够的长度和松度。
严禁用电源线拖拉振捣器。
用绳拉平板振捣器时,拉绳应干燥绝缘,移动或转向时不得用脚踢电动机。
5、塔吊吊运混凝土下料时,应慢落慢起,防止吊斗摆动过大伤人。
且应协调组织好立体交叉,防止高空坠物伤人。
六、质量控制措施
在班组自检基础上,由质量员进行过程检查并保存检查记录。
未经检验的工序不得进行施工。
同样刚浇灌完的洞口也不准上人或加荷载,并在显耀地方设立警告标志,保证此项工作能够平稳、有序,保质保量完成各项任务。
