景观园林道路铺装工程施工方案
- 格式:doc
- 大小:19.50 KB
- 文档页数:4
第1篇一、工程概况本项目位于XX市XX区,占地面积约XX平方米,总投资约XX万元。
工程主要包括绿化种植、景观小品、道路铺装、给排水系统、电气系统等。
本工程旨在打造一个生态、环保、美观的园林景观,为市民提供休闲娱乐的场所。
二、施工组织设计1. 施工部署(1)组织流水作业,缩短各个分项工程施工所占的有效工期,提供多个工作面,进行交叉作业,确保本工程在XX个日历天内完成。
(2)成立项目部,设立项目经理、技术负责人、质量负责人、安全负责人等岗位,确保施工顺利进行。
2. 施工工艺流程(1)绿化种植:清理场地、地形平整、土壤改良、苗木种植、浇水灌溉、修剪养护。
(2)景观小品:设计制作、运输安装、调试。
(3)道路铺装:测量放线、路基处理、基层施工、面层施工、路沿石安装。
(4)给排水系统:测量放线、管材采购、管道铺设、检查井施工、试压通水。
(5)电气系统:线路布设、设备安装、调试。
3. 主要施工方法及技术措施(1)苗木种植:选用优质苗木,确保苗木成活率;采用合理的种植方法,提高苗木生长速度。
(2)土壤改良:对种植区域范围内的土壤进行采样分析,确认是否符合《园林栽植土质量标准》,不符合标准时,及时采取改良措施。
(3)道路铺装:选用高品质的材料,确保道路的平整度和使用寿命。
(4)给排水系统:严格按照设计要求进行施工,确保系统的稳定性和安全性。
(5)电气系统:选用符合国家标准的电气设备,确保系统的可靠性和安全性。
三、施工进度安排1. 施工前期:完成施工图纸会审、技术交底、材料设备采购等工作。
2. 施工中期:进行绿化种植、景观小品、道路铺装、给排水系统、电气系统等施工。
3. 施工后期:进行验收、整改、交付使用等工作。
四、质量保证措施1. 严格执行国家有关园林工程建设的法律法规和标准。
2. 加强施工过程的质量控制,确保各分项工程的质量符合设计要求。
3. 建立健全质量管理体系,对施工过程中的质量问题进行跟踪处理。
4. 定期进行质量检查,确保工程质量达到预期目标。
园林地面铺装工程施工方案一、工程概况本工程为XXX园林项目地面铺装工程,主要包括园路、广场、活动场地、建筑地坪等区域的铺装。
铺装材料选用PC砖、仿石透水砖、大理石板(花岗岩板)等。
本方案旨在确保铺装工程施工质量,提高园林艺术效果,满足游客的使用需求。
二、施工准备1. 基层处理:对铺装基层进行清理,确保基层表面平整、干净、无杂物。
如有必要,对基层进行加固处理。
2. 测量放线:根据设计图纸,进行测量放线,确定铺装区域的边界和标高。
3. 准备施工所需材料、设备和工具,确保材料质量符合设计要求,设备功能正常,工具齐全。
4. 编制施工组织设计,明确施工顺序、施工方法、质量标准和安全措施。
三、施工流程1. 基层处理:按照设计要求对基层进行处理,包括清理、加固等。
2. 刷水泥浆及铺水泥砂浆结合层:在基层上均匀刷涂水泥浆,然后铺设水泥砂浆结合层,厚度约为20mm。
3. 铺设PC砖:按照放线位置,铺设PC砖。
注意砖与砖之间的缝隙,一般为10-20mm。
铺设完成后,进行锤平敲实。
4. 铺设仿石透水砖:在PC砖铺设完成后,铺设仿石透水砖。
同样注意砖与砖之间的缝隙,一般为10-20mm。
铺设完成后,进行锤平敲实。
5. 铺设大理石板(花岗岩板):在透水砖铺设完成后,铺设大理石板(花岗岩板)。
先进行预铺,调整砖的位置和缝隙,然后进行灌缝、擦缝。
6. 检查验收:施工完成后,进行质量检查,确保铺装工程符合设计要求和质量标准。
四、质量控制1. 基层处理:确保基层表面平整、干净、无杂物,基层加固处理符合设计要求。
2. 材料质量:严格把控材料质量,确保材料符合设计要求。
3. 施工工艺:按照施工组织设计,确保施工顺序、施工方法正确。
4. 施工验收:施工完成后,进行质量检查,确保铺装工程符合设计要求和质量标准。
五、安全措施1. 施工过程中,严格遵守安全操作规程,确保施工安全。
2. 施工现场设置安全警示标志,提醒施工人员和游客注意安全。
3. 定期对施工人员进行安全教育培训,提高安全意识。
园林景观工程施工方案及质量保证措施一、铺装工程及质量保证措施(一)施工方案本工程铺装内容主要是广场和园路铺装,材料主要有透水砖、透水混凝土和花岗岩。
景观铺地工程主要铺装部份和垫层部份,垫层做法有砂、碎石垫层和砂浆垫层三类。
园林铺装工程的好坏直接关系到整个园林工程的效果。
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施.在铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点.在此我们以花岗岩铺地为例,对本工程主要的铺装进行设计,具体如下:1、施工准备技术交底:进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。
然后将施工技术方案报请建设单位工程师或者监理工程师审批方可施工.材料准备:园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种铺装石的数量。
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。
因为在实际施工中,往往会遇到上列问题。
场地放样、定标高:按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
然后定出坐标桩点标高,注意尽量采用共同基准点。
地形复核:对照现场竖向设计图,复核场地地形.各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
2、地面施工挖方与填方施工:根据设计的标高进行挖填土方.填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要暂时堆放在广场边,通知监理业主处理.场地平整与找坡:挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度限制在0。
05 米内。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。

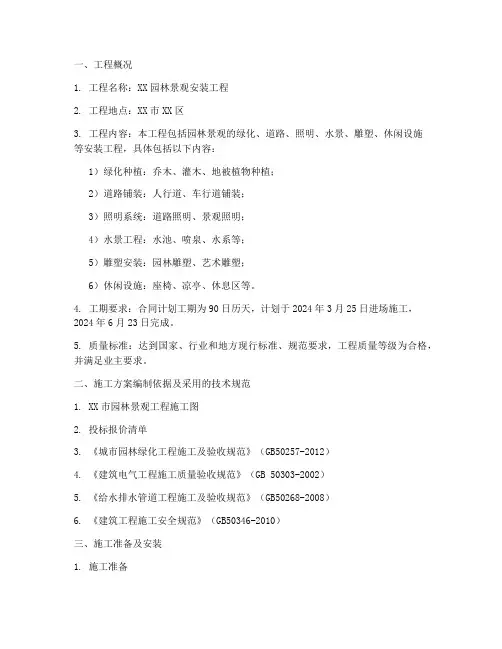

一、工程概况1. 工程名称:XX园林景观安装工程2. 工程地点:XX市XX区3. 工程内容:本工程包括园林景观的绿化、道路、照明、水景、雕塑、休闲设施等安装工程,具体包括以下内容:1)绿化种植:乔木、灌木、地被植物种植;2)道路铺装:人行道、车行道铺装;3)照明系统:道路照明、景观照明;4)水景工程:水池、喷泉、水系等;5)雕塑安装:园林雕塑、艺术雕塑;6)休闲设施:座椅、凉亭、休息区等。
4. 工期要求:合同计划工期为90日历天,计划于2024年3月25日进场施工,2024年6月23日完成。
5. 质量标准:达到国家、行业和地方现行标准、规范要求,工程质量等级为合格,并满足业主要求。
二、施工方案编制依据及采用的技术规范1. XX市园林景观工程施工图2. 投标报价清单3. 《城市园林绿化工程施工及验收规范》(GB50257-2012)4. 《建筑电气工程施工质量验收规范》(GB 50303-2002)5. 《给水排水管道工程施工及验收规范》(GB50268-2008)6. 《建筑工程施工安全规范》(GB50346-2010)三、施工准备及安装1. 施工准备1)技术准备:组织施工人员进行技术交底,明确施工工艺、技术要求、质量标准等;2)材料准备:按照设计要求,采购符合质量标准的各类材料和设备;3)人员准备:根据工程需要,配置相应的施工管理人员和施工队伍;4)设备准备:准备施工所需的各类机械设备,确保施工顺利进行。
2. 安装施工1)绿化种植:按照设计要求,合理规划植物配置,确保植物生长良好;2)道路铺装:按照设计要求,铺设人行道、车行道,确保路面平整、排水畅通;3)照明系统:按照设计要求,安装道路照明、景观照明,确保照明效果;4)水景工程:按照设计要求,施工水池、喷泉、水系等,确保水景效果;5)雕塑安装:按照设计要求,安装园林雕塑、艺术雕塑,确保雕塑质量;6)休闲设施:按照设计要求,安装座椅、凉亭、休息区等,确保设施功能。
第1篇一、工程概况本项目位于XX市XX区,占地面积约为XX平方米,主要建设内容包括景观绿化、水体工程、道路铺装、景观照明等。
施工期限为XX个月,预计竣工日期为XX年XX月XX日。
工程总投资为XX万元。
二、施工总进度计划1. 前期准备阶段(1个月):包括设计图纸审核、施工图纸会审、施工方案编制、人员组织、材料设备采购、施工现场平整等。
2. 基础工程阶段(2个月):包括土方开挖、基础施工、排水沟施工等。
3. 主体工程阶段(3个月):包括绿化种植、水体工程、道路铺装、景观照明等。
4. 后期完善阶段(2个月):包括园林小品安装、园林设施调试、绿化养护等。
5. 竣工验收阶段(1个月):包括工程验收、资料整理、工程结算等。
三、网络图(此处可附上网络图,展示各施工阶段之间的逻辑关系和时间节点。
)四、工期保障措施1. 人员组织:根据工程需求,组建专业施工队伍,明确各岗位责任,确保施工进度。
2. 材料设备:提前采购材料设备,确保施工过程中材料供应充足,设备运行正常。
3. 技术措施:采用先进的施工技术,提高施工效率,缩短施工周期。
4. 管理措施:加强施工现场管理,严格执行施工规范,确保工程质量和安全。
5. 沟通协调:加强与各相关单位的沟通协调,确保工程顺利进行。
五、质量保障措施1. 施工工艺:严格按照施工图纸和规范进行施工,确保工程质量。
2. 材料检验:对进场材料进行严格检验,确保材料质量符合要求。
3. 过程控制:加强施工过程中的质量检查,发现问题及时整改。
4. 竣工验收:严格按照验收标准进行工程验收,确保工程质量合格。
六、安全文明施工措施1. 安全培训:对施工人员进行安全教育培训,提高安全意识。
2. 安全防护:施工现场设置安全警示标志,配备必要的安全防护设施。
3. 文明施工:加强施工现场文明施工管理,保持施工现场整洁有序。
七、环保措施1. 噪声控制:合理安排施工时间,降低噪声污染。
2. 粉尘控制:采用湿法作业,减少粉尘排放。
第1篇一、工程概况本项目位于XX市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
园林工程主要包括景观绿化、景观建筑、景观照明、水景工程、道路工程等。
本方案旨在为业主提供一份科学、合理、可行的园林工程施工方案,确保工程质量和进度。
二、施工组织与管理1. 施工组织架构(1)项目经理部:负责整个项目的施工组织、协调、监督和管理工作。
(2)施工队:负责具体施工任务,包括景观绿化、景观建筑、景观照明、水景工程、道路工程等。
2. 施工管理(1)建立健全施工现场管理制度,确保施工安全和质量。
(2)严格执行施工图纸,确保施工符合设计要求。
(3)加强施工人员培训,提高施工技能和安全意识。
(4)加强施工现场材料、设备的管理,确保材料质量合格、设备运行正常。
三、施工工艺与材料1. 景观绿化(1)绿化植物选择:根据场地气候、土壤条件,选择适宜的绿化植物,如乔木、灌木、地被植物等。
(2)绿化施工工艺:严格按照绿化施工流程进行,包括挖坑、栽植、浇水、修剪等。
2. 景观建筑(1)景观建筑材料:选用环保、耐候、耐腐蚀的材料,如石材、木材、金属等。
(2)景观建筑施工工艺:按照设计要求,进行景观建筑的结构施工、装饰施工等。
3. 景观照明(1)照明设备:选用节能、环保、安全的照明设备,如LED灯、太阳能灯等。
(2)照明施工工艺:按照设计要求,进行照明设备的安装、调试等。
4. 水景工程(1)水景材料:选用耐腐蚀、美观、易清洁的材料,如石材、玻璃钢等。
(2)水景施工工艺:按照设计要求,进行水景的施工、调试等。
5. 道路工程(1)道路材料:选用耐磨、耐压、美观的材料,如沥青混凝土、花岗岩等。
(2)道路施工工艺:按照设计要求,进行道路的施工、铺设等。
四、施工进度安排1. 施工前期:完成施工图纸的审核、施工组织设计的编制、施工人员的培训等工作。
2. 施工中期:按照施工计划,依次完成景观绿化、景观建筑、景观照明、水景工程、道路工程的施工。
目录(1)施工组织设计第一章、编制依据一、根据本次招标文件内容要求二、根据设计图纸和设计说明三、主要技术标准、规范、规程、规定四、施工现场踏勘情况第二章、工程概况及特点一、工程概况二、施工环境三、工程特点第三章、施工现场管理力量配备一、项目组织机构关系图二、项目主要管理力量配备情况及岗位职责三、项目部机构及主要人员第四章、施工现场总平面布置及说明一、施工总体布置二、施工现场总平面图第五章、各分部分项工程的主要施工方案及技术保证措施、交付标准第一节、施工准备一、技术准备二、物资准备三、劳动组织准备四、施工现场准备五、施工场外协调六、周转材料的配备保证第二节、硬质景观施工方案及技术保证措施、交付标准一、土方工程第三节、软质景观施工方案及技术保证措施、交付标准一、施工技术措施二、确保良好保养管理的组织措施和技术措施三、养护管理的规范及标准四、对养护管理人员的组织安排五、养护管理的作业机构六、草坪的养护管理七、绿地苗木的应急补救措施八、大型乔木种植施工技术措施九、软质景观交付标准第四节、项目重难点分析及采取措施一、植物种植中采取的各项措施和方法二、场内管网保护措施及方法三、对已完成道路路面及路沿石的保护、人行道铺装成品保护措施第五节、后期园林绿化养护管理Ⅰ、植物养护管理标准Ⅱ、草坪养护管理标准第六节、主要材料、大型苗木供应投入计划及到场质量保证措施一、设备、大型苗木及材料进场检验二、主要设备供应计划三、主要自报价材料清单及供应保证措施四、大型苗木供应投入计划及到场质量保证措施第六章、工程工期保证措施及施工进度计划一、工期规划及要求二、施工进度计划图三、工程控制点的保障措施第七章、工程质量目标、质量管理体系及技术组织措施一、质量目标二、质量管理组织机构及主要职责三、质量管理的措施四、质量管理及检验的标准五、质量保证技术措施第八章、安全目标、安全保证体系及技术组织措施一、安全管理目标二、安全管理组织机构及主要职责三、安全管理制度及方法四、安全组织技术措施五、针对施工现场特殊环境的安全控制措施第九章、环境保护管理及文明施工一、环境保护管理二、文明施工的目标、组织机构三、文明施工考核第十章、原材料、半成品、成品保护措施一、原材料、半成品、成品保护的目的二、原材料、半成品、成品保护措施三、结构、主体工程产品的保护措施第十一章、雨季季节性施工措施一、雨季施工措施与管理第十二章、资源配备计划与先进性一、采用新工艺、新技术、新设备、新材料的措施二、降低成本措施、缩短工期、减轻劳动强度、提供功效等措施三、劳动力资源、机具设备、材料充足供应的保障第十三章、与业主、总包、监理及设计单位的配合措施一、与业主单位的配合二、与总包单位的施工配合三、与监理公司的配合四、与设计单位的配合第十四章、竣工交接第十五章、售后服务承诺及保证措施一、售后服务承诺及质量保证措施1、承诺2、用户服务目的3、服务原则4、服务标准二、售后服务的质量保证措施2.1技术人员保证2。
第1篇一、工程概况本景观工程位于XX市,占地面积约为XX平方米。
工程包括园林景观、水景、建筑小品、绿化种植等部分。
施工周期为XX个月。
二、施工组织1. 施工组织机构成立项目经理部,下设施工管理部、工程技术部、质量保证部、安全文明施工部等职能部门,全面负责工程的组织、协调、管理。
2. 施工人员选用具有丰富经验的专业技术人员和管理人员,确保施工质量和进度。
三、施工方案1. 园林景观施工(1)地形调整:根据设计图纸,对场地进行平整、挖方、填方等处理,确保场地符合设计要求。
(2)铺装施工:按照设计图纸,进行广场、道路、台阶等铺装材料的铺设,确保铺装平整、美观。
(3)建筑小品施工:按照设计图纸,进行雕塑、亭子、廊架等建筑小品的制作、安装,确保建筑小品与周围环境协调。
2. 水景施工(1)水池开挖:根据设计图纸,进行水池的开挖,确保水池尺寸、形状符合设计要求。
(2)水底处理:对水池底部进行平整、夯实,确保水底平整。
(3)管道安装:按照设计图纸,进行给水、排水、循环等管道的安装,确保管道安装牢固、无泄漏。
(4)喷泉安装:按照设计图纸,进行喷泉的安装,确保喷泉运行稳定、美观。
3. 绿化种植施工(1)苗木选择:根据设计图纸和当地气候条件,选择适合的苗木品种。
(2)苗木种植:按照设计图纸,进行苗木的种植,确保苗木生长良好。
(3)绿化养护:对种植的苗木进行定期浇水、施肥、修剪、病虫害防治等养护工作。
4. 施工进度安排(1)第一阶段:地形调整、铺装施工、水景施工,预计工期为1个月。
(2)第二阶段:建筑小品施工、绿化种植施工,预计工期为2个月。
(3)第三阶段:绿化养护、工程验收,预计工期为1个月。
四、质量控制1. 施工前对施工人员进行技术交底,确保施工人员了解设计要求和施工工艺。
2. 施工过程中,严格按照设计图纸和施工规范进行施工,确保工程质量。
3. 定期对施工质量进行检查,发现问题及时整改。
4. 工程完成后,进行验收,确保工程质量达到设计要求。
第1篇一、项目背景随着城市化进程的加快,人们对生活品质的要求越来越高,园林景观建设成为提升城市形象、改善人居环境的重要手段。
本方案针对某城市公园景观项目,旨在通过科学合理的施工方案,打造一个集生态、休闲、娱乐于一体的现代化公园。
二、项目概况1. 项目名称:某城市公园景观项目2. 项目地点:某市某区3. 项目规模:占地面积约10000平方米4. 项目工期:6个月5. 项目投资:约1000万元三、施工目标1. 确保工程质量,达到国家相关标准要求。
2. 按时完成施工任务,确保项目按期投入使用。
3. 降低施工成本,提高施工效益。
4. 保护施工现场环境,减少对周边环境的影响。
四、施工组织与管理1. 施工组织架构成立项目经理部,下设工程部、质量部、安全部、材料部、人力资源部等职能部门,负责项目的全面管理。
2. 施工人员项目经理部成员均具有丰富的园林景观施工经验,施工队伍由具备相应资质的专业技术人员组成。
3. 施工设备根据施工需要,配备各类施工设备,如挖掘机、推土机、压路机、洒水车、吊车等。
4. 施工材料选用优质材料,确保工程质量。
材料采购实行招标制度,严格把控材料质量。
五、施工工艺与技术1. 土方工程(1)平整场地:采用挖掘机进行土方挖掘,将场地内的土方进行平整,确保场地平整度达到设计要求。
(2)回填土:根据设计要求,选择合适的回填土材料,进行分层回填,每层厚度控制在20cm左右,并进行压实。
2. 水景工程(1)水池开挖:采用挖掘机进行水池开挖,确保水池尺寸符合设计要求。
(2)水池防水:采用防水涂料对水池进行防水处理,确保水池防水效果。
(3)水景装饰:根据设计要求,对水景进行装饰,如喷泉、瀑布等。
3. 绿化工程(1)苗木栽植:根据设计要求,选择合适的苗木,进行栽植。
栽植前对苗木进行修剪、消毒,确保苗木成活率。
(2)绿化养护:定期对绿化进行浇水、施肥、修剪等养护工作,确保绿化效果。
4. 园路工程(1)路基处理:对路基进行平整、压实,确保路基稳定性。
园林景观工程施工方案(一)园路工程园林铺装工程的好坏直接关系到整个园林工程的效果。
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施。
在园路铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点。
1、工艺流程素土夯实→碎石垫层(灰土垫层)→ C15砼垫层→清理基层→弹线→试拼→扫浆→铺结合层→铺面层→擦缝2、施工准备(1)技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。
然后将施工技术方案报请监理工程师审批方可施工。
(2)材料准备园路铺地工程中,由于工程量大,形状变化多,需事先对公园的实际尺寸进行放样,确定边角的方案及园路交接处的过渡方案,然后再确定各种花岗石的数量。
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。
因为在实际施工中,往往会遇到上列问题。
(3)场地放样、定标高按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据设计图,放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
然后定出坐标桩点标高,注意尽量采用共同基准点。
(4)地形复核对照园路竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
3、地面施工(1)挖方与填方施工根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。
(2)场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度限制在0.05 米内。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。
第1篇一、施工准备1. 设计方案:根据园林景观的整体规划,确定地面铺装的材料、颜色、图案和风格,确保与园林环境协调。
2. 材料准备:根据设计方案,采购符合要求的铺装材料,如瓷砖、石板、人造草坪等。
3. 工具准备:准备铺装工具,如切割机、水平尺、滚筒、刷子等。
4. 人员准备:组织施工队伍,进行技术培训和安全教育。
二、施工步骤1. 基层处理:清理地面,清除杂草、垃圾等杂物。
对于原有地面,应进行夯实、平整处理。
2. 测量放线:根据设计方案,确定铺装范围,进行测量放线,确保铺装位置的准确性。
3. 搭设模板:对于需要模板的铺装区域,搭设模板,确保铺装面的平整度。
4. 铺设基层:根据设计方案,铺设基层材料,如水泥砂浆、混凝土等。
5. 铺设面层:按照设计方案,将铺装材料铺设在基层上。
a. 瓷砖铺装:先将瓷砖浸泡,使其充分吸水。
按照测量放线,铺设瓷砖,确保平整度。
用切割机切割瓷砖,填补缝隙。
b. 石板铺装:将石板按照测量放线铺设,调整石板间距,用锤子敲实。
填补缝隙,确保平整度。
c. 人造草坪铺装:将人造草坪按照测量放线铺设,调整草坪间距,用胶水固定。
填补缝隙,确保平整度。
6. 灌缝处理:根据设计方案,选择合适的灌缝材料,如水泥砂浆、灌缝胶等。
将灌缝材料灌入缝隙,确保缝隙的密封性。
7. 养护:铺设完成后,对地面进行养护,保持其美观和耐用性。
三、施工注意事项1. 铺设材料应符合国家相关标准,确保质量。
2. 施工过程中,注意安全,遵守操作规程。
3. 铺设面层时,确保平整度,避免高低不平。
4. 灌缝材料应选择合适的品种,确保缝隙的密封性。
5. 施工完成后,进行验收,确保工程质量。
总之,园林地面铺装工程施工是一项复杂的工程,需要充分考虑设计、材料、施工等多个方面。
通过精心施工,打造出既美观又实用的园林景观。
第2篇一、前言园林地面铺装是园林景观的重要组成部分,它不仅具有组织交通、引导游览的功能,还能为人们提供舒适的休息、活动场地,同时还能美化园林景观。
公园施工方案
园路硬化铺装
在公园建设中,园路硬化铺装是至关重要的一环。
为了确保公园路面的平整和
美观,我们计划采用环保、耐磨的材料进行路面硬化铺装。
首先,我们将对路面进行必要的平整处理,填平凹坑,修复裂缝,确保路面的平整度。
然后,我们将选择优质的铺装材料,如水泥砖、石英石等进行铺装,以提高路面的硬度和耐久性。
此外,我们还将设置适当的排水系统,确保雨水可以顺利排走,避免路面积水和滑倒等安全问题。
园林小景
公园的园林小景是打造公园独特魅力和氛围的重要元素。
我们计划在公园中设
置各种园林小景,如喷泉、雕塑、亭台楼阁等,营造出优美舒适的环境。
在设计园林小景时,我们将注重融入当地文化特色和自然景观,使之与周围环境相协调,增添公园的美感和趣味性。
同时,我们还将精心选择植物,如花草树木等,打造出优雅的园林景观,让人们在公园中感受到大自然的美好和宁静。
绿化
绿化是公园的灵魂所在,是提升公园环境品质和生态价值的关键。
我们将在公
园中进行全面的绿化工作,包括植被覆盖、草坪种植、花园打造等方面。
我们将根据公园的用途和功能,选择适合的植物种类,科学配置绿化空间,形成绿树成荫、花香四溢的景观。
同时,我们还将注重绿化管理和养护,定期修剪、浇水、施肥等,确保植物健康生长,维护公园整体绿化效果。
通过以上施工方案,我们将努力打造一个环境优美、设施完善、绿草成茵的公园,为市民提供休闲娱乐的好去处,促进城市生态建设和文化传承。
希望这个公园成为市民心灵的乐园,为城市增添一道靓丽的风景线。
第1篇一、项目概述本项目为XX市XX区某住宅小区的园林景观改造工程,旨在提升小区环境品质,满足居民休闲娱乐需求。
工程总占地面积约为XX平方米,主要包括绿化种植、园路铺装、景观小品、照明设施等施工内容。
二、施工准备1. 人员组织:成立项目施工管理团队,包括项目经理、技术负责人、施工员、安全员等,确保施工过程中的各项管理工作有序进行。
2. 材料设备:提前准备所需苗木、石材、水泥、钢筋、木材等原材料,以及各类施工机械和工具。
3. 施工图纸:熟悉并掌握施工图纸,确保施工过程中各项施工内容符合设计要求。
4. 施工方案:编制详细的施工方案,明确施工工艺、施工顺序、施工要点等。
三、施工进度安排1. 前期准备阶段(第1-5天):- 完成施工图纸会审,明确施工要求。
- 完成施工现场的测量放线工作。
- 完成材料设备的采购和进场工作。
2. 绿化种植阶段(第6-20天):- 进行场地平整,确保土壤符合种植要求。
- 栽植各类苗木,包括乔木、灌木、地被植物等。
- 完成绿化灌溉系统安装。
3. 园路铺装阶段(第21-30天):- 铺设园路,包括人行道、车行道等。
- 安装园路侧石、路沿石等。
4. 景观小品施工阶段(第31-40天):- 安装各类景观小品,如座椅、垃圾桶、指示牌等。
- 完成景观小品的基础施工。
5. 照明设施安装阶段(第41-50天):- 安装各类照明设施,包括路灯、地灯等。
- 完成照明线路的敷设。
6. 后期收尾阶段(第51-60天):- 进行工程验收,确保各项施工内容符合设计要求。
- 完成工程资料的整理和归档。
- 进行绿化养护和保洁工作。
四、施工质量保证措施1. 严格按照施工图纸和施工规范进行施工,确保施工质量。
2. 对施工材料进行严格把关,确保材料质量符合要求。
3. 加强施工过程中的质量检查,发现问题及时整改。
4. 定期组织质量培训,提高施工人员质量意识。
五、安全文明施工措施1. 严格执行安全操作规程,确保施工安全。
园路花岗岩铺装施工专项方案目录一、工程概况与概述 (2)1. 工程背景介绍 (3)2. 园路花岗岩铺装目标与要求 (3)3. 工程特点及难点分析 (4)二、施工准备工作 (5)1. 施工现场勘察与设计交底 (6)2. 施工队伍组织及分工 (7)3. 材料设备采购与验收 (8)4. 施工前技术准备及安全措施 (9)三、施工工艺流程 (10)1. 基础处理与土方开挖 (11)2. 地面找平及夯实 (12)3. 铺设花岗岩板材 (12)4. 接缝处理与打磨抛光 (14)5. 质量检查与验收标准 (14)四、施工方法与技术措施 (16)1. 基础处理方法及技术要求 (16)2. 花岗岩板材铺设技巧与注意事项 (18)3. 接缝处理及填充材料选择 (19)4. 打磨抛光工具与操作流程 (20)5. 质量检查与验收流程 (21)五、施工质量控制与安全保障措施 (22)1. 质量控制关键环节及措施 (23)2. 安全施工注意事项与应急预案 (24)3. 环境保护及文明施工管理要求 (26)六、施工材料与设备配置计划 (26)1. 施工材料需求计划及采购渠道 (27)2. 施工设备配置及维护保养措施 (28)3. 材料设备运输与储存管理要求 (30)七、施工进度计划与资源调配方案 (31)1. 施工进度计划安排及时间表 (32)2. 资源调配策略与实施方案 (32)3. 进度监控与调整措施 (33)八、工程验收与后期维护管理方案 (34)1. 工程验收流程及标准 (35)2. 后期维护保养计划及责任分工 (37)3. 质量保证书及保修承诺 (37)一、工程概况与概述本工程主要为园路花岗岩铺装项目,旨在提升园区整体景观效果,为游客提供舒适、美观的游览环境。
工程地点位于[具体地点],施工面积达到XX平方米,涉及园路的修复、美化及功能完善。
本次工程采用的是优质花岗岩材料,具有耐磨、防滑、耐久性强等特点,能够有效提升园路的使用寿命和安全性。
第1篇一、项目概述本项目位于XX市XX区,占地面积约为XX平方米,主要建设内容包括景观绿化、园林建筑、水景工程、道路铺装、照明工程等。
项目总投资约为XX万元,预计施工周期为XX个月。
为确保工程顺利进行,特制定本施工组织方案。
二、施工组织架构1. 项目领导小组- 组长:XX(项目经理)- 副组长:XX(施工副经理)、XX(技术负责人)- 成员:XX(质量负责人)、XX(安全负责人)、XX(材料负责人)、XX(财务负责人)2. 项目管理机构- 项目经理部:负责项目的全面管理,包括施工组织、进度控制、质量控制、安全管理、合同管理、成本控制等。
- 施工项目部:负责具体施工任务的执行,包括现场施工管理、技术指导、施工监督等。
三、施工进度计划1. 施工准备阶段(1个月)- 完成施工图纸的会审和技术交底。
- 进行施工现场的勘察和测量。
- 准备施工所需的材料、设备、人员。
2. 基础施工阶段(2个月)- 完成土方工程、基础施工、道路铺装等。
3. 主体施工阶段(3个月)- 完成园林建筑、水景工程、照明工程等。
4. 绿化种植阶段(1个月)- 完成绿化植物的种植和养护。
5. 收尾阶段(1个月)- 完成工程收尾工作,包括清理现场、质量验收、资料整理等。
四、施工方法及工艺1. 土方工程- 采用机械开挖,人工配合清运。
- 土方堆放按照设计要求进行,确保不影响后续施工。
2. 基础施工- 采用混凝土基础,按照设计图纸进行施工。
- 基础施工完成后进行验收,确保质量符合要求。
3. 园林建筑- 采用现场预制构件,现场组装。
- 施工过程中严格按照施工规范进行,确保建筑物的稳固和安全。
4. 水景工程- 采用不锈钢板或玻璃钢等材料制作水景池。
- 水景工程完成后进行水质处理和调试。
5. 道路铺装- 采用预制混凝土板或透水砖进行铺装。
- 铺装前进行基层处理,确保路面平整、牢固。
6. 照明工程- 采用LED灯具,节能环保。
- 照明系统设计合理,满足夜景效果。
园路铺装施工方案
1、施工顺序及工艺:
场地找平夯实→碎石垫层→砼垫层→弹线、分格、定位→铺结合层砂
浆→铺块料→压平、拨缝→扫缝→养护。
2、施工方法
(1)熟悉图纸:以施工图和加工单位为依据,熟悉了解各部位尺寸
和做法,弄清洞口、边角等部位之间关系。
(2)试拼:在正式铺设前,对块料板块应按图案、颜色、纹理试拼。
试拼后按两个方向编号排列,然后按编号放整齐。
(3)弹线:在主要部位弹出互相垂直的控制十字线,用以检查和控
制块料板块的位置,十字线可以弹在混凝土垫层上,并引至路边。
(4)试排:在两个相互垂直的方向,铺两条干砂,其宽度大于板块,
厚度不小于3cm。根据图纸要求把块料板块排好,以便检查板块之间
的缝隙,核对板块间的相对位置。
(5)基层处理:在铺砌块料之前将混凝土垫层清扫干净,然后洒水
湿润,扫一遍素水泥浆。
(6)铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找
平层水泥砂浆,找平层一般采用1:3的干硬性水泥砂浆,干硬程度
以手捏成团不松散为宜。砂浆从里往门口处摊铺,铺好后刮大杠、拍
实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
(7)铺块料:铺前将板块预先浸湿阴干后备用,在铺好的干硬性水
泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5
的素水泥浆,然后正式镶铺。
(8)安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用
木锤直接敲击块料板),根据水平线用水平尺找平,铺完第一块向两
侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安
装。
(9)块料板块之间,接缝要严,不留缝隙。
1.土基施工
根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要
求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,
沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,
碾压后,路拱不符合处及时耙开重新处理,有"弹簧"现象应返挖,晒干后填筑碾压,
整形后土基平整度控制2CM内。
2.碎石垫层
在成型的路槽上按设计厚度(松铺要大20%左右)摊铺碎石灌砂垫层。碎石粗骨料
先下然后用细骨料和粗砂嵌缝,耙平经过压路机碾压或夯实成型后的垫层其厚
度,平整度和标高必须符合设计要求,误差应在规范允许范围内。
3.混凝土垫层
混凝土垫层施工前应做好配合比设计,选料应符合规范要求,施工时应先在碎石
垫层上放样测量控制标高,润湿垫层并划好分区范围和班工作量,按设计配合比
备好材料,选择好集中拌和场地,混凝土采用搅拌机搅拌,机动翻斗车或手推车
运到现场按设计厚度进行摊铺,通过振动梁或平板振动器振捣随打随抹一次成
型,施工时要注意根据气温变化调整塌落度。混凝土初凝后就开始浇水养护(不
少于7天),必要时应加覆盖物养护保湿,对较大面积的垫层施工时要预留隔离
缝,防止昼夜温差造成裂缝。
4.水泥砂浆结合层
(1)清理基层
将基层表面的积灰、浮浆、油污及杂物清扫掉并洗干净,明显凹陷处应用水泥砂
浆或细石砼垫平,表面光滑处应凿毛并清刷干净。抹砂浆前1d浇水湿润,表面
积水应予排除。
(2)冲筋、贴灰饼
根据墙面弹线标高,用1:2干硬性水泥砂浆在基层上做灰饼,大小约50mm见方,
纵横间距约1.5m左右。有坡度的地面,应坡向地漏一边。如局部厚度薄于10mm
时,应调整其厚度或将高出的局部基层凿去部份。
(3)配制砂浆
面层水泥砂浆的配合比宜为1:2(水泥:砂,体积比),稠度不大于35mm,强度
等级不应小于M15。水泥石屑砂浆为1:2(水泥:石屑,体积比),水灰比为0.40。
使用机械搅拌,投料完毕后的搅拌时间不应少于2min,要求拌合均匀,颜色一
致。
(4)铺抹砂浆
灰饼做好待收水不致塌陷时,即在基层上均匀扫素水泥浆(水灰比0.4~0.5)
一遍,随扫随铺砂浆。若待灰饼硬化后再铺抹砂浆,则应随铺砂浆随找平,同时
把利用过和灰饼敲掉,并用砂浆填平。
(5)找平、压头遍
铺抹砂浆后,随即用刮尺或木杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,
将砂眼、脚印等消除后,用靠尺检查平整度。抹时应用力均匀,并后退操作。待
砂浆收水后,随即用木抹子进行头遍抹平压实至起浆为止。如局部砂浆过干,可
用茅柴帚稍洒水;如局部砂浆过稀,可均匀撒一层1:1干水泥砂(如需过3mm
筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。待砂浆收水后,再用抹子
抹压至出浆为止。
5.透水砖铺设
铺设时在方格网已定好的四角挂线,并每米一道,铺设方格网四周的透水砖。四
周透水砖铺设后,以透水砖的横向为铺设放线,每米一道线,挂在纵向透水砖位
置,分仓铺设。
