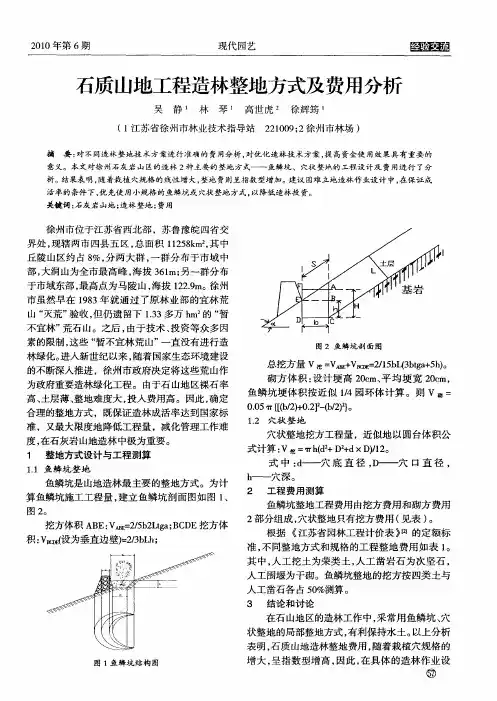

山地建筑成本分析
- 格式:pdf
- 大小:1.41 MB
- 文档页数:12
建筑行业中的建筑施工成本分析随着经济的发展和城市化进程的加快,建筑行业成为了各国重要的支柱产业之一。
然而,在建筑项目的开展中,施工成本一直是一个重要的考量因素。
本文将对建筑行业中的建筑施工成本进行深入分析,旨在探讨其影响因素、管理方法以及未来发展趋势。
一、建筑施工成本的影响因素1. 劳动力成本:施工工人的薪酬水平是影响建筑施工成本的关键因素之一。
劳动力市场的供需关系、务工人员技术状况以及国家政策等都会对劳动力成本产生影响。
2. 材料成本:建筑施工中所使用的各类材料也是成本的重要组成部分。
材料价格的波动、原材料供应链的稳定性以及建筑材料的质量等因素都会直接影响到施工成本。
3. 设备成本:建筑施工过程中所用到的各类设备设施(如吊车、混凝土泵等)的购买成本以及运营维护成本也是需要考虑的重要因素。
4. 管理费用:建筑施工项目经理、监理人员、安全人员等的工资以及相关管理费用也会对整体成本产生较大影响。
5. 土地成本:在城市开发中,建筑施工项目往往需要购置土地,土地成本是构建建筑物时重要的一环。
土地的位置、土地市场价格以及政府政策都会对成本产生影响。
二、建筑施工成本的管理方法1. 精细化预算控制:建筑施工前期的预算编制非常关键。
通过深入分析各项费用,合理评估各环节成本参数,制定科学合理的施工预算,以确保成本在可控范围内实施。
2. 优化供应链管理:通过建立稳定可靠的供应商关系,与供应商共同参与项目成本管理,实现供应链的优化。
同时,通过技术手段,对采购流程进行优化,降低采购成本。
3. 智能化施工管理:引入信息技术、互联网、人工智能等先进技术手段,对施工过程进行智能化管理。
通过数据采集与分析,实现施工过程的实时监控、效率优化和成本管控。
4. 风险管理与控制:建筑施工过程中存在各种潜在风险,如施工质量问题、安全事故等。
合理规划项目风险管理,有效防控风险,降低因突发事件引发的成本风险。
三、建筑施工成本的未来发展趋势1. 绿色建筑:环境保护意识的增强和建筑行业可持续发展要求的推动,将引发建筑施工成本的转变。
建筑施工成本分析报告根据调查研究和分析数据,以下是关于建筑施工成本的分析报告:引言:建筑施工成本是建筑项目中最重要的因素之一。
它影响项目的可行性和盈利能力,并决定了项目的竞争力。
因此,合理的建筑施工成本分析和管理是确保项目成功的关键。
一、人工成本:人工成本是建筑施工中最大的成本之一。
它包括工人的工资、福利和培训成本。
根据我们的调查,人工成本占总成本的30%到40%。
这取决于地区、行业和工人的技能水平。
为了降低人工成本,我们建议采取以下措施:1.使用现代化的建筑设备和工具,提高工人的生产效率和工作质量。
2.培训工人提高他们的技能水平,从而提高工作效率。
3.合理安排工人的工作时间,以减少加班费用。
4.建立合适的福利制度,以激励工人提高工作效率。
二、材料成本:材料成本是建筑施工中另一个重要的成本。
它包括建筑材料的价格、运输费用和存储费用。
根据我们的调查,材料成本占总成本的30%到40%。
为了降低材料成本,我们建议采取以下措施:1.与供应商进行谈判,争取更优惠的材料价格。
2.优化材料的使用,减少浪费。
3.合理安排材料的采购和交付,减少运输费用。
4.合理安排材料的存储和保管,减少损耗。
三、设备成本:设备成本是建筑施工中相对较低的成本之一。
它包括建筑设备的购买、维护和租赁费用。
根据我们的调查,设备成本占总成本的10%到20%。
为了降低设备成本,我们建议采取以下措施:1.优先考虑租赁设备而不是购买设备,从而减少设备购买和维护的成本。
2.定期检查和保养设备,延长设备的使用寿命。
3.使用最新的设备技术,提高工作效率和质量。
四、管理成本:管理成本是建筑施工中常被忽视的成本之一。
它包括项目管理人员的工资、办公室设施和软件的费用。
为了降低管理成本,我们建议采取以下措施:1.建立高效的项目管理团队,提高项目管控水平。
2.使用先进的项目管理软件,提高工作效率和信息共享。
3.合理利用办公空间,减少租金和维护费用。
结论:建筑施工成本分析是确保项目成功的关键。
建筑施工成本分析随着城市化进程的加快和社会经济的发展,建筑施工成本的合理控制变得愈发重要。
在项目筹备和设计阶段,进行全面的成本分析对于保证施工项目的顺利进行和投资回报的实现至关重要。
一、引言在建筑施工过程中,成本是一个不可忽视的因素。
掌握和分析建筑施工成本,可以帮助项目团队理解项目的经济可行性,制定合理的预算和成本控制策略。
本文旨在探讨建筑施工成本分析的重要性和方法。
二、建筑施工成本的分类建筑施工成本通常可以分为直接成本和间接成本。
直接成本主要包括材料费用、劳动力费用和机械设备费用等,而间接成本则包括管理费用、运输费用和辅助人员费用等。
1. 直接成本直接成本是指与施工过程直接相关的费用,其中材料费用是最重要的直接成本之一。
分析材料费用可以帮助项目团队控制材料采购的数量和质量,从而保证项目在成本和质量方面的可控性。
劳动力费用是指为完成施工任务而雇佣的工人所需支付的费用。
分析劳动力费用可以帮助项目团队优化人力资源的配置,合理安排工作计划,提高效率。
机械设备费用是指为完成施工任务而租赁或购买的机械设备所需支付的费用。
分析机械设备费用可以帮助项目团队确定最佳的机械设备使用方案,控制成本。
2. 间接成本间接成本是指与施工过程间接相关的费用,其中管理费用占据了重要的部分。
管理费用包括项目管理人员的薪酬、办公设备和维护费用等。
分析管理费用可以帮助项目团队合理配置管理资源,提高管理效能。
运输费用是指将建筑材料和设备从供应商处运送到施工现场所需支付的费用。
分析运输费用可以帮助项目团队选择最经济的运输方案,降低成本。
辅助人员费用是指为了完成施工任务而雇佣的非直接劳动力所需支付的费用。
分析辅助人员费用可以帮助项目团队合理配置人力资源,降低成本。
三、建筑施工成本分析的方法建筑施工成本分析需要采用科学有效的方法,以获得准确的结果。
1. 利润能力指标法利润能力指标法通过分析施工项目的资金投入、成本和回报等指标,评估项目的经济效益和可行性。
建筑成本分析报告建筑成本分析报告一、引言建筑成本是指在建筑项目的各个阶段中所花费的费用。
对于建筑项目的管理和决策来说,合理的成本控制和分析是非常重要的。
本报告旨在对某建筑项目的成本进行分析和评估,以帮助项目团队做出合理的决策。
二、项目概况该建筑项目为一座商业综合体,总面积为10000平方米,包括商业中心、办公楼和停车场。
项目总工期为两年。
三、成本分析1.土地成本根据市场调研,项目所在地的土地价格为每平方米1000元,因此土地成本为1000元/平方米* 10000平方米 = 1000万元。
2.建筑物建设成本根据项目规模和市场行情,每平方米的建设成本为8000元。
因此建筑物建设成本为8000元/平方米 * 10000平方米 = 8000万元。
3.设备设施成本商业综合体需要购置各种设备和设施,如空调、电梯等。
设备设施成本约为3000万元。
4.人员工资成本根据项目工期和所需人员数量,估计总工资成本为2000万元。
5.运营成本运营成本包括水电费、物业管理费、维修费等。
根据市场调研,每年的运营成本为500万元。
考虑项目总工期为两年,运营成本为500万元/年 * 2年 = 1000万元。
6.其他费用其他费用包括审批费用、设计费用、销售费用等。
根据经验,其他费用约为项目总投资的10%,即(1000万元+ 8000万元+ 3000万元+ 2000万元+ 1000万元)* 10% = 1500万元。
四、总成本分析项目总成本= 土地成本+ 建筑物建设成本+ 设备设施成本 + 人员工资成本 + 运营成本 + 其他费用= 1000万元+ 8000万元+ 3000万元+ 2000万元 + 1000万元 + 1500万元= 17500万元五、成本评估综合考虑项目成本和市场盈利能力,在当前市场条件下,项目总成本较为合理。
但是同时需要注意项目的运营成本和风险管理,以保证项目的长期盈利能力。
六、建议1.加强对项目运营成本的预估和控制,通过合理的节能措施和管理方式来降低运营成本。
山区土路成本预算方案在山区修建土路的成本预算方案主要包括以下几个方面:土地征用费用、土木工程费用、设备费用、劳务费用和维护保养费用。
首先,山区土路修建需要占用土地,因此需要支付土地征用费用。
土地征用费用的具体数额因山区不同而有所差异,通常根据土地的面积和地理位置来确定。
此外,还需要支付相关的手续费和评估费用。
根据山区土地市场价格,预计土地征用费用大约在100万元左右。
其次,山区土路的修建需要进行土木工程施工。
土木工程费用包括设计费、施工费、材料费、机械费、运输费等。
这些费用根据工程的规模和难度来确定。
以修建一条10公里的山区土路为例,预计土木工程费用大约在200万元左右。
此外,山区土路的修建还需要配备相应的设备。
设备费用包括购买道路建设所需要的挖掘机、推土机、压路机等机械设备和购置办公设备等。
根据设备的种类和品牌选择不同,设备费用大约在50万元左右。
劳务费用是山区土路修建中不可或缺的一部分。
劳务费用包括工人的工资、保险和福利等。
山区土路修建的劳动力主要来自于当地,因此劳务费用相对较低。
预计一条10公里的山区土路的劳务费用大约在100万元左右。
最后,山区土路的维护保养也是需要预算的一部分。
维护保养费用包括道路的日常巡查、补修和保养等费用。
根据山区道路的情况和使用频率,预计每年的维护保养费用大约在50万元左右。
综上所述,修建一条10公里的山区土路的成本预算大致如下:土地征用费100万元,土木工程费200万元,设备费50万元,劳务费100万元,维护保养费50万元,总计预计为500万元。
然而,需要注意的是,这只是一个大致的预算,具体的成本还需要根据工程的实际情况来确定,同时还需要考虑不同项目的特殊要求和地方政策的影响。

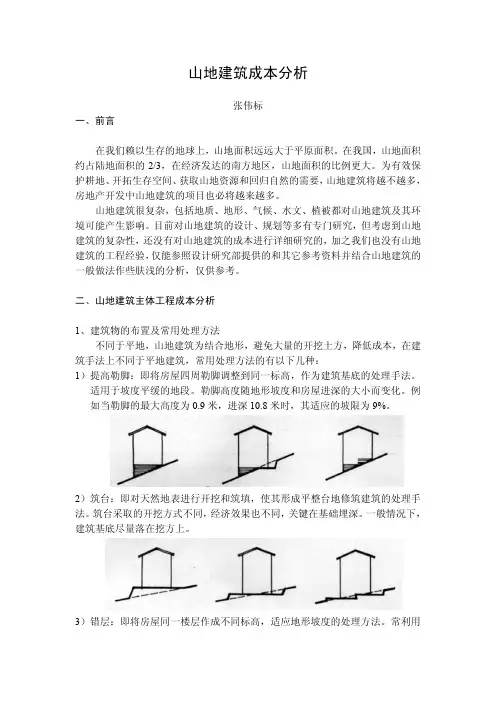

山地建筑成本分析张伟标一、前言在我们赖以生存的地球上,山地面积远远大于平原面积。
在我国,山地面积约占陆地面积的2/3,在经济发达的南方地区,山地面积的比例更大。
为有效保护耕地、开拓生存空间、获取山地资源和回归自然的需要,山地建筑将越不越多,房地产开发中山地建筑的项目也必将越来越多。
山地建筑很复杂,包括地质、地形、气候、水文、植被都对山地建筑及其环境可能产生影响。
目前对山地建筑的设计、规划等多有专门研究,但考虑到山地建筑的复杂性,还没有对山地建筑的成本进行详细研究的,加之我们也没有山地建筑的工程经验,仅能参照设计研究部提供的和其它参考资料并结合山地建筑的一般做法作些肤浅的分析,仅供参考。
二、山地建筑主体工程成本分析1、建筑物的布置及常用处理方法不同于平地,山地建筑为结合地形,避免大量的开挖土方,降低成本,在建筑手法上不同于平地建筑,常用处理方法的有以下几种:1)提高勒脚:即将房屋四周勒脚调整到同一标高,作为建筑基底的处理手法。
适用于坡度平缓的地段。
勒脚高度随地形坡度和房屋进深的大小而变化。
例如当勒脚的最大高度为0.9米,进深10.8米时,其适应的坡限为9%。
2)筑台:即对天然地表进行开挖和筑填,使其形成平整台地修筑建筑的处理手法。
筑台采取的开挖方式不同,经济效果也不同,关键在基础埋深。
一般情况下,建筑基底尽量落在挖方上。
3)错层:即将房屋同一楼层作成不同标高,适应地形坡度的处理方法。
常利用楼梯平台的不同高度作错层布置。
错层对坡度的适应范围与错层高度、进深、及竖向布置有关。
4)跌落:即房屋以开间或单元为单位,顺坡势沿垂直方向段段跌落,形成阶状布置的处理方法,跌落高差与间距可随地形不同进行调整,对坡度的适应能力较强。
5)掉层:房屋基底随地形筑成阶状,并使其阶差等于层高的处理方法,有沿纵轴掉层,沿横轴掉层,分阶掉层及局部掉层。
掉层对坡度的适应范围与掉层高度、进深及竖向布置有关。
6)错跌:房屋顺坡势逐层或隔层沿水平方向作一定距离的错动和重迭形成阶状布置的处理手法。
山地建筑成本分级管控标准
标准目的:
本标准的目的在于规范山地建筑项目中的成本管理,通过分级管控,合理控制成本,确保项目的经济性、可行性和质量。
术语和定义:
山地建筑:指位于山区地形复杂或地势较高的建筑物,包括山地住宅、旅游设施、交通基础设施等。
成本分级管控:指根据项目规模、难度、地形条件等因素,将山地建筑项目分为不同级别,对不同级别的项目采取不同的成本管控措施。
分级标准:
一级项目:规模较小、地形条件相对简单的山地建筑项目,如独立别墅、小型旅游设施等。
二级项目:规模适中、地形条件较为复杂的山地建筑项目,如度假酒店、景区建设等。
三级项目:规模大、地形条件极其复杂的山地建筑项目,如大型滑雪场、山地公路等。
成本管控要求:
一级项目:注重简约实用,适度控制材料和装修费用,合理布局,提高施工效率。
二级项目:在满足基本需求的基础上,适度提升建筑质量和设计水平,控制工程施工周期和成本风险。
三级项目:注重高品质建筑和设施,充分考虑地形复杂性,加强工程技术管理,严格控制成本,并确保项目安全可靠。
成本控制措施:
制定详细的项目预算,包括建筑材料、施工费用、装修费用等各项费用的详细预估。
加强供应链管理,与供应商建立长期合作关系,争取优惠价格或供应条件。
提前进行项目风险评估,做好成本风险控制和应急预案。
合理利用现有资源,避免浪费和重复投资。
山地造林实施方案造价山地造林是指在山地、丘陵地区进行植树造林,以改善生态环境、保护水土资源、提高森林覆盖率和生态系统稳定性为目的的一项重要工作。
山地造林实施方案的制定与实施对于生态环境的改善和可持续发展具有重要意义。
在制定山地造林实施方案时,造价是一个重要的考虑因素。
本文将从造价的角度出发,探讨山地造林实施方案的相关内容。
首先,山地造林实施方案的造价包括哪些内容呢?主要包括苗木采购成本、人工费用、机械设备租赁费用、施肥、灌溉、防治病虫害等方面的费用。
其中,苗木采购成本是山地造林实施方案造价的重要组成部分。
不同树种的苗木价格存在差异,而且苗木的质量也会直接影响造林效果,因此在制定山地造林实施方案时,需要根据当地的实际情况选择合适的树种,并合理安排苗木采购计划,以控制造价。
其次,人工费用也是山地造林实施方案造价的重要组成部分。
山地地形复杂,施工条件艰苦,需要大量人力投入。
因此,在制定山地造林实施方案时,要合理估算人工费用,并制定科学的人力资源配置方案,以提高施工效率,降低人工费用。
另外,机械设备租赁费用也是需要考虑的因素。
山地造林需要使用各种机械设备进行施工,如挖掘机、运输车辆等。
这些机械设备的租赁费用也会对山地造林实施方案的造价产生影响。
因此,在制定山地造林实施方案时,需要根据实际需要合理选择机械设备,并进行成本核算,以控制租赁费用。
此外,施肥、灌溉、防治病虫害等方面的费用也是需要考虑的内容。
这些费用直接影响着造林的成活率和生长情况。
在制定山地造林实施方案时,需要根据当地的土壤条件和气候特点,合理安排施肥、灌溉和防治病虫害的措施,并进行费用预算,以保证造林效果和控制造价。
综上所述,山地造林实施方案的造价是一个综合性的问题,需要考虑多个方面的因素。
在制定山地造林实施方案时,需要根据当地的实际情况,合理安排苗木采购、人工费用、机械设备租赁、施肥、灌溉、防治病虫害等方面的费用,并进行综合考虑,以保证造林效果和控制造价。
土建项目成本分析报告土建项目成本分析报告一、项目概述本项目是一座高层住宅楼的建设项目,总建筑面积为10万平方米,地理位置优越,预计可提供1000个住宅单位,旨在满足城市居民的居住需求。
二、成本结构本项目的成本主要包括土地成本、建筑材料成本、工人工资、机械设备成本、管理费用等。
1. 土地成本:该项目的土地已经购买,成本为3000万元。
2. 建筑材料成本:主要包括水泥、砂石、钢筋等建筑材料,预计成本为5000万元。
3. 工人工资:根据项目规模和工期,确定了所需的工人数量及工资标准,预计工资成本为2000万元。
4. 机械设备成本:为了提高施工效率,需要使用各种机械设备,包括起重机、搅拌机等,预计成本为1000万元。
5. 管理费用:包括工地管理人员的薪酬、办公费用等,预计成本为500万元。
三、成本分析1. 总成本:土地成本(3000万元)+ 建筑材料成本(5000万元)+ 工人工资(2000万元)+ 机械设备成本(1000万元)+ 管理费用(500万元)= 11,500万元。
2. 单位成本:总成本(11,500万元)/ 总建筑面积(10万平方米)= 1150元/平方米。
四、成本控制措施为了控制项目的成本,项目管理团队采取了以下措施:1. 项目管理:- 制定详细的项目计划和进度表,确保施工进展按照计划进行。
- 定期进行成本核算,及时发现问题并进行调整。
- 建立监控机制,对各项成本进行监控,及时采取措施减少不必要的成本。
2. 采购管理:- 与供应商建立长期合作关系,确保获得优质材料。
- 推行采购招标制度,通过公开招标获取最优价。
3. 员工管理:- 优化员工编制,保持适度的劳动力,避免过多的人员浪费。
- 提供良好的员工福利,增强员工的归属感和工作积极性。
4. 设备管理:- 合理规划机械设备的使用,确保设备的有效利用。
- 定期进行设备维护和保养,延长设备的使用寿命。
五、风险和挑战1. 建材价格波动:建材价格存在一定的波动性,价格上涨可能导致成本增加。
建筑工程项目用地成本分析现如今,城市化进程不断加快,建筑工程项目在城市中层出不穷。
而在建设一个工程项目的过程中,其中一个重要的成本要素就是用地成本。
用地成本是指获取和使用用地所需支付的费用,包括土地购买费用、土地开发费用以及土地使用权出让金等。
因此,对于建筑工程项目来说,准确分析用地成本是确保项目顺利进行和控制预算的关键一步。
一、土地购买费用分析土地购买费用是建筑工程项目用地成本的重要组成部分。
在土地市场上,土地的供求关系直接影响土地的价格。
一般来说,城市中心地段的土地价格较高,而郊区和农村地区的土地价格相对较低。
因此,对于建筑工程项目来说,选择合适的土地位置至关重要。
同时,土地购买费用也受到土地用途、面积以及政府政策的影响。
不同的土地用途具有不同的开发潜力和市场价值,因此对于建筑工程项目来说,根据项目的实际需求选择合适的用地用途是必要的。
二、土地开发费用分析除了土地购买费用外,土地开发费用也是建筑工程项目用地成本的重要组成部分。
土地开发费用包括土地平整、基础设施建设以及环境整治等各项费用。
而这些费用的多少取决于土地的自然条件和区域规划。
土地平整是开发一个建筑工程项目的基础,在对土地平整过程中,土地的高低起伏以及土壤的质地都会影响平整的难易程度。
同时,基础设施建设也是不可忽视的一环,包括道路、供水、供电等基础设施的建设。
环境整治是对于已经开发的土地进行改善的过程,其中主要是指修复和改善土地的生态环境,以达到可持续发展的目标。
环境整治费用的多少取决于已有环境的状况和政府的要求。
三、土地使用权出让金分析除了土地购买费用和土地开发费用外,还有一项重要的用地成本是土地使用权出让金。
土地使用权出让金是指开发商与政府签订土地使用权合同时,为获得土地使用权而支付给政府的费用。
土地使用权出让金的多少根据土地的规划、地段和市场需求等因素而定。
土地使用权出让金的支付方式一般有一次性支付和分期支付两种方式。
一次性支付可减少项目后期的资金压力,但需要提前筹集资金;而分期支付则会使项目整体的资金回报周期延长。
山区公路路线设计的建设成本与投资回报分析一、引言在发展现代交通网络的过程中,山区公路起到了至关重要的作用。
然而,由于山区地形复杂、土地资源有限等因素,山区公路的建设成本常常较高。
本文将对山区公路路线设计的建设成本和投资回报进行分析,并提出相关的建议。
二、山区公路路线设计的建设成本分析1. 土地征用费在山区公路建设中,土地征用费是一个重要的成本因素。
山区地形复杂,土地资源稀缺,因此需要向农民征用土地用于公路建设。
土地征用费的高低取决于土地的面积、土地的地理位置和土地的用途等因素。
2. 工程造价山区地形复杂,公路建设需要克服陡坡、悬崖、河流等自然障碍物,因此工程造价较高。
建设山区公路需要进行爆破、挖土、打桩等大量的土方工程和土木工程,这些都需要耗费大量的人力、物力和财力。
3. 施工条件山区地势崎岖,施工条件相对较差。
施工队伍进入山区需要大量的物资运输以及设备调度等,这些都会增加工程的施工成本。
同时,山区天气多变,经常出现降雨、雪灾等极端天气,这也增加了施工时间和成本。
三、山区公路路线设计的投资回报分析1. 经济效益山区公路的建设可以改善山区交通状况,促进山区农民的生产生活。
完善的山区公路网络可以加快农产品的流通速度,降低交通运输成本,提高农产品的市场竞争力,从而增加农民的收入。
此外,山区公路的建设还可以促进山区旅游业的发展,提高当地经济的整体水平。
2. 社会效益山区公路的建设可以改善山区居民的出行条件,提高生活质量。
良好的交通条件可以使教育、医疗等公共资源更加便利地进入山区,提升山区居民的生活水平。
此外,山区公路的建设还可以加强山区与外界的联系和交流,促进文化、科技等方面的发展。
3. 环境效益山区公路建设过程中需要进行环境影响评价,并采取相应的环保措施,以减少对当地生态的影响。
建设完成后,合理规划山区公路路线,可以减少对自然环境的破坏,保护山区生态系统的完整性和稳定性。
四、建议1. 充分考虑山区公路的建设成本,在规划过程中进行严格的经济评估,确保投资回报合理。
第1篇一、地形地貌山地地形复杂多变,对施工产生的影响主要体现在以下几个方面:1. 地形坡度:山地地形坡度较大,施工难度和成本较高。
坡度越大,施工难度越高,山地施工系数越高。
2. 地形起伏:山地地形起伏较大,施工场地狭小,施工设备运输困难,增加了施工难度和成本。
3. 地质条件:山地地质条件复杂,如岩层破碎、断层发育等,容易引发地质灾害,影响施工进度和安全。
二、气候条件山地气候条件复杂,对施工产生的影响主要体现在以下几个方面:1. 降水:山地降水丰富,容易导致施工场地积水、泥石流等地质灾害,影响施工进度和安全。
2. 气温:山地气温变化较大,冬季寒冷,夏季炎热,对施工设备和施工人员的生活产生一定影响。
3. 风力:山地风力较大,对施工设备和材料运输产生一定影响。
三、生态环境山地生态环境脆弱,对施工产生的影响主要体现在以下几个方面:1. 土地破坏:施工过程中,土地破坏程度较高,容易引发水土流失、生态破坏等问题。
2. 植被破坏:山地植被丰富,施工过程中容易破坏植被,影响生态环境。
3. 野生动物栖息地:山地是野生动物的栖息地,施工过程中需注意保护野生动物。
四、社会经济条件山地社会经济条件复杂,对施工产生的影响主要体现在以下几个方面:1. 交通:山地交通不便,施工设备和材料运输困难,增加了施工难度和成本。
2. 劳动力:山地劳动力资源相对匮乏,施工过程中可能面临劳动力不足的问题。
3. 施工资金:山地施工难度较大,施工资金需求较高,对施工企业资金实力提出较高要求。
五、山地施工系数计算方法山地施工系数可以通过以下公式进行计算:山地施工系数 = 地形地貌系数× 气候条件系数× 生态环境系数× 社会经济条件系数其中,各系数的取值范围为0-1,根据实际情况进行调整。
总之,建筑工程山地施工系数是衡量山地施工难易程度的重要指标。
在实际施工过程中,需充分考虑山地地形地貌、气候条件、生态环境和社会经济条件等因素,合理制定施工方案,确保施工质量和安全,提高施工效率。
山地自行车成本分析报告山地自行车成本分析报告一、引言山地自行车作为一种受到越来越多人欢迎的休闲运动设备,拥有广阔的市场潜力。
然而,随着市场竞争的加剧,山地自行车的成本分析变得尤为重要。
本报告旨在对山地自行车的成本进行分析,以提供给相关企业参考,优化其生产成本。
二、成本构成1. 材料成本:山地自行车的制造需要大量各种材料,包括钢材、铝合金、塑料等。
这些材料的价格不同,且随市场变动波动较大,因此需要进行实时的成本跟踪和控制,以减少材料成本的波动对企业利润的影响。
2. 劳动力成本:山地自行车的制造需要大量的劳动力投入,包括设计师、工程师、技工等。
劳动力成本的控制对企业的盈利能力至关重要,需要合理配置人力资源,提高生产效率,降低劳动力成本占总成本的比重。
3. 设备设施成本:山地自行车的制造需要一系列的设备和设施,包括生产线、仓储设备、检测设备等。
这些设备和设施的投资和维护费用也是企业成本的一部分,需要对其进行合理的管理和利用,以降低其在总成本中的占比。
4. 运输成本:山地自行车的生产过程中,会涉及到原材料的采购和成品的出货。
因此,运输成本也是不可忽视的一项成本。
企业需要选择合适的物流方式,减少运输成本,并且做好运输环节的管理,以提高运输效率,降低运输成本。
5. 研发成本:山地自行车市场竞争激烈,产品更新换代速度快。
为了保持竞争力,企业需要进行不断的研发和创新,以满足消费者的需求。
研发成本的控制对企业的长期发展至关重要,需要进行有效的资源配置和风险管理。
三、成本控制策略1. 优化供应链:山地自行车的制造需要大量的原材料供应,企业应与供应商建立长期稳定的合作关系,以获取优惠的采购价格,降低材料成本。
同时,企业可通过优化供应链管理,缩短供应链时间,降低库存成本和运输成本。
2. 提高生产效率:通过合理规划生产流程、优化设备布局和提供员工培训等方式,提高生产效率,降低劳动力成本。
企业还可以采用先进的生产技术和自动化设备,以提高生产效率和产品质量。
岩土工程在山地建筑项目中的成本优化研究******************,山东省聊城市,252000******************,山东省聊城市,252000摘要:随着社会经济的不断发展,山地建筑项目在城市化进程中扮演着重要角色。
岩土工程在山地建筑项目中具有重要的地位,但是,由于复杂的地质条件和技术要求,岩土工程成本往往较高,成本优化成为一个亟待解决的问题。
本文旨在探讨山地建筑项目中岩土工程成本优化的策略,并通过实例分析和风险评估,探讨成本优化对项目风险的影响。
关键词:山地建筑项目、岩土工程、成本优化、风险评估,优化策略一、引言山地建筑项目由于地形复杂、地质条件多变等特点,对岩土工程的要求较高。
在项目实施过程中,岩土工程成本的高低直接影响着项目的经济效益和工程质量。
但是,由于项目本身的特殊性,传统的岩土工程成本控制方法往往难以满足山地建筑项目的需求。
所以,如何在保证工程质量的前提下,有效地降低岩土工程成本,成为项目管理者亟待解决的难题。
二、山地建筑项目中岩土工程成本的影响因素分析2.1山地建筑项目特点与岩土工程复杂性在山地建筑项目中,地形复杂、地质条件多变,使得岩土工程面临诸多挑战和复杂性。
以下是山地建筑项目的一些特点和岩土工程的复杂性,第一,山地地形起伏大,坡度陡峭,地势高低不平,地势起伏导致工程设计和施工更加困难。
第二,山地区域的地质构造复杂,地层分布不均匀,岩性多样,可能存在断层、节理等地质缺陷,给岩土工程勘察与设计带来挑战。
第三,山地地区的降雨量较大,地下水位变化较大,可能导致地质灾害和土壤液化等问题。
第四,山地建筑项目常常受到气候条件的限制,如高寒地区施工季节短暂,对施工进度提出较高要求。
2.2岩土工程成本影响因素综述山地建筑项目中的地质条件对岩土工程成本有着重要影响。
地质构造、岩性、地层分布等都直接影响着基础设计和施工方案的选择。
若存在复杂地质条件,如地下水丰富、软弱地层、地质断裂等,将增加勘察、设计和施工的难度与成本。
建筑空间利用成本分析建筑空间利用成本是指在建筑项目中,为实现特定功能所需的建筑空间与相应的经济投入之间的关系。
通过对建筑空间利用成本进行分析,可以帮助我们更好地评估和优化建筑设计,提高经济效益。
本文将从不同角度对建筑空间利用成本进行分析,以期为相关决策提供参考。
一、土地利用成本分析土地是建筑项目中不可或缺的资源,土地利用成本主要包括土地购置、土地改造、土地租金等方面。
首先,土地购置成本是建筑项目最基础的成本之一,需要根据土地的位置、规模、土地政策等因素进行综合评估。
其次,土地改造成本指的是将原有土地进行开垦、平整、填埋等环境改造的费用,对于一些地形复杂或环境需要改善的项目来说,土地改造成本可能会较高。
最后,土地租金作为土地利用的一种方式,需要进行租金测算和预算,租金的高低直接影响到建筑项目的总体成本。
二、建筑物利用成本分析作为建筑项目的主体,建筑物的利用成本主要包括建筑物的设计、施工、装修、维护等方面。
首先,建筑物的设计成本与项目的功能需求和施工要求密切相关,一方面需要满足功能上的需求,另一方面需要考虑节能、环保等方面的要求,设计成本需要根据项目的要求进行评估和控制。
其次,建筑物的施工成本包括建筑材料、人工、设备等方面的费用,需要结合工程造价指标和工程量来进行综合测算。
再者,建筑物的装修成本是指装修材料、施工工艺、装饰效果等方面的费用,这部分成本往往需要根据设计效果和市场需求进行评估和决策。
最后,建筑物的维护成本是建筑物长期使用过程中的费用,主要包括维修、保养、更新等方面的支出,建筑物维护成本的高低直接影响到建筑物的使用寿命和经济效益。
三、设备设施利用成本分析在建筑项目中,各类设备设施的利用成本也需要进行分析和评估。
设备设施利用成本主要包括设备购置、设备维护、设备更新等方面。
首先,设备购置成本是指购置建筑项目所需设备所需的资金投入,需要根据设备的种类和性能来进行测算。
其次,设备维护成本是指设备运行中的日常维护和保养费用,这部分成本需要根据设备的使用寿命和维护要求来进行评估。
建筑一平米成本分析报告【一、引言】建筑一平米成本是指在建筑工程中,每平米建筑面积所需要的费用。
了解建筑一平米成本对于项目预算的编制以及工程质量的控制具有重要意义。
本报告将从材料成本、劳动力成本、机械设备成本、其他费用等方面对建筑一平米成本进行分析,以提供有关决策的参考。
【二、材料成本】材料成本是指在建筑过程中所使用的各类材料所需的费用。
常见的建筑材料包括水泥、砂浆、钢筋、砖块、木材等。
材料成本的计算除了考虑材料的原始价格外,还需要考虑材料的损耗和运输费用等。
此外,随着科技发展,新型环保材料的出现也对成本产生了一定的影响。
因此,在编制建筑一平米成本时,需综合考虑各种材料的价格、使用效果以及其对工程的影响。
【三、劳动力成本】劳动力成本是指在建筑过程中所需的人力资源费用。
建筑工程需要的劳动力包括工人、技术人员、管理人员等。
劳动力成本的计算不仅需要考虑人员的工资和福利待遇,还需要考虑劳动力的数量和使用效率。
此外,随着建筑技术的发展,机器和设备的运用也对劳动力成本产生了一定的影响。
在编制建筑一平米成本时,需综合考虑劳动力成本和使用效率之间的平衡。
【四、机械设备成本】机械设备成本是指在建筑过程中所使用的各类机械设备所需的费用。
常见的机械设备包括起重机、挖掘机、混凝土搅拌机等。
机械设备成本的计算除了考虑设备的原始购置价格外,还需要考虑设备的维修和运营费用等。
此外,随着科技的进步,新型高效机械设备的出现也对成本产生了一定的影响。
因此,在编制建筑一平米成本时,需综合考虑各类机械设备的价格、使用效果以及其对工程周期的影响。
【五、其他费用】其他费用是指在建筑过程中所产生的各类间接费用。
常见的其他费用包括设计费、监理费、咨询费等。
在编制建筑一平米成本时,还需要考虑其他费用与建筑工程的规模和性质之间的关系。
此外,政府政策和市场环境的变化也会对其他费用产生一定的影响。
因此,在进行建筑一平米成本分析时,需综合考虑各类其他费用的大小及其对工程质量和工期的影响。
山地建筑成本分析张伟标一、前言在我们赖以生存的地球上,山地面积远远大于平原面积。
在我国,山地面积约占陆地面积的2/3,在经济发达的南方地区,山地面积的比例更大。
为有效保护耕地、开拓生存空间、获取山地资源和回归自然的需要,山地建筑将越不越多,房地产开发中山地建筑的项目也必将越来越多。
山地建筑很复杂,包括地质、地形、气候、水文、植被都对山地建筑及其环境可能产生影响。
目前对山地建筑的设计、规划等多有专门研究,但考虑到山地建筑的复杂性,还没有对山地建筑的成本进行详细研究的,加之我们也没有山地建筑的工程经验,仅能参照设计研究部提供的和其它参考资料并结合山地建筑的一般做法作些肤浅的分析,仅供参考。
二、山地建筑主体工程成本分析1、建筑物的布置及常用处理方法不同于平地,山地建筑为结合地形,避免大量的开挖土方,降低成本,在建筑手法上不同于平地建筑,常用处理方法的有以下几种:1)提高勒脚:即将房屋四周勒脚调整到同一标高,作为建筑基底的处理手法。
适用于坡度平缓的地段。
勒脚高度随地形坡度和房屋进深的大小而变化。
例如当勒脚的最大高度为0.9米,进深10.8米时,其适应的坡限为9%。
2)筑台:即对天然地表进行开挖和筑填,使其形成平整台地修筑建筑的处理手法。
筑台采取的开挖方式不同,经济效果也不同,关键在基础埋深。
一般情况下,建筑基底尽量落在挖方上。
3)错层:即将房屋同一楼层作成不同标高,适应地形坡度的处理方法。
常利用楼梯平台的不同高度作错层布置。
错层对坡度的适应范围与错层高度、进深、及竖向布置有关。
4)跌落:即房屋以开间或单元为单位,顺坡势沿垂直方向段段跌落,形成阶状布置的处理方法,跌落高差与间距可随地形不同进行调整,对坡度的适应能力较强。
5)掉层:房屋基底随地形筑成阶状,并使其阶差等于层高的处理方法,有沿纵轴掉层,沿横轴掉层,分阶掉层及局部掉层。
掉层对坡度的适应范围与掉层高度、进深及竖向布置有关。
6)错跌:房屋顺坡势逐层或隔层沿水平方向作一定距离的错动和重迭形成阶状布置的处理手法。
适用于陡坡地段,其适宜坡度可达50~100%,错动的水平距离为1~2开间。
错跌的高差等于建筑的层高,一般在2.7~3.3米之间,错跌的水平距离可以根据平面布局及结构情况任意调整,适应坡度较宽。
当层高为2.7~3.3米,水平错动距离3~6米时,适应坡度为46%~110%。
当坡度太陡,易造成道路及环境工程的困难。
7)架空式:分架空与吊脚二种类型,其中架空是将建筑的底面与地面完全脱开,完全用柱子支承上部荷载;吊脚建筑是指底面局部坐落于地表,局部位于架空的柱子之上。
架空式山地建筑对地形的适应能力很强,对地表的影响较小,有利于保保留原有植被,减少对山地原来水文状况的扰动。
建筑物脱离地面有利于建筑的防潮。
8)分层入口:利用地形高差按层分设入口的处理方法,可使多层建筑出入方便。
2、基础及结构处理方法山地建筑基础设计中最主要的问题是变形不均匀,岩石与土的变形模量差别巨大,导致了建筑物与地基之间无相互作用的可能性,同时,由于土质部分的沉降积累也经常引起建筑物的局部或整体的破坏。
山地建筑基础设计时一般要考虑三个问题:岩石表面的倾斜程度、上覆土层的力学性能和建筑物的类型与荷载大小。
最不利的地质条件是岩石倾斜面的突然变化,有时可能从较缓的倾斜突然变得较陡,这样对不均匀沉降和结构稳定性较难处理。
山地建筑基础设计时有以下几个原则:1)凡是岩石出露的部分必须凿去一部分,进行换砂、土或者其它柔性材料作为褥垫层,以减少岩石与基础相接触部分的集中应力。
同时减少岩石与土的变形量。
2)当岩石坡面不大于30%时,而土的变形模量在10Mpa以上时,如果基础底面一有0.3米以上的土层,对四层以下的民用砖混结构,一般可不作处理;当土的变形模量超过20Mpa,六层以下的砖混结构也将是安全的。
3)对于高层建筑必须采用灌注桩,使上部结构的载重全部通过桩基传至基岩,才可以有效的防止过大的倾斜。
4)对多层框架结构一般不需要对地基进行特别处理,柱下独立基础可直接落到不同标高的持力层中,但围护墙体应根据情况采取有效措施。
南京庄园别墅基础情况5)对石芽地基可根据具体情况,对石芽作为支墩,用基础梁联接起来,效果较好。
如石芽离基础底标高1米以上,石芽间属坚硬塑状的粘土,则一般可不作地基处理。
6)如考虑山体滑坡,要选择有利地形进行设计,若无法变动位置,就要设置挡土墙,与滑坡冲击力抗衡。
挡土墙厚度不能看经验,一定要根据地质情况验算冲击力,并考虑抗震设计。
为保证建筑物的安全,降低沉降差异,在基础设计时往往会增加相互的联接,如增大地梁。
同时对上部建筑的结构的整体性也往往会加强,如增加圈梁、构造柱等。
3、成本增加因素山地建筑成本较平地会有较大的增加,主要体现在土方工程、基础和结构上,同时由于结构的加强、错层,建筑勒脚的提高、筑台等均会增加成本。
1)土方工程:由于山地建筑往往在岩石上,需对岩石进行开挖、爆破处理,成本较一般的粘土质基础挖土成本要大幅度提高。
2)基础工程:为保证基础土的稳定、均匀,往往要对基础土进行处理,如增加褥垫层层或开挖换土,必要时还要建设档土墙。
另外各种处理方法中与山体接触的墙要进行防潮处理,一般采用钢筋砼墙,增加成本。
对土中岩石分布不均时,有时对多层建筑也会采用人工灌注桩等进行处理,大大增加成本,如国信自然天成别墅项目。
国信自然天成别墅项目基础3)主体结构:由于错层、挑空、结构加强的需要,结构上会比平层建筑要复杂,成本自然也会增加。
4)建筑:为满足地基条件和使用功能,在建筑采取了许多特殊的处理方式,建筑体形也变得丰富很多,造成屋面、外墙、沉降缝处理等的工程量的增加,从而增加成本。
另外由于存在架空、吊脚等处理,相当于增加了建筑面积,增加了成本。
5)施工组织:对于坡度较大的山地建筑在工程建设期间由于交通问题,会造成材料运输困难,有时甚至于发生二次搬运,增加成本。
山地建筑要依山而筑,对山地资源的最好利用就是最大的节约。
山地建筑的成本控制最大难点在于基础的处理,其次是结构形式的把握和建筑空间的合理利用。
在基础设计中一定要详细勘测地质条件,确保建筑的安全,又要适度控制,避免安全过度造成浪费;建筑设计要灵活,注意合理利用空间;做好施工组织,结合市政道路工程提前做好施工道路的规划与施工,方便主体施工,也避免后期道路的浪费,如土方开挖、路基铺垫等。
三、山地建筑市政、景观工程成本分析1、道路的布置及构造做法道路垂直等高线、斜切等高线、平行等高线;1)环状布置。
道路沿山丘或凹地环绕等高线布置,形成闭合或不闭合的环状系统。
环状沿山丘环状沿凹地2)尽端式布置。
道路结合地形,沿山脊、山谷(沟)或较平缓地段布置,呈树枝状或扇形的尽端道路。
布置较灵活,可较好地适应地形起伏变化。
枝状扇形3)盘旋延长线路布置。
地形高差较大时,可将道路盘旋布置,形成盘山路,或与等高线斜交布置即之字形路。
之字形盘山形4)道路截面形式通常情况下,山地道路的截面面有路堤、路堑和半挖半填等几种方式,在某些情况下还可以局部采用架空、悬挑或隧道等方式,如下图:路堤、路堑和半挖半填式道路成本较后三种要经济许多,只有在建筑密集、山地陡峭的地方才会采用后三种方式建造。
2、道路成本造价分析山地建筑的道路会比平地项目高,主要表现在:1)由于考虑道路的坡度,会增加道路的长度,增加道路工程量;2)山地建筑道路中存在大量的挖、填土方,而且可能会碰到挖比较硬的岩石、分化石等,会增加成本;3)在山地建筑道路建筑中很多地方要使用挡土墙,特别是碰到局部悬挑、架空或隧道等道路形式时会大大增加道路成本。
在山地建筑的道路建设中,应注意就地取材,土质较好的可用于垫层,岩石可用于砌筑护坡、挡土墙等,减少土方外运、购置材料的费用,达到降低成本的目的。
3、管道工程成本分析山地建筑由于受山地地形、山位、坡地和建筑排布的影响,工程管网(包括给水管线、排水管线、电气管线等)走向不能取直施工,造成各种管道的工程量的大量增加,对管道、设备的要求也变得复杂许多,如给水工程的水压问题,较大的小区要根据建筑的间距、标高情况进行分区供水,水压不够的要进行分区加压,增加增压设备;对排水工程既要利用自然地形的天然排水沟进行排水,又要注意因坡度太陡、水流流速太大对管线的冲蚀。
有时为了保护山体植被不被管网工程破坏,将设备管线相对集中设置等。
以上种种情况,均会增加成本。
为合理降低成本,管网工程建设中充分根据山地建筑的条件,科学进行设计,如分区供水、利用天然沟渠河道进行排水,利用地形高差将朝向不好、通风不好的半地下室作为设备用房等。
4、景观工程成本分析对于底密度的山地建筑如学校、度假村、别墅区等项目,利用已有的山地植被是节省成本、协调建筑与景观的常用方法。
许多时候,特别是建筑密度较高的项目的开发如多层、小高层小区,为施工需要或者建造停车库、停车场等的需要,在施工过程中往往对植被进行较大甚至全部的破坏,同时为组织交通、消化高差、保证山体的稳定,会对原有地表进行较大改造,较平地建筑而言,会有大量的护坡、台阶、踏步、栏杆、坡道等处理方法出现,均会不同程度的增加成本。
山地建筑中由于本身存在丰富的空间效果,加之道路、踏步等组成天然的景观效果,因此如何利用原有条件进行景观设计与建造是控制成本的关健,如对岩石的利用、对有坡地的利用、就地取材等均可降低成本。
因此建议在景观施工前结合现场实际对景观设计进行调整对优化设计、降低成本是非常可取的。
四、主要相关工程成本分析(一)挡土墙及护坡1、挡土墙的种类及造价分析挡土墙是土木建筑、水利水电、铁道交通等工程建设中广泛应用的一种结构物,例如房基侧面的挡墙,路基两旁的护墙,水工建筑物进出口处的翼墙和两侧的边墙,桥梁的桥台,河道两岸的护岸墙,港池的护墙,地下建筑物的边墙、边坡的挡墙等,均为挡土墙。
挡土墙的类型很多,根据其特点划分如下:(1)根据其结构特点可分为:①重力式挡土墙[图6-1 a)];②悬臂式挡土墙[图6-1 b)];③扶臂式挡土墙[图6-1 c)];④支撑墙[图6-1 d)];⑤板桩墙挡土墙和锚定板挡土墙[图6-1 e)];⑥加筋挡土墙[图6-1 f)]。
(2)根据挡土墙使用材料不同可分为:块石挡土墙、砖砌挡土墙、素混凝土挡土墙、钢筋混凝土挡土墙等。
2、挡土墙的使用建议根据各种资料以及各项目考察情况来看,目前在住宅小区建设中较常用的挡土墙主要有以下几种:重力式挡土墙:其特点是:结构简单,施工方便,能够就地取材;悬臂式挡土墙:其特点是:能充分利用钢筋混凝土的受力特性,墙体截面较小,在市政工程中广泛使用。
(1)各种常用挡土墙实例:翠屏国际挡墙块石施工现场翠屏国际建成小区道路侧块石挡墙道路侧块石阶梯形的挡土墙庄园项目砖砌挡土墙施工现场翠屏国际项目钢筋砼挡墙施工现场(2)各型常用挡土墙成本分析(不含面层处理):①块石砌筑挡土墙:采用毛石砌筑、M5混合砂浆、勾凸缝,建造成本约为:220元/立方米。
