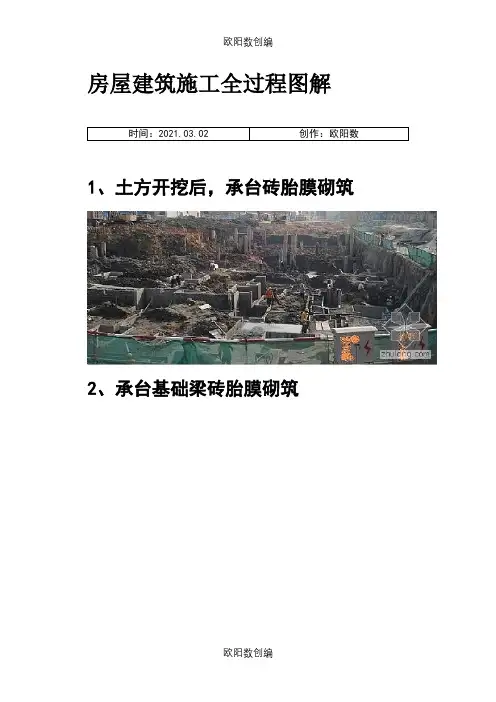

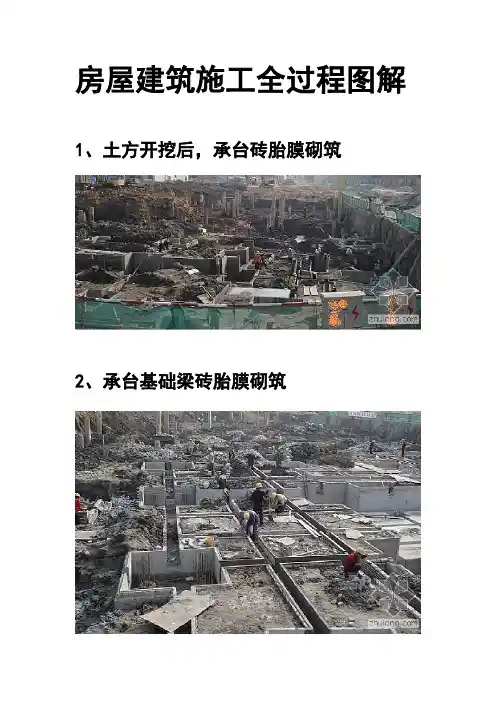

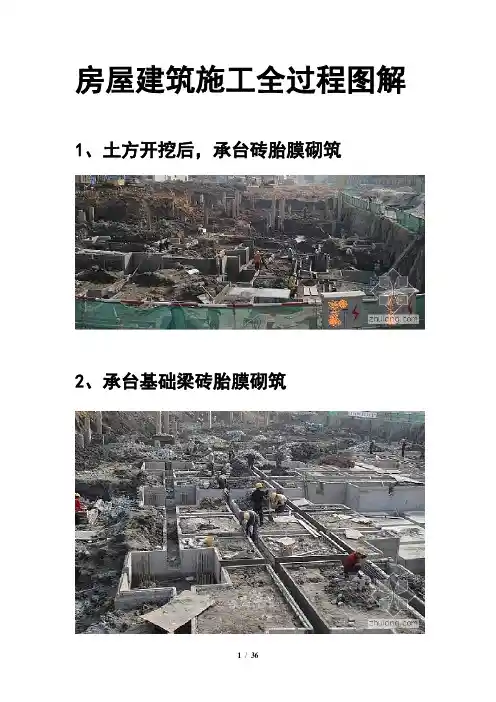

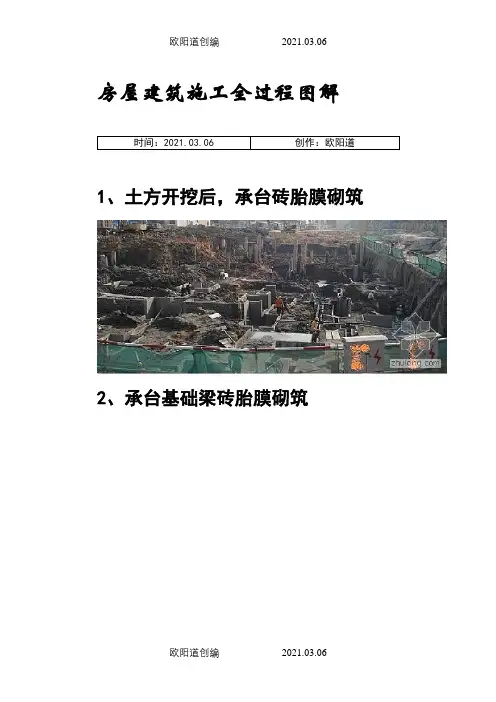

房屋建筑施工技术规范(附详图图解)
- 格式:docx
- 大小:9.71 MB
- 文档页数:13
房屋建筑施工全过程图解javascript:void(0)1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中.40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中??、管道预埋钢筋支架地下室高低跨处模板挂模、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中??、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
????、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
????、消防喷淋管施工中????、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
43、地面贴砖前做地面找平层,内布钢筋网片,两边做灰饼。
44、冰水管焊接处防锈处理,外面是保温层。
45、地面贴砖。
46、砖缝用专门的填缝剂进行填缝。
47、自动扶梯(人行道)吊装安装中。
48、地下室的人防门。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中??、管道预埋钢筋支架地下室高低跨处模板挂模、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中??、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
????、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
????、消防喷淋管施工中????、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
43、地面贴砖前做地面找平层,内布钢筋网片,两边做灰饼。
44、冰水管焊接处防锈处理,外面是保温层。
45、地面贴砖。
46、砖缝用专门的填缝剂进行填缝。
47、自动扶梯(人行道)吊装安装中。
48、地下室的人防门。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
房屋建筑施工全过程图解时间:2021.03.02 创作:欧阳数1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
房屋建筑施工全过程图解时间:2021.03.06 创作:欧阳道1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
(完整版)建筑施工技术规范建筑施工技术规范章节一:引言1.1 目的本旨在规范建筑施工过程中的各项技术要求和标准,以确保施工质量和安全。
通过详细的规定和指导,提高施工效率,减少施工风险,实现顺利完成建筑项目。
1.2 适用范围本规范适用于包括建筑物、桥梁、道路等在内的各类建筑项目的施工过程。
章节二:基础工程2.1 地基处理2.1.1 地质勘察对施工现场的地质情况进行勘察和分析,确保施工过程中不会受到地质灾害的影响。
2.1.2 土方开挖对地基进行开挖前,应制定详细的开挖方案,并进行合理的支护措施,确保施工安全。
2.2 基础施工2.2.1 基础处理对地基进行合理的处理,包括压实、排水等工作,以确保基础的稳定性和承载力。
2.2.2 基础浇筑按照设计要求进行基础混凝土的浇筑,保证混凝土的质量和强度。
章节三:主体结构施工3.1 结构施工准备3.1.1 施工图纸准备施工所需的图纸和设计文件,确保施工按照设计要求进行。
3.1.2 施工方案编制详细的施工方案,包括各个施工阶段的工序、工序之间的关系和安全措施等。
3.2 结构施工过程3.2.1 基准线测量根据设计要求,进行基准线的测量和标定,以保证结构施工的准确性和精度。
3.2.2 吊装和安装按照施工方案进行吊装和安装作业,确保安全可靠,避免事故发生。
3.2.3 预应力工程对需要进行预应力的构件进行预应力施工,保持结构的稳定性和强度。
章节四:建筑装饰施工4.1 内装工程4.1.1 铺设地板选择适宜的材料,按照设计要求进行地板的铺设,确保平整、美观。
4.1.2 墙面装饰进行墙面的涂料、贴砖等装饰工作,保证装饰效果和质量。
4.2 外装工程4.2.1 外墙装饰选择适宜的材料,进行外墙的保温、装饰等工作,保证外墙的质量和外观。
4.2.2 屋面施工进行屋面的防水、保温等工程,确保屋面的密封性和耐久性。
章节五:安全管理5.1 安全责任明确参与施工的各方的安全责任和义务,确保施工过程中的安全。
房屋建筑施工技术规范(附详图图解)
一、房屋震害
地基基础不牢,结构强度不足,建筑材料不合格,施工质量差是农村房屋遭受地震破坏的主要原因。
施工粗糙,建筑质量差都可能加重地震灾害,主要表现在以下两方面:
1、内外墙只留直槎,无拉结;墙位不正,墙体歪斜;箍筋间距太大;工程接缝处理不当等。
2、包心柱,带刀灰、立砖立砌空斗承重墙等都是错误落后的施工方法。
二、选址和地基
1、选择地势较开阔平坦,土质坚硬的地方建房,避开河湖、池塘岸边和不稳定山坡。
2、根据场地条件修筑不同类型地基基础,所用材料应达到:砖≥MU7.5,混凝土强度≥C10,砂浆强度≥M5,毛石为坚硬块状。
三合土,顾名思义,是三种材料经过配制、夯实而得的一种建筑材料,不同的地区有不同的三合土。
但其中熟石灰不可或缺,三合土存在于没有水泥或水泥奇缺点年代,所以,说三合土中有水泥是不对的。
我国的地质存在大量的“亚粘土”俗称“黄土”“红土”。
在有泥土地地方,三合土地材料为:泥土、熟石灰、炉渣。
经夯实,可增加其密实度,而且粘土颗粒表面的少量流行性二氧化硅和三氧化二铝石灰中的氢氧化钙发生反应,生成不溶于的水化硅酸钙与水化铝酸钙,将粘土颗粒胶结起来,提高了粘土的强度和耐水性。
水泥、沙或幼石粉、小石(大多用10、20公分)
主要比例有:1(水泥):1(沙或幼石粉):2(小石)-此比例力度最强, 1:2:4 ,1:3:6
当然还有更多,那些是专业配制了。
3. 用置换法、加密法、设置地基圈梁等方法处理软弱、松散地基土。
三、不同结构房屋的抗震措施
(一)砖混结构房屋
1. 平立面布局合理
(1) 房屋高度和宽度之比不应大于表1所列。
(2) 横墙间距不应大于表2年列。
表1
表2
2. 承重墙
(1) 砖的强度不小于MU7.5。
(2) 砂浆配比正确,其强度宜高于M5,详见表3。
(3) 砌砖要讲究章法,不能留直缝,墙体平直而没有歪斜。
表3
3. 设置圈梁
烈度6度和7度可隔层设置,超过7度必须层层设置圈梁,可视情况选择以下三种类型之一:
(1)钢筋混凝土圈梁,即在同一楼层面高度,沿纵横墙浇注一个闭合的钢筋混凝土梁。
其配筋要求见表4。
*基础圈梁纵筋不小于4φ12
(2)配筋砖带圈梁,在靠近楼板面附近,于所有纵横墙上面敷设2φ12的钢筋,满铺砂浆,再砌两皮砖,又再敷设2φ12钢筋,满铺砂浆,然后继续向上砌筑。
4. 构造柱的设置
在施工时,于纵横墙交汇处预留缺口,浇注钢筋混凝土柱。
5. 5. 屋盖和楼盖与墙体连结牢固
措施:现浇钢筋混凝土楼板或屋面板,要求楼板伸进纵横墙的长度不小于120毫米。
6. 门窗应设置过梁
7. 突出屋顶的装饰物与顶圈梁要有牢固的连结
注:4φ10表示要用4根直径为10毫米的钢筋,其余类推。
(二)钢筋混凝土框架结构房屋
这类房屋技术较复杂,应请具相应资质等级的设计施工单位建造,它由梁、柱、楼(屋)盖、填充墙组成,要求平立面布局简单、均匀、规则。
1. 柱的施工要求
措施:
(1)柱中线与梁中线应尽量重合;
(2)配筋率:中柱、边柱不小于0.5%,角柱不小于0.7%;
(3)混凝土强度不低于C20。
2. 梁的施工要求
措施:
(1)梁宽不小于柱宽大的1/2;
(2)梁截面高宽比不大于4;
(3)顶、底面通长钢筋不小于2φ12;
(4)混凝土强度不低于C20。
3. 节点的施工要求
措施:
(1)纵筋搭接方式和长度适中,锚固牢靠;
(2)切实保证节点区混凝土的密实性;
(3)在设防烈度8度以上地区,节点附近箍筋间距宜加密至150毫米以下。
4. 填充墙的施工要求
措施:
(1)砂浆强度不低于M5;
(2)沿柱高每隔500毫米配置2φ6拉筋,且伸入墙内至少700毫米;
(3)墙体与梁、柱要紧密结合。
注:MU7.5砖块材料试样中心抗压强度为7.5Mpa
M5砂浆材料试样中心抗压强度为5.0Mpa,其余类推
C10混凝土试样中心抗压强度为10Mpa,其余类推
(三)、单层硬山搁檩房屋
1、纵横墙、隔墙
措施:
(1)砂浆强度应在M5以上,砖的强度不低于MU7.5;
(2)纵横墙交接处要咬砌,并配拉结筋;
(3)隔墙宜作踏步式砌筑到顶。
2. 屋盖
措施:
(1)檩条和墙、檩条和檩条间都必须有可靠连结。
(2)屋架与屋架之间要加支撑;
(3)两端山墙要用墙缆拉结。
