土方开挖施工方案【精选7篇】土方开挖施工方案篇1一、适用范围适用于一般工业与民用建筑物、构筑物的基槽和管沟以及大面积平整场地等土方工程c但人工挖掘的劳动强度高、效率较低,只适用于工程量小、分散或缺乏挖掘机械时才采用。
二、施工准备2.1技术准备1.熟悉施工图纸,编制土方开挖施工方案并经审批,对有关施工人员进行技术交底。
2.组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况。
3.组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点。
2.2主要机具推土机、铲运机、挖掘机(包括正铲、反铲、拉铲、抓铲等)、装载机、测量仪器、铁锹(尖头与平头两种)、手推车、手锤、梯子、铁镐、撬棍、龙门板、小白线或20#铅丝、钢卷尺、坡度尺等。
一般讲,深度不大的大面积基坑开挖,宜采用推土机或装载机推土、装土,用自卸汽车运土;对长度和宽度均较大的大面积土方一次开挖,町用铲运机铲土、运土、卸土、填筑作业;对面积较大较深的基础多采用0.5m或1.0m斗容量的液压正铲挖掘,上层土方也可用铲运机或推土机进行;如操作面狭窄,且有地下水,土壤湿度大,町采用液压反铲挖掘机挖土,自卸汽车运土;在地下水中挖土,可用拉铲,效率较高;对地下水位较低采取不排水挖土时,亦可分层用不同机械开挖,先用正铲挖土机挖地下水位以上土方,再用拉铲或反铲挖地下水位以下土方,用自卸汽车将土方运出。
2.3作业条件1.土方开挖前,应详细查明施工区域内的地下、地上障碍物。
对位于基坑、管沟内的管线和相距较近的地上、地下障碍物已按拆、改或加固方案处理完毕。
2.根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。
3.夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
4.施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要做好加固或加宽等准备工作。
土方开挖前的准备工作土方开挖是建筑工程中至关重要的一项任务,其质量和效率直接影响着整个工程的进展。
在进行土方开挖之前,必须进行一系列的准备工作,以确保工程能够顺利进行。
本文将介绍土方开挖前的准备工作,包括工程前期调查、设计阶段、环境保护和安全措施等方面的内容。
一、工程前期调查在进行土方开挖前,首先需要进行工程前期调查,以获取有关工程场地的详细信息。
这包括地质条件、地下水位、土壤类型和环境要求等。
工程前期调查的主要目的是为了确保土方开挖工作的安全性和可行性。
通过对工程场地的调查,可以更好地规划土方开挖的方案,以应对可能出现的问题。
二、设计阶段在工程前期调查的基础上,需要进行土方开挖的详细设计。
设计阶段包括以下几个方面:1. 土方开挖方案:根据前期调查的结果,制定土方开挖的方案,包括挖掘深度、坡度、开挖方法等。
这些参数必须根据具体情况进行合理选择,以确保土方开挖的质量和效率。
2. 地质勘察:进行详细的地质勘察,以了解地下情况,包括地层结构和地下水位。
这有助于确定土方开挖时可能遇到的困难,并采取相应的措施来解决问题。
3. 施工计划:制定详细的施工计划,包括工程进度、资源分配、人员安排等。
施工计划必须合理安排,以确保土方开挖工作按时完成。
三、环境保护土方开挖工作可能对周边环境产生一定影响,因此需要采取一系列措施来保护环境。
这些措施包括:1. 植被保护:在土方开挖前,需要清除和保护周边植被,以减少环境破坏。
2. 土壤保护:对于开挖后的土壤,需要采取适当的措施,如覆盖或固化,以防止土壤侵蚀和污染。
3. 垃圾处理:垃圾和废弃物的处理必须符合相关法规,以减少环境污染。
4. 水资源管理:如果土方开挖过程中会产生水源,必须采取措施防止水源污染。
四、安全措施土方开挖是一项潜在危险的工作,因此必须严格遵守安全规定,确保工作人员和周边居民的安全。
安全措施包括:1. 人员培训:所有参与土方开挖工作的人员必须接受相关培训,了解危险因素和应急措施。
土方开挖专项施工方案4
本方案旨在规范土方开挖施工,确保项目顺利进行。
以下为详细施工方案:
一、施工前准备
1.对开挖区域进行勘察,确定地质情况和水文特征。
2.制定安全生产计划,配备必要的安全设施和人员。
3.确保施工机械设备完好,进行必要的维护保养。
4.制定土方开挖计划和施工进度安排。
二、开挖施工
1.根据土方开挖计划,按照先浅后深、逐层开挖的原则进行工作。
2.采用合适的机械设备进行土方开挖,保证施工效率和质量。
3.在开挖过程中根据实际情况及时调整施工方案,确保安全、高效地完
成工程。
三、土方处理与运输
1.对开挖的土方进行分类、堆放或运输处理,严禁乱倒乱填。
2.根据施工进度和需要,配备足够的运输车辆和设备,确保土方的及时
运输和处理。
四、施工效果评估
1.结合土方开挖施工实际情况,进行效果评估,总结经验教训。
2.对施工过程中存在的问题进行分析,并提出改进建议,为下一步施工
提供参考。
五、安全与监督
1.严格遵守安全生产规定,加强安全教育和培训。
2.设立专门的监督组织,对土方开挖施工过程进行监督和检查,确保施
工安全、质量。
以上为土方开挖专项施工方案4,希望能够有效指导实际操作,确保施工质量和安全。
土方开挖前需要做的准备工作土方开挖前需要做的准备工作土方开挖是建筑施工中常见的一项工作,它是指通过机械设备对地面或地下进行开挖、填方、挖掘等操作,以达到建筑施工所需的地形和地貌要求。
然而,在进行土方开挖之前,需要进行一系列的准备工作,以确保施工安全、高效和顺利进行。
一、确定土方开挖范围和深度在进行土方开挖之前,首先需要明确土方开挖的范围和深度。
这需要根据建筑设计图纸和实际现场情况进行测量和判断。
在确定了土方开挖范围和深度之后,需要将其标记出来,并在现场设置相应的警示标志,以提醒人员注意安全。
二、清理现场障碍物在进行土方开挖之前,需要清理现场障碍物,包括移除周围建筑物、设施、管线等。
同时还需要清除现场垃圾、杂草等影响施工的杂物。
三、确定土质情况在进行土方开挖之前,需要对现场的土质情况进行检测和评估。
这可以通过现场取样、实验室分析等方式进行。
通过了解土质情况,可以确定开挖时需要采取的措施,如加固、支撑等。
四、制定施工方案在确定了土方开挖范围、深度和土质情况之后,需要制定相应的施工方案。
这包括选择合适的机械设备、确定开挖顺序和方法、制定安全措施等。
五、设置安全防护措施在进行土方开挖之前,需要设置相应的安全防护措施。
这包括设置警示标志、搭建围栏和防护网等,以确保人员和设备的安全。
六、进行地下管线检测在进行土方开挖之前,需要对地下管线进行检测。
这可以通过使用地下雷达等设备进行检测,以确保不会损坏周围的管线。
七、确定废弃物处理方式在进行土方开挖之前,需要确定废弃物处理方式。
这包括对挖出来的土方和建筑垃圾等废弃物进行分类、清理和处理,并选择合适的运输方式和处理场所。
总结:土方开挖前需要做好充分准备工作,包括确定开挖范围和深度、清理现场障碍物、确定土质情况、制定施工方案、设置安全防护措施、进行地下管线检测和确定废弃物处理方式等。
只有做好这些准备工作,才能确保土方开挖的安全、高效和顺利进行。
土石方开挖施工方法在土木工程施工中,土石方开挖是一个重要的施工环节。
准确和高效地进行土石方开挖施工,对于后续工程的顺利进行具有重要意义。
本文将介绍土石方开挖的施工方法,以及其中需要注意的事项。
一、施工前的准备工作1. 规划和设计:在进行土石方开挖之前,需要进行详细的规划和设计。
确定施工的范围、深度和形状等参数,绘制合理的图纸,并制定相应的施工方案。
2. 土壤勘察:进行土壤勘察,了解土壤的性质、厚度和稳定性等信息。
根据勘察结果选择合适的施工工艺和机械设备。
3. 环境保护:在施工前,要对施工区域进行环境保护措施,避免对周边环境造成污染和破坏。
二、土石方开挖的施工方法1. 机械开挖法:机械开挖是目前常用的土石方开挖方法之一。
根据土壤的性质和勘察结果选择合适的机械设备,如挖掘机、推土机等。
通过机械设备的操作,将土石方挖掘出来,并进行必要的处理和整理。
2. 人工开挖法:人工开挖是在狭小空间或特殊情况下采用的一种土石方开挖方法。
适用于对土壤要求较高、无法使用机械设备进行开挖的情况。
人工开挖需要使用各种小工具,如铁锹、镐等,通过人力进行挖掘和清理。
3. 爆破法:在土壤较坚硬、无法通过机械开挖的情况下,可以采用爆破法进行土石方开挖。
爆破法需要严格遵守安全规定,并由专业人员进行操作和监控。
爆破完成后,需要对爆破区域进行清理和处理,以确保施工的安全性和整洁度。
三、土石方开挖施工中的注意事项1. 安全防护:无论采用哪种开挖方法,施工过程中都需要重视安全防护工作。
工作人员必须配备必要的个人防护用品,严格遵守操作规程,避免发生事故。
2. 环保措施:在土石方开挖施工中,要注意环保措施的实施。
控制噪音、粉尘和挥发物的排放,合理处理废弃物和污水,确保施工过程对环境的影响降到最低。
3. 施工质量控制:在进行土石方开挖施工时,需要进行质量控制。
对施工过程进行实时监控和记录,确保开挖的深度、坡度和平整度等指标符合设计要求。
4. 施工进度控制:合理制定施工计划,控制土石方开挖的进度。
土石方开挖的施工方案土石方开挖的施工方案一、工程概况a) 结构形式:底框结构,独立柱基;砌体机构,条形基础b) 开挖方式:本工程设计开挖深度为-3.7 m,室内外高差为-1.5m,因此该工程实际开挖深度为-2.2m,由于开挖深度较深,所以不能进行独立基坑开挖。
只能用机械进行大开挖,人工修边拣底。
(一)、土方开挖前施工准备1.测量放线及测量桩点的保护(1) 在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经规划部门测量核准。
(2) 在场边道路及场内的临时设施上做好定位标记,以备观测。
(3) 在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖边线。
(4) 所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性。
2.夜间施工照明的准备土方开挖期间,施工用电主要是夜间照明;(1) 所有用电均可以从现场配备的配电箱内接引,通过手提移动配电箱引至土方开挖区域,但施工用电必须由值班电工专门负责,禁止操作工人随意更改、移动。
(2) 整个施工现场的夜间照明通过用钢管架子架设安置的2个5KW大灯具提供照明。
(3) 现场大门口,边坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。
3.主要机具:挖掘机(带破碎头)、装载机、运输车辆、风镐、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
4.作业条件:(1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
(2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
(3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
(4)夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(5)熟悉图纸,做好技术交底。
5.操作工艺5.1工艺流程:确定开挖的顺序→沿灰线切出坑边轮廓线→分层开挖→修整槽边→清底5.2确定边坡本工程实际开挖深度为-2.2m,工程土质较好,放坡系数确定为0.5。

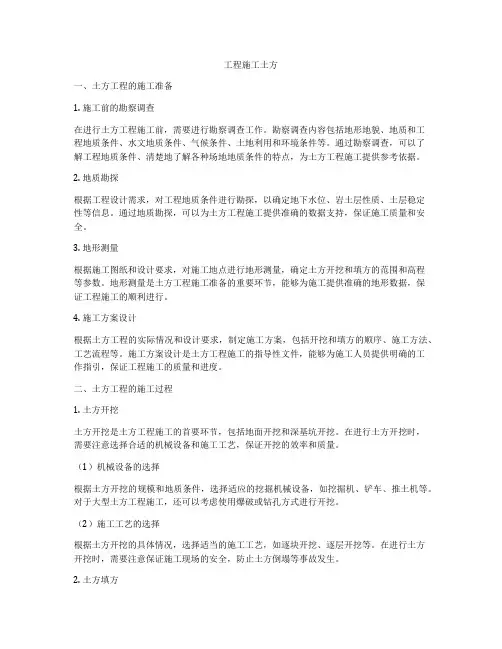

工程施工土方一、土方工程的施工准备1. 施工前的勘察调查在进行土方工程施工前,需要进行勘察调查工作。
勘察调查内容包括地形地貌、地质和工程地质条件、水文地质条件、气候条件、土地利用和环境条件等。
通过勘察调查,可以了解工程地质条件、清楚地了解各种场地地质条件的特点,为土方工程施工提供参考依据。
2. 地质勘探根据工程设计需求,对工程地质条件进行勘探,以确定地下水位、岩土层性质、土层稳定性等信息。
通过地质勘探,可以为土方工程施工提供准确的数据支持,保证施工质量和安全。
3. 地形测量根据施工图纸和设计要求,对施工地点进行地形测量,确定土方开挖和填方的范围和高程等参数。
地形测量是土方工程施工准备的重要环节,能够为施工提供准确的地形数据,保证工程施工的顺利进行。
4. 施工方案设计根据土方工程的实际情况和设计要求,制定施工方案,包括开挖和填方的顺序、施工方法、工艺流程等。
施工方案设计是土方工程施工的指导性文件,能够为施工人员提供明确的工作指引,保证工程施工的质量和进度。
二、土方工程的施工过程1. 土方开挖土方开挖是土方工程施工的首要环节,包括地面开挖和深基坑开挖。
在进行土方开挖时,需要注意选择合适的机械设备和施工工艺,保证开挖的效率和质量。
(1)机械设备的选择根据土方开挖的规模和地质条件,选择适应的挖掘机械设备,如挖掘机、铲车、推土机等。
对于大型土方工程施工,还可以考虑使用爆破或钻孔方式进行开挖。
(2)施工工艺的选择根据土方开挖的具体情况,选择适当的施工工艺,如逐块开挖、逐层开挖等。
在进行土方开挖时,需要注意保证施工现场的安全,防止土方倒塌等事故发生。
2. 土方填方土方填方是土方工程的另一个重要环节,用于填平、加固地面或者填实地基。
在进行土方填方时,需要注意选择合适的填方材料和施工工艺,保证填方的质量和稳定性。
(1)填方材料的选择根据填方的要求,选择适宜的填方材料,如黏土、砂土、石子等。
填方材料的选择应符合工程设计要求,保证填方的承载能力和稳定性。
建筑工程施工土方开挖一、施工前的准备工作1. 了解工程要求在进行土方开挖之前,需要对工程的相关要求进行了解,包括土方开挖的深度、范围和施工时间等。
只有了解了工程的要求,才能够有针对性地进行施工的准备工作。
2. 制定施工方案根据工程要求,制定土方开挖的施工方案,包括施工的步骤、工期安排、人员配备等内容。
施工方案需要经过专业人员的审核和批准,确保施工的安全和合理性。
3. 安全检查在进行土方开挖之前,需要进行现场安全检查,确保施工现场没有危险因素,同时对施工人员进行安全教育和培训,提高他们的安全意识和技能。
4. 准备施工材料和设备根据施工方案的要求,准备好各种施工所需的材料和设备,包括挖掘机、推土机、压路机等大型机械设备,以及砂石、水泥等施工材料。
5. 现场布置在土方开挖施工之前,需要对施工现场进行布置,包括施工队伍的安排、施工设备的摆放、施工材料的储存等。
确保施工现场的整洁和有序。
二、土方开挖的施工过程1. 确定施工范围根据工程要求,确定土方开挖的施工范围,用标线对施工范围进行标记,方便施工人员进行施工操作。
2. 挖掘机械的使用在进行土方开挖时,通常会使用挖掘机等大型机械设备进行作业。
在使用挖掘机进行土方开挖时,需要根据工程要求,控制挖掘深度和坡度,确保土方开挖的准确性和稳定性。
3. 土方开挖的操作在进行土方开挖操作时,需要根据施工方案的要求,控制挖掘机的动作,将地面上的土壤进行开挖和清理。
同时,在进行土方开挖时,需要注意地下管线和其他地下设施的情况,避免对其造成损坏。
4. 土方的运输在进行土方开挖后,需要对挖掘的土方进行运输,将其运输到指定的地点进行堆放或处理。
在进行土方运输的过程中,需要使用推土机等设备对土方进行均匀的推平作业。
5. 土方的处理在进行土方开挖后,需要对挖掘的土方进行处理,包括对其进行分级、筛分、加水等处理工作,以便后续的利用或处理。
三、施工后的清理工作1. 施工现场的清理在进行土方开挖的施工结束后,需要对施工现场进行清理,将施工中产生的垃圾、废弃物等进行清理和处理,确保施工现场的清洁和整洁。

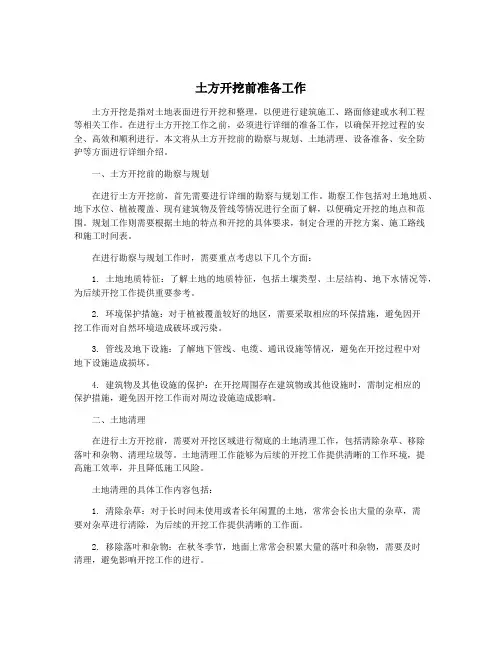

土方开挖前准备工作土方开挖是指对土地表面进行开挖和整理,以便进行建筑施工、路面修建或水利工程等相关工作。
在进行土方开挖工作之前,必须进行详细的准备工作,以确保开挖过程的安全、高效和顺利进行。
本文将从土方开挖前的勘察与规划、土地清理、设备准备、安全防护等方面进行详细介绍。
一、土方开挖前的勘察与规划在进行土方开挖前,首先需要进行详细的勘察与规划工作。
勘察工作包括对土地地质、地下水位、植被覆盖、现有建筑物及管线等情况进行全面了解,以便确定开挖的地点和范围。
规划工作则需要根据土地的特点和开挖的具体要求,制定合理的开挖方案、施工路线和施工时间表。
在进行勘察与规划工作时,需要重点考虑以下几个方面:1. 土地地质特征:了解土地的地质特征,包括土壤类型、土层结构、地下水情况等,为后续开挖工作提供重要参考。
2. 环境保护措施:对于植被覆盖较好的地区,需要采取相应的环保措施,避免因开挖工作而对自然环境造成破坏或污染。
3. 管线及地下设施:了解地下管线、电缆、通讯设施等情况,避免在开挖过程中对地下设施造成损坏。
4. 建筑物及其他设施的保护:在开挖周围存在建筑物或其他设施时,需制定相应的保护措施,避免因开挖工作而对周边设施造成影响。
二、土地清理在进行土方开挖前,需要对开挖区域进行彻底的土地清理工作,包括清除杂草、移除落叶和杂物、清理垃圾等。
土地清理工作能够为后续的开挖工作提供清晰的工作环境,提高施工效率,并且降低施工风险。
土地清理的具体工作内容包括:1. 清除杂草:对于长时间未使用或者长年闲置的土地,常常会长出大量的杂草,需要对杂草进行清除,为后续的开挖工作提供清晰的工作面。
2. 移除落叶和杂物:在秋冬季节,地面上常常会积累大量的落叶和杂物,需要及时清理,避免影响开挖工作的进行。
3. 清理垃圾:在土地表面可能会有各种垃圾、废弃物或者建筑材料,需要对这些垃圾进行清理,避免对开挖工作造成影响或危险。
土地清理工作需要在专业人员的指导下进行,确保清理过程中安全、高效,同时避免对环境造成破坏。

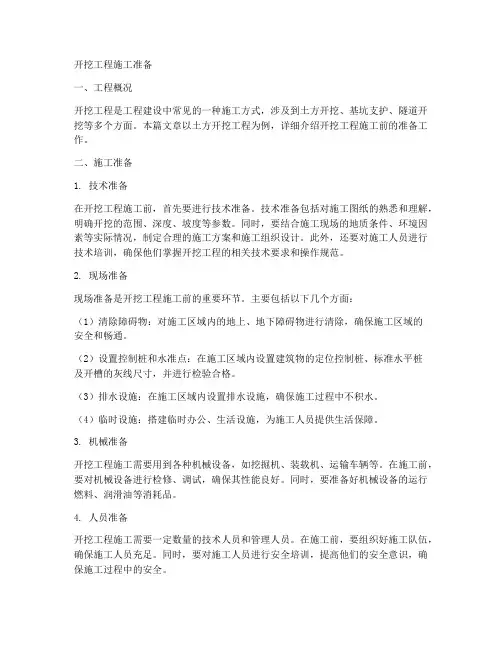

开挖工程施工准备一、工程概况开挖工程是工程建设中常见的一种施工方式,涉及到土方开挖、基坑支护、隧道开挖等多个方面。
本篇文章以土方开挖工程为例,详细介绍开挖工程施工前的准备工作。
二、施工准备1. 技术准备在开挖工程施工前,首先要进行技术准备。
技术准备包括对施工图纸的熟悉和理解,明确开挖的范围、深度、坡度等参数。
同时,要结合施工现场的地质条件、环境因素等实际情况,制定合理的施工方案和施工组织设计。
此外,还要对施工人员进行技术培训,确保他们掌握开挖工程的相关技术要求和操作规范。
2. 现场准备现场准备是开挖工程施工前的重要环节。
主要包括以下几个方面:(1)清除障碍物:对施工区域内的地上、地下障碍物进行清除,确保施工区域的安全和畅通。
(2)设置控制桩和水准点:在施工区域内设置建筑物的定位控制桩、标准水平桩及开槽的灰线尺寸,并进行检验合格。
(3)排水设施:在施工区域内设置排水设施,确保施工过程中不积水。
(4)临时设施:搭建临时办公、生活设施,为施工人员提供生活保障。
3. 机械准备开挖工程施工需要用到各种机械设备,如挖掘机、装载机、运输车辆等。
在施工前,要对机械设备进行检修、调试,确保其性能良好。
同时,要准备好机械设备的运行燃料、润滑油等消耗品。
4. 人员准备开挖工程施工需要一定数量的技术人员和管理人员。
在施工前,要组织好施工队伍,确保施工人员充足。
同时,要对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的安全。
5. 材料准备开挖工程施工需要用到各种材料,如土方、石方、支护材料等。
在施工前,要进行材料采购,确保材料质量符合要求。
同时,要合理安排材料的堆放和运输,确保施工过程中的材料供应。
三、施工过程中的注意事项1. 严格按照施工方案和施工组织设计进行施工,确保施工过程中的安全和质量。
2. 加强施工现场的监控和管理,确保施工进度和施工质量。
3. 做好施工过程中的环境保护工作,减少对周边环境的影响。
4. 定期对施工人员进行安全检查和培训,提高他们的安全意识和操作技能。
土石方开挖工程施工工序土石方开挖工程是工程建设中的一项基础性工作,涉及到许多领域,如水利、交通、建筑等。
土石方开挖工程施工工序的合理性和科学性直接影响到工程质量和进度,因此,深入研究土石方开挖工程施工工序具有重要意义。
一、工程前期准备1. 现场勘查:对施工场地进行实地勘查,了解地形地貌、地质条件、水文气象等情况,为施工方案的制定提供依据。
2. 设计方案:根据勘查结果,制定合理的土石方开挖方案,包括开挖方式、开挖顺序、施工工艺等。
3. 施工组织设计:明确施工组织机构,制定施工进度计划,合理安排人力、物力、财力等资源。
4. 施工图纸及技术交底:编制施工图纸,对施工人员进行技术交底,确保施工人员了解工程要求和技术标准。
二、施工工序1. 施工排水:在施工过程中,为防止水浸泡开挖面,影响施工安全,需进行排水作业。
包括地面排水和地下排水,地面排水采用排水沟、排水井等设施,地下排水采用排水泵、排水管等设备。
2. 开挖作业:根据设计方案,采用相应的开挖方式进行施工。
常见的开挖方式有全面开挖、分部位开挖、分层开挖和分段开挖等。
全面开挖适用于开挖深度浅、范围小的工程项目;开挖范围较大时,采用分部位开挖;开挖深度较大时,采用分层开挖;分段开挖适用于长度较大的渠道、溢洪道等工程。
3. 松动破碎:对于硬质岩石,采用爆破方法进行松动破碎;对于软质岩石,可用松土器、挖掘机等设备进行破碎。
4. 挖装作业:利用挖掘机、装载机等设备,将开挖松动的土石方装入运输车辆,运出场外。
5. 运输出渣:采用自卸汽车、铁路货车等运输设备,将挖装后的土石方运输出场外,进行妥善处置。
6. 边坡支护:在开挖过程中,为防止边坡坍塌,保证施工安全,需进行边坡支护。
常见的边坡支护方式有锚杆喷混凝土支护、钢板桩支护、锚索支护等。
7. 施工监测:对施工过程进行监测,包括边坡稳定、地下水位、沉降观测等,以确保施工安全。
三、施工后期工作1. 施工清理:开挖完成后,对施工现场进行清理,拆除临时设施,恢复场地原貌。
土方开挖施工流程施工前准备:1. 撰写开挖方案书:施工队需要根据工程要求和设计图纸,编写详细的开挖方案书,包括开挖的位置、深度、施工方法等内容。
2. 设备准备:准备好所需的机械设备,如挖掘机、推土机、铲车等,确保设备状态良好、运行正常。
施工过程:1. 标线:根据设计图纸,施工队员需要在工地上进行标线,确定开挖的边界和深度。
2. 软土开挖:首先,利用挖掘机、铲车等设备清理工地上的杂物或垃圾。
然后,根据定位、划线,挖机司机操作挖掘机进行土方开挖,将土方堆放在指定区域内。
3. 硬土开挖:对于硬土层,可能需要使用推土机或其他更适合的机械设备进行开挖。
开挖过程中,要小心处理可能存在的地下管线或其他障碍物。
4. 挖坑检查:挖掘完成后,施工队员需要对挖好的坑进行检查,确保坑的深度和边界满足设计要求。
5. 土方处理:开挖出来的土方可以通过挖机装载到运输车辆中,运往指定的处理地点进行堆放或回填。
6. 地下管线处理:在开挖过程中,如果需要处理地下管线,施工队员应严格按照相关规定,采取适当措施,确保管线的完好无损。
7. 完工验收:施工队员在完成土方开挖后,应邀请相关部门或专业人员进行验收,确保开挖工程符合设计要求和安全规范。
安全注意事项:1. 工地安全:在施工过程中,必须确保工地的周边区域有明确的安全标识,禁止未授权人员进入施工区域。
2. 设备安全:保证施工所用设备的正常运行和维护,操作人员必须经过培训并熟悉设备的使用方法。
3. 管线安全:在进行土方开挖时,应提前调查和确定地下管线的位置,并采取防护措施,避免对已有管线产生影响。
4. 防止坍塌:对于开挖施工,要注意防止土方坍塌,采取支护措施,确保工作人员和设备的安全。
施工结束:1. 清理工地:施工完成后,必须及时清理工地,清除垃圾和残留物,恢复原有环境。
2. 施工记录:施工队员需要记录施工过程中的关键信息,如开挖深度、地下管线处理情况等,以备份查档或今后参考。
总结:土方开挖施工是工程建设过程中重要的一环。
土方开挖前需要做的准备工作一、任务概述土方开挖是指在施工现场进行土地回填、开挖或挖掘的过程。
在进行土方开挖前,需要进行一系列的准备工作,以确保施工的安全性、高效性和顺利性。
本文将对土方开挖前需要做的准备工作进行全面、详细、完整且深入地探讨。
二、前期勘测与设计在进行土方开挖前,首先需要进行前期勘测与设计工作。
这一阶段的工作主要包括以下几个方面:1. 地质勘测地质勘测是为了了解施工地的地质特征、地下水位、土层性质等信息。
通过地质勘测,可以评估土方开挖的难易程度,制定合理的开挖方案。
2. 地形测量地形测量是为了获取施工地块的地形地貌数据,包括地面高程、坡度等。
通过地形测量,可以为后续的开挖工作提供准确的基础数据。
3. 工程设计根据地质勘测和地形测量的结果,进行土方开挖工程的设计。
设计内容包括开挖的深度、坡度、边坡稳定性及支护措施等。
三、相关审批与准备文件在进行土方开挖前,需要完成一些相关审批与准备文件的办理工作。
这些文件和审批程序可能因地区和工程类型而有所不同,主要包括以下几个方面:1. 土地使用证或土地批准文件土地使用证或土地批准文件是土地开发或施工的法定依据,需事先办理并获得相关批准。
2. 施工许可证施工许可证是进行土方开挖等施工工作的必备证明文件,需要提前向相关部门申请办理。
3. 环境影响评价报告针对大型土方开挖工程,还需要进行环境影响评价,并获得相关部门的审批。
4. 危险物品施工许可证在进行土方开挖前,如果涉及危险物品的运输或使用,需要办理危险物品施工许可证。
四、场地布置与准备在进行土方开挖前,需要对施工场地进行布置与准备,确保施工的顺利进行。
1. 场地平整清理施工场地上的杂物、障碍物,并进行场地平整处理。
2. 安全防护措施设置安全警示标志、建立施工围挡,并采取必要的安全防护措施。
3. 施工用电和水源根据施工需要,设置施工用电线路和水源,并确保其安全可靠。
4. 施工设备和劳动力准备准备好所需的土方开挖机械设备、工具和足够的劳动力资源。
土方开挖施工方案(12篇)土方开挖施工方案(精选12篇)XXX开挖施工方案一、什么是方案方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
“方案”,即在案前得出的方法,将方法呈于案前,即为“方案”。
二、XXX开挖施工方案(精选12篇)为了确保事情或工作科学有序进行,我们需要提前开始方案制定工作,方案可以对一个行动明确一个大概的方向。
我们应该怎么制定方案呢?下面是小编为大家整理的土方开挖施工方案(精选12篇),供大家参考借鉴,希望可以帮助到有需要的朋友。
XXX开挖施工方案1一、编制依据:1、结构施工图纸;2、《混凝土结构工程施工质量验收规范》(GB—2002);3、《建筑工程施工质量验收统一标准》(GB—2001)。
二、工程概况:本工程为南县洞庭华天综合楼,建设地点位于南县兴盛东路商业街B地块,总建筑面积m2,地下主体一层;地上主体十七层,1-4层为商业用房,5-17层为宾馆;地下层设电梯机房、水箱间及锅炉房等;建筑高度为61.1m,建筑结构形式为框架剪力墙结构,抗震设防烈度为6度,耐火等级为一级。
本工程地下层层高为3.9m;一层层高为6.900m;二~四层层高为4.20m;五~十七层层高均为3.20m;屋顶层:屋顶层高3.40m,屋面构架层高6.60m。
南县洞庭华天综合楼梁最大跨度为10.10 m,梁截面最大高度为1300×2500,1200×2000;楼板最大厚度180㎜厚。
抗震设防烈度为6度,耐火等级为一级,工程设计建筑耐久年限为50年。
三、施工组织:本工程基础为桩基承台基础,基础埋深-5.500m、工程±0.000相称的绝对标高为61.1m。
按照现场情形,拟采用反铲式挖土机进行整体开挖,开挖时由东向西进行施工开挖,开挖长度及宽度为基础承台边向外1m,坡比为1:0.3,以便做排水明沟和埋设轴线龙门桩。
如有非凡情形再加大放坡。
按照设计基底标高和施工范围内的土方平衡严格控制其土方的超挖与少挖,把基础回填的土方堆放园地内,其余多的土方采用泥头车外运出去。
土方开挖前的施工准备工作一、技术准备1、技术部负责编制土方开挖专项施工方案,并按规定程序完成审核及审批工作。
土方开挖前组织各班组长、挖土司机,各部门等参施人员进行专项技术交底会,重点对挖土流程、土方运输车的运输路线、淤泥层中挖土分层厚度,基坑底人工部位,修土厚度、工程桩保护措施等针对性交底清楚,同时做好相应记录工作。
2、将水准点高程引测至基坑边缘,作为施工用高程基准点(施工过程中经常复测),与业主、监理共同测量原场地标高。
建立基坑开挖测量控制坐标,控制好基坑开挖位置、开挖标高。
完成测量控制网的设置,包括控制基线、轴线和水准基点。
重新校核各个测量控制基准点的准确性,确保土方开挖标高、轴线位置、尺寸准确。
根据设置的内外控制网(轴线控制网和水准基点)和基础平面位置,进行基坑定位放线,测定开挖基坑的上部边线和基坑底部边线的位置和标高。
开挖灰线、标高、轴线经复核、检查验收合格后,方可挖土施工。
每日提前完成土方开挖线的定位测量,并随时跟进,保证开挖线尺寸与标高符合相关要求。
3、场地出入口地坪硬化处理,设置洗车池,以冲洗车辆轮胎泥土,为防止污染周边环境,车辆冲洗人员设置1人,出土道路保洁降尘人员2人。
4、土方开挖前召开土方开挖专业单位协调会。
从施工技术、施工协调、施工安全、文明施工、施工进度等方面进行协调,明确各方职责。
二、现场准备1、按照施工图纸采用道渣、建筑垃圾铺设场地内的临时施工道路,必要时可铺设钢板或路基箱板,以确保车辆安全运行。
2、施工现场临水、临电敷设到位,满足现场需求。
3、组织施工人员、机械进场施工;积极协调当地有关部门、建设单位落实土方外运和部分土方临时堆放场地。
4、施工现场准备按照方案要求落实到们。
5、基坑预排水、坑底加固和护坡所需材料的安排及落实。
6、需要重点对挖土底标高的控制,挖土方法和流程控制,以及与各施工班组的配合。
挖土机械落实和运土车辆运土线路的安排。
三、施工机械准备及基坑排水、防护材料、劳动力准备1、本工程土方开挖量约3000m,每天按平均运土量为1800m/天计,累计工期约为2天,以每辆土方车每天完成15车次计,约需15㎡土方车7辆/天。
土方开挖前的准备工作和注意事项以下是 6 条关于土方开挖前的准备工作和注意事项:1. 咱先得了解清楚施工现场的情况吧!就像你要去一个陌生地方,不提前了解能行吗?你想想看,如果到了现场才发现有各种阻碍,那不抓瞎啦!比如说,地下有没有管道呀,电线啥的,要是不小心挖断了,那可不得了!例子:老张在进行土方开挖前,就因为没仔细查看现场,结果挖断了一根重要的水管,导致整个工程都受到了影响。
2. 人员和设备可得准备到位呀!这就好比战士上战场,不带好武器能行?难道你想赤手空拳去挖土吗?人员得专业,设备得精良,这样干活才有效率嘛!例子:隔壁工地小王他们就是设备没准备好,机器老出故障,耽误了好多时间。
3. 安全措施绝对不能忽视啊!这可不是闹着玩的,就像走钢丝没系安全带一样危险!开挖的时候要设置好警示标志,可别让无关人员随便闯进来呀,伤着人咋办?例子:那次看到一个工地没做好安全措施,一个路人不小心掉进去了,多吓人啊!4. 天气也得关注呀!万一要下雨了,你还傻乎乎地开挖,那不就成泥坑啦?难道要在泥水里打滚吗?所以提前看看天气预报很重要哦!例子:那次李师傅他们就是没注意天气,突然下雨,工地都变成沼泽了。
5. 开挖方案得精心设计吧!这可不能马虎,就像建房子得有个好图纸一样。
得考虑到各种因素,怎么挖最合理,怎么运土最方便,都得想好呀!例子:有个工程就是因为开挖方案没做好,结果挖得乱七八糟,后续工作都很难进行。
6. 与相关部门的沟通也很关键哟!不沟通好,万一挖了不该挖的地方,那麻烦可就大啦!难道你想惹上大麻烦吗?例子:之前就有个工地没和相关部门沟通好,结果挖到了文物保护区,被责令停工整改。
我的观点结论就是:土方开挖前的这些准备工作和注意事项真的一个都不能少,都得认真对待,这样才能保证工程顺利进行呀!。
土方开挖施工准备及方法土方开挖施工准备及方法?【解答】一、施工准备区间盾构吊出井开挖依据支撑施工需求逐层进行基坑土方开挖,随挖随撑。
由于基坑较小横向不用分段,竖向直接分层开挖。
二、施工方法1、开挖方法基坑开挖竖向分五层进行,开挖施工严格按“竖向分层、由上而下、分层开挖、随挖随撑”的原则进行作业。
开挖机械采纳小型挖掘机为主,辅以推土机和装载机等设备,弃土运输则以自卸汽车为主。
提升机械采纳电动葫芦。
开挖过程中加强施工监测,以监测引导施工,做到信息化施工。
⑴基坑土体开挖无法利用台阶接力式开挖,采纳1台小挖掘机搭配上部电动葫芦垂直运输的方式进行土方开挖施工,先开挖中心土体、再开挖围护桩两侧土体。
基坑第一、二层土方分别开挖至二、三道支撑环框梁下0.1m停止,施做环框梁,待砼强度实现设计规范要求后进行下层土方开挖;基坑第四层土方开挖至五道钢管撑中心位置下0.5m停止,架设钢支撑并预加应力后,进行最后一层土方开挖;基坑第五层土方开挖至基底垫层以上0.3m时,人工开挖清底,开挖过程中特别注意基坑尺寸掌控,严格掌控超欠挖,保持基底土体的原状结构,同时组织基底验收。
⑵基坑开挖时,开挖至每层设计标高后,人工开挖截水沟和集水坑,适时在基坑上、下部和四周设置排水系统,流水坡向明确,做到坑内无明积水。
土方限时开挖完后,适时进行钢管支撑安装,并预加应力,确保基坑的安全。
2、开挖技术措施⑴土方开挖过程中特别注意市政管线的保护。
开挖暴露前调查清楚各种管线(包含实在里程、埋深等),标明位置,开挖过程中留出保护距离、人工挖掘暴露的,加以支吊保护,严禁碰撞。
⑵土方开挖到各层支撑底部以下0.1m处时,适时施作环框梁,架钢支撑处,土方开挖至钢支撑位置以下0.5m,并适时架设钢支撑。
⑶运输便道设专人修整,确保运输安全、提高效率。
⑷在土方开挖过程中,加强察看和监控量测工作,即时发觉并处置安全隐患。
⑸在基坑开挖过程中发觉与设计有不同地层时,适时报驻地监理、业主确认并做好记录、绘制工程地质素描图。
土方开挖施工准备-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII土方开挖施工准备1 技术准备工作(1) 及时复核甲方提供的平面坐标控制点及水准基准点,发现问题随时沟通。
(2) 检查图纸和资料是否齐全,核对平面定位和标高,检查图纸相互之间有无错误和矛盾之处。
(3) 仔细查阅图纸,把相关问题解决在施工前,做到工作重点明确。
(4) 查阅地质勘察报告,搞清土层性状及场地内水文地质情况。
(5) 熟悉设计内容和技术要求,充分了解工程规模、特点和质量要求。
(6) 施工前,将设计意图层层交底,确保各级施工人员充分了解工程特点。
(7) 提前制定基坑降水开挖施工方案,绘制基坑土方开挖图,确定开挖路线、顺序、边坡坡度、出土路线等。
2 场地及外围准备工作(1) 调查周边道路、地下管网线路、障碍物情况,形成书面资料指导施工。
(2) 与交通、城建、市政、市容、环保等政府相关部门联系,尽快办理渣土外运手续,落实弃土场地。
(3) 管线拆改、支吊保护全部完成或落实好开挖过程中的加固保护措施。
(4) 对施工场地及车辆行走路线作出必要的规划,对软土不适于车辆行走的地段采取相应措施进行垫碎石、渣土、钢板或地面硬化处理。
(5) 由于受交通所限,本工程出土时间主要在夜间,所以要配备足够的夜间照明设备。
卸土场地、运土道路及其它危险地段也要安装必要的散光灯和警戒灯。
(6) 所有材料、设备、运输作业机械必须进场到位,水、电必须接通。
(7) 机械设备进行维护检查、试运转,使处于良好的工作状态。
3 主要施工机械计算选择(1) 第一阶段土方开挖(整体明挖)该阶段土方施工分段示意图如图3.4.2-4,共划分为3个施工区域,平行挖土施工。
经计算,Ⅰ-Ⅰ区土方约为万方、Ⅰ-Ⅱ区土方约为万方、Ⅰ-Ⅲ区土方约为万方。
1) Ⅰ-Ⅰ区土方需用机械量计算根据进度计划安排,挖土持续时间为70天,每天的开挖量为1714 m3,确定采用KOTO820型挖掘机(斗容量1m3),反铲时最大挖深5.80米,台班产量350~550 m3。
计算挖土机需用数量:N1=Q/PdTmKt其中:N1——挖土机需用台数;Q——土方量(m3);Pd——挖土机台班产量,取500m3;T——工期;m——每天工作班数,取三班制;Kt——时间利用系数,一般为~,本例取;N1=120000/500×70×3×=(台),取2台;该计算数量为装车出土挖掘机数量,槽内土方倒运的挖掘机另计2台。
计算自卸车需用数量:根据土方运距及周边交通情况分析,12T自卸汽车平均运输能力为:130m3/台班·辆本工程每日土方运输量为:120000/70=1714m3,则,自卸车数N2=1714/(130*)=9辆,本例出土时间主要为晚上,按照日均台班考虑。
根据上述计算结果,共需配置12t自卸汽车9辆,可满足施工要求。
2) Ⅰ-Ⅱ区土方需用机械量计算该区段在平面位置划分上,与Ⅰ-Ⅰ区完全相同,计算结果同上,即:需要4台挖掘机、9台12t自卸翻斗车。
3) Ⅰ-Ⅲ区土方需用机械量计算根据进度计划安排,由于第一阶段土方总工期为70天,考虑该区土方量较小,且该区场地狭小,该区土方计划使用2台(1台倒土、1台装车)挖掘机,持续时间为30天,每天的开挖量为1000m3,确定采用KOTO820型挖掘机(斗容量1m3),反铲时最大挖深5.80米,台班产量350~550 m3。
计算挖土机需用数量:根据场地狭窄及土方量小的特点,需投入2台KOTO820挖掘机,挖掘机数量验算如下:N1=Q/PdTmKt其中:N1——挖土机需用台数;Q——土方量(M3);Pd——挖土机台班产量,取500m3;T——工期;m——每天工作班数,取三班制;Kt——时间利用系数,一般为~,本例取;N1=30000/500×30×3×=(台),取1台;该计算数量为装车出土挖掘机数量,槽内土方倒运的挖掘机另计1台。
计算自卸车需用数量:根据土方运距及周边交通情况分析,12T自卸汽车平均运输能力为:130m3/台班·辆本工程每日土方运输量为1000m3,则,自卸车数N2=1000/(129×)=6(辆),本例出土时间主要为晚上,按照日均台班考虑。
可满足计划工期要求。
综上所述,第一阶段明挖施工期间,机械总需用量汇总为:KOTO820挖掘机10台,长臂挖掘机3台,12T自卸车24辆。
(2) 地铁四号线盖挖段本工程地铁四号线设计选定开挖方式为盖挖,挖土方量达到14万方。
根据我公司制定的工期计划,盖挖逆做施工需要在4各月内全部做完,其中挖土施工占用3个月时间。
为此,需要在工程段划分及出土机械效率入手采取措施,确保技术质量目标及工期目标的实现。
本工程已经选定的出土口见图3.4.2-5,共划分为5个施工段,设置5个出土孔(出土口在有条件的情况下可借用滚梯口、电梯口、通风口等)。
结合我单位类似工程的施工经验,本工程四号线出土孔Ⅰ、出土孔Ⅱ、出土孔Ⅲ使用抓斗桥式起重机垂直出土,出土孔Ⅳ、出土孔Ⅴ使用1台克令吊(配抓斗)出土。
出土口计划出土量如下:四号线负二层每口日均出土方量取400m3。
四号线负三层每口日均出土方量取300m3。
四号线盖挖部分为二层多跨结构,负二层挖土方量经计算约为66000m3, 负三层挖土方量经计算约为74000m3,则工期验算如下:实际工期=66000÷(5×400)+74000÷(5*300)=33+=天<90天符合工期要求。
在施工段划分及工期验算均满足要求的前提下,根据出土口合理配备挖土机械及运输机械如下:1) 挖掘机:根据挖掘机台班产量及施工经验,平均400m3的出土量需布置2台0.3m3小型挖掘机,按每个出土孔内布置两台挖掘机共布置10台,加上地面上卸土、装车用4台,共计需要配备该型号挖掘机14台。
2) 水平运输车辆:每个出土口平均出土约400m3,由于结构顶板上不允许车辆落位和行走。
计划使用2m3自卸翻斗车,沿四号线旁换乘区底板行走,实现安全的水平运输。
2m3自卸翻斗车日均场内运输方量以200m3计算,则高峰期施工共需要车辆为:1m3自卸翻斗车数=2000/200=10辆。
可以满足计划工期要求。
另外,小翻斗车将土方运至现场临时存土区后,需要挖掘机装车、大型翻斗车将土运出场外,挖掘机采用KATO820(台班产量500m3)、运输车采用12t自卸车(台班产量130m3),需用数量计算如下:KATO820挖掘机:2个存土区,配备2台。
12t自卸车:2000/130*3=6辆。
3) 出土进料口配套设置:四号线盖挖段土方提升系统采用可水平移动的自卸抓斗,抓斗的斗容量为3m3,共配置3套提升系统,每套提升系统设计日出土能力最大为800立方,提升系统技术参数如表3.4.4-2所示。
表3.4.4-2 提升系统主要参数综上所述,地铁四号线盖挖施工期间,机械总需用量汇总为:0.3m3小型挖掘机14台,KATO820挖掘机2台,水平移动的自卸抓斗提升系统7套,2m3自卸翻斗车10辆,12t自卸翻斗车8辆。
(3) 地铁六号线土方开挖地铁六号线土方开挖为带撑明挖,含两道水平支撑,挖土采用“分层大错台整体退挖”的方式,边撑边挖,先撑后挖,挖土方量约为35110方。
六号线计划分为四个施工段流水施工,以方便结构穿插施工,但是对挖土进程来说,施工过程为整体退挖、连续进行。
六号线计划工期为55天,考虑过程中需要安装预应力钢管对撑,有效挖土时间为30天。
挖掘机计划采用KOTO820型挖掘机(斗容量1m3),反铲时最大挖深5.80米,台班产量350~550 m3。
1) 计算挖土机需用数量:N1=Q/PdTmKt其中:N1——挖土机需用台数;Q——土方量(m3);Pd——挖土机台班产量,取500m3;T——工期;m——每天工作班数,取三班制;Kt——时间利用系数,一般为~,本例取;N1=35110/500×30×3×=(台),取1台;实际选用1台挖掘机装车,另外2台挖掘机槽内倒土,共3台。
2) 计算自卸车需用数量:根据土方运距及周边交通情况分析,12T自卸汽车平均运输能力为:130m3/台班·辆本工程每日土方运输量为1170m3,1170/(130×)=6(辆),本例出土时间主要为晚上,按照日均台班考虑。
根据上述计算结果,共需配置12t自卸汽车6辆,可满足计划工期要求。
实际施工中,通过提高挖掘机功效、增加翻斗车数量,工期可以进一步提前。
综上所述,六号线明挖施工阶段,机械总需用量汇总为:KOTO820挖掘机3台,长臂挖掘机1台,12T自卸车6辆。
(4) 第三阶段土方开挖(西青下沉道)西青道下沉段开挖顺序如图3.4.2-6所示,总土方量149491m3。
由于西青道土方开挖为条形开挖,根据工地出土口位置居中偏东的特点,需要由两侧向中间相向开挖。
但是,因一标段内道路东半部分土方数量较少,土方开挖完毕后,挖掘机及翻斗车随即转入西半部分施工。
另外,西青道基坑开挖宽度为46米,根据KOTO820挖掘机的作业半径考虑,同一横断面上可以同时容纳两台挖掘机同时装车。
则挖土全过程中,装土用挖掘机计划为2台,另配2台同型号挖掘机槽内倒土。
一标段西青道土方开挖计划工期为45天,计算每天出土量为3300 m3。
同上,12T自卸汽车平均运输能力为:130m3/台班·辆,则12t自卸翻斗车需用量为:N=3300/(130×)=17(辆),可满足计划工期要求。
本例出土时间主要为晚上,按照日均台班考虑。
综上所述,西青道明挖施工期间,机械总需用量汇总为:KOTO820挖掘机4台,12T自卸车17辆。
4 施工机械设备选用表根据降水井井点平面布置及降水工期要求,以及挖土阶段机械用量计算,本工程一标段降水及土方开挖阶段,机械设备选用如表3.4.4-3所示:表3.4.4-3机械选用表。
