铝模施工工艺
一、铝模施工前的准备
1.1 材料准备:铝板、木板、螺钉、胶水等。
1.2 设备准备:电锯、电钻、手锯、手钻等。
1.3 工具准备:尺子、铅笔、橡皮擦、手套等。
二、制作铝模的步骤
2.1 制作模板:根据设计图纸,用木板制作出所需的模板,包括底部和四周的侧板。
2.2 切割铝板:根据模板尺寸,用电锯将铝板切割成所需大小。
2.3 折弯定型:将切割好的铝板放在对应位置上,用手工或机器将其折弯定型。
2.4 焊接固定:将折好的铝板用螺钉和胶水进行固定,并进行焊接处理。
三、注意事项
3.1 安全第一:施工过程中必须戴好手套,注意防护措施,避免意外发生。
3.2 确保精度:在制作过程中要注意测量尺寸是否准确,确保精度和质量。
3.3 注意环保:使用环保材料和设备,避免对环境造成污染。
四、铝模施工的优点
4.1 轻便易搬运:铝模重量轻,易于搬运和安装。
4.2 高度可定制化:铝模可以根据不同的设计要求进行定制,满足客户的需求。
4.3 耐久性强:铝模具有较高的耐腐蚀性和耐用性,使用寿命长。
五、使用铝模的场合
5.1 建筑施工:在建筑施工中,铝模可以用于混凝土浇注时的支撑和定型。
5.2 道路建设:在道路建设中,铝模可以用于制作路面边框等。
5.3 其他领域:铝模还可以用于制作各种家具、装饰品等。
六、总结
通过以上步骤和注意事项,我们可以看到,铝模施工是一项需要精细操作和严格控制质量的工艺。
但是,在正确使用下,它可以为我们带来很多便利和好处。
铝模施工工艺详解(完整详细版)铝模施工工艺是指在建筑施工中,使用铝合金模板来进行模板支撑和混凝土浇筑的工艺过程。
下面是一个完整详细的铝模施工工艺步骤:1.铝模准备:o准备所需的铝模板,包括墙模、楼板模、梁模等,根据需要进行尺寸和规格调整。
o对铝模板进行清洁和检查,确保其表面平整、无损坏和脏污,并进行必要的维护和保养。
2.基础准备:o根据建筑设计图纸和施工计划,进行场地平整和基础的打底工作。
o设置基准线和控制点,以确保铝模的位置和尺寸精确。
3.模板安装:o根据建筑设计图纸和施工计划,按照顺序安装铝模板,包括墙模、楼板模和梁模等。
o使用连接件和固定件将模板固定在位置上,确保其稳固和牢固。
4.支撑系统安装:o安装支撑系统,包括支撑杆、支撑架等,用于支撑铝模板和保证混凝土浇筑时的稳定性。
o调整和校正支撑系统,确保其垂直、水平和平整。
5.防漏处理:o对需要进行防漏处理的部位(如浴室、厨房等)进行防水处理,以避免混凝土浇筑后的渗漏问题。
6.钢筋布设:o根据建筑设计图纸和施工计划,进行钢筋的布设和绑扎。
o钢筋的位置、间距和连接方式应符合设计要求,并进行必要的检查和验证。
7.浇筑混凝土:o在铝模板和支撑系统安装妥当的前提下,进行混凝土的浇筑工作。
o混凝土的配比、搅拌和浇筑过程应符合设计要求和建筑标准。
8.养护和拆模:o在混凝土浇筑完成后,进行养护,确保混凝土的强度和稳定性。
o混凝土达到设计要求后,进行拆模工作,即拆除铝模板和支撑系统。
上述步骤涵盖了铝模施工工艺的主要环节。
然而,实际操作中,具体的工艺流程和步骤可能会因项目的不同而有所变化。
铝模板施工工艺流程
《铝模板施工工艺流程》
铝模板是建筑施工中常用的临时模板,它具有重量轻、耐用、易拆装等特点,能够大大提高施工效率和质量。
下面是铝模板施工工艺的基本流程:
1. 布置施工场地:首先要对施工场地进行清理和平整,确保能够安全、方便地进行施工作业。
2. 铝模板安装:根据设计图纸和施工要求,将铝模板按照相应的尺寸和位置进行安装。
首先要确定模板的支撑点和连接方式,然后将模板逐一拼装固定在支撑架上。
3. 检查调整:安装完成后需要对铝模板进行检查和调整,确保其水平和垂直度都符合要求。
如果有偏差需要进行调整,以保证施工质量。
4. 浇筑混凝土:铝模板安装完成后,就可以开始进行混凝土的浇筑工作。
在浇筑前,需要将混凝土的配合比和施工方法进行充分的准备和计划。
5. 拆模脱模:待混凝土达到规定的强度后,就可以进行拆模脱模的工作。
根据需要逐步拆除铝模板,并对模板进行清洁、保养和存放。
以上就是铝模板施工工艺的基本流程,通过严格按照步骤进行
施工,可以确保施工质量和安全,提高施工效率,减少施工成本。
同时,施工人员还需严格遵守相关的安全操作规范,以确保施工过程中的安全。
铝合金模板施工工艺一.铝合金模板现场施工流程1.测量方法1.1楼层轴线引测(1)对建筑物轴线控制采用内控法,配备一台激光铅垂仪和一台全站仪。
(2)激光铅垂仪架设于投设控制点处,对中整平,开启激光电源,望远镜照准操作层接收孔,调整焦距,使激光束光斑集中于最小最亮点,在分划板上作出标记。
(3)根据所测控制点在楼面上作出若干标记,用墨线弹出此条控制线,用钢尺沿控制线量出各墙、柱、梁轴线或边线所在位置,用墨线弹出,并用红油漆作好标识,以备复查。
1.2楼层标高引测(1)根据±0.000标高,在±0.00位置附近挂钢卷尺,根据所需的标高和钢尺读数画好标高控制线,即高程引测成功。
(2)通常用的方法是将作业层相对标高抬高500mm作为楼层控制标高。
2.模板安装(1)安装模板初始安装模板时,可把50mm x18mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。
所有模板都是从角部开始安装,这样可使模板保持侧向稳定。
安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。
当角部稳定和内角模按放样线定位后继续安装整面墙模。
为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
封闭模板之前,需在墙模连接件上预先外套PVC管,同时保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。
当外墙出现偏差时,必须尽快调整至正确位置,只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。
不要尝试通过单边提升来调整模板的对齐。
(2)墙柱板的安装安装墙柱模板有两种方法,即“双模”及“单模”安装。
外围墙体和大面积区域通常采用双模法安装,中间间墙等小面积区域采用单模法安装。
1)在“双模安装”方法,即成对的模板先用对拉螺丝和销子连接,后一组模板用销子、楔子与前一组相连。
其优点:①没有重复性工作;②两个装配工可以始终在墙模板两边交流,避免了盲目操作。
第一节铝模板施工工艺一、模板工程(一)模板体系基本要求1、保证结构、构件各部分形状尺寸和相互间位置的正确;具有足够的强度、刚度和稳定性;模板接缝严密,不得漏浆;便于安拆。
2、模板与砼的接触面应满涂脱模剂;按规范要求留置浇捣口、清扫口;木模板浇捣砼前浇水湿润,但不得有积水;按规范要求进行模板拆除。
3、模板接缝应严密,对局部缝隙较大的采用胶带纸封贴;模板安装的允许偏差满足规范要求。
(二)模板及支撑体系选型高层公寓首层及商业别墅、连廊上部结构墙、柱、梁、板及楼梯间模板均采用18mm厚胶合板,高层公寓2层及以上采用铝模。
商业别墅、连廊模板采用地下室模板翻转。
(三)木模模板1、柱、墙模板结构柱、墙模板均采用18mm厚胶合板(黑板)。
(1)工艺流程(2)矩形柱模板设计A. 截面≤600×600mm 的矩形柱统一采用18mm 厚胶合板(黑板),柱采用钢管围檩,竖向横向围檩采用φ48钢管,用φ12勾头螺丝,固定在模板上,使模板形成整体然后用φ14对拉螺丝加剂固定。
B. 截面≥600×600mm 的矩形柱采用18mm 厚胶合板(黑板),柱箍采用[10槽钢U 口水平,间距450mm 。
在断面长宽方向各设2道 16对拉螺栓,上下间距400mm 。
柱模板竖楞采用50×95方木,沿柱边长间距≤250m 等间距布置。
C. 柱模板竖向对拉螺栓间距为500mm ,最下一道中心线距离地坪200mm 。
D. 柱模板安装后应在根部接缝处采用1:3水泥砂浆嵌填密实。
(3)柱施工流程图套柱子箍筋柱子纵向钢筋接长柱子箍筋绑扎封柱子模板浇筑柱身混凝土柱子外套薄膜养护2、楼层平台板模板(1)工艺流程测量放线调整梁底支架标高满堂架搭设铺设梁底模板安装梁底顶撑安装梁侧模板(单面)铺设板底主次龙骨平台板铺设满堂架加固(2)梁板模板及支撑A. 梁底模和侧模均采用18mm厚胶合板(黑板),粱底搁栅采用50×95mm木档。
铝模施工工艺详解铝模施工工艺是一种常用于建筑领域的施工方法,以铝模板为主要材料,在施工过程中能够提高施工效率和施工质量。
本文将详细解析铝模施工工艺的步骤和技术要点。
一、概述铝模施工工艺是指利用铝模板作为施工模板的一种施工方式。
相比传统木模施工,铝模施工工艺具有施工速度快、施工质量高、模板重复使用等优点。
在建筑领域中,铝模施工工艺被广泛应用于混凝土结构的施工。
二、材料准备1. 铝模板:铝模板是铝模施工工艺的核心材料,具有轻、坚固、耐磨的特点。
根据施工需要,选择合适尺寸和规格的铝模板。
2. 支撑系统:支撑系统用于支撑铝模板,并保证模板的稳定性和安全性。
常用的支撑系统包括支撑架、螺纹杆等。
3. 固定材料:用于固定和连接铝模板及支撑系统,常用的固定材料有螺钉、螺母等。
4. 操作工具:准备必要的操作工具,如电钻、扳手等,以便进行铝模板的组装和拆卸。
三、施工步骤1. 布置施工场地:在施工前,清理施工场地,并根据施工图纸确定好建筑的位置、尺寸和高度。
2. 安装支撑系统:按照设计要求,安装支撑系统,确保支撑的均匀分布和稳固可靠。
3. 拼装铝模板:根据设计要求,将铝模板拼装在支撑系统上。
使用操作工具,将模板与支撑系统连接牢固。
4. 检查质量:在施工过程中,进行严格的质量检查。
检查铝模板的安装是否牢固、水平是否平整。
5. 浇筑混凝土:在铝模板安装完毕后,进行混凝土的浇筑。
根据设计要求,采用合适的浇筑方式和施工工艺。
6. 拆卸铝模板:待混凝土凝固后,拆卸铝模板。
使用操作工具,逐步拆卸铝模板,并注意不要破坏混凝土结构。
7. 做好收尾工作:施工结束后,清理施工场地,整理施工材料,并做好施工记录和验收工作。
四、技术要点1. 严格按照设计要求施工,确保施工质量。
2. 铝模板的安装要牢固,保证模板的平整和水平度。
3. 混凝土浇筑时,要采用适当的浇筑方式和施工工艺,确保混凝土的均匀性和牢固性。
4. 在拆卸铝模板时,要小心操作,避免破坏混凝土结构。
铝合金模板施工工艺铝合金模板工程1铝模的前期准备(1)对结构设计的要求结构截面尺寸以50mm为模数,墙、柱截面宽度与梁相同(相关要求在联合审图的结构图方案阶段向设计师提出,减少后期的变更)。
(2)生产周期及总工艺流程①生产周期从图纸会审起计至铝模板运到现场总工期约60天,各阶段工期参考如下(按每层展开面积1500平方米计算):②总工艺流程(3)标准层铝模板配置标准一栋塔楼1套模板及4套支撑为我司标准,标准层铝模板配置具体标准如下:序号模板名称单位数量1 剪力墙、柱模板层12 梁模板层13 楼面模板层14 早拆头层45 独立钢支撑层4(4)铝模板体系选用①铝模板选用6000系列铝合金材料,采用一次性挤压成型的整体型材模板(不用型材与铝板拼接的型材拼接模板),模板厚度最靖处≥4mm;②钢撑、销钉、销片、背楞等钢配件,采用Q235材质,表面热镀锌处理;③标准模板宽度≥400mm;④采用早拆模板系统;⑤推荐对铝模板表面进行金属粉末喷涂处理(以提高硅观感质量);⑥脱模剂选用水性脱模剂。
①铝模板深化设计前应完成全套施工图图纸会审(包括建筑、结构、水、电、风图纸)。
②铝模板深化设计前须组织铝模专项图纸会审(建筑设计师、结构设计师和铝模设计师必须参加),并明确一次结构与二次结构构件方案。
③铝合金门窗安装位置应深化20mm的企口,企口的凸起应在室内一侧,客厅出阳台的铝合金下槛位置应深化35mm深企口;滴水线(采用外墙涂料时)、构造柱、门头下挂板等传统二次构件,应通过深化铝模构件,使其与主体结构一次浇筑到位。
④铝模板传递预留洞口不得留设在厨房卫生间等有防水要求的部位。
⑤剪力墙应设置不少于7道拉片,铝模背楞应少于外5道及内4道要求。
⑥铝模在工厂生产完后,必须在工厂试拼验收合格后,才能运至现场,试拼装验收应邀请设计中心及项目管理中心同事参加;铝模厂应派遣技术人员至现场指导安装至少3层。
⑦为减少混凝土泵管抖动对支撑的不利影响,必须使用下层支撑布料机;布料机宜从电梯前室上楼面。
铝模板施工方法(完整已排版)铝模板施工方法(详细步骤)1. 材料准备1.1 铝合金模板板材1.2 支撑柱1.3 连接件(扣件、螺栓等)1.4 切割工具(电锯、锉刀等)1.5 清洁工具(刷子、拖把等)2. 搭建支撑架2.1 根据设计和要求确定铝模板的支撑方式2.2 支撑柱的间距应符合规范要求2.3 搭建支撑架的过程中要进行检查,确保支撑柱的垂直度和稳定性3. 拼装铝模板板材3.1 切割铝模板板材为适当的尺寸,确保拼接后形成平整的模板面3.2 使用连接件将铝模板板材按要求连接固定4. 安装模板支撑4.1 将铝模板板材放置在支撑架上,调整水平度和垂直度4.2 使用支撑件固定铝模板板材与支撑架的连接,确保稳定性和安全性5. 预处理和调整5.1 清洁铝模板板材表面,确保无杂质和污垢5.2 调整支撑柱和支撑件的位置,确保模板面的平整度和垂直度6. 浇筑混凝土6.1 执行混凝土浇筑前的准备工作6.2 根据需要设置钢筋骨架6.3 浇筑混凝土至设计要求的厚度和高度6.4 完成混凝土浇筑后进行养护和固化7. 拆除铝模板7.1 等待混凝土完全固化7.2 使用工具小心拆除铝模板板材和支撑架7.3 清理现场,确保安全和清洁附件:设计图纸、施工图纸、模板使用手册法律名词及注释:- 铝合金模板:由铝合金制成的建筑模板,具有重量轻、强度高、耐腐蚀等特点。
- 支撑柱:支撑铝模板的立柱,通常由钢材制成。
- 连接件:用于连接铝模板板材和支撑柱的元件,包括扣件、螺栓等。
- 混凝土浇筑:将混凝土倒入铝模板内,形成建筑结构的过程。
铝模板施工指南(简洁版)1. 材料准备- 铝合金模板板材- 支撑柱- 连接件- 切割工具- 清洁工具2. 支撑架搭建- 按设计要求确定支撑方式- 确保支撑柱间距符合要求- 检查支撑柱垂直度和稳定性3. 拼装铝模板板材- 切割铝模板为适当尺寸- 使用连接件连接铝模板板材4. 安装模板支撑- 放置铝模板板材并调整水平度和垂直度 - 使用支撑件固定连接5. 预处理和调整- 清洁铝模板表面- 调整支撑柱和支撑件位置6. 浇筑混凝土- 执行混凝土浇筑前的准备工作- 设置钢筋骨架(如果需要)- 浇筑混凝土至设计要求的厚度和高度 - 完成混凝土浇筑后进行养护7. 拆除铝模板- 等待混凝土固化- 小心拆除铝模板和支撑架- 清理现场附件:施工图纸、使用手册法律名词及注释:- 铝合金模板:用于建筑施工的模板材料,由铝合金制成。
铝合金模板施工工艺(一)铝合金模板1、工艺流程验线→墙身垂直参照线→安装墙板及校正垂直度→楼面梁模板安装及校正→安装楼面模板龙骨→安装楼面梁模板及调平→整体校正、加固检查及墙模板底部填灰→检查验收→混凝土浇筑2、控制要点(1)铝合金模板及其支撑体系设计按有关规定进行,必须具有足够的强度、刚度和稳定性,龙骨、立杆、斜撑的间距及螺杆、销钉、羊角的连接必须符合要求。
(2)铝合金模板的加工、制作、装配应严格按设计方案进行,现场拼装必须按照排版图和铝模编号施工。
(3)制定严格的测量控制方案,墙体控制线、楼梯起步线、楼层洞口边线等控制精准,纵横方向控制线每次防线必须进行闭合。
(4)建筑物的阴阳角及特殊轴线,每层拆模后均后弹线,并定期对外围阴阳角垂直度进行测量以便及时调整。
(5)在铝模板安装、使用中,有针对性的实行各级、各阶段的检查、验收制度,避免大量的返工整改造成工期的损失。
(6)铝模安装完成、混凝土浇筑过程中、拆模后及时进行剪力墙垂直度、平整度、楼板顶棚极差、门窗洞口尺寸检查。
(7)策划楼板混凝土厚度控制点和检测工具,确保楼面平整度、地面极差符合规范要求以免引起上面楼层标高出现问题。
(8)梁底顶撑必须在梁的强度达到规范要求后方可拆除,其中悬挑结构必须达到100%。
3、质量要求(1)模板垂直度控制1)对模板垂直度严格控制,在模板安装就位前,必须对每一块模板线进行复测,无误后,方可模板安装。
2)模板拼装配合,工长及质检员逐一检查模板垂直度,确保垂直度不超过8mm,平整度不超过2mm;3)模板就位前,检查项模位置、间距是否满足要求。
(2)顶板模板标高控制每层顶板抄测标高控制点,测量抄出混凝土墙上的1000mm线,根据层高及板厚,沿墙周边弹出顶板模板的底标高线。
(3)模板的变形控制1)浇筑混凝土时,做分层尺竿,并配好照明,分层浇筑每次控制在1400mm 以内,严防振捣不实或过振,使模板变形:2)门窗洞口处对称浇筑混凝土;3)模板支立后,拉水平、竖向通线,保证混凝土浇筑时易观察模板变形,跑位;4)浇筑前认真检查螺栓、项撑及斜撑是否松动;5)模板支立完毕后,禁止模板与脚手架拉结;(4)模板的拼缝、接头模板拼缝、接头不密实时,用塑料密封条堵塞,墙身底部采用海绵条进行塞缝处理(5)窗洞口模板在窗台模板下口中间留置2个排气孔,以防混凝土浇筑时产生窝气,造成混凝土浇筑不密实。

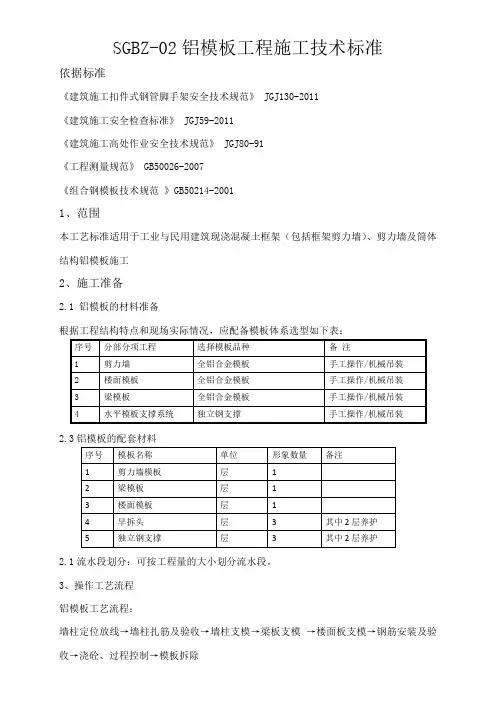

SGBZ-02铝模板工程施工技术标准依据标准《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011《建筑施工安全检查标准》 JGJ59-2011《建筑施工高处作业安全技术规范》 JGJ80-91《工程测量规范》 GB50026-2007《组合钢模板技术规范》GB50214-20011、范围本工艺标准适用于工业与民用建筑现浇混凝土框架(包括框架剪力墙)、剪力墙及筒体结构铝模板施工2、施工准备2.1 铝模板的材料准备根据工程结构特点和现场实际情况,应配备模板体系选型如下表:2.3铝模板的配套材料2.1流水段划分:可按工程量的大小划分流水段。
3、操作工艺流程铝模板工艺流程:墙柱定位放线→墙柱扎筋及验收→墙柱支模→梁板支模→楼面板支模→钢筋安装及验收→浇砼、过程控制→模板拆除3.1墙柱定位放线3.1.1墙线控制线的测量放线墙线控制线的测设,要求墙墨线需超出剪力墙墙边100mm以上,以便于模板安装后调整位置。
控制线允许偏差≤3mm。
如图3.1.1图3.1.13.1.2 标高线及板厚控制线的测设3.1.2.1下层砼浇筑完毕后,须及时将1m标高线需在每道剪力墙钢筋上标识出,每道剪力墙角边钢筋均需给出标高点,墙体长度超过3米须在墙中部钢筋添加一个标高点,每个标高点间距为1.5m~2m,以便于楼板厚度的检查控制。
如图3.1.2.1图3.1.2.1砼楼面板厚控制钢筋图3.1.2.2板厚控制线需按楼层标高在钢筋上做出标识,标识须控制在低于楼面板下5mm 处,剪力墙每面要求测放三个及三个以上楼面标高点,墙体长度超过3米须在墙中部钢筋添加一个标高点,每个标高点间距为1.5m~2m,在控制点处焊接板厚控制钢筋,板厚控制钢筋横向距离小于等于800mm,并在控制钢筋上拉φ3铁线控制砼楼面预浇筑距离,浇砼以覆盖铁线为准,楼面厚度误差要求控制在-5mm内。
如图3.1.2.2图3.1.2.2板厚控制钢筋放大图3.1.3墙厚定位钢筋的安装待楼面砼浇筑完成后,在距楼面板50~100MM 钢筋处焊接墙厚定位钢筋,定位钢筋横向间距为800mm 。
铝模模板施工方法1、安装原则1)先安装墙柱模板,后安装梁板及顶板模板,最后做外围线条及模板加固。
2)初始安装模板时,可把50mm x 20mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。
所有模板都是从角部开始安装,这样可使模板保持侧向稳定。
3)安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。
当角部稳定和内角模按放样线定位后继续安装整面墙模。
为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
4)封闭模板之前,需在墙模连接件上预先外套PVC管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。
当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。
不要尝试通过单边提升来调整模板的对齐。
2、墙柱板的安装1)将下层已拆并清理干净的模板按区域和顺序上传并摆放稳当。
如重叠堆放,应板面朝上,方便涂刷脱模剂(在涂刷脱模剂时,不得沾污钢筋和砼接槎处)。
2)内墙模板安装时从阴角处(墙角)开始,按模板编号顺序向两边延伸,为防模板倒落,须加以临时的固定斜撑(用木方、钢管等),并保证每块模板涂刷适量的脱模剂。
3)竖向模板的一般按每300mm钉1个销钉,打插销时不可太用劲,模板接缝处无空隙即可。
横向拼接的模板端部插销必须钉上,中间可间隔一个孔位钉上,并且是从上而下插入,避免振捣混凝土时震落。
4)在安装另一侧墙模时,在对拉螺栓孔位置附近把尺寸相符内撑钢筋垂直放置在剪力墙的钢筋上,检查对拉螺栓穿过是否有钢筋挡住(特别是墙、柱下部),如挡住,用撬棍或铁锤敲打,使钢筋移位,保证PVC导管的顺畅通过。
两侧模板对拉螺栓孔位必须正对,这也是检查墙板安装是否正确的方法之一。
5)每面墙模板在封闭前,一定要调整两侧模板,使其垂直竖立在控制线位上,才能保证下一工序的顺利进行。
墙板模板的安装墙板内部安装效果墙板模板的加固墙柱模板安装完成效果3、梁模板的安装1)先将梁底模板在楼面进行预拼装,将梁底模板连接成整体。
铝模板(拉片体系)施工工艺及标准一、材料要求1、面板系统2、转接系统3、支撑系统4、紧固系统二、铝模板深化要点1、全碎外墙,直接移交外立面施工单位。
2、水电井、风井全碎,直接移交防火门、安装、精装等施工单位。
3、电梯井道全磅,直接移交电梯施工单位。
4、靠近剪力墙300以内的门垛、窗垛和主体结构同时施工,减少二次构件工作量,同时保证成型质量。
5、所有门窗洞口处梁下部的过梁(入户门、甲(乙)级防火门、卧室门、厨卫间门等)均需随主体结构一起施工(板下挂过梁需采取加固措施),过梁长度等于门窗洞宽两边各加长100mm,过梁端头与剪力墙之间间距小于或等于450,需将过梁与剪力墙拉通,其余位置过梁根据甲方要求考虑是否随主体结构施工。
6、紧靠外保温墙面的窗增加50mm(以保温板的实际厚度为准)窗垛以便于保温收口。
7、空调板面配模时按照侧模内外高差配模,高差IOmm8、普通门窗企口留设为靠内墙宽度IoOmm,厚度为215mm(建议20mm);厨卫贴砖间窗台设置反企口(外高内低)。
9、空调预留管必须提前设计标高和位置,内侧洞口比外侧洞口高2cm(防止雨水向室内流)具体做法如下图10、烟道洞口优化烟道采用承插式,上部预留5cm高,5cm宽的反坎,烟道直接落在反坎上;下部预留7cm宽,5cm高的低槽,承插烟道;11、提前策划传料口、放线洞口及地泵管洞口详细位置,并采用梯形设置。
传料口尺寸为200*700,宽度不得小于铝模长度(600mm),宽度考虑传递铝模过程中的晃动(不小于200mm);传料口设计45°构造;避开大开间板跨中部位。
12、止水台长度大于2m应增加一次性浇筑构造柱三、施工工艺施工流程放墙柱定位线f标高抄平一K板调平f焊接定位筋f安装墙体模板f安装背楞f墙体调校f安装梁体模板f安装C槽f安装顶板以及楼梯、节点f安装K板f钢筋绑扎f卫生间吊模及盖板f最终调校、检验、加固f模板验收f砂浆封底f混凝土浇筑1.在柱、墙纵筋上标好楼层标高控制点,标高控制点为楼层+1m,墙柱的四角及转角处均设置,以便检查楼板面标高。
铝模模板施工方法1、安装原则1)先安装墙柱模板,后安装梁板及顶板模板,最后做外围线条及模板加固。
2)初始安装模板时,可把50mm x 20mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。
所有模板都是从角部开始安装,这样可使模板保持侧向稳定。
3)安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。
当角部稳定和内角模按放样线定位后继续安装整面墙模。
为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
4)封闭模板之前,需在墙模连接件上预先外套PVC管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。
当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。
不要尝试通过单边提升来调整模板的对齐。
2、墙柱板的安装1)将下层已拆并清理干净的模板按区域和顺序上传并摆放稳当。
如重叠堆放,应板面朝上,方便涂刷脱模剂(在涂刷脱模剂时,不得沾污钢筋和砼接槎处)。
2)内墙模板安装时从阴角处(墙角)开始,按模板编号顺序向两边延伸,为防模板倒落,须加以临时的固定斜撑(用木方、钢管等),并保证每块模板涂刷适量的脱模剂。
3)竖向模板的一般按每300mm钉1个销钉,打插销时不可太用劲,模板接缝处无空隙即可。
横向拼接的模板端部插销必须钉上,中间可间隔一个孔位钉上,并且是从上而下插入,避免振捣混凝土时震落。
4)在安装另一侧墙模时,在对拉螺栓孔位置附近把尺寸相符内撑钢筋垂直放置在剪力墙的钢筋上,检查对拉螺栓穿过是否有钢筋挡住(特别是墙、柱下部),如挡住,用撬棍或铁锤敲打,使钢筋移位,保证PVC导管的顺畅通过。
两侧模板对拉螺栓孔位必须正对,这也是检查墙板安装是否正确的方法之一。
5)每面墙模板在封闭前,一定要调整两侧模板,使其垂直竖立在控制线位上,才能保证下一工序的顺利进行。
墙板模板的安装墙板内部安装效果墙板模板的加固墙柱模板安装完成效果3、梁模板的安装1)先将梁底模板在楼面进行预拼装,将梁底模板连接成整体。
铝合金模板工艺样板墙一、铝合金模板施工工艺1、施工工艺流程:2、操作要点:1)测量放线:在施工前,铝合金模板按照模数做好深化设计,并在出厂前试拼装。
控制好首层拼装楼地面的找平。
墙柱轴线及300mm控制线、门洞线,标高引测至柱纵筋上,四角及转角均设置50控制线。
控制线精度3mm,安装墙柱模板前进行验线。
2)墙柱钢筋绑扎:按照设计图纸和图集要求,做好墙柱钢筋接头处理并绑扎牢固。
3)墙柱铝模安装:①钉压脚板,焊定位钢筋在墙柱根部离地约100mm,间距800mm;②墙柱内设置好同墙柱厚的水泥内撑条或钢筋内撑条;③对内侧模板面进行全面清理,涂刷脱模剂,薄而匀,不得刷在钢筋上;④按试拼装图纸编号依次拼装,封闭柱铝模之前,需在墙柱模紧固螺杆上预先外套PVC管,且PVC管两头套上胶杯;⑤与阴角模连接时销钉的头部应尽可能的在阴角模内部,销钉要从上往下插,端部及转角处连接应采用螺栓连接;⑥为防止墙柱铝模下口跑浆,浇混凝土前一天利用水泥砂浆进行封堵;⑦安装外墙模板时要随拆随上传,随上传随安装。
4)梁板铝模安装:①涂脱模剂;②墙顶边模和边角模与墙模板连接时,从上部插入销子。
安装完墙顶边模,即可在角部开始安装板模。
③按梁板模布置图组装板支撑梁,用销子和梁模连接件将相邻的两个板支撑梁连接起来。
支撑杆朝横梁方向安装在预先安装好的横梁组件上,用支撑杆提升横梁到适当位置。
支撑杆间距为1200mm,通过已在角部安装好的板模端部,用销子将梁和板模连接。
④每排第一块模板已与墙顶边模和支撑梁连接。
第二块模板只需与第一块板模相连。
把第三块模板和第二块模板联接上后,把第二块模板固定在横梁上。
用同样的方法放置这一排剩下的模板。
铺设钢筋之前在顶板模面上涂刷脱模剂。
需要调整则可在支撑杆底部加垫块调整水平度。
5)模板校正加固:①墙模板的加固:在模板上预留孔穿上对拉螺杆,对拉螺杆附四道背楞,转角处设置直角背楞,两人在墙柱的两侧同时进行。
②墙柱实测实量的校正:墙模板安装完毕后,安装斜向支撑,对墙模板的水平标高及垂直度作初步调整。
铝模板工程施工工艺一、施工准备工作1.1 车间准备1.1.1 确保施工车间的环境整洁无尘,保持通风良好。
1.1.2 检查施工车间的照明设施是否完好,确保施工期间有足够的光照。
1.1.3 检查施工车间的消防设施是否齐全并处于正常工作状态。
1.1.4 安排好人员分工,明确每个人员的具体工作任务。
1.2 施工设备准备1.2.1 检查模板及模板支撑架的数量、规格和质量,确保施工所需设备齐全。
1.2.2 检查模板支撑架的机械性能是否符合要求,确保施工过程中的安全性。
1.2.3 检查钢管脚手架和连接件的数量、规格和质量,确保施工所需设备齐全。
1.3 材料准备1.3.1 进行铝板、螺栓螺母等标准件的数量、规格和质量的检查,确保施工所需材料齐全。
1.3.2 对铝板等建筑模板材料进行检查,确保其质量符合要求。
1.3.3 检查螺栓螺母、螺柱以及其他连接件的规格、数量,确保施工所需材料齐全。
1.4 施工方案准备1.4.1 根据建筑图纸和相关技术要求,制定详细的施工方案。
1.4.2 制定施工计划,包括材料的采购、设备的调配和人员的安排等。
1.4.3 制定施工现场管理方案,包括施工安全、环保、文明施工等方面。
1.5 安全生产准备1.5.1 对施工现场进行安全检查,排除安全隐患,确保施工过程中的安全。
1.5.2 对参与施工的人员进行安全教育和培训,提高其安全意识和应急处置能力。
二、施工工艺流程2.1 模板搭设2.1.1 按照施工图纸要求,进行模板搭设的第一步是确定铝板的尺寸和数量。
2.1.2 使用切割设备将铝板切割到需要的尺寸。
2.1.3 根据设计要求,使用螺栓螺母或其他连接件将铝板进行固定搭接成模板。
2.1.4 使用相应的模板支撑架将搭设好的模板支撑到设计要求的高度。
2.2 混凝土浇筑2.2.1 在模板搭设完成后,根据设计要求进行混凝土浇筑。
2.2.2 清理混凝土浇筑后的表面,确保混凝土的外观质量。
2.2.3 保持混凝土的养护和保温,确保其强度和耐久性。
铝合金模板施工工艺与方法1.1铝模板的安装工作1.1.1放好墙柱边线及定位钢筋的布设先放好墙柱的所有边线,然后根据边线,在边线内侧打定位钢筋。
1.1.2标高及定位的控制(1)标高点的竖向传递及复核1)、标高的竖向传递,应用钢尺从塔吊立杆、电梯井内壁或内控点预留孔洞(放线孔)起始高程点竖直量取,当传递高度超过钢尺长度时,应另设一道标高起始线,钢尺需加拉力、尺长、温度三差改正。
2)、每栋建筑物应由三处分别向上传递,标高的允许误差见下表:3)、施工层抄平之前,应先校测首层传递上来的三个标高点,当较差小于3mm时,以其平均点引测水平线。
抄平时,应尽量将水准仪安置在测点范围的中心位置,并进行一次精密定平,水平线标高的允许误差为±3mm。
4)、为便于施工及准确性,每户提供一个标高控制点,安装工人根据此标高点用激光水平仪抄出混凝土墙上的500mm线,根据层高及板厚,沿墙周边弹出顶板模板的低标高线。
5)、根据墙柱边线弹出离墙柱边线300mm的墙柱控制线,在墙柱模板安装完以后,用此控制线复核墙柱的定位是否准确。
如不正确,先根据控制线内空复核控制线是否正确,如控制线正确,采用斜撑和葫芦将模板校正。
6)、根据测量结果,沿墙线高出基准点的地方(高出基准点5mm 以上),应打磨到正确的水平高度;沿墙线低于基准点的地方,需用砂浆找平至模板安装所需水平高度,角部及墙中为重点找平位置。
标高控制点1.1.3铝模板安装顺序:墙柱模安装-安装梁模-安装楼面板主龙骨及楼面板-铝模板系统加固-综合验收-混凝土浇筑-下一层工序循环。
(1)先安装墙柱模板:1)、所有模板安装都从角部开始安装,这样可使模板保持侧向稳定。
当角部稳定和内角模按放样线定位后继续安装整面墙模。
为拆除方便,墙模与内角模连接时销子的头部应在内角膜内部2)、封闭模板前,须在墙模连接件上预先外套PVC管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后能收回穿墙螺丝。
1.1.1.1.铝模板施工工艺与方法1.1.1.1.1.确定铝模板方案1、铝模板优势(1)全部采用定型设计,工厂生产制作,模板工程质量优。
(2)安全文明施工,以人为本,科学发展。
(3)由于现场没有制作加工工序,减少施工噪音,节能环保,功在千秋。
(4)铝合金模板较钢模板轻,采用快装拆体系,构件搬动轻便灵活,大大减少人工用量,便于施工管理。
(5)铝合金模板是目前最先进的模板之一,施工企业形象好。
(6)模板支撑体系简便稳固,促进安全文明施工。
(7)设计先进的早快拆体系,加快了施工进度。
2、梁模板设计梁底支撑立杆间距1300mm,梁底中间铺板,梁底支撑铝梁100mm 宽,布置在梁两侧。
铝板材4mm厚。
梁模板大样图3、楼面模板设计楼面模板标准尺寸400×1200mm,局部按实际结构尺寸配置。
铝板材4mm厚。
板底设置单支撑100mm宽铝梁,支撑间距1200mm×1300mm布置。
楼面板安装节点4、铝模板系统示意图墙身对拉螺杆在水平方向间距最大为800mm,垂直方向加三套横向背楞加固,垂直方向的间距为300mm、800mm、900mm,在外墙增加斜支撑。
墙板部分模板示意图墙身对拉螺杆安装示意图外墙斜撑安装示意图门洞及墙身板及背楞门洞及墙身板及背楞梁板顶板部分模板示意图墙身板及背楞龙骨拆装示意图混凝土墙高拉力螺杆连接墙模与顶模装配节点5、铝模板楼面和梁支撑示意图支撑系统采用先进的标准化装配式铝模板+立杆支撑体系。
立杆支撑体系中楼板采用间距为1200×1300mm 的钢管单杆支撑,梁采用间距为1300mm 的钢管单杆支撑。
单杆支撑外管采用Ø60x2.0m,内管采用Ø48x2.5mm。
材质均为Q235。
6、楼梯安装示意图楼梯踏步采用铁板制作,支撑加密。
楼梯铝模安装示意图楼梯支撑安装示意图1.1.1.1.2.铝合金模板资源配置1、铝合金模板与支撑体系配置除特别注明外,模板主系统为一套,其中楼板底支撑为三套,梁底支撑为四套,悬伸结构底支撑为五套,具体布置如下图:2、铝合金快装拆模板体系铝合金快装拆模板体系由墙身模板、楼面模板、梁底模、梁侧模、梁板顶撑、梁板支撑、阴角模、连接紧固销、钢支撑等构件组成,具体大样详见下图。
为什么建筑施工中要用铝合金模板?
1、混凝土表面质量平整光滑,可达到免抹灰的效果。
2、铝合金建筑模板强度高、精度高,板面拼缝少。
3、施工方便,铝合金建筑模板组装方便,可以由人工拼装,或者拼装成片后整体由机械吊装。
4、规范施工,周转次数高,正常使用可达到300次。
5、应用范围广。
铝合金建筑模板墙体模板、水平楼板、柱、梁、爬模等模板的使用。
6、重量轻,每平方米重量不足19kg。
7、建筑工期短,比一般模板施工快40%-50%。
8、承载力大,铝合金模板每平方可承载30kN。
9、回收价值高,铝合金建筑模板残值高,均摊成本优势明显。
铝模板施工全过程如下:
一、施工前的工具准备
二、认识铝模的材料
三、进行铝模施工测量放线
操作流程
1、测量员根据轴线引测出墙柱所有边线及200mm(或250mm)控制线,根据边线,焊工在2小时内完成定位钢筋。
2、现场测量员根据控制线复核墙柱边线和定位钢筋的位置是否正确。
3、使用水平仪测量本层标高是否在控制范围内,宜低不宜高,超出一公分需要做相应的找平处理。
四、定位钢筋的焊接
操作流程
1、焊定位筋,控制在不小于2mm以内的定位钢筋应留有相应的保护层,超出范围的钢筋马上处理。
钢筋使用直径为不小于12mm的钢筋。
2、在墙柱根部离地约50mm,间距不大于700mm焊接定位钢筋。
封口的位置。
焊井字形,阴角部位也焊接定位钢筋。
五、安装外墙K板
操作流程
安装外墙K板时要在K板表面孔的中心位置加装套。
六、吊装模板
操作流程
1、按区域把模板分区分房间整齐摆放,或者会产生窝工现象劳务自行承担。
首层安装每户型需安排分料人员。
2、卸车按墙板,铁配件,节点,梁底梁侧分堆码放整齐放入指定的区域。
3、未按要求吊装的后果,现场无法找板。
七、墙模安装
操作流程
作业准备→模板吊装→墙板分类→涂刷脱模剂→墙板安装→墙板封闭安装。
注意事项:
根据质量要求剪力墙必须放置水泥条,在钢筋上纵向间距每根穿墙螺杆位置,同时安装胶杯套管,横向间距每根穿墙螺杆位置与墙体相同宽度的水泥内撑,严格要求内撑表面上、下方向水平,左、右方向与墙线成直角,该工序直接影响墙面的平整度、垂直度,应专人检查。
墙板销钉必须满打。
八、梁模安装
操作流程
作业准备→单顶传递→梁底模清理→梁底模连接→梁底模传递→内梁外侧模清理、安装→质量检查与调校。
注意事项:
梁板安装遵循先主梁后次梁,先公共部位后户型部位,梁底长度小于等于3m整体安装,大于等于3m分段进行安装,每段不得超过3m,安装时查看销钉是否脱落,以防模板掉落砸伤人。
安装完整条梁底及时加满单顶并大致调平,墙身垂直校正完毕后进行楼面梁底板模板安装,楼面梁模应板先安装底模,校正垂直后安装侧模。
梁侧左右两端各打两个销钉,上下两端及隔300mm各打销钉。
九、楼面板安装
操作流程
作业准备→龙骨清理与连接→楼面C槽传递→楼面C槽安装→龙骨传递→龙骨安装→楼面板传递→楼面板清理及安装→刷脱模剂→预留洞口安装→质量与调校。
注意事项:
楼面对角线检查无误时,开始安装楼面模板,为了安装快捷,先安装楼面底笼,每条底笼的固顶处需安装单顶支撑,楼面板要平行逐件排放,先用销子临时固定,最后统一打紧销子。
每个单元模板全部安装完毕后,应用水平仪测定其平整度及本层安装标高,如有偏差通过模板系统的可调节支撑进行校正,直至达到整体平整及相应的标高。
面底板四周必须要有十颗销钉连接。
十、斜撑、背楞安装
操作流程
作业准备→背愣传递→背愣安装→斜撑传递→斜撑安装→墙板铁链、风钩传递→质量检查与调校。
注意事项:
1、模板全部安装完毕后,需用斜撑固定,采用预埋马凳的方式安装斜撑更能够保证质量要求。
斜撑间距设置为不大于1500mm。
2、背愣安装采用从上往下安装,先安装阴角位置,后安装阳角位置,阳角位置安装必须水平拉紧。
十一、楼梯安装
操作流程
作业准备→楼梯墙板传递→楼梯下斜墙安装→楼梯C槽安装→楼梯底板传递→楼梯底板安装→楼梯上斜墙安装→楼梯侧板、踏步狗牙清理、刷脱模剂→楼梯侧板、踏步狗牙安装→踏步板安装→楼梯加固→质量与调校。
十二、吊模安装
操作流程
吊模多导致固定不方便,设计还采用角铝与外墙板拉结或吊模间互相拉结,现场采用自制钢筋马镫放置吊模。
十三、浇筑前的加固
操作流程
1、外梁侧板的安装和与内墙C槽对拉螺杆链接及水泥条的放置。
2、K板与内墙C槽对拉螺杆链接。
十四、模板验收、调校
操作流程
1、现场劳务代班及工长自检,对存在的问题进行整改;
2、在整改复查完成后一个小时内通知甲方、监理进行模板分项验收、并对验收提出的问题及时整改。
3、所有安装及内部自检查工作完成后,需要总包、监理、施工方带班人员一起做混凝土浇筑前的最后检查验收,并做好书面交接,安排好下一步的守模工作。
检查验收内容包括:
(1)每个单元的水平及标高调整完毕后,需对整个楼面做一次水平和标高的校核。
(2)检查墙身对拉螺杆是否拧紧。
(3)检查混凝土工墙身模板底部是否用素混凝土填实。
(4)楼面板及梁板清洁干净后才能刷铝模专用脱模剂。
十五、浇筑
操作流程
1、砼浇筑前,各代班安排一名经验丰富的安装工人进行混凝土浇筑护模值班。
2、值班工人检查正在浇筑砼模板的销钉、销片、螺杆、螺帽、地脚螺栓紧固情况,发现松动、脱落立即整改。
3、值班工人检查模板、支撑系统整体变形。
发现肉眼可见的变形立即暂停施工,找出原因,进行整改。
4、浇筑过程中需派专人进行垂直度与水平度进行检查复核。
十六、拆模
操作流程
铝模板拆模顺序:非承重部分→承重部分;
模板拆除作业(非承重部分)作业流程:作业准备→吊模拆除→反梁拆除→传料口、放线口、烟道口拆除→楼梯踏步拆除→外梁侧模/线条拆除→斜撑拆除→背愣拆除→墙柱板拆除。
模板拆除作业(承重部分)作业流程:作业准备→梁底模拆除→内梁侧模拆除→楼面C槽拆除→楼面板拆除→飘窗拆除→K板拆除(坚持边拆边装,拆完装完的原则)。
十七、模板和背楞传递摆放标准
操作流程
按区域把模板分区分房间整齐摆放,模板墙板摆放标准;依次顺序摆放方便安装,提高工作效率。
十八、模板清理
操作流程
1、首层铝模拆模后,现场木工未对铝模进行及时清理,会造成后期砼表面出现蜂窝麻面、
孔洞等现象。
2、铝模拆模后必须及时清理表面残留混凝土,利用刀铲、榔头等工具,封模之前工长,技
术检查通过后方可继续拼装。
铝模板施工需注意:
1、铝模拼装时,切忌让木工对铝模进行切割、打磨等加工,若有拼装不密实,无法嵌入等
问题需要检查螺栓等是否拧紧或拼装是否有误,而不是对铝模进行加工。
2、预拼装时派劳务班组去铝模厂学习拼装、拆除技术,可以提高现场施工效率及施工质量。
3、对铝模体系应进行三次实测实量,第一次在墙柱拼装完成后,对铝模的标高、平整度、
垂直度进行精确控制。
第二次在顶板盖完,及时调整支撑、背楞、对拉螺杆及斜撑等,并派专人对铝模体系进行实时测量、监控,若发现铝模倾斜,偏离控制线4mm以外应及时进行
调整。
第三次在浇筑完成后30分钟内测量,因为铝模体系在砼刚刚浇筑完成后仍然可以进
行调整。
4、铝模拼装过程中,要实时对墙柱垂直度、平整度,板面平整度进行控制。
5、拆除过程中,需要注意对铝模板的保护措施,严禁野蛮施工;拆除后需及时清理表面混
凝土。
