关于规范工程技术资料监理签字用语的指导意见
- 格式:doc
- 大小:74.00 KB
- 文档页数:15
监理签字规范用语大全监理签字规范用语大全如下:1. 本工程监理人员签字的文件,应经过核实、审阅和确认后,方可签字。
2. 监理人员签字,应使用中文,清晰、规范、不可潦草。
3. 监理人员签字前需认真阅读文件内容,确保理解无误后方可签字。
4. 监理人员签字时应当阳光、公正、客观,并严守职业道德。
5. 监理人员签字应当按照签字顺序进行,不得跳过签字者。
6. 监理人员签字时应当在规定的位置进行签字,不得随意更改签字位置。
7. 所有涉及监理人员签字的文件,应留存备查,不得私自销毁或篡改。
8. 监理人员签字后应签署完整的名字,不得使用简写或缩写。
9. 监理人员签字应注明具体的签字日期,不得使用模糊的日期表述。
10. 监理人员签字后应注明具体的签字时间,包括小时和分钟。
11. 监理人员签字时应注明所属单位或部门的名称,不得模糊不清。
12. 监理人员签字后应注明所具备的资格证书编号或职称等级。
13. 监理人员签字时应在签字位置下方注明联系电话和电子邮箱等联系方式。
14. 监理人员签字时应注明所在工程项目的名称和项目编号。
15. 监理人员签字时应注明文件的具体名称和版本号,以便查阅和管理。
16. 监理人员签字时应明确签字意义和责任,不得模糊或敷衍过去。
17. 监理人员签字时应知悉签字内容的重要性和合法性。
18. 监理人员签字时应明确所承担的法律责任和后果。
19. 监理人员签字时应确认自己具备签字权限,不得超越权限签字。
20. 监理人员签字时应确认文件的真实性和完整性,不得签署虚假文件。
21. 监理人员签字时应与相关人员进行确认和审核,不得独断专行。
22. 监理人员签字时应对签字文件的内容负责,不得推卸责任。
23. 监理人员签字时应与其他相关部门或单位进行协调,确保一致性。
24. 监理人员签字时应尊重他人的意见和观点,不得强行修改文件。
25. 监理人员签字时应及时反馈意见和建议,促进问题的解决和改进。
26. 监理人员签字时应确保文件的机密性,不得泄露关键信息。

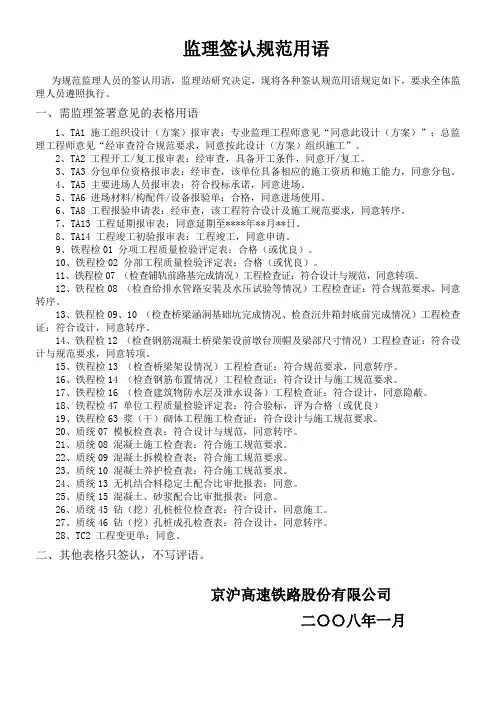

监理签认规范用语为规范监理人员的签认用语,监理站研究决定,现将各种签认规范用语规定如下,要求全体监理人员遵照执行。
一、需监理签署意见的表格用语1、TA1 施工组织设计(方案)报审表:专业监理工程师意见“同意此设计(方案)”;总监理工程师意见“经审查符合规范要求,同意按此设计(方案)组织施工”。
2、TA2 工程开工/复工报审表:经审查,具备开工条件,同意开/复工。
3、TA3 分包单位资格报审表:经审查,该单位具备相应的施工资质和施工能力,同意分包。
4、TA5 主要进场人员报审表:符合投标承诺,同意进场。
5、TA6 进场材料/构配件/设备报验单:合格,同意进场使用。
6、TA8 工程报验申请表:经审查,该工程符合设计及施工规范要求,同意转序。
7、TA13 工程延期报审表:同意延期至****年**月**日。
8、TA14 工程竣工初验报审表:工程竣工,同意申请。
9、铁程检01 分项工程质量检验评定表:合格(或优良)。
10、铁程检02 分部工程质量检验评定表:合格(或优良)。
11、铁程检07 (检查铺轨前路基完成情况)工程检查证:符合设计与规范,同意转项。
12、铁程检08 (检查给排水管路安装及水压试验等情况)工程检查证:符合规范要求,同意转序。
13、铁程检09、10 (检查桥梁涵洞基础坑完成情况、检查沉井箱封底前完成情况)工程检查证:符合设计,同意转序。
14、铁程检12 (检查钢筋混凝土桥梁架设前墩台顶帽及梁部尺寸情况)工程检查证:符合设计与规范要求,同意转项。
15、铁程检13 (检查桥梁架设情况)工程检查证:符合规范要求,同意转序。
16、铁程检14 (检查钢筋布置情况)工程检查证:符合设计与施工规范要求。
17、铁程检16 (检查建筑物防水层及泄水设备)工程检查证:符合设计,同意隐蔽。
18、铁程检47 单位工程质量检验评定表:符合验标,评为合格(或优良)19、铁程检63 浆(干)砌体工程施工检查证:符合设计与施工规范要求。

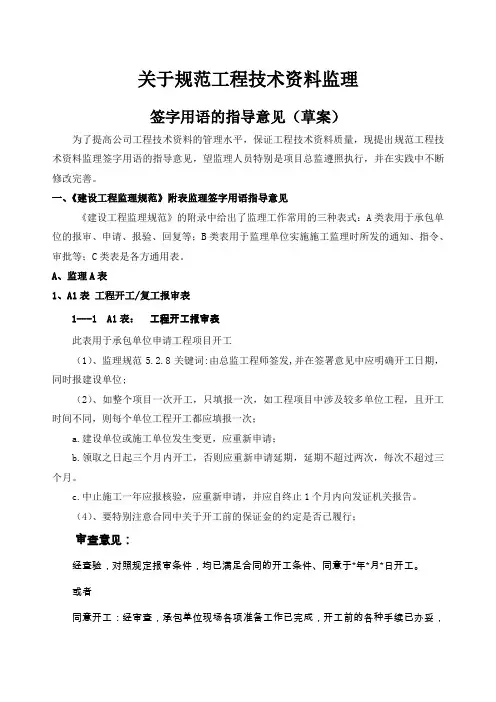

关于规范工程技术资料监理签字用语的指导意见(草案)为了提高公司工程技术资料的管理水平,保证工程技术资料质量,现提出规范工程技术资料监理签字用语的指导意见,望监理人员特别是项目总监遵照执行,并在实践中不断修改完善。
一、《建设工程监理规范》附表监理签字用语指导意见《建设工程监理规范》的附录中给出了监理工作常用的三种表式:A类表用于承包单位的报审、申请、报验、回复等;B类表用于监理单位实施施工监理时所发的通知、指令、审批等;C类表是各方通用表。
A、监理A表1、A1表工程开工/复工报审表1---1 A1表:工程开工报审表此表用于承包单位申请工程项目开工(1)、监理规范5.2.8关键词:由总监工程师签发,并在签署意见中应明确开工日期,同时报建设单位;(2)、如整个项目一次开工,只填报一次,如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应填报一次;a.建设单位或施工单位发生变更,应重新申请;b.领取之日起三个月内开工,否则应重新申请延期,延期不超过两次,每次不超过三个月。
c.中止施工一年应报核验,应重新申请,并应自终止1个月内向发证机关报告。
(4)、要特别注意合同中关于开工前的保证金的约定是否已履行;审查意见:经查验,对照规定报审条件,均已满足合同的开工条件、同意于*年*月*日开工。
或者同意开工:经审查,承包单位现场各项准备工作已完成,开工前的各种手续已办妥,具备开工条件,同意于*年*月*日开工;不同意开工:经审查,由于以下几项条件不具备,不同意开工,请尽快落实后报审,以确保能够按照合同约定,如期开工。
1---2 A1表:工程复工报审表此表用于工程暂停原因消失时,承包单位申请恢复施工。
总监理工程师签署审查意见前,宜向建设单位报告。
(1)、与B2相对应,表中证明文件是指证明已具备复工条件的相关资料;(2)、监理规范 6.1.5-建设单位引起或非承包方原因引起;6.1.6-承包单位原因(要求附整改工作情况和预防措施报告)审查意见:鉴于xxx工程xxx项目停工因素已消失,经现场复查,符合继续施工的条件,同意于*年*月*日复工。

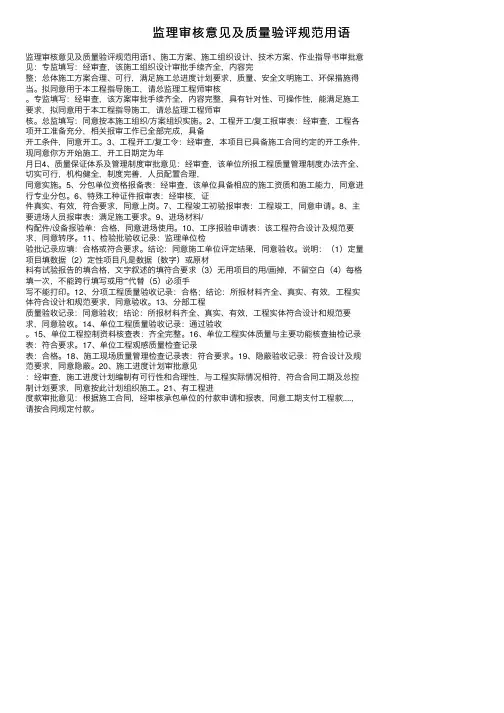

监理审核意见及质量验评规范⽤语监理审核意见及质量验评规范⽤语1、施⼯⽅案、施⼯组织设计、技术⽅案、作业指导书审批意见:专监填写:经审查,该施⼯组织设计审批⼿续齐全,内容完整;总体施⼯⽅案合理、可⾏,满⾜施⼯总进度计划要求,质量、安全⽂明施⼯、环保措施得当。
拟同意⽤于本⼯程指导施⼯,请总监理⼯程师审核。
专监填写:经审查,该⽅案审批⼿续齐全,内容完整,具有针对性、可操作性,能满⾜施⼯要求,拟同意⽤于本⼯程指导施⼯,请总监理⼯程师审核。
总监填写:同意按本施⼯组织/⽅案组织实施。
2、⼯程开⼯/复⼯报审表:经审查,⼯程各项开⼯准备充分,相关报审⼯作已全部完成,具备开⼯条件,同意开⼯。
3、⼯程开⼯/复⼯令:经审查,本项⽬已具备施⼯合同约定的开⼯条件,现同意你⽅开始施⼯,开⼯⽇期定为年⽉⽇4、质量保证体系及管理制度审批意见:经审查,该单位所报⼯程质量管理制度办法齐全、切实可⾏,机构健全,制度完善,⼈员配置合理,同意实施。
5、分包单位资格报备表:经审查,该单位具备相应的施⼯资质和施⼯能⼒,同意进⾏专业分包。
6、特殊⼯种证件报审表:经审核,证件真实、有效,符合要求,同意上岗。
7、⼯程竣⼯初验报审表:⼯程竣⼯,同意申请。
8、主要进场⼈员报审表:满⾜施⼯要求。
9、进场材料/构配件/设备报验单:合格,同意进场使⽤。
10、⼯序报验申请表:该⼯程符合设计及规范要求,同意转序。
11、检验批验收记录:监理单位检验批记录应填:合格或符合要求。
结论:同意施⼯单位评定结果,同意验收。
说明:(1)定量项⽬填数据(2)定性项⽬凡是数据(数字)或原材料有试验报告的填合格,⽂字叙述的填符合要求(3)⽆⽤项⽬的⽤/画掉,不留空⽩(4)每格填⼀次,不能跨⾏填写或⽤“”代替(5)必须⼿写不能打印。
12、分项⼯程质量验收记录:合格;结论:所报材料齐全、真实、有效,⼯程实体符合设计和规范要求,同意验收。
13、分部⼯程质量验收记录:同意验收;结论:所报材料齐全、真实、有效,⼯程实体符合设计和规范要求,同意验收。
建筑工程监理人员签字用语规范
在建筑工程监理中,监理人员的签字是非常重要的一环,它代表了监理人员对工程进行检查、审核、认可的意见和结果。
因此,监理人员的签字用语应遵循一定的规范。
以下是一些常用的建筑工程监理人员签字用语规范:
1. 审查确认:表示监理人员对工程的审查已经完成,并确认符合相关标准和要求。
常用签字用语有:“审查确认”、“已审查”等。
2. 合格认可:表示监理人员认定工程符合合同约定的标准和质量要求,可以接受使用。
常用签字用语有:“合格认可”、“已认可”等。
3. 不合格退回:表示监理人员发现工程存在不合格的情况,需要退回重新修复或整改。
常用签字用语有:“不合格退回”、“退回整改”等。
4. 待确立:表示监理人员对工程的质量、安全等问题还有待确定和确认。
常用签字用语有:“待确立”、“待确认”等。
5. 记录备案:表示监理人员已将工程中重要的问题、意见或建议进行记录和备案。
常用签字用语有:“记录备案”、“备案”等。
6. 建议采纳:表示监理人员对工程中相关建议和意见认可并采纳。
常用签字用语有:“建议采纳”、“已采纳”等。
7. 验收通过:表示监理人员对工程的质量、安全等方面进行验收,并通过验收。
常用签字用语有:“验收通过”、“已验收”等。
需要注意的是,不同的建筑工程监理机构或项目会有一些专有的签字用语,根据具体情况进行调整和灵活运用。
另外,签字时应注意签名的清晰、规范,以确保签字的可辨认性和权威性。
工程监理签字用语一、施工质量验收技术资料通用表1、“开工陈述”审查意见填写:施工准备工作完成,同意开工。
2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。
3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范尺度和图纸及合同要求,同意按此施工组织设计实施。
一旦实施条件和环境有变更、或执行中出现偏差,施工方必须认真分析、调整方案,偏重新进行申报审批。
4、“施工技术交底记录”监理单位检查结论填写:符合要求。
5、“新资料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。
6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。
7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。
8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、尺度及施工合同要求。
本工程预验收合格。
9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。
10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及平安和功能检验(检测)陈述齐全,合格;观感质量好。
11、“单位(子单位)工程竣工验收介入各方对工程质量的评价书”结论填写:单位工程竣工验收合格。
12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。
13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。
14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。
验收结论栏填写:同意施工单位检查结论,验收合格。
15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;平安和功能检验陈述栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及平安和功能检验(检测)陈述齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。
工程监理方案签字用语为了保证工程施工质量和进度,减少工程安全事故的发生,我公司特制定了本监理方案。
本方案包括了监理的基本职责、工作原则、监理内容、监理方法以及监理人员的要求等内容。
一、监理的基本职责1.按照国家有关法律法规和工程施工规范,保证工程质量安全,监督施工单位执行设计文件,合理使用材料,严格控制工程质量。
2.严格按照工程施工合同和审核通过的施工图纸进行施工监理。
3.保证监理记录的真实性和准确性,及时发现和解决施工中的问题,协调解决施工方与设计方之间的分歧。
4.协助建设单位组织招标、评审、签约等工作,监督施工单位的施工进度。
5.对施工单位的合格证书、施工单位施工人员的资格证书等必要资格证件进行审核,并监督施工单位的施工组织设计。
6.实施监理验收,审核施工单位的工程质量检测报告,监督施工单位进行工程验收、交工手续、质保期等。
7.对监理施工现场资料进行管理,认真编写监理日志、监理通知等监理文件。
二、工作原则1.严格按照法律法规和监理规范进行监理,持证上岗执行监理职责。
2.尊重和保护施工单位的合法权益,维护施工单位和设计单位的利益。
3.公正、公平、公开的对待施工单位和设计单位,坚决抵制一切违法行为。
4.对监理过程中出现的问题和问题事件,及时向建设单位和施工单位汇报。
5.密切配合建设单位和施工单位,做好沟通工作,及时解决监理工作中的问题。
三、监理内容1.监理安全管理监督施工单位执行《建设工程施工安全生产管理规定》,核实施工单位的安全管理要求是否严密。
2.监理质量管理对施工现场的施工质量进行监督检查,确保施工质量符合设计要求。
3.监理进度管理监督施工单位按照施工计划进行工程施工,确保工程进度按照计划进行。
4.监理验收对施工单位提交的工程质量检测报告进行审核,组织相关方进行工程验收。
5.监理文件管理负责监理日志、监理通知、监理报告等监理文件的编写、整理和归档工作。
四、监理方法1.定期进行监理检查按照施工计划和监理计划,定期对施工现场进行检查,了解施工情况,发现并解决问题。
签字的基本要求:所有表格中凡是签字必须完整注明签字日期(写明三、最新版监理规范监理用表表A。
0.1总监理工程师任命书注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
表A。
0.2工程开工令工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0。
3监理通知单注:本表一式三份,项目监理机构、建设单位、施工单位各一份表A。
0。
4监理报告注:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份表A。
0.5工程暂停令工程名称编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份表A.0。
6旁站记录注:本表一式一份,项目监理机构留存表A。
0.7工程复工令工程名称编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.8工程款支付证书注:本表一式三份,项目监理机构、建设单位、施工单位各一份表B.0。
1施工组织设计或(专项)施工方案报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表B。
0.2 工程开工报审表表 B.0.3 工程复工报审表表 B.0。
4分包单位资格报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 B.0.5 施工控制测量成果报验表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表B。
0。
6工程材料、构配件或设备报审表注:本表一式二份,项目监理机构、施工单位各一份表B。
0.7工程检验批报审、报验表注:本表一式二份,项目监理机构、施工单位各一份表B。
0.8分部工程报验表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表B。
0。
9 监理通知回复表B。
0。
10 单位工程竣工验收报审表B。
0。
11 工程款支付申请表注:本表一式三份,项目监理机构、建设单位、施工单位各一份;工程竣工结算报审时本表一式四份,项目监理机构、建设单位各一份、施工单位二份。
B.0.12 施工进度计划报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份.表B。

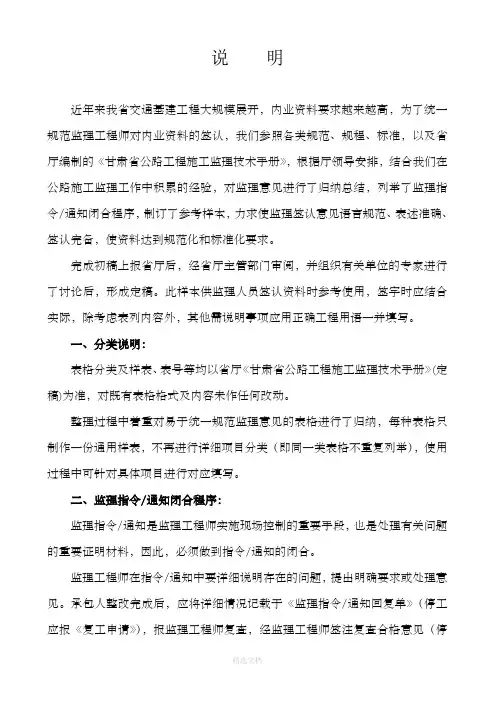

说明近年来我省交通基建工程大规模展开,内业资料要求越来越高,为了统一规范监理工程师对内业资料的签认,我们参照各类规范、规程、标准,以及省厅编制的《甘肃省公路工程施工监理技术手册》,根据厅领导安排,结合我们在公路施工监理工作中积累的经验,对监理意见进行了归纳总结,列举了监理指令/通知闭合程序,制订了参考样本,力求使监理签认意见语言规范、表述准确、签认完备,使资料达到规范化和标准化要求。
完成初稿上报省厅后,经省厅主管部门审阅,并组织有关单位的专家进行了讨论后,形成定稿。
此样本供监理人员签认资料时参考使用,签字时应结合实际,除考虑表列内容外,其他需说明事项应用正确工程用语一并填写。
一、分类说明:表格分类及样表、表号等均以省厅《甘肃省公路工程施工监理技术手册》(定稿)为准,对既有表格格式及内容未作任何改动。
整理过程中着重对易于统一规范监理意见的表格进行了归纳,每种表格只制作一份通用样表,不再进行详细项目分类(即同一类表格不重复列举),使用过程中可针对具体项目进行对应填写。
二、监理指令/通知闭合程序:监理指令/通知是监理工程师实施现场控制的重要手段,也是处理有关问题的重要证明材料,因此,必须做到指令/通知的闭合。
监理工程师在指令/通知中要详细说明存在的问题,提出明确要求或处理意见。
承包人整改完成后,应将详细情况记载于《监理指令/通知回复单》(停工应报《复工申请》),报监理工程师复查,经监理工程师签注复查合格意见(停工指令应签发《复工指令》)后方可进行后续工作。
如未达到整改要求,应重新下达指令/通知。
监理指令/通知闭合流程如下:三、监理签认参考意见仅列举经检验合格后,监理工程师同意/批准的情况,若有不合格/不同意事项,可参照表列内容提出相应处理意见。
附件:通用表格及监理签认参考意见附录施工组织设计报审表(A-1)动员预付款支付申请表(A-2)施工技术方案报审表(A-3)施工放样报验单(A-4)材料报验单(A-5)进场设备报验单(A-6)工程开工申请单(A-7)检验申请批复单(A-8)工程报验单(A-9)合同外工程单价申报表(A-10)复工申请(A-15)设计变更报审表(A-16)交工报验单(A-19)缺陷责任工程报验单(A-20)监理工程师指令/通知回复单(A-22)监理工程师通知(通用)(B-1)设计变更通知(B-3)工程检验认可书(B-4)移交证书(B-5)工程缺陷责任期终止证书(B-6)工程暂时停工指令(B-7)复工指令(B-8)现场指令(B-9)监理指令(B-10)变更指令(B-11)中间交工证书(B-15)现场质量检验报告单(C-1- )检验记录表(C-2- )分项工程质量检验评定表(C-3-1)分部工程质量检验评定表(C-3-2)单位工程质量检验评定表(C-3-3)建设项目或标段质量检验评定表(C-3-4)检查记录表(通表)(C-4)试验委托单(D-14)试验报告(D-15)标准试验使用审批表(D-47)施工组织设计报审表承包单位合同号监理单位编号A-1动员预付款支付申请表承包单位合同号监理单位编号A-2______________________公路建设项目施工技术方案报审表承包单位合同号监理单位编号A-3______________________公路建设项目施工放样报验单承包单位合同号监理单位编号A-4______________________公路建设项目材料报验单承包单位合同号监理单位编号A-5______________________公路建设项目进场设备报验单承包单位合同号 监理单位 编 号______________________公路建设项目工程开工申请单承包单位合同号监理单位编号A-7______________________公路建设项目检验申请批复单承包单位合同号监理单位编号A-8分项工程报验单承包单位合同号监理单位编号变更工程单价申报表承包单位合同号监理单位编号复工申请承包单位合同号监理单位编号2、本申请批准后,根据监理工程师签发的复工指令执行。
工程监理签字用语规大全,就是这么专业!监理人员的签字,与其个人的职责和工作容有关,也和具体的记录要求有关。
为了指导监理人员正确地签好字,特编制本指南。
一、施工质量验收技术资料通用表1、“开工报告〞审查意见填写:施工准备工作完成,同意开工。
2、“工程工程施工企业主要管理人员〞审查意见填写:同意资格审查。
3、“施工组织设计〔施工案〕报批表〞监理单位审查意见填写:经审查该施工组织设计符合有关规标准和图纸及合同要求,同意按此施工组织设计实施。
4、“施工技术交底记录〞监理单位检查结论填写:符合要求。
5、“新材料、新工艺、新技术、新设备应用申报审批表〞审查意见填写:同意。
6、“隐蔽工程验收记录〞监理单位验收结论填写:同意隐蔽,进入下道工序。
7、“工程报验单〞监理单位意见填写:符合设计要求和规规定,验收合格。
8、“工程竣工验收报验单〞监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规、标准及施工合同要求。
本工程预验收合格。
9、“主要设备开箱检验记录〞核查结论填:同意施工单位检验结果。
10、“分项、分部〔子分部〕工程通过验收各会签表〞结论填写:各子分部工程均符合施工质量验收规要求;质量控制资料及平安和功能检验〔检测〕报告齐全,合格;观感质量好。
11、“单位〔子单位〕工程竣工验收参加各对工程质量的评价书〞结论填写:单位工程竣工验收合格。
12、“××工程观感质量检查记录〞核查结论填写:同意施工单位检查结果,验收合格。
13、“施工现场质量管理检查记录〞核查结论填写:经核查,上述工程符合要求。
14、“××分项工程质量验收记录〞监理单位验收结论栏填写:合格。
验收结论栏填写:同意施工单位检查结论,验收合格。
15、“子分部工程质量验收记录〞分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;平安和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规要求,质量控制资料及平安和功能检验〔检测〕报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。
监理签字规范用语监理签字规范用语1000字为了规范监理过程中的签字行为,保证监理签字的准确性、真实性和规范性,特制订以下监理签字规范用语。
一、前言本规范用语适用于各类建设工程的监理过程中,包括工程备案、施工备案、竣工备案、工程变更、工程验收、工程质量评定、工程投资支付等环节。
监理人员在签字时应严格遵守本规范用语,确保签字行为合法有效。
二、签字基本要求1.签字人应具备相应的资质和授权,确保签字行为的合法性。
2.签字人应对签字文件内容进行确认,并对签字文件的真实性负责。
3.签字人应在规定的签字位置进行签字,并确保签字清晰可辨。
三、监理签字规范用语1.备案类1.1 工程备案:甲方(建设单位)全权委托监理人员以代理身份向工程备案部门申报,确认无误后,监理人员应在备案申请表的指定位置签字确认。
1.2 施工备案:监理人员对施工 units) 提交的施工备案申请进行审查后,签字确认施工备案申请的真实性,并在备案表的指定位置签字确认。
1.3 竣工备案:监理人员在完成工程的竣工验收,并对竣工资料进行审查后,签字确认竣工备案文件的真实性,并在竣工备案表的指定位置签字确认。
2.变更类2.1 工程变更:监理人员对施工 units) 的变更申请进行评估和审查,签字确认变更申请的合理性,并在变更审批文件的指定位置签字确认。
3.验收类3.1 工程验收:监理人员对工程的整体质量进行评估和审查,确认达到验收标准后,签字确认工程的合格性,并在验收报告的指定位置签字确认。
3.2 工程质量评定:监理人员对工程质量进行评定,确认质量等级后,签字确认工程质量评定表的真实性,并在评定表的指定位置签字确认。
4.支付类4.1 工程投资支付:监理人员对施工 units) 的支付申请进行审查,确认符合支付条件后,签字确认支付申请的真实性,并在支付申请表的指定位置签字确认。
四、监理签字规范用语的编写原则1.明确简洁监理签字规范用语应准确、明确地表达签字人的意思,避免使用模糊不清或有歧义的措辞。

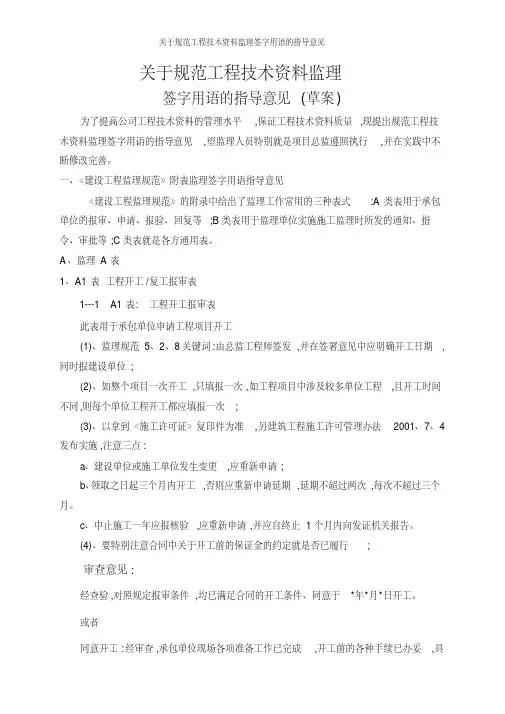

关于规范工程技术资料监理签字用语的指导意见(草案)为了提高公司工程技术资料的管理水平,保证工程技术资料质量,现提出规范工程技术资料监理签字用语的指导意见,望监理人员特别是项目总监遵照执行,并在实践中不断修改完善。
一、《建设工程监理规范》附表监理签字用语指导意见《建设工程监理规范》的附录中给出了监理工作常用的三种表式:类表用于承包单位的报审、申请、报验、回复等。
类表用于监理单位实施施工监理时所发的通知、指令、审批等。
类表是各方通用表。
、监理表、表工程开工复工报审表A表:工程开工报审表此表用于承包单位申请工程项目开工()、监理规范5.2.8关键词:由总监项目管理人员签发,并在签署意见中应明确开工日期,同时报甲方;()、如整个项目一次开工,只填报一次,如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应填报一次。
()、以拿到《施工许可证》复印件为准,另建筑工程施工许可管理办法发布实施,注意三点:.甲方或施工单位发生变更,应重新申请。
.领取之日起三个月内开工,否则应重新申请延期,延期不超过两次,每次不超过三个月。
.中止施工一年应报核验,应重新申请,并应自终止个月内向发证机关报告。
()、要特别注意合同中关于开工前的保证金的约定是否已履行。
审查意见:经查验,对照规定报审条件,均已满足合同的开工条件、同意于*年*月*日开工。
或者同意开工:经审查,承包单位现场各项准备工作已完成,开工前的各种手续已办妥,具备开工条件,同意于*年*月*日开工。
不同意开工:经审查,由于以下几项条件不具备,不同意开工,请尽快落实后报审,以确保能够按照合同约定,如期开工。
A表:工程复工报审表此表用于工程暂停原因消失时,承包单位申请恢复施工。
总注册监理项目管理人员签署审查意见前,宜向甲方报告。
()、与相对应,表中证明文件是指证明已具备复工条件的相关资料。
()、监理规范6.1.5甲方引起或非承包方原因引起。
6.1.6承包单位原因(要求附整改工作情况和预防措施报告)审查意见:鉴于工程项目停工因素已消失,经现场复查,符合继续施工的条件,同意于*年*月*日复工。
监理签字用语大全监理签字规范用语大全监理签字规范用语一:监理签字用语一览表,监理签字,监理用语怎样才是规范我应该如何批复,才符合监理签字规范?自己查下资料吧这样的提问感觉没有意义二:房屋建筑监理工程师签字规范用语?本人经常这么签:同意按此方案施工,希望在实际施工当中继续完善。
这么签,就是说,你搐然同意这个方案,但认为这个方案还存在很多问题,以后真出事了,你没有责任。
希望能对你有所帮助。
三:建设工程项目圆滑的监理签字用语1、按国家有关规范、标准执行2、按甲乙双方合同约定执行3、按甲方要求执行4、按监管部门要求执行5、按设计要求执行6、按国家有关法律法规执行7、情况基本属实,工程量按审计后确定8、情况基本属实,责任按合同约定划分9、情况属实,但是否影响工期,应查看施工网络计划,看是否属于关键工作、是否在关键线路上确认。
10、工程质量、材料质量应以有资质的检验、检测部门检测的报告作为依据。
还有很多,具体问题,灵活答复,少揽责任、减少风险,少写多做,多汇报多请示等等。
四:水电监理工程师签字规范没有听说有这个规范,只有什么样的监理工程师才有签字权五:基坑工程专项施工方案监理签字术语可以写:同意按此方案进行指导施工。
六:水利工程监理批复意见专业术语总结水利工程监理回复规范用语(请参考)“经审核承包单位开工前准备工作已完成,满足开工条件.同意于××年××月××日开工”。
审批意见用语:a)同意“经复查停工令所提问题已处理完毕,满足工程质量(工艺流程)要求条件.同意于××年××月××日复工”。
1.项目管理实施规划(施工组织设计)应由施工承包单位项目部组织编制,公司级技术管理部门审核,公司总工批准。
文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章。
2.项目监理部应从文件的内容是否完整,施工总进度计划是否满足合同工期,是否能够保证施工的连续性、紧凑性、均衡性;总体施工方案在技术上是否可行,经济上是否合理,施工工艺是否先进,能否满足施工总进度计划要求,安全文明施工、环保措施是否得当;施工现场平面布置是否合理,是否符合工程安全文明施工总体策划,是否与施工总进度计划相适应、是否考虑了施工机具、材料、设备之间在空间和时间上的协调;资源供应计划是否与施工总进度计划和施工方案相一致等方面进行审查,提出监理意见。
监理工程师签字用语规范大全监理工程师签字用语规范大全下面是施工质量验收技术资料通用表中的监理工程师签字用语规范:1.在“开工报告”审查意见中,应填写“施工准备工作完成,同意开工”。
2.在“工程项目施工企业主要管理人员名单”审查意见中,应填写“同意资格审查”。
3.在“施工组织设计(施工方案)报批表”监理单位审查意见中,应填写“经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施”。
4.在“施工技术交底记录”监理单位检查结论中,应填写“符合要求”。
5.在“新材料、新工艺、新技术、新设备应用申报审批表”审查意见中,应填写“同意”。
6.在“隐蔽工程验收记录”监理单位验收结论中,应填写“同意隐蔽,进入下道工序”。
7.在“工程报验单”监理单位意见中,应填写“符合设计要求和规范规定,验收合格”。
8.在“工程竣工验收报验单”监理单位意见中,应填写“经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。
本工程预验收合格”。
9.在“主要设备开箱检验记录”核查结论中,应填写“同意施工单位检验结果”。
10.在“分项、分部(子分部)工程通过验收各方会签表”结论中,应填写“各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好”。
11.在“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论中,应填写“单位工程竣工验收合格”。
12.在“××工程观感质量检查记录”核查结论中,应填写“同意施工单位检查结果,验收合格”。
13.在“施工现场质量管理检查记录”核查结论中,应填写“经核查,上述项目符合要求”。
14.在“××分项工程质量验收记录”监理单位验收结论栏中,应填写“合格”。
验收结论栏中,应填写“同意施工单位检查结论,验收合格”。
15.在“子分部工程质量验收记录”中,分项工程名称栏验收意见应填写“各子分部工程验收合格”;质量控制资料栏填验收意见应填写“各子分部工程质量控制资料齐全”;安全和功能检验报告栏应填写“同意施工单位评定”;观感质量验收栏应填写“同意施工单位评定”;监理单位栏应填写“各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格”。
2024年建筑工程监理人员签字用语规建筑工程监理人员是建筑工程项目中的重要角色,负责监督和管理工程施工过程,保证工程质量和安全。
签字是监理人员履行职责的重要环节之一,签字用语规范化能够确保签字的准确性和权威性。
以下是2024年建筑工程监理人员签字用语规。
一、监理人员签字的基本要求:1. 签字应具有正确性、合法性和规范性,应当真实反映监理人员对相关事项的认可和负责。
2. 签字应为个人真实姓名,不得使用别名或代号,且签名应与本人手写签字一致。
3. 签字应工整、清晰,不得有涂改、模糊或难以辨认等情况。
4. 签字时应注意秩序,不得随意修改他人签字内容。
二、监理人员签字用语的规范:1. 工程前期准备:1.1 工程立项阶段:- 监理人员姓名、监理单位名称2024年建筑工程监理人员签字用语规(二)尊重签字用语的规范是建筑工程监理人员职业素养的重要体现,也是维护工程质量和声誉的基础。
为了进一步规范建筑工程监理人员的签字行为,以下是2024年建筑工程监理人员签字用语规范,以供参考:一、签字用语的基本原则1. 准确性:签字用语必须准确反映出自己的真实意图和责任承担范围,不得有笼统、含糊或误导性的用语;2. 易读性:签字用语必须使用规范的汉字书写,清晰易读,不得使用拼音、异体字或私自创造新字;3. 标准性:签字用语必须符合相关法律、法规和规章制度的规定,不得违背法律道德的底线;4. 统一性:签字用语要遵守单位或组织的统一规定,保持签字用语的一致性和规范性;5. 高效性:签字用语要简洁明了,不应过于冗长,能够快速传递监理人员的意思和决定;二、签字用语的基本格式签字用语的基本格式应包括监理人员的姓名、职务、单位或组织名称、日期和签字。
1. 姓名:签字用语中应写明监理人员的姓名,姓和名之间用空格隔开,顺序应为姓在前,名在后;2. 职务:签字用语应标明监理人员的职务,例如:总监理工程师、监理工程师、助理监理工程师等;3. 单位或组织名称:签字用语中应明确指出监理人员所属的单位或组织名称,以便确定监理人员的责任范围和归属;4. 日期:签字用语应标明签字的日期,格式一般为“年-月-日”;5. 签字:签字用语应以清晰工整的汉字书写监理人员的姓氏,并可以加上个性化签字模式。
关于规范工程技术资料监理签字用语的指导意见(草案)为了提高公司工程技术资料的管理水平,保证工程技术资料质量,现提出规范工程技术资料监理签字用语的指导意见,望监理人员特别是项目总监遵照执行,并在实践中不断修改完善。
一、《建设工程监理规范》附表监理签字用语指导意见《建设工程监理规范》的附录中给出了监理工作常用的三种表式:A类表用于承包单位的报审、申请、报验、回复等;B类表用于监理单位实施施工监理时所发的通知、指令、审批等;C类表是各方通用表。
A、监理A表1、A1表工程开工/复工报审表1---1 A1表:工程开工报审表此表用于承包单位申请工程项目开工(1)、监理规范5.2.8关键词:由总监工程师签发,并在签署意见中应明确开工日期,同时报建设单位;(2)、如整个项目一次开工,只填报一次,如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应填报一次;(3)、以拿到《施工许可证》复印件为准,另建筑工程施工许可管理办法2001.7.4发布实施,注意三点:a.建设单位或施工单位发生变更,应重新申请;b.领取之日起三个月内开工,否则应重新申请延期,延期不超过两次,每次不超过三个月。
c.中止施工一年应报核验,应重新申请,并应自终止1个月内向发证机关报告。
(4)、要特别注意合同中关于开工前的保证金的约定是否已履行;审查意见:经查验,对照规定报审条件,均已满足合同的开工条件、同意于*年*月*日开工。
或者同意开工:经审查,承包单位现场各项准备工作已完成,开工前的各种手续已办妥,具备开工条件,同意于*年*月*日开工;不同意开工:经审查,由于以下几项条件不具备,不同意开工,请尽快落实后报审,以确保能够按照合同约定,如期开工。
1---2 A1表:工程复工报审表此表用于工程暂停原因消失时,承包单位申请恢复施工。
总监理工程师签署审查意见前,宜向建设单位报告。
(1)、与B2相对应,表中证明文件是指证明已具备复工条件的相关资料;(2)、监理规范 6.1.5-建设单位引起或非承包方原因引起;6.1.6-承包单位原因(要求附整改工作情况和预防措施报告)审查意见:鉴于xxx工程xxx项目停工因素已消失,经现场复查,符合继续施工的条件,同意于*年*月*日复工。
关于规范工程技术资料监理签字用语的指导意见关于规范工程技术资料监理签字用语的指导意见(草案)为了提高公司工程技术资料的管理水平,保证工程技术资料质量,现提出规范工程技术资料监理签字用语的指导意见,望监理人员特别是项目总监遵照执行,并在实践中不断修改完善。
一、《建设工程监理规范》附表监理签字用语指导意见《建设工程监理规范》的附录中给出了监理工作常用的三种表式:A类表用于承包单位的报审、申请、报验、回复等;B类表用于监理单位实施施工监理时所发的通知、指令、审批等;C类表是各方通用表。
A、监理A表1、A1表工程开工/复工报审表1---1 A1表:工程开工报审表此表用于承包单位申请工程项目开工(1)、监理规范5.2.8关键词:由总监工程师签发,并在签署意见中应明确开工日期,同时报建设单位;(2)、如整个项目一次开工,只填报一次,如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应填报一次;(3)、以拿到《施工许可证》复印件为准,另建筑工程施工许可管理办法2001.7.4发布实施,注意三点:a.建设单位或施工单位发生变更,应重新申请;b.领取之日起三个月内开工,否则应重新申请延期,延期不超过两次,每次不超过三个月。
c.中止施工一年应报核验,应重新申请,并应自终止1个月内向发证机关报告。
(4)、要特别注意合同中关于开工前的保证金的约定是否已履行;审查意见:经查验,对照规定报审条件,均已满足合同的开工条件、同意于*年*月*日开工。
或者同意开工:经审查,承包单位现场各项准备工作已完成,开工前的各种手续已办妥,具备开工条件,同意于*年*月*日开工;不同意开工:经审查,由于以下几项条件不具备,不同意开工,请尽快落实后报审,以确保能够按照合同约定,如期开工。
1---2 A1表:工程复工报审表此表用于工程暂停原因消失时,承包单位申请恢复施工。
总监理工程师签署审查意见前,宜向建设单位报告。
(1)、与B2相对应,表中证明文件是指证明已具备复工条件的相关资料;(2)、监理规范 6.1.5-建设单位引起或非承包方原因引起;6.1.6-承包单位原因(要求附整改工作情况和预防措施报告)审查意见:鉴于xxx工程xxx项目停工因素已消失,经现场复查,符合继续施工的条件,同意于*年*月*日复工。
不符合复工条件的签署“不同意复工”,并注明不同意复工的原因和对承包单位的要求。
2、A2表施工组织设计(方案)报审表此表用于承包单位报审施工组织设计(专项施工方案)。
《建设工程监理规范》5.4.2、5.4.3中,承包单位对专业性较强的重点部位、关键工序的施工工艺、新工艺、新材料、新技术、新设备的专项施工方案报审,也采用此表。
施工过程中,如经批准的施工组织设计(专项施工方案)发生改变,变更后的施工组织设计(专项施工方案)报审时,也采用此表。
2---1 A2表施工组织设计报审监理规范5.2.3关键词:工程项目开工前……组织……审查……报送……提出审查意见……审核签认后……报建设单位;5.4.1关键词:调整、补充或变动……审查……签认;专业监理工程师审查意见:同意:施工组织设计合理、可行,且审批手续齐全,拟同意承包单位按该施工组织设计组织施工,请总监理工程师审核。
不同意:专业监理工程师审查意见应简要指出不符合之处,并提出修改补充意见后签署“暂不同意(部分或全部应指明)承包单位按该施工组织设计组织施工,待修改完善后再报,请总监理工程师审核”或者同意:经审查,承包单位对于xxx工程施工组织设计内部自审批手续齐全,施工部署合理,施工总进度计划切实可行,平面布置满足施工要求,同意承包单位按照此施工组织设计相关内容组织现场施工。
不同意:经对xxx工程施工组织设计审查,存在问题如下:<1>xxx;<2>xxx等。
要求承包单位对以上问题予以充分考虑,重新制定相应的方案、措施,以确保满足工程全面有序开展的需要。
总监理工程师审核意见:如同意专业监理工程师的审查意见:可签署“同意专业监理工程师审查意见,同意承包单位按该施工组织设计施工”。
如不同意专业监理工程师意见:应简要指明与专监审查意见的不同之处,签署修改意见;并签认最终结论“不同意承包单位按该施工组织设计组织施工(修改后再报)”。
或者本施工组织设计较全面提出了xxx工程的整体施工部署,可作为本工程技术组织指导性文件,承包单位应严格按照此《施工组织设计》组织施工;承包单位应根据施工现场条件、环境变化及工程进展情况,对本《施工组织设计》进行调整、补充;凡涉及结算依据或需确认的工程造价内容,均需以现场实际发生,并经建设单位及监理单位共同确认为准。
或者:承包单位按此施工组织设计实施或承包单位应落实修改等。
2---2 A2表施工技术方案报审(1)、监理规范5.4.2关键词:专业监理工程师应要求……报送,审核同意后签认;5.4.3关键词:新工艺、新材料、新技术、新设备;(2)、用于分项、分部施工方案报审;审核意见基本表述:原则同意施工组织设计报审。
若无规范、标准等依据的方案,则须由总监或公司总工复审。
(对于过于简单、工艺不合理、原则性缺陷注意慎重审批)。
3、A3表分包单位资格报审表此表中专业监理工程师应是分包部分主项专业一致的专业监理工程师,其审查的重点为分包单位专业能力是否能胜任分包工程。
总监审核重点为该部分能否分包、分包资质材料是否齐全。
专业监理工程师审查意见:根据总包单位提供的分包单位相关资料及总包确认的意见,该分包单位具备承包此分包工程的能力,可以分包。
或者经审查承包单位报审的有关xxx单位(拟分包单位)的材料,并考察其经验、能力等,该单位具有承担本工程(拟分包工程名称)的施工资质和能力,同意分包。
总监理工程师审核意见:根据相关法定和约定要求和总包单位提供的分包单位相关资料及总包确认的意见,征得业主同意,准予分包。
要求总包方切实履行总包义务,分包未履行的责任仍由总包方承当或承担连带责任。
或者同意监理工程师审查意见,承包单位应全面行使总包管理职责,确保分包单位严格执行相应设计文件、法律、法规,完成合同约定工作任务。
4、A4表报验申请表4---1、A4表xxx工程施工质量报验申请表(1)、监理规范5.4.9 5.4.10值得注意:分部及其以上工程是总监确认,分项及其以下由专业监理工程师确认;(2)、审查内容:资料、自查手续、现场质量核查、自评表、质量验收记录,(要求现场实测实量,不能随意捏造,实测实量时要求施工单位质检员参加,并对成果进行确认);(3)、该表用于隐蔽工程的检查和验收时,承包单位完成自检,填报此表提请监理人员确认。
在填报此表时应附有相应工序和部位的工程质量检查相关资料。
(4)、用于检验批、分项、分部(子分部)、单位(子单位)工程质量验收报审时,应附有相关的质量验收标准要求的资料及规范规定的表格。
审查意见:隐蔽工程验收:□所报隐蔽工程的技术资料□齐全/□不齐全,且□符合/□不符合要求,经现场检测、核查□合格/□不合格,□同意/□不同意隐蔽。
或者经核查,符合设计及规范要求,同意进入下道工序施工;□所报检验批的技术资料□齐全/□不齐全,且□符合/□不符合要求,经现场检测、核查□合格/□不合格,□同意/□不同意进行下道工序。
□检验批的技术资料基本齐全,且基本符合要求,因□砂浆/□砼试块强度试验报告未出具,暂同意进行下道工序施工,待□砂浆/□砼试块试验报告补报后,予以质量认定。
□所报分项工程的各检验批的验收资料□完整/□不完整,且□全部/□未全部达到合格要求,经现场检测、核查□合格/□不合格。
□所报分部(子分部)工程的技术资料□齐全□/不齐全,且□符合/□不符合要求,经现场检测、核查□合格/□不合格。
□纠正差错后再报。
4---2、A4表施工测量放线报验申请表用于施工放样报验申请时,应附有承包单位的施工放样成果。
监理规范5.4.4关键词:项目监理机构……成果……复验和确认;用于定位记录、技术复核记录、沉降观测记录等测量放线成果的报验;审查内容:放线的依据、成果,复核程序、放线精度、控制桩(或观测点)是否牢靠、明显、未破坏,测量员岗位资格(必要时);审查意见:经审查有关测量放线依据,并经现场实际复合测量成果,符合规定要求;或者XX放样报验申请符合要求,资料合格齐全,可以进行下一步施工;或XX放样不符合要求。
4---3、A4表施工设备报验申请表(1)、监理规范5.2.8开工报审条件的第4条……(开工前)第1项。
(2)、按进度(不同阶段)第N次;(3)、规格、名称、型号、数量、状况等原则对照投标书(合同);(4)、监理规范 5.4.7关键词:项目监理机构……定期检查,……直接影响工程质量的……计量设备的技术状况;(5)、按规定在进场前应进行检测的施工机械设备,必须提供表中“检测报告”。
审查意见:依据已批准的施工组织设计等相应内容,检查进场设备的外观、性能及有关技术资料,符合规定要求,同意进场使用。
或者经查验,上述进场的机械设备数量及所提供的设备规格型号、性能参数均具备相关检测报告,符合标书承诺要求,准予使用。
建议(或要求):…设备数量(或能力)不足,年月日前配足所需设备期限。
5、A5表工程款支付申请表监理机构要用B3表“工程款支付证书”作答复。
监理机构在作审查记录时应注意以下几点:(1)、XX工程的工程量清单应该是合格工程量的清单;用于合同外的工程费用申请时,应提交依据性材料;(2)、本支付申请应该是合同明确支付方式的前提下提出的。
6、A6表监理工程师通知回复单本表是对B1表“监理工程师通知单”的回复。
审查意见人应该是谁发通知谁签署。
签署意见应该依据通知的不同要求和语意来答复,如提出整改的通知,可答复为:复查意见:已按《监理工程师通知单》整改完毕,经检查符合要求;或者经复查,承包方已整改到位;或者a、经复查……等经整改后符合要求,准予进入下道工序(质量方面)b、经复查……等经整改后符合要求(其它方面)(注:关键是对应B1内容进行逐一核查)7、A7表工程临时延期申请表;A8表费用索赔申请表监理机构要用B4表“工程临时延期审批表”来回答A7表;用B6表“费用索赔审批表”来回答A8表。
答复时应注意要对承包单位项目经理所签署的申请表中所列证明材料计算过程逐项核实。
同意、暂时同意、不同意者均应说明理由(合同条款,工程变更等)。
8、A9表工程材料/构配件/设备报审表(1)、表中“数量清单”应用表格形式填报,内容包括名称、规格、单位、数量、生产厂家、出厂合格证、批号、复试/检验记录编号等内容。
(2)、按规定需实行见证取样送检的材料应提供复试/检验报告。
(3)、表中“质量证明文件”系指出厂合格证、复试/检验报告、准用证、商检证等。
(4)、监理规范5.4.6关键词:专业监理工程师……证明资料进行审核,核对进场的实物……平行检验或见证取样方式;不合格的——签发B1监理工程师通知单,责令限期撤场;表中审查意见已经明确,只需监理工程师给出肯定或否定的答复即可。
