工作面回风顺槽打叉子棚支护安全技术措施详细版
- 格式:docx
- 大小:106.12 KB
- 文档页数:11
一、概况:50101工作面回风顺槽为矩形断面,掘进宽度3800 mm掘进高度2900mm掘进断面积11.02m2。
采用锚网+梯形梁支护,锚杆采用©20mm x 2000mn右旋无纵肋螺纹钢等强锚杆,顶锚杆间排距为700X 800mm 帮锚杆间排距为800x 800mm锚杆托盘规格为150x 150x 8mm弓形铁托盘,孔径22mm每根锚杆配2360型树脂药卷2只(里端1个超快药卷,夕卜端1个快速药卷)。
顶板及两帮采用10#冷拔铁丝菱形网,网格50 x 50mm顶板使用© 14mn圆钢制作的梯形梁,梯形梁长度3600mm锚索采用高强度低松弛预应力钢绞线,公称直径17.8mm锚索长度为6.3m,锚索间排距为1400X 4000mm采用五花布置形式,每根锚索配2360型树脂药卷3只,(里端1个超快药卷,外端2个快速药卷)。
锚索托盘:300x 300x 15mm的钢板。
50101工作面回风顺槽现掘进工作面为煤层,顶板以上为煤层及黑色泥岩,顶板岩性不稳定,疏松破碎,为保证施工安全,从现掘进迎头至巷道顶板稳定时,按本措施进行施工。
二、技术要求1、掘进首先缩短每循环掘进距离,每循环掘进0.8m,即进行支护。
巷道采用掘进机掘进。
如工作面有岩石,需要采取爆破掘进时,多打眼,少装药,避免放炮震动造成顶板冒落。
2、架工字钢棚及穿楔超前支护1)架工字钢棚,采用12#矿用工字钢棚,棚间距800mm每两架棚之间棚腿、棚梁用© 20mn圆钢拉杆连接,顶部4道,腿部左右各2道。
钢棚顶部铺设一层木背板,厚度大于30mm接帮接顶的部位要使用背板和木楔刹紧背牢,不得松动或空帮空顶,确保支护质量。
详见50101工作面回风顺槽工字钢棚结构图。
2)采用18 kg/m钢轨做穿楔超前支护,钢轨间距1000mm每循环4根,长度3m钢轨固定于工作面紧前2架钢棚上,每掘进0.8m,将钢轨向前推进0.8m,然后架设一架工字钢棚,再掘进0.8m,再将钢轨推进0.8m,每掘进1.6m,为一个穿楔超前支护循环。
回风顺槽架钢棚施工安全技术措施一、前期准备在搭建回风顺槽架钢棚前,施工人员应该对场地进行认真细致的勘查和预处理。
具体工作如下:1.场地勘查:对钢棚搭建场地情况进行全面认真的勘查,挖掘出地质构造、水文地质和周边环境水平、坡度、地基承载力、地面硬度等方面的情况,明确场地搭建的具体方案。
2.地面平整:施工前应对场地进行必要的地面平整处理,确保地面坚实平整,比较容易施工。
3.材料准备:确保所需的钢架、夹板、吊具等材料与工具齐备,确保施工过程中不会受到材料和工具之间不匹配的干扰。
4.施工方案:制定详细的施工方案,包括施工序列、施工流程、施工过程中的安全预警和安装纠正办法等。
二、现场施工1.安全防护:在施工前,应当对施工场地进行清理,同时搭建必要的安全防护围板和警示标志,确保人员和周边环境的安全。
2.技术要求:在施工过程中,要根据设计、规范、标准和施工方案严格按照技术要求进行施工。
对于安装过程中可能需要进行打眼、焊接等工作的地方,在未进行严格设计和相关测试的情况下,禁止进行工作,以减少安全风险。
3.吊装工作:对于钢梁、夹板等大型物件进行吊装时,应当遵循相关规范、标准和程序,选择符合要求的吊装设备和专业人士进行施工,确保人员和物件的安全。
4.搭建顺序:在进行回风顺槽架钢棚的搭建时,应当按照先立柱子、再搭篷顶的顺序进行。
在搭建过程中,要保证每一步骤的完整性和质量,防止出现质量问题或者安全问题。
5.确保角度和接口:在进行设计、搭建过程中,要确保角度和接口准确无误。
6.完善防风设计:在进行钢棚搭建时,应当考虑周边环境的售风和防雨,安装透光罩、固定折叠式侧壁、安装反射杆等人工措施保护钢棚。
三、施工结束在回风顺槽架钢棚搭建完成后,应当进行全面的验收工作,确保钢棚的安全完整、施工经过符合标准、质量达到要求。
具体工作如下:1.检查安全防护设备:对于施工区域中使用的安全防护设备进行检查,确保在使用过程中发挥了充分的防护作用。
4103工作面上、下顺槽替棚安全技术措施第一篇:4103工作面上、下顺槽替棚安全技术措施4103工作面上、下顺槽替棚安全技术措施4103综采工作面上、下顺槽部分顶板破碎带使用的巷道支护形式为工字钢棚支护。
随着工作面的正常推进,需将工字钢棚回撤。
为确保回撤期间的安全,特制定如下安全技术措施:一、回撤准备工作1、准备好足够的3.5米×Φ18的圆木料和3.5米单体柱。
2、将回撤地点10米范围内的浮煤清理干净。
3、对回撤地点前后20米范围内支护进行二次补液,失效单体柱更换掉。
二、回撤工字钢棚顺序及方法由里向外逐棚进行,采取先支护后回撤的原则。
用单体柱配合圆木架木棚,打在工字钢棚旁,然后回工字钢柱腿、顶梁,并按此顺序逐棚进行。
1、先用单体和圆木在工字钢棚旁打一木棚对顶板进行支护,采用一梁三柱,均匀布置,木梁必须接顶严实。
2、回撤柱腿时,距上帮柱腿1.3米处,距煤壁帮柱腿1.3米处,各打一根单体柱,点柱必须打直、打牢,栽到硬实底上穿鞋戴帽并支撑有力,挂好防倒链。
3、然后人工清挖煤壁帮棚腿,将柱根掏空回掉。
在挖掏棚根时,应有人扶棚腿,防止棚腿歪倒伤人。
两棚腿回掉后再去掉工字钢梁,去梁时人员要站在有支护、顶板完整可靠的一侧。
4、去顶梁时,应先将棚梁下方的杂物清理干净,防止落梁弹跳以及落梁砸飞其他物品伤及人身。
当一侧工字钢梁降落到一定程度不再降落时,再降另一侧工字钢梁,直至工字钢梁脱离顶板为止,最后将工字钢棚卸到底板上。
5、回下的旧工字钢、梁当班及时运到指定地点(可采取人工搬运)。
6、回撤工字钢完毕后,必须将闲置的木料等杂物运放到指定地点,分类码放整齐,清净剩余物料及其它杂物,搞好文明卫生。
三、安全技术措施1、现场应有专人检查瓦斯及其它有害气体。
2、坚持先架后回,由里向外逐棚进行,第一架未完不准拆除下一架工字钢柱腿, 严禁空顶作业。
3、回撤工字钢棚前,现场负责人必须由外向里逐棚检查巷道的支护情况,发现单体柱自卸现象,应安排人员进行二次补液,失效单体柱及时更换掉。
2122回风顺槽回撤棚架作业的安全技术措施根据井下实际现状,为减少矿井资产损失,合理利用矿井资产现需对2122回风顺槽切眼口以西5米以外废弃巷道内工字钢进行回撤利用,为确保此次回撤作业安全顺利,特制定安全技术措施如下:一、作业方法:1、回拆工字钢棚架约15架顺序由里向外倒退式方法逐根逐架回撤,于开切眼口以西5米范围内不进行回撤,以便进行打密闭墙。
2、首先检查回撤范围顶帮是否完好,棚架是否有棚架歪斜现象,并加固作业点10米范围内的棚架,加固采用每根梁下打一点柱,对扭曲棚架增加点柱,加强支护;3、在斜坡地段作业时,要用回柱器和放液手把力口绳远距离回撤,作业时,操作人员站到有支护、防止地滑的地点,防止歼石滚落伤人。
4、采用棚梁两端头支设单体液压柱,人工使用长绳拖拉的方法进行回撤。
如压力过大棚架压死难以回撤的工字钢,每班必须由跟班矿长确定才可放弃,严禁随意丢弃,回撤必须按顺序逐架回撤,不得捡易弃难;5、回撤工字钢地段利用局扇进行通风,风机安设在北皮带巷内与2122回风顺槽口交叉处以南10米以外的安全地点。
要确保作业点的用风量,瓦斯浓度控制在1. 0% 以下,否则,必须停止作业进行处理;二、安全技术措施:1、回撤工字钢棚架必须由3人配合作业,一人观察顶板、一人升柱,一人扶棚腿,待单体柱升紧使棚梁与棚腿松动后,人工拖运棚腿至安全地点,后用长绳拴好放液手把及单体手把、棚梁,放夜后,把单体柱与棚梁拖运至安全地点,人工转运。
确认无危险时,方可继续作业,以此类推,重复作业,直至到2122回风顺槽切眼口以西5米处回撤完毕,然后封闭废弃巷道。
2、回撤采用人工回撤棚架,回撤必须由熟悉且有经验、有责任心的人员担任。
3、回撤前必须先检查并加固安全退路处的支架,保证退路畅通无阻。
4、回撤过程中因顶板下沉,压力突增,作业点发生支棚架突然下沉,煤壁片帮严重等现象时,必须停止作业,撤出所有人员,待稳定后,作业人员先检查顶板,棚架情况,处理隐患后,方准人员进入工作面进行回撤作业。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改回采工作面回风顺槽风桥施工安全技术措施(新编版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes回采工作面回风顺槽风桥施工安全技术措施(新编版)一、概况为确保9103工作面回风系统能安全、畅通经,矿领导研究决定由我单位在胶带上山与9103胶带顺槽口和轨道上山交叉点处施工2座风桥,风桥具体位置按生产技术部现场标定位置确定。
施工处巷道为矩型断面,采用料石、混凝土、锚网、24Kg钢轨、钢筋联合支护。
巷道净宽4.5米,净墙高2.8米,巷道内有皮带、电缆、管路、设备、开关等。
施工采用钻爆法开帮、挑顶,人工砌墙、上24Kg钢轨制作的横梁、打筑混凝土的方法进行。
为确保施工安全顺利完成,特制定如下安全技术措施。
二、技术要求:1、2座风桥净宽各为4.6m,下部墙净高2.8m,施工严格按生产技术部所送中线和标定位置施工。
2、风桥采用料石砌双墙,胶带上山与9103胶带顺槽口风桥墙体长8.5m,轨道上山交叉点处风桥墙体长8.3m,基础深度400mm,墙厚800mm。
墙后用矸块充填密实,并对料石墙进行。
3、风桥顶部采用长6m的24Kg钢轨制作的横梁并用混凝土浇筑而成,混凝土总厚度为300mm。
24Kg钢轨制作的横梁在墙体上搭接长度为700mm,24Kg钢轨制作的横梁间距(中对中)300mm,风桥墙两端并列搭双24Kg钢轨制作的横梁,24Kg钢轨制作的横梁外包混凝土不小于100mm。
4、材料规格及技术要求:(1)浇筑混凝土:标号不低于C20,料配比为:水泥∶砂∶石子(体积比)=1∶2∶3。
工作面顺槽及端头支护管理措施一、工作面两顺槽顶板控制(一)、两顺槽超前支护根据工作面两顺槽实际揭露情况和地质资料显示10102工作面两侧为实体煤,两顺槽内局部地段顶板较为破碎,回采期间工作面及两顺槽压力较大地段,需要提前加强临时支护。
1、回风顺槽超前支护根据煤层高度和巷道宽度选取1.2米或1米金属铰接梁和DZ-35单体支柱配合支护,铰接梁走向与回顺顺槽方向平行。
采用三排方式支护,前10米一梁二柱,后10米一梁一柱,超前支护长度不小于20m,铰接梁铰接率不低于100﹪,铰接梁头应错开。
人行道宽度不小于0.8米,高度不小于1.8米。
回采期间当回顺顺槽巷道压力较大时,可延长超前支护距离,必要时可采取加密支护。
2、运输顺槽超前支护根据各区段煤层高度和巷道宽度选取DZ-35型单体支柱配合金属1.2米或1米铰接梁支护。
超前支护长度不小于20m,铰接梁头应错开。
铰接率100%。
铰接梁走向与运顺顺槽方向平行,采用三排方式支护,前10米一梁两柱,后10米一梁一柱。
人行道宽度不小于0﹒8米,高度不小于1.8米。
巷道压力严重时,可采取延长超前支护或加打密集支护。
3、在转载机机尾处设置行人过桥,行人过桥要在转载机上固定牢靠。
4、两顺槽内超前支护所使用单体支柱必须拴牢双防倒绳,支柱要编号管理。
5、要求所有单体支柱阀方向一致,且平行于巷道方向,支柱成一条直线,其偏差不超过±50mm。
6、所有在用单体支柱初撑力必须达到规定要求,每班在交接班时对单体支柱补液一次,班中加强巡视检查,并根据检查的情况随时补液。
7、顶板较高时在柱帽上垫小背板,底板较软容易钻底时要在单体支柱下面垫柱鞋,保证单体支柱钻底量不超过100mm。
8、巷道过高时用圆木背顶,要背实背牢,危险的顶板悬岩要事先敲下来。
9、运输顺槽打超前支护或回柱、回梁时,转载机必须停止运转,并打好闭锁。
10、工作面两顺槽局部有坡度,支设超前支护时,必须保证单体支柱的迎山角,按照每6°~8°迎1°,确保单体支柱迎山有力。
精编工作面回风顺槽施工安全技术措施矿首先,要进行充分的技术准备工作。
施工前,应制定详细的施工方案,明确施工的步骤、方法和安全措施,并组织相关人员进行必要的培训,提高他们的安全意识和技能水平。
同时,要对施工区域进行勘察,了解地质条件,确定合理的施工方案。
其次,要重视通风系统的建设。
在工作面回风顺槽施工中,通风系统的设计和建设至关重要。
要按照矿山通风规范的要求进行设计,合理布置通风风机、风门、风筒等设备,并确保其正常运行。
应进行定期的通风系统巡视和维修,及时排除隐患。
此外,要严格控制瓦斯和煤尘的积聚。
工作面回风顺槽施工过程中,瓦斯和煤尘的积聚是不可避免的。
为了确保施工安全,应采取措施进行瓦斯和煤尘的防治。
在施工区域内,要设置瓦斯和煤尘监测装置,实时监测瓦斯和煤尘浓度,并及时采取相应的措施,如增加通风、洒水等,控制瓦斯和煤尘的积聚,避免其引发事故。
另外,要保证施工区域的支护稳定。
工作面回风顺槽施工过程中,需要对施工区域进行支护,以保证工作面的稳定。
要根据地质条件和施工需要,选择合适的支护材料和支护方式,确保支护能满足工作面的稳定要求。
同时,要进行定期的支护检查,及时发现和处理支护的问题,确保施工区域的安全稳定。
此外,还需加强施工现场的管理。
施工现场管理是保证工作面回风顺槽施工安全的重要环节。
要制定详细的施工管理制度,明确施工的责任和要求,并组织专人进行管理。
要加强现场巡查和监督,及时发现和处理违规行为和安全隐患,并落实相应的整改措施。
总结起来,精编工作面回风顺槽施工的安全技术措施包括充分的技术准备、通风系统的建设、瓦斯和煤尘的防治、施工区域的支护稳定以及施工现场的管理。
通过采取这些措施,可以有效地保障施工过程中的安全。
在实际操作中,还需根据具体情况进行调整和完善,确保施工力度和安全指标的协调统一。
回风顺槽架钢棚施工安全技术措施回风顺槽架钢棚是一种较为常见的建筑物,具有结构简单、重量轻、耐久性强等优点,但在施工过程中也存在一些安全隐患。
针对这些隐患,需要采取一些安全技术措施来保障工人施工安全。
一、施工前的准备工作1、做好工地环境整理,清理危险物品在钢棚建设之前,需要对施工区域进行环境整理,清除可能影响施工安全的物品,如钉子、砖头等。
2、确保设备和工艺的安全性施工前还需要检查设备是否完好和可靠,并在施工前详细了解工艺和步骤,制定施工计划和施工流程。
3、进行施工现场踏勘和安全评估在施工前需要对施工现场进行全面的踏勘和安全评估,识别潜在的施工风险,以及采取正确的安全措施,并对施工人员进行安全培训。
二、安全技术措施1、高处作业前必须使用安全带在钢棚的搭建过程中,施工人员需要进行高处作业,必须使用安全带,并根据工作需求使用正确选型的安全带,确保工人的安全。
2、搭建过程中要牢固固定结构件在施工过程中,针对每一项搭建工作都需要进行安全检查,确保结构件牢固固定,不会因为风、外力等因素而导致安全风险。
3、注意电器安装的安全和合理性在钢棚的搭建过程中,可能需要进行电器设备的安装工作,要保证电器的安装位置合理,电线的接线牢固,并且电器的线路应该与其他设备的线路分别进行布置,减少线路交叉导致的风险。
4、使用标准的工具和设备在工作的过程中,使用标准的工具和设备是确保施工安全的必要条件,否则可能导致事故的发生。
5、施工现场应定期进行安全检查施工现场应定期进行安全检查,及时发现并解决工作中出现的问题,以确保施工的安全和高效。
三、结语回风顺槽架钢棚的施工安全是施工管理和施工人员的重要职责,采取相关的安全技术措施是必不可少的,只有给予足够的注意和重视,才能确保施工的安全和顺利进行。

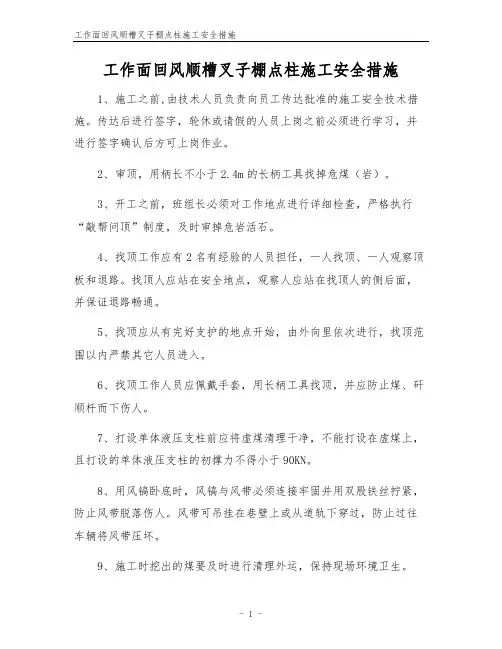

工作面回风顺槽叉子棚点柱施工安全措施1、施工之前,由技术人员负责向员工传达批准的施工安全技术措施。
传达后进行签字,轮休或请假的人员上岗之前必须进行学习,并进行签字确认后方可上岗作业。
2、审顶,用柄长不小于2.4m的长柄工具找掉危煤(岩)。
3、开工之前,班组长必须对工作地点进行详细检查,严格执行“敲帮问顶”制度,及时审掉危岩活石。
4、找顶工作应有2名有经验的人员担任,一人找顶、一人观察顶板和退路。
找顶人应站在安全地点,观察人应站在找顶人的侧后面,并保证退路畅通。
5、找顶应从有完好支护的地点开始,由外向里依次进行,找顶范围以内严禁其它人员进入。
6、找顶工作人员应佩戴手套,用长柄工具找顶,并应防止煤、矸顺杆而下伤人。
7、打设单体液压支柱前应将虚煤清理干净,不能打设在虚煤上,且打设的单体液压支柱的初撑力不得小于90KN。
8、用风镐卧底时,风镐与风带必须连接牢固并用双股铁丝拧紧,防止风带脱落伤人。
风带可吊挂在巷壁上或从道轨下穿过,防止过往车辆将风带压坏。
9、施工时挖出的煤要及时进行清理外运,保持现场环境卫生。
10、清理煤时,人与人之间应拉开合理间距(大于等于2m),要目迎目送,严禁背甩,防止伤及周围工作人员。
11、行车时,所有施工人员必须停止施工,进入躲避洞内。
行车停止后方可继续施工。
12、打设单体液压支柱时工作人员要协同作业,要注意顶板和顶梁的牢固情况,防止坠物伤人。
13、打设好的单体液压支柱要立即拴牢防倒链,防止倒柱伤人。
14、打柱用的液压枪枪口不得正对人员。
15、回撤单体柱时,严禁用锤击柱筒活柱,回收压死的单体柱时应该先在压死的柱旁边按标准打设好临时单体液压支柱,然后将死柱刨出,严禁炮崩掏柱。
16、抬、运、放工字钢、单体液压支柱、π型钢梁等大件物料时,操作人员要协调配合好,小心操作,防止抬、运、放的施工过程当中挤压手脚事故的发生。
17、其他严格按照《11011工作面掘进作业章程》执行。
18、避灾路线:若施工段发生水灾时,施工人员应按如下路线进行撤离,所有施工人员应熟记避灾路线。
工作面风联巷、机巷回棚安全技术措施
工作面风联巷、机巷回棚是煤矿生产过程中最为危险的区域之一,因此必须采取严密的安全技术措施,确保工人的安全。
以下是
关于工作面风联巷、机巷回棚的安全技术措施。
一、工作面风联巷的安全技术措施
1. 实施“三防技术”。
对于新建工作面风联巷,应采用“三防
技术”(即水防、风防、瓦斯防),在巷道施工过程中,应加强排
水措施,启动通风系统,掌握风量,防止堵塞或过大的风量,防止
水和瓦斯积累。
2. 建立安全标志。
在工作面风联巷的起点和终点处应设置明显
的安全标志,提醒工人注意安全。
3. 安装安全设备。
在工作面风联巷应安装自救器材箱、灭火器、应急电话等设备,以备不时之需。
4. 加强巡检。
应定期派出安全巡检人员对工作面风联巷进行巡查,确保巷道畅通无阻,安全设备完好无损。
二、机巷回棚的安全技术措施
1. 加强压力监测。
机巷回棚的存在往往意味着压力变化,因此
应加强压力监测,一旦出现压力过大过小的情况,应采取相应的措施。
2. 建立安全标志。
在机巷回棚处应设置明显的安全标志,提醒
工人注意安全。
1。
工作面风联巷机巷回棚安全技术措施(精华1篇)工作面风联巷机巷回棚安全技术措施1根据矿生产安排,由我区对8256工作面风联巷、机巷进行回棚施工,为确保施工期间的安全和质量,特编制本安全技术措施。
一、回棚范围巷道的支护基本情况:风联巷上半部分采用锚梁网索进行支护,下半部分采用工字钢棚进行支护,其中两帮使用单体、右帮(面向上)采用木垛进行加固,单体被压成实柱,顶板压力、涨帮比较严重,最矮地点,最高地点。
机巷、机联巷二部皮带机大框架向上为锚梁网索进行支护,大框架向外至二部皮带机头为工字钢棚支护,该段采用了锚梁网索进行了加固。
二、施工内容及技术要求1、回棚范围:风巷:工作面关门处向外至风联巷至集中回风巷上口,其中集中回风巷U型棚段不回收;机巷:切眼下口向外至机联巷拨门点向里3米工字钢棚段(回棚范围见附图阴影部分)。
2、回收范围:回棚范围内的各类开关、小线、电缆、工字钢、单体、铰接顶梁、滑道、轨道、钢管、支护材料等全部回收。
3、回棚方式:采取后退回收方式,按照由里向外的顺序逐棚回收。
4、回棚工具:采用人工卧底,使用拔柱器、JH-8慢速绞车回收单体,工字钢棚处采用JM-14慢速绞车配合∮28mm钢丝绳回棚,绳长∮50m。
5、回棚顺序:从风联巷最低点掐茬进行关门回棚。
6、回棚时,要用大笆和板皮保护好注浆管路、注氮管路、瓦斯抽放管路,防止回棚过程中砸坏。
三、施工前的准备1、施工前,将回棚段巷道内的杂物清理干净,保持后路安全畅通。
2、现场将液压管路接到迎头,并确保完好使用。
3、现场准备WD-35、D-25的单体支柱各10根、注液枪、液压胶管、风镐、绳鼻子、∮26mm链条、铲子、手镐、撬棍、回柱锤、回柱器、半圆木、塘柴、笆片等所用物料。
四、施工期间安全技术措施1、施工前,首先要对回棚范围内的危棚进行加固处理,对巷道烂帮烂顶地点重新用塘柴、笆片过严背实,掉顶、漏顶处用材料接实过严,片帮处要重新过严背实,并充填到肩窝。
2、回棚前,将回棚范围内的物料、滑道、轨道、管线拆除干净,并运至不影响行人、运料和通风的指定地点码放整齐,确保后路安全畅通。
回风顺槽、胶带运输巷维护的安全技术措施回风顺槽、胶带运输巷维护的安全技术措施12205综采工作面在掘进过程中,顶板压力比拟猛烈,为了有效掌握顶板,特编制如下安全技术措施:1、回风顺槽、胶带运输巷顶板压力比拟猛烈地段,上、下帮采纳DZ3.5(2.8)米的单体支柱与3.5或3.2米的型钢梁顺山架设一梁二柱支护顶板进展维护。
2、使用一梁二柱型钢梁或工字钢棚支护时,棚距为0.8米,支柱贴帮支设,迎山角1~2。
,支柱必需用14#铁丝与型钢梁捆绑坚固且捆绑不得少于三道,棚梁必需用小杆垫平,垫实。
3、对于回风顺槽及胶带运输巷顶板破裂漏矸处,首先在巷道顶部铺设小眼经纬网,然后在经纬网下顺山架设一梁二柱棚柱支护顶板,经纬网与钢筋网使用8#铁丝捆绑坚固。
4、对于回风顺槽片帮地点,必需提前支设戴帽摩擦点柱,柱距1.0m,使用小杆(12023010)或枕木背帮,防止片帮后漏顶。
5、使用摩擦式金属支柱,必需使用5T液压升柱器架设,升紧升牢,以保证支柱支撑有力。
柱头必需与顶网用8#铁丝捆绑坚固。
6、对卸压、损坏、失效支柱,必需准时更换。
7、回风顺槽维护时,在维护之前,人员必需站在顶板完好,支护完整的地点,用长把工具进展敲帮问顶,处理掉悬矸危岩和松动的煤帮后,方可进展其他工作。
8、架棚时,设专人在工作地点观看顶板和煤壁状况,如发觉有特别,必需马上发出警告,撤离全部人员,待顶板稳定后,由班工长按规定处理,否则,不得作业。
9、架棚时其下方5米范围内不得有与施工无关的人员走动或作业。
10、维护过程中应依据回风顺槽高度的变化,选用相应高度的支柱,其支设的最大高度必需小于支柱支设最大高度的0.1米,最小高度必需大于支柱设计最小高度的0.2米。
11、其他严格执行《12205综采工作面作业规程》中的相关规定,工作面回采期间随时观看风、机两巷顶板状况,如顶板下沉,顶板离层,煤壁片帮严峻时,严格根据本措施准时进展维护。
工作面回风顺槽打叉子棚支护安全技术措施根据工程联系单要求,我队在11011工作面回风顺槽打叉子棚支柱,为保证施工安全、高效的进行,特编制本措施。
一、工程概况11011工作面回风顺槽为矩形巷道,净宽3800mm,净高2800mm,采用锚网索支护,为加强顶板支护,确保安全生产,我队需在11011工作面回风顺槽通尺2052m至通尺2202m打叉子棚点柱支护。
二、技术要求1、施工前先核对中线,严格按线施工。
2、打叉子棚点柱前将巷道变形严重处刷至设计断面,并补齐一次支护。
3、施工前要由班组长对施工段进行全面检查,找掉危煤并在支护破坏的地方补齐一次支护。
4、叉子棚点柱采用单体液压支柱,顺巷道方向打三排柱,巷道两帮点柱顶梁使用木鞋,巷道中间点柱顶梁使用4000mm长π型钢梁,点柱底梁为工钢梁,纵底梁规格:12#工钢×2根×3300mm,横底梁规格:12#工钢×2根×3900mm,纵横底梁交叉布置,每根点柱配一块大铁鞋,打设的点柱具体位置见附图。
5、单体液压支柱活柱伸缩量不得低于400mm。
6、车场处,巷道两帮点柱的位置、底梁长度依据巷宽适当调整。
7、乳化液泵站司机必须熟悉乳化液泵的性能和构造原理,具备保养、处理故障的基本技能,经过培训、考试合格,取得操作资格证后方可上岗操作。
8、上岗的乳化液泵站司机发现乳化液泵和乳化液箱处于非水平稳固状态、乳化液箱位置高出泵体不足100毫米或无备用泵时,应立即汇报,并处理以上问题。
9、乳化液泵上的开关、电动机、按钮、接线盒等电气设备需避开淋水时,否则应妥善遮盖。
10、乳化液泵电动机及开关地点附近20米以内风流中瓦斯浓度达到1.5%时,必须停止运转,切断电源,撤出人员,进行处理。
11、应坚持使用自动配液装置,必须保证乳化液浓度始终符合规定要求,要对水质定期进行检查,保证配液用水清洁,符合规定。
12、必须保证乳化液泵的输出压力,应不小于18Mpa。
XX采区XXX工作面回风顺槽开口施工安全技术措施施工单位:综掘X队编制时间:二零XX年XX月XX采区XXX工作面回风顺槽开口施工安全技术措施编制XXX施工队XXX审核生产部安检室通灭副总地测副总机电副总安全副总主管矿长安全矿长总工程师编制时间2007-2-6一、概况:回风顺槽开口位置在XXXX联络巷内距y3点120.07m,平距(中-中)右帮开口,为保证XXXX工作面回风顺槽开口施工安全,特编写此安全技术措施,审批贯彻后并严格执行。
二、施工方式、设计断面及支护参数:1、回风顺槽开口施工方式:炮掘。
2、回风顺槽运煤方式:开口5米内采用人工攉煤,5米后安装一台刮板输送机,当炮掘至10余米后安装掘进机,采用机掘,煤由回风顺槽运至联络巷皮带,经运输顺槽皮带、运输下山皮带、东巷皮带运入主煤仓。
3、回风顺槽设计断面形状为微拱型,巷道断面尺寸:掘宽3800mm,净宽3600mm,掘高3100mm,净高3000mm,掘进断面11.8㎡,净断面10.8㎡。
4、支护方式:采用锚网锚索喷浆联合支护,顶部使用Ф22×2600ΜM螺纹钢锚杆,帮部使用Ф18×1800MM螺纹钢锚杆,顶锚杆使用3节Z2335型树脂药卷锚固,帮锚杆使用2节Z2335型树脂药卷锚固,锚杆间排距均为800×800MM,按矩形布置。
顶部使用废旧钢材托板,帮部使用复合托板,巷道全断面挂金属网,喷浆厚度50MM,每隔4网(3.2米)在巷道顶部正中施工一根7米深的锚索进行加强支护,每根锚索采用7节Z2335型树脂药卷锚固。
三、安全技术措施:1.回风顺槽开口前必须对开口点附近10米巷道顶部(原锚索中间靠开口侧)补打7米深的锚索进行加固,锚索间距为3米。
2.回风顺槽开口前由地测部门复核开口位置并标定巷道中线。
3.为保证开口处安装胶带输送机机头大架及设置车场,开口点10米范围内按0°施工,10米后将坡度变缓找煤层底板后沿底板掘进。
(建筑工程安全)工作面回风顺槽施工安全技术措施(矿)13第五章主要技术经济指标15温明矿业公司 卡布其煤矿掘进作业指导书 9101 回风顺槽工作面 施工单位:卡布其煤矿施工二队 技术负责人: 项目部经理: 编制人: 批准日期 :年月日 执行日期 :年月日目录第壹章工程及地质简介 ------------------ 3 第二章工程施工方法及施工组织 ------------- 5 第三章生产系统 ----------- 9第四章工作面工程质量及煤质管理 -----------第六章井下灾害防治 ------------------ 16 第七章主要机械设备的维护保养 ------------ 19 第八章安全技术措施 ---------------- 20 第九章规章制度 -------------------- 25 第十章作业指导书学习考试登记表 ---------- 32掘进工作面作业指导书第壹章 工程及地质简介1 、(1)掘进的巷道的名称为:9101 工作面回风顺槽(2)掘进工作面位置和四邻情况:该巷道沿煤层走向布置,距运输顺槽120 米,10# 进风下山横穿9101 回风顺槽,将回风顺槽分为南北俩段,先进行南段的施工,至切眼位置后再回头进行北段施工(施工顺序可根据实际需要调整)。
所施工的9101 回风顺槽,东侧为旧洞沟煤矿采空区,该采空区已将9、10 、14、16 号煤层采空,采空区和回风顺槽相距60 米,要边探边掘。
开口位置向东距旧系统井底车场270 米,距回风联络巷开口20 米。
巷道布置见附图(3)井上、下对应位置、地形、地貌和建筑物的关系:该巷道对应地表为丘陵地形,无任何建筑物。
2、巷道用途、工期、质量:9101 工作面回风顺槽为回采工作面回风用,兼做工作面行人和材料运输巷。
预计该巷道施工工期为4 个月。
该巷道要严格按中线施工,保证巷道的工程质量。
3 、巷道布置情况、工程量、巷道断面参数:9101 工作面回风顺槽设计为梯形巷道,上口净宽2.2 米,净高2.2 米,下口净宽2.8 米。
一、工程概况1402 回风顺槽架棚段局部顶板压力大,棚腿变形严峻,棚腿已经不起作用,为了保证安全生产,经讨论打算,将该段帮部发展扩刷,扩刷完成后在原架棚棚腿与梁铰接点位置重新支设棚腿,为保证施工安全和工程质量,特编制本安全技术措施。
二、综采队组织措施 1、综采一队主管队长对工程的施工组织、安全及工程进度全面负责组织落实。
2、技术员负责措施的编制并组织职工学习签字。
3、当班跟班队长对本班工作进度、安全及工程质量全面负责。
4、当班作业人员对自身的安全、工作进度及工程质量全面负责。
5、瓦检员加强瓦斯的巡回检查,安检员监视措施的现场兑现、落实,并对现场安全发展监视。
三、工程量及技术要求1、依据生产技术部设计, 1402 回风顺槽架棚段局部顶板压力大,棚腿变形严峻,棚腿已经不起作用,将该段帮部发展扩刷,扩刷完成后在原架棚棚腿与梁铰接点位置重新支设棚腿(棚腿使用地面现有的 3.1m 长棚腿),对于超过棚腿长度的地方使用单体发展支撑。
刷帮时必需先在巷中支设单体协作铰接梁做暂时支护,确保顶板原有钢梁支撑有力后才允许刷帮,刷帮期间必需短段刷帮,短段支护,保持先支后回的施工原则。
2、1402 回风顺槽通尺 120m (开口往里第一个最低点)向巷口方向 15m 范围巷道两帮移近量较大,现需发展刷帮施工,刷帮完成后必需保证从巷道顶板两帮肩窝向下帮部垂直底板。
四、施工豫备1、施工需要的相关工器具、设备、材料豫备到位。
2、风水管路连接到位。
3、爱护好刷帮范围内的电器设备、开关,同时爱护好四周的电缆、管路等。
五、施工工艺1、先安全检查,敲帮问顶,确认安全后,开头刷帮。
、施工工序安全检查刷帮支护落底出煤。
、施工方法在施工之前必需对巷道顶、帮部发展安全检查。
在确认安全的前提下,开头刷帮。
采用风镐刷帮,刷帮完成后,准时更换棚腿及上紧锚杆。
3、施工期间,巷道采用 1#与 3#绞车对拉矿车出货,运到+1180 溜煤眼由主井皮带升井。
文件编号:GD/FS-5843
(解决方案范本系列)
工作面回风顺槽打叉子棚支护安全技术措施详细版
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
工作面回风顺槽打叉子棚支护安全
技术措施详细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
根据工程联系单要求,我队在11011工作面回风顺槽打叉子棚支柱,为保证施工安全、高效的进行,特编制本措施。
一、工程概况
11011工作面回风顺槽为矩形巷道,净宽3800mm,净高2800mm,采用锚网索支护,为加强顶板支护,确保安全生产,我队需在11011工作面回风顺槽通尺2052m至通尺2202m打叉子棚点柱支护。
二、技术要求
1、施工前先核对中线,严格按线施工。
2、打叉子棚点柱前将巷道变形严重处刷至设计断面,并补齐一次支护。
3、施工前要由班组长对施工段进行全面检查,找掉危煤(岩)并在支护破坏的地方补齐一次支护。
4、叉子棚点柱采用单体液压支柱(最大支撑高度3500mm),顺巷道方向打三排柱,巷道两帮点柱顶梁使用木鞋(δ100×200×200mm),巷道中间点柱顶梁使用4000mm长π型钢梁,点柱底梁为工钢梁,纵底梁规格:12#工钢×2根×3300mm (仅巷道中间点柱使用),横底梁规格:12#工钢×2根×3900mm,纵横底梁交叉布置,每根点柱配一块大铁鞋,打设的点柱具体位置见附图。
5、单体液压支柱活柱伸缩量不得低于
400mm。
6、车场处,巷道两帮点柱的位置、底梁长度依
据巷宽适当调整。
7、乳化液泵站司机必须熟悉乳化液泵的性能和构造原理,具备保养、处理故障的基本技能,经过培训、考试合格,取得操作资格证后方可上岗操作。
8、上岗的乳化液泵站司机发现乳化液泵和乳化液箱处于非水平稳固状态、乳化液箱位置高出泵体不足100毫米或无备用泵时,应立即汇报,并处理以上问题。
9、乳化液泵上的开关、电动机、按钮、接线盒等电气设备需避开淋水时,否则应妥善遮盖。
10、乳化液泵电动机及开关地点附近20米以内风流中瓦斯浓度达到1.5%时,必须停止运转,切断电源,撤出人员,进行处理。
11、应坚持使用自动配液装置,必须保证乳化液浓度始终符合规定要求(乳化液浓度为2%~
3%),要对水质定期进行检查,保证配液用水清洁,符合规定。
12、必须保证乳化液泵的输出压力,应不小于18Mpa。
13、检修乳化液泵时必须停泵;修理、更换主要供液管路时必须关闭主管路截止阀,不得在井下拆检各种压力控制元件,严禁带压更换液压件。
14、严禁擅自打开卸载阀、安全阀、蓄能器等部位的铅封,严禁调整部件的动作压力。
15、供液管路要吊挂整齐,保证供液。
16、要按以下要求进行定期检查、检修,并做好记录:
(1)每班擦洗一次油污、脏物;按一定方向旋转过滤器1-2次;检测两次乳化液浓度。
(2)每天检查一次过滤器网芯。
(3)每10天清洗一次过滤器;
(4)至少每月清洗一次乳化液箱;
17、操作乳化液泵时发现有异声异味、温度(泵、液)超过规定、压力表指示压力不正常、乳化液浓度、液面高度不符合规定、控制阀失效、失控、过滤器损坏或被堵不能过滤及供液管路破裂、脱开时应立即停泵并处理。
18、开乳化液泵前必须发出开泵信号;停乳化液泵时,必须发出信号,切断电源,断开隔离开关。
19、开工前应备齐扳手、钳子、温度计、折射仪等工具,铅丝、擦布、油壶、油桶、管接头、U形销、高低压胶管等必要的备品备件。
另外还必须备有润滑油、机械油、乳化油等油类材料。
20、接班后,把控制开关手把扳到切断位置并锁好,按规定要求对如下内容进行检查:
(1)泵站附近巷道安全状况及有无淋水情况;
(2)泵站的各种设备清洁卫生情况;
(3)各部件的连接螺栓是否齐全、牢固,特别要仔细检查泵柱塞盖的螺钉;
(4)减速器的油位和密封是否符合规定;
(5)泵站至工作面的管路接头连接是否牢靠;
(6)各截止阀的手柄是否灵活可靠,吸液阀、手动卸载阀及工作面回液阀是否在开启位置,向工作面供液的截止阀是否在关闭位置,各种压力表、控制按钮是否齐全、完整、动作灵敏可靠;
(7)乳化液有无析油、析皂、沉淀、变色、变味等现象;用折射仪检查乳化液配比浓度是否符合规定;液面是否在液箱的三分之二高度位置以上;
(8)乳化液箱和减速器上的透气孔是否畅通;
(9)检查电动机、联轴节和泵头是否转动灵
活。
21、拧松乳化液泵吸液腔的放气堵,待把吸液腔内的空气放尽并出液后拧紧。
合上控制开关,点动电动机、检查泵的旋转方向是否与其外壳上箭头标记方向相一致。
22、乳化液泵的正常操作顺序:
(1)起动电动机,慢慢关闭手动卸载阀,使泵压逐渐升到额定值。
(2)开泵后要检查以下内容,确定无问题或问题处理后,保持泵的正常运转:
1)泵运转是否平稳,声音是否正常;
2)卸载阀、安全阀的开启和关闭压力是否符合规定;
3)过滤站的脏物指示器是否正常,进、出口压力指示的压力差是否在1.5-3.0兆帕之间;
4)电流表、压力表的指示是否正常、准确;
5)柱塞润滑是否良好,齿轮箱润滑油压力是否在0.2兆帕以上;
6)各接头和密封是否漏液;
7)浮化液箱中自动配液的液位开关及低液位保护开关是否灵敏可靠;
23、运转过程中应注意观察各种仪表的显示情况,机器声音、温度是否正常,乳化液箱是否平稳、液位保持在规定范围内、液面无污染物,柱塞是否润滑,密封是否良好。
发现问题,应及时与工作面联系,停泵处理。
发现下列情况之一时,应立即停泵;
(1)异声异味;
(2)温度超过规定;
(3)压力表指示压力不正常;
(4)自动配液装置起动不正常;
(5)控制阀失效、失控;
(6)过滤器损坏或被堵不能过滤;
(7)供液管路破裂、脱开,大量泄液。
24、应把乳化油掺倒在水中进行配液,禁止把水掺倒在乳化油中进行配液。
每次配液后,都要检验乳化液的浓度,不符合规定时再进行调配,直到合格为止。
25、事故停泵和收工停泵时都应首先打开手动卸载阀,使泵空载运行,然后关闭高压供液阀和泵的吸液阀,再按泵的停止按钮,将控制开关手把扳到断电位置,并切断电源。
当接触器触头粘住时可用隔离开关停泵,其他情况下只许用按钮停泵。
26、停泵后要把各控制阀打到非工作位置,清擦开关、电动机、泵体和乳化液箱上的粉尘。
27、在现场向接班司机详细交待本班设备运转
专业实施方案/ Professional implementation plan 文件编码:GD/FS-5843情况、出现的故障、存在的问题并在工作日志中做好记录。
可在这里输入个人/品牌名/地点
Personal / Brand Name / Location Can Be Entered Here
-第11页-。
