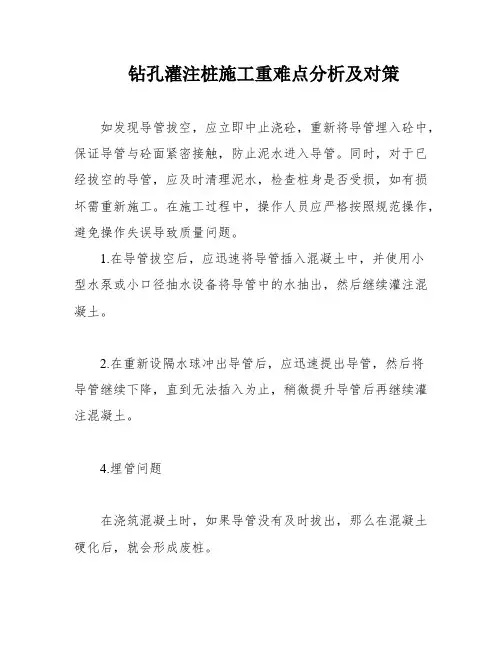

钻孔灌注桩施工重难点分析及对策如发现导管拔空,应立即中止浇砼,重新将导管埋入砼中,保证导管与砼面紧密接触,防止泥水进入导管。
同时,对于已经拔空的导管,应及时清理泥水,检查桩身是否受损,如有损坏需重新施工。
在施工过程中,操作人员应严格按照规范操作,避免操作失误导致质量问题。
1.在导管拔空后,应迅速将导管插入混凝土中,并使用小型水泵或小口径抽水设备将导管中的水抽出,然后继续灌注混凝土。
2.在重新设隔水球冲出导管后,应迅速提出导管,然后将导管继续下降,直到无法插入为止,稍微提升导管后再继续灌注混凝土。
4.埋管问题在浇筑混凝土时,如果导管没有及时拔出,那么在混凝土硬化后,就会形成废桩。
4.1 原因分析1.混凝土初凝时间较短,或施工机具、电力供应等原因导致间歇时间较长,重新浇注混凝土时,下部混凝土已经硬化,导致导管无法拔出。
2.导管被钢筋挂住。
3.在浇筑混凝土的过程中,孔壁坍塌,大量泥砂将导管埋没。
4.2 预防措施1.保证混凝土初凝时间为正常浇筑时间的两倍,夏季施工时应加缓凝剂,以确保混凝土的连续供应和浇捣。
2.避免导管与钢筋笼挂钩。
3.防止孔壁坍塌的措施:护筒原土深度至少为1米。
根据现场土质特征,正确选用护壁泥浆。
泥浆浓度不宜过低,严禁放清水入孔。
在相邻刚浇灌完毕的邻桩旁成孔施工,距离不得小于4倍桩径,或最少间隔时间大于36小时。
4.3 处理办法1.当导管与钢筋笼挂钩时,如果发现钢筋笼埋入混凝土不深,可以提起钢筋笼转动导管,使导管与钢筋笼脱离,否则只能放弃导管。
2.当导管埋入混凝土中无法拔出时,一般需要废弃处理,然后与设计人员核定后重新补桩。
5.桩位偏位偏差较大。

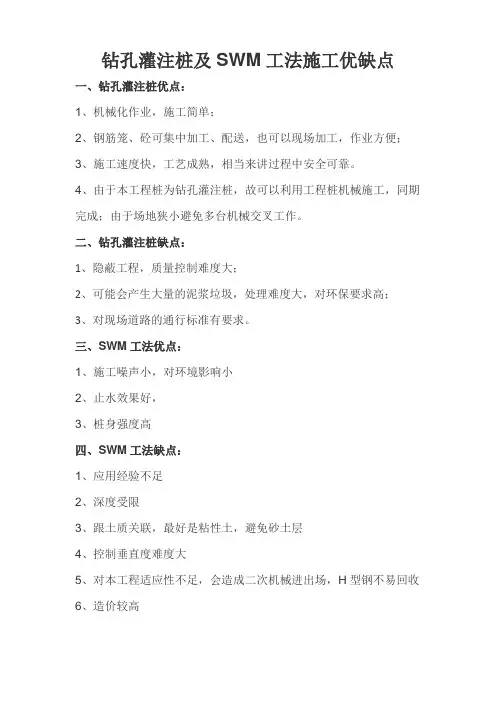

钻孔灌注桩及SWM工法施工优缺点
一、钻孔灌注桩优点:
1、机械化作业,施工简单;
2、钢筋笼、砼可集中加工、配送,也可以现场加工,作业方便;
3、施工速度快,工艺成熟,相当来讲过程中安全可靠。
4、由于本工程桩为钻孔灌注桩,故可以利用工程桩机械施工,同期完成;由于场地狭小避免多台机械交叉工作。
二、钻孔灌注桩缺点:
1、隐蔽工程,质量控制难度大;
2、可能会产生大量的泥浆垃圾,处理难度大,对环保要求高;
3、对现场道路的通行标准有要求。
三、SWM工法优点:
1、施工噪声小,对环境影响小
2、止水效果好,
3、桩身强度高
四、SWM工法缺点:
1、应用经验不足
2、深度受限
3、跟土质关联,最好是粘性土,避免砂土层
4、控制垂直度难度大
5、对本工程适应性不足,会造成二次机械进出场,H型钢不易回收
6、造价较高。
钻孔灌注桩施工质量缺陷及处理方法由于钻孔灌注桩具有在施工时噪声和振动较小,对周围建筑及环境无明显影响,且桩径大、承载力高、沉降量小、能适应多种地质条件等优点,因而在工民建、市政、公路、铁路、港口等领域得到广泛应用。
本文主要对钻孔灌注桩施工质量缺陷及处理方法进行了分析探讨。
标签:钻孔灌注桩;质量缺陷;处理方法引言:在工程项目建设中,施工质量对整个项目的质量具有决定性,现在众多工程中都采用了钻孔灌注桩作为建筑物的基础,其具有较好的承载力支撑上部结构,且在施工过程中产生的噪声较小,对环境的影响较小。
但原材料、施工工艺、操作人员技能以及管理人员水平等对钻孔灌注桩的成桩质量存在较大影响,在施工过程中的某一环节出现问题都很有可能对成桩质量造成不可挽回的损失。
因此严格把控钻孔灌注桩施工质量显得尤为重要,在施工过程中必须给予足够的重视,以保证成桩质量。
一、钻孔灌注桩施工工艺1、施工准备(1)预审施工组织设计。
工程开工前,施工单位应提前向监理部报送施工组织设计(专项施工方案),其中包含施工方法、主要技术指标及控制措施。
经监理工程师审核后完善施工组织设计方案。
(2)认真把好测量定位关。
测量定位是整项工作的关键,关系到孔位的准确性,钻孔的垂直度及基准面的标高。
施工单位在具体操作过程中,须严格按“三检制”的要求层层落实,及时与监理方沟通,并认真复核、验收,严格控制偏差在设计或规范允许范围内。
(3)护筒和钻机安装应稳固、准确。
护筒应具有固定桩位、钻孔导向、保护孔口和隔离孔内外表层水的作用。
在制作过程中要求坚固、耐用、不易变形、不漏水、装卸方便和能重复使用等功能。
(4)钻机是钻孔、吊放钢筋笼、灌注混凝土的支架,要安装稳定、安全。
应能承受钻具和其他辅助设备的重量,并具有一定的刚度,在钻进中或其他操作时,不易产生晃动,不发生位移、倾斜和沉陷。
安装就位时,详细测量后底座用枕木垫实塞紧,顶端用缆风绳固定平稳,并在钻孔过程中经常检查,以保证转盘面水平、钻机机架垂直,进而确保桩身的垂直度和孔径大小。

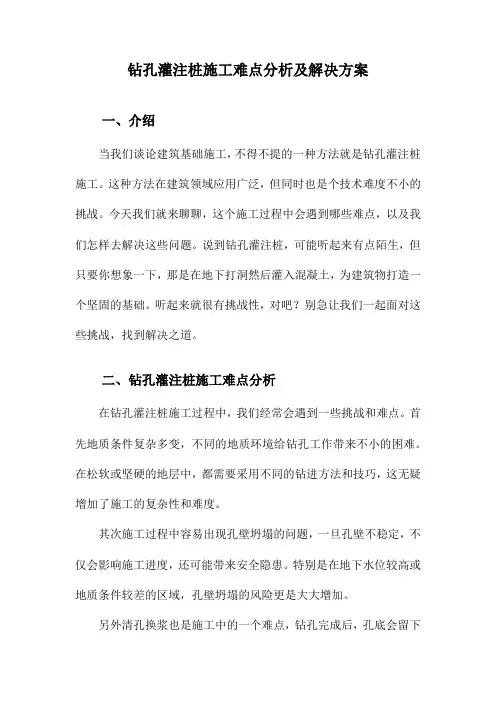

钻孔灌注桩施工难点分析及解决方案一、介绍当我们谈论建筑基础施工,不得不提的一种方法就是钻孔灌注桩施工。
这种方法在建筑领域应用广泛,但同时也是个技术难度不小的挑战。
今天我们就来聊聊,这个施工过程中会遇到哪些难点,以及我们怎样去解决这些问题。
说到钻孔灌注桩,可能听起来有点陌生,但只要你想象一下,那是在地下打洞然后灌入混凝土,为建筑物打造一个坚固的基础。
听起来就很有挑战性,对吧?别急让我们一起面对这些挑战,找到解决之道。
二、钻孔灌注桩施工难点分析在钻孔灌注桩施工过程中,我们经常会遇到一些挑战和难点。
首先地质条件复杂多变,不同的地质环境给钻孔工作带来不小的困难。
在松软或坚硬的地层中,都需要采用不同的钻进方法和技巧,这无疑增加了施工的复杂性和难度。
其次施工过程中容易出现孔壁坍塌的问题,一旦孔壁不稳定,不仅会影响施工进度,还可能带来安全隐患。
特别是在地下水位较高或地质条件较差的区域,孔壁坍塌的风险更是大大增加。
另外清孔换浆也是施工中的一个难点,钻孔完成后,孔底会留下许多泥渣和泥浆,如果不及时清理,会影响后续施工环节的质量。
然而清孔换浆过程需要精细操作,否则可能造成孔壁坍塌或泥浆流失。
施工过程中还可能遇到设备故障的问题,钻孔灌注桩施工依赖先进的机械设备,一旦设备出现故障,会影响施工进度和质量。
因此如何确保设备的正常运行,也是施工过程中需要重点关注的问题。
钻孔灌注桩施工过程中的这些难点和挑战,需要我们认真对待和分析。
只有充分理解这些难点,我们才能找到有效的解决方案,确保施工过程的顺利进行。
1. 地质条件复杂在很多工程中,我们经常会遇到地质条件复杂的情况,这可是给钻孔灌注桩施工带来了不小的挑战。
复杂的地质条件就像个“调皮鬼”,总是让施工者捉摸不透。
有时这里可能会有太多的石头,有时那里又会有软土层,这种情况下的施工难度就会大大增加。
工人们在这种环境下作业,就像是“摸着石头过河”,一不小心就可能遇到难题。
比如遇到硬岩石时,钻孔速度会变慢,还容易损坏钻头;遇到软土,则容易出现塌孔和泥水涌出的问题。

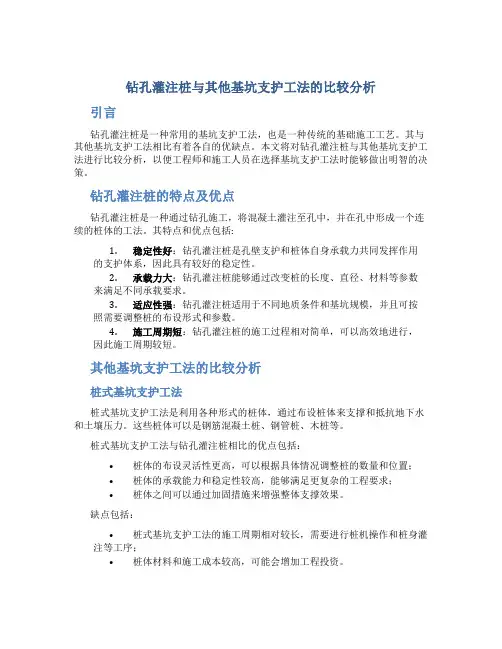

钻孔灌注桩与其他基坑支护工法的比较分析引言钻孔灌注桩是一种常用的基坑支护工法,也是一种传统的基础施工工艺。
其与其他基坑支护工法相比有着各自的优缺点。
本文将对钻孔灌注桩与其他基坑支护工法进行比较分析,以便工程师和施工人员在选择基坑支护工法时能够做出明智的决策。
钻孔灌注桩的特点及优点钻孔灌注桩是一种通过钻孔施工,将混凝土灌注至孔中,并在孔中形成一个连续的桩体的工法。
其特点和优点包括:1.稳定性好:钻孔灌注桩是孔壁支护和桩体自身承载力共同发挥作用的支护体系,因此具有较好的稳定性。
2.承载力大:钻孔灌注桩能够通过改变桩的长度、直径、材料等参数来满足不同承载要求。
3.适应性强:钻孔灌注桩适用于不同地质条件和基坑规模,并且可按照需要调整桩的布设形式和参数。
4.施工周期短:钻孔灌注桩的施工过程相对简单,可以高效地进行,因此施工周期较短。
其他基坑支护工法的比较分析桩式基坑支护工法桩式基坑支护工法是利用各种形式的桩体,通过布设桩体来支撑和抵抗地下水和土壤压力。
这些桩体可以是钢筋混凝土桩、钢管桩、木桩等。
桩式基坑支护工法与钻孔灌注桩相比的优点包括:•桩体的布设灵活性更高,可以根据具体情况调整桩的数量和位置;•桩体的承载能力和稳定性较高,能够满足更复杂的工程要求;•桩体之间可以通过加固措施来增强整体支撑效果。
缺点包括:•桩式基坑支护工法的施工周期相对较长,需要进行桩机操作和桩身灌注等工序;•桩体材料和施工成本较高,可能会增加工程投资。
桩托盘基坑支护工法桩托盘基坑支护工法是将桩与托盘结合使用,托盘的作用是支撑土壤并分担荷载,桩的作用是增强整体的稳定性和承载力。
桩托盘基坑支护工法能够在一定程度上解决土壤底部暴露的问题。
与钻孔灌注桩相比,桩托盘基坑支护工法的优点包括:•托盘的布设和拆除相对简单,施工周期较短;•适用于较浅的基坑,具有一定的经济性和适应性;•桩托盘能够提供较好的支撑和稳定性,能够满足一般工程要求。
缺点包括:•桩托盘的承载能力相对有限,适用于较小规模的基坑;•桩和托盘之间的连接方式需要特别注意,以确保工程质量和安全。
长螺旋钻孔灌注桩的优缺点长螺旋钻孔灌注桩是一种常用于基础工程中的灌注桩,具有一系列的优点和一些潜在的缺点。
本文将分析和讨论长螺旋钻孔灌注桩的优缺点。
一、优点1. 施工便捷高效:相比于传统的桩基施工方法,长螺旋钻孔灌注桩的施工过程更加便捷高效。
利用螺旋钻具可直接打入地层,无需较多准备工作。
同时,由于其施工过程少涉及大量土方开挖,也无需进行混凝土搅拌和浇筑,省去了很多施工时间和劳动力。
2. 适应性强:长螺旋钻孔灌注桩可适应多种地质条件。
无论是构筑在砂土、粉土还是黏土、软土等地层中,都能够发挥其较好的承载力和抗侧阻力。
此外,由于钻孔桩的施工过程基本上没有振动,所以在施工过程中对周围环境影响较小。
3. 结构可靠承载力高:长螺旋钻孔灌注桩的结构可靠性较高,承载力优秀。
螺旋钻孔灌注桩的整个桩体为一个连续的整体,具有较高的整体刚度和强度,能够承受较大的垂直载荷和水平力。
同时,螺旋钻孔灌注桩还具备一定的抗拉能力,能够满足不同工程的需求。
4. 成本相对较低:长螺旋钻孔灌注桩相对于传统的灌注桩施工方式来说,成本较低。
由于施工过程简化,不需要较多的人力资源和机械设备进行挖掘和混凝土浇筑,因此可以有效降低施工成本。
二、缺点1. 桩身尺寸受限:由于螺旋钻孔灌注桩的孔侧支撑比较困难,难以保证桩孔的直径和截面形状。
因此,长螺旋钻孔灌注桩的桩身尺寸相对受到一定的限制,难以满足一些特殊工程场合的需求。
2. 深度受限:长螺旋钻孔灌注桩的施工深度通常受到一定的限制。
由于螺旋钻孔灌注桩的施工过程中液态混凝土会从钻孔底部逐渐回填至地面,因此在较深的地层施工中,难以保证足够的混凝土回填量。
3. 对地层要求较高:长螺旋钻孔灌注桩在施工过程对地层的要求相对较高。
若地层较软或有较多杂质,可能会造成灌注桩的承载力和稳定性下降,甚至会导致灌注桩的失稳和破坏。
4. 环境污染风险:长螺旋钻孔灌注桩施工过程中涉及到土方的开挖和废弃物的处理,存在一定的环境污染风险。
钻孔灌注桩的论文摘要:钻孔灌注桩作为一种常见的地基处理方法,已被广泛应用于土木工程领域。
本文将介绍钻孔灌注桩的定义、分类、施工工艺、设计原理、应用场景及优缺点等相关内容。
通过对钻孔灌注桩的深入探讨,旨在为工程师和建筑师提供参考,并促进该领域的研究和进步。
1. 引言钻孔灌注桩是一种通过钻孔将混凝土灌注到孔中形成的桩基,用于增加地基的承载能力和稳定性。
它被广泛应用于建筑、交通、水利、环境工程等领域,成为现代土木工程领域不可或缺的重要技术手段。
2. 钻孔灌注桩的分类根据桩身材料的不同,钻孔灌注桩可以分为钢筋混凝土灌注桩和预应力混凝土灌注桩。
钢筋混凝土灌注桩通常采用钢筋和钢管配合混凝土灌注而成,而预应力混凝土灌注桩则在施工过程中通过预先施加的压力使桩身产生预应力。
根据桩身形状的不同,钻孔灌注桩可以分为圆形灌注桩、方形灌注桩和异形灌注桩。
圆形灌注桩形状简单,施工方便,适用于大部分场景。
方形灌注桩由于其边角呈直角,能够提供更好的水平承载能力,适用于需要阻力较大的场景。
异形灌注桩是根据具体工程要求设计而成的特殊形状桩身。
3. 钻孔灌注桩的施工工艺钻孔灌注桩的施工包括钻孔、清洁孔洞、灌注混凝土、加固、养护等过程。
首先,在预定的位置进行钻孔,钻孔的直径和深度根据设计要求确定。
然后,清洁孔洞,确保孔洞内部干净,并除去松散的土层。
接着,进行混凝土的灌注,将混凝土从孔洞底部提升至孔顶,以确保均匀灌注。
最后,进行加固和养护工作,使灌注桩得到充分的固结和强度发展。
4. 钻孔灌注桩的设计原理钻孔灌注桩的设计原理包括桩身的承载力计算和桩身的抗拔承载力计算。
桩身的承载力计算主要关注桩身与土壤的相互作用,通过分析桩身与土壤之间的侧摩擦力和端阻力,确定桩的承载力。
桩。
桩基工程中的灌注桩与钻孔灌注桩施工比较桩基工程是建筑工程中重要的一环,用于增加地基的承载能力和稳定性。
在桩基工程中,灌注桩和钻孔灌注桩是常见的施工方式。
本文将就这两种桩基施工方式进行比较和分析。
一、施工原理灌注桩的施工原理是先在地面预先挖掘好孔坑,然后将混凝土进行注入填充,形成一根或多根连续均匀的灌注桩。
灌注桩的孔坑直径一般较大,混凝土的灌注也较为容易。
钻孔灌注桩的施工原理是在地面上钻孔,达到设计的深度后,再将混凝土泵入孔洞中,同时将泥浆抽出来,使混凝土密实,形成一个强度较高的灌注桩。
钻孔灌注桩在施工过程中要将泥浆抽除,施工难度相对较大。
二、施工难度灌注桩整个施工过程相对较简单,不需要复杂的设备和工艺,施工速度较快。
尤其适用于较浅地下水位和较松散的土层,在这些条件下施工灌注桩更容易控制施工质量。
钻孔灌注桩在施工过程中需要钻孔机和泥浆泵等专业设备,施工工艺相对复杂。
尤其在遇到水位较高或土层较紧密的情况下,钻孔灌注桩施工难度较大,需要克服水位影响和孔洞坍塌等问题。
三、工程用途灌注桩适用于较浅的基础,如单层住宅、轻负荷建筑等。
由于施工速度快,成本较低,适用范围相对窄。
钻孔灌注桩适用于较深的基础,如多层住宅、大型工业厂房等。
由于灌注桩的强度较高,适用范围更广,可以支撑更大荷载的建筑。
四、经济性分析在施工成本方面,灌注桩的材料成本较低,且施工简便,因此总体成本相对较低。
而钻孔灌注桩在材料成本和施工成本方面较高,但由于其施工质量较高,可以减少后续维修和加固的成本。
因此,在考虑长期经济性时,钻孔灌注桩更具优势。
五、环保性考虑灌注桩施工过程中,不会产生大量的废水或废弃物,对环境的影响较小。
而钻孔灌注桩在施工过程中会产生较多的泥浆和废水,需要进行处理和清理,对环境有一定的影响。
六、安全性考虑灌注桩施工过程相对简单,不涉及高空作业等危险工作。
施工人员相对安全。
钻孔灌注桩施工过程中,需要进行钻孔作业和泥浆抽出等复杂操作,施工人员需要具备专业知识和技能,一定程度上存在较高的风险。
【引言概述】钻孔桩和灌注桩是土木工程领域中常用的地基处理方法。
虽然它们都是用于增加地基的承载能力和稳定性,但是它们之间存在一些显著的区别。
本文将深入探讨钻孔桩和灌注桩在施工工艺、结构特点、应用范围等方面的差异。
【正文】一、施工工艺差异1.钻孔桩:钻孔桩是通过钻孔机将地面的土壤钻孔至一定深度,然后在钻孔中灌注钢筋混凝土浆液而形成的桩基。
钻孔桩的施工工艺相对简单,包括钻孔、清孔、灌浆、钢筋布置和混凝土浇筑等几个主要步骤。
施工过程中需要保证钻孔的直径和深度满足设计要求,并且要严格控制浆液的注入量和浆液的品质。
2.灌注桩:灌注桩是在挖掘坑底后,在钢筋笼周围连续注入砂浆或混凝土,形成桩基。
灌注桩的施工工艺相对复杂,包括挖坑、钢筋布置、搅拌与输送砂浆或混凝土等几个主要步骤。
灌注桩的施工要求对土壤的处理更加细致,确保灌注桩与周围土壤形成紧密的结合。
二、结构特点的差异1.钻孔桩:钻孔桩具有较高的承载能力和抗剪强度。
钻孔桩的直径和长度根据设计要求可以有一定的变化范围,适应不同的地质条件和荷载要求。
钻孔桩的整体结构紧密,由混凝土和钢筋构成,具有较好的整体稳定性。
2.灌注桩:灌注桩的承载力主要来自于桩身与周围土壤的黏结强度。
灌注桩的直径和长度一般较小,适用于较软土层和较小的荷载要求。
灌注桩的结构相对松散,由砂浆或混凝土填充桩体空隙形成,整体稳定性稍差于钻孔桩。
三、应用范围的差异1.钻孔桩:钻孔桩适用于各种地质条件和工程要求,适用于高层建筑、桥梁、港口码头等工程。
钻孔桩的直径和长度可以根据具体工程要求定制,具有较高的灵活性。
钻孔桩的施工速度相对较快,适合对工期要求较高的工程。
2.灌注桩:灌注桩适用于松软土壤和荷载较小的工程,如房屋基础、边坡加固等。
灌注桩的直径和长度相对较小,因此适应性较差,对土壤的要求较高。
灌注桩施工灵活性较强,适合对地形变化较大的地区。
【总结】钻孔桩和灌注桩在施工工艺、结构特点和应用范围等方面存在明显差异。

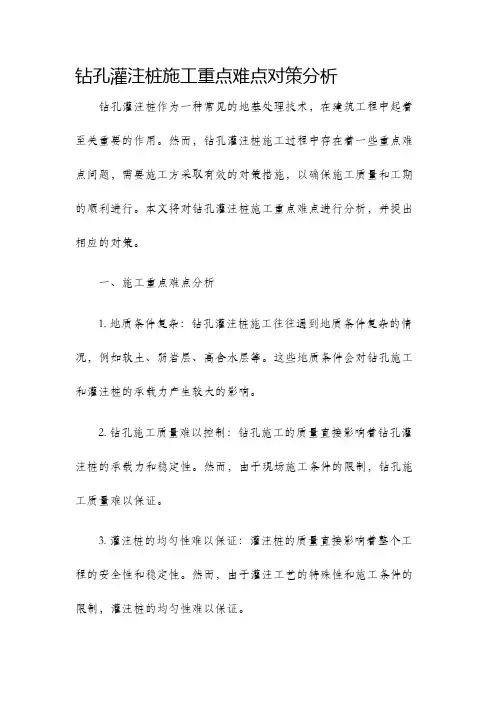

钻孔灌注桩施工重点难点对策分析钻孔灌注桩作为一种常见的地基处理技术,在建筑工程中起着至关重要的作用。
然而,钻孔灌注桩施工过程中存在着一些重点难点问题,需要施工方采取有效的对策措施,以确保施工质量和工期的顺利进行。
本文将对钻孔灌注桩施工重点难点进行分析,并提出相应的对策。
一、施工重点难点分析1. 地质条件复杂:钻孔灌注桩施工往往遇到地质条件复杂的情况,例如软土、弱岩层、高含水层等。
这些地质条件会对钻孔施工和灌注桩的承载力产生较大的影响。
2. 钻孔施工质量难以控制:钻孔施工的质量直接影响着钻孔灌注桩的承载力和稳定性。
然而,由于现场施工条件的限制,钻孔施工质量难以保证。
3. 灌注桩的均匀性难以保证:灌注桩的质量直接影响着整个工程的安全性和稳定性。
然而,由于灌注工艺的特殊性和施工条件的限制,灌注桩的均匀性难以保证。
二、对策分析1. 前期勘察与设计综合分析:在工程实施前,必须对施工地点进行全面勘察,并进行综合分析,评估地质条件对施工的影响。
对于地质条件复杂的区域,可以进行更加详细的地质勘察,并结合现代地质勘察技术,准确评估地基承载力和地基沉降。
2. 选用适当的施工设备和工艺:根据勘察和设计结果,选择适当的钻孔灌注桩施工设备和工艺。
对于地质条件复杂的区域,可以采用更加先进的钻孔技术和灌注工艺,提高施工效率和质量。
3. 严格控制施工质量:在施工过程中,严格按照设计要求控制钻孔施工质量,包括钻孔直径、钻孔深度、钻孔轨迹等。
同时,对于地质条件复杂的区域,可以采用钻孔质量监测技术,及时发现并解决施工中的问题。
4. 精确控制灌注桩的灌注质量:灌注桩的灌注质量直接影响着整个工程的安全性和稳定性。
在灌注过程中,应严格按照设计要求,控制灌注时间、灌注速度和灌注压力,以保证灌注桩的均匀性和质量。

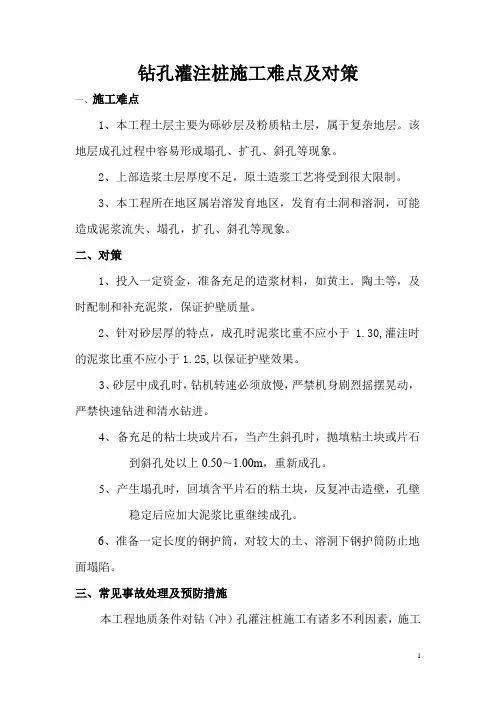

钻孔灌注桩施工难点及对策一、施工难点1、本工程土层主要为砾砂层及粉质粘土层,属于复杂地层。
该地层成孔过程中容易形成塌孔、扩孔、斜孔等现象。
2、上部造浆土层厚度不足,原土造浆工艺将受到很大限制。
3、本工程所在地区属岩溶发育地区,发育有土洞和溶洞,可能造成泥浆流失、塌孔,扩孔、斜孔等现象。
二、对策1、投入一定资金,准备充足的造浆材料,如黄土.陶土等,及时配制和补充泥浆,保证护壁质量。
2、针对砂层厚的特点,成孔时泥浆比重不应小于 1.30,灌注时的泥浆比重不应小于1.25,以保证护壁效果。
3、砂层中成孔时,钻机转速必须放慢,严禁机身剧烈摇摆晃动,严禁快速钻进和清水钻进。
4、备充足的粘土块或片石,当产生斜孔时,抛填粘土块或片石到斜孔处以上0.50~1.00m,重新成孔。
5、产生塌孔时,回填含平片石的粘土块,反复冲击造壁,孔壁稳定后应加大泥浆比重继续成孔。
6、准备一定长度的钢护筒,对较大的土、溶洞下钢护筒防止地面塌陷。
三、常见事故处理及预防措施本工程地质条件对钻(冲)孔灌注桩施工有诸多不利因素,施工过程中,常见以下几种事故。
1、钻进中漏浆的处理在成孔时遇到原有的旧基础时,会发生漏浆现象。
处理办法可先投放泥球,及时补浆,在孔内搅拌泥浆,使稠泥浆迅速充填在孔壁块石的间隙中,阻挡渗漏而保护孔壁稳定。
漏失停止后,恢复正常成孔。
2、孔斜钻孔垂直度偏差必须控制在1%以内。
钻孔出现孔斜的主要原因有:a)为了追求施工进度,钻进中压力过大,地层软硬不均匀,钻头受力不均匀造成的;b)在岩土换层处、岩层面倾斜处、软弱岩层交界处钻进,钻头受力不均;c)钻机底盘安置不水平或产生不均匀沉陷。
预防及处理措施:①场地要平整,钻架就位后要调整,使钻盘与底坐水平,钻架顶端的超重滑轮边缘同固定钻杆的卡孔和护筒中心三者应在同一轴线上,并经常检查、校正。
②在有倾斜状的软硬土或岩层变化处,控制进尺速度并以低速钻进,或在斜面位置处填入片石,以冲锤将斜面硬层冲平再钻进。
钻孔灌注桩总结引言:在建筑工程中,钻孔灌注桩作为一种常见的基础施工技术,被广泛应用于各类建筑物的基础工程中。
本文将对钻孔灌注桩进行总结,包括其定义、施工流程、优缺点以及应用领域等方面,以期对读者深入了解和掌握该技术。
一、定义和原理钻孔灌注桩是一种通过在地下进行钻孔、注入特定材料并同时回填的建筑施工方法。
其主要原理是通过将混凝土浆液注入钻孔中,使钢筋和混凝土浆液共同形成一根密实且承载力优良的桩体,达到加固地基的目的。
二、施工流程1. 确定桩基位置和尺寸:根据设计要求和地质条件,确定桩基的位置、直径和深度。
2. 钻孔:使用钻孔机或挖掘机进行钻孔,保证孔径和孔身的垂直度和直径精度。
3. 清孔:利用沉水泵或吹砂泵将钻孔中的土层或水清理干净。
4. 筒套/钢筋安置:根据设计要求,在钻孔中安装钢筋筒套,同时注意与孔壁之间的粘结。
5. 混凝土灌注:使用搅拌车将混凝土浆液泵入钻孔中,保证浆液的均匀灌注和排气。
6. 回填土层:在浆液灌注后,利用搅拌机或其他设备将土层回填至孔口的地面。
7. 后续处理:桩身固结后,根据需要进行对桩端封闭、剪力墙与桩体的连接等处理。
三、优缺点分析1. 优点:a. 承载力强:钻孔灌注桩通过填充混凝土浆液,形成的桩体能够承受较大的荷载,具备优良的承载能力。
b. 施工便捷:相较于传统的桩基施工方式,钻孔灌注桩具有施工周期短、施工工艺简单等优势。
c. 对地质条件适应性强:钻孔灌注桩对地质条件要求相对较低,能够适应不同的地质条件。
2. 缺点:a. 桩身质量受限:钻孔灌注桩在施工过程中,由于水、砂浆等的影响,可能导致桩身的质量受到一定影响。
b. 施工过程控制难度较大:钻孔灌注桩需要对各个环节进行严密控制,否则可能出现灌注不均匀等问题,影响桩体的质量。
四、应用领域钻孔灌注桩作为一种通用的基础施工技术,在工程中得到广泛应用,包括但不限于以下领域:1. 普通住宅:在普通住宅的地基处理中,钻孔灌注桩常被用于加固地基,提高其承载能力。
钻孔灌注桩的工作原理与优势导言钻孔灌注桩是一种常用的地基处理方法,广泛应用于土木工程,其独特的工作原理和众多的优势使其成为一种被广泛采用的地基处理方法。
工作原理钻孔灌注桩采用的是以桩身中心为轴旋转挖掘,同时注入水泥浆或混凝土,通过挖掘和注入相结合的形式形成桩身。
其工作原理主要包括以下几个方面:1.孔洞挖掘:首先,通过旋转钻机或振动钢管等工具,在地面或水中钻开一个孔洞。
孔洞的直径一般为300毫米到2000毫米不等,视地理环境和土层条件而定。
2.桩身注入:在挖掘孔洞的同时,通过注入水泥浆或混凝土,填充到孔洞中。
注入的水泥浆或混凝土在振动或旋转的作用下均匀地分布在孔洞周围土层中,形成桩身。
3.桩身强化:桩身注入完成后,水泥浆或混凝土在固化过程中逐渐形成坚硬的桩身,从而加固土层。
这种加固的强度和稳定性通常比原土层高得多,可以显著提升地基的承载能力和抗震能力。
优势钻孔灌注桩相比传统地基处理方法具有以下几个优势:1.承载力强:钻孔灌注桩采用注入水泥浆或混凝土的方式形成桩身,注入材料具有较高的强度和稳定性,因此能够显著提升地基的承载能力。
这对于承受大型建筑物和桥梁的重载是非常关键的。
2.适应性强:钻孔灌注桩适用于各种类型的土层,包括沉积土、软土、湿地、砂砾、岩石等。
因此,在不同地理环境和土层条件下都可以使用钻孔灌注桩进行地基加固。
3.施工效率高:钻孔灌注桩的施工速度相对较快,特别是当使用振动钢管进行挖孔和注入时,施工速度更加快捷。
这对于大型工程来说非常宝贵,可以缩短工期和降低施工成本。
4.环境友好:钻孔灌注桩的施工过程中不会产生大量的废弃物和污染物,对环境影响较小。
同时,由于土层加固效果显著,减少了地基沉陷和地震破坏的风险,从而保护了周围环境的安全。
钻孔灌注桩的工作原理和优势使其成为一种被广泛采用的地基处理方法。
其承载力强、适应性强、施工效率高和环境友好等特点使其在建筑和土木工程领域得到了广泛应用。
在未来的发展中,钻孔灌注桩仍将继续发挥重要的作用,为工程建设提供可靠、高效的地基处理解决方案。
钻孔灌注桩的优势与劣势分析钻孔灌注桩是一种常见的地基处理方法,通过钻孔和灌注混凝土来增加地基的承载能力和稳定性。
在工程建设中广泛应用,本文将对钻孔灌注桩的优势和劣势进行分析。
一、优势分析1. 承载力强钻孔灌注桩在施工过程中,通过钻孔将桩基深入地下,利用灌注混凝土填充孔洞,形成一个整体坚固的桩身。
这种结构能够有效地承受建筑物或其他重要结构的重量,提供良好的承载能力。
2. 抗剪和抗拔性能好钻孔灌注桩在地基处理中,可采用增加钢筋或钢板等加固材料,提高其抗剪和抗拔性能。
这种处理能够有效地抵抗土壤的剪切力和抽拉力,增加地基的稳定性。
3. 适应性强钻孔灌注桩不仅适用于各种地质条件,如软土、岩石和砂土等,还适用于各种建筑类型,如住宅、工业厂房和桥梁等。
它的施工过程灵活,可根据实际需要进行调整,具有较强的适应性。
4. 施工周期短相对于其他地基处理方法,钻孔灌注桩的施工周期相对较短。
因为钻孔和灌注混凝土是同时进行的,所以可以缩短施工周期,提高工程进度。
5. 节约土地资源钻孔灌注桩采用垂直布置,不占用大量的土地资源。
这在城市建设中尤为重要,可以充分利用有限的土地资源,提高土地利用率。
6. 对环境影响小钻孔灌注桩施工过程中产生的振动和噪音相对较小,对周围环境影响较小。
这在城市建设和环境敏感区域中尤为重要,可以降低对周围居民的干扰和对生态环境的影响。
二、劣势分析1. 施工成本较高钻孔灌注桩的施工需要专业的设备和技术人员,施工成本相对较高。
特别是在地质条件复杂的地区,可能需要采取更加复杂的施工工艺和加固措施,进一步增加了施工成本。
2. 运输困难钻孔灌注桩施工时需要大量的原材料,如钢筋、混凝土等,这些原材料的运输较为困难。
尤其在一些交通不便的地区,运输成本会进一步增加。
3. 环境局限性钻孔灌注桩的施工需要进行地下钻孔,对地下水存在一定的影响。
尤其在水位较高的地区,可能会涉及到排水工程和地下水的管理,增加了施工的难度和成本。

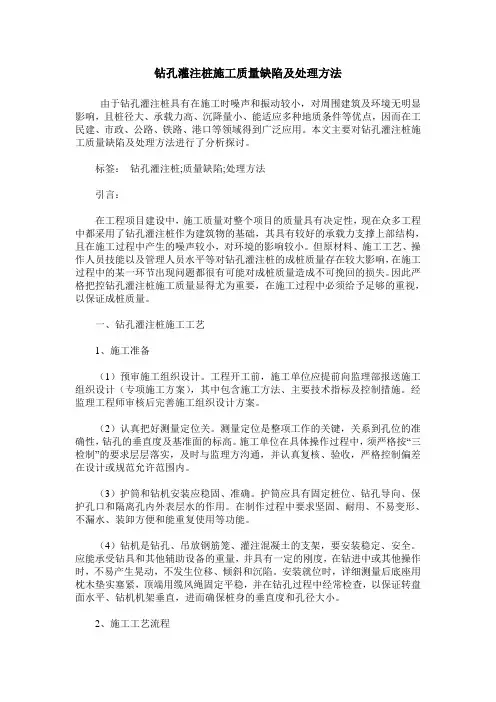

建筑设计226产 城钻孔灌注桩施工质量缺陷及处理方法分析赵卿摘要:随着社会经济的飞速发展,人们对生活及工作环境的建筑质量要求日益提升,国内建筑企业的工程施工质量亦因此受到了广大民众的重点关注。
其中,归属隐蔽工程的钻孔灌注桩多受地下环境影响,较易出现施工质量缺陷。
本文首先简单叙述了常见的钻孔灌注桩施工质量缺陷,其次针对此类钻孔灌注桩施工质量缺陷,列举了几项处理方法,从而为关注这一话题的人们提供参考。
关键词:钻孔灌注桩;施工质量;缺陷;处理钻孔灌注桩作为建筑工程的基础施工环节,其工程质量将决定整体建筑的稳固与否。
在施工过程中,部分完工的环节或会出现质量缺陷问题,相关工作人员应加强质保检查,预先考量应急补救措施,避免此类问题存在过久,影响整体工程的实行进度。
因此,本文对钻孔灌注桩施工质量缺陷及处理方法进行分析,具有重要的意义。
1 常见的钻孔灌注桩施工质量缺陷1.1 导管堵塞钻孔灌注桩施工期间最易出现的施工问题,便是灌注泥浆的导管堵塞。
此类现象出现的原因主要为以下几点:首先,泥浆灌注时间过长,导管上部出现泥浆初凝。
后期泥浆中的残渣会逐步在管中堆积,进而加厚了整管的管壁附着物厚度,最终导致堵管。
其次,在混合泥浆导入时,混凝土自身离析境况较为严重,加水融合时水流较大,将细泥冲走,剩余的粗骨料因大水量的冲击堆积在一处,进而导致堵管。
1.2 断桩断桩即为在向钻孔灌注混凝土时,混凝土中的泥浆及砂砾分布不均,影响混凝土质量,在塑形凝固后,孔中的混凝土多会断成两节,其分离状态及截面的受损均,均使柱桩无法满足桩基建设的受力需求。
此类境况产生的原因主要为:第一,混凝土原料在运输期间出现离析境况,在应用期间未能进行二次搅拌,在灌注时部分体积较大的骨料卡住了导管。
为避免此类问题影响灌注工作,施工人员多会应用振动的方法推进骨料移动。
此种操作下,灌注泥浆的内部构造会发生改变。
进而导致断桩。
第二,在进行灌注之前,钻孔需要应用的混凝土表面标高标记失误,导致标记用量小于实际需求用量,当导管抽出时,混凝土会因此出现夹层式断桩。
钻孔灌注桩施工重难点分析一、孔口高程的误差孔口高程的误差主要有两方面,一是由于地质勘探完成后场地再次回填,计算孔口高程时疏忽引起的误差。
二是由于施工场地在施工过程中废渣的堆积,地面不断升高,孔口高程发生变化造成的误差。
其对策是认真校核原始水准点和各孔口的绝对高程,每根桩开孔前复测一次桩位孔口高程。
二、钻孔深度的误差有些工程在场地回填平整前就进行工程地质勘探,地面高程较低,当工程地质勘探采用相对高程时,施工应把高程换算一致,避免出现钻孔深度的误差。
另外,孔深测量应采用丈量钻杆的方法,取钻头的2/3长度处作为孔底终孔界面,不宜采用测绳测定孔深。
钻孔的终孔标准应以桩端进入持力层深度为准,不宜以固定孔深的方式终孔。
因此,钻孔到达桩端持力层后应及时取样鉴定,确定钻孔是否进入桩端持力层。
三、孔径误差孔径误差主要是由于工人疏忽用错其他规格的钻头,或因钻头陈旧,磨损后直径偏小所致。
对于桩径800~1200mm的桩,钻头直径比设计桩径小30~50mm是合理的。
每根桩开孔时,合同双方的技术人员应验证钻头规格,实行签证手续。
四、钻孔垂直度不符合规范要求1、造成钻孔垂直度不符合规范要求的主要原因如下:(1)场地平整度和密实度差,钻机安装不平整或钻进过程发生不均匀沉降,导致钻孔偏斜。
(2)钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜。
(3)钻头翼板磨损不一,钻头受力不均,造成钻头偏离方向。
(4)钻进遇软硬土层交界面或倾斜岩面时,钻压过高使钻头受力不均,造成钻头偏离方向。
2、控制钻孔垂直度的主要技术措施为:(1)压实、平整施工场地。
(2)安装钻机时应严格检查钻进的平整度和主动钻杆的垂直度,钻进过程应定时检查主动钻杆的垂直度,发现偏差应立即调整。
(3)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换。
(4)在软硬土层交界面或倾斜岩面处钻进,应低速低钻压钻进。
发现钻孔偏斜,应及时回填粘土,冲平后再低速低钻压钻进。
(5)在复杂地层钻进,必要时在钻杆上加设扶整器。
完整版)钻孔灌注桩施工重点难点对策分析钻孔灌注桩施工的重点难点和对策分析在总结工程特点和难点的基础上,我们对工程施工过程中可能遇到的技术难点、质量控制难点以及可能影响工程进度、安全和文明施工的不利因素进行了分析。
为了解决这些问题,我们制定了相应的预防措施和对策,并将其作为合同的一部分,与投标承诺一起提交。
1、投入人力、机械较多由于工程量大,单体工程多,工期紧,单位时间内需要投入大量的劳动力、周转材料和机械。
因此,需要合理组织和调配。
2、土方工程土方工程对本工程的质量起到了关键性的影响。
开挖与回填量大,人工填筑与机械填筑等专业队伍的配合工作和开挖的准确度是控制难点。
为了确保土方工程的质量,我们将组织专人负责土方工程的工作,并由专人负责检查。
3、质量要求本工程的目标是一次性要收合格。
为了实现这个目标,必须采取切实可行的保证措施,精心组织。
对各种原材料、成品、半成品要严格把好质量关,对主要材料应在得到业主及监理工程师的认可后方可采购。
对于关键分部分项工程,施工时必须编制详细的施工方案,确保施工质量。
4、协调难度大本工程的施工承包范围较广,几乎所有的对外联系和协调工作均由施工单位负责。
协调工作是否顺利将直接影响工程能否顺利实施。
为了解决这个问题,我们将充分发挥与政府各主管部门具有良好协调关系的优势,为业主最大限度地减少协调难度,保证工程的顺利实施。
5、钢筋工程钢筋工程也是本工程的重点工程。
钢筋的质量要求高,焊接、绑扎及安装的技术人员必须技术过硬,施工时的安全问题也要注意。
为了达到质量要求,我们将设专项负责人负责钢筋制安的工作,并设立专门的检测机构,对工程的质量严格按照设计说明要求检测。
6、施工工期本工程的工期较为紧张。
为了保证工程按时完工,我们将采取以下措施:合理组织施工过程,确保工程按期完成。
加强对施工进度的监控和管理,及时处理施工中出现的问题。
做好施工计划的调整和优化,确保工期的合理安排。
在施工过程中,我们应以总工期为目标,以阶段控制计划为保证,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。
钻孔灌注桩施工方法优劣势对比
一、施工工艺:
1.旋挖钻机钻进成孔
旋挖钻机开挖成孔,有两种钻进形式:一是“筒式钻具”,即通过钻头旋转,钻头叶片切割土体同时装入钻头容器中,然后直接通过提升钻头,将土体运出孔外,主要适用于普通土层、无较大颗粒(不大于300 mm)的砂砾层等;另一种是“短螺旋钻”,主要用于破碎岩层,两种钻头经常配合使用。
由于是直接机械开挖,因此其钻孔施工速度较快,对于容易塌方的地层需要预先单独制备泥浆来支撑保护孔壁,需要较大的泥浆池,则制浆成本相对较高(冲击钻在钻进的过程中,黏土层经冲击钻不断冲击而与水混合形成泥浆支护孔壁,而不需另外单独制备泥浆)。
对于没有地下水且无易塌方的地层可以使用干孔钻进,其效率非常高,且成孔后的桩身质量很好。
图1.安庆长江大桥使用SR360施工,桩径φ2.5米,深度96米。
图2.SR250施工江西九江赛湖特大桥,深度50米砂岩地层。
图3.旋挖施工灰岩取芯(新疆)。
图4.旋挖施工石灰岩地层钻渣(贵州)。
2.冲击钻钻进成孔
用冲击钻机施工时,应控制钢丝绳放松量,一般在松软土层每次可松绳5~8cm,在密实坚硬土层每次可松绳3~5cm 。
松绳量过少,形成“打空锤”,使钻机、钻架及钢丝绳受到过大的意外荷载,易遭受损坏,并且钻架跳动,极不稳定;松绳量过多,则会减少冲程,降低钻进速度,造成提升钻锥的钢丝绳产生晃动,钢丝绳的铅垂位置偏离护筒中心,产生偏孔,严重时使钢丝绳纠缠发生事故。
钻进过程中,采用正循环泥浆泵保持孔内水位高出地下水位(河中水位)1.5~2.0m,泥浆导管要随钻进进尺逐渐沉入孔底,以利于钻渣上浮,加快钻进速度。
(1)开始钻进时,应先在孔内灌注泥浆。
泥浆相对密度等指标根据土层情况而定,如孔中有水,可直接投入粘土,用冲击锥以0.5m 小冲程反复冲击造浆。
护筒底脚以下2~4m 范围内属河床表面,采用密度1.3~1.5的泥浆,小冲程反复冲击,使孔壁坚实不坍不漏。
这一孔段一般不掏渣。
(2)在通过高液限黏土、含砂低液限黏土层时,采用密度1.1~1.2的泥浆,75cm 中冲程冲击钻进。
(3)当钻进黏性差、含砂砾多的砂性土层时,应以相对密度为1.25~1.5的泥浆护壁,用管状空心掏渣钻头,50~70cm中小冲程冲击钻进。
(4)在砂层、卵砾石层中钻进时,经常出现孔壁不稳定现象,通常采用空心掏渣钻头,以75cm的中等冲程钻进,采用相对密度为1.25~1.5的泥浆进行护壁。
(5)当遇有流沙现象或较厚的松散砂层时,应按1:0.5的比例向孔内投入粘土和粒径不超过15cm的片石,并用十字实心锥(钻头),以50cm的小冲程反复冲击,使黏土、片石挤入孔壁,此过程可以反复进行,力求孔壁稳定。
(6)在通过坚硬密实卵石层或基岩(强风化花岗岩和中风化花岗岩)之类的土层时,始终保持孔内充满1.3~1.5的泥浆悬浮钻渣,优先选用有较大冲击力的十字实心锥,采用100cm高冲程冲击钻进。
3.长螺旋钻孔压灌桩特点
3.1成孔后钻杆孔中灌满砼提升钻杆,在提升钻具的同时,混凝土不断注入孔内。
由于孔内保持一定的压力,因而能在地下水位以下的淤泥、砂卵石、风化岩等地质条件下顺利成桩。
2)成桩工艺是自下而上通过混凝土泵注入混凝土,成桩质量完全由工艺流程来保证。
控制好砼泵送与拔钻速度不易出现断桩、缩径、孔底虚土等问题的发生,保证了桩的承载力。
3)不用泥浆护壁而避免了大量泥浆制备和污染环境等一系列问题。
4)由于长螺旋钻孔压灌桩成桩法无震动,又无排污,所以它能在繁华的市区或临近已有建筑物处顺利施工。
5)施工速度快,且在复杂地质条件下均可快速施工。
6)根据工程的实际需要,可通过调整施工机具的设备能力来增大桩径和桩长,而不受工艺方法的制约。
3.2.长螺旋钻孔压灌桩设备组成及施工工艺过程、质量控制
1)设备组成:长螺旋钻孔压灌桩施工的主要机具设备,由钻机和成孔设备、混凝土搅拌设备装置、混凝土泵及管路系统三大部分组成。
钻机和成孔设备可根据桩径、桩长来选配,不受工艺本身的制约和影响。
2)工艺流程:用长螺旋钻机钻孔至设计深度后,开始泵送混凝土并提升钻具,混凝土经管路、钻具最后通过单向的钻头门向孔内注入混凝土,砼灌至设计标高0.5 m以上。
待钻杆全部提出后,向孔内投放钢筋笼。
3)质量控制:施工前应进行“成孔试验”,以核对地质资料。
严格执行长螺旋钻孔压灌桩的操作程序,保证混凝土在孔内压灌提升,确保泵送的砼量大于提升所需的砼量。
对于不同的地
质条件,应采取不同措施以确保成灌注桩砼的质量。
二、施工方法优劣势对比
旋挖成孔在特殊的地层施工时,需讲究施工工法的应用,针对地层的特殊性使用最优的钻进方法,在遇到一些易斜孔、塌方、岩层钻进效率低等施工难题时需及时调整施工方法,努力提高钻进效率。
①在安徽合肥某工地(地层以粘土、强风化砂岩层为主)做过人工挖孔、冲击钻、反循环钻机、旋挖钻机试桩取得钻孔设备钻进效率,项目
对4种工艺都进行了试桩,取得了各种工艺的施工速度数据:人工挖孔平均每天挖孔1.5~2.5米,冲击钻平均每天成孔7~9 m,反循环钻机平均每天成孔12~15 m,旋挖钻机每天成孔2个(共70~75 m)。
②在陕西延安做过旋挖钻机与冲击钻的对比试验,项目对两种设备进行了试桩,取得了各种设备的施工速度数据:桩径1.0米,桩深35~40米,
软土层20米,强风化砂岩16米,中风化砂岩2米,冲击钻平均每天成孔6~8 m,综合成本6800~7200元/孔(施工单价、水、电、排浆);旋挖钻机平均每天成孔2个,综合成本7000~7500元/孔(施工单价)。
通过上述介绍,旋挖施工最大的优点就是速度快、效率高,因为与冲击钻相比,它具备着强大的向下加压力和扭力,直接将岩土破碎并及时取出,就如同破碎一块玻璃时,用小刀划动很难破碎,但是通过一个钉子施加压力,很快就会破碎。
与冲击钻相比,旋挖钻机的速度至少是他们的15倍到30倍。
由于旋挖钻机施工采用的是化学泥浆,泥浆的性能非常好、沉渣少,灌注好的桩承载力要好过冲击钻施工的桩基础。
总而言之,旋挖钻机代表了一种新进的施工工艺,它具备快速、高效、环保等多种优点。
在全国各大工程已经广泛被认可,从施工范围到施工质量、施工效率来讲,它具备的优势都是冲击钻等方法无可比拟的。
