二建机电机械设备安装工程施工技术(配图记忆法)
- 格式:doc
- 大小:1.80 MB
- 文档页数:9
2H313000 工业机电工程施工技术2H313010 机械设备安装工程施工技术2H313011 机械设备安装的施工程序和要求一、机械设备安装的一般程序机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。
二、机械设备安装的一般要求(一)施工条件和准备(人机料法环的要求)1.编制施工组织设计或专项施工方案2.编制设备进场计划,劳动力、材料、机具等资源使用计划,有序组织进场劳动力,人持证上岗机具,材料要合格证仪表,符合测量法,精度要求现场环境具备开工条件,水电气网络符合要求(二)设备开箱检查(通用)机械设备开箱时,施工单位、建设单位(或其代表)、供货单位共同参加,按下列项目进行检查和记录:开箱检查(通用)1、箱号数量包装、名称规格型号,重要零部件检验2、随机技术文件(说明书、合格证、装箱单)专用工具等(后续补充)3、有无损坏和锈蚀4、其他(后续补充)(三)基础测量放线1.设定基准线和基准点的原则设备安装的定位依据通常称为基准线(平面)和基准点(高程)。
安装检测使用方便有利于保持而不被毁损刻划清晰容易辨识一个水准点作为高程起算点平面安装基准线不少于纵横两条一个测区三个水准点基准线和基准点的设置要求1.机械设备就位前,按工艺布置图并依据测量控制网或相关建筑物轴线、边缘线、标高线,划定安装的基准线和基准点。
2.无联系设备基准线偏差±20mm,基准点-10~+20mm3.有联系设备基准线、基准点是共同的,基准线±2 基准点±1点是线的一半,有联系的是无联系的十分之一±mm3.永久基准线和基准点的设置要求(1)永久中心标板和永久基准点,最好采用铜材或不锈钢材制作。
(2)永久中心标板和基准点的设置通常是在主轴线和重要的中心线部位,应埋设在设备基础或捣制楼板框架梁的混凝土内。

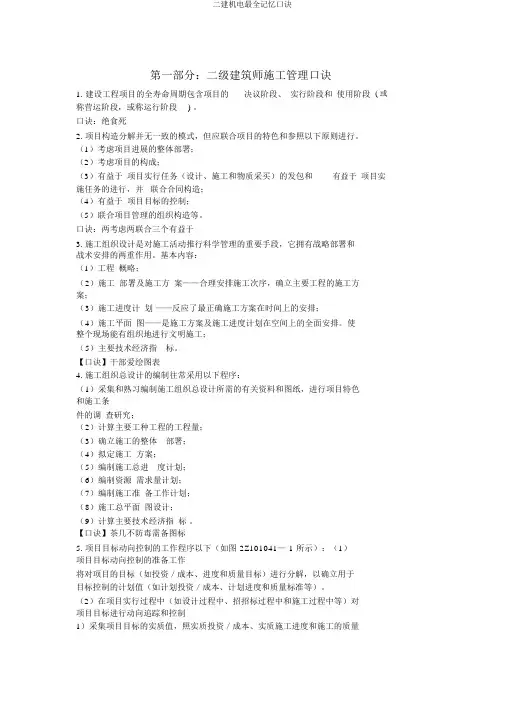

第一部分:二级建筑师施工管理口诀( 或1. 建设工程项目的全寿命周期包含项目的决议阶段、实行阶段和使用阶段称营运阶段,或称运行阶段) 。
口诀:绝食死2.项目构造分解并无一致的模式,但应联合项目的特色和参照以下原则进行。
(1)考虑项目进展的整体部署;(2)考虑项目的构成;(3)有益于项目实行任务(设计、施工和物质采买)的发包和有益于项目实施任务的进行,并联合合同构造;(4)有益于项目目标的控制;(5)联合项目管理的组织构造等。
口诀:两考虑两联合三个有益于3.施工组织设计是对施工活动推行科学管理的重要手段,它拥有战略部署和战术安排的两重作用。
基本内容:(1)工程概略;(2)施工部署及施工方案——合理安排施工次序,确立主要工程的施工方案;(3)施工进度计划——反应了最正确施工方案在时间上的安排;(4)施工平面图——是施工方案及施工进度计划在空间上的全面安排。
使整个现场能有组织地进行文明施工;(5)主要技术经济指标。
【口诀】干部爱绘图表4.施工组织总设计的编制往常采用以下程序:(1)采集和熟习编制施工组织总设计所需的有关资料和图纸,进行项目特色和施工条件的调查研究;(2)计算主要工种工程的工程量;(3)确立施工的整体部署;(4)拟定施工方案;(5)编制施工总进度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划;(8)施工总平面图设计;(9)计算主要技术经济指标。
【口诀】茶几不防毒需备图标5.项目目标动向控制的工作程序以下(如图 2Z101041— 1 所示):(1)项目目标动向控制的准备工作将对项目的目标(如投资/成本、进度和质量目标)进行分解,以确立用于目标控制的计划值(如计划投资/成本、计划进度和质量标准等)。
(2)在项目实行过程中(如设计过程中、招招标过程中和施工过程中等)对项目目标进行动向追踪和控制1)采集项目目标的实质值,照实质投资/成本、实质施工进度和施工的质量状况等;2)按期(如每两周或每个月)进行项目目标的计划值和实质值的比较;(3)经过项目目标的计划值和实质值的比较,若有偏差,则采纳纠偏举措进行纠偏。
二建机电记忆实务口诀以下是为您生成的十个适用于小学生的二建机电记忆实务口诀:**口诀一:一探电气二看管,三查设备四检线。
电气运行要安全,先把漏电探一番。
二看管道有无漏,压力温度常检点。
设备运转细观察,声音震动别小看。
四线连接要牢固,接触良好防断电。
一探二看三查四检,机电安全记心间。
**这个口诀先从电气开始,依次讲到管道、设备和线路,用“探、看、查、检”这样简单的动词,让孩子们容易理解和记忆。
**口诀二:一要熟背二多练,三抓重点四关联。
熟背概念打基础,原理公式记心间。
多练题目找感觉,错题难题反复研。
重点知识着重记,易错易混分明显。
关联知识成网络,系统记忆更全面。
一二三四有步骤,机电学习不再难。
**此口诀强调学习的方法和步骤,从背诵到练习,再到抓重点和建立知识关联,像一步步的指引,帮助孩子有条理地学习。
**口诀三:一明机械二懂电,三知材料四晓安。
机械结构先搞懂,运转原理要记全。
电路知识不能少,电流电压会分辨。
材料性能需了解,好坏优劣能判断。
安全事项放首位,防护措施要做全。
一明二懂三知四晓,机电知识不犯难。
**通过“明、懂、知、晓”这几个词,清晰地划分了机械、电、材料和安全这四个方面,让孩子对机电知识的范畴有清晰的认识。
**口诀四:一测参数二绘图,三装零件四调试。
参数测量要精准,仪表使用得熟练。
绘图清晰比例准,线路布局一眼见。
零件安装按顺序,螺丝螺母紧相连。
调试运行多观察,异常情况早发现。
一测二绘三装四调,操作流程记周全。
**这个口诀把机电操作的流程分成四个步骤,用简洁的语言描述每个步骤的关键,让孩子能够轻松记住。
**口诀五:一防过载二防雷,三避潮湿四防尘。
过载保护不可少,电器安全有保障。
雷电袭击要防范,避雷针和避雷器。
潮湿环境易短路,干燥措施要跟上。
灰尘堆积影响大,定期清理不能忘。
一防二防三防四防,机电设备寿命长。
**针对机电设备可能遇到的问题,用“防”字开头,形象地告诉孩子们如何保护设备,避免故障。

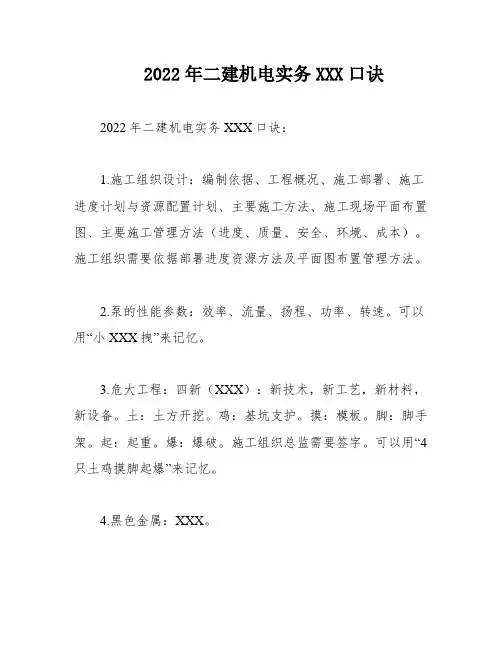

2022年二建机电实务XXX口诀2022年二建机电实务XXX口诀:1.施工组织设计:编制依据、工程概况、施工部署、施工进度计划与资源配置计划、主要施工方法、施工现场平面布置图、主要施工管理方法(进度、质量、安全、环境、成本)。
施工组织需要依据部署进度资源方法及平面图布置管理方法。
2.泵的性能参数:效率、流量、扬程、功率、转速。
可以用“小XXX拽”来记忆。
3.危大工程:四新(XXX):新技术,新工艺,新材料,新设备。
土:土方开挖。
鸡:基坑支护。
摸:模板。
脚:脚手架。
起:起重。
爆:爆破。
施工组织总监需要签字。
可以用“4只土鸡摸脚起爆”来记忆。
4.黑色金属:XXX。
5.“五防”即:防止带负荷拉合刀闸、防止带地线合闸、防止带电挂地线、防止误走错间隔、防止误拉合开关。
可以用“错拉负电线”来记忆。
6.工业管道安装工程的一般施工程序:施工准备→配合土建预制预埋防线→管道支架预制→附件和法兰加工→管段预制→管道安装→管道系统检验→管道系统试验→防腐绝热→系统清洗→资料汇总绘制竣工图→竣工验收。
可以用“安检师傅很热情”来记忆。
7.工业管道系统试验:压力试验(液压、气压-小于0.6mpa、设计同意、采取必要的安全措施)、泄漏性试验、真空度试验。
可以用“公鸭写真”来记忆。
8.机械设备人员四懂三会:懂结构,懂原理,懂用途,懂性能;会排除故障,会保养,会操作。
可以用“结缘用性,故保操”来记忆。
9.泵按叶片式分:离心式、轴流式、混流式。
可以用“妯娌混”来记忆。
10.无挠性牵引件的输送设备:螺旋输送机、滚柱输送机、气力输送机。
可以用“无脑萝莉滚”来记忆。
11.通用橡胶:丁苯橡胶、顺丁橡胶、氯丁橡胶。
可以用“三丁除丁晴”来记忆。
12.大跨越测量:电磁波测距、解析法测距。
可以用“打垮XXX”来记忆。
13.高压电器及成套装置的性能:通断、保护、控制、调节。
可以用“通宝空调”来记忆。
14.工程测量的程序:中标降国旗;设置纵横中心线、设置标高基准点、设置沉降观测点、安装过程测量控制、实测记录。

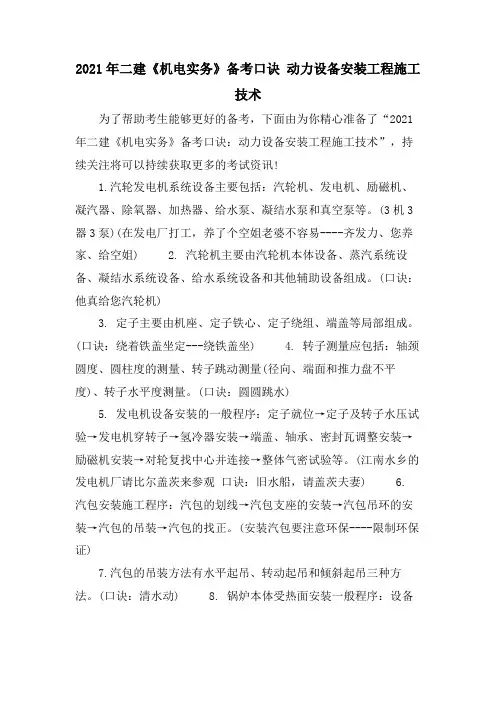

2021年二建《机电实务》备考口诀动力设备安装工程施工技术为了帮助考生能够更好的备考,下面由为你精心准备了“2021年二建《机电实务》备考口诀:动力设备安装工程施工技术”,持续关注将可以持续获取更多的考试资讯!1.汽轮发电机系统设备主要包括:汽轮机、发电机、励磁机、凝汽器、除氧器、加热器、给水泵、凝结水泵和真空泵等。
(3机3器3泵)(在发电厂打工,养了个空姐老婆不容易----齐发力、您养家、给空姐)2. 汽轮机主要由汽轮机本体设备、蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。
(口诀:他真给您汽轮机)3. 定子主要由机座、定子铁心、定子绕组、端盖等局部组成。
(口诀:绕着铁盖坐定---绕铁盖坐)4. 转子测量应包括:轴颈圆度、圆柱度的测量、转子跳动测量(径向、端面和推力盘不平度)、转子水平度测量。
(口诀:圆圆跳水)5. 发电机设备安装的一般程序:定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→对轮复找中心并连接→整体气密试验等。
(江南水乡的发电机厂请比尔盖茨来参观口诀:旧水船,请盖茨夫妻)6. 汽包安装施工程序:汽包的划线→汽包支座的安装→汽包吊环的安装→汽包的吊装→汽包的找正。
(安装汽包要注意环保----限制环保证)7.汽包的吊装方法有水平起吊、转动起吊和倾斜起吊三种方法。
(口诀:清水动) 8. 锅炉本体受热面安装一般程序:设备清点检查→通球试验→联箱找正划线→管子就位对口和焊接。
(点球找对口)9. 锅炉受热面组合形式:直立式和横卧式。
(站着省地、危险;躺着占地、变形) 10. 蒸汽管路的冲洗与吹洗冲洗吹洗范围应包括减温水管系统和锅炉过热器、再热器及过热蒸汽管道吹洗(用果珍来冲洗锅炉,太奢侈了----再见果珍) 11. 球罐常用的组装方法,散装法,其施工程序为:支柱上、下段组装→赤道带安装→下温带安装→下寒带安装→上温带安装→上寒带安装→上、下极安装。

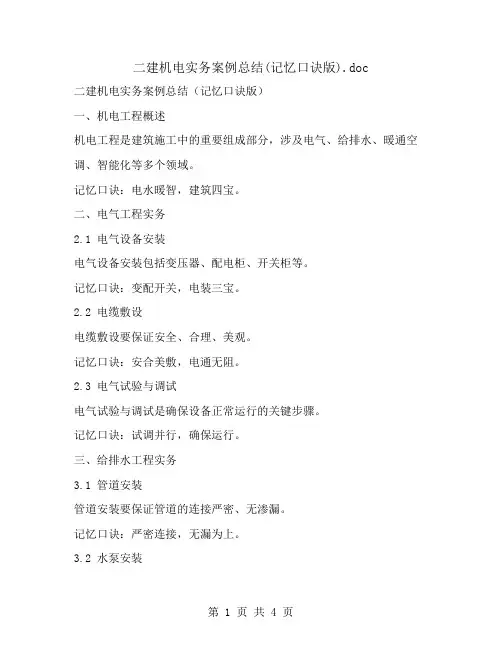

二建机电实务案例总结(记忆口诀版).doc二建机电实务案例总结(记忆口诀版)一、机电工程概述机电工程是建筑施工中的重要组成部分,涉及电气、给排水、暖通空调、智能化等多个领域。
记忆口诀:电水暖智,建筑四宝。
二、电气工程实务2.1 电气设备安装电气设备安装包括变压器、配电柜、开关柜等。
记忆口诀:变配开关,电装三宝。
2.2 电缆敷设电缆敷设要保证安全、合理、美观。
记忆口诀:安合美敷,电通无阻。
2.3 电气试验与调试电气试验与调试是确保设备正常运行的关键步骤。
记忆口诀:试调并行,确保运行。
三、给排水工程实务3.1 管道安装管道安装要保证管道的连接严密、无渗漏。
记忆口诀:严密连接,无漏为上。
3.2 水泵安装水泵安装要保证泵体平稳、管道连接正确。
记忆口诀:平稳泵体,连接正确。
3.3 给排水系统调试系统调试要确保系统运行稳定、无异常。
记忆口诀:稳调系统,异常无踪。
四、暖通空调工程实务4.1 空调系统安装空调系统安装要保证风管、水管的布置合理。
记忆口诀:风管水布,合理为先。
4.2 空调系统调试空调系统调试要确保系统温度控制准确。
记忆口诀:温控准确,系统稳定。
4.3 通风系统安装通风系统安装要保证空气流通顺畅。
记忆口诀:空气流通,顺畅为要。
五、智能化工程实务5.1 智能化系统集成智能化系统集成要保证系统的互联互通。
记忆口诀:系统互联,互通为基。
5.2 安全防范系统安全防范系统要保证监控无死角、报警及时。
记忆口诀:监控无角,报警及时。
5.3 信息网络系统信息网络系统要保证数据传输稳定、安全。
记忆口诀:数据传输,稳定安全。
六、施工管理实务6.1 施工计划施工计划要合理安排施工顺序和时间。
记忆口诀:计划施工,顺序时间。
6.2 施工质量控制施工质量控制要确保工程质量符合标准。
记忆口诀:质量控制,标准为准。
6.3 施工安全管理施工安全管理要确保施工过程安全无事故。
记忆口诀:安全施工,无事为安。
七、案例分析7.1 电气工程案例分析电气工程中常见的问题及解决方案。

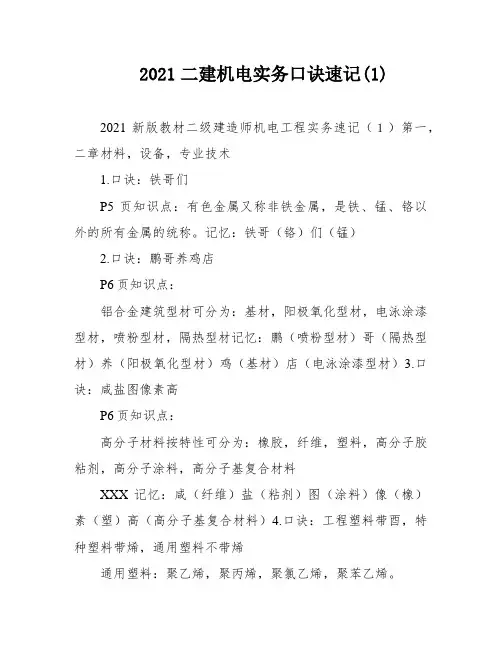

2021二建机电实务口诀速记(1)2021新版教材二级建造师机电工程实务速记(1)第一,二章材料,设备,专业技术1.口诀:铁哥们P5页知识点:有色金属又称非铁金属,是铁、锰、铬以外的所有金属的统称。
记忆:铁哥(铬)们(锰)2.口诀:鹏哥养鸡店P6页知识点:铝合金建筑型材可分为:基材,阳极氧化型材,电泳涂漆型材,喷粉型材,隔热型材记忆:鹏(喷粉型材)哥(隔热型材)养(阳极氧化型材)鸡(基材)店(电泳涂漆型材)3.口诀:咸盐图像素高P6页知识点:高分子材料按特性可分为:橡胶,纤维,塑料,高分子胶粘剂,高分子涂料,高分子基复合材料XXX记忆:咸(纤维)盐(粘剂)图(涂料)像(橡)素(塑)高(高分子基复合材料)4.口诀:工程塑料带酉,特种塑料带烯,通用塑料不带烯通用塑料:聚乙烯,聚丙烯,聚氯乙烯,聚苯乙烯。
工程塑料:聚酰胺,聚碳酸酯,聚甲醛,聚酯,聚苯醚。
特种塑料:聚苯硫醚,聚酰亚胺,聚砜,聚醚硐,液晶聚合物。
5.口诀:贵妇请安P7页知识点:特种橡胶:硅橡胶,氟橡胶,聚氨酯橡胶,丁腈橡胶记忆:贵(硅)妇(氟)请(腈)安(氨)6.口诀:盐酸泡面P9页知识点:绝热材料:膨胀珍珠岩类,离心玻璃棉类,超细玻璃棉类,微孔硅酸壳,矿棉类,岩棉类,泡沫塑料类等。
影象:盐(岩)酸(硅酸壳)泡(泡沫)面(带棉的)7.无厘头影象:酉-->酒-->潮湿聚-->众硬-->排玻璃心--->懦弱-->不扛压P9页知识点:非金属风管酚醛:中低压空调系统+潮湿环境聚氨酯:低中高洁净空调系统+潮湿环境玻璃纤维:中压以下硬聚氯乙烯:含酸碱的排风系统8.遐想影象:要求高,且有钱,选美女P13页知识点:氧化镁电缆:耐火要求高且经济可以接受,可采用。
9.记忆:紧密防烟P15页知识点:高层建筑的垂直输配电应选用紧密型母线槽,可防止烟囱效应。
10.口诀:气体绝缘,空榴弹P16页知识点:气体绝缘材料:有空气,氮气,二氧化硫和六氟化硫等。
2023年二建机电实务许军口诀概述本文档旨在总结和提供2023年二级建造师机电实务考试所需的关键要点,帮助考生在备考和应对考试时更加高效和有针对性。
下面是一些重要的口诀和提示,供考生参考和记忆。
口诀一:理论基础掌握基础理论知识,建筑职工安全第一。
机电尽其所能,高效施工当先。
口诀二:材料与设备材料选好选新,合理配置更迅。
设备维护精心,事故无从根源。
口诀三:施工技术项目计划合理,施工方法有据。
安全操作要牢记,质量把控更焕发。
口诀四:工程质量勘察规范精确,设计优化先行。
工艺工序良好,工程质量不可亏。
口诀五:工程管理工程组织有序,管理执行到底。
进度控制得宜,工期压力变迟缓。
口诀六:安全与环保安全制度必不可少,标准操作需全掌握。
环保措施要跟进,建筑绿色靠大家。
口诀七:机电设备安装与调试设备选型准确,安装规范到位。
调试精细认真,启动运行无疑问。
口诀八:工程质量验收和竣工验收资料全备,合格验收实施。
竣工结算细致,防止纠纷事故发生。
以上口诀总结了二级建造师机电实务考试的主要内容要点,考生可以根据这些口诀进行复和记忆,以便在考试中发挥自己的优势。
同时,备考过程中,建议参考相关教材、题集和往年真题,加深对知识的理解和应用。
祝愿所有考生顺利通过考试,取得优异成绩!注:本文所提供的内容仅供参考,具体考试内容和要求以官方发布的考试大纲和通知为准。

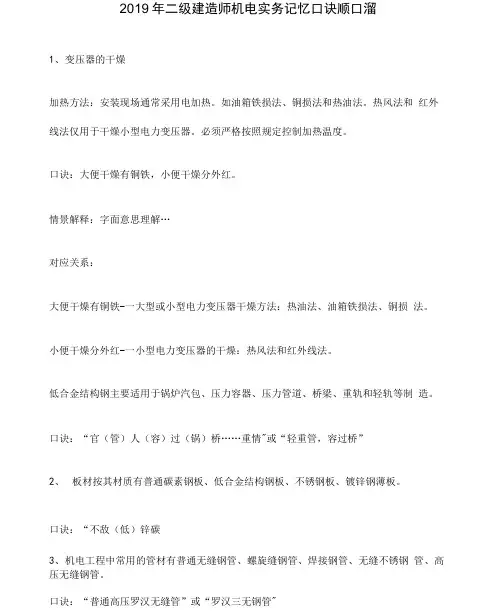

2019年二级建造师机电实务记忆口诀顺口溜1、变压器的干燥加热方法:安装现场通常采用电加热。
如油箱铁损法、铜损法和热油法。
热风法和红外线法仅用于干燥小型电力变压器。
必须严格按照规定控制加热温度。
口诀:大便干燥有铜铁,小便干燥分外红。
情景解释:字面意思理解…对应关系:大便干燥有铜铁-一大型或小型电力变压器干燥方法:热油法、油箱铁损法、铜损法。
小便干燥分外红-一小型电力变压器的干燥:热风法和红外线法。
低合金结构钢主要适用于锅炉汽包、压力容器、压力管道、桥梁、重轨和轻轨等制造。
口诀:“官(管)人(容)过(锅)桥……重情"或“轻重管,容过桥”2、板材按其材质有普通碳素钢板、低合金结构钢板、不锈钢板、镀锌钢薄板。
口诀:“不敌(低)锌碳3、机电工程中常用的管材有普通无缝钢管、螺旋缝钢管、焊接钢管、无缝不锈钢管、高压无缝钢管。
口诀:“普通高压罗汉无缝管”或“罗汉三无钢管"4、轻金属有铝、镁、钛。
口诀:“美女太轻"5、硅酸盐材料包括水泥、玻璃棉、砌筑材料和瓷。
口诀:“乌龟积材,水汽波涛"6机电工程的通用机械设备一般是指切削设备、锻压设备、铸造设备、输送设备、风机设备、泵设备、压缩机设备等。
口诀:“七(切)段著书封压宝(泵)”7、泵按介质在旋转叶轮部流动方向分为离心式、姑流式、混流式。
口诀:9由媲混”& 泵的常用参数有:流量、扬程、功率、效率、转速等。
口诀:“柳转二绿(率)"9、风机的性能参数主要有:流量(又称为风量)、风压、功率、效率、转速、比转速。
口诀:“小风流逼供传10、容积式回转式压缩机可分为滑片式、螺杆式、转子式。
口诀:鸭仔)会转“转滑螺"11x压缩机的性能参数包括容积、流量、吸气压力、排气压力、工作效率。
P8 口诀:“笑容犀牛牌”12、具有挠性牵引件的输送设备,如带式输送机、板式输送机、刮板式输送机、提升机、架空索道等。
口诀:有挠“带刮板升高"13、无挠性牵引件的输送设备,如螺旋输送机、滚柱输送机、气力输送机等。
2H313000 工业机电工程施工技术2H313010 机械设备安装工程施工技术2H313011 机械设备安装的施工程序和要求一、机械设备安装的一般程序机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。
二、机械设备安装的一般要求(一)施工条件和准备(人机料法环的要求)1.编制施工组织设计或专项施工方案2.编制设备进场计划,劳动力、材料、机具等资源使用计划,有序组织进场劳动力,人持证上岗机具,材料要合格证仪表,符合测量法,精度要求现场环境具备开工条件,水电气网络符合要求(二)设备开箱检查(通用)机械设备开箱时,施工单位、建设单位(或其代表)、供货单位共同参加,按下列项目进行检查和记录:开箱检查(通用)1、箱号数量包装、名称规格型号,重要零部件检验2、随机技术文件(说明书、合格证、装箱单)专用工具等(后续补充)3、有无损坏和锈蚀4、其他(后续补充)(三)基础测量放线1.设定基准线和基准点的原则设备安装的定位依据通常称为基准线(平面)和基准点(高程)。
安装检测使用方便有利于保持而不被毁损刻划清晰容易辨识一个水准点作为高程起算点平面安装基准线不少于纵横两条一个测区三个水准点基准线和基准点的设置要求1.机械设备就位前,按工艺布置图并依据测量控制网或相关建筑物轴线、边缘线、标高线,划定安装的基准线和基准点。
2.无联系设备基准线偏差±20mm,基准点-10~+20mm3.有联系设备基准线、基准点是共同的,基准线±2 基准点±1点是线的一半,有联系的是无联系的十分之一±mm3.永久基准线和基准点的设置要求(1)永久中心标板和永久基准点,最好采用铜材或不锈钢材制作。
(2)永久中心标板和基准点的设置通常是在主轴线和重要的中心线部位,应埋设在设备基础或捣制楼板框架梁的混凝土内。
2021新版教材二级建造师机电工程实务速记(2)第三章工业机电工程安装技术1.口诀:想放茶点就调浆,不加食盐P50页知识点:机械设备安装的一般程序记忆:施工准备略想(设备开箱检查)放(基础测量放线)茶(基础检查验收)点(垫铁设置)就(设备吊装就位)调(设备安装调整)浆(设备固定与灌浆)不(设备零部件清洗与装配)加(润滑与设备加油)食(设备试运转)盐(工程验收)2.口诀:公众预警P53页知识点:通过垫铁组把设备的重量、工作载荷、固定设备的地脚螺栓预紧力,均匀传送给基础。
记忆:公(工作载荷)众(重量)预警(预紧力)3.口诀:有没有负荷都要单调P56页知识点:设备试运转应按安装后的调试、单体试运转、无负荷联动试运转、负荷联动试运转四个步骤进行。
记忆:负荷,无负荷,单体,安装后调试4.口诀:高水平值钱P58页知识点:设备基准件的安装精度包括:标高差,水平度,铅垂度,直线度,平行度等。
记忆:高(标高差)水(水平度)平(平行度)值(直线度)钱(铅垂度)5.口诀:机箱叫掉找固定地P59页知识点:电抗器的安装程序记忆:机(基础检查)箱(开箱检查)叫(交接试验)掉(电抗器吊装)找(电抗器找平、找正)固定(电抗器固定)地(安装接地线)6.口诀:两猪两压想漏油P60页知识点:电气设备交接试验内容:测量绝缘电阻、交流耐压试验、测量直流电阻、直流耐压试验、泄露电流测量、绝缘油试验、线路相位检查等。
记忆:两猪(测量绝缘电阻,测量直流电阻)两压(交流耐压试验、直流耐压试验)想(线路相位检查)漏(泄露电流测量)油(绝缘油试验)7.记忆:高压不通电低压也没电,干线没通电支线也没电。
P62页知识点:电气设备受电步骤,按已批准的受电作业指导书,组织新建电气系统变压器高压侧接受电网侧供电,通过配电柜按先高压后低压,先干线后支线的原则逐级试通电。
8.口诀:低铜高铝避雷钢P63页知识点:高压架空线的导线大都采用铝、钢或复合金属组成的钢芯铝绞线或铝包钢芯铝绞线,避雷线则采用钢绞线或铝包钢绞线。
二级建造师资格考试《机电工程管理与实务》记忆口诀一、机电工程施工技术1.按性能和用途可分为通用橡胶和特种橡胶。
P7(1)通用橡胶。
指性能与天然橡胶相同或接近,物理性能和加工性能较好,用于制造软管、密封件、传送带等一般制品使用的橡胶,如天然橡胶、丁苯橡胶、顺丁橡胶、氯丁橡胶等。
(2)特种橡胶。
指具有特殊性能,专供耐热、耐寒、耐化学腐蚀、耐泊、耐溶剂、耐辐射等特殊性能要求使用的橡胶。
如硅橡胶、氟橡胶、聚氨醋橡胶、丁睛橡胶等。
口诀:三丁一天,很普通,还有一丁不认识,很特殊2.非金属风管材料有酚醛复合板材、聚氨酯复合板材、玻璃纤维复合板材、无机玻璃钢板材、硬聚氯乙烯板材。
P9(1)酚醛复合风管适用于低、中压空调系统及潮湿环境,但对高压及洁净空调、酸碱性环境和防排烟系统不适用;(2)聚氨醋复合风管适用于低、中、高压洁净空调系统及潮湿环境,但对酸碱性环境和防排烟系统不适用;(3)玻璃纤维复合风管适用于中压以下的空调系统,但对洁净空调、酸碱性环境和防排烟系统以及相对湿度90%以上的系统不适用;(4)硬聚氯乙烯风管适用于洁净室含酸碱的排风系统。
口诀:玻璃粉聚在一起会变硬,按以上顺序,范围一步步扩大,低→低、中→低、中、高3.连续输送设备的分类P17按照有无牵引件(链、绳、带)可分为:具有挠性牵引件的输送设备,如带式输送机、板式输送机、刮板式输送机、提升机、架空索道等;无挠性牵引件的输送设备,如螺旋输送机、棍子输送机、振动输送机、气力输送机等。
口诀:骡子气的,惊动了农场主4.高压电器及成套装置的性能主要有:通断、保护、控制和调节四大性能P20口诀:通保空调5.工程测量的程序元论是建筑安装还是工业安装的测量,其基本程序都是:设置纵横中心线→设置标高基准点→设置沉降观测点→安装过程测量控制→实测记录等。
口诀:先线后点,过程测量要记录6.起重机可分为:桥架型起重机、臂架型起重机、缆索型起重机兰大类。
P30口诀:毕加索7.流动式起重机的选用步骤P38(1)收集吊装技术参数根据设备或构件的重量、吊装高度和吊装幅度收集吊车的性能资料,收集可能租用的吊车信息。
机电工程常用材料1.特种橡胶包括:特指福大人归京(特:聚氨酯橡胶、氟橡胶、硅橡胶、丁腈橡胶)2.高分子材料:高像素先截图(橡胶、塑料、纤维、粘接剂、涂料)3.无机非金属材料:有机材料能烧;无机不能;有机软;无机硬4.塑料种类:通用塑料带聚……烯;剩下为工程塑料5.电缆型号适用选择:地下都带2,照明都带B,动力都带V6.绝热材料包括:盐酸泡面(珍珠岩、硅酸壳、泡沫板、各种棉)7.酚醛—低、中;聚氨酯—低、中、高;玻璃纤维—中压以下—不适应潮湿;硬聚氯乙烯—洁净室含酸碱的排风系统机电工程常用工程设备1.泵、风机、压缩机的分类:容有往回转,叶动离轴混,风机无风速,压缩机无功率转速2.无挠自己走;有挠跟着走3.电动机特点:直流(真听话)调速,同步恒速,异步便宜4.变压器参数:电压电流和容量,两空两短一组别(空载电流、空载损耗、短路损耗、短路阻抗、连接组别)机电工程起重技术1.滑车组穿绕跑绳方法:双顺花(双抽头穿法、顺穿、花穿)2.吊装方法的选择:大液压、窄推吊、高滑移、石化抬3.起重过程中,钢丝绳安全系数:拖3卷挂5捆吊6人144.危大工程审批:两人两章(施工单位技术负责人加盖单位公章、总监理工程师加盖执业印章。
有分包的分包单位技术负责人加盖单位公章)机电工程焊接技术1.焊缝结合形式包括:对、角、槽、塞、端2.焊缝缺陷无损检测方式:表:磁渗(磁粉、渗透);内:超射(超声波、射线)机械设备安装工程施工技术1.有预紧力要求的螺纹连接件禁锢方法:叶家订伸(液压拉伸法、加热伸长法、定力矩法、测量伸长法)2.补偿温度设备安装偏差方向的控制:两轴心径向位移,温度高的低;两轴线倾斜,上部小;两端面间隙,选大电气装置安装工程施工技术1.敷设电缆:沙厚、水泥板、平行 100mm;交叉500mm;埋深人行横道0.5,一般0.7,农田1.0;标桩 50-100m2.变压器试运行中要记录:二压吻二流(一、二次电压、温度、冲击电流、空载电流)工业管道工程施工技术(空调、排烟归工业)1.工业管道设计压力划分1.6/10/100,低中高超高(所有等号在右侧)2.工业管道温度划分:-40/120/450 低常中高3.卷管组队时,筒节两纵焊缝间距:相临管道100;同临管道200加固环/板环50、纵1004.管道吹洗方法的确定依据:恭喜现官用章(工作介质、系统回路、现场条件、使用要求、脏污程度)5.斜接弯头公称尺寸:400加中节;600封底焊动力和发电设备安装技术1.汽轮机组成:节气给政府(凝结水系统设备,蒸汽系统设备,给水系统设备,汽轮机本体设备,其他辅助设备)2.汽轮机转动部分组成:保安推车,业主联动3.汽轮机试组合后,正式组合前应检查的接合面:上水下垂内则通(外上缸,水平垂直面;外下缸,垂直面;内缸,流通间隙)4.发电机安装程序:秋水传情,盖茨夫妻5.锅炉中的炉包括:唐嫣遇渣男分(炉膛、烟道、预热器、除渣板、燃烧器、分配送风装置)6.锅炉组件吊装原则:先上后下、先两侧后中间、先中心后前后静置设备及金属结构安装技术1.球罐焊接顺序纵横、短长、大小2.压力容器检验产品焊接试件性能的实验为:拉完冲(拉力,弯曲度,冲击)3.钢结构安装主要环节:突然稽查(涂装、钢结构安装、基础验收与处理、钢结构复查)4.H型钢长6 宽3 间2自动化仪表安装技术1.仪表调教与保存.施工/调教10℃至35℃,湿度85%;保存5℃至40℃,湿度80%2.自动化仪表管道类型有:半夜测两气(伴热管道、液压管道、测量管道、气源管道、气动信号管道)3.温度、压力检测仪表安装:温度插入、压力不插;压力表有表弯、设阀门。
-1--2-目录第一记:承包商可以提起索赔的事件......................................................................................................-1-第二记:承担机试运行..............................................................................................................................-2-第三记:灯具安装技术要求......................................................................................................................-3-第四记:电缆(本体)敷设要求..............................................................................................................-4-第五记:电缆导管敷设的施工要求..........................................................................................................-5-第六记:电缆直埋敷设的要求..................................................................................................................-6-第七记:灯电力电缆敷设线路施工的注意事项......................................................................................-7-第八记:风管的检验与试验......................................................................................................................-8-第九记:风管系统的安装要点..................................................................................................................-9-第十记:工业安装工程施工质量验收的程序及组织............................................................................-10-第十一记:管道安装................................................................................................................................-11-第十二记:管道系统试验 (12)第十三记:基础检查验收 (13)第十四记:计量器具的分类 (14)第十五记:管道安装施工技术要求 (15)第十六记:进度计划编制要求 (16)第十七记:建筑智能化系统设备调试检测 (17)第十八记:交接试验内容及注意事项 (18)第十九记:进度计划编制要求 (19)第二十记:静置设备的检验试验要求 (20)第二十一记:竣工档案管理要求 (21)第二十二记:流动式起重机的参数及应用 (22)第二十三记:流动式起重机的使用要求 (23)第二十四记:绿色施工要点 (24)第二十五记:母线槽的安装技术要求 (25)-3-第二十六记:耐火砖砌筑的施工程序 (26)第二十七记:签章文件 (27)第二十八记:机电工程项目试运行责任分工及参加单位 (28)第二十九记:通风与空调系统调试的技术要求 (29)第三十记:外部沟通协调 (30)第三十一记:现场质量检查的内容与方法 (31)第三十二记:项目部对计量器具的管理 (32)第三十三记:消防工程验收的相关规定 (33)第三十四记:招标管理及要求 (34)第三十五记:质量控制点的设置 (35)第三十六记:注册建造师执业工程规模标准 (36)-4--1-2022二级建造师【机电实务】小白速学36记第一记:承包商可以提起索赔的事件【速记方法】关键词:索赔、发包人、监理工程师、非承包人【速记内容】承包商可以提起索赔的事件-2-第二记:承担机试运行【速记方法】关键词:机械性能、安装质量、设计要求【速记内容】单机试运行的主要范围及目的第三记:灯具安装技术要求【速记方法】关键词:灯具质量【速记内容】灯具安装技术要求-3-第四记:电缆(本体)敷设要求【速记方法】关键词:电缆接头、电气试验、电缆标志牌【速记内容】电缆(本体)敷设要求-4--5-第五记:电缆导管敷设的施工要求【速记方法】关键词:铠装电缆、排管【速记内容】电缆穿排管和保护管敷设-6-第六记:电缆直埋敷设的要求【速记方法】关键词:电缆敷设、覆盖宽度【速记内容】电缆沟开挖及土方回填-7-第七记:灯电力电缆敷设线路施工的注意事项【速记方法】关键词:电缆断口防护、电缆中间接头【速记内容】灯电力电缆敷设线路施工的注意事项-8-第八记:风管的检验与试验【速记方法】关键词:电缆断口防护、电缆中间接头【速记内容】灯电力电缆敷设线路施工的注意事项-9-第九记:风管系统的安装要点【速记方法】关键词:直径、风阀、支架【速记内容】风管系统安装要点第十记:工业安装工程施工质量验收的程序及组织【速记方法】关键词:检验项目、分项工程、验收记录【速记内容】工业安装工程施工质量验收的程序及组织-10-第十一记:管道安装【速记方法】关键词:管道焊缝、套管长度【速记内容】管道穿越道路、墙体、楼板等规定-11--12-第十二记:管道系统试验【速记方法】关键词:设计压力、试验压力、试验介质【速记内容】泄露性试验-13-第十三记:基础检查验收【速记方法】关键词:一次灌浆、二次灌浆【速记内容】设备灌浆-14-第十四记:计量器具的分类【速记方法】关键词:A、B、C 类计量器具【速记内容】工业安装工程施工质量验收的程序及组织-15-第十五记:管道安装施工技术要求【速记方法】关键词:水管安装、敷设方式【速记内容】管道安装施工技术要求-16-第十六记:进度计划编制要求【速记方法】关键词:施工计划、施工进度、横道图进度计划【速记内容】施工作业进度计划编制要求-17-第十七记:建筑智能化系统设备调试检测【速记方法】关键词:通风空调设备系统、变配电系统、给水排水调试【速记内容】建筑设备监控系统设备调试检测-18-第十八记:交接试验内容及注意事项【速记方法】关键词:高压试验设备、断路器、最小安全距离【速记内容】交接试验注意事项-19-第十九记:进度计划编制要求【速记方法】关键词:作业进度、实物工程量、进度计划【速记内容】施工作业进度计划编制要求-20-第二十记:静置设备的检验试验要求【速记方法】关键词:罐壁强度、固定顶、浮顶【速记内容】储罐的充水试验-21-第二十一记:竣工档案管理要求【速记方法】关键词:单位工程组卷【速记内容】竣工档案的组卷要求-22-第二十二记:流动式起重机的参数及应用【速记方法】关键词:起升高度、臂长、工作半径、载荷、作业范围【速记内容】流动式起重机的特性曲线第二十三记:流动式起重机的使用要求【速记方法】关键词:安全距离、最小高度、载荷【速记内容】一般要求-23--24-第二十四记:绿色施工要点【速记方法】关键词:BIM 技术、图纸会审、材料利用率【速记内容】节材与材料资源利用技术要点-25-第二十五记:母线槽的安装技术要求【速记方法】关键词:绝缘电阻值、圆钢吊架、弹簧支架【速记内容】母线槽的安装技术要求-26-第二十六记:耐火砖砌筑的施工程序【速记方法】关键词:砌筑顺序、砌筑方法【速记内容】静态炉窑的施工程序-27-第二十七记:签章文件【速记方法】关键词:合同管理、施工进度管理、安全管理【速记内容】各类的签章文件一般包含的文件-28-第二十八记:机电工程项目试运行责任分工及参加单位【速记方法】关键词:建设单位工作内容、施工单位工作内容【速记内容】联动试运行责任分工及参加单位-29-第二十九记:通风与空调系统调试的技术要求【速记方法】关键词:风量、空调水系统、室内空气参数【速记内容】系统非设计满负荷条件下的联合试运转及调试内容-30-第三十记:外部沟通协调【速记方法】关键词:检查单位、试验单位【速记内容】协调沟通的主要对象第三十一记:现场质量检查的内容与方法【速记方法】关键词:三检制【速记内容】工程项目质量检验的三检制-31--32-第三十二记:项目部对计量器具的管理【速记方法】关键词:计量器具的检验【速记内容】施工现场计量器具的保管、维护和保养制度-33-第三十三记:消防工程验收的相关规定【速记方法】关键词:人员密集场所的规定、建筑面积、建筑用途【速记内容】消防工程验收的相关规定建筑面积建筑用途>500㎡网吧、酒吧、夜总会等娱乐场所>1000㎡老幼病残、中小学校的教学楼、图书馆、食堂>2500㎡医院的门诊楼、大学的教学楼、图书馆、食堂、车间>10000㎡宾馆、饭店、商场、市场>15000㎡机场航站楼。
2024年二建《机电工程》记忆口诀归纳二建机电记忆口诀1.非金属风管名称适用范围不适用范围玻璃纤维复合风管中压以下酸碱性环境和防排烟系统酚醛复合风管低、中压及潮湿环境酸碱性环境和防排烟系统聚氨酯复合风管低、中、高压洁净及潮湿环境酸碱性环境和防排烟系统硬聚氯乙烯风管洁净室含酸碱的排风系统—口诀:快到中年(中压以下)的玻璃心(玻璃纤维),分(酚醛)手不要眼泪(潮湿),要具(聚氨酯)硬(硬聚氯乙烯)。
2.无挠性牵引件的输送设备:螺旋输送机、辊子输送机、气力输送机、振动输送机等。
口诀:骡(螺)子气的滚(辊)动3.高压电器及成套装置的性能:通断、保护、控制和调节。
口诀:通报(保)空(控)调。
4.大跨越档距测量方法:电磁波测距法或解析法。
口诀:打(大)垮慈(磁)禧(析)5.施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→设备零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。
口诀:开箱放线加(检查验收)点(垫铁)钱就(就位)调浆,清洗加油运收。
6.一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌浆。
二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆(口诀:一粗脚,二精基)7.有预紧力要求的螺纹连接常用紧固方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。
(口诀:叶(液)家(加)订(定)车(测))8.管道吹扫与清洗方法应根据对管道的使用要求、工作介质、系统回路、现场条件及管道内表面的脏污程度确定。
口诀:恭(工)喜(系)县(现)官(管)用章(脏)9. 汽轮机的组成(1)汽轮机主要由汽轮机本体设备、蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。
(2)静止部分包括汽缸、喷嘴组、隔板、隔板套、汽封、轴承及紧固件等;转动部分包括动叶栅、叶轮、主轴、联轴器、盘车器、止推盘、机械危急保安器等。
口诀:昼(轴)夜(叶)盼(盘)10.发电机安装程序发电机设备安装的程序:定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→对轮复找中心并连接→整体气密性试验等。
2H313000 工业机电工程施工技术
2H313010 机械设备安装工程施工技术
2H313011 机械设备安装的施工程序和要求
一、机械设备安装的一般程序
机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。
二、机械设备安装的一般要求
(一)施工条件和准备(人机料法环的要求)
1.编制施工组织设计或专项施工方案
2.编制设备进场计划,劳动力、材料、机具等资源使用计划,有序组织进场
劳动力,人持证上岗
机具,材料要合格证
仪表,符合测量法,精度要求
现场环境具备开工条件,水电气网络符合要求
(二)设备开箱检查(通用)
机械设备开箱时,施工单位、建设单位(或其代表)、供货单位共同参加,按下列项目进行检查和记录:
开箱检查(通用)
1、箱号数量包装、名称规格型号,重要零部件检验
2、随机技术文件(说明书、合格证、装箱单)专用工具等(后续补充)
3、有无损坏和锈蚀
4、其他(后续补充)
(三)基础测量放线
1.设定基准线和基准点的原则
设备安装的定位依据通常称为基准线(平面)和基准点(高程)。
安装检测使用方便有利于保持而不被毁损刻划清晰容易辨识
一个水准点作为高程起算点平面安装基准线不少于纵横两条一个测区三个水准点
基准线和基准点的设置要求
1.机械设备就位前,按工艺布置图并依据测量控制网或相关建筑物轴线、边缘线、标高线,划定安装的基准线和基准点。
2.无联系设备基准线偏差±20mm,基准点-10~+20mm
3.有联系设备基准线、基准点是共同的,基准线±2 基准点±1
点是线的一半,有联系的是无联系的十分之一
±mm
3.永久基准线和基准点的设置要求
(1)永久中心标板和永久基准点,最好采用铜材或不锈钢材制作。
(2)永久中心标板和基准点的设置通常是在主轴线和重要的中心线部位,应埋设在设备基础或捣制楼板框架梁的混凝土内。
(4)对于重要、重型、特殊设备需设置沉降观测点,用于监视、分析设备在安装、使用过程中基础的变化情况。
铜不锈钢镀锌涂漆
(四)基础检查验收
1.设备基础混凝土强度检查验收
(1)基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。
(2)若对设备基础的强度有怀疑时,可请有资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。
(3)重要的设备基础有预压和沉降观测要求时,应经预压合格,并有预压和沉降观测的详细记录。
质量合格证明文件
混凝土配合比混凝土养护混凝土强度
工程检测单位混凝土强度(钻芯法)混凝土强度(回弹法)
重要的设备基础有预压和沉降观测要求时,应经预压合格,并有预压和沉降观测的详细记录。
2.设备基础位置、几何尺寸检查验收
(2)设备安装前按照规范允许偏差对设备基础位置和几何尺寸进行复检。
(3)基础的位置、几何尺寸测量检查主要包括基础的坐标位置,不同平面的标高,平面外形尺寸,凸台上平面外形尺寸和凹穴尺寸,平面的水平度,基础的铅垂度,地脚螺栓预留孔的中心位置、深度和孔壁铅垂度等。
基础位置几何尺寸
平面标高凸台上平面外形尺寸和凹穴水平度、铅垂度
4.预埋地脚螺栓检查验收
(1)直埋地脚螺栓中心距、标高及露出基础长度符合设计或规范要求。
(5)安装胀锚地脚螺栓的基础混凝土强度不得小于1OMPa,基础混凝土或钢筋混凝土有裂缝的部位不得使用胀锚地脚螺栓。
5.设备基础常见质量通病
(1)基础上平面标高超差。
(2)预埋地脚螺栓的位置、标高超差。
(3)预留地脚螺栓孔深度超差,致使地脚螺栓无法正确埋设。
(五)垫铁设置
通过调整垫铁高度来找正设备的标高和水平。
通过垫铁组把设备的重量、工作载荷和固定设备的地脚螺栓预紧力,均匀传递给基础。
1.垫铁的设置应符合要求
(1)每组垫铁的面积符合现行国家标准《通用规范》的规定;
(2)垫铁与设备基础之间的接触良好;
(3)每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方;
(4)相邻两组垫铁间的距离,宜为500~1000mm;
(5)设备底座有接缝处的两侧,各设置一组垫铁;
(6)每组垫铁的块数不宜超过5块,放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于2mm;
(7)每组垫铁应放置整齐平稳,并接触良好。
(8)设备调平后,垫铁端面应露出设备底面外缘,垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心;
(9)除铸铁垫铁外,设备调整完毕后各垫铁相互间用定位焊焊牢。
(六)设备吊装就位
2.设备就位
理解掌握设备就位前,应经检查确认下列工作:
(1)设备运至安装现场经开箱检查验收合格;
(2)设备基础经检验合格,混凝土基础达到强度;
(3)除去设备底面的泥土、油污、与混凝土(含二次灌浆)接触部位油漆;
(4)二次灌浆部位的设备基础表面凿成麻面且不得有油污;
(5)清除混凝土基础表面浮浆、地脚螺栓预留孔内泥土杂物和积水;
(6)垫铁和地脚螺栓按技术要求准备好并放置停当。
设备吊装
开箱检查验收合格混凝土基础达到强度设备底面的泥土、油污油漆基础表面凿成麻面清除基础表面浮浆
地脚螺栓预留孔内泥土杂物和积水垫铁和地脚螺栓按技术要求准备好并放置停当
(七)设备安装调整
3.设备找平
(2)安装中通常在设备精加工面上选择测点用水平仪进行测量,通过调整垫铁高度的方法将其调整到设计或规范规定的水平状态。
(3)有部分设备水平度要求是以垂直度来保证的,例如:有立柱加工面或垂直加工面的设备。
4.设备找正
(2)安装中通过移动设备的方法使设备以其指定的基线对准设定的基准线,包含对基准线的平行度、垂直度和同轴度要求,即通常所说的中心线调整,从而使设备的平面坐标位置沿水平纵横方向符合设计或规范要求。
设备找平
精加工面上选择测点用水平仪调整垫铁高度水平度要求是以垂直度来保证
设备找正
(八)设备固定与灌浆
1.设备固定
2.设备灌浆
设备灌浆分为一次灌浆和二次灌浆。
一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌浆。
二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆。
(九)零部件装配 (5)由小到大,从简单到复杂进行组合件装配;(6)由组合件进行部件装配;(7)先主机后辅机,由部件进行总装配。
(十)润滑与设备加油
(十一)设备试运转
(1)试运转是设备安装工作中最后一道工序。
(2)设备试运转应按安装后的调试、单体试运转、无负荷联动试运转和负荷联动试运转四个步骤进行:
设备单体试运转的顺序是:先手动,后电动;先点动,后连续;先低速,后中、高速。
负荷联动试运转是在投料的情况下,全面考核设备安装工程的质量,考核设备的性能和生产能力,检验设计是否符合和满足正常生产的要求。
(十二)工程验收 (1)机械设备安装工程的验收程序一般按单体试运转、无负荷联动试运转和负荷联动试运转三个步骤进行。
(2)无须联动试运转的工程,在单体试运转合格后即可办理工程验收手续。
须经联动试运转的工程,则在负荷联动试运转合格后方可办理工程验收手续。
(3)无负荷单体和联动试运转规程由施工单位负责编制,并负责试运转的组织、指挥和操作,建设单位及相关方人员参加。
负荷单体和联动试运转规程由建设单位负责编制,并负责试运转的组织、指挥和操作,施工单位及相关方可依据建设单位的委托派人参加。
(4)无负荷单体和联动试运转符合要求后,施工单位与建设单位、监理单位、设计、质量监督部门办理工程及技术资料等相关交接手续。
(5)工程验收合格,符合合同约定、设计及验收规范要求,应即时办理工程验收。
