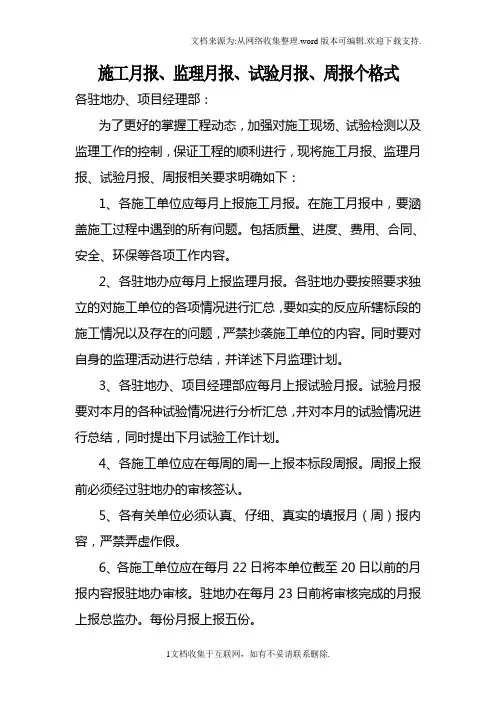

工程施工周报表

  • 格式:docx
  • 大小:37.02 KB
  • 文档页数:3

工程施工周报表

1、加强对施工现场的安全检查,特别是针对临时用电、临边、洞口围护等方面的安全隐患,及时整改和围护,对爬架进行检查,确保安全。

2、清理现场垃圾,对材料进行清点,对消防和用电安全进行交底,避免在春节期间发生火灾和触电等事故。

部分临边、洞口围护不到位,需要进行围护,对临时用电存在安全隐患的需要存在问题整改,爬架上存在堆放材料等情况,需整改。

编制人:XXX 审核人:XXX 审批人:XXX

注:周计划请于每周五报送。

工程施工管理周报表

工程名称:安顺市城投南出口片区棚户区改造项目10#、11#、12#楼工程编号:2

建设单位:XXX

监理单位:XXX

施工单位:XXX

工作时间:2017年2月20-26日

本周工作:

1、12#楼二十四层混凝土未能完成,钢筋和模板工程完成50%。

2、11#楼二十四层混凝土未能完成。

4、12#楼砌体工程完成至第十五层,已完成;11#楼砌体工程完成至第十五层,已完成。

未完成工作及原因:

1、11#、12#楼二十四层混凝土浇筑,由于春节放假后,工人陆续到场,导致工程无法正常开展,进度有所滞后。

2、10#楼一单元、二单元十一层混凝土浇筑,由于春节放假后,工人陆续到场,导致工程无法正常开展,进度有所滞后。

分析:

本周工程进展较慢,主要原因是春节放假后工人陆续到场,导致工程无法正常开展,进度有所滞后。需要加强对施工人员的管理和调配,尽快补足人手,保证工程进度。

编制人:XXX 审核人:XXX 审批人:XXX 注:周计划请于每周五报送。

3.目前,10#楼1单元的十一层混凝土已经浇筑完成,十二层的钢筋和模板也已完成了70%。而10#楼2单元的十一层混凝土浇筑计划正在进行中,十二层的钢筋和模板已经完成了50%。

4.目前正在进行裙楼部位构造柱、圈梁等的浇筑工作。然而,部分临边和洞口的围护工作尚未到位,需要进行处理。此外,临时用电存在不规范的情况,现场材料堆放也不符合安全规范。构造柱的钢筋绑扎也存在问题,植筋位置出现了偏移。编制人为XXX,审核人为XXX,审批人为XXX。另外,周计划需要每周五进行报送。
