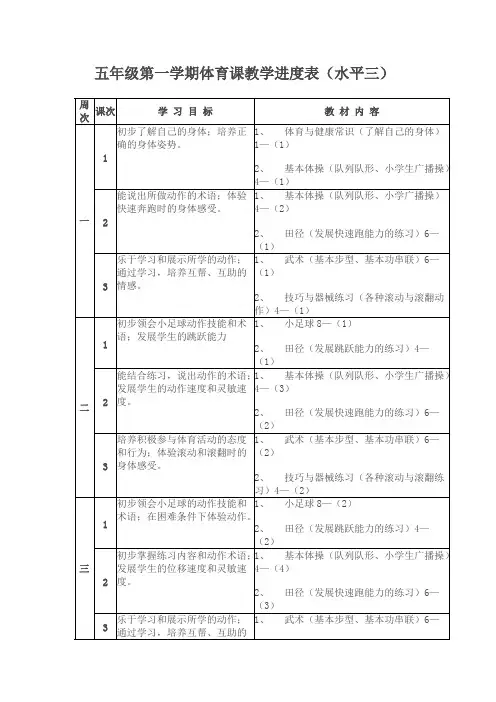

五年级体育第一学期教学进度表

  • 格式:doc
  • 大小:36.00 KB
  • 文档页数:1

五年级体育第一学期教学进度表

(根据实际情况可作机动安排)

周次 课次 教学内容 周次 课次 教学内容

第一周 1 室内课:1总结上期体育课情况

2本期体育课的常规要求 第九周 17 室内课:青春期男女身体特征和生理机能变化

2 1、队列队形、复习广播体操

2、恢复性练习,跑的基本练习 18 1、排球:下手发球

2、素质练习:3米移动

第二周 3 1、追逐跑

2、正面双手头上投掷实心球 第十周 19 1、排球:下手发球

2、素质练习:3米移动

4 1、50米跑

2、正面双手头上投掷实心球 20 1、排球:下手发球

2、游戏:30米迎面接力

第三周 5 1、蹲踞式跳远

2、乒乓球 第十一周 21 1、耐久跑:自然地形跑

2、板羽球

6 1、蹲踞式跳远

2、乒乓球 22 1、篮球:双手胸前投篮

2、游戏:运球接力

第四周 7 1、蹲踞式跳远

2、乒乓球 第十二周 23 1、耐久跑:400米

2、篮球:双手胸前投篮

8 1、蹲踞式跳远

2、乒乓球 24 1、蹲踞式跳远

2、篮球:双手胸前投篮

第五周 9 室内课:了解自己的身体

第十三周 25 蹲踞式跳远检测

10 1、歇步推掌、提膝穿掌、仆步穿掌

2、弯道跑 26 室内课:青春期科学的体育锻炼

第六周 11 1、五步拳

2、弯道跑

第十四周 27 1、耐久跑:400米

2、游戏:“贴膏药”

12 1、五步拳

2、弯道跑 28 1、篮球:双手胸前、单手肩上投篮

2、长绳

第七周 13 1、排球:基本姿势与移动

2、正面双手头上投掷实心球 第十五周 29 耐久跑:400米检测

14 1、排球:正面双手垫球

2、正面双手头上投掷实心球 30 篮球双手胸前投篮检测

第八周 15 1、正面双手垫球、 对垫

2、正面双手头上投掷实心球 第十六周 31 1、长绳练习

2、期末检测

16 1、正面投掷实心球检测

2、正面双手垫球、 对垫 32 1、篮球练习

2、期末检测

本期体能考核:立定跳远、400米

技能考核:蹲踞式跳远、篮球双手胸前投篮
