变压器预防性试验报告
- 格式:docx
- 大小:8.63 KB
- 文档页数:2
箱式变压器预防性试验报告记录(10kV)————————————————————————————————作者:————————————————————————————————日期:2电力变压器预防性测试报告委托测试单位XXXXXXXX 测试单元电压等级10kV 测试单元间隔#3百货变配电室#2变测试性质预防性测试现场天气状况晴;零上12.1℃;湿度49% 测试日期2016年12月19日变压器铭牌参数变压器型号SCB10-1600/10 额定电压10±2X2.5%/0.4kV 变压器额定容量1600kVA 联结组别Dyn11 出厂序号1610002497 生产日期2013年09月生产厂家海南金盘电器有限公司测试依据:《电力设备预防性试验规程》DL/T 596-1996测试标准:1、直流电阻:相间电阻差别不大于三相平均值的4%;线间电阻差别不大于三相平均值的2%。
2、绝缘电阻:换算至同一温度下,与前一次测试结果对比应无明显变化。
3、交流耐压值:10kV侧为24kV。
测试仪器:1、直流电阻测试仪(10kV直流电阻测试仪9301);2、ZC11D-10型摇表(2500V);3、交流耐压测试仪(XJYD-5/50交流耐压仪)一、直流电阻测试数据:分接位置10kV侧直流电阻400V侧直流电阻A←→B B←→C C←→A ΔR%a0 b0 c0 ΔR%1(运行位置)0.4077Ω0.4082Ω0.4071Ω0.27%0.0002020Ω0.0002040Ω0.0002017Ω 1.13%二、绝缘电阻测试数据:测试位置工频耐压前测试的数据工频耐压后测试的数据10kV侧对400V侧接地≮2500+MΩ≮2500+MΩ400V侧对10kV侧接地≮2500+MΩ≮2500+MΩ三、工频交流耐压测试:测试位置测试电压测试时间10kV侧对400V侧接地24kV 1分钟测试情况说明1、直流电阻测试数据在要求标准误差范围之内。
电力变压器预防性测试报告委托测试单位XXXXXXXX 测试单元电压等级10kV 测试单元间隔#3百货变配电室#2变测试性质预防性测试现场天气状况晴;零上12.1℃;湿度49% 测试日期2016年12月19日变压器铭牌参数变压器型号SCB10-1600/10 额定电压10±2X2.5%/0.4kV 变压器额定容量1600kVA 联结组别Dyn11 出厂序号1610002497 生产日期2013年09月生产厂家海南金盘电器有限公司测试依据:《电力设备预防性试验规程》DL/T 596-1996测试标准:1、直流电阻:相间电阻差别不大于三相平均值的4%;线间电阻差别不大于三相平均值的2%。
2、绝缘电阻:换算至同一温度下,与前一次测试结果对比应无明显变化。
3、交流耐压值:10kV侧为24kV。
测试仪器:1、直流电阻测试仪(10kV直流电阻测试仪9301);2、ZC11D-10型摇表(2500V);3、交流耐压测试仪(XJYD-5/50交流耐压仪)一、直流电阻测试数据:分接位置10kV侧直流电阻400V侧直流电阻A←→B B←→C C←→A ΔR%a0 b0 c0 ΔR%1(运行位置)0.4077Ω0.4082Ω0.4071Ω0.27%0.0002020Ω0.0002040Ω0.0002017Ω 1.13%二、绝缘电阻测试数据:测试位置工频耐压前测试的数据工频耐压后测试的数据10kV侧对400V侧接地≮2500+MΩ≮2500+MΩ400V侧对10kV侧接地≮2500+MΩ≮2500+MΩ三、工频交流耐压测试:测试位置测试电压测试时间10kV侧对400V侧接地24kV 1分钟测试情况说明1、直流电阻测试数据在要求标准误差范围之内。
2、绝缘电阻测试工频耐压测试前后的电阻值没有明显变化。
3、按照标准要求的测试电压,工频耐压测试后没有发生击穿、闪咯、发热现象。
测试结论说明以上测试数据合格测试人员(手写签字)完美DOC格式整理电力变压器预防性测试报告委托测试单位XXXXXXXX 测试单元电压等级10kV 测试单元间隔#3百货变配电室#1变测试性质预防性测试现场天气状况晴;零上12.1℃;湿度49% 测试日期2016年12月19日变压器铭牌参数变压器型号SCB10-1600/10 额定电压10±2X2.5%/0.4kV 变压器额定容量1600kVA 联结组别Dyn11 出厂序号1610002496 生产日期2013年09月生产厂家海南金盘电器有限公司测试依据:《电力设备预防性试验规程》DL/T 596-1996测试标准:1、直流电阻:相间电阻差别不大于三相平均值的4%;线间电阻差别不大于三相平均值的2%。
电气设备预防性试验报告被试设备:1 号主变压器日本共立 3125A 绝缘电阻测试仪、福禄克 F 17B 数字万用表、试验仪器武汉特试 JYR50B 直流电阻测试仪、扬州宝测 AI-6000 自动抗干扰周密介损仪一、试验工程及要求引用规程标准:DL/T596-2023 电力设备预防性试验规程序号试验工程技术要求1 试验电压≥DC2500V;绕组绝缘电阻 2 绝缘电阻换算至同一温度下,与前一次测试结果相比1和吸取比应无明显变化;3 吸取比 10-30℃不低于;1 只测试运行档位;2 绕组直流电阻2 各相绕组直流电阻值相互间差异不应大于三相平均值的4%;3线间差异不大于三相平均值的2%;4与前一次一样部位测得值比较,其变化不应大于2%;1 高压侧试验电压 40kV,低压侧试验电压 10kV;3绕组泄漏电流2 1min 时泄漏电流值与前一次测试结果相比应无明显变化;120℃时高压侧tgδ不大于%,低压侧不大于%;2tgδ值与历年的数值比较不应有显着变化一般4绕组的 tg δ不大于 30%3试验电压 10kV;4非被试绕组应接地或屏蔽名型电力变压器称号额定容额定电量压额定电额定频流率相联结组数别海冷却方拔式空载电空载损流耗负载损短路阻耗抗出厂编出厂日号期生产厂家测试绕组试验2500V三、绕组直流电阻试验工程2023 年交接试验绕组相别单位AO高压侧BO Ω工作档CO位:5误差%ab低压侧mΩbcca误差%结论四、绕组泄漏电流μA试验工程试验电压时间min 2023 年交接试验高压-低压及40kV 1地低压-高压及10kV 1地结论五、绕组的试验工程试验电压2023 年交接试验高压-低压及地10kV 低压-高压及地结论电容量tg δ电容量tg δpF % pF %。

伊泰丁家渠35KV变电站预试报告试验人员:白茂峰李小虎郭刚试验日期:2016-06-02 报告日期:2016-06-03主变试验报告绝缘油耐压试验报告35kV断路器试验报告35kV断路器试验报告35KV电压互感器试验报告干式接地变压器试验报告电容调压变压器试验报告串联电抗器试验报告集合式并联电容器试验报告10KV变压器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10KV电压互感器试验报告报告Array 10KV电流互感器试验报告10KV电流互感器试验报告报告流互感器试验报告10KV电流互感器试验报告验报告报告保护定检报告试验人员:白茂峰、李小虎、郭刚试验日期: 2016-06-02352 二回进线保护装置:ISA-353G保护装置规范:交流额定电压220v、5A,直流220v生产厂家:深圳南瑞通电前的检查1、屏体上的标签与图纸一致。
2、接线与实际图纸相符。
3、拔出所有插件,检查各插件的元件无松动、脱落现象,无机械损伤及连线无被扯断等现象。
4、用(500兆欧表或500伏)摇表测绝缘,经测试绝缘合格,屏蔽措施符合规程要求,接线与反措施一致。
二、装置通电检查:将插件按顺序全部插入,分别给上直流电源后各装置面板上的工作指示灯亮,面板上其它指示灯不亮。
三、回路检查:1、)手合、手跳装置及回路反应情况正确,红绿灯指示正确。
2、)当地监控系统跳合闸操作反映情况正确,报文正确。
3、)开出、开入传动核对正确(具体详见大纲)4、)保护压板核对正确。
四、装置调试1、)零漂检验:2、)采样值精度校验:误差范围在-3%--+3%之间将测试电源Ia、Ib、Ic、IN加在CT的对应相上,在各相上分别加电源,使保护动作并重合。
4、)通入模拟量传动的整组试验:模拟永久性故障:装置A、B、C相分别通入1.05倍的电源保护定值和0.95倍的电源保护定值,动作情况如下:6、)试验仪器:ONIIY-ad331型深圳昂立保护校验仪321 2#进线保护装置:ISA-353G保护装置规范:交流额定电压220v、5A,直流220v生产厂家:深圳南瑞通电前的检查1、屏体上的标签与图纸一致。
变电站预防性试验报告目录电抗器(线路阻波器、电容器组放电线圈)试验报告 (2)断路器实验报告 (3)隔离开关试验报告 (5)电流互感器实验报告 (6)电压互感器试验报告 (8)套管试验报告 (10)母线实验报告 (11)电力电缆试验报告 (12)电容器实验报告 (13)避雷器实验报告 (14)变压器油气试验报告 (15)站用变油气试验报告 (17)(三相一体)断路器油气试验报告 (18)(三相分体)断路器油气试验报告 (19)10kV、35kV 站用变压器试验报告 (20)三相四绕组油浸式变压器试验报告 (22)电抗器(线路阻波器、电容器组放电线圈)试验报告单位安装间隔本次系模板试验时间温度天气湿度绝缘电阻时间温度仪表名称 ---------------------------- 试验人员 ------------------------------一次绕组直流电阻(Q ) 时间------------ 温度---------单位_____________________________ 安装间隔本次系_____________________________试验时间环境温度天气湿度%设备铭牌合闸电阻值和合闸电阻的投入时间时间:温度:时间:温度仪表名称试验人员:操动机构合闸接触器和分、合闸电磁铁的动作电压时间:温度隔离开关试验报告单位安装地点本次系模板试验时间温度天气湿度设备名牌有机材料支持绝缘子及提升杆的绝缘电阻及导电回路电阻时间温度 ______________ 仪表名称 --------------------------- 试验人员-------------------------------交流耐压试验时间 ------------- 温度----------电流互感器实验报告单位___________________________ 安装地点本次系_________________________试验时间环境温度天气湿度%设备铭牌绕组及末屏的绝缘电阻(MQ) 时间温度仪表名称试验人员带电测试tanb及电容量时间____________ 温度一交流耐压试验时间温度仪表名称试验人员电压互感器试验报告单位安装间隔本次系模板试验时间温度天气湿度设备名牌交流耐压试验时间温度局部放电测量时间 ------------- 温度 ----------电容值及tan b (预试)时间温度极间绝缘电阻低压端对地绝缘电阻(M Q ) 时间温度套管试验报告单位安装间隔本次系模板试验时间温度天气湿度主绝缘及电容型套管对地、末屏tan b与电容量温度时间母线实验报告单位_______________________________ 安装间隔本次系______________________试验时间—环境温度天气湿度 _%设备铭牌绝缘电阻(MQ) 时间温度交流耐压时间温度—仪表名称试验人员电力电缆试验报告单位安装间隔本次系模板试验时间温度天气湿度单位______________________________本次系______________________试验时间—环境温度天气湿度%极间绝缘电阻(MQ) 时间温度单位安装间隔本次系______________________试验时间—环境温度天气湿度%绝缘电阻(MQ) 时间温度仪表名称试验人员检查放电计数器动作情况时间 --------------- 温度一仪表名称------------------------------ 试验人员 ------------------------仪表名称----------------------------------- 试验人员 -----------------------变压器油气试验报告单位安装间隔本次系模板试验时间___________________________ 温度________ 天气______ 湿度_______ 取样时间一取样人员二行标准油气厂家油气号--------------- 温度---------本体油中溶解气体色谱分析(三相分体)时间本体绝缘油试验(三相分体)时间-------------- 温度----------站用变油气试验报告单位安装间隔本次系模板试验时间____________________________ 温度_________ 天气 _____ 湿度_______取样时间一取样人员二行标准油气厂家油气号设备名牌本体油中溶解气体色谱分析(三相一体)时间 -------------- 温度--------- 仪表名称------------------------ 试验人员------------------------------本体绝缘油试验(三相一体)时间 ------------- 温度----------单位安装间隔本次系模板试验时间____________________________ 温度_________ 天气 _____ 湿度_______ 取样时间一取样人员二行标准油气厂家油气号SF6气体测量(三相一体)时间温度单位安装间隔本次系模板试验时间___________________________ 温度_________ 天气 _____ 湿度_______ 取样时间一取样人员二行标准油气厂家油气号SF6气体测量(三相分体)时间温度10kV、35kV 站用变压器试验报告单位安装间隔本次系一.绕组连同套管绝缘电阻、吸收比或极化指数(三相一体双绕组MQ)时间___________ 温度____测试仪器:___________________________ 试验人员______________________________二.套管绝缘电阻(三相一体双绕组Y/Y MQ) 时间 _______ 温度三.电容型套管的tang和电容值(三相一体双绕组Y/Y) 时间_______ 温度_____四・绕组连同套管的tang(三相一体双绕组部分)时间_______ 温度_____ 测试仪器:______________________________ 试验人员___________________________五、铁芯及夹件绝缘电阻(MQ)(三相一体)时间_______ 温度测试仪器:试验人员六・绕组直流电阻(mQ)(无载调压高压侧Y中性点不引出,同时适用于△接线、低压侧Y型)三相四绕组油浸式变压器试验报告单位_________________________ 安装间隔本次系______________________四.运行档位绕组直流电阻测量(mQ)。
________________变压器电气预防性试验报告
型号: 出厂编号: 试验项目 额定频率: 额定容量(kV A ) 联结组标号:
试验报告: 室温: ℃ 1. 绕组连同套管的直流电阻测量 高压绕组:(单位:Ω) 分接位置
AB BC CA 最不大不平衡度
标准
1
2%
2 3 4 5 6 7
低压绕组:(单位:m Ω)
ab bc ac 最不大不平稳度
标准
1%
3. 测量绕组连同套管的绝缘电阻 _______V 室温: ℃ 高压~低压及地(M Ω)
15秒
60秒
低压~高压及地(M Ω)
15秒
60秒
4. 交流工频耐压试验: 试验部位 试前绝缘电阻 (M Ω) 试后绝缘电阻 (M Ω) 试验电压
(kV )
时间 (min )
高压—低压及地 1 低压—高压及地 1 5.直流耐压试验
试验部位 试验前绝缘 (M Ω) 试后绝缘电阻 (M Ω) 试验电压 (kV ) 泄漏电流
(uA )
时间 (min )
高压—低压及地 1 低压—高压及地 1
6. 额定电压下的冲击合闸试验:
7. 相位检查:
8. 局部放电试验:
9. 绕组变形试验:
10. 实验前设备是否清扫:
11.实验结论及设备存在的问题:
试验人员:
试验负责人:
班组负责人:
审核:
试验日期:年月日。
变压器预防性试验项目
变压器在电力系统中用量很大,而除了少量干式变压器外,大部分是油浸电力变压器。
而随着我国电力系统的发展,变压器的容量也越来越大,一旦变压器发生事故,将造成大面积停电事故,因此对于大型变压器更应加强预防性试验,损失将十分巨大。
变压器预防性试验的项目如下:
(1)油中溶解气体色谱分析。
(2)绕组直流电阻。
(3)绕组绝缘电阻、吸收比或极化指数。
(4)绕组的tgδ。
(5)交流耐压试验。
( 6)铁芯绝缘电阻。
(7)穿心螺栓、铁轭夹件等的绝缘电阻。
(8)绕组的泄漏电流。
(9)三相变压器组别及单相变压器极性试验;变比试验。
(10)空载电流和空载损耗。
(11)短路阻抗和负载损耗。
(12)局部放电测量。
(13)绝缘纸(板)聚合度和含水量。
(14)阻抗测量。
(15)绕组变形试验。
在《预规》中的电力变压器试验项目多达32项,为了操作简便,可
以通过定制,把所需的测量仪器组合成变压器综合测试台,通过软件来控制操作系统,把测量的相关数据进行统一分析,综合判断变压器的使用情况。

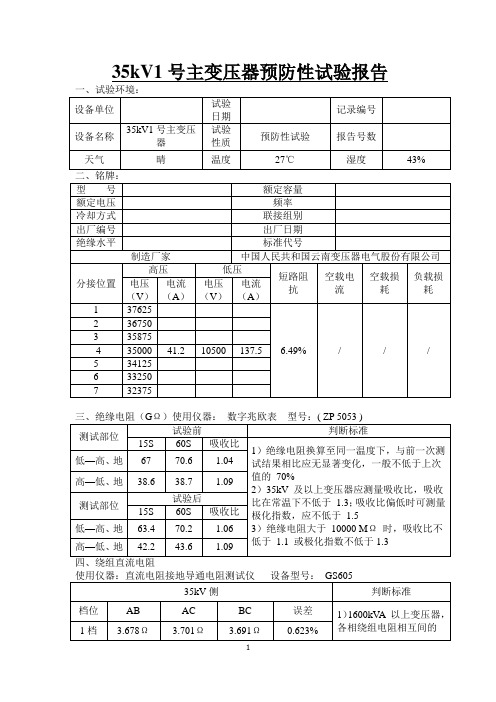

35kV1号主变压器预防性试验报告七、结论:合格断路器预防性试验报告六、分、合闸电磁铁的动作电压十、结论:合格1号主变35kV侧3011隔离开关预防性试验报告六、结论:合格35kV#1主变301电流互感器预防性试验报告一、试验环境:五、结论:合格35kV1#主变压器10kV侧001真空断路器预防性试验报告六、分、合闸电磁铁的动作电压十、结论:合格35kV主变低压侧001断路器电流互感器预防性试验报告五、结论:合格1#主变压器10kV侧001断路器避雷器预防性试验报告六、结论:351断路器预防性试验报告六、分、合闸电磁铁的动作电压十、结论:合格线路侧3516隔离开关预防性试验报告五、交流耐压试验六、结论:合格母线侧3511隔离开关性试验报告五、交流耐压试验六、结论:合格电流互感器预防性试验报告五、结论:合格线路TV预防性试验告四、结论:合格线路避雷器预防性试验报告六、结论:合格352断路器预防性试验报告使用仪器:HLC5001回路电阻测试仪十、结论:合格线路侧3526隔离开关预防性试验报告五、交流耐压试验六、结论:合格母线侧3521隔离开关预防性试验报告六、结论:合格电流互感器预防性试验报告五、结论:合格线路TV预防性试验报告四、结论:合格线路避雷器预防性试验报告六、结论:合格断路器预防性试验报告六、分、合闸电磁铁的动作电压十、结论:合格六、结论:合格五、交流耐压试验六、结论:合格电流互感器预防性试验报告五、结论:合格线路TV预防性试验报告四、结论:合格35kV大邦线路避雷器预防性试验报告五、结论:合格35kV仟信河电站线354断路器预防性试验报告十、结论:微水不合格建议采用其他设备进行微水检测并分析试验结果.离开关预防性试验报告五、交流耐压试验六、结论:离开关预防性试验报告五、交流耐压试验六、结论:合格35kV仟信河电站线354断路器电流互感器互感器预防性试验报告一、试验环境:五、结论:合格35kV仟信河电站线线路TV预防性试验报告四、结论:合格35kV仟信河电站线线路避雷器预防性试验报告五、结论:35kV母联312断路器预防性试验报告十、结论:合格试验报告六、结论:合格试验报告六、结论:合格.35kV母联312断路器电流互感器互感器预防性试验报告一、试验环境:五、结论:合格35kVⅠ段母线TV3901隔离开关预防性试验报告五、交流耐压试验六、结论:合格35kVⅠ段母线TV预防性试验报告四、结论:合格35kVⅠ段母线TV间隔避雷器预防性试验报告六、结论:合格35kVⅡ段母线TV3902隔离开关预防性试验报告五、交流耐压试验六、结论:合格35kVⅡ段母线TV预防性试验报告四、结论:合格35kVⅡ段母线TV间隔避雷器预防性试验报告六、结论:合格35kV1号站用主变压器预防性试验报告四、绕组直流电阻。
编号:变电站110kV 主变预防性试验作业指导书
编写:年月日
审核:年月日
批准:年月日
试验负责人:
试验日期年月日时至年月日时
湘西自治州乾能送变电建设工程有限责任公司
1适用范围
本作业指导书适用于变电站 110kV 主变预防性试验工作。
2引用文件
DL/T 596 电力设备预防性试验规程
国家电网公司十八项电网重大反事故措施
国家电网公司电力安全工作规程(变电站和发电厂电气部分)
国家电网公司输变电设备技术规范汇编 2005
湖南省电力公司110kV及以上电力设备预防性试验及定期检验规定湖南省电力公司DL 474 现场绝缘试验实施导则
3试验前准备工作安排
3.1准备工作安排
3.2仪器仪表和工具(请在应准备的前面打√,未涵盖的请自行补上)
3.3试验分工
3.4危险点分析与预控措施(请在已交代、执行的前面打√,未涵盖的请自行补上)
4试验程序
4.2开工
4.2试验项目和操作标准
4.2竣工
5试验结论
6作业指导书执行情况评价。
