临时便道施工技术交底书
- 格式:docx
- 大小:40.13 KB
- 文档页数:5

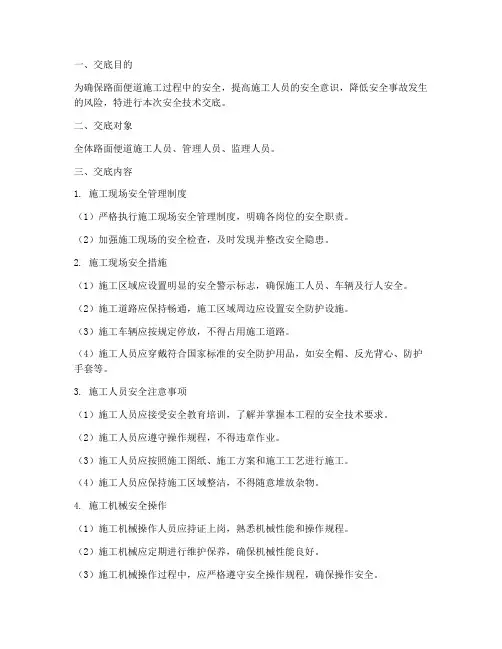

一、交底目的为确保路面便道施工过程中的安全,提高施工人员的安全意识,降低安全事故发生的风险,特进行本次安全技术交底。
二、交底对象全体路面便道施工人员、管理人员、监理人员。
三、交底内容1. 施工现场安全管理制度(1)严格执行施工现场安全管理制度,明确各岗位的安全职责。
(2)加强施工现场的安全检查,及时发现并整改安全隐患。
2. 施工现场安全措施(1)施工区域应设置明显的安全警示标志,确保施工人员、车辆及行人安全。
(2)施工道路应保持畅通,施工区域周边应设置安全防护设施。
(3)施工车辆应按规定停放,不得占用施工道路。
(4)施工人员应穿戴符合国家标准的安全防护用品,如安全帽、反光背心、防护手套等。
3. 施工人员安全注意事项(1)施工人员应接受安全教育培训,了解并掌握本工程的安全技术要求。
(2)施工人员应遵守操作规程,不得违章作业。
(3)施工人员应按照施工图纸、施工方案和施工工艺进行施工。
(4)施工人员应保持施工区域整洁,不得随意堆放杂物。
4. 施工机械安全操作(1)施工机械操作人员应持证上岗,熟悉机械性能和操作规程。
(2)施工机械应定期进行维护保养,确保机械性能良好。
(3)施工机械操作过程中,应严格遵守安全操作规程,确保操作安全。
(4)施工机械作业时,非操作人员不得进入作业区域。
5. 施工现场消防安全(1)施工现场应配备足够的消防器材,并定期检查消防器材的有效性。
(2)施工人员应掌握消防器材的使用方法,熟悉消防通道。
(3)施工现场禁止吸烟、使用明火,严禁将易燃易爆物品带入施工现场。
(4)发生火灾时,应立即启动应急预案,组织人员疏散,并拨打火警电话报警。
四、交底要求1. 施工单位应将本次安全技术交底内容纳入施工日志,并保存相关资料。
2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
3. 施工单位应加强对施工现场的安全管理,确保施工安全。
4. 施工单位应加强与监理单位的沟通,及时解决施工现场的安全问题。
一、交底编号:_______二、工程名称:_______三、交底日期:_______年_______月_______日四、施工单位:_______五、分项工程名称:便道施工六、交底提要:为确保便道施工安全,现将有关安全技术交底如下,请全体施工人员认真学习并严格执行。
七、交底内容:1. 施工前的准备工作(1)施工前应对施工现场进行全面检查,确保施工区域安全、整洁,并符合施工要求。
(2)对施工人员进行安全教育培训,提高安全意识,掌握施工过程中的安全操作技能。
(3)编制施工方案,明确施工流程、施工工艺、安全措施及应急预案。
2. 施工过程安全措施(1)便道施工前,应确保道路两侧排水畅通,避免积水影响施工。
(2)施工过程中,施工现场应设置安全警示标志,并配备安全员进行现场巡查。
(3)便道施工过程中,严禁施工人员酒后作业,禁止疲劳施工。
(4)便道施工时,施工人员应穿戴符合安全要求的个人防护用品,如安全帽、工作服、防护鞋等。
(5)施工机械操作人员应持证上岗,严格按照操作规程进行操作。
(6)施工过程中,严禁违规操作,如违规使用电源、违规堆放材料等。
3. 便道施工安全注意事项(1)便道施工过程中,应保持施工区域整洁,不得随意堆放杂物。
(2)便道施工时,应严格按照施工图纸和施工方案进行施工,确保施工质量。
(3)便道施工过程中,如发现安全隐患,应立即停止施工,并及时报告项目负责人。
(4)便道施工完成后,应进行验收,确保符合设计要求和安全标准。
4. 应急预案(1)如遇突发事故,应立即启动应急预案,组织人员开展救援工作。
(2)施工现场应配备必要的安全防护设施和救援设备,如急救箱、消防器材等。
(3)事故发生后,应立即向相关部门报告,并配合相关部门进行调查处理。
八、总结便道施工安全至关重要,全体施工人员要高度重视,认真学习并严格执行安全技术交底内容,确保施工过程安全、顺利。
如有违反,将按相关规定追究责任。
请全体施工人员认真阅读本安全技术交底,并在施工过程中严格执行。

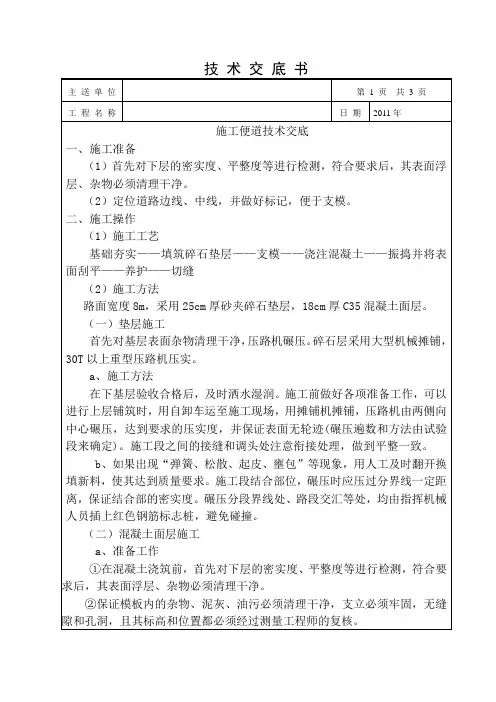

临时便道施工技术交底根据沈阳四环快速路BT项目施工需求,结合现场情况及施工总体部署安排,全管段规划:k0+000—k3+800在线路右侧;k3+800—k6+000在线路左侧;k6+000—k9+000在线路右侧沿线路方向修建一条贯通施工便道,并在k4+367。
8二道河子处新修一条连接施工便道便桥。
现项目部对便道施工要求如下:一、总则便道要满足施工车辆的行车速度、密度、载重量等要求,并考虑与相邻公路的衔接,满足车辆运行要求;特殊地段(水田地、鱼塘)挑选含有大块的建筑垃圾,必要时采用碎石土填筑,便道做到排水畅通,路面无淤泥、积水、白色垃圾。
尽最大可能地减少对当地自然环境的影响。
二、便道标准1、道路面宽为6m,从地界边桩到线路1.5m为路基边线,填筑高度为水田地高出原地表0。
3m、旱地高出原地表0。
2m,遇10m以下短距离凹地处可拉平填筑,填高适当调整,遇10m以上的凹地需顺地形起伏拉成坡道,便道表面平整度≤10cm。
2、弯道:线性圆顺、美观,便道两侧需修成1:1圆顺坡面。
3、路基:采用推土机清表,清表0.2m,再回填建筑垃圾,并碾压密实。
4、水沟:施工便道沿全线范围在便道外侧设置一道水沟,水沟顶宽0。
8、底宽0.5,深0.6m;5、便道跨灌溉沟渠处,需按原沟渠底标高进行埋设相应排水量管径的钢筋混凝土圆管(项目部提供管道)。
具体部位根据设计圆管涵设置位置和现场情况确定。
三、注意事项1、施工便道应设置必要的标识标志。
进入施工现场的路边,设置“进入施工现场,请减速慢行”警示牌;在道路施工段设置“前方施工,减速慢行”警示标志,在施工现场、钢筋场、拌合站、预制梁场等拐弯处,设置拐弯指向标志。
2、施工便道只允许施工车辆通行,在便道与既有道路交汇处设置醒目的指示牌,提醒过往车辆注意,以防发生交通安全事故.3、施工便道边使用边养护,及时修整坑洼不平地段。
4、雨季时便道两侧要疏通好排水沟渠,以防便道积水.5、旱季时配洒水车经常对便道进行洒水,防止灰尘过大,影响当地居民的正常生产、生活以及工程的正常施工。

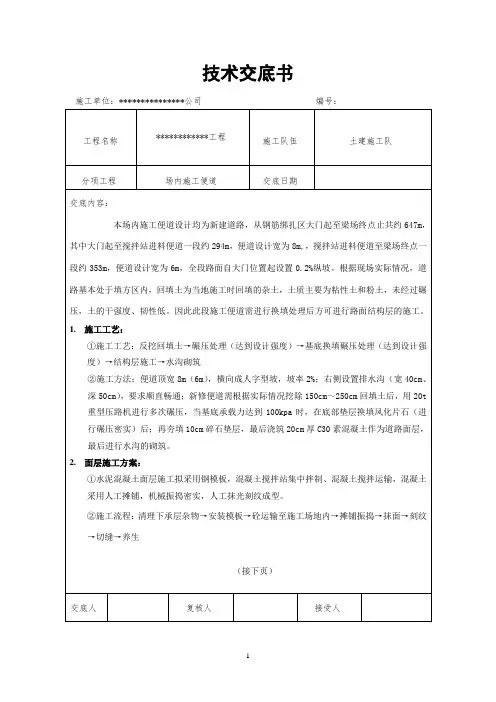

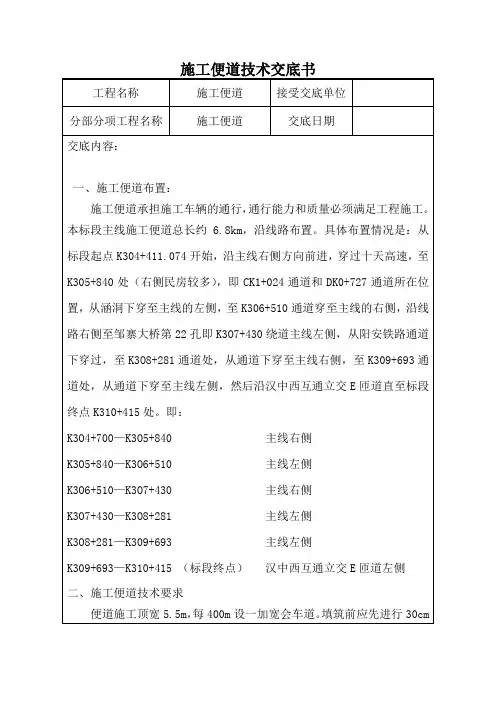

施工便道技术交底书工程名称施工便道接受交底单位分部分项工程名称施工便道交底日期交底内容:一、施工便道布置:施工便道承担施工车辆的通行,通行能力和质量必须满足工程施工。
本标段主线施工便道总长约6.8km,沿线路布置。
具体布置情况是:从标段起点K304+411.074开始,沿主线右侧方向前进,穿过十天高速,至K305+840处(右侧民房较多),即CK1+024通道和DK0+727通道所在位置,从涵洞下穿至主线的左侧,至K306+510通道穿至主线的右侧,沿线路右侧至邹寨大桥第22孔即K3O7+430绕道主线左侧,从阳安铁路通道下穿过,至K3O8+281通道处,从通道下穿至主线右侧,至K309+693通道处,从通道下穿至主线左侧,然后沿汉中西互通立交E匝道直至标段终点K310+415处。
即:K3O4+700—K3O5+840 主线右侧K3O5+840—K3O6+510 主线左侧K3O6+510—K3O7+430 主线右侧K3O7+430—K3O8+281 主线左侧K3O8+281—K309+693 主线左侧K309+693—K310+415 (标段终点)汉中西互通立交E匝道左侧二、施工便道技术要求便道施工顶宽5.5m,每400m设一加宽会车道。
填筑前应先进行30cm分部分项工程名称施工便道交底日期清表处理,清表土运至指定存放区,以备复耕用。
清表土堆放应平整。
清表并挖除地基软弱部分,便道底部填粘土并反复碾压密实,(如遇水田等基地软弱地段需掺3%的白灰处理或抛片石、建筑垃圾等处理),然后铺设50cm厚砂砾作为路面,路面要平整密实,对于预制梁场、拌合站等进出场100m范围内便道上铺设20cm厚C30砼进行硬化。
转弯处圆顺,不得出现急转弯。
坡度设置合理,最大坡度不大于5%,满足施工车辆行走要求。
便道应设2%的路拱便道应平整不得积水且两侧应做土质排水沟,使地表水通过排水沟排至附近的沟渠内。
排水沟尺寸为50*50cm。

一、交底目的为确保便道铺装施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底对象参与便道铺装施工的全体人员。
三、交底时间[具体日期]四、交底内容1. 施工前的准备工作- 施工现场应进行全面的安全检查,确保施工环境安全。
- 作业前应对施工人员进行安全教育培训,使其了解施工过程中的安全注意事项。
- 作业人员应熟悉施工图纸,了解施工工艺和施工流程。
2. 施工过程中的安全注意事项- 人员安全:- 作业人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 作业人员不得酒后上岗,不得在施工现场嬉戏打闹。
- 上下班途中,应遵守交通规则,确保交通安全。
- 机械设备安全:- 施工机械必须经过定期检查、维护,确保其正常运行。
- 机械设备操作人员必须持证上岗,熟悉操作规程。
- 机械设备操作前,应检查机械设备的电源、油液等是否充足。
- 材料安全:- 施工材料应按照规定堆放,不得随意堆放,防止材料滑落造成伤害。
- 施工材料运输过程中,应采取安全措施,防止材料坠落。
- 施工场地安全:- 施工现场应设置明显的警示标志,提醒作业人员注意安全。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒作业人员。
- 施工现场应设置排水设施,防止积水造成滑倒。
3. 具体施工环节的安全措施- 便道铺设:- 便道铺设前,应先对基础进行处理,确保基础坚实。
- 便道铺设过程中,应确保路面平整,防止路面不平造成行走不便。
- 便道铺设后,应进行压实,确保路面稳定。
- 路面材料运输:- 路面材料运输过程中,应采取安全措施,防止材料滑落。
- 路面材料堆放时,应按照规定堆放,防止材料滑落造成伤害。
- 路面材料铺设:- 路面材料铺设过程中,应确保路面平整,防止路面不平造成行走不便。
- 路面材料铺设后,应进行压实,确保路面稳定。
五、安全责任1. 施工单位应负责施工现场的安全管理工作,确保施工安全。
2. 作业人员应严格遵守安全操作规程,确保自身安全。
施工便道技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
施工便道作为施工期间的重要交通通道,承担着材料运输、设备搬运及人员出行等任务。
为确保施工便道施工质量,保障施工期间交通安全,现将施工便道相关技术要求进行交底。
2. 施工便道设计原则1.遵循安全、实用、经济、环保的原则,结合工程实际情况进行设计。
2.确保施工便道畅通,满足施工期间各类车辆通行需求。
3.合理利用地形地貌,减少土石方工程量。
4.施工便道结构应具备一定的抗滑、抗冲刷能力。
5.施工便道平面线形应顺畅,纵断面线形应平缓。
3. 施工便道技术要求1.施工便道等级:根据工程规模及交通需求,可分为主要施工便道和次要施工便道。
2.路面结构:施工便道路面结构可采用天然碎石、级配碎石、沥青混凝土等,具体结构层可根据实际情况确定。
3.路基结构:施工便道路基应采用压实填土,压实度应满足设计要求。
路基结构应包括路基填土、排水设施、防滑层等。
4.路面宽度:施工便道路面宽度应根据交通需求确定,一般不小于4.5m。
5.路面纵坡:施工便道路面纵坡应根据地形地貌及交通需求确定,一般不大于6%。
6.平面线形:施工便道平面线形应顺畅,曲线半径应满足安全行车要求。
7.纵断面线形:施工便道纵断面线形应平缓,最大坡度不应大于1:10。
8.交叉工程:施工便道与主线道路、支线道路交叉时,应设置交叉口,交叉口设计应满足安全行车要求。
4. 施工便道施工及验收要求1.施工便道施工前,应进行现场勘察,了解地形地貌、地质条件等,编制施工组织设计。
2.施工便道施工过程中,应严格按照设计文件和施工技术规范进行施工。
3.施工便道验收时,应提交相关施工资料,包括设计文件、施工记录、验收报告等。
4.施工便道验收合格后,方可投入使用。
5. 施工便道维护与管理1.施工便道使用期间,应定期进行巡查、养护,确保施工便道畅通、安全。
2.施工便道两侧应设置排水设施,防止水毁事故发生。
一、交底目的为确保施工临时便道的施工安全,预防安全事故的发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象本交底适用于所有参与施工临时便道施工的作业人员、管理人员及监督人员。
三、交底内容1. 施工现场环境要求(1)施工现场应按照《施工现场临时道路设计规范》进行规划,确保道路畅通、安全。
(2)施工现场周边应设置安全警示标志,警示区域应清晰可见。
(3)施工现场应设置排水设施,确保排水畅通。
2. 施工材料及设备(1)施工材料应按照设计要求进行采购,确保质量合格。
(2)施工设备应定期检查、保养,确保其正常运行。
3. 施工人员安全要求(1)施工人员应遵守施工现场的安全规定,穿戴符合要求的个人防护用品。
(2)施工人员应接受安全教育培训,提高安全意识。
4. 施工过程安全措施(1)施工前,应对施工现场进行安全检查,确保施工环境安全。
(2)施工过程中,应加强现场管理,严格执行操作规程。
(3)施工过程中,应密切关注施工环境变化,及时发现并处理安全隐患。
5. 交通安全要求(1)施工车辆应遵守交通法规,严格按照规定路线行驶。
(2)施工现场设置交通安全警示标志,确保施工车辆安全通行。
(3)施工人员应遵守交通规则,严禁酒后驾车、疲劳驾驶。
6. 应急预案(1)施工现场应制定应急预案,明确事故处理流程。
(2)施工人员应熟悉应急预案,掌握应急处理方法。
(3)施工现场应配备必要的安全防护用品,如灭火器、急救箱等。
四、交底要求1. 施工单位应将本交底内容传达给所有施工人员,确保人人知晓。
2. 施工人员应认真学习本交底内容,提高安全意识。
3. 施工现场管理人员应加强对施工过程的监督检查,确保安全措施落实到位。
4. 施工单位应定期对施工人员进行安全教育培训,提高安全素质。
五、附则1. 本交底自发布之日起实施,如有未尽事宜,可根据实际情况予以补充。
2. 本交底解释权归施工单位所有。
施工单位:________项目负责人:________日期:________。
一、交底编号:_______二、工程名称:_______三、交底日期:____年____月____日四、施工单位:_______五、分项工程名称:施工便道修建六、交底提要:为确保施工便道修建过程中的安全,提高施工人员的安全意识,现将施工便道修建安全技术交底如下:七、交底内容:1. 施工前的准备工作:(1)施工前,对施工现场进行全面勘查,了解地形、地貌、地质情况,制定切实可行的施工方案。
(2)对施工人员进行安全教育和培训,提高安全意识,确保施工人员掌握必要的安全知识和操作技能。
(3)办理相关施工手续,确保施工合法合规。
2. 施工现场安全管理:(1)施工现场应设置明显的安全警示标志,包括警示牌、警戒线、警示灯等。
(2)施工现场道路应保持畅通,不得堆放杂物,防止发生交通事故。
(3)施工现场应设置消防设施,如灭火器、消防砂等,并确保其完好有效。
(4)施工现场应设置防尘、降噪措施,降低施工对周边环境的影响。
3. 施工便道修建过程中的安全注意事项:(1)挖掘、填筑、压路等作业应严格按照操作规程进行,确保施工质量。
(2)挖掘、填筑、压路等作业区域应设置安全警示标志,并采取必要的安全防护措施。
(3)挖掘、填筑、压路等作业应配备专职安全员,负责现场安全监督。
(4)施工过程中,应密切关注地质变化,发现异常情况立即停止施工,采取必要措施进行处理。
(5)施工便道应设置排水设施,确保路面排水畅通。
4. 人员安全管理:(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工人员应遵守施工现场规章制度,不得酒后作业。
(3)施工人员应熟悉施工操作规程,确保作业安全。
(4)施工人员应服从现场指挥,不得擅自离岗。
八、培训与考核:1. 施工单位应组织施工人员进行安全技术交底培训,确保施工人员掌握安全知识和操作技能。
2. 施工单位应定期对施工人员进行安全技术考核,确保施工人员具备相应资质。
九、附则:1. 本安全技术交底自发布之日起实施。

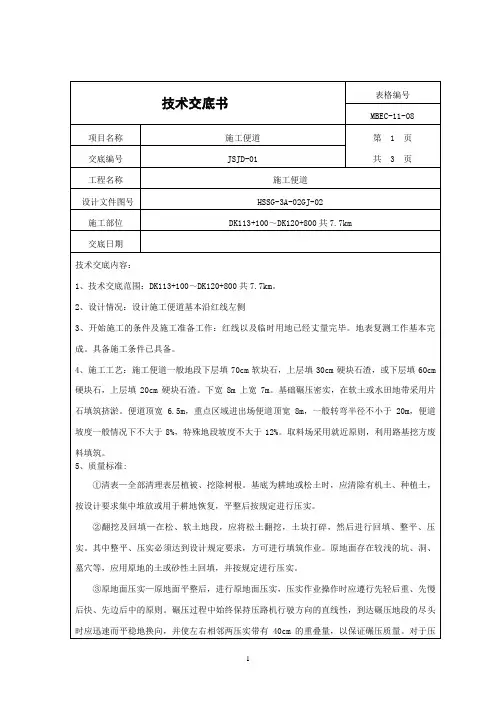

一、工程概况二、便道选址及便道结构1、施工便道位置概况在南大门处向西修建300m接取土场,平交通过电厂道路,向东临时征地200m,修筑通往设计征地范围,进入征地范围后(设计预留2股道),沿工地沿线南北向修建便道2000m,北端和许窑村道路平交,全部长度为2500m。
(具体见平面布置图)2、施工便道结构便道采用25cm厚泥结碎石路面,顶面铺设7cm后级配碎石路面结构,路面宽度5.0m,通过河沟段埋设混凝土圆管,西侧设土质排水沟引入附近沟渠。
每300m设错车带,路面宽8.0m。
便道平面半径最小15m,纵坡最大6.5%,连续坡长不大于100m,设计行车速度为25km/h。
便道路面高于原地面0.3m。
便道西侧设土质排水沟,引入附近沟渠。
便道路面为单坡,曲线地段设置超高。
三、施工方法1、施工准备施工用水采用临近康窑村自来水接入。
施工用电采用康窑村民用电T 接,同时利用一台30KW发电机作为备用。
2、劳动力计划表劳动力计划表3、主要施工设备表主要施工设备表4、主要施工测量仪器、试验仪器设备表主要施工测量仪器、试验仪器设备表5、便道平面布置图6、典型横断面图四、注意事项1、施工便道在路线选择时尽量尽量避开滑坡体、悬崖等地质情况不好的地方。
2、便道修建时派专职安全员在场,负责机械、人员的安全施工。
3、便道在跨沟渠的地方前30米设置标识牌,跨沟渠段设置防护栏;跨公路、乡村小路的位置设置警示牌。
4、在地质情况不好的地方设置挡土墙等进行护坡。
5、便道选线、修建时尽量少破坏植被,利用已有公路。
6、弃土、废渣不得随地堆放,更不得乱甩乱弃。
7、设置排水沟,埋设涵管,不破坏原有水流通道。
五、安全技术措施1、机械设备操作人员要按《主要施工机械(设备)安全技术操作规程》作业,未涉及部分按相关行业规定的工程施工安全技术规程执行。
2、所有作业人员,必须熟练掌握本岗位和所操作机械设备的安全操作规程,熟悉相关行业规定的工程施工安全技术规程,遵章守纪,服从指挥,规范作业。
技术交底记录临建工程便道施工技术交底一、工程概况1、概况(1)作业一队拟建施工便道约4Km。
管涵3座。
(2)施工便道采用交通部四级公路的工程技术标准,行车道主要为单车道,单车道路面宽4.5米,陡坡、高填方地段路面加宽至5.0米。
洞口地段及视线不良地段为双车道,双车道路面宽7.0米。
设计时速20km/h。
(3)作业一队施工便道位于卢氏断陷盆地内,施工区表层覆盖黏质黄土,基岩零星出露。
(4)区内黄土遇水具有湿陷性,地基承载力不足。
2、交底范围作业一队临建工程便道施工。
二、施工方法1、施工流程线路布设——测量放线——原地面清表——碾压——换填——碾压——路面铺筑——水沟开挖——验收——使用。
2、施工准备2.1线路布设2.1.1便道路线尽量紧贴红线外侧进行布置。
扩建便道:尽量利用既有道路,对原有道路经加宽、改建后,能利用者尽量利用,扩建便道按单车道路基路面标准进行控制,每200米左右设一错车道,在弯道处或陡坡段增设错车道,扩建便道采用砂石路面。
2.1.2新建便道应方便工程运输,尽可能靠近目标工点,接近铁路标高,在满足纵坡要求及运输安全的前提下,尽量缩短修建长度。
不占用铁路路基,尽量避免与路基交叉,以减少施工时对行车的干扰。
通往各隧道洞口的施工便道采用双车道便道标准,地形受限时采用单车道道路标准。
2.1.3新建便道应简易,顺畅,能迅速修成使用。
要充分利用有利地形,使线路尽量顺直、运程短;但高差过大地段、陡坡地段应设置绕行平台,避免出现长下坡。
2.1.4严格控制工程造价,新建便道尽量避免拆迁建筑物和穿过良田,少占农田;避免在地质不良地带修建,对便道施工可能诱发地质灾害的地段,选线时应绕行,或采取工程措施予以加固处理;深挖、高填路段,往往存在着稳定性隐患,必须查明工程地质情况,进行稳定性分析,有针对性进行防护设计,保证边坡稳定。
2.1.5适当考虑地方需要,使施工便道能与地方交通运输道路结合,可与地方共同修建,将来移交地方长期使用。
施工便道技术交底摘要:本文旨在通过对施工便道技术交底的全面解读,提供了施工便道的定义、意义、常见施工技术、施工要求以及施工便道技术交底的重要性,并对施工便道技术交底的实施步骤进行了详细阐述。
一、引言施工便道作为建设项目中的重要组成部分,对项目的开展和顺利进行起着至关重要的作用。
而施工便道技术交底则是指施工单位在施工便道施工前,向施工人员进行有关施工便道施工的技术指导和安全注意事项的交底。
正确认识和实施施工便道技术交底,对落实施工便道施工的质量要求,保障工程施工的安全和高效,具有重要的意义。
二、施工便道的定义和意义施工便道,是指在工地内或附近,为保证施工现场交通安全而专门铺设的道路。
当工地内部需要进出各种车辆时,施工便道能够提供便利和安全的交通通道,为施工人员和物资运输保驾护航。
施工便道的设置不仅能够保证工作场所内部的交通畅通,还能减少公共道路的使用,降低对周边交通的干扰和影响。
施工便道技术交底的意义在于,通过向施工人员明确交底施工便道的施工技术要求和安全措施,提高他们的业务水平和工作质量,确保施工便道的建设和使用符合标准和规范,防止事故的发生,保护施工人员的人身安全和财产安全。
三、施工便道的常见施工技术1. 施工便道道面材料的选择:道面材料的选择应根据施工便道的使用需求和地质情况进行合理选择,一般常用的有水泥混凝土、沥青混凝土和砂石道面等。
2. 施工便道的路基处理:施工便道的路基处理包括土方开挖、平整和压实等工作。
在开挖过程中,应遵循土方的分类和处理原则,对于不适宜作为路基材料的土方,应及时清除。
3. 施工便道的排水系统:为了避免施工便道出现积水或水患问题,需要合理设计施工便道的排水系统,包括设立排水沟、设置检查井等。
4. 施工便道的标线和标识:为了提高施工便道的通行安全性,需要对施工便道进行标线和标识的设置,明确车辆和行人的通行区域,警示各类交通标志,确保工地交通秩序井然。
四、施工便道技术交底的要求1. 内容全面:交底的内容应包括施工便道的施工技术要求、施工步骤、施工材料等方面的要求,涵盖施工便道建设的全过程。
G322零陵段改线工程xxxxxx工程及施工便道技术交底根据G322零陵段改线工程萍洲大桥指挥部会议精神,为了将G322国道改线工程萍洲大桥打造成公司领先的标准化工地。
对临建工程和施工便道及场区的建设,将进行统一、标准化建设。
具体施工要求如下:道路选线时,便道尽可能选用既有便道拓宽和共用便道,生活区、生产区尽可能选用荒地、坡地、旱地。
少占民房、农田或不占民房、农田,生产设施尽可能选在施工场地附近,避免二次或多次倒运。
合理布置生活区、生产区,减少施工期间的干扰和影响员工休息,消除潜在的安全隐患。
一、便道尺寸及结构形式(一)施工便道能达到全天候施工要求标准:1、河西岸便道:长度为454米,路面宽度为10.0m,路基宽度暂定为16.0m,每侧设0.3m宽路肩。
便道的纵向坡度不大于6%,最小曲线半径不小于25m(曲线内侧加宽1.5 m)。
2、河东岸便道:长度为440米,个别支线及困难地段及场内便道采用单车道,单车道路基宽度6.0m,每侧设0.3m宽路肩。
在通视的位置设置会车道,每200m设一处车道。
便道的结构形式:a.便道平面尺寸:单车道宽4.5m,200m设一处会车道。
汇车道长20m,宽7m、厚20cm。
便道路面为二种形式:泥结砂卵石和素土。
b.便道形式:20cm8%灰土+10cm素土+15cm砂卵石垫层或道碴层硬化。
C.便道硬化:便道路基稳定后进行路面的硬化处理,以保证便道的施工质量。
D.质量要求:表面平整密实,2%的单坡,无坑洼。
e.清表及填前处理先清除便道内树木、垃圾及有机残渣,然后在便道两侧开挖边沟,并进行原地面碾压,特殊地段进行掺灰翻晒碾压,结合农田水系,有必要的地方设置排水设施。
两侧水沟宽度不小于30cm,深度不小于20cm.f.第一层灰土填筑采用主线清表土掺加8%石灰,用中拖旋耕粉碎后,在含水量适中时碾压,要求先用振动压路机静压,整平后再用三轮压路机碾压,以表面不出现明显轮迹为准。
g.第二层灰土填筑利用主线临时排水沟或取土坑土方,保证碾压厚度为20cm,并掺入5%石灰,同样进行晾晒粉碎,在含水量适中时,先用振动压路压实,整平后再用三轮压路机碾压,在用振动压路机碾压1—2遍。
一、工程概况
二、便道选址及便道结构
1、施工便道位置概况
在南大门处向西修建300m接取土场,平交通过电厂道路,向东临时征地200m,修筑通往设计征地范围,进入征地范围后(设计预留2股道),沿工地沿线南北向修建便道2000m,北端和许窑村道路平交,全部长度为2500m。
(具体见平面布置图)
2、施工便道结构
便道采用25cm厚泥结碎石路面,顶面铺设7cm后级配碎石路面结构,路面宽度5.0m,通过河沟段埋设混凝土圆管,西侧设土质排水沟引入附近沟渠。
每300m设错车带,路面宽8.0m。
便道平面半径最小15m,纵坡最大6.5%,连续坡长不大于100m,设计行车速度为25km/h。
便道路面高于原地面0.3m。
便道西侧设土质排水沟,引入附近沟渠。
便道路面为单坡,曲线地段设置超高。
三、施工方法
1、施工准备
施工用水采用临近康窑村自来水接入。
施工用电采用康窑村民用电T 接,同时利用一台30KW发电机作为备用。
2、劳动力计划表
劳动力计划表
3、主要施工设备表
主要施工设备表
4、主要施工测量仪器、试验仪器设备表
主要施工测量仪器、试验仪器设备表
5、便道平面布置图
6、典型横断面图
四、注意事项
1、施工便道在路线选择时尽量尽量避开滑坡体、悬崖等地质情况不好的地方。
2、便道修建时派专职安全员在场,负责机械、人员的安全施工。
3、便道在跨沟渠的地方前30米设置标识牌,跨沟渠段设置防护栏;跨公路、乡村小路的位置设置警示牌。
4、在地质情况不好的地方设置挡土墙等进行护坡。
5、便道选线、修建时尽量少破坏植被,利用已有公路。
6、弃土、废渣不得随地堆放,更不得乱甩乱弃。
7、设置排水沟,埋设涵管,不破坏原有水流通道。
五、安全技术措施
1、机械设备操作人员要按《主要施工机械(设备)安全技术操作规程》作业,未涉及部分按相关行业规定的工程施工安全技术规程执行。
2、所有作业人员,必须熟练掌握本岗位和所操作机械设备的安全操作规程,熟悉相关行业规定的工程施工安全技术规程,遵章守纪,服从指挥,规范作业。
3、所有施工人员必须经安全培训,经考试合格后持证上岗。
施工人员必须经过相应的安全生产知识教育和再教育,特种作业人员必须经过专门培训考核后,持有效证件上岗作业。
4、特种设备必须进行定期检验检测,获得检验检测合格证后再投入
使用,任何情况下必须保证安全设施和附件的齐全、灵敏、可靠。
5、同一作业区域内有两个以上的单位或不同专业交叉作业时,应明确各自责任,统一指挥生产安全工作。
6、进入施工现场,必须按规定带好安全帽。
7、施工现场严禁吸烟,班前不许饮酒,不准穿拖鞋进入施工现场。
8、机械设备启动前应将离合器分离或将变速杆放在空档位置,确认机械周围无人和无障碍物时,方可作业。
9、机械设备行驶中人员不得上下机械和传递物件;禁止在陡坡上转弯、倒车和停车;下坡不准空档滑行。
10、停车以及在坡道上熄火时,必须将车刹住,刀片、铲头落地。
11、机械设备操纵手柄应平顺。
臂杆下降时,中途不得突然停顿。
12、机械设备行驶时,须将铲头和斗柄的油缸活塞杆完全伸出,使铲头、斗柄和动臂靠紧。
13、机械设备操作、指挥、施工人员必须戴好安全帽及有关安全防护用品,各工序必须做到统一信号、专人指挥。
14、所有操作、指挥、施工人员必须树立“安全第一、预防为主”的安全生产方针,杜绝违章操作及超负荷吊装,严格执行“十不准”的原则,确保施工安全。
